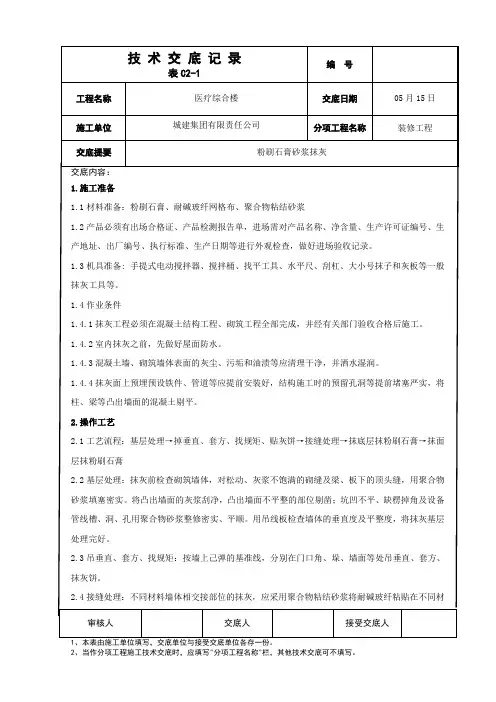

粉刷石膏砂浆抹灰技术交底

合集下载

粉刷石膏薄抹灰施工技术交底

粉刷石膏薄抹灰施工技术交底
1抹灰工作应在基底达到要求的湿度时进行抹灰厚度大于5mm时先采用底层粉刷石膏打底找平再用面层石膏罩面抹灰时用抹子将浆料抹在墙面上用2m靠尺或刮板紧贴标筋上下左右刮平压实做到表面平直
技术交底பைடு நூலகம்录
编号:
工程名称:
九龙坡区大杨石组团一标段
建设单位:
重庆中海海盛房地产开发有限公司
施工单位:
四川域高建筑工程有限公司
3、施工工具:
1)搅拌桶:直径为600—700mm,高度为650—800 mm左右的桶体。
2)2m检测尺及靠尺。
3)压平收光工具:木抹子,大小号铁抹子和灰板等一般抹灰工具。
三、施工工艺:
1、基层处理:
1)将基层凸凹不平的部分铲平补齐,填补空洞,做到基层平整、牢固。
2)用钢丝刷清理浮灰,用碱液或稀硫酸清理油污,做到基层无灰尘、无油污。
6、配制浆料:
粉刷石膏配制采用重量比,面层型粉刷石膏按48%左右加水,底层型按30%左右加水,配料时先将水放入搅拌桶。再倒入粉料,等灰饼湿润后用木棍搅匀,搅拌到施工要求的稠度后静置3—5分钟左右,再进行第二次搅拌,便可使用。配制浆料应按施工要求配制,每次配制的浆料应在规定的时间内用完(初凝前),初凝后的浆料不得二次使用,如果使用会造成开裂、无强度等现象。
7、粉刷石膏抹灰:
1)抹灰工作应在基底达到要求的湿度时进行,抹灰厚度大于5mm时,先采用底层粉刷石膏打底找平,再用面层石膏罩面,抹灰时,用抹子将浆料抹在墙面上,用2m靠尺或刮板紧贴标筋上下左右刮平压实,做到表面平直。
2)如分层抹灰,一般待上一层浆料终凝后,少量洒水方可罩面。
8、表面压光应在初凝前进行,应以手指按压表面不出现明显压痕为宜(一般在抹灰后30分钟左右进行),初凝前用抹子压光很关键,过早易出现气泡,过迟表面终凝硬化不易压光,因此这道工序必须认真操作,不可忽视。

粉刷石膏班组安全技术交底模板

粉刷石膏班组安全技术交底模板

一、交底人:___________二、交底时间:___________三、接受交底人:___________四、作业部位:___________五、作业班组:___________一、上班前的准备工作:1. 检查所使用的工具,如手柄、扳手等有无松动、断裂或不牢固现象,确保工具完好。

2. 检查粉刷石膏材料,确认其质量合格,无过期、变质等情况。

3. 检查施工现场的安全设施,如安全网、防护栏、脚手架等,确保其稳固可靠。

4. 了解施工现场的消防设施,如灭火器、消防栓等,确保其正常使用。

二、粉刷石膏作业安全技术交底:1. 使用吊篮进行外墙抹灰时,吊篮设备必须具备三证(检验报告、生产许可证、产品合格证),并对抹灰人员进行吊篮操作培训,专篮专人使用,更换人员必须经主管人员批准并重新登记。

2. 利用室外电梯运送水泥砂浆等抹灰材料时,严禁超载,并将遗洒的杂物及时清理干净。

3. 外装饰为多工种立体交叉作业,必须设置可靠的安全防护隔离层。

贴面便用的预制件、大理石、瓷砖等,应堆放整齐、平稳,边用边运。

安装时要稳拿稳放,待灌浆凝固稳定后,方可拆除临时支撑。

废料、边角料严禁随意抛掷。

4. 脚手板不得搭设在门窗、暖气片、洗脸池等非承重的物器上。

阳台通廊部位抹灰,外侧必须挂设安全网。

严禁踩踏脚手架的护身栏杆和阳台栏板进行操作。

5. 室内抹灰采用高凳上铺脚手板时,宽度不得少于两块脚手板(50cm),间距不得大于2m,移动高凳时上面不得站人,作业人员最多不得超过2人。

高度超过2m 时,应由架子工搭设脚手架。

6. 室内推小车要稳,拐弯时不得猛拐。

7. 在高大门、窗旁作业时,必须将门窗扇关好,并插上插销。

8. 夜间或阴暗处作业,应用36V以下安全电压照明。

9. 瓷砖墙面作业时,瓷砖碎片不得向窗外抛扔。

剔凿瓷砖应戴防护镜。

10. 使用电钻、砂轮等手持电动工具,必须装有漏电保护器。

11. 粉刷石膏作业过程中,注意保持施工现场的清洁,严禁将粉刷石膏材料洒落地面,以免滑倒。

石膏砂浆抹灰施工工艺技术交底

石膏砂浆抹灰施工工艺技术交底
3、粉刷石膏适用于混凝土墙面、加气混凝土砌块墙面等各类基底的 底层和面层抹灰。
4、粉刷石膏不宜使用在湿度较大的空间(如地下室、卫生间和厨房 的墙面)。同时也不宜于做粘结墙面的瓷砖。
二、石膏砂浆技术参数
项目
分类 单位
可操作时间
min
初凝时间
min
终凝时间
h
保水性
%
抗裂性

抗折强度
MPa
抗压强度
MPa
抹灰阳角保护
线盒保护
门、窗框保护
七、施工注意事项
7.1 、每次拌料量应按抹灰面积所需要的量,要勤拌勤用,初凝前 抹灰操作要完成,初凝达到时抹灰层要保持在静止状态。已初凝的料浆 应作报废处理,严禁将此料加水搅拌后再使用或混拌入新拌制的料浆中 使用。
7.2、在灰饼施工过程中,要检查房间的开间进深及方正度,灰饼 验收合格后方可进行冲筋的施工,冲筋过程中也要对冲筋的垂直度平整 度进行检查。
• 感谢阅读
2、一次投料量为在规定时间内用完的料量,严禁料浆二次加水搅拌后使用 ,拌匀后使用。
材料名称 工程部位
顶棚
砼表面


加气块
墙面
面层粉刷石膏
水 0.4
粉刷石膏 10.Leabharlann 210.521
底层粉刷石膏
保温层粉刷石膏
水 0.2
粉刷石膏 水
1
0.35
粉刷石膏 1
0.64
1
0.37
1
0.7
1
0.48
1
注:水和石膏的比例为体积比
7.5、粉刷石膏所用的原材料在运输过程中不得随处溢洒,施工过程 中避免材料飞扬,及时清扫撒落的材料,保持现场工完场清 。

石膏粉刷安全及技术交底模板

石膏粉刷安全及技术交底模板

一、工程概况1. 工程名称:[工程名称]2. 施工部位:[施工部位]3. 施工班组:[施工班组]4. 施工日期:[施工日期]二、安全注意事项1. 人员安全:(1)施工人员必须经过专业培训,了解石膏粉刷的安全操作规程。

(2)施工人员应佩戴安全帽、防护眼镜、手套等个人防护用品。

(3)高空作业人员必须系好安全带,并确保安全带系挂牢固。

2. 物料安全:(1)施工材料应妥善保管,避免潮湿、污染和变质。

(2)施工工具应保持完好,如有损坏应及时更换。

3. 环境安全:(1)施工现场应保持整洁,避免滑倒、绊倒等事故发生。

(2)施工过程中,应确保现场通风良好,避免有害气体积聚。

三、技术交底1. 施工准备:(1)材料准备:确保所用石膏粉刷材料符合国家相关标准,具有出厂合格证、检测报告等。

(2)工具准备:准备好手提式电机搅拌器、搅拌桶、找平工具、水平尺、刮杠、抹子、灰板等施工工具。

2. 施工工艺:(1)基层处理:对墙面进行清理,去除浮灰、油污等杂质,确保基层平整、干净。

(2)涂刷界面剂:在基层表面均匀涂刷界面剂,提高石膏粉刷的附着力。

(3)抹底层粉刷石膏:按照石膏粉刷工艺要求,将底层粉刷石膏均匀抹在墙面上,厚度控制在2-3mm。

(4)抹面层粉刷石膏:在底层粉刷石膏干透后,进行面层粉刷石膏的施工,厚度控制在1-2mm。

(5)养护:粉刷石膏施工完成后,应进行养护,保持墙面湿润,防止开裂。

3. 质量要求:(1)墙面平整度:墙面平整度应符合国家相关标准要求。

(2)墙面垂直度:墙面垂直度应符合国家相关标准要求。

(3)墙面阴阳角:阴阳角应方正,无偏差。

四、注意事项1. 施工过程中,应密切关注墙面状况,发现异常情况应及时处理。

2. 施工完成后,应对墙面进行验收,确保质量符合要求。

3. 施工过程中,应加强现场管理,确保施工安全、有序。

五、交底人及验收人1. 交底人:[交底人姓名]2. 验收人:[验收人姓名][日期]。

03粉刷石膏施工技术交底

03粉刷石膏施工技术交底

粉刷石膏技术交底工程名称:施工单位:交底部位:接收交底范围:1、材料要求(1)粉刷石膏的性能应符合现行国家标准的规定。

(2)玻璃纤维网布应采用耐碱玻璃纤维网布,单位面积质量不应小于130g/m2,耐碱拉伸断裂强力应符合现行行业标准的规定。

(3)界面剂的性能应符合现行行业标准的规定。

(4)产品应有出场合格证、产品检测报告单。

进厂应对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、生产日期等进行外观检查,应做好进场验收记录。

(5)施工材料水灰比的控制(6)粉刷石膏的应用范围及技术指标2、主要机具(1)制灰工具应配备手提式电动搅拌器、搅拌桶等;(2)抹灰工具应配备找平工具、水平尺、刮杠、大小号抹子和灰板等一般抹灰工具等。

3、作业条件(1)墙体抹灰宜在墙体砌筑完成60d后进行,最短不应小于45d,且应在混凝土结构工程完成,并经有关部门验收合格后施工。

(2)粉刷石膏抹灰施工的环境温度不宜低于5℃,当应在低于5℃的气温下施工时,应有保证工程质量的有效措施;在高温、多风、空气干燥的季节进行室内抹灰时,宜对门窗进行临时封闭。

(3)室内抹灰之前,应做好屋面防水及室内必要的封闭保温工作。

(4)抹灰前,应检查抹灰面上的门窗框安装的位置是否正确,与墙体连接是否牢固。

若铝合金门窗及塑料门窗框与墙体之间的缝隙较大,应按设计要求嵌填。

(5)混凝土墙、加气混凝土墙体表面的灰尘、污垢和油渍等应清理干净。

(6)抹灰面上预埋预设铁件、管道等应提前安装好,结构施工时的预留孔洞等应提前堵塞严实,应将柱、梁等凸出墙面的混凝土剔平。

(7)不同墙体材料的界面接缝和门窗过梁处铺设耐碱玻璃纤维网布。

4、工艺流程:基层清理→界面剂→粘贴耐碱玻纤网格布→吊垂直、套方→贴灰饼→冲筋→拌浆→抹底层粉刷石膏→门窗洞口及阳角收口→抹面层粉刷石膏及表面处理→通风干燥5、施工工艺:(1)基层清理:应先对混凝土基层的浮灰污物进行清理,凹凸表面不平整的部位,应剔凿平整,并应对混凝土的表面的水泥棱,模板的接缝处,进行打磨。

粉刷石膏砂浆抹灰技术交底

粉刷石膏砂浆抹灰技术交底
2.6抹面层粉刷石膏:使用的粉刷石膏,用水拌合。使用搅拌器在大桶中充分搅拌均匀,稠度比传统的墙面腻子略稠即可,使用传统腻子刮板或小号抹子可直接在基层上批抹,厚度为1~2mm。压光应在终凝前进行,一般在面层抹灰后45分钟左右进行,过早会出现气泡,过迟不易压光。
3.质量标准
3.1主控项目
3.1.1抹灰所用材料的品种和性能应符合设计及国家规范、标准的要求。
4.1.6抹灰层在凝结硬化期应防止曝晒、水冲、撞击、振动和受冻,以保证抹灰层有足够的强度。
4.2安全注意事项
4.2.1每天工人上班前,班组长针对当天工作进行安全技术交底,进入施工现场必须正确佩戴安全帽。
4.2.2在操作之前必须检查操作环境是否符合安全要求,道路是否畅通,机具是否完好牢固,安全设施和防护用品是否齐全,经检查符合要求后方可施工。
3.2.2护角、孔洞、槽、盒周围的抹灰表面应边缘整齐、方正、光滑;设备管道、暖气片等后面的抹灰表面应平整、光滑。门窗框与墙体的缝隙应填塞饱满,表面平整光滑。
3.2.3抹灰层的厚度应符合设计要求。
3.2.4粉刷石膏抹灰工程质量的允许偏差和检验方法应符合下表的规定。
(1)填充墙砌体一般尺寸的允许偏差应符合下表要求
4.2.3施工高度1.2m以上时,应搭设脚手架。在一层以上或高度超过4m时,采用里脚手架必须支搭安全网;采用外脚手架应设护身栏杆和挡脚板。
4.2.4脚手架上堆料量不得超过规定荷载,同一块脚手板上的操作人员不应超过二人。
4.2.5不准站在墙顶上做划线、刮缝及清扫墙面或检查大角垂直等工作。
4.2.6不准用不稳固的工具或物体在脚手板面垫高操作,更不准在未经过加固的情况下,在一层脚手架上随意再叠加一层。
1.4作业条件
1.4.1抹灰工程必须在混凝土结构工程、砌筑工程全部完成,并经有关部门验收合格后施工。

室内粉刷石膏抹灰工程技术交底

室内粉刷石膏抹灰工程技术交底

内墙饰面工程粉刷石膏一、材料要求:1面层粉刷石膏:凝结时间不小于60min、不大于8h。

细度0.2mm筛余量小于等于40%。

抗折强度大于3.0MPa,抗压强度大于5.0MPa。

2底层粉刷石膏:凝结时间不小于60min、不大于8h。

细度0.2mm筛余量小于等于40%。

抗折强度31234应用1:356梁等凸出墙面的混凝土剔平。

四、操作工艺:(一)工艺流程:1.基层处理:首先应对混凝土基层的浮灰污物进行清理,对于凹凸表面不平整的部位,剔凿平整,并对混凝土的表面的水泥棱(一般是模板的接缝处)进行打磨。

砖墙墙面需将表面尘土、砂浆清理干净。

刷建筑胶一遍,配合比为建筑胶:水=1:42.抹灰饼:按墙上己弹的基准线,分别在门口角、垛、墙面等处抹灰饼。

(清水混凝土墙面垂直度、平整度好的基层,可不做本道工序)3.抹底层粉刷石膏:将底层粉刷石膏抹在基底上。

用尺板或刮杠紧贴灰饼上下刮平,每次厚3.接缝处理:在两种材料的接缝处抹3mm厚底层粉刷石膏,宽度约为250-300mm,随后将中碱玻纤网带(250-300mm)轻轻勒入砂浆层并铺贴平整。

不同材料墙体相交接部位的抹灰,应采用加强网进行防开裂处理,加强网与两侧墙体的搭接宽度不应小于100mm。

4.抹底层粉刷石膏:待接缝处的砂浆完全干燥后,将底层粉刷石膏抹在基底上。

用尺板或刮杠紧贴灰饼上下刮平,每次厚度为5~7mm(与常规的水泥混合砂浆抹灰工程相同),达到墙面垂直和平整要求。

5.抹面层粉刷石膏:使用面层粉刷石膏,用水拌合。

建议使用搅拌器在大桶中充分搅拌均匀,稠度比传统的墙面腻子略稠即可,(注意搅拌时间越长,初凝时间会越短),使用传统腻子刮板或小号抹子可直接在基层上批抹,厚度为1~2mm。

压光应在终凝前进行(以手指压按表面不出现明显压痕为好,类似传统水泥砂浆抹灰的方法),一般在面层抹灰后45分钟左右进行,过早会出现气泡,过迟不易压光。

6.抹水泥砂浆踢脚板(墙裙):在抹水泥砂浆的高度范围内,刷一遍聚合物水泥浆,立即抹1:3水泥砂浆,厚约7-8mm,表面用木抹子搓毛。

墙体粉刷石膏技术交底

墙体粉刷石膏技术交底

一、施工准备1.材料要求:粉刷石膏:应有产品合格证、检验报告、出厂日期及使用说明;所用材料必须统一厂家;粉刷石膏必须采用成品料,严禁采用半成品料。

2施工机具、工具:准备好高凳、活动脚手架、半截大桶、水桶、钢皮刮板、笤帚、铁锹、加强型耐碱网格布、刮杆、铁抹子、搅拌器、红外水平仪等。

二、作业条件2.1 抹灰工程必须在混凝土结构工程、砌块墙体工程全部完成,并经有关部门验收合格后方可施工。

2.2 抹灰工程施工的环境温度不应低于5℃。

2.3 室内抹灰之前,首先做好室内必要洞口的封闭保护工作。

2.4 抹灰前应检查抹灰面上的门窗框安装的位置是否正确,与墙体连接是否牢固。

对连接处的缝隙应用1:3水泥防水砂浆分层嵌塞密实。

2.5 混凝土墙、砌块墙体表面的灰尘、污垢和油渍等应清理干净。

2.6 抹灰面上的预埋铁、管道等应提前安装好,结构施工时的预留的各种穿墙孔洞(包括穿墙螺栓孔)都应按交底要求提前抹灰补齐。

将柱、梁等凸出墙面的混凝土剔平。

2.7大面积施工前应事先做好样板间,经有关部门检查合格后,方可组织班组进行大面积施工。

2.8施工环境应通风良好,基底湿作业已完成并具备一定的强度,环境比较干燥。

三、施工工艺3.1抹灰石膏工程施工部位如下:a、10#楼、11#楼公共区域的墙面、楼梯间顶板。

3.2 工艺流程:基层处理→接缝处理→吊垂直、套方、找规矩、冲筋→抹底层石膏(满挂一层网格布)→抹面层石膏→养护;顶棚:基层清理→弹水平线→抹底层灰→抹面层弹水平线:按抹灰层厚度在四周墙面上弹出水平线,作为控制抹灰层厚度的基准线。

其他做法与墙面基本相同。

3.2.1 墙面抹灰:A、基层处理:抹灰打底前应对基层进行处理,将灰层,杂物等清理干净。

B、墙体材料为两种不同的材料接缝处,先用抗裂砂浆在接缝处加铺一层耐碱网格布,网格布宽200mm,接缝处每边不小于100mm,防止裂缝处后期开裂。

C、吊垂直、套方、找规矩:按墙上已弹好的基准线,分别在门窗口、阴阳角、垛、墙面等处吊垂直、套方、冲筋,冲筋一般为20mm宽,沿墙通高设置,冲筋间距不大于1.5m。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

粉刷石膏砂浆抹灰技术交底
表C2-2
技术、安全交底记录
施工单位: 年月日编号:
共 2 页工程名称交底部位室内抹灰第 1 页交底内容:
一、施工准备
1、工程做法
(1)面砖墙面,适用于公共卫生间、小卫生间;具体做法为基层面刷建筑胶素水泥浆一遍(配比为建筑胶?水=1?4),15厚2?1?8水泥石灰砂浆分两次抹灰,5厚釉面砖专用胶粘剂粘贴,白水泥擦缝。

(2)粉刷石膏砂浆墙面,适用于主附楼各部门办公室、会议室、楼梯间、二至七层走廊、备用房间等;基层处理后用18厚1?2粉刷石膏砂浆分两次抹底灰,2厚粉刷石膏浆压光。

(3)干挂石材墙面,适用于首层门厅墙面、柱面及柱间走廊侧面装饰部分,电梯厅;按石材表面安装配套的金属挂件,用环氧树脂胶固定梢钉,挂完石材后用硅硐密封胶填缝。

(4)实贴石材墙面,适用于首层走廊,公共卫生间部分石材墙面;具体做法为30厚1?2.5水泥砂浆分层灌浆,石材背面用双股16#铜丝与墙面固定(可选用射钉、胀管等),白水泥擦缝。

(5)水泥砂浆墙面,适用于地下室设备间,顶层水箱间及电梯机房;具体做法为基层面刷建筑胶素水泥浆一遍(配比为建筑胶?水=1?4),15厚1?1?6水泥石灰砂浆分两次抹灰,5厚1?0.5?3水泥石灰砂浆抹面,地下水泵房需采用防水砂浆抹面。

2、作业条件
外围护结构和室内隔墙均施工完成,构造柱浇筑完成,门窗洞口及其他预留洞口留置正确无误,各类线槽线管预埋到位,现场经技术人员和质量检查人员复核检查无误。

墙面基层抹灰前将不同材料基体交接处及线槽、线盒处应采取防裂措施,可采用玻纤网格布贴缝,网布与基体固定牢固且与各基体搭接宽度不应小于100mm。

墙体表面的杂物已清理干净,不同材质的基层面适当喷水湿润(仅限于水泥砂浆抹灰墙面)。

二、质量要求
1、主控项目
(1)抹灰前基层表面尘土、污垢、油渍等应清除干净;
(2)抹灰所用材料的品种性能应符合设计要求,水泥凝结时间和安定性合格,砂浆配比符合要求; (3)抹灰应分层进行,厚度大于35mm时应采用加强措施,不同基材面应采取防裂加强措施; (4)抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层无爆灰和裂缝。

2、一般项目
(1)抹灰面应光滑、洁净、颜色均匀、无抹纹;
(2)护角、孔洞、槽、盒周围的抹灰面应整齐、光滑,管道后面的抹灰应表面平整; (3)抹灰层总厚度应符合设计要求,水泥砂浆不得抹灰石灰砂浆层上,罩面石膏灰不得抹在水泥砂浆层上;
3、允许偏差和检验方法
项次项目允许偏差(mm) 检验方法
1 立面垂直度 3 用2m垂直检测尺检查
2 表面平整度
3 用2m靠尺和塞尺检查
3 阴阳角方正 3 用直角检测尺检查
技术负责人: 交底人: 接交人:
共 2 页工程名称上社公司办公楼交底部位室内抹灰第 2 页三、粉刷石膏砂浆操作工艺
1、操作流程:
清除污垢?湿润墙面?贴饼冲筋?底层抹灰?刮板找平?取冲筋条?修补平整?阴阳角处理?面层涂刮?成品保护
2、基层处理:
对基层墙体表面凹凸不平部位应认真刮平或用砂浆补平;将外露的钢筋头打掉;并用水泥浆封闭抹平以免墙面出现锈斑,或砂浆残渣,油漆隔离剂污垢必须清除干净。

抹灰前一天可用喷雾器对墙面均匀喷水,但在开始抹灰时,墙面不能有明水。

3、粉刷石膏砂浆料浆配制:
(1)一次投料量应是在可使用时间内用完的料浆使用量,初凝后的料浆不得再加水搅拌使用,否则会产生抹灰层开裂、粉化、无强度等现象;
(2)料浆配制必须搅拌均匀后才可使用,气温超过30?或风力在四级以上时,料浆的配制应稍稀些,以保证抹灰层质量;
(3)底料配制时,应选用含泥量不超标的建筑中细砂,搅拌用水应为清洁无杂质的饮用水。

4、操作方法:
(1)冲筋:根据墙面基层平整度及抹灰层厚度的要求,先找出间距用粘结石膏粘贴冲筋条作为标筋。

(2)抹灰前,应在墙下沿地面清扫干净,以便落地灰及时重复使用,但已初凝的料浆快不可再用。

(3)在加气混凝土墙面上用粉刷石膏抹灰,底层厚度一般达到8mm即可,如因墙面不平或其他原因,抹灰层超过8mm的,应分层施工,下层应在上一层料浆刚进入终凝时进行。

(4)在粉刷石膏底层终凝后(约2-3小时),立即罩面层,以防面层失水过快。

(5)在施工中抹灰层接近终凝时,不要用力揉搓,避免
造成抹灰表面强度降低和掉粉现象。

(6)在两种墙体材料的结合处,应用玻纤网布加强处理。

四、安全措施
(1)在安装新型墙体板材时,应力求板缝中的石膏料浆饱满,板缝应控制在3mm 左右为宜; (2)接粘结石膏的凝结时间、控制料浆调制用量、初凝后的粘结石膏不能再加水搅拌使用; (3)粘结石膏在运输和贮存时应防止受潮。

(4)施工过程要加强成品保护,高空抹灰要系好安全带,夜间作业要有足够的照明。

五、其他要求
1、粉刷石膏抹灰墙面,下口踢脚高度按楼层面+0.15控制(该位置不抹灰),主楼一层房间上口以楼层面+3.3m为准,其余房间或走廊上口以楼层面+3.1m为准,楼梯间为通高全抹,柱墙阳角做1?2.5水泥砂浆护角,高度不小于2m。

2、室内干挂石材墙面不抹灰;实铺石材墙面不抹灰,但在实铺前应洒水湿润;有防水要求的房间为水泥石灰砂浆打底拉毛,不留踢脚线,但踢脚部位应在楼地面找平层施工时作八字泛水,卷起高度不小于200mm;主楼一层卫生间上口以楼层面+4.3m为准,其余上口以楼层面+3.1m为准,粘贴瓷砖前应洒水湿润。

3、地下室设备间水泥砂浆抹灰为通高全抹。

4、其他抹灰面质量检查标准参照粉刷石膏抹灰墙面要求执行。

技术负责人: 交底人: 接交人:。

相关文档
最新文档
