某办公大楼消防工程施工方案标准版本

合集下载

最新版办公楼消防工程施工组织设计(技术标)

最新版办公楼消防工程施工组织设计(技术标)

最新版办公楼消防工程施工组织设计(技术标)一、项目概述本项目为某办公楼消防工程的施工组织设计,旨在确保工程施工按照规范与标准进行,达到预期效果。

二、施工目标本项目的施工目标如下:- 完成消防设施的安装和调试,保证其满足国家和地方消防安全标准;- 建立健全的施工质量管理体系,确保施工质量;- 保证施工工期,并及时处理可能引起的施工问题。

三、施工内容及方案本项目的施工内容主要包括以下方面:1. 安装消防管道系统- 地下消防管道的漏水检测和修补;- 消防水箱、消防泵房、消防入户箱等消防设施的安装和调试。

2. 安装消防设施- 安装室内消防喷淋系统、电子声光报警器和消防应急照明系统;- 安装室外消防栓、水罐、消火栓等消防设施。

3. 组织安全施工- 制定安全生产方案,并进行安全教育和警示教育;- 采取措施确保施工期间不能对现有消防设施造成影响。

四、施工要点本项目的施工要点如下:1. 采取防火和防爆措施,确保施工场地的安全;2. 保护构筑物和装修面,防止施工活动对其造成影响;3. 确保施工质量,严格按照规范和设计要求进行施工;4. 建立健全的施工管理制度,确保施工期间安全生产。

五、安全注意事项本项目的施工期间需要注意以下事项:1. 严格按照《消防工程施工安全生产标准》执行安全生产措施;2. 做好施工现场的消防安全防护措施;3. 操作人员必须戴好工作帽和防护眼镜等个人防护用品;4. 布置道路标志和警示牌,防止施工区域内发生交通事故。

六、施工进度计划本次施工计划总期限为30天,安装调试消防水源设施和消防管道设施占用总时间为12天,室内消防设施和室外消防设施的安装调试各占用9天,余下的时间用于安全施工和质量检测等。

七、验收标准施工完成后,需按照以下验收标准进行验收:1. 消防设施安装与调试符合技术标准及规范要求;2. 消防设施应正常工作,并能满足国家和地方消防安全标准的要求。

八、工程质保期工程质保期为1年,自验收合格之日起计算,并在质保期内出现的质量问题免费维修。

办公大楼消防工程施工方案

办公大楼消防工程施工方案

办公大楼消防工程施工方案项目背景随着城市化进程的加速,办公大楼作为商业建筑的一种,其消防安全问题日益凸显。

为了保障办公大楼内的员工和财产安全,本文拟就办公大楼消防工程的施工方案展开讨论。

施工目标办公大楼消防工程施工的目标是保障办公大楼内人员的生命安全,防范火灾事件的发生,同时降低火灾造成的财产损失。

通过系统的消防工程施工,提高办公大楼的防火安全等级,确保消防设施的正常运行。

施工方案1.消防设备安装–安装自动灭火系统,包括灭火器、喷淋系统等,覆盖办公大楼的各个区域。

–配备有声光报警器和手动火警按钮,方便员工在火灾发生时报警并撤离。

–设立消防水源,保证消防水带和消火栓的正常供水。

2.疏散通道设置–确保疏散通道的畅通,将疏散楼梯、疏散门标识清晰,并保持随时可通行状态。

–安装应急照明设备,保证疏散途中有足够的光源照明。

3.消防演练和培训–定期组织员工进行消防演练,提高员工的火灾防范意识和逃生技能。

–培训物业管理人员掌握各类消防设备的使用方法,确保消防设备处于最佳状态。

4.监控系统建设–安装火灾报警探测器和监控摄像头,对办公大楼进行24小时实时监控。

–配置联动控制系统,确保消防设备在发生火灾时自动启动。

5.消防通道规划–合理规划消防通道,确保通道畅通无阻,方便消防车辆进入。

–分析办公大楼结构,合理设置消防门和通道,提高疏散效率。

施工流程1.设计方案验证–由消防专业机构对设计方案进行验证和评估,保证符合消防法规和标准。

2.施工前准备–编制详细的施工计划和工程进度表,协调消防设备供货商和施工队伍,确定施工顺序和材料需求。

3.设备安装–按照设计方案要求,安装消防设备,包括火灾报警器、灭火器、喷淋系统等。

4.通道设置–设置疏散通道和应急照明设备,确保疏散安全顺畅。

5.演练和培训–组织消防演练和培训,提高员工和管理人员的应急处理能力。

6.监控系统建设–安装监控系统,确保消防设备的正常运行和火灾时的监控录像。

7.施工验收–完成消防工程施工后,由消防部门进行验收,确保满足相关标准。

民用建筑消防工程施工方案

民用建筑消防工程施工方案

一、工程概况本工程为XX市XX小区的一栋高层住宅楼,总建筑面积约10万平方米,共25层,地下2层,地上23层。

楼内设有消防系统、自动报警系统、喷淋系统、消火栓系统、应急照明系统等。

为确保建筑物的消防安全,特制定本消防工程施工方案。

二、编制依据1. 《建筑设计防火规范》(GB50016-2014)2. 《高层民用建筑设计防火规范》(GB50045-95)3. 《火灾自动报警系统设计规范》(GB50116-2013)4. 《自动喷水灭火系统设计规范》(GB50184-2005)5. 《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)6. 施工图纸及相关设计文件三、施工准备1. 施工人员:组织专业施工队伍,对施工人员进行消防施工技术培训,确保施工人员具备消防施工技能。

2. 施工材料:根据设计要求,选购合格的消防材料,如消防管道、阀门、喷头、探测器、报警控制器等。

3. 施工机具:准备消防工程施工所需的各类机具,如电焊机、切割机、水平尺、线锤等。

4. 施工现场:清理施工现场,确保施工环境整洁、安全。

四、施工方法1. 消防管道安装:按照设计要求,采用水平管道安装,管道焊接采用氩弧焊,焊接质量应符合规范要求。

2. 自动报警系统施工:按照设计要求,安装探测器、报警控制器等设备,并进行系统调试,确保系统正常运行。

3. 喷淋系统施工:按照设计要求,安装喷头、阀门、管道等设备,并进行系统调试,确保系统正常运行。

4. 消火栓系统施工:按照设计要求,安装消火栓、水带、阀门等设备,并进行系统调试,确保系统正常运行。

5. 应急照明系统施工:按照设计要求,安装应急照明灯具、蓄电池、控制器等设备,并进行系统调试,确保系统正常运行。

五、施工进度安排1. 施工前期:完成施工图纸会审、技术交底、施工人员培训等准备工作。

2. 施工阶段:按照施工顺序,依次完成消防管道安装、自动报警系统施工、喷淋系统施工、消火栓系统施工、应急照明系统施工等。

消防工程施工方案范本

消防工程施工方案范本

消防工程施工方案范本一、项目概况本项目为某商业综合体的消防工程施工,项目位于城市商业中心地带,总建筑面积约为50000平方米,包括商业楼、办公楼、酒店楼等多个功能区域。

消防工程的施工将涉及到建筑的消防设施安装、消防通道建设、消防器材调试等工作。

本施工方案旨在确保施工的顺利进行,确保建筑物的消防安全。

二、施工内容及要求1. 消防设施安装:根据相关法规和标准,对建筑进行消防设施的安装,包括灭火器、消防栓、自动喷水灭火系统、火灾报警系统等。

要求设施安装合理布局,方便使用和维护。

2. 消防通道建设:建设消防通道,确保消防车辆能够顺利进入建筑物,保证消防人员的疏散通道畅通。

3. 消防器材调试:对已安装的消防器材进行调试,确保其正常使用,并提供相应的培训,使相关人员了解如何正确使用消防器材。

4. 安全保障措施:在施工过程中,要严格遵守相关安全规定,配备必要的安全设施,确保施工人员的安全。

三、施工方案及步骤1. 施工前准备阶段1.1 制定详细的施工计划,确定各项任务的分工和时间节点,确保施工的有序进行。

1.2 进行现场勘察,了解建筑结构、消防设施安装位置等具体情况。

1.3 确定施工队伍,配备必要的工具和设备,确保施工的顺利进行。

1.4 制定安全生产计划,明确安全措施和应急预案,确保施工人员的安全。

2. 消防设施安装阶段2.1 按照相关标准和规范,对建筑进行消防设施的安装,确保设施布局合理、使用方便。

2.2 对安装完成的消防设施进行检测和调试,确保其正常使用。

2.3 对相关人员进行消防设施的使用培训,使其掌握正确的使用方法。

3. 消防通道建设阶段3.1 确定消防通道的布置位置,保证消防车辆和消防人员的顺利进出。

3.2 对消防通道进行疏散演练,保证通道畅通,确保人员能够迅速疏散。

4. 消防器材调试阶段4.1 对已安装的消防器材进行调试,确保其正常使用。

4.2 对相关人员进行消防器材的操作培训,使其掌握正确的使用方法。

消防工程专业施工方案

消防工程专业施工方案

消防工程专业施工方案一、项目概况1.1 项目名称:某某大楼消防工程施工方案1.2 项目地点:某某省某某市1.3 项目概况:本项目是某某大楼的消防工程施工方案,主要包括消防水系统、自动喷水灭火系统、消防报警系统、消防排烟系统等,旨在提高大楼的消防安全等级,确保人员生命财产安全。

二、施工组织设计2.1 施工组织机构根据工程规模和工期要求,本项目将设立项目部、安全生产部、质量管理部、材料采购部、施工队伍等。

项目部负责全面组织和管理工程施工,安全生产部负责安全监督,质量管理部负责质量监督,材料采购部负责采购工程所需材料,施工队伍负责具体施工任务。

2.2 施工进度计划根据消防工程的具体要求和施工工艺,本项目将制定详细的施工进度计划,确保工程按时按质完成。

2.3 劳动力资源本项目将配备具备相应资质和经验的施工人员,确保施工质量和安全。

三、材料采购与管理3.1 材料采购根据设计要求和施工需求,本项目将采购符合国家标准和行业规范要求的消防设备和材料。

3.2 材料管理所有材料将由专人进行管理,确保材料的完好无损,保证工程质量。

四、施工准备4.1 场地清理在施工前,需要对施工场地进行清理,确保施工顺利进行。

4.2 施工设备根据工程施工要求,将配备必要的施工设备和机械设备,确保施工按计划进行。

4.3 安全防护严格按照相关法规和标准要求,进行安全防护设施的设置,确保施工人员安全。

五、主要施工工序5.1 消防水系统施工消防水系统是大楼消防设施的重要组成部分,施工过程中需严格按照设计要求和标准进行施工。

5.2 自动喷水灭火系统施工自动喷水灭火系统是大楼消防设施的重要设备,施工时需要确保管道系统安装牢固,操作灵活可靠。

5.3 消防报警系统施工消防报警系统是大楼消防设施的重要保障,施工时需要确保设备设置合理,功能齐全。

5.4 消防排烟系统施工消防排烟系统是大楼消防设施的关键部分,施工时需要确保排烟效果良好,系统运行可靠。

六、质量管理与安全措施6.1 质量管理施工过程中,将严格按照设计要求和标准进行施工,确保工程质量。

消防工程施工方案范本

消防工程施工方案范本

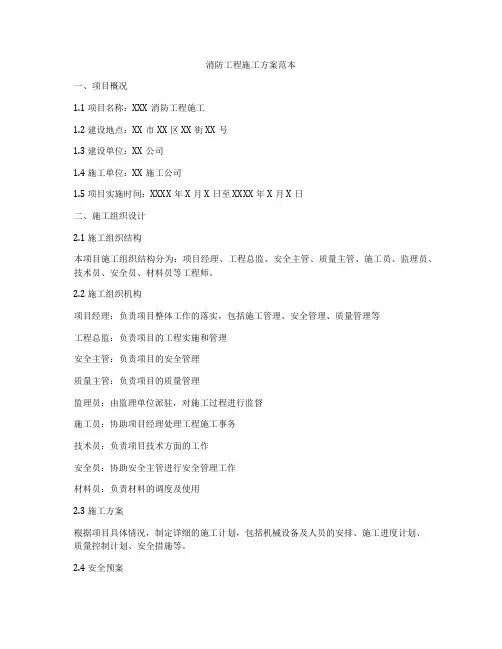

消防工程施工方案范本一、项目概况1.1 项目名称:XXX消防工程施工1.2 建设地点:XX市XX区XX街XX号1.3 建设单位:XX公司1.4 施工单位:XX施工公司1.5 项目实施时间:XXXX年X月X日至XXXX年X月X日二、施工组织设计2.1 施工组织结构本项目施工组织结构分为:项目经理、工程总监、安全主管、质量主管、施工员、监理员、技术员、安全员、材料员等工程师。

2.2 施工组织机构项目经理:负责项目整体工作的落实,包括施工管理、安全管理、质量管理等工程总监:负责项目的工程实施和管理安全主管:负责项目的安全管理质量主管:负责项目的质量管理监理员:由监理单位派驻,对施工过程进行监督施工员:协助项目经理处理工程施工事务技术员:负责项目技术方面的工作安全员:协助安全主管进行安全管理工作材料员:负责材料的调度及使用2.3 施工方案根据项目具体情况,制定详细的施工计划,包括机械设备及人员的安排、施工进度计划、质量控制计划、安全措施等。

2.4 安全预案建立完善的安全预案,包括施工现场安全防护措施、施工期间的应急处理措施、施工期间的安全培训等。

2.5 质量控制计划建立质量控制计划,对施工过程进行严格监控,确保施工质量符合相关标准。

2.6 环保措施制定环保计划,采取有效措施减少施工对环境的影响,保护周边的生态环境。

三、施工工艺流程3.1 灭火系统安装按照设计要求,进行灭火系统的安装,包括消防设备、管道、喷头等的安装。

3.2 防火隔离设施建设根据设计方案,进行防火隔离设施的建设,包括防火墙、防火门窗、防火隔离材料等的安装。

3.3 电气设备安装对消防设备相关的电气设备进行安装,包括消防报警系统、紧急照明系统、消防排烟系统等的安装。

3.4 维护保养完成施工后,对已完成的消防设备进行定期维护保养,确保设备的正常运行。

四、质量管理4.1 质量监控设立专门的质量监控小组,对施工过程进行全面监控,确保施工质量符合设计要求。

消防工程施工技术方案

消防工程施工技术方案

消防工程施工技术方案一、项目概况1.1 项目背景消防工程是建筑工程中非常重要的一部分,其施工技术直接关系到建筑物内部的消防设施是否能正常运行,从而保障人员生命财产的安全。

本方案针对某大型商业综合体项目的消防工程施工技术进行详细说明和规划。

1.2 项目规模本项目位于城市繁华商业区,总建筑面积约为10万平方米,包括商业、办公、住宅等多功能用途。

涉及的消防工程范围广泛,施工难度较大。

1.3 施工周期本项目的消防工程施工周期约为6个月,需严格按照计划进行。

二、施工准备2.1 施工前期准备在施工开始之前,需做好以下准备工作:1. 制定详细的施工计划,包括工程量清单、施工进度、质量要求等。

2. 招募具有丰富经验的消防工程施工团队,包括项目经理、技术负责人、施工人员等。

3. 准备必要的消防设备和工具,确保施工正常进行。

4. 与相关部门协调,确保施工符合消防法规和标准要求。

2.2 施工人员培训在施工前,需要对施工人员进行专业培训,包括消防设备操作、紧急救援技能等,确保他们能够胜任工作并应对突发情况。

2.3 安全措施施工现场需要制定严格的安全管理制度,包括安全防护设施、安全培训、应急预案等,确保施工过程安全可靠。

三、施工方案3.1 消防水系统施工1. 安装消火栓系统:根据设计要求,安装消火栓系统,包括主管道、分支管道、消火栓等,确保布局合理、密封可靠。

2. 安装喷淋系统:布置喷淋系统主管道,按照设计要求安装喷头,设置阀门、控制设备等,保证系统完好。

3. 安装水泵系统:设置消防水泵,连接管道,进行调试,确保水压、流量等参数达到设计要求。

3.2 防烟排烟系统施工1. 安装排烟风机:根据设计要求,布置排烟风机,连接管道,安装控制面板,进行系统调试。

2. 安装防烟门窗:设置防烟门窗,确保密封性能良好,能够有效隔离烟雾。

3. 布置排烟通道:设置排烟通道,确保通风畅通,没有死角,能够有效排除烟雾。

3.3 火灾报警系统施工1. 安装火灾报警探测器:根据设计要求,设置烟感、温感等探测器,连接控制器,确保报警系统正常运行。

消防工程 安装施工方案

消防工程 安装施工方案

消防工程安装施工方案一、项目概况本项目为某大型商业综合体的消防工程安装施工。

商业综合体位于城市CBD核心区,总建筑面积达到30万平方米,包括地下三层,地上七层,主要包括购物中心、写字楼、酒店和停车设施。

商业综合体设计为现代化商业建筑,拥有大量商户和员工,以及大量日常消费人群。

二、项目施工目标1.满足城市建筑消防安全标准,全面提高商业综合体防火等级,保障人员生命财产安全。

2.按照相关规范和技术标准,合理选用材料和设备,完善消防设施,保障商业综合体的日常消防安全。

3.施工期限为12个月,按照工程进度和质量保障,提高施工效率,确保按时交付。

三、工程分类本项目消防工程主要包括以下几大类:1. 消防水系: 包括消防水源、消防水泵、消防水箱、消防管道、喷淋系统、自动喷水灭火系统等。

2. 燃气灭火系统: 包括燃气灭火装置、灭火气瓶及相关管道系统等。

3. 消防报警系统: 包括火灾报警系统、气体报警系统、手动报警按钮、联动控制设备等。

4. 防烟系统: 包括防烟楼梯、排烟系统、防烟门等。

5. 疏散照明及应急照明系统。

6. 消防电源系统。

四、施工步骤1.设计方案阶段: 根据商业综合体的特点和消防安全标准,确定各项消防设施的布局和数量,制定详细的设计方案,并获得相关部门的审批。

2. 材料设备准备: 根据设计方案需求,选用符合国家标准和安全规定的材料和设备,做好采购准备。

同时,对工程用电、用水等基础设施做好前期准备工作。

3. 管道安装: 首先完成消防水源、喷淋管道以及相应控制设备的安装工作,保证消防水系设施的正常使用。

4. 灭火系统安装: 安装燃气灭火装置及相关管道,并进行压力测试,确保系统运行稳定。

5. 报警系统安装: 安装各种消防报警设备,并与消防指挥中心进行联动测试,保证报警系统正常运行。

6. 防烟系统和疏散照明安装: 安装防烟楼梯、排烟系统和应急照明系统,并进行演练测试,确保疏散通道和照明设备正常使用。

7. 电源系统安装: 安装消防电源系统,保证消防设备的正常供电。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

文件编号:RHD-QB-K8222 (解决方案范本系列)编辑:XXXXXX查核:XXXXXX时间:XXXXXX某办公大楼消防工程施工方案标准版本某办公大楼消防工程施工方案标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。

,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。

一编制目的根据设计施工图和消防规范的要求,从全局出发,参照本工程的客观条件,拟定消防工程的施工方案,确定施工顺序,制订各工序、分项工程的施工方法、施工技术,制订质量保证措施、安全生产措施和技术经济措施。

拟定施工进度计划,组织劳动力、机具、材料和设备的供应。

精心部署,合理安排,使消防工程的施工能有条不紊的按计划执行,确保优质、低耗、高效、如期地完成工程建设任务。

二工程概况(一)项目概况工程名称:建筑类别:办公楼建筑面积:6718平方米建筑高度:办公楼3层、厂房2层结构类型:框架结构安全管理目标:北京市建设工程安全文明工地(二)本工程消防工程概况本工程消防系统的构成:消火栓系统。

三施工准备工作(一)技术准备1.合同交底组织项目技术管理人员学习招标文件、施工合同,明确承包范围、承包形式、质量要求、工期要求和结算条款,做到心中有数,以便于施工过程中与业主、总包方及各分包方的协调联系,及时办理技术、经济洽商,保证施工的顺利进行。

2.图纸审核组织项目技术管理人员对施工图纸进行内部自审,要求熟悉图纸,领会设计意图,核对其它专业的图纸,结合相关规范,把疑问的地方作好书面记录,特别是与其它专业相冲突的地方。

参加由甲方组织的会审,把相关的问题交由设计处理,形成会审记录,作为后期施工及结算的依据。

3.熟悉相关规范、标准根据本工程的具体内容,组织技术管理人员有针对性地学习相关的规范、工艺标准、质量验评标准等。

对工程中使用的新材料、新工艺,应重点培训,相关的管理人员和作业人员都是培训对象,确保工程质量。

4.技术交底由项目技术人员对班组进行技术交底,对每道工序、每个分项都要进行详细的技术交底,明确技术要求与质量标准,未经交底,不得施工。

(二)项目技术管理人员组织机构(三) 施工现场准备根据甲方或大包方的安排选定临建的场地,搭设办公室、职工宿舍、材料库房和预制加工场等,接通临时用水、用电,做到整洁、安全、卫生,且符合有关建筑临设的法规、规程。

配备足够的消防设施,制订落实保安措施。

1.应符合总包方现场总体平面布置的要求,双方协商确定施工平面布置图,不得私搭乱建。

2.接水、接电,需征得总包方的同意,尽量不影响生产和生活,应符合安全操作规范。

3.职工的生活设施应符合卫生、通风、照明等方面的要求。

4.加强安全保卫工作,落实值班保卫制度,门窗均有防盗措施。

5.配备足够的灭火器材:手提灭火器、水桶、铁锹、斧子和消火栓等。

6.生活垃圾集中存放、清运,建立卫生责任制,符合环保的要求。

四质量保证措施(一)质量管理总则1.端正经营管理指导思想,把“质量第一”的方针全面落实到一切管理、生产活动之中。

2.对管理层和操作层进行增强质量意识的教育,严字当头,常抓不懈,以标准化,规范化的工作来做好工程质量。

3.落实技术质量责任制,奖优罚劣,具体工作落实到事事有专人管理,使施工过程始终处于受控状态。

对不合格的工序、分项工程,要“推倒”重来,自觉返工,养成“严、细、实、快”的作风。

4.本工程的质量目标为:分项工程质量评定合格率100%,优良率90%以上。

确保工程达到市优的目标。

(二)施工质量控制1.施工方案控制(1)自动报警及联动控制、电话系统施工工艺流程如下:安装准备→扫管→穿、接线→绝缘摇测→探测器、模块、手动报警按钮、扬声器和电话插孔或分机等末端报警设备安装→主控机安装→联机上电→编程→系统调试→报警实验、联动实验→试运行(1) 消火栓系统施工工艺流程如下:安装准备→支吊架结构部分安装→干管安装→支吊架卡件部分安装→消火栓支管、栓阀及箱体安装→强度试验→管道冲洗→箱内配件及箱门安装→刷漆与保温→2.施工质量控制(1)自动报警及联动控制技术质量要求a.管路超过下列长度时,应装设接线盒:管长度超45米,无弯曲时;管长度超30米,有1个弯曲时;管长度超20米,有2个弯曲时; 管长度超过12米,有3个弯曲时。

导线在管内不得有接头,入盒箱应留有余量,导线连接牢固,包扎严密,绝缘良好,不伤线芯。

不同防火分区的线路不应穿入同一根管内,相同线别的导线颜色要一致,接线端子应有标号。

对每回路的导线用500V兆欧表测量绝缘电阻,其对地绝缘电阻值不得小于20MΩ。

b.广播系统的屏蔽线或设备的接地必须牢靠,应用平垫和弹簧垫压接,以防产生干扰音,接地电阻<4Ω。

c.端子箱内各回路电缆排列整齐,线号清楚,导线绑扎成束,端子号相互对应,字迹清晰。

d.引入控制器的电缆或导线,应符合下列要求:l 配线整齐,避免交叉,并固定牢靠l 电缆芯线和所配导线的端部,均应标明编号,并与图纸一致l 端子板的每个接线端,接线不超过2根l 电缆芯和导线,应留有不小于20 cm的余量l 导线应绑扎成束l 导线引入线穿线后,在进线管处应封堵e.消防控制设备的外接导线,当采用金属软管做套管时,其长度不大于2m,且采用管卡固定,其固定点间距不大于0.5m。

B 设备安装a.柜盘安装应牢固,每米垂直度允许偏差1.5mm,盘面接缝允许偏差2mm,暗装贴脸应贴墙。

b.探测器、手动报警按钮、报警控制器、扬声器和消防电话插孔的安装位置、间距和方向必须符合设计要求和施工规范规定。

c.探测器至墙壁、梁边的水平距离,不应小于0.6m。

探测器周围0.5m内不应有遮挡物。

探测器至空调送风口的水平距离,不应小于1.5m。

至多孔送风顶棚孔口的水平距离不应小于0.5m,倾斜角度≯45度。

d.探测器的底座固定牢靠,其导线连接必须可靠压接或焊接。

探测器底座的外接导线,留有不小于15cm的余量,入端处有明显标志。

e.探测器在即将调试时方可安装,在安装前应妥善保管,并采取防尘、防潮等保护措施,探测器的确认灯,面向便于人员观察的主要入口方向。

f.手动报警按钮,安装在墙上距地面高度1.5m,有明显标志,防火分区内任一位置到按钮的步行距离≯30m。

g.控制器的主电源引入线直接与消防电源连接,不使用电源插头,控制中心的用电负荷为7KW。

控制器的工作接地线与保护接地线必须分开,接地电阻应小于4欧姆,工作接地线应采用铜芯绝缘导线或电缆。

(3)消火栓系统技术质量要求A 一般要求和干管安装同自动喷洒系统技术质量要求中相关部分。

B 消火栓支管及配件安装a. 栓阀的坐标、标高的定位应准确,栓口朝外,距地1.1米,允许偏差20mm;核定后再稳固消火栓箱,箱体找正稳固后再把栓阀安装好,栓阀侧装在箱内时应位于箱门开启的一侧,箱门开启应灵活。

b. 消火栓支管应注意美观,进箱体的孔应尽量采用预留孔,现场不得用气焊切孔。

c. 消火栓配件、箱门安装在交工前进行,具体按设计选用的标准图集摆设,消火栓按钮需与电气专业配合安装,箱门平正。

C 强度试验及水冲洗a.强度试验压力由设计确定,一般为工作压力的1.5倍,且不低于0.6Mpa。

维持工作压力5min,压力无明显下降,不渗不漏为合格。

b.管道冲洗前,先拆除减压孔板、过滤装置等,以不小于工作压力的自来水冲洗整个管道系统,直至出水水质与进水水质相差无几为止。

4.成品保护措施(1)对施工人员进行成品保护教育,增强其主人翁思想,树立全局意识,加强职员应有的素质。

上道工序对下道工序负责,完工产品对发包方负责。

(2)每进入一个新的工作面,由班组长负责,先对新的工作面进行全面的检查,做好记录并得到总包方或其它分包方的认可后,方可进行作业。

做好施工协调,不得强行施工,损坏它方、它专业的成品、设施。

(3)没安完的管道甩口,要临时封堵严密,防止异物进入,堵塞管道。

所有电线管、盒应及时封好,以防堵塞,无法穿线。

安装好的管道不得用作支撑或放脚手板,不得踏压其支托卡架不得作为其它用途的。

(4)管道刷漆要事先用防护布做好防护,不得到处流淌,不得污染墙、地面。

所用梯子、脚手架等,与墙、地面接触的地方要用软性材料包裹,以免划伤墙、地面。

(5)安装探测器及手报、电话插孔,应注意保持吊顶、墙面的整洁,安装后应采取防尘和防潮措施,一般在调试前一周才能把探头、手报安装好。

(6)专业各类仪表、盘、柜箱及消火栓附件带有导线的能后装就后装,防止丢失和损坏,端子箱安装完毕后应注意箱门上锁,必要时外面再做防护,保护箱体不被污染。

(7)控制中心控制柜除采用防尘和防潮等措施外,最好及时将房门上锁,以防止设备损坏和丢失。

(8)发生施工现场损坏的,不论什么原因都要及时报告,不得隐瞒不报。

五技术经济措施1.施工技术管理人员要认真审查图纸,发现问题及时与甲方、监理或设计部门商定,避免不必要的返工,积极提出合理化建议,做到省时、省力、省材料。

2.对施工中出现的问题,应及时办理设计变更或洽商,以免事过境迁,发生漏算或造成补签困难。

3.制订合理的施工方案,积极采取新技术、新工艺和新材料等,组织好人力、物力的进场计划,提高工作效率,尽量减少资源浪费,避免窝工等现象。

4.加强材料管理,严格执行限额领料制度,控制材料损耗率,制订相应的奖罚制度。

教育工人养成节约用材的习惯,不得大材小用、长料短用,用后要及时收回库中,避免浪费丢失。

4.严格按图纸、按设计和施工规范的要求施工,把好质量关。

5.加强材料验收,控制好规格型号、质量和数量的符合性,防止造成积压,避免不必要的库损及资金占用费。

6.搞好文明运输、施工,避免磕碰损坏或丢失成品的损失,不得野蛮卸货。

7.合理安排材料堆场及进场时间,减少二次搬运的工作量。

8.临设的数量要合理,不可超标建设,施工用水、用电要严加管制,人离灯灭,不得出现机械空转和长流水等现象。

六安全保证措施(一)建立安全保证体系。

1.以“安全第一,预防为主”作为安全生产的方针,质量保证体系也是安全保证体系。

2.管生产必须管安全,技术、质量交底的同时,必须进行安全交底。

从上到下实行安全生产责任制,建立安全奖罚制度,实行全员、全过程、全方位、全天候等“四全”动态管理。

3.安全管理的核心是控制人的不安全行为和物的不安全状态,有针对性地实行查思想、查制度、查现场、查管理、查隐患、查事故处理等“六查”措施。

(二)安全保证措施1.建立定期的安全活动制度,班组每天进行班前、班后的安全检查,及时消除不安全隐患,安全人员负责现场巡回检查,工程队每两周进行一次安全大检查。

2.对职工实行入公司、入场、入班组等三级安全教育和安全培训,事先必须进行体格检查,以确保作业人员的安全生产。
