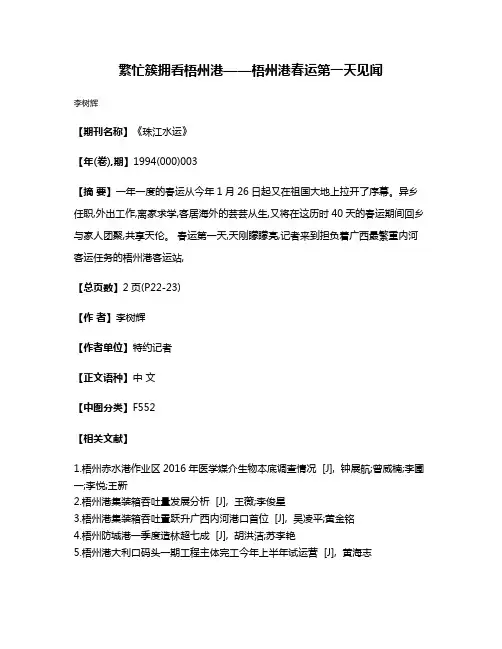

繁忙簇拥 看梧州港——梧州港春运第一天见闻

繁忙簇拥看梧州港——梧州港春运第一天见闻
李树辉
【期刊名称】《珠江水运》
【年(卷),期】1994(000)003
【摘要】一年一度的春运从今年1月26日起又在祖国大地上拉开了序幕。
异乡任职,外出工作,离家求学,客居海外的芸芸从生,又将在这历时40天的春运期间回乡与家人团聚,共享天伦。
春运第一天,天刚矇矇亮,记者来到担负着广西最繁重内河客运任务的梧州港客运站,
【总页数】2页(P22-23)
【作者】李树辉
【作者单位】特约记者
【正文语种】中文
【中图分类】F552
【相关文献】
1.梧州赤水港作业区2016年医学媒介生物本底调查情况 [J], 钟展航;曾威楠;李圃一;李悦;王新
2.梧州港集装箱吞吐量发展分析 [J], 王薇;李俊星
3.梧州港集装箱吞吐置跃升广西内河港口首位 [J], 吴凌平;黄金铭
4.梧州防城港一季度造林超七成 [J], 胡洪洁;苏李艳
5.梧州港大利口码头一期工程主体完工今年上半年试运营 [J], 黄海志
因版权原因,仅展示原文概要,查看原文内容请购买。
国家质量监督检验检疫总局公告2014年第106号――关于规范进境粮食指定口岸措施的公告

国家质量监督检验检疫总局公告2014年第106号――关于规范进境粮食指定口岸措施的公告文章属性•【制定机关】国家质量监督检验检疫总局(已撤销)•【公布日期】2014.10.09•【文号】国家质量监督检验检疫总局公告2014年第106号•【施行日期】2014.10.09•【效力等级】部门规范性文件•【时效性】失效•【主题分类】质量管理和监督正文国家质量监督检验检疫总局公告(2014年第106号)关于规范进境粮食指定口岸措施的公告为有效防范与降低进口粮食传带外来有害生物等潜在风险,提高口岸安全把关能力,优化口岸资源配置,推动口岸检验检疫管理规范化、科学化、精细化,根据中华人民共和国《进出境动植物检疫法》《食品安全法》《进出口商品检验法》《转基因生物安全管理条例》等法律法规及《国家对外开放口岸出入境检验检疫设施建设管理规定》等规定,参照国际植物保护公约相关国际标准,现就规范进境粮食指定口岸措施相关事项公告如下。
一、进境粮食口岸应满足以下基本技术要求:(一)具备国家批准的对外开放口岸且拥有口岸相应资质,符合国家进口粮食总体趋向,布局合理;(二)口岸周边没有农田,不种植与进口粮食类似的作物;(三)进口粮食接卸、运输、储存、查验、处理等区域布局合理,与外界及生活区相对隔离,地面平整、硬化,无裸露土壤,整洁卫生;(四)具备与粮食进口量相适应的接卸、储存(堆放)、运输等能力及设施条件,逐步采用自动吸粮机、自动扦样器、专用运粮车和装备自动取样系统等;(五)具备进口粮食疫情防控、撒漏物清扫、下脚料除害处理及口岸附近疫情监测铲除等条件设施及管理制度,并在关键环节安装视频监控设施;(六)具备进口粮食相适应的检验检疫现场查验、实验室检测、检疫处理等相应条件、设施及专业人员。
二、通过近期对进境粮食口岸全面规范整顿,现公布符合条件的第一批进境粮食指定口岸名单(见附件)。
三、结合进境粮食指定口岸条件能力、进口业务量、检验检疫工作质量、日常监督检查结果等综合因素,今后将对进境粮食指定口岸实施动态、分类管理。
李家庄简介2015年10月

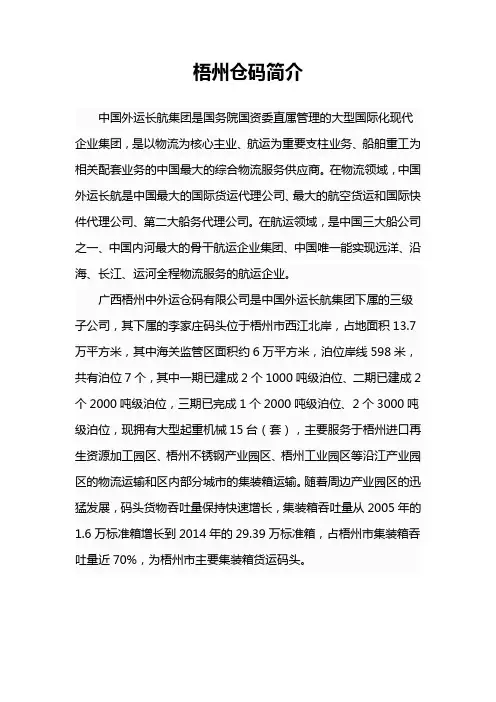

梧州仓码简介
中国外运长航集团是国务院国资委直属管理的大型国际化现代
企业集团,是以物流为核心主业、航运为重要支柱业务、船舶重工为相关配套业务的中国最大的综合物流服务供应商。
在物流领域,中国外运长航是中国最大的国际货运代理公司、最大的航空货运和国际快件代理公司、第二大船务代理公司。
在航运领域,是中国三大船公司之一、中国内河最大的骨干航运企业集团、中国唯一能实现远洋、沿海、长江、运河全程物流服务的航运企业。
广西梧州中外运仓码有限公司是中国外运长航集团下属的三级
子公司,其下属的李家庄码头位于梧州市西江北岸,占地面积13.7万平方米,其中海关监管区面积约6万平方米,泊位岸线598米,共有泊位7个,其中一期已建成2个1000吨级泊位、二期已建成2个2000吨级泊位,三期已完成1个2000吨级泊位、2个3000吨级泊位,现拥有大型起重机械15台(套),主要服务于梧州进口再生资源加工园区、梧州不锈钢产业园区、梧州工业园区等沿江产业园区的物流运输和区内部分城市的集装箱运输。
随着周边产业园区的迅猛发展,码头货物吞吐量保持快速增长,集装箱吞吐量从2005年的1.6万标准箱增长到2014年的29.39万标准箱,占梧州市集装箱吞吐量近70%,为梧州市主要集装箱货运码头。

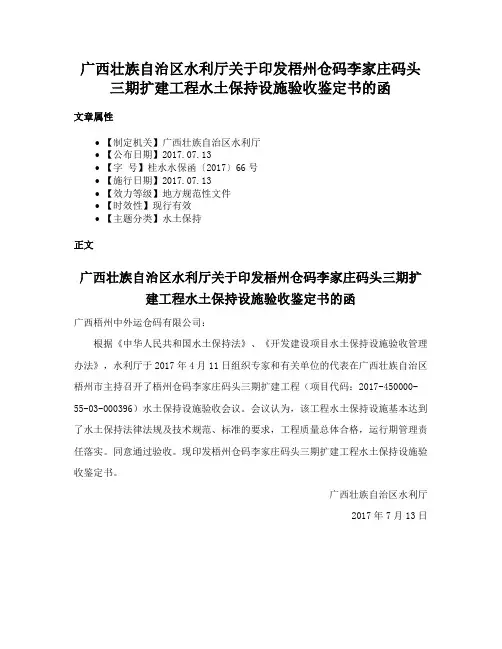

广西壮族自治区水利厅关于印发梧州仓码李家庄码头三期扩建工程水土保持设施验收鉴定书的函

广西壮族自治区水利厅关于印发梧州仓码李家庄码头三期扩建工程水土保持设施验收鉴定书的函
文章属性
•【制定机关】广西壮族自治区水利厅
•【公布日期】2017.07.13
•【字号】桂水水保函〔2017〕66号
•【施行日期】2017.07.13
•【效力等级】地方规范性文件
•【时效性】现行有效
•【主题分类】水土保持
正文
广西壮族自治区水利厅关于印发梧州仓码李家庄码头三期扩建工程水土保持设施验收鉴定书的函
广西梧州中外运仓码有限公司:
根据《中华人民共和国水土保持法》、《开发建设项目水土保持设施验收管理办法》,水利厅于2017年4月11日组织专家和有关单位的代表在广西壮族自治区梧州市主持召开了梧州仓码李家庄码头三期扩建工程(项目代码:2017-450000-55-03-000396)水土保持设施验收会议。
会议认为,该工程水土保持设施基本达到了水土保持法律法规及技术规范、标准的要求,工程质量总体合格,运行期管理责任落实。
同意通过验收。
现印发梧州仓码李家庄码头三期扩建工程水土保持设施验收鉴定书。
广西壮族自治区水利厅
2017年7月13日。
三江话苍梧

三江话苍梧作者:黄鸽来源:《珠江水运》2018年第20期滔滔东去的西江,似乎有种神奇的吸引力,它一路奔腾向前,一路积攒能量,将珠江的各个支流汇聚在一起,并在即将离开广西之际,正式换上了“西江”的名号,这个聚汇之地便是“两广水上门户”——梧州。
古语云:近山则诚,近水则灵。
地处西江、浔江、桂江三江交汇处的梧州,西可达越南,东至粤港澳,北经桂江、漓江的灵渠沟通长江水系,是古代岭南连接中原文化的重要通道。
据考证,梧州是古苍梧郡、古广信县所在地,是岭南文化(广府文化)以及粤语的发源地之一。
这座拥有两千多年建城史的城市,因有了一条西江与粤港澳一水相连,在历史上便处于一个极其发达的地区。
这条充满着航运经济价值的水路也被历史学家称为“水上丝绸之路”。
苍梧郡立三江水广信城已两千年一方水土养育一方人,一方人缔造一方文化,奔流不息的西江在梧州所孕育的有別于其他地区的特色文化,是这座城市引以为傲的财富。
其中龙母文化和商贸文化最为突出。
“龙母文化”是一种具有浓郁地方色彩的岭南文化,在西江流域、珠江流域民间有很大的影响、享有崇高的地位。
龙母,是春秋战国时期百越族女首领,姓温,名凤娇。
相传龙母生前为西江流域的老百姓做了很多好事,因有功于国、有德于民而利泽天下。
至今已是公认的珠江和西江流域重要的人文始祖。
梧州的龙母文化源远流长,深深植根于民间,在桂东南、粤港澳以至东南亚还有众多的现代崇拜者,是梧州地方文化的瑰宝。
其地位犹如妈祖之于潮汕,也如舞狮之于广府。
骑楼置城沥风雨桂浔际会成鸳鸯梧州“因商而兴,因水而兴”,作为三江交汇的水上交通枢纽,梧州的商贸文化依水而生。
1897年,梧州被开辟为通商口岸后,外国客商不断涌进梧州,带进了西方的文化,也成就了梧州“百年商埠”的名号。
这期间梧州孕育出了一批批多财善贾的商贾巨富,引领八桂商贸潮流,举足轻重。
江边的那一栋栋纷繁的老式骑楼,已成为百年商贸的一个历史的见证。
据说在最鼎盛的时期,这里有大小商号1500多家,不经意间路过的某家骑楼,可能就住着一位声名赫赫的富商。
门座起重机迁移术方案

门座起重机迁移技术方案一、项目概况将一台MQ4035门座机在广东中外运东江仓码公司码头拆卸(广州市经济技术开发区东江大道66-68号),通过驳船运输至广西梧州中外运仓码有限公司(广西梧州市西江四路李家庄10号),在梧州仓码公司码头安装并升高电缆卷盘(升至轨面上约9米),并通过当地质量技术监督局验收合格。
二、待迁移的4035门座起重机的相关参数1.门机结构形式如下图:2.其主要技术参数:起重量:主钩:35t-35m/40t-30m;副钩:10t-37.5m工作幅度:主钩:35m/11m;副钩:37.4m/13.1m起升高度:23m/12m起升速度:30m/min(40t) 45m/min(10t)变幅速度:24m/min回转速度:1r/min运行速度:25m/min轨距:10.5m基距:10.5m最大尾部回转半径:7.4m臂架长度:35.8m整机高度:51.68m整机总重:347t3.其各部件的重量和外形尺寸:人字架和平衡系统: 6m(长)X5.5m(宽)X13m(高) 60 吨机房转台: 13.5m(长)X9m(宽)X5.5m(高) 115 吨圆筒门架: 12m(长)X17.3m(宽)X13.1m(高) 58.1 吨运行机构(左右): 17.3m(长)X4m(宽)X3m(高) 92 吨臂架 35.8m(长)X4m(宽)X3m(高) 24.5 吨4.该门座起重机目前状况该门座起重机制造于2001年左右,原生产厂家为长航红光港机厂,设计单位为武汉理工大学港口机械工程研究所,自交付后已在广东中外运东江仓码公司码头使用多年。
结合门机全使用寿命一般为20年左右考虑,该机尚处于全使用寿命中期,仍有相当长的使用年限。
经过我方技术人员现场勘察,发现当前该机主要金属结构材料和焊缝均无明显变形、开裂、腐蚀,各主要机构运转基本正常,外部油漆部分污损旧化,有轻微剥落,但整机状况基本良好,符合迁移的技术条件要求。
三、码头水文情况和注意事项:1. 迁出地:广东中外运东江仓码公司码头地址:广州市经济技术开发区东江大道66-68号水道:位于珠江主干流和东江北干流交汇处2.迁至地:广西梧州中外运仓码有限公司地址:广西梧州市西江四路李家庄10号水道:西江3.注意要点:当前季节正值江河汛期,水位偏高,接近和超过警戒水位,洪峰经过时水位变化很大,对迁移作业中的水路运输和靠岸装卸都有较大影响。
梧州市人民政府办公室关于印发培育梧州至香港定期班轮航线实施方案的通知

梧州市人民政府办公室关于印发培育梧州至香港定期班轮航线实施方案的通知文章属性•【制定机关】梧州市人民政府办公室•【公布日期】2018.04.16•【字号】梧政办发〔2018〕56号•【施行日期】2018.01.01•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】行政法总类综合规定正文梧州市人民政府办公室关于印发培育梧州至香港定期班轮航线实施方案的通知梧政办发〔2018〕56号各有关单位:为贯彻落实《自治区人民政府关于千方百计做好稳增长工作的意见》(桂政发〔2015〕19号),及自治区关于推动第二轮加贸倍增计划的部署,为推动我市加贸产业物流通道的发展,继续培育梧州至香港定期班轮航线。
经市政府同意,现印发给你们,请你们认真实施。
2018年4月16日培育梧州至香港定期班轮航线实施方案(2018年修订)根据《自治区人民政府关于千方百计做好稳增长工作的意见》(桂政发〔2015〕19号文),及自治区关于推动第二轮加贸倍增计划的部署,经梧州市政府和自治区商务厅研究,决定为推动我市加贸产业物流通道的发展,继续培育梧州至香港定期班轮航线。
为保证培育工作顺利推进,特制定本方案。
一、指导思想以国家口岸改革政策措施为指导,努力改善口岸管理服务环境,增强口岸综合效能,抢抓第二轮加贸倍增计划的有利时机,积极推进珠江—西江经济带建设,促进外贸经济健康稳定增长和转型升级,充分发挥梧州口岸在对外开放中的门户作用,为梧州社会经济和产业发展做出更大贡献。
二、工作目标持续培育发展梧州至香港出口定期航班,合理调配出境船舶航班和货物运输,努力改善口岸服务环境,为外经外贸和物流企业提供更多的通关便利条件。
三、培育方式继续设立梧州至香港出口货运定期航班培育专项资金,采取补贴的方式,对在梧州口岸注册登记并在本口岸从事出口运输的船务公司或货代公司开定期班轮给予补助。
四、工作措施(一)实行定期班轮运输。
根据梧州口岸出口运输的特点,安排每周星期二、星期四、星期五和星期日从梧州往香港出口定期班轮。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工组织设计(方案)报审表监A-01工程名称: 编号: 05 监理机构:现报上《》(全套、部分),请予审查和批准。
附件:1.承包单位:技术负责人:报审日期审查意见:并于月日前报来总监理工程师:日期业主代表:日期工程名称:广西梧州港李家庄作业区4#泊位码头工程(项目编号:ZYDWZG20102497)工程地点:广西梧州市西江四路李家庄10号中外运仓码有限公司内施工组织设计审批单位及审批人:编制单位及编制人:中国水产广州建港工程公司编制日期:2010年10月24日目录第一章、编制原则及依据 (4)1.1编制原则 (4)1.2编制依据 (4)第二章、工程概况 (6)2.1工程地点 (6)2.2 合同工期 (6)2.3 各相关单位 (6)2.4 质量要求 (6)2.5 工程内容 (6)第三章、施工总体布置 (9)3.1施工总平面布置图 (9)3.2 施工总流程 (10)第四章、主要分项施工方法 (11)4.1 基线复核及测量控制 (11)4.2灌注桩施工 (12)4.3抛石棱体 (18)4.4 现浇上部结沟 (20)4.5 安装附属设施 (29)第五章、施工进度计划 (31)5.1 施工进度计划 (31)5.2 施工船机设备使用计划 (32)第六章、项目组织管理 (33)6.1 项目组织机构框图 (33)6.2 管理职责 (33)第七章、施工进度保证措施 (37)7.1 组织保证措施 (37)7.2 物资保证措施 (38)7.3 人员、设备保证措施 (38)第八章、质量保证体系与措施 (39)8.1项目质量保证体系及质量目标: (39)8.2 组织措施 (41)8.3 合同措施 (42)8.4 经济措施 (42)8.5 技术措施 (42)第九章、安全保证体系与保证措施 (49)9.1 安全生产的原则和目标 (49)9.2 安全保证体系 (49)9.3 安全保证措施 (54)第十章、环境保护与文明施工措施 (58)10.1 环境保护原则与目标 (58)10.2 环境保护管理体系 (58)10.3 管理职责 (58)10.4 环境保护措施 (59)10.5 文明施工管理措施 (59)第十一章安全防汛措施及雨季、夜间施工措施 (61)11.1 施工防汛措施 (61)11.2 雨季、夜间施工措施 (63)第十二章、附图表 (65)附图1 施工进度计划横道图 (66)附图2 施工进度计划网络图 (67)附表1 拟投入本工程的主要施工机械表 (68)附表2 拟投入本工程的劳动力计划表 (69)附表3 分部、分项工程划分及名称表 (70)附表4 项目部组织管理机构 (71)第一章、编制原则及依据1.1编制原则认真贯彻国家和地方有关基本建设的各项方针、政策,遵守国家和地方的法律法规,严格执行工程建设各项标准、规范和施工程序及招标文件规定的工程竣工工期。
充分了解业主的意图和要求,实行业主、设计单位和施工单位三结合,做好施工部署。
采用先进科学的施工管理方法,实施流水施工和先进、动态的进度计划控制技术,组织有节奏、均衡和连续的施工。
坚持“百年大计,质量第一”,在安全文明生产的原则下,按照ISO9001:2000质量管理体系要求实施标准化管理,落实安全文明生产责任制。
精心组织,科学规划,做好人力、物力和财力的综合平衡调配,做好季节性施工安排,使各施工要素达到均衡、合理,工程施工规范有序。
贯彻勤俭节约的方针,合理布置好施工现场,尽量减少工程施工对周围环境的影响。
充分利用我司先进的生产设备和船机设备,组织机械化和专业化施工,扩大机械化施工范围,减轻劳动强度,提高劳动生产率;使用计算机和先进的项目管理软件辅助工程项目的管理与控制,确保工期和工程质量。
积极利用国内外新技术、新工艺、新材料、新设备,科学地确定施工方案。
1.2编制依据本施工组织设计方案,在详细阅读“招标文件”、充分理解业主的需求和设计图纸、深入现场考察的基础上,结合工程的具体情况,对目标工期、施工质量控制、项目管理机构及劳动力组织、施工机械设备和周转材料配备、主要分部分项工程的施工方法及技术措施、质量安全、文明施工保证措施等诸多因素进行综合分析研究编制的,施工组织设计突出科学性、合理性、有效性和可行性,是确保工程优质、低耗、安全、文明高速地完成的重要经济技术文件。
1.2.1本工程施工组织设计依据以下资料编制:1、《广西梧州港李家庄作业区4#泊位码头工程施工招标招标文件》2、广州打捞局勘测设计所《广西梧州港李家庄作业区4#泊位码头工程施工图设计(图纸部分)》;3、与本工程有关的招标答疑会议记录、地质资料等。
4、主要施工规范及验评标准交通部《水运工程混凝土质量控制标准》(JTJ269-96);交通部《水运工程混凝土施工规范》(JTJ268-96);交通部《水运工程混凝土实验规程》(JTJ270-98)交通部《高桩码头设计与施工规范》(JTJ291-98)交通部《水运工程测量规范》(JTJ203-94);交通部《水运工程质量检验标准》(JTS257-2008);交通部《疏浚工程技术规范》(JTJ319-99);交通部《疏浚工程质量检验评定标准》(JTJ324-96);交通部《港口工程灌注桩设计与施工规范》(JTJ248-2001);交通部《港口工程嵌岩桩设计与施工规程》(JTJ 285-2000);交通部《港口工程地基规范》(JTJ250-98);交通部《港口工程桩基规范》(JTJ254-98);交通部《港口道路、堆场铺面设计与施工规范》(JTJ296-96);《建筑基桩检测技术规范》(JGJ106—2003)《钢结构工程施工及验收规范》(GB50205-2001)《海港工程钢结构防腐蚀技术要求》国家和行业其他有关技术和标准;第二章、工程概况2.1工程地点本拟建码头工程位于广西梧州市西江四路李家庄10号中外运仓码有限公司内。
2.2 合同工期计划工期:90日历天。
2.3 各相关单位建设单位:广西梧州中外运仓码有限公司设计单位:广州打捞局勘测设计所施工单位:中国水产广州建港工程公司2.4 质量要求合格2.5 工程内容本工程内容主要包括2部分:4#泊位高桩码头与岸壁挡土墙、后方道路堆场。
4#泊位高桩码头布置在3#泊位码头的上游,是李家庄码头二期工程的续建工程。
码头为桩基梁板结构,总长为70m,分2段,宽48m。
码头面海侧高程为24.2m,陆侧高程24.5m,码头面放坡6.25‰,港池底高程为-0.17米。
设计靠泊2000吨级集装箱船,码头堆货荷载60KPa,装卸工艺采用50t固定吊。
挡土墙位于码头作业平台的后方陆侧位置,起连接前方作业平台与后方堆场的作用,挡土墙长140米。
基础采用Ф1200人工挖孔灌注桩,强度C30,采用C20砼护壁,上部结构为带锚定挡土墙,挡土墙后方回填砂砾,内摩擦角≥36°。
道路堆场位于码头及挡土墙后方,基层为为原地面开挖后碾压而成,垫层包括底部砂垫层和上部碎石垫层,面层为水泥混凝土结构。
开挖断面后,护坡采用浆砌块石和草皮护坡两种,局部浆砌石挡墙进行保护。
根据设计图纸,本工程主要工程量如下:桩基工程描述主要工程量第三章、施工总体布置由于现场距梧州市较近、现场用地不足以设立搅拌楼,故现浇码头梁、柱、面板、挡土墙等采用商品混凝土,现场备用一台砼搅拌机和一台灰浆搅拌机。
现场办公室在工地后方租用一块约1600m2的场地进行布置。
钢筋在场地内加工好后运至施工现场安装。
现场施工总平面布置详见《施工总平面布置图》。
3.1施工总平面布置图3.2 施工总流程根据本工程的结构特征、各工序间的逻辑顺序安排编制施工顺序流程,本工程的施工顺序见《梧州港李家庄作业区4#泊位码头工程施工进度计划网络图》第四章、主要分项施工方法4.1 基线复核及测量控制4.1.1施工总流程4.1.2施工方法1、控制点的确认根据施工规范的要求,首先与监理单位进行控制基点和水准点的交接,由监理工程师提供测区内的原始基准点和基准线的基本数据,经项目部复核、验算无误后将其提交监理工程师审批确认,以此做为工程测量的控制依据,进行平面控制系统和高程系统的设立和展开。
2、平面控制系统的设立a.设横向控制基线点为便于开展施工测量控制工作,项目部将在旧码头上游端架设一座测量平台。
平台设立在旧码头上,作为施工横向断面的控制。
b.设立陆上纵向基线点本工程可利用码头后方相应位置设立一条纵向的基线,用以控制码头各部位施工的纵向位置,各基点放好后,经过复核无误再提交给监理工程师审核并批准。
c.平面测量控制工程采用全站仪对施工水域进行平面控制。
3、施工高程控制系统的设立a、首先根据已经确定的高程水准基点引出高程控制网格点,高程控制点选在施工现场附近且通视良好的地方,根据高程控制系统设立施工水尺。
施工水尺选在通视的地方固定,可利用试桩时留下的管桩作设立点。
同样水尺和高程控制点要做好保护措施。
b、施工时,对挖泥、抛石的标高控制主要由施工水尺控制,根据施工现场潮位涨落速度,掌握标高的变化,及时校对水尺,取得最新的数据,测量点距施工水尺较远时,派专人在施工水尺处利用对讲机通报水尺的最新读数。
c、打桩、结构施工的标高控制,采用水准仪进行测量。
d、为保证施工测量精度,对施工控制点定期进行复测。
4、施工控制基点的保护施工平面控制系统和高程控制系统各基点用浇筑砼做基础将其固定,以防位移和损坏,砼基础不小于1.5m×1.5m×1m的规格尺寸,并在基点附近设立明显的标志,防止人为碰撞损坏。
施工水尺必须固定,并且必须有备用水尺。
平面控制系统中在施工现场陆域附近的发射台必须由专业测量人员操作、看管。
5、施工控制测量控制点布设采用全站仪进行,测量控制点用砼做基础(1.5m×1.5m),且埋入地下1m,预埋铜钉做点。
在测量墩周围,设安全防撞栏,并设立警示牌。
测量控制点布设后,由测量工程师与专职质检员自检,自检合格后填写“测量基线与控制点验收记录”,提交现场监理工程师和业主工程师验收,经监理工程师和业主工程师验收合格后方可使用。
施工过程中定期对施工测量控制点进行复检,且将复检结果及时通知监理工程师及业主工程师,并及时对测量数据进行修正。
施工所用的全站仪、经纬仪、水准仪均经当地计量检测所进行定期检测。
4.1.3 本工程使用的测量仪器设备4.2灌注桩施工4.2.1 概述码头部分有钻孔灌注桩87根,其中:Ф1800钻孔灌注桩54根(共分9个排架,每个排架6根桩);固定吊机座位置设置Ф1200钻孔灌注桩3根;挡土墙基础位置Ф1200钻孔灌注桩30根。
由于施工期正处于枯水期,水位较低,根据现场地形及当地水文条件,需对A、B两轴灌注桩搭设水上施工平台后再进行施工。
码头C、D、E、F轴线位置及挡土墙位置灌注桩均具备干地施工条件。
