西翼辅助回风大巷3#钻场超前探煤钻孔施工安全技术措施.

合集下载

西翼回风开拓大巷瓦斯排放安全技术措施

西翼回风开拓大巷瓦斯排放安全技术措施

西翼开拓回风巷瓦斯排放专项安全技术措施2010年11月30日会审意见会审意见:职务签字时间职务签字时间矿长生产技术科总工程师安监处生产副矿长机电科安全副矿长地测科机电副矿长调度室矿长助理兼编制人通风科长西翼开拓回风巷瓦斯排放专项安全技术措施西翼开拓回风大巷为独头巷道,并且由于该巷道长期密闭,导致其内部瓦斯及有害气体大量积聚。

为了拆除西翼进、回风大巷内的轨道等设备,需要将已经密闭的西翼开拓回风大巷闭墙打开,将其中积聚的瓦斯及有害气体进行排放。

为了瓦斯排放工作的安全进行,特制定本瓦斯排放专项安全技术措施。

一、概况1、瓦斯积聚地点:西翼开拓回风大巷(如图)。

西翼开拓回风大巷西翼进风大巷西翼联络巷回风斜井西 翼开拓 回 风 大 巷局扇西 翼 进 风 巷西翼总回风东 翼 总 回 风 巷80米150米警戒点警戒点警戒点警戒点进风流回风流西翼通风系统示意图2、积聚瓦斯最高浓度及瓦斯积聚量:通过密闭墙观测孔测量闭墙内部CH 4浓度为2%,CO 2浓度为2.5%。

瓦斯积聚量计算:CH4积聚量= S·L·CH4%= 7.6×(150+80)×2%=34.96 (m3)CO2积聚量= S·L·CO2%= 7.6×(150+80)×2.5%=43.7 (m3)式中:S为巷道断面面积,为7.6米2L为巷道长度,为230米3、排放时间:2010年12月2日6:00 至3日12:004、局部通风机安装位置:西翼联络巷与西翼进风巷交叉口进风侧大于10米处。

5、进风路线:主井→煤仓上口→西翼进风巷→局扇→西翼回风大巷。

回风路线:西翼回风大巷→西翼总回风巷→回风斜井→地面6、断电范围和撤人警戒地点:西翼进风巷、西翼回风大巷、西翼联络巷、西翼总回风巷、总回风斜井。

二、具体安全技术措施:1、瓦斯排放负责人为***,排放操作人员为当班瓦斯员***,安监科***,通风科必须有跟班人员在现场指挥。

西翼总回风巷注浆支护安全技术措施

西翼总回风巷注浆支护安全技术措施

河南神火集团和成煤矿西翼总回风巷注浆支护安全技术措施工作面名称:西翼总回风巷施工单位:开拓队编制人:施工负责人:总工程师:冉松河批准日期:2013年 09月日执行日期:2013年09月日西翼总回风巷注浆支护安全技术措施审批意见西翼总回风巷注浆支护安全技术措施一、工程概况:根据西翼总回风巷及六联巷顶板岩性情况,我队需对其顶板压力大的巷道进行注浆支护,为保证支护期间的安全和施工质量,特编制本安全技术措施并严格贯彻执行。

二、支护方式及施工质量要求:(1)施工范围:西翼总回风巷迎头至总33点、六联巷;(2)注浆:顶板注浆孔布置:每个断面按巷道中戏线均匀布置3个孔,间距2.0米,排距4.0米,孔深2.5米,注浆孔与水平面夹角大于75度,孔径42mm,注浆管规格直径32mm×2500mm;水泥浆水灰比为1:1~0.8:1,视实际情况适当调整;注浆采用Pc32.5普通硅酸盐水泥,单液水泥注浆,不添加任何添加剂,随伴随用;打好孔后及时填入注浆管,注浆管外露70 mm(±10mm),注浆完成后,截掉外露部分;(3)、施工过程中如施工参数发生变化时,按工程科给定数据为准,不再另补充措施。

三、施工工艺:(一)喷浆作业:注浆前,对巷道与U型棚之间进行喷浆充填,保证U型棚承压能力满足要求;1、喷浆前在回风侧设置两道全断面水幕,两道水幕间隔不大于10m,调整好喷浆机风压,供风风压控制在0.4MPa,喷头供水水压控制在0.5 MPa。

2.喷前要用高压风水冲刷巷壁,将煤(岩)面和裂隙内的粉尘冲刷干净,以提高喷射砼的粘结力。

3.拌料:喷浆用料比例为: 灰:沙子:米石=1:2:2,速凝剂的掺合量为水泥的3—4%,水灰比为0.45。

混合料严格按照设计配合比,严禁将速剂倒在矿车内使用。

4、喷浆时喷头应垂直受喷面,喷头距受喷面不得大于1.5m,喷头呈圆形或椭圆形轨迹做螺旋式缓慢移动。

严格控制水灰比和风压及速凝剂的用量,尽可能减少回弹。

采矿学(2)-4大巷布置方式

采矿学(2)-4大巷布置方式

4、大巷布置方式一、缓斜及其以上煤层的大巷布置方式这类大巷布置有3种基本方式,即单层布置、分组布置和集中布置。

1.单层布置(分煤层大巷与主要石门布置)单层布置的特点是在开采水平内,在各可采煤层中,或在煤层底板岩层中都布置大巷,各煤层单独布置采区,各煤层之间用主要石门联系。

由于各煤层单独布置采区,就每个采区而言,准备工程量较小,各分煤层大巷之间只开一条主要石门,石门的开拓工程量一般不大;由于建井时首先在上部煤层进行开拓准备,初期工程量较少;如果各分煤层大巷是沿煤层掘进,则施工速度较快,初期投资较少。

其缺点是,每个煤层均布置大巷,总的开拓工程量大和维护工程量大;大巷沿煤层布置,维护困难,维护费用高,煤柱损失大。

因此,在建国初期,煤层巷道支护技术不高时,它适用于煤层间距大,井田走向长度和服务年限短的中小型矿井。

2.集中布置(集中大巷与采区石门布置)集中布置的特点是在开采水平内只布置一条或一对集中大巷,用采区石门联系各煤层。

这种布置方式的大巷工程量较少;大巷一般布置在煤组底板岩层或最下部煤与岩石坚固的煤层中,维护容易;生产区域比较集中,有利于提高井下运输效率;由于以采区石门联系各煤层,可同时进行若干个煤层的准备和回采,开采顺序较灵活,开采强度,较大。

其缺点是矿井投产前要开掘主要石门、集中运输大巷和采区石门,煤系地层厚度大时,初期建井工程量较大,建井工期较长;每一采区都要开掘采区石门,煤层间距大时,采区石门总长度大。

故这种布置方式适用于井田走向长度大,服务年限长,煤层数目较多,层间距不大的矿井。

3.分组布置(分组集中大巷与主要石门布置)分组布置的特点是将煤层划分为若干分组,每个分组开掘十条集中大巷,分组内用采区石门联系,分组集中大巷之间用主要石门或分区石门联系。

这种布置方式总的巷道工程量较少;生产比较集中,大巷容易维护。

其缺点是总的石门长度较长。

因此,它适用于可采煤层数较多,层间距大小不等的矿井。

特别是由于井筒布置要求,当井底车场落在煤层组的上部或中间时,采用分组布置,初期工程量少,建井工期短。

西翼回风巷维修安全技术措施2.

西翼回风巷维修安全技术措施2.

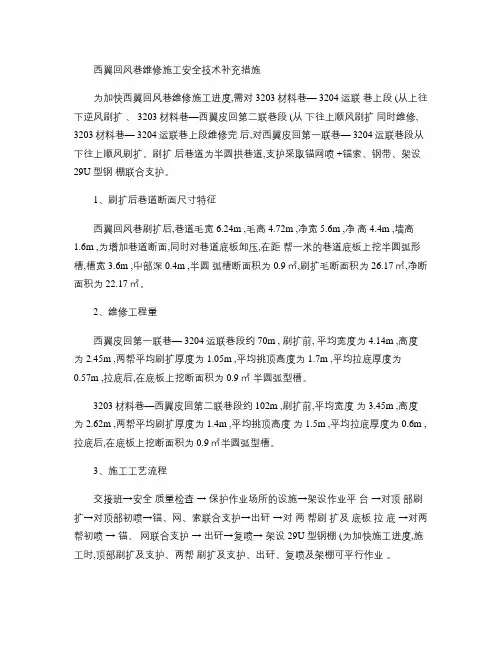

西翼回风巷维修施工安全技术补充措施为加快西翼回风巷维修施工进度,需对 3203材料巷— 3204运联巷上段 (从上往下逆风刷扩、 3203材料巷—西翼皮回第二联巷段 (从下往上顺风刷扩同时维修, 3203材料巷— 3204运联巷上段维修完后,对西翼皮回第一联巷— 3204运联巷段从下往上顺风刷扩。

刷扩后巷道为半圆拱巷道,支护采取锚网喷 +锚索、钢带、架设29U 型钢棚联合支护。

1、刷扩后巷道断面尺寸特征西翼回风巷刷扩后,巷道毛宽 6.24m ,毛高 4.72m ,净宽 5.6m ,净高 4.4m ,墙高1.6m ,为增加巷道断面,同时对巷道底板卸压,在距帮一米的巷道底板上挖半圆弧形槽,槽宽 3.6m ,中部深 0.4m ,半圆弧槽断面积为 0.9㎡,刷扩毛断面积为 26.17㎡,净断面积为 22.17㎡。

2、维修工程量西翼皮回第一联巷— 3204运联巷段约 70m , 刷扩前, 平均宽度为 4.14m ,高度为 2.45m ,两帮平均刷扩厚度为 1.05m ,平均挑顶高度为 1.7m ,平均拉底厚度为0.57m ,拉底后,在底板上挖断面积为 0.9㎡半圆弧型槽。

3203材料巷—西翼皮回第二联巷段约 102m ,刷扩前,平均宽度为 3.45m ,高度为 2.62m ,两帮平均刷扩厚度为 1.4m ,平均挑顶高度为 1.5m ,平均拉底厚度为 0.6m ,拉底后,在底板上挖断面积为 0.9㎡半圆弧型槽。

3、施工工艺流程交接班→安全质量检查→ 保护作业场所的设施→架设作业平台→对顶部刷扩→对顶部初喷→锚、网、索联合支护→出矸→对两帮刷扩及底板拉底→对两帮初喷→ 锚、网联合支护→ 出矸→复喷→ 架设 29U 型钢棚 (为加快施工进度,施工时,顶部刷扩及支护、两帮刷扩及支护、出矸、复喷及架棚可平行作业。

4、施工时,严格按照地测科给定的中线施工, 3203材料巷—西翼皮回第二联巷段施工中线为原巷道中线,西翼皮回第一联巷— 3204运联巷段为拐弯巷道, 根据前后段刷扩情况, 对原巷道中线做相应调整。

#2-2煤西翼辅助运输大巷作业规程(新)最终版87738

#2-2煤西翼辅助运输大巷作业规程(新)最终版87738

编号:陕西神木县惠宝煤业辅助运输巷掘进工作业规程工作面名称:2-2煤西翼辅助运输大巷编制人:张召辉区队长:刘风雷施工单位:惠宝煤业综掘队编制日期: 2013年10月1日目录第一章概况 (1)第一节概述 (1)第二节编写依据 (3)第二章地面相对位置及地质水文情况 (3)第一节相邻巷道关系 (3)第二节煤(岩)层赋存特征 (3)第三节水文地质 (5)第三章巷道布置及支护说明 (5)第一节巷道布置 (5)第二节工程设计及说明 (6)第三节支护工艺 (7)第四章施工工艺 (8)第一节施工方法 (8)第二节施工工艺 (9)第三节装、运岩方式 (11)第四节管线道敷设 (11)第六节设备及工具配备 (12)第五章劳动组织及主要技术经济指标 (12)第一节劳动组织 (12)第二节主要技术经济指标 (13)第二节循环作业 (14)第六章辅助系统 (14)第一节提升运输 (14)第二节供风、供水、供电 (14)第三节通讯、信号及照明 (14)第四节通风与避灾 (14)第五节施工设施布置 (16)第七章灾害预防及避灾路线 (16)第一节灾害预防 (16)第二节安全监控 (18)第三节避灾路线 (19)第八章安全技术措施 (19)第一节施工准备 (19)第二节“一通三防”管理 (20)第三节顶板管理 (23)第四节综掘机使用管理 (24)第五节防治水管理 (25)第六节机电管理 (25)第七节运输管理 (29)第八节皮带机使用管理 (29)第九节风动工具使用管理 (31)第十节喷浆施工安全管理 (32)第十一节其它灾害预防 (33)第一章概况第一节概述陕西神木县惠宝煤业有限责任公司位于位于陕西省神木县城西北约55km处,行政区划隶属于陕西省神木县孙家岔镇管辖。

矿井建设规模240Wt/a。

矿井采用斜井开拓方式,一、巷道名称本《作业规程》掘进的巷道名称为2-2煤西翼辅助运输大巷。

二、巷道用途2-2煤西翼辅助运输大巷主要用来运输,服务于整个矿井的运输、行人及进风等需求。

煤矿31303工作面回采措施作业规程

煤矿31303工作面回采措施作业规程

国电建投内蒙古能源有限公司察哈素煤矿31303工作面回采作业规程编号:施工单位:编写人员:负责人:编制时间:《31303工作面回采作业规程》审批栏会审日期会审地点主持人组织单位编写人员参加会审人员技术部采掘副总生产部机电副总通防部机电矿长安健环部掘开矿长机电部安全矿长物资部计划部生产矿长总工程师矿长会审意见栏1.风量计算取系数应更改,通风断面计算方式不正确;风速验算时验算最小风速按工作面最大控顶距时有效通风断面计算,验算最大风速时按工作面最小控顶距时有效通风断面计算。

2.新鲜风流通风路线和反风通风系统路线不全,应增加内容。

3.消防水用量未考虑防灭火液压泵站,应补全。

4.自然发火措施增加防止碎煤遗留采空区并及时构筑一般防火密闭的内容。

5.甲烷传感器工作技术数据一览表内容要改正。

6.增加综采队防尘职责范围:31303回风顺槽超前支护至31303胶运顺槽移变列车尾部所有防尘工作。

采煤机内、外喷雾水压必须达到要求,支架移设时必须喷雾。

7.工作面回风隅角导风帘维护由综采队负责。

8.供电设计内容比较乱,应重新设计验算。

9.生产系统缺压风系统。

10.各系统图应使用彩色打印,且系统图范围应包括主副井在内。

11.专项措施应单独编制审批。

12.缩面事宜没有说明。

13.阻化剂使用说明不详。

作业规程编制依据1. 《31303工作面回采地质说明书》2. 《31303工作面巷道布置及机械配备图》3. 《煤矿安全规程》(2011年修订版)4.《煤矿作业规程编制指南》5.《煤矿安全规程专家解读》6.《察哈素矿井及选煤厂初步设计》7. 《煤炭工业设计规范》(2006版)8. 《煤矿开采设计手册》(2003版)9. 《察哈素煤矿灾害预防与处理计划》10.《缓倾斜煤层采煤工作面顶板分类》11.《大采高采场围岩控制理论及应用研究》12.《煤矿井下作业人员管理系统通用技术条件》(AQ6210-2007)13.《矿井压风自救装置技术条件》(MT390-1995)14.《采煤工作面工程质量标准化及检查评分办法》15.《察哈素煤矿作业规程安全技术措施编制审批和贯彻执行管理办法》附图目录序号图纸名称图纸编号图幅01 31303工作面井上下对照图CHSJS-313-0301 1:500002 31303工作面地层综合柱状图CHSJS-313-0302 A303 31303顺槽地质素描图CHSJS-313-0303 1:5000/1:50004 31303工作面巷道布置平面图CHSJS-313-0304 1:500005 31303工作面巷道断面图CHSJS-313-0305 A306 31303工作面切眼、回撤通道设计图CHSJS-313-0306 A307 31303工作面控顶距示意图CHSJS-313-0307 A408 31303工作面端头顶三角煤回收正视图CHSJS-313-0308 A309 31303工作面端头斜切进刀示意图CHSJS-313-0309 A310 31303工作面设备布置及超前支护设计图CHSJS-313-0310 A311 31303工作面通风系统图CHSJS-313-0311 A312 31303工作面防尘供水系统图CHSJS-313-0312 A313 31303工作面监控系统图CHSJS-313-0313 A314 31303工作面供电系统图CHSJS-313-0314 A315 31303工作面排水系统图CHSJS-313-0315 A316 31303工作面运输系统图CHSJS-313-0316 A317 31303工作面照明及通讯控制系统图CHSJS-313-0317 A318 31303工作面循环作业图标CHSJS-313-0318 A319 31303工作面避灾路线图CHSJS-313-0319 A3目录第一章概况 (1)第二章采煤方法 (4)第一节采区巷道布置 (4)第二节工作面巷道布置 (4)第三节采煤方法及采煤工艺 (5)第四节设备配置 (8)第五节回采要求 (14)第三章顶板管理 (16)第一节液压支架支护强度验算和液压泵站选型 (16)第二节工作面顶板管理 (19)第三节顺槽及端头顶板管理 (22)第四节矿压观测 (25)第四章生产系统 (30)第一节通风系统 (30)第二节压风系统 (32)第三节防尘供水系统 (33)第四节防灭火系统 (36)第五节安全监测监控系统 (39)第六节工作面供电系统 (42)第七节排水系统 (64)第八节运输系统 (66)第九节照明、通讯及控制系统 (66)第五章工作面劳动组织及主要技术经济指标 (68)第一节劳动组织 (68)第二节作业循环 (68)第三节主要技术经济指标 (69)第六章工程质量管理和煤质管理 (70)第一节工作面安全质量标准化 (70)第二节煤质管理 (72)第七章工作面灾害防治 (75)第一节瓦斯事故预防措施 (75)第二节煤尘引燃爆炸的预防措施 (77)第三节外因火灾事故预防措施 (79)第四节内因火灾预防措施 (80)第五节矿井水灾的预防措施 (84)第六节顶板事故预防措施 (85)第七节灾害事故的自救、互救及避灾方法 (87)第八节避灾路线 (91)第八章六大安全生产保障系统 (92)第一节监测监控系统 (92)第二节人员定位系统 (94)第三节紧急避险系统 (95)第四节压风自救系统 (101)第五节供水施救系统 (104)第六节通信联络系统 (106)第七节六大系统的联合运行 (107)第九章安全技术措施 (108)第一节一般规定 (108)第二节顶板煤壁及巷帮管理 (112)第三节油脂管理 (123)第四节防治水 (123)第五节“一通三防”及安全监测 (124)第六节运输管理 (132)第七节机电管理 (136)第八节回采主要设备管理、安全措施 (143)第九节液压支架操作安全措施 (161)第十节单体液压支柱安全管理 (171)第十一节胶带输送机的回缩及操作安全技术措施 (173)第十二节工作面处理大块煤(矸)安全技术措施 (177)第十三节其它 (179)第一章概况一、井上下对照位置31303工作面南西为31301工作面采空区,北东为正在掘进的31305工作面,北西为主斜井井底,南东为井田南边界。

煤矿安全培训教案-辅助运输培训教材

煤矿安全培训教案-辅助运输培训教材
• 副斜井内铺设有900mm轨距的轨道和地面工业广场、井 底换装站相通,是我公司目前的主要材料、设备运输的专
• 用斜井,需上下井的支护材料、大中型机电设备通过副斜 井单绳缠绕式提升机运输。
• 主斜井井筒内安装有架空乘人装置,是人员上、下井 的主要运输通道。
• 井下人员的运输采用的是胶轮车运输方式,即人员通 过主斜井架空乘人装置或副立井罐笼下井后,在井下人车 候车室内候车,由人车通过北翼进风巷、北翼辅运巷、西 翼北辅运巷、西翼南辅运巷、五盘区绕道、5103巷、 5105巷等主要运输大巷运送到各工作地点。
辅助运输培训教材
前言
辅助运输泛指煤矿生产中除煤炭运输之外 的各种运输之总和,主要包括材料、设备、 人员和矸石等运输,它是整个煤矿运输系 统不可或缺的重要组成部分。
目录
• 第一部分 无轨胶轮车在煤矿的应用与发展 • 第二部分 赵庄矿运输系统简介 • 第三部分 煤矿安全规程运输专业 • 第四部分 运输安全质量标准化 • 第五部分 设备完好标准 • 第六部分 辅助运输整治 • 第七部分 运输环节改造 • 第八部分 辅助运输展望
• 第三部分 煤矿安全规程运输
专业
1、在高瓦斯矿井进风(全风压通风)的主要运输巷道内, 应使用矿用防爆特殊型蓄电池电机车或矿用防爆柴油机车。
掘进的岩石巷道中,可使用矿用防爆特殊型蓄电池电机车或 矿用防爆柴油机车。
2、机车司机必须按信号指令行车,在开车前必须发出开车 信号。机车运行中,严禁将头或身体探出车外。司机离开 座位时,必须切断电动机电源,将控制手把取下,扳紧车 闸,但不得关闭车灯。
第二部分 赵庄矿辅助运输系统 简介
• 赵庄煤业是一个年设计能力600万吨的现代化矿井,矿井 于2007年5月18日投产。矿井的辅助输方式为无轨胶轮 车运输方式。

巷道名称表

巷道名称表
5 6 7 8 9 10 11 12 13 14 15 16 17 18 巷道名称 主平硐刷巷 西翼主平硐 南西+520m运输巷 提升斜坡巷 绞车硐室 机电硐室 避难硐室 南西溜煤、矸眼 西翼总回风巷 南西+530m回风巷 1311进风巷 1311机巷 1311回风巷 2311探煤巷 北西+520m运输巷 北西+530m回风巷 北西溜煤、矸眼 1411回风巷 1100 750 距离(m) 1300 850 1000 50 8 35 30 规格/类别 用途 时间 备注 3.9*3.0 主运输巷 三心拱 3.6*3.0 主运输巷 三心拱 2.8*2.6 运输巷 三心拱 2.6*2.4 提升 三心拱 3.6*2.8 三心拱 3.9*3.0 机电设施 三心拱(锚喷) 2.6*24 三心拱(锚喷) 2.2*2 三心拱 2.6*2.4 总回风巷 三心拱 2.6*2.4 回风巷 三心拱 2.2*2 生产巷道 梯形(金支) 2.2*2 生产巷道 梯形(金支) 2.2*2 生产巷道 梯形(金支) 2.2*2 生产巷道 梯形(金支) 2.8*2.6 运输巷 三心拱 2.6*2.4 回风巷 三心拱 2.2*2 三心拱 2.2*2 生产巷道 梯形(金支)
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

西翼辅助回风大巷3#钻场超前探煤钻孔施工安全技术措施工作面名称:施工单位:编制人:西翼辅助回风大巷钻探队施工负责人:总工程师:批准日期:执行日期: 2012年12月日 2012年12月日审批意见措施名称:西翼辅助回风大巷3#钻场超前探煤钻孔施工安全技术措施地测科:通防科:安检科:调度室:总工:西翼辅助回风大巷3#钻场超前探煤钻孔施工安全技术措施接工程科通知,为控制西翼辅助回风大巷煤层赋存情况,我队需要在F1点前48.6m处施工超前探煤孔。

为保证作业期间安全,特编制此安全措施。

一、施工技术要求:1、施工目的: 为控制西翼辅助回风大巷煤层赋存情况2、钻场位置: F1点前48.6m处;3、钻孔技术参数:(1)1#孔开孔位置距底板0.2m,方位角303°,倾角-40°,预计孔深60m。

(2)2#孔开孔位置距底板0.5m,方位角303°,倾角-27°,预计孔深83m。

4、1#孔穿煤见岩不低于0.5m;2#孔进入煤层10m。

5、钻孔设计参数:详见附图;6、钻孔按编号先后顺序施工,钻探过程中详细记录返水颜色变化,岩石硬度变化,岩性变化等数据,根据钻探情况,如果需要补孔,由主管科室通知或以联系通知书为准,按照设计参数施工,其它按本措施执行,钻孔出现报废等异常时向主管科室汇报,主管科室要求补孔要在钻孔旁重新进行补孔。

二、施工工艺、要求及组织(一)施工工艺:安全检查→调整钻机→接上钻具→打钻→退拆钻杆→封孔(二)施工要求:1、严格按设计参数组织施工。

根据施工情况及时向工程科汇报,如有异常经总工程师同意后,修改钻孔参数。

2、施工期间,钻探队应加强钻场的文明卫生的管理,同时应及时清理巷道积渣,保证水沟畅通。

3、钻孔结束后必须用黄泥按规定封孔,封孔长度不得小于2m。

6、由地测负责安排人员进行验收,严格现场签证制度,瓦斯检查员做好现场监督,严防弄虚作假。

7、验收签证应在次日及时上报地测科。

(三)施工组织:施工采用一台ZYW1200钻机三班循环作业方式,钻头直径为75mm。

每台设操作司机1名,接切钻杆工2名;三、安全措施(一)打钻前准备1、在打钻地点回风流处由通防队负责安装瓦斯传感器。

瓦斯传感器必须吊挂在距顶不大于300mm,距帮不小于200mm的回风流中10-15m处。

打钻期间时刻观察瓦斯传感器,当瓦斯浓度≥0.4%时,必须立即停止钻进,待浓度<0.4%时,方可恢复施工。

2、加强自身电气设备的检查与维护,每天8点班机电维护工巡查一遍钻机与电器设备,杜绝电气设备失爆现象的发生,确保设备完好。

3、由于施工地点产生的污水通过水沟自流排除;4、施工钻孔的电气设备的电源必须和该巷道的瓦斯探头实行风电、瓦斯电闭锁,保证钻孔施工期间的正常供风、供电。

5、钻孔施工现场配备不低于2台灭火器、容量不小于4kg,并且要保证灭火器完好。

6、进入前必须加强施工地点支护,防止片帮伤人;钻机使用前,必须进行全面检查与试运转,保证性能良好、各种安全保护设施齐全。

7、钻孔施工前钻机必须稳设牢固,现场打设2根临时点柱来稳固钻机(可根据现场情况打设3-4根点柱,保证钻机稳固)8、布置钻机稳钻前,严格执行“敲帮问顶”制度。

若发现支护不牢,有冒顶、片帮预兆或危险时,禁止稳钻、打孔并及时向调度室及区队值班人员汇报,待处理后方可重新开始。

9、钻孔施工前必须安设风、水转换三通,风、水能够随时进行切换。

如有异常立即进行注水降温,防止事故扩大。

10、钻工开钻前,所有施工人员要将工作服穿戴整齐,扣子扣紧,灯带、腰带不准外漏。

11、每次开钻前,钻机要空试正、反转,钻机开始运转后,任何人不得触摸钻杆及钻机旋转部位,以防钻机绞人、伤人。

接、切钻杆时,手不能握拿钻杆两头,防止因钻杆滑动或操作上的失误造成人员受伤。

12、操作钻机人员每次开钻前,要先查看人员是否离开钻机,确认安全可靠后方可开钻。

13、钻孔施工期间人员必须密切配合、互相照顾,正常钻进时不得脱岗、玩岗、睡岗,每台钻机施工人员为3~4人,认真做到一人操作,一人监护,防止意外事故发生。

(二)打钻期间1、钻场施工,当班班长、跟班队长必须带便携式瓦检仪,开始工作前首先检查工作地点巷道顶、底板及煤帮情况以及瓦斯浓度,当瓦斯浓度超过0.5%时,必须采取措施,待处理后方可重新开始。

2、打钻过程中,操作人员要精力集中,做到操作稳、准。

无论钻机正、反转,必须得到切、接钻杆人员同意后,操作人员方可开钻。

3、钻机正常钻进时,施工人员必须与旋转的钻杆保持一定距离,不准用手托扶钻杆,更不能站在钻机的正后方,防止伤人事故发生。

4、打钻期间,如发现喷孔、夹钻、排粉不畅、油压上升时,必须使钻杆在小范围内反复钻进或后退,防止钻杆被夹死,只有当上述征兆消失后,方可恢复正常钻进。

5、在钻孔施工过程中,严禁用铁器敲砸钻杆和钻具,现场备用铜锤。

6、打钻期间,注意检查现场瓦斯情况,当瓦斯浓度大于0.4%时,必须停止作业,采取措施进行处理。

7、钻孔施工期间,必须保证施工地点风筒及供风的完好,严禁在无风、微风下施工。

8、钻孔施工过程中,当钻孔内出现瓦斯压力增大或钻孔塌孔等现象时,造成钻具压力增大,钻机的最高压力不得超过15Mpa,并且应及时回钻减轻钻孔内的压力。

9、在钻孔施工过程中,严禁钻孔压力增大(液压钻机油泵压力在15 Mpa以上时)的情况下,钻具在一个范围反复的长时间的进行摩擦,防止钻杆和钻头摩擦起热造成钻孔着火事故的发生。

10、在钻孔施工过程中,如果发现钻具或孔内的温度明显增高时,立即停止钻进,可采用通过钻杆向施工钻孔压水,冷却钻具和对钻孔进行降温。

11、当钻孔需穿过夹矸时,钻具摩擦时间不得超过5min。

12、现场施工时,必须配备一台一氧化碳便携仪,保证其准确、灵敏、可靠,并正常开启。

13、现场发生火灾时,应首先切断机电设备电源,并用灭火器进行灭火,火势较大时要迅速撤离火灾区域,并及时报告矿调度室。

14、钻孔施工期间,若遇瓦斯喷孔、顶钻严重,可适当放慢钻进速度,减小钻进压力。

若出现响煤炮、瓦斯涌出异常、巷道底鼓、煤壁片帮、支架变形、钻场及回风流瓦斯超限、孔口瓦斯忽大忽小等煤与瓦斯突出预兆时,必须立即停止作业,关闭巷道内所有电源,将巷道内所有人员撤至风门以外的新鲜风流中,并矿调度室和区队汇报,立即采取措施进行处理。

15、在打钻期间,如果瓦斯浓度较大或出现喷孔现象,在一根钻杆钻进完以后不要急着拔出来,要先通过钻杆用压风把孔内的瓦斯释放出来;在接下根钻杆时,钻杆转速要慢、推进速度放慢,当钻杆推进到一半时,不要在继续往前推进,要停下1—2分钟,通过钻杆用压风把孔内的瓦斯释放出来,然后再慢推慢进。

16、在钻进过程中如有遇到卡钻、夹钻和顶钻现象时,应立即停止钻进,查找原因,向主管科室和区队汇报再定夺是否继续钻进。

当采掘工作面或其它地点出现突水征兆时,如挂红、挂汗、空气变冷、出现雾气、水叫、顶板淋水加大、顶板来压、底板鼓起或产生裂隙出现渗水、水色发浑、有臭味等,必须停止作业,采取措施,立即报告矿调度室,发出警报,沿避灾路线撤出所有受水害威胁地点的人员。

17、钻探过程中,钻孔如果出水时,必须立即停止打钻,但不得拔出钻杆,立即向矿调度室和区队汇报,采取措施进行处理,期间认真观察钻孔涌水量变化,如有异常及时汇报;当涌水量过大时,立即报告矿调度室,发出警报,沿避灾路线进行撤离。

18、钻进过程中,若钻孔涌水量小且无增大现象时,向相关科室汇报后,根据科室意见,进行缓慢起钻,并时刻观察钻孔变化;若起钻时,钻孔涌水有增大迹象,立即停止起钻,并向相关科室汇报,采取措施进行处理。

19、打钻期间严格按照钻机操作规程和钻孔施工参数要求施工,严格控制钻进速度,在人工取下钻杆及加钻杆过程中,钻机的控制开关必须处在停止位置,不得违章作业,同时做好施工记录。

20、离开施工现场,钻机要停电闭锁,钻机操作手把置于零位,同时关闭孔口降尘设施及风水。

21、交接班时,要交接好钻孔数据、开钻用的工具,防止发生数据不清楚,影响施工进度;钻孔施工中仔细观察孔内变化并认真记录。

22、在施工过程中,若发生局部通风机无计划停风时,立即停止作业,并把电源开关手把打到零位,撤出人员(人员全部撤到西翼辅助轨道大巷),汇报调度,恢复通风后,经通风人员许可后方可再施工。

23、任何单位和个人不得随意挪动与拆卸施工钻孔的所有设备,不得在钻孔施工期间停电检修设备及停风、停水、安装风水管路。

24、钻孔施工参数发生变化时,不再另行编写安全措施,直接按照设计参数进行施工。

四、运输、安装、起吊安全措施(一)钻机搬运注意事项:1、搬运钻机前,根据移钻距离,移动距离较远时,为了搬迁运输方便,先把钻机解体为主机、泵站、操纵台三大件。

距离较近时可不用解体。

2、把主机钻腿抱箍上四条螺丝松开,将机身下落到最低位置。

3、在钻机起吊时,应使用至少2吨的手拉葫芦起吊,把手拉葫芦捆绑在主机机身上,起吊时,钻机机身附近5m不准有闲杂人员,待钻机机身起吊到合理位置时,把平板车放到下面,然后慢慢松开倒链直至钻机机身放平到平板车上为止。

4、钻机封车需使用双手拉葫芦封车,避免在运输过程中,出现钻机翻车现象。

5、如果人工移钻时,先把钻杆放在钻架或油箱车等下方,可在巷道底板上铺设钻杆进行缓慢移动,前方可用绳索或较长的高压胶管向前拉,钻机后方可用废旧钻杆向前撬,作业时,现场需要有一名负责人指导和监督,不能盲干,有其他人员过往时,要停止移动,移动时应时刻注意移动物料的稳固情况,特别是有点坡度的巷道,发现有倾倒现象时及时处理,待平稳后继续施工。

5、在钻机搬迁时,所有拆下的油管应接好堵头,拆开的接头均需用布包严扎紧,避免赃物进入液压系统。

油管应盘绕整齐,以免运输过程中挂断。

6、在起吊、装卸、搬运过程中,应注意保护压力表、操作手把、手轮、外露油管接头、机身导轨、滤清器和冷却器等易碰坏的零部件。

(二)钻机安装注意事项:1、钻机下井前,在安装钻机主机的地方,要将地面处理平整。

2、钻机运到打钻地点之后,先安置主机,安置主机时,应使用不小于3吨完好葫芦将钻机主机吊到施工地点,主机安放位置使机身纵线轴与钻孔方位处于同一垂直平面内,然后再将操纵台、泵站摆放在操作方便且安全的地方。

3、主机位置确定后,将2-4根单体液压支柱放入主机底座的固定装置内,在顶底板之间撑紧后拧紧压板螺钉,将主机的方位固定。

4、将给进机身、前后横梁、支撑杆等组件之间的盖瓦分别松开,然后根据钻孔的设计倾角用不小于3吨手拉葫芦将机身缓缓调整到所要求的角度,再将松开的盖瓦锁紧。

为了能在强力起拔时使机身前端紧顶在钻口的岩壁上,主机离岩壁不要太远。

5、安装油管。

拆下的油管接头要用布包好。

各油管在连接之前,应再将接头清洗干净,以防将脏物带入油路。

6、连接油管之前,必须检查接头上的密封圈是否完好无损,若有丢失或损坏应及时补上或更换。
