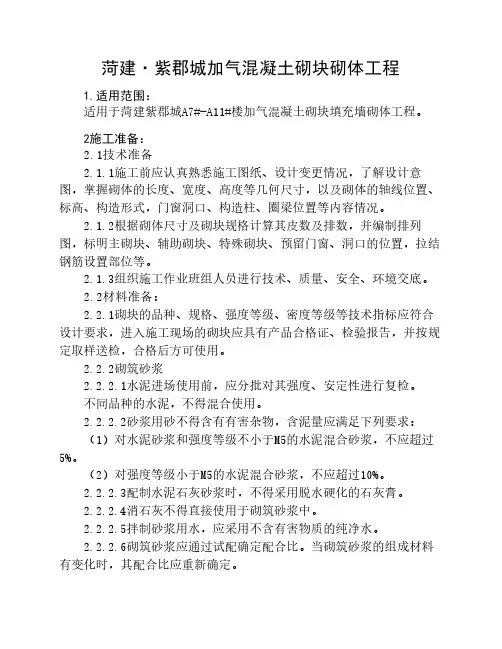

菏建·紫郡城加气混凝土砌块砌体工程1.适用范围:适用于菏建紫郡城A7#-A11#楼加气混凝土砌块填充墙砌体工程。
2施工准备:2.1技术准备2.1.1施工前应认真熟悉施工图纸、设计变更情况,了解设计意图,掌握砌体的长度、宽度、高度等几何尺寸,以及砌体的轴线位置、标高、构造形式,门窗洞口、构造柱、圈梁位置等内容情况。
2.1.2根据砌体尺寸及砌块规格计算其皮数及排数,并编制排列图,标明主砌块、辅助砌块、特殊砌块、预留门窗、洞口的位置,拉结钢筋设置部位等。
2.1.3组织施工作业班组人员进行技术、质量、安全、环境交底。
2.2材料准备:2.2.1砌块的品种、规格、强度等级、密度等级等技术指标应符合设计要求,进入施工现场的砌块应具有产品合格证、检验报告,并按规定取样送检,合格后方可使用。
2.2.2砌筑砂浆2.2.2.1水泥进场使用前,应分批对其强度、安定性进行复检。
不同品种的水泥,不得混合使用。
2.2.2.2砂浆用砂不得含有有害杂物,含泥量应满足下列要求:(1)对水泥砂浆和强度等级不小于M5的水泥混合砂浆,不应超过5%。
(2)对强度等级小于M5的水泥混合砂浆,不应超过10%。
2.2.2.3配制水泥石灰砂浆时,不得采用脱水硬化的石灰膏。
2.2.2.4消石灰不得直接使用于砌筑砂浆中。
2.2.2.5拌制砂浆用水,应采用不含有害物质的纯净水。
2.2.2.6砌筑砂浆应通过试配确定配合比。
当砌筑砂浆的组成材料有变化时,其配合比应重新确定。
2.2.2.7凡在砂浆中掺入有机塑化剂、早强剂、缓凝剂等,应经检验和试配符合要求后,方可使用。
2.2.2.8砂浆现场拌制时,各组份材料应采用重量计量。
2.2.2.9砌筑砂浆应采用机械搅拌,自投料完算起,搅拌时间应符合下列规定:(1)水泥砂浆和水泥混合砂浆不得小于2min;(2)掺用外加剂的砂浆不得少于3min;2.2.2.11砂浆应随拌随用,水泥砂浆和水泥混合砂浆应分别在3h和4h内使用完毕;当施工期间最高气温超过30℃时,应分别在拌成后2h和3h内使用完毕。
施工进度计划分析-长江紫都三期A片8#、9#、14#、15#楼含地下室工程

长江紫都三期A片8#、9#、14#、15#楼含地下室工程
一;上周完成
1、14#楼消防支管安装、试压及吊模补洞工程。
二、本周计划
1、15#楼消防支管安装、试压及吊模补洞工程。
2、积极配合精装工程施工,确保精装工程施工进度。
三;安全方面
1、施工人员进入现场必须佩戴合格的安全帽,高空系好安全带。
2、规范使用施工用电。
3、加强施工人员自身的安全意识。
4、进场施工人员严禁穿拖鞋。
四、需要甲方协调的事情
1、因精装单位吊顶施工进度缓慢,导致我方报警系统的末端无法安装调试,望尽快解决,为谢!
江源消防安防工程有限公司
2012年5月7日
/。
江都屋面改造工程施工方案

江都屋面改造工程施工方案一、工程概况江都区坐落在中国江苏省扬州市的北部,是一个历史悠久、文化底蕴深厚的地方。
随着城市的发展,许多屋面建筑都需要进行改造,以适应现代建筑的需要。
本次施工方案将针对江都区的一处屋面建筑进行改造,以提升其功能性和美观性。
二、工程范围本次工程的范围包括一座屋面建筑的改造,包括屋面结构的加固、防水材料的更换、排水系统的升级、屋面绿化的设计和施工等内容。
三、施工方案1. 屋面结构加固现有屋面结构为老旧破损,需要进行加固和维修。
首先,要对现有屋面结构进行详细的检测和评估,确定需要加固的部位和方式。
然后,根据专业工程师的设计方案,进行加固工程,包括增加梁柱支撑、更换脆弱部位的材料、修补破损的部分等。
2. 屋面防水处理屋面防水是屋面建筑的重要组成部分,影响着建筑的使用寿命和居住舒适度。
本次施工将对屋面防水进行全面更新,采用高品质的防水材料,确保屋面在雨水天气下不会渗漏。
3. 排水系统升级排水系统是屋面建筑的重要组成部分,直接关系到建筑的排水效果和屋面的使用寿命。
本次施工将对排水系统进行升级,包括更换排水管道、清理雨水收集井、修复雨水排放口等。
4. 屋面绿化设计和施工屋面绿化是现代建筑的一个趋势,可以提高建筑的美观性和环保性。
本次施工将对屋面进行绿化设计和施工,包括种植草坪、种植花木、搭建花架、设置喷灌系统等。
四、施工流程1. 屋面结构加固(1)检测和评估:对屋面结构进行详细的检测和评估,确定加固部位和方式。
(2)设计方案:根据检测结果,由专业工程师设计加固方案。
(3)材料采购:采购加固所需的材料。
(4)加固施工:按照设计方案进行加固施工。
2. 屋面防水处理(1)清理旧防水材料:将现有的防水材料清理干净。
(2)新材料铺设:铺设高品质的新防水材料。
(3)防水施工:根据厂家要求进行防水施工。
3. 排水系统升级(1)排水管道更换:更换老化的排水管道。
(2)雨水收集井清理:清理雨水收集井,确保雨水能够迅速排除。
紫郡模板方案2

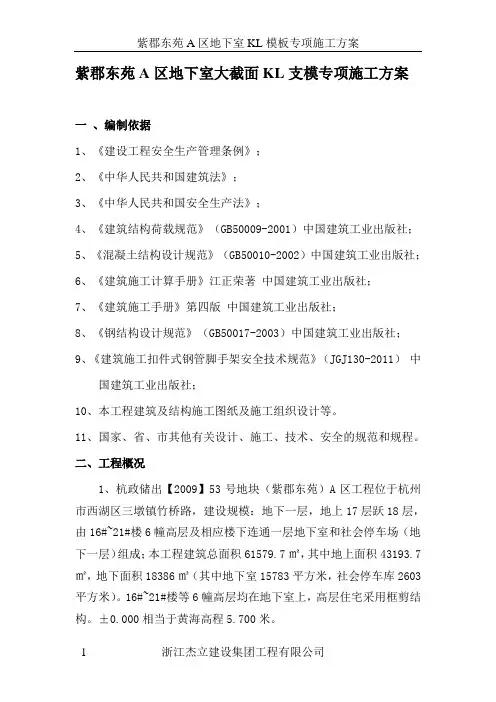

紫郡东苑A区地下室大截面KL支模专项施工方案一、编制依据1、《建设工程安全生产管理条例》;2、《中华人民共和国建筑法》;3、《中华人民共和国安全生产法》;4、《建筑结构荷载规范》(GB50009-2001)中国建筑工业出版社;5、《混凝土结构设计规范》(GB50010-2002)中国建筑工业出版社;6、《建筑施工计算手册》江正荣著中国建筑工业出版社;7、《建筑施工手册》第四版中国建筑工业出版社;8、《钢结构设计规范》(GB50017-2003)中国建筑工业出版社;9、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)中国建筑工业出版社;10、本工程建筑及结构施工图纸及施工组织设计等。
11、国家、省、市其他有关设计、施工、技术、安全的规范和规程。
二、工程概况1、杭政储出【2009】53号地块(紫郡东苑)A区工程位于杭州市西湖区三墩镇竹桥路,建设规模:地下一层,地上17层跃18层,由16#~21#楼6幢高层及相应楼下连通一层地下室和社会停车场(地下一层)组成;本工程建筑总面积61579.7㎡,其中地上面积43193.7㎡,地下面积18386㎡(其中地下室15783平方米,社会停车库2603平方米)。
16#~21#楼等6幢高层均在地下室上,高层住宅采用框剪结构。
±0.000相当于黄海高程5.700米。
本工程地下室层高4.6m、3.6 m等,框架梁截面尺寸最大 700³1300 跨度6.5米共计3支框架梁其它截面尺寸600³1300 跨度6.5米共计1支550³1300 跨度6.5米共计4支550³1000 跨度6.5米共计1支500³1200 跨度8.1米共计1支400³1200 跨度6.5米共计6支另外还有400³950 400³900 350³1000 300³700 300³600等等,截面尺寸小于等于400³950的梁支模方法详见本工程模板方案,本专项方案主要针对截面尺寸大于400³950以上梁的支模方案。
紫郡B区土方开挖方案简介

紫郡东苑B区工程深基坑专项施工方案简介各位专家,你们好!下面我把紫郡东苑B区基坑围护与土方开挖工程的一些基本情况和施工方法介绍一下:1、工程基本情况杭政储出【2009】53号地块(紫郡东苑)B区工程位于杭州市西湖区三墩镇,北临竹桥路,南临苏嘉路,东侧为城市绿化区,西侧为待建东陈路。
建筑总面积155495.56㎡,其中地下建筑面积51895㎡(地下一层36065㎡、地下二层15830㎡);地上建筑面积103600.56㎡。
由1#~15#楼 15幢多层(4层)、高层(地上19层跃20层)及相应楼下连通一层、二层地下停车场组成。
本工程桩基基础设计等级为甲级。
采用直径600、700、800mm钻孔灌注桩,工程桩以6-4层园砾作为持力层,桩尖进入持力层不少于1倍D,有效桩长约为35.5米。
2、工程建设各方主体工程名称:杭政储出【2009】53号地块(紫郡东苑)B区工程建设单位:浙江运河协安置业有限公司设计单位:中国美术学院风景建筑设计研究院-东南建筑分院勘察单位:浙江省地矿勘察院监理单位:浙江南正项目管理咨询有限公司施工单位:浙江恒誉建设有限公司3、具体施工条件施工现场“三通一平”均已具备开工条件。
目前正在进行桩基工程施工。
4、工程场地地质条件本工程±0.000相当于黄海高程 5.700m。
目前自然地面相对标高平均在-3.0m。
基坑长329.75m,宽168.60m,周长885.10m。
一层地下室面积达36065平方米,基础底板相对标高为-5.50m,承台底标高在-5.35m到-7.60 m之间,电梯井最深处标高为-8.80m;二层地下室面积达15830平方米,基础底板相对标高为-9.60m。
承台底标高在-10.60m~-11.70m之间,电梯井最深处标高为-12.10m。
整个地下室底板均为承台下翻梁,土方外运量总计约1834533m3。
根据杭州坤博岩土工程科技有限公司所做围护设计方案,本基坑工程安全等级为二级,基坑影响深度范围内的土层为杂填土、塘泥、粉质粘土等,基坑底位于4层粉质粘土土层。
江都4#楼砖砌体专项方案(张总2)

江都新时代广场4#砖砌体专项施工方案南通建筑工程总承包有限公司二○一二年五月十二日一、工程概况1.1 项目概况●项目名称:江都新时代广场4#住宅楼(以下简称本工程)。
●项目业主:江苏新时代房地产开发有限公司(以下简称项目业主)。
●设计单位:南通市建筑设计研究院有限公司(以下简称设计师)。
●工程建设地址:江都市仙城路与东方红路交界处西北侧。
●周边环境:本项目的西侧为已建的六层民用住宅小区,北侧为规划河道,河道以北为已建(天论雅居住宅公寓)住宅公寓,地块的南侧为东方红路,地块东侧为江淮路。
●建筑功能:32+1层一幢高层建筑住宅,结构形式:框架剪力墙结构。
地下一层地下车库。
1.2 项目设计概况1.2.1建筑设计概况1.2.1.1本工程地下一层,为非机动车库,底层架空,地上三十二层为南北向住宅,,属一类高层住宅楼。
建筑占地面积1046.2平方米,地上总建筑面积34864平方米,地下室建筑面积1068.60平方米,本工程为钢筋砼剪力墙结构.建筑高度98.40米。
1.2.1.2本工程室内标高士0.000相当于八五高程基准8.200米,室内外高差0.20米。
1.2.1.3墙体:a、.地面以上外墙体为200厚砂加气砼砌块,地下外墙为300厚钢筋砼墙,地下室内墙为200厚蒸压加气块,M5.0水泥砂浆砌筑。
b、.地面以上内墙体为200mm(100mm)厚蒸压粉煤灰加气混凝土砌块,M5.0石膏类专用砂浆砌筑。
C、墙体梁、柱不同材料搭接处加贴500mm宽钢丝网防止粉刷裂缝。
d、卫生间砖墙下做200mm高素混凝土挡水槛,厚同墙体,与其他用房相临的卫生间做高1000mm(10mm厚1:2防水砂浆)防潮墙裙。
e、不同材料墙体搭接每隔500mm设2φ6拉接筋.其长度按结构说明设置。
1.2.2结构设计施工要求:1.2.2.1除满足设计要求外,还必须满足现行有关施工规范、规程的要求进行施工及验收。
主要现行有关施工规范、规程如下:a、建筑工程施工质量验收统一标准 GB50300一`2001b、混凝土结构工程施工质量验收规范 GB50204一`2012c、砌体工程施工质量验收规范 GB50203一`2002d、钢筋焊接及验收规程 JGJ18一20031.2.2.2.填充墙及内隔墙的砌筑,均应满足砌体结构的有关施工规定,所有砌体的墙身的顶部必须用砌体嵌紧斜砌密实,并用砂浆填实,不得与上面的梁板脱空。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
江都紫郡居住小区三标段模板施工专项方案编制人:职务(称):审核人:职务(称):审批人:职务(称):批准部门(章)日期:华丰建设股份有限公司目录一、工程概况二、施工部署与材料要求三、施工工艺流程与立杆间距表四、砼柱模板搭设五、砼梁板模板支架工程施工要点六、模板支撑架承载力计算6.1、梁的模板支架计算6.2、现浇板模板支架计算6.3、砼墙侧模板计算七、质量安全管理八、附图图1、A1#楼梁、板模板支架立杆平面布置图图2、A1#楼梁、板模板支架剖面图图3、A2#楼梁、板模板支架立杆平面布置图图4、A2#楼梁、板模板支架剖面图图5、A5#楼梁、板模板支架立杆平面布置图图6、A5#楼梁、板模板支架剖面图图7、A6#楼梁、板模板支架立杆平面布置图图8、A9#、A10#楼梁、板模板支架平面布置图图9、A9#、A10#楼梁、板模板支架剖面图图10、梁模板支架节点详图(1)(2)图11、墙模板支架节点详图图12、短杆抱柱平面示意图、短杆抱梁立面示意图一、工程概况本工程为二类建筑,工程结构类型为框剪结构,A1#楼为16层、A2#楼为27层,A5#、A6#楼分别为5YF,A9#、A10#楼分别为4YF,共建筑面积44163.922平方米,设有地下室主要为地下停车库及设备用房。
地下室模板施工方案另外编写(详见地下室顶板柱、墙模板支架施工方案)。
A1#楼主体1-16层底板面、顶板面结构标高数据如下:A2#楼主体1-27层底板面、顶板面结构标高数据如下:A5#楼主体1-屋面层底板面、顶板面结构标高数据如下:A6#楼主体1-屋面层底板面、顶板面结构标高数据如下:A9#、A10#楼主体1-屋面层底板面、顶板面结构标高数据如下:A1#楼顶板楼面梁断面分别为120×300、150×300、240×300、240×400、240×420、240×450、240×470、240×500、240×550、240×600、240×700、240×900、300×400、300×450、300×470、300×550、300×650、300×900。
A2#楼顶板楼面梁断面分别为120×300、200×300、240×350、240×400、240×420、240×450、240×470、240×650、250×400、250×420、250×450、250×470、300×470、300×1750。
A5#楼顶板楼面梁断面分别为120×300、240×250、240×300、240×320、240×345、240×370、240×400、240×420、250×445、250×450、240×470、240×500、240×600、240×650、240×695、240×845、240×900、240×1145、240×1370、240×1400。
A6#楼顶板楼面梁断面分别为240×250、240×300、240×320、240×345、240×370、240×400、240×420、250×445、250×450、240×500、240×550、240×650、240×845、240×900、240×1370、300×140、500×140。
A9#、A10#楼顶板楼面梁断面分别为150×300、150×460、240×300、240×320、240×370、240×400、250×450、240×500、240×550、240×600、240×650、240×700、300×550、300×670、300×700、350×550、350×570、350×600、350×650。
梁面标高同顶板面结构标高。
A1#楼框架柱截面有240×240、300×400、300×500、300×600、240×400、400×400、1145×350、600×450、550×550、500×500、400×500、350×500、350×560、700×600、640×300、240×500、1140×350、1140×400、550×350、550×450、900×300、300×240、550×240。
A2#楼框架柱截面有240×540、470×240、240×400、150×450、720×240、450×240、600×240、150×900、1200×24、400×400、450×250、480×250、300×450、1180×250、600×250、720×250。
A5#楼框架柱截面有300×300、400×300、440×300、450×300、550×300、500×300、450×400、300×720、240×400、240×240、240×600、240×720、240×540、780×240。
A6#楼框架柱截面有300×300、400×300、440×300、450×300、500×300、300×720、240×400、240×240、240×600、240×720、240×540。
A9#、A10#楼框架柱截面有350×450、350×350、350×720、350×540、350×500、350×600、350×740、400×840。
砖墙厚都为240mm。
A1#楼顶板厚100mm、120mm。
A2#楼顶板厚100mm、120mm、130mm。
A5#、A6#楼顶板厚900mm、110mm、100mm、120mm。
A9#、A10#楼顶板厚900mm、100mm、120mm。
A1#楼混凝土强度等级-0.050(含)以下为C35;-0.050~21.870(含)楼板、框梁为C30,柱子、剪力墙为C35;21.870~33.470(含)为C30;33.470以上为C25。
A2#楼混凝土强度等级-0.050(含)以下为C40;-0.050~15.570(含)楼板、框梁为C35,柱子、剪力墙为C40;15.570~47.470(含)楼板、框梁为C30,柱子、剪力墙为C35;44.470以上为C30。
A5#楼混凝土强度等级5.220以下为C30,5.220以上为C25。
A5#、A6#楼混凝土强度等级5.220以下为C30,5.220以上为C25。
A9#、A10#楼混凝土强度等级全部为C30。
A1#楼从-0.050m、-0.080m、1.3m 的二层混凝土底板楼面开始进行支模。
A2#楼从-0.050m、-0.020m、-0.025m、-0.080m、-0.400m、1.150m、1.100m、1.070m、0.200m、0.700m的二层混凝土底板楼面开始进行支模。
A5#、A6#楼从0.390m的架空层混凝土底板楼面开始进行支模。
A9#、A10#楼从-0.030m的一层混凝土底板楼面开始进行支模。
二、施工部署与材料要求根据本工程的结构类型特点结合本公司的技术力量设备,对本工程施工的部署如下:柱子与混凝土墙按层高支模、绑扎钢筋及浇捣商品混凝土,柱水平施工缝留于顶板的楼面梁底下50mm处。
柱子、剪力墙混凝土采用塔吊吊斗运输,插入式振捣器分层浇捣密实。
梁、板采用泵送商品混凝土,振捣密实。
模板支架的材料要求如下:(1)梁与板的模板支架的立杆、水平杆及剪刀撑用钢管φ48×3.5。
(2)梁板的底模用18厚九夹板加方木楞50×70mm,木楞下为横向钢管φ48×3.5支于立杆上。
(3)梁的侧模用18厚九夹板,用50×70mm方木楞加固。
(4)柱模板分4块组合拼装,柱模用18厚九夹板加50×70方木楞,外加φ48×3.5钢管箍扣件夹头固定。
三、施工工艺流程与立杆间距表施工工艺流程如下:底板施工→测量放线→施工框架柱与混凝土墙→测量放线定标高、轴线→立钢管支撑架→支梁底模→绑扎梁钢筋→立梁侧模及对拉螺栓→支楼板模板→绑扎板筋→浇捣梁板砼→养护→拆模。
模板支架立杆间距表说明:1、施工活载、砼浇捣活载按3kN/㎡计。
2、大梁底立杆扣件均需采用双扣件,120厚顶板下立杆与拉杆的扣件用双扣件。
3、楼板下立杆间距互相协调统一,模板支架的立杆间距不得超过表限制。
4、梁高超过700mm设对拉螺栓。
四、砼柱模板搭设柱子先绑扎钢筋后支模最后浇混凝土。
(1)柱模板分4块组合拼装,柱模用九夹板加方木楞,外加 48×3.5钢管箍扣件夹头固定。
为加快周转和确保砼柱节点砼质量和外形顺直,接头部位高1.2m处柱模不随下部柱模板拆除。
(2)立模前先在基层上弹出纵横轴线和周边线,将木框固定在砼基层面上,并在木框上标出柱中线,柱模四周方木需固定在已找平的木框基面上,这样柱模位置正确,模板上口平直,为防止底部“跑浆”、“吊脚”提供有效措施,柱模详见下图:五、砼梁板模板支架工程施工要点1)考虑大梁跨度大,荷载重,立杆底端立于地下室底板上,故在立杆底端应垫厚板,然后支设钢管支架。
