干砌护肩技术交底

合集下载

护肩墙施工技术交底

护肩墙施工技术交底

护肩墙施工技术交底编号:路基施交一路基电缆槽护肩墙施工技术交底一、编制依据:路基施工图、《路基工程设计与施工参考图集大样详图》、《客运专线铁路施工技术指南》、铁路路基电缆槽(图号:通路(2008)8401)。

监理验收二、施工流程:基地清理一^模板支护一>排水管埋设一,混伸缩缝设置凝土浇筑一混凝土养护留置混凝土强度试件三、施工方法1、基地清理:护肩墙基础处理采用砌筑20cmM7.5砂浆片石砌筑,护肩墙浇筑直接坐落在镶边平面上,施工时清理上面的虚砂浆并洒水湿润。

2、模板支护:a模板及其支撑结构必须有足够的强度、刚度和稳定性,能够承受新浇砼的侧压力,以及在施工过程中所产生的荷载。

b、立模前模板内侧涂刷脱模剂,模板支立应位置正确、接缝严密、平整,接头处和模板与基层接触处不得漏浆,加固措施牢固可靠。

e、浇筑混凝土前,模板内的杂物应清理干净。

护肩墙加固正面图3、混凝土浇筑:浇筑采用分段分层浇筑,浇筑厚度不大于30 cm;砼振捣均匀密实振捣过程中已出现浮浆为止(护肩墙采用C15混凝土)。

4、排水管设置:排水设施共设2种,一是每隔1m设置“80PVC管连接电缆槽内每隔1m4 50排水孔,坡度4%;二是每隔3m设置” 100PVC 半圆泄水管,泄水管埋设于电缆槽下的碎石过滤层内,坡度4%。

注:电缆槽泄水孔孔口设置一层150mm X 150mm热镀锌铁丝方向限网防鼠,镀锌网孔尺寸15mm,镀锌网铁丝直径不小于1.0mm,护肩墙浇筑前采用M7.5水泥砂浆将镀锌网固定在电缆槽泄水孔孔口处。

5、伸缩缝:沿线路纵向每隔15m设置2 cm宽伸缩缝,缝内填塞沥青麻筋。

6、混凝土养护:采用洒水养护,对于冬季施工采用彩条布加土工布及覆盖草袋养护,以保证混凝土在初凝前不受冻。

一般可参照以下数据覆盖:a、0℃〜5℃时采用彩条布铺设养护。

b、-10℃〜0℃时采用彩条布并加盖土工布、草袋养护。

c、低于-10 ℃时采用铺设两层土工布加两层草袋养护。

技术交底-路基防护工程--护坡护肩护脚O

技术交底-路基防护工程--护坡护肩护脚O
3、注意基坑边坡稳定性,防止基坑坍塌造成的安全、质量事故;、转运片石时,注意安全,避免被片石砸伤;4七、安全与文明施工:1、安全操作要求
2 / 5
⑴对砌块施工人员进行岗位培训,不经培训不得上岗作业。
⑵吊装砌块时必须使用四周有围栏的吊盘,并应注意重⑷人工搬运石块时,作业人员应协调配合,动作一致。
4 / 5
cmcm
5 / 5
1、施工准备
做好砂、石、水泥、水材料的原材送检工作,并确定混凝土配合比,标号达到C15。
2、测量放线
基础的底宽度为基础的尺寸加两侧预留砌筑站人的宽度,划出开挖范围,钉好桩位。在施工场地附近布置临时水准点,以便经常核对砌体高程,方便控制。
1 / 5
、基础开挖3开挖根据土质实际和设计要求确定放坡坡度,并注意基坑排水,并建立防护基
2、文明措施)落地灰和垃圾应及时清理,分类堆放,并装袋或封闭清运到指定地点。现(1
场严禁抛掷石子、白灰。)应有防雨及排水措施,防止雨水冲刷砌体,下雨时应立即停止砌筑,并对(2
已砌完的墙体进行覆盖、遮雨;在深槽处砌筑挡土墙时,应采取必要的排水措施以防水浸泡墙体。
接受交底人:人:底交
附件:护坡、护肩、护脚技术参数表3 / 5
二、本交底适用范围
1、护脚、护肩用于地表横坡陡,需加固或回收坡脚的地段。
2、实体护坡适用于路堤临河(沟渠)常年(季节)受水浸蚀或冲刷地段。三、设计要求1、应按照设计规定的各部尺寸,照适用条件、形状及埋置深度(见附件)进行施工。2、护肩护脚采用C15片石混凝土砌筑;实体护坡砂砾石垫层厚10cm,M10浆砌厚30cm片石护坡。3、应按设计规定设置完善的墙身排水系统高出地面10cm,并按要求的间距2-3m设置泄水孔,泄水孔采用直径5cmPVC管(贯穿墙体),用土工布扎口布置。4、沉降伸缩缝:沿墙身长度每隔10~15m设沉降(伸缩)缝一道,用沥青麻絮沿内、外、顶三方填塞,深入10~20cm。5、铅丝笼就近需用河漫滩上卵石,其强度要求不小于30MPa,粒径不小于15cm。四、施工方法

护肩施工安全交底

护肩施工安全交底
11.在施工中一旦发生安全事故,第一时间拨打120急救,后报告项目部专职队长,由队长带领相关人员紧急赶赴事故现场进行救援,在此期间现场技术人员对事故现场拉警戒带戒严。
接底人:
接底日期:
7.运输施工人员的车辆必须认真遵守交通安全规定,严禁违章驾驶、超载、超限、超速等。
8.持证上岗制:特殊工种必须持有上岗操作证(有效期内),严禁无证上岗。现场施工人员必须经过三级安全教育。
9.各工种人员应配带相应的劳动保护用品施工;患有心脏病、癫痫病、高血压、贫血等疾病者,严禁从事施工作业。
10.高空作业,脚手架应搭设牢固,作业人员应系安全带。
4.注意施工用电安全,非专业人员不得操作电器设备。
5.正确使用个人防护用品和安全防护措施。进入施工现场,必须戴安全帽,禁止穿拖鞋或光脚。在没有防护设施的高空、悬崖和陡坡施工,必须系安全带。挖掘土方,两个操作间距保持2~3m,并由上而下逐层开挖。
6.开挖沟槽时,挖出的泥土应堆放在平台处,高度不得超过1.5m,应及时清除。

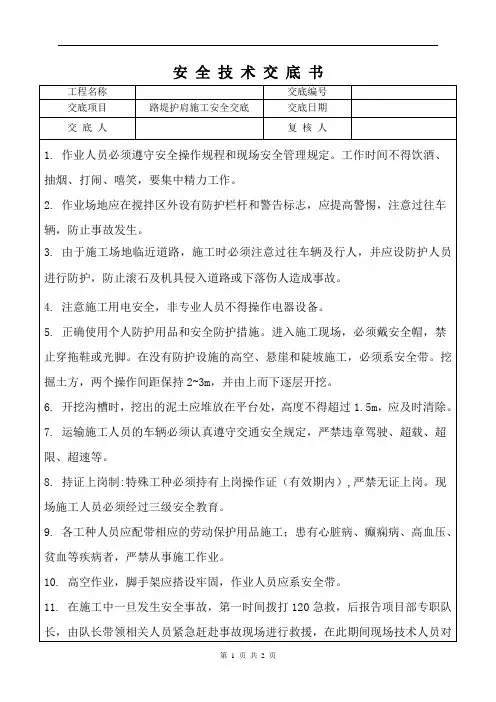

安全技术交底书
工程名称
交底编号
交底项目
路堤护肩施工安全交底
交底日期
交底人
复核人
1.作业人员必须遵守安全操作规程和现场安全管理规定。工作时间不得饮酒、抽烟、打闹、嘻笑,要集中精力工作。
2.作业场地应在搅拌区外设有防护栏杆和警告标志,应提高警惕,注意过往车辆,防止事故发生。
3.由于施工场地临近道路,施工时必须注意过往车辆及行人,并应设防护人员进行防护,防止滚石及机具侵入道路或下落伤人造成事故。

干砌安全技术交底模板

干砌安全技术交底模板

一、工程概况1. 工程名称:_________________________2. 工程地点:_________________________3. 施工单位:_________________________4. 监理单位:_________________________5. 施工时间:_________________________二、安全技术交底1. 作业人员安全教育培训- 所有参与干砌作业的人员必须经过安全教育培训,了解干砌施工的安全技术操作规程和注意事项。

- 对新进场人员及转岗人员进行专项安全培训,确保其掌握必要的安全知识和技能。

2. 施工前安全检查- 施工前必须对施工区域进行全面的安全检查,包括场地平整度、材料质量、工具设备状态等。

- 检查施工图纸及施工方案,确保施工方案符合安全技术规范要求。

3. 施工人员个人防护- 作业人员必须穿戴符合国家标准的安全帽、安全鞋、防护手套等个人防护用品。

- 高处作业人员必须佩戴安全带,并正确使用安全绳。

4. 施工设备安全操作- 所有施工设备必须经过定期检查和维护,确保其处于良好的工作状态。

- 电动工具使用前必须检查电源线路,确保无漏电现象。

- 施工机械操作人员必须持证上岗,严格遵守操作规程。

5. 施工环境安全- 施工现场应保持整洁,及时清理施工垃圾,防止滑倒事故发生。

- 施工区域应设置安全警示标志,明确警示区域和注意事项。

- 雨季施工应采取防滑措施,防止地面湿滑。

6. 干砌施工安全技术要求- 干砌材料应选用合格产品,确保其强度和稳定性。

- 干砌施工过程中,应分层错缝堆砌,确保结构整体稳定性。

- 施工过程中应随时检查干砌体的垂直度和水平度,发现问题及时调整。

- 干砌完成后,应进行验收,确保其符合设计要求。

三、应急处置措施1. 触电事故- 发现触电事故时,应立即切断电源,并迅速将伤员移至安全地点。

- 对伤员进行现场急救,并及时拨打急救电话。

2. 高处坠落事故- 发现高处坠落事故时,应立即组织救援,并对伤员进行急救。

护肩挡土墙施工技术交底

护肩挡土墙施工技术交底
8、材料堆放有专人管理,场内废料和余泥及时清运,保持场内整洁。
9、做好现场的治安、保卫工作,现场设置各种安全设施和配置劳动保护用品。
10、在施工范围内不得有不文明行为。搞好宿舍卫生,在宿舍区不得大声喧哗。严禁“七害”及违法行为。
交底人
接收人
4、砌缝
镶面石表面砌缝的宽度应控制在1~3 cm之间。并且宜偏小不宜偏大,三块相邻石料之间的内切圆直径不得大于7 cm,两层之间的错缝不得小于8 cm否则将被视为通缝而被拆除。
五)、养护
护肩墙砌筑完毕应在不超过12小时开始洒水养护以保持砂浆湿润为准,常温下养护期不小于8天。
六)、质量目标:
质量目标:一次验收合格率100%。
6、特殊工种工人持证上岗。
7、采取劳动工资与质量密切挂钩新的分配形式,以施工质量作为分配工人浮动工资的一个主要标准。
8、实行奖优惩劣制度。对严格执行质量管理制度、按图施工、施工质量优良的个人和班组给予奖励,对工作粗心大意,造成质量事故的,给予处罚,并及时调离现有工作岗位。
五、文明施工保证措施:
1、施工范围内必须设立施工获警示标志,敬请车辆小心慢行和公众注意行人安全。施工范围内的坑、沟、挖掘路面等危险部位必须设置护栏,加盖防护设施,并设置警示标志。同时施工时在所占路段应设立交通导向标志,保证施工现场道路畅通无阻。
三)、砂浆
1、拌制砂浆所使用的水泥、水应符合技术要求,并经试验合格。砂浆所用砂采用砂场中砂,其最大粒径不大于5mm,含泥量不超过5%。
2、水泥砂浆拌和,现场必须有配合比标示牌和计量仪器,施工配合比为:水泥:砂子:水=1:8.04:1.09;每立方砂浆用水泥(P.C 42.5)230kg,用砂子1850kg,用水250kg),砂浆必须机械拌和。拌合时按分次投料水泥裹砂法工艺搅拌,拌和好的砂浆要有较好的和易性和流动性,自投完料后开始算起,拌制时间不得小于两分钟。直观检查时,用手抓一把砂浆,以指缝不流浆,松手后砂浆团不松散为宜。砂浆采用胶桶挑运至砌筑地点,倒入灰槽内。要随运随用,不宜拌制过多,以免凝结影响砂浆的质量,严禁采用人工抖浆。

护肩施工技术交底3

护肩施工技术交底3
3、检查项目
按《公路工程质量检验评定标准》(JTGF80/1-2004)第七章表7.15.2路肩实测项目
项次
检查项目
规定值或允许偏差
检查方法和频率
权值
1
压实度
不小于设计
每200m测2处
2
平整度
土路肩
20
3m直尺:每200m测2处*4尺
硬路肩
10
3
横坡
+1.0
水准仪:每200m测2处
4
宽度
符合设计要求
路肩施工技术交底
施工单位:甘肃弘盛路桥建筑工程有限公司合同段:LH1
监理单位:山东临沂交通工程监理咨询中心编号:010
工程名称
临康和二级公路改建工程
会议组织
临康和二级公路一标项目经理部
交底单位
临康和二级公路一标项目经理部
接收单位
路面护肩施工班组
交底部位
路面护肩
交底日期
一、施工方法
1、材料要求
所用原材料砂、石料、水泥、碎石、水,应符合设计图纸和相关技术规范的要求。
每隔200m精确地放出中桩,据此用全站仪放出10m中桩向两侧设计距离定出护肩墙的边线。施工前,每隔10m打上钢钎,高度调整为护肩墙设计高度,然后在上面各挂上一根150m长3mm粗的专制尼龙绳,绳平面根据实际离开路缘石边线一定距离以保证路缘机能通过。
2、滑模机就位
滑模机铺设前应将水稳层表面洒水湿润,经防止水分从混凝土中流失,人工将滑模机移至施工现场,去掉机器后轮,将后轮精确放到位,然后启动滑模机,把传感器放在控制标高的尼龙绳上,启动水平、高度控制装置,并用水平尺、高度控制装置,并用水平尺,钢尺校核准确,关闭机器。
6、养生
光面后,用塑料布覆盖,再盖湿麻袋或洒水方式进行养生。24H后,如干燥,彻底湿润覆盖物,辅助养生。

(完整版)路基护肩施工技术交底

(完整版)路基护肩施工技术交底

中铁十四局新建贵广铁路技术交底单单位:第三项目部编号:GGTJ9-ZTSSJ-3JSJD-签发单位签发人签发日期签收单位签收人签收日期工程项目路基护肩施工技术交底一、工程概况路基基床表层两侧设有盖板式电缆槽,电缆槽外侧为C25素混凝土护肩,护肩位于基床底层顶面,护肩顶标高与电缆槽盖板顶标高平齐(-78.9cm),护肩顶宽度为10cm,护肩内纵向上下设有2道泄水孔。

护肩纵向15m左右设置1道伸缩缝。

二、技术要求和质量标准1、技术要求(1)、护肩底部纵向每间隔1米设PVC泄水孔(直径0.05m),管口与电缆槽底部的碎石垫层衔接。

在路堑地段无护肩时泄水孔埋设在侧沟沟壁上,电缆槽外侧泄水孔每两米设置一处(φ50mmPVC泄水管)。

(2)、电缆槽泄水孔接护肩泄水管处设置一层150mm*150mm热镀锌铁丝方眼防鼠网,镀锌网网孔尺寸15mm,施工前采用M10水泥砂浆将镀锌网固定在电缆槽泄水孔孔口处。

2、质量标准护肩、电缆槽预埋件的允许偏差序号项目允许偏差检验方法1 顶面宽度+20mm尺量0mm2 顶面高程±10mm 测量仪器检测3 厚度±5mm 尺量4 预埋孔中心里程±5mm尺量尺寸+10mm0mm三、施工标准及要点1、施工前将电缆槽外侧基床底层顶面和边坡骨架顶镶边面上的尘土及杂物清理干净,护肩砼施工前应洒水湿润。

2、护肩顶面宽度10cm,底面宽度93cm,采用C25素混凝土浇筑。

护肩顶面高度为内轨顶以下-78.9cm,与电缆槽盖板顶标高一致。

3、施工前,在电缆槽泄水孔外侧安装防鼠铁丝方眼网,尺寸为150mm*150mm,镀锌网网孔尺寸15mm,镀锌铁丝直径不小于 1.5mm,采用M10水泥砂浆将镀锌网固定在电缆槽泄水孔孔口处。

在护肩底部设有泄水孔,每间隔1m设置1处,采用φ50PVC管。

要求泄水孔必须固定牢固高度一致。

4、护肩混凝土在砼拌合站拌制,罐车运输至施工现场,使用小型插入式振捣棒振捣。

(完整版)路基护肩施工技术交底

(完整版)路基护肩施工技术交底

中铁十四局新建贵广铁路技术交底单3 厚度±5mm 尺量4 预埋孔中心里程±5mm尺量尺寸+10mm0mm三、施工标准及要点1、施工前将电缆槽外侧基床底层顶面和边坡骨架顶镶边面上的尘土及杂物清理干净,护肩砼施工前应洒水湿润。

2、护肩顶面宽度10cm,底面宽度93cm,采用C25素混凝土浇筑。

护肩顶面高度为内轨顶以下-78.9cm,与电缆槽盖板顶标高一致。

3、施工前,在电缆槽泄水孔外侧安装防鼠铁丝方眼网,尺寸为150mm*150mm,镀锌网网孔尺寸15mm,镀锌铁丝直径不小于1.5mm,采用M10水泥砂浆将镀锌网固定在电缆槽泄水孔孔口处。

在护肩底部设有泄水孔,每间隔1m设置1处,采用φ50PVC管。

要求泄水孔必须固定牢固高度一致。

4、护肩混凝土在砼拌合站拌制,罐车运输至施工现场,使用小型插入式振捣棒振捣。

砼应分层浇注,每层厚度约25cm。

振捣过程中移动间距不宜大于,插入下层混凝土内的深度宜为5~10cm、振捣延续宜为20~30s 以混凝土不沉落,不出现气泡,表面呈现浮浆为度。

振捣后将混凝土护肩外露面收光抹平。

5、路肩砼每15m左右设置一道竖向沉降缝。

沉降缝必须竖直,缝宽2cm,缝内填塞沥青麻筋。

6、护肩混凝土浇注完成后应及时覆盖并洒水养护,养护时间不得小于7天。

四、质量保证措施1、施工前,需经技术人员现场确认电缆槽安装及边坡骨架已施工到位后,方可进行护肩施工。

2、护肩内预留孔及预埋件全部安装并加固牢固,经技术人员现场确认无误后,方可报监理检验,合格后才可进行护肩混凝土施工。

3、护肩浇注完毕后,表面必须收光抹平,护肩线性应圆顺。

混凝土浇注完成后应安排专人负责保湿养护。

五、环境注意事项1、建立环境保护体系、落实环境保护的各种责任制;2、规范施工现场的场容,保持作业环境的整洁卫生,每施工一段落需做到工完场清料净。

六、安全注意事项1、施工操作人员工作时,必须思想集中,不得擅自离开工作岗位;进入施工现场必须佩带安全帽、严禁酒后操作、严格遵守施工现场安全制度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4、砂浆抹面
砌筑完成后在干砌护肩墙顶抹一层宽40cm,厚2cm的M10砂浆,外观线必须顺直
5、养护验收
抹面、勾缝完毕后要每天洒3次水养生7天后,并做好防护,报监理工程师验收。
6、质量验收标准
序号
项目
允许偏差
检查数量
检验方法
1
平面位置
±100mm
每25m检查3处
全站仪测
2
坡顶高程
±30mm
每25m检查3处
3、干砌片石路肩墙施工
干砌片石选取的片石不应风化,其强度不小于30Mpa,普通片石最小块径不小于15cm,用于表面的镶面片石稍微进行加工使大面平整方正,厚度不得小于20cm,长度及宽度不小于厚度,以确保整个坡面平整。砌筑前将石料表面泥土清洗干净,砌筑石块的施工顺序应自下而上,石块应大面朝下,丁顺相间,互相咬接,上下错缝,不得有通缝和空缝。每砌筑一层,内侧0.15米的碎石反滤层回填一层,回填采用人工回填。线路方向每隔15~20m设伸缩缝一条,缝宽0.02m,缝内填塞沥青麻筋。沉降缝宽2cm,施工时可在沉降缝处夹泡沫板,要求沉降缝身竖直,缝宽基本均匀。
现场施工负责人
交底时间
接受班组:
接受人:
编制:审核:
蒙华铁路MHTJ-31标三工区
技术交底书
单位工程
路基工程
交底编号
MHTLHJ-016
交底名称
路基干砌片石护肩技术交底














一、设计要求
路堤两侧路肩均设置顶宽0.4米的干砌片石护肩,外侧坡比1:1,厚度0.6m,底宽1.0m,护肩内侧设0.15米厚的碎石反滤层,护肩顶面采用M10水泥砂浆抹面厚0.02米,向外侧设置4%排水横坡。
容易出现的问题及应对措施
问题1:施工过程中勾缝容易勾假缝
应对措施:施工过程中严格按照施工要求、砌体勾缝工艺进行施工。
问题2:沉降缝设置不顺直,缝宽不均匀
应对措施:砌筑过程中将泡沫板固定牢固,靠近沉降缝的位置砌筑时,防止石块碰撞泡沫板。
主要
附件
1、设计图纸
3、配料单
2、工艺图
4、其他
交底人
技术负责人
质量员
水准仪测
3
坡率
0.5%设计值
每25m检查3处
吊线锤测
4
厚度
±30mm
25m检查6点,上中下部各2点
尺量
5
底面高程
±50mm
每25m检查1处
水准仪测m检查3处
尺量
7.1用电管理
施工营地要做好用电管理,电器开关必须设防雨棚,配触电保护器。维护、保养和检修设备时必须断电作业。施工和生活使用的电源、动力、照明线路的拆安,指定专人负责。
7.2施工作业人员,必须遵守本工种的各项安全技术操作规程。作业人员、进入现场人员必须按规定佩戴和使用劳动防护用品。由人工配合机械进行辅助作业时,作业人员应注意观察,严禁在机械正在作业的范围内进行辅助作业。多台机械同时作业时,各机械之间应注意保持必要的安全距离。机械在路基边坡、边沟、基坑边缘、不稳定地段上作业时,应采取必要的安全措施。在靠近结构物处挖土时,必须采取安全防护措施。对于在路基范围内暂时不能迁移的结构物,应留出土台,土台周围应设警示标志。
二、工艺流程
三、施工方法
1、施工放样
根据设计图纸要求,用全站仪放样出路肩定位线和沟槽开挖边线;再根据片石路肩尺寸标高确定沟槽开挖深度。线位测设好以后报请监理检测,符合要求后再进行下道工序。
2、沟槽开挖
沟槽开挖采用机械开挖为主,人工配合为辅进行。基坑开挖先采用挖掘机开挖,为减少基底扰动,用挖掘机开挖至设计高程以上10cm左右时,改以人工挖掘,人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。基坑开挖成形后,进行高程、中线检测,合格后报请监理工程师检验,经监理工程师检查验收合格后方可进行下一步施工。
