钢筋混凝土管道施工组织设计

合集下载

φ1050钢筋混凝土圆管顶进施工组织设计方案_secret

φ1050钢筋混凝土圆管顶进施工组织设计方案_secret

φ1050钢筋混凝土圆管顶进施工组织设计根据工程特点,清水桥桥头需采用顶进法施工,以维持施工期间的正常交通。

工程特点及难点:1、施工区各种管线较多。

工作坑及接收坑定位时事先需明确地下管线情况。

2、施工区处于桥头,交通繁忙,社会车辆必须保证通行,因此,本段必须采取有利措施疏散交通,另外,由于有重车通行,工作坑必须采取护壁支护,在施工工序上分段施工,严重制约工程工期,并增加了人工出土工作量。

3、桥头道路为利用河床修筑路基,土壤类别复杂,大块石较多,对开挖进度、安全影响大。

不可避免会产生超挖,开挖后必须及时进行处理。

4、受埋深及土质影响,工作坑开挖困难,必须采取强有力的防塌措施。

5、施工空间小,材料堆放、施工场地受限。

6、工期压力大。

7、必须加强沉降观测,采取有利的控制沉降措施。

为保证施工安全、质量、工期,根据桥东污水截流干管施工图、有关变更设计、施工及验收规范(GB50268-97)、管线主管单位现场交底、我单位现场调查,制订如下施工组织设计方案。

一、工作坑的布置与开挖工作坑布置在管线交接处,。

工作坑底面净空尺寸4.5×5.5m。

工作坑在不断交的情况下施工,土质为卵石夹砂,土质极不稳定,容易坍塌,距行车限制线距离小,为确保安全,工作坑采用人工逆做法施工,即人工分阶段进行开挖,每开挖2—3m马上浇注钢筋混凝土护壁支撑,已开挖层确保稳定后再开挖下一层。

开挖过程中尽量减少塌方及扰动两侧原状土。

对坍塌及扰动部分在护壁浇注过程中用混凝土填充。

因本工程处于闹市区,行人、居民多,为保证正常交通及生活秩序,按业主要求工作坑混凝土采用商品混凝土。

本工程施工期间不中断重车通行,为确保工作坑稳固,工作坑设25#工字钢系梁两道,系梁与混凝土密贴,并与予埋件焊接,工字钢联结翼缘板必须满焊,保证钢度。

在工作坑底垫碎石30cm,再浇注30cm厚C25钢筋混凝土作为底板,底板设钢筋混凝土防滑及加劲系梁,系梁截面尺寸25×25厘米,纵横向各设两道。

管道工程施工组织设计方案

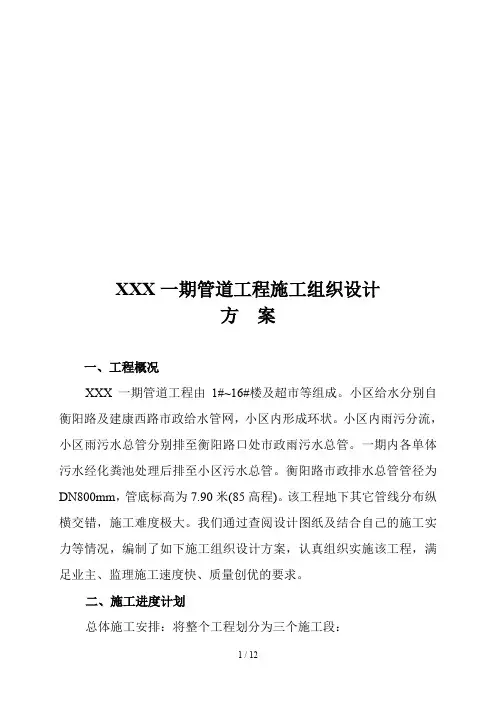

管道工程施工组织设计方案

XXX一期管道工程施工组织设计方案一、工程概况XXX一期管道工程由1#~16#楼及超市等组成。

小区给水分别自衡阳路及建康西路市政给水管网,小区内形成环状。

小区内雨污分流,小区雨污水总管分别排至衡阳路口处市政雨污水总管。

一期内各单体污水经化粪池处理后排至小区污水总管。

衡阳路市政排水总管管径为DN800mm,管底标高为7.90米(85高程)。

该工程地下其它管线分布纵横交错,施工难度极大。

我们通过查阅设计图纸及结合自己的施工实力等情况,编制了如下施工组织设计方案,认真组织实施该工程,满足业主、监理施工速度快、质量创优的要求。

二、施工进度计划总体施工安排:将整个工程划分为三个施工段:1#~5#楼为第一施工段;6#~11#楼为第二施工段;12#~16#楼为第三施工段。

施工流程为:定位放线→沟槽开挖→立模板→碎石垫层→砼底板→安、排管→砼拥壁→接口→检查井砌筑→回填土。

(一)、钢筋混凝土排水管施工(1)沟槽开挖本工程沟槽开挖机械为履带式挖掘机,沟槽开挖时,测量人员应全程式跟踪控制高程,防止超挖,并应留有10~15CM为人工铲除保证基槽底不被扰动,所挖土方堆于沟槽开挖边线不小于0.8M,且堆高不超过1.5M,同时开挖时人机配合放好边坡,以保证安全。

沟槽边坡按1:0.33放坡,可视土质情况适当增大。

先用经纬仪放出管道中心线,每个井段设龙门桩,测设好高程,用白灰放出开挖线。

槽底必须保证足够的工作宽度。

在机械开挖过程中施工员应指挥工人修好基槽边坡,确保施工安全。

基槽挖好后应立即通知监理及设计单位验槽,尽量避免基底被雨水浸泡。

对于有淤泥等影响工程质量的井段,应与监理、设计单位协商后按设计方案进行处理,以保证工程质量。

对于有地下管线的地方应设有标志并由人工挖土,以免其被挖机破坏造成不必要的损失。

预应力管道铺设前,及时开挖管道接口工作坑,工作坑的开挖宽度为承头外径加80CM,长度为承头前20CM,承头后为承头长度加20CM,深度不小于20CM。

管道施工组织设计

管道施工组织设计

四川省通江县乡镇场镇污水处理工程(涪阳镇)污水管道施工组织设计编制单位:北京桑德环境工程有限公司编制时间:二0一五年十二月二十日目录1、编制依据2、工程简介3、图纸会审和施工放线4、施工计划安排5、主要施工方法及技术措施6、工期保证措施7、地下管网及沿途公路及其它设施保护措施8、质量保证措施9、安全保证措施10、文明施工保证措施11、环境保护措施12、工程质量保修措施13、降低成本措施14、保证连续施工措施15、农民工工资保证措施一、编制依据(1)设计图纸、招标文件、施工合同(2)《给水排水管道工程施工及验收规范》GB50268—1997《市政地下工程施工及验收规程》 DGJ08―236―1999《市政排水管道工程施工及验收规程》DBJ08―220―96《建筑防腐蚀工程施工及验收规范》GB50212―1991《建筑工程施工质量验收标准》《建筑工程质量管理条例》《施工现场临时用电安全技术规范》 JGJ46-88《市政排水管渠工程质量检验评定标准》 CJJ3-90二、工程简介:本工程位于四川省巴中市通江县涪阳镇,起于涪阳镇街道上游,终于本镇新建污水处理厂。

设计范围包含两段污水管。

重力污水管全长1775米,管径DN300~DN600;压力污水管全长2503米,管径DN300;污水检查井61座,阀门井2座,加压站1座;设计远期污水量约3815m3/d,最大日最大时污水量约为78.876L/s。

三、图纸会审和施工放线1、图纸会审与交底:施工单位在接到设计图纸时,要求技术负责人、施工员、资料员及造价编制人员应充分熟悉图纸,了解地形地貌和管道沿途地质结构及施工环境,以便施工有序推进和造价控制工作。

对图纸不明白的之处应及时向设计部门咨询,并且在施工中图纸与现场有冲突的地方及时向设计部门提出变更申请,要征得设计人员和业主的同意方才实施,施工单位不得擅自修改和变更图纸设计。

2、施工前要做好拟建污水管道的高程与设计高程的复核工作,如有高程不符需及时通知设计单位,保证污、雨水流淌畅通。

混凝土管道施工方案钢筋混凝土检查井预制井筒管道与检查井连接

混凝土管道施工方案钢筋混凝土检查井预制井筒管道与检查井连接

管道施工方案与技术措施一、一般规定1. 管道敷设前,应编制专项施工组织设计。

2. 管道应敷设在原状土地基或开槽后处理回填密实的地基上。

当管道在车行道下时,管顶覆土不宜小于0.7m。

3. 施工时,管顶的最大允许覆土,应按设计规定对管材环刚度、沟槽及其两侧原状土的情况进行核对,当发现与设计要求不符时,可要求改变设计或采取相应的保证管道承载能力的技术措施。

4. 在地下水位高于开挖沟槽槽底时,地下水位应降至槽底最低点以下。

管道在敷设、回填的全部过程中,槽底不得积水或受冻,必须在工程不受地下水影响,基础达到强度和管道达到抗浮要求时才可停止降低地下水。

5. 当钢带增强聚乙烯螺旋波纹管道作为管道交叉倒虹管使用时,其工作压力除应符合管材的产品标准外,还应小于0.05MPa。

钢带增强聚乙烯螺旋波纹管不宜用于穿越河道的倒虹管。

6. 管道应直线敷设。

当遇到特殊情况需利用柔性接口转角或利用管材柔性进行折线或弧线敷设时,其偏转角度和弯曲弧度应符合生产厂规定的允许值。

7. 管道施工的测量、降水、开槽、沟槽支撑和管道交叉处理、管道合槽施工等技术要求,应按现行国家标准《给水排水管道施工及验收规范》GB50268及本地区排水管道技术规程有关规定执行。

二、沟槽1. 沟槽槽底净宽度,可视各地区的具体情况并根据管径大小、埋设深度、施工工艺等确定。

当管径不大于450mm时,管道每边净宽不宜小于300mm;当管径大于450mm时,管道每边净宽不宜小于500 mm。

2. 沟槽形式应根据施工现场环境、槽深、地下水位、土质情况、施工设备及季节影响等因素确定。

3. 开挖沟槽应严格控制基底高程,不得扰动基底原状土层。

基底设计标高以上0.2~0.3m的原状土,应在铺管前人工清理至设计标高。

如遇超挖或发生扰动,可换填10~15mm 天然级配砂石料或最大粒径小于40mm 的碎石,并整平夯实,其密实度应达到基础层密实度要求。

槽底如有尖硬物体必须清除,用砂石回填处理。

D1500钢筋混凝土管顶管施工组织设计

D1500钢筋混凝土管顶管施工组织设计

K1+793-K1+894横过108国道段顶管施工组织设计(方案)工程名称:晋中市城区第二污水处理厂及再生水回用工程红马营路污水截流管道第六标段工程地点:红马营目录第一章工程概况 (333)第一节工程概况 (333)第二节场地工程地质情况 (333)第三节施工方案选择 (444)第四节工程特点 (444)第二章施工部署 (555)第一节施工顺序 (555)第二节施工总进度计划 (555)第三章施工准备工作 (666)第一节生产准备 (666)第二节技术准备 (666)第四章主要项目施工方法 (777)第五章主要施工机具设备 (141414)第六章施工总工期和施工进度计划 (141414)第一节施工总工期 (151515)第二节施工进度计划 (151515)第七章劳动组织 (151515)第八章质量、安全和节约措施 (151515)第一节质量保证措施 (161616)第二节安全措施 (161616)第三节节约措施 (171717)第一章工程概况第一节工程概况该工程为晋中市城区第二污水处理厂及再生水回用工程红马营路污水截流管道工程的一部份,位于红马营路与108国道交汇处,原设计截流管道在检查井WJ36和检查井WJ38间穿越108国道。

由于108国道交通繁忙,交通疏解困难,管道明挖施工无法进行,因而在里程1+793──1+894段采用顶管法施工,经甲方与设计商洽:倒虹管采用一条直径D=1500mm混凝土管,并按附图施工,顶管长度约101米.第二节场地工程地质情况工程场地位于红马营路与108国道交汇处,北面为越秀山,地势北高南低,地形起伏不大,场地地层自上而下依次为杂填土、粉土、粉质粘土和泥质粉砂岩,典型钻孔柱状图见附图1,第四系覆盖层的厚度分布很不均匀,与基岩层面的倾角方向大致一致,南侧较厚,北侧较薄,且在南面健力宝大厦附近发育有0.15-12.0m厚中砂层。

各土层简述如下:1、人工堆积层(Qml)杂填土,杂色松散,较湿,埋深自原地面下至1.3-5.2米处止。

钢筋混凝土管道施工组织设计

钢筋混凝土管道施工组织设计

1、钢筋混凝土管道施工1 、1 施工工艺流程图见图钢筋混凝土管道施工工艺流程图测量放线→→→开挖管沟井坑→→→沟底处理→→→管道基础→→ →下管稳管→→→管道接口→→→安装预制检查井→→→ 回填夯填→→→井盖安装→→→检查验收图钢筋混凝土管道施工工艺流程图2 、沟槽开挖准备工作⑴、开挖前根据业主提供的资料进行现场调查以查明以下情况:①、施工期间地下水位、土质情况②、地上、地下构筑物分布情况,并与当地部门洽谈处理方案③、对已建管道、构筑物的衔接位置与高程⑵、在管线的沟槽开挖前,要取得总监对沟槽挖掘的断面尺寸及挖掘土堆放的书面批准后再进行沟槽的开挖。

⑶、制定土方开挖、调运方案及沟槽降水、支撑等安全措施。

⑷、沟槽开挖前,测量人员应向挖掘机机手说明地下设施的布局情况,在地下设施两侧 3 米的范围内,应采用人工开挖,并对挖出的地下设施采取有效的吊架保护措施,对于重要的地下设施,开挖前应征得其管理单位的允许,必要时应在其监护下开挖。

⑸、沟槽开挖过程中,如遇土质不好、开挖放坡受限制或者土方转运有 艰难时,则加钢板桩支撑,支撑情况视土质情况而定。

⑹、 施工放线时应对西溪路的污水干管接管点管底高程进行实测, 并 应对站内改造的雨水管道的管底高程进行实测, 确保排水通畅。

如发 现与设计不符,应及时通知设计人员到现场处理或者做设计变更。

3、沟槽开挖①、沟槽开挖形式 根据设计图中设计管道的规格及埋置深度以及规 范要求来确定沟槽开挖的形式。

A 、槽帮坡度的确定: 槽深 h<3.0 米时,槽帮坡度 i 为 1:0.5; 槽 深 h ≥3.0 米时,槽帮坡度 i 为 1:0.75;B 、槽底工作面的确定: 管道一侧工作面宽度情况详见下表:表 6.3-1 管道单侧工作面宽度表②、开挖方法A 、土方开挖采用机械和人工开挖相配合的施工方法,沟槽开挖要求管道一侧的工作面 B 非金属管道 400 500 600 800管道结构外径 DD1≤500 500<D 1≤1000 1000<D 1≤1500 1500<D 1≤3000金属管道 300400 600 800开挖地基为原状土,且在施工排水过程中不受扰动,用机械开挖时不应超挖,槽底预留 20cm 由人工清底。

钢筋混凝土工程施工组织设计

钢筋混凝土工程施工组织设计

钢筋混凝土工程施工组织设计一、项目概况该工程为一座钢筋混凝土结构的建筑,主要包括地下室和地上多层楼房。

工程总面积为XXX平方米,共有X个施工工序。

二、施工组织方案1.施工工序划分根据工程的特点和施工工艺,将整个工程划分为以下几个施工工序:(1)地下室结构施工:包括地下室开挖、基坑支护、地下室底板和墙体施工等。

(2)地上结构施工:包括楼板、墙体、柱子和楼梯等主体结构施工。

(3)外墙施工:包括外墙保温、抹灰和涂装等。

(4)屋面施工:包括屋面防水、保温和铺设等。

(5)室内装修:包括地面铺设、墙面涂装、天花板吊装和门窗安装等。

(6)机电设备安装:包括水电管线敷设、空调系统安装和消防设备安装等。

(7)收尾工作:包括清理工地、完善工程图纸、验收和交付等。

2.施工方法选择根据地质勘察报告,选择合适的施工方法来进行工程施工。

(1)地下室开挖:采用人工挖掘和机械挖掘相结合的方式,确保安全和效率。

(2)地下室底板和墙体施工:采用钢模板和混凝土浇筑的方式,以保证地下室的结构强度和密实度。

(3)楼板和墙体施工:采用钢船模板和机械作业,提高施工速度和施工质量。

(4)外墙保温和抹灰:采用外墙外保温系统,以提高房屋的保温性能。

(5)屋面防水:采用PVC防水卷材,以确保屋面的防水效果。

(6)室内装修:选择合适的装修材料和施工方法,以满足设计要求和居住的舒适性。

(7)机电设备安装:按照相关标准和设计要求进行安装,确保设备的安全运行。

3.施工工期安排根据工程的施工量和工艺要求,制定合理的施工工期,并细化每个施工工序的施工时间和完成时间,以确保整个工程能按时完成。

4.施工组织机构安排根据工程规模和施工要求,安排合适的施工组织机构,包括项目经理、工程师、监理人员和施工人员等。

同时,每个施工工序都需指定专人负责,确保施工过程的协调和监督。

5.施工安全措施制定施工安全计划,确保施工过程中的安全,包括施工人员的安全培训、施工现场的防护设施和施工机械的安全使用等。

钢筋混凝土雨水污水管道工程施工组织设计方案

钢筋混凝土雨水污水管道工程施工组织设计方案

钢筋混凝土雨水污水管道工程施工组织设计方案.docx.钢筋混凝土雨水、污水管道施工方案施工顺序:土方开挖山场土垫层混凝土垫层石屑垫层二级砼承插管安装检查井砌筑污水管道闭水实验管道二侧回石屑。

一、施工准备1、施工队伍进场后,必须先进行场地的整理,及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线。

2、落实管道供应厂家,进行认真考查和认可,选定供应厂商,在保证质量的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求。

3、雨污水管道施工所需的材料设备必须准备齐全,要满足规范设计要求。

4、管道施工前进行认真的技术质量安全交底,分工明确,责任到人。

二、施工安排及方法总说明1、条件具备后,尽早开始形成工作面,须先进行一段试验段的施工,得出经验数据,以指导后续施工。

2、雨水管管道沟槽采用挖掘机放坡开挖,在沟槽里设置排水槽、集水井,用水泵抽水排除积水,以保持沟槽干燥。

3、对于污水管道的施工,由于埋深较深,先将表土(粘性土)挖除一层(1.5m左右),有效降低沟槽深度,然后进行井点降水,打设挡土板桩,然后开挖沟槽,采用23道顶撑支护,铺设管道。

4、先深后浅,形成流水作业,以保证施工的连续性和施工进度。

三、雨水管道工程施工工艺管径为DN300、DN400、DN600、DN800和DN1000,全部为级承插式钢筋混凝土管。

(一)雨水管道施工工艺流程测量放线沟槽挖土管道基础施工铺设管道石砌检查井沟槽回填(二)测量放线根据设计图,测设管道中心线和井中心位置,设立中心桩。

管道中心线和井中心位置须经监理复核。

根据施工管道直径大小,按规定的沟槽宽定出边线,开挖前用白粉划线来控制,在沟槽外窨井位置的两侧设置控制桩,并记录两桩至窨井中心的距离,以备校核。

(三)沟槽开挖和排水设施1、沟槽采用放坡开挖,明排水施工。

边坡1:1。

沟槽用反铲挖掘机开挖,人工修坡,开挖时,应在设计槽底高程以上保留一定余量,避免超挖,槽底以上20cm必须用人工修整底面,槽底的松散土、淤泥、大石块等要及时清除,并保持沟槽干燥,两侧不进行边坡支护,修整好底面,立即进行基础施工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

开挖管道施工1、钢筋混凝土管道施工1、1 施工工艺流程图见图钢筋混凝土管道施工工艺流程图测量放线→→→开挖管沟井坑→→→沟底处理→→→管道基础→→→下管稳管→→→管道接口→→→安装预制检查井→→→回填夯填→→→井盖安装→→→检查验收图钢筋混凝土管道施工工艺流程图2、沟槽开挖准备工作⑴、开挖前根据业主提供的资料进行现场调查以查明以下情况:①、施工期间地下水位、土质情况②、地上、地下构筑物分布情况,并与当地部门洽谈处理案③、对已建管道、构筑物的衔接位置与高程⑵、在管线的沟槽开挖前,要取得总监对沟槽挖掘的断面尺寸及挖掘土堆放的书面批准后再进行沟槽的开挖。

⑶、制定土开挖、调运案及沟槽降水、支撑等安全措施。

⑷、沟槽开挖前,测量人员应向挖掘机机手说明地下设施的布局情况,在地下设施两侧 3 米的围,应采用人工开挖,并对挖出的地下设施采取有效的吊架保护措施,对于重要的地下设施,开挖前应征得其管理单位的同意,必要时应在其监护下开挖。

⑸、沟槽开挖过程中,如遇土质不好、开挖放坡受限制或土转运有困难时,则加钢板桩支撑,支撑情况视土质情况而定。

⑹、施工放线时应对西溪路的污水干管接管点管底高程进行实测,并应对站改造的雨水管道的管底高程进行实测,确保排水通畅。

如发现与设计不符,应及时通知设计人员到现场处理或做设计变更。

3、沟槽开挖①、沟槽开挖形式根据设计图中设计管道的规格及埋置深度以及规要求来确定沟槽开挖的形式。

A、槽帮坡度的确定:槽深h<3.0 米时,槽帮坡度i 为1:0.5;槽深h≥3.0 米时,槽帮坡度i 为1:0.75;B、槽底工作面的确定:管道一侧工作面宽度情况详见下表:表6.3-1 管道单侧工作面宽度表②、开挖法A、土开挖采用机械和人工开挖相配合的施工法,沟槽开挖要求开挖地基为原状土,且在施工排水过程中不受扰动,用机械开挖时不应超挖,槽底预留20cm 由人工清底。

对于有地下障碍物(现况管缆)的地段由人工开挖,禁破坏。

B、沟槽开挖尽量按先深后浅顺序进行,以利排水。

C、挖槽土处置,按现场暂存、场外暂存、外弃相结合的原则进行。

开槽土凡适宜回填的土选择妥善位置进行堆放,槽边单向堆土高度不得大于 1.5m,离沟槽边的距离不得大于1.2m,挖掘机和吊车一般离沟槽边不得小于0.8m。

并不得覆盖测量等标注,均暂存于现场用于沟槽回填。

回填土施工前制定合理土调配计划,作好土平衡少土外运及现场土调运。

D、开槽后要对基地做钎探,按地勘要求执行,遇局部地基问题,如墓穴、枯井、废弃构筑物等应及时通知设计并会同有关人员现场共同协商处理意见,不得擅自处理。

E、开槽后及时约请各有关人员验槽,槽底合格后可进行下道工序。

如遇槽底土基不符合设计要求,及时与设计、监理单位及地勘部门联系,共同研究基底处理措施,可进行下道工序。

⑶、沟槽支撑挖土与支撑互相配合,挖掘机挖土后必须及时支撑,防止槽壁失稳而导致沟槽坍塌。

①、挖土深度至1.2m 时必须撑头挡板。

②、横列板应水平放置,板缝应密,板头应齐正,深度应到碎基础面。

图:雨水管道施工围护的两种形式图:横列板沟槽开挖断面示意图横列板维护是在沟槽深度小于3.00 米时而采用的支护案。

第一次挖土深度不宜过深,横列板支撑(铁撑脚)必须立即跟上,支撑水平距离为2.50—3.00 米左右,以便排管,垂直距离不大于1.50 米。

横列板采用钢撑板(铁围囹),其尺寸为厚6.4 毫米,宽20 厘米,长400 厘米。

竖列板采用木撑板或槽钢,木撑板的尺寸规格为10 ×20×300 厘米。

撑柱的套筒使用Φ63.5×6毫米钢管。

采用的支管钢管为108×12 毫米。

支撑的圆直径大于Φ300,槽钢大于20#。

沟槽开挖支撑的时候,最下面的一块竖列板插至碎基础面,在拆除底挡铁撑柱进行排管前,应用短圆柱砼基础侧面与竖列板之间设临时的支撑。

铁撑柱两头应水平,每层高度应一致,每卡竖列板上不应少于两只铁撑柱。

上下两块竖列板应交错搭接。

③、铁撑柱两头应水平,每层高度应一致,每块竖列板上支撑不应少于二只铁支撑柱,上下二块竖列板应交错搭接。

④、钢板桩围护,钢板桩围护是槽深度大于3.00 米而小于6.00 米时,采用的支护案。

⑷、管基施工设计管道如穿越或位于明(暗)河、塘时,施工时必须清除淤泥至原状土,超挖部分用6:4 砂夹碎分层振实,填至管基设计高程,压实度大于等于0.95。

并在明(暗)河、塘两侧沿管道向各按1:2 放坡,作为调整减缓地基变形措施。

管道基础采用C15 钢筋混凝土基座,基座下浇筑100mm 厚C15 素混凝土,管座混凝土模板采用钢模,浇筑时两侧同时进行,采用压茬赶浆法振捣,防漏振,保证混凝土密实。

同时用麻袋球或其他工具在管来回拖动,将流入管的灰浆拉平。

管道基础每隔20m 设一道沉降缝20mm,填聚乙烯泡沫板,第一节管的管道基础断开20mm ,填沥青木板。

⑸、下管①、下管前进行外观检查,发现管节存在裂缝、破损等缺陷,及时修补并经有关部门认定合格后可下入槽。

②、下管采用吊车,并用钢丝绳吊装。

吊装时对管口进行保护,以免破坏管口。

⑹、稳管、接口①、管道下槽后,为防止滚管,在管两侧适当加两组 4 个楔形混凝土垫块。

管道安装时将管道的中心、高程逐节调整,安装后的管道进行复测,确保管道纵断面高程及平面位置准确。

每节管就位后,进行固定,以防止管子发生移位。

②、在管道安装前,在接口处挖设工作坑,承口前≥60cm,承口后超过斜面长,左右大于管径,深度≥20cm。

③、承、插口工作面清扫干净,承口及胶圈应均匀涂抹非油质润滑剂,套在插口上密封胶圈平顺、无扭曲。

两节承插口管对装后管体回弹不得大于10mm。

④、对口采用汽车吊;对口时在已安装稳固的管子上拴住钢丝绳,在待拉入管子承口处架上后备横梁,用钢丝绳和吊链连好绷紧对正,两侧同步拉吊链,将已套好胶圈的插口经撞口后拉入承口中。

注意随时校正胶圈位置和状况。

⑤、稳管时,先进入管检查对口,减少错口现象。

管底高程偏差在+10mm ,中心偏差不超过10mm,相邻管底错口不大于3mm。

⑥、锁管:辅管后为防止前几节管子的管口移动,可用钢丝绳和吊链锁在后面管上。

⑦、管道安装后进行两侧管基的回填。

回填时管道两侧同时进行,每次厚度不大于200mm,以保证管道不发生位移和管基的密实。

⑺、井室砖砌①、砖砌前,将砖砌部位清理干净,洒水湿润。

对凿毛处理的部位刷素水泥浆。

②、不同形式的井室,墙体尺寸控制及排砖法均不同,具体法如下:A、井室为矩形时,在墙体的转角处立皮树杆,以控制墙体垂直度和高度。

砌筑前先盘角,然后挂线砌墙。

采用满丁慢条砌筑法,砖墙转角处,每皮砖需加七分头砖。

B、井室为圆形时,以圆心为控制中心挂线,随砌随检查井室尺寸。

采用丁砖砌法,两面排砖,外侧大灰缝用“二分枣”砌筑。

砌完一层后,再铺浆砌筑上一层砖,上下两层砖间竖向缝错开。

③、砖砌采用“三一”法砌筑,即一铲灰、一块砖、一挤揉。

若采用铺浆法砌筑时,铺浆长度不超过500mm。

④、砖砌体水平灰缝砂浆饱满度不得低于90%,竖向灰缝采用挤浆或加浆法,使其砂浆饱满。

禁用水冲浆灌缝。

⑤、砌筑时,要上下错缝,相互搭接,水平灰缝和竖向灰缝控制在8—12mm。

⑥、流槽与井室同时进行砌筑,检查井流槽高度为干线管顶高。

⑦、盖板及预制井筒安装采用汽车吊吊装就位,安装前按设计要求进行座浆。

⑧、沥青路面检查井井圈须加固,具体法见标准图集04 通S2-15。

⑨、抹面:抹面前先用水湿润砖墙面,采用三遍法抹面,第一遍1:2.5 水泥砂浆打底,厚10mm,必须压入砖缝,与墙面粘贴牢固,第二遍抹厚5mm 找平,第三遍抹厚5mm 铺顺压光,抹面要一气呵成,表面不得漏砂浆。

抹面完成后,进行覆盖养护。

⑩、勾缝A、勾缝前检查墙体灰缝深度,有无瞎缝。

清除墙面杂物,洒水湿润。

B、勾缝要求深浅一致,交接处平整,一般比墙面深3—4mm。

C、勾完一段清扫一段,灰缝不得有舌头灰、毛刺。

⑺、雨水口施工①、雨水口施工工艺测量放线——挖槽——混凝土基础——墙体砌筑及勾缝——豆混凝土泛水找坡——过梁安装、井圈及井箅安装。

②、施工要点A、基槽开挖人工开挖雨水口基槽,按照所放开挖边线进行开挖。

开挖过程中,核对雨水口位置,有误差时以支管为准,平行于路边修正位置。

B、混凝土基础在浇筑混凝土基础之前,对槽底仔细夯实,槽底松软时换填3:7 的灰土。

混凝土浇注过程中,采用人工振捣,表面用木抹子抹毛面。

浇筑完成后,及时进行养护。

C、井室砌筑及勾缝a、雨水口混凝土基础强度达到5Mpa 后,可进行雨水口砌筑。

根据试验室提供的水泥砂浆配合比,现场搅拌水泥砂浆。

b、测放雨水墙体的外边线、角桩,据此进行墙体砌筑。

按雨水口墙体位置挂线,先砌筑一层砖,根据长度尺寸,核对对角线尺寸,核对正。

墙体砌筑,灰缝上、下错缝,相互搭接。

c、雨水口砌筑灰缝控制在8-12mm。

灰缝须饱满,随砌随勾缝。

每砌筑300mm 将墙体肥槽及时回填夯实。

回填材料采用二灰混合料或低标号混凝土。

d、雨水支管与墙体间砂浆须饱满,管顶发125mm 砖券,管口与墙面齐平。

支管与墙体斜交时,管口入墙20mm,另一侧凸出20mm,管端面完整无破损,超过此限时考虑调整雨水口位置。

e、为确保雨水口与路面顶面的平顺,按照设计高程,在路面上面层施工前,安装完成雨水口井圈及井盖。

f、道路雨水口顶面高程比此处道路路面高程底30mm,便于雨水排出。

D、豆混凝土返水找坡雨水口砌筑完成后,底部用10Mpa 豆混凝土抹出向雨水支管集水的返水坡。

豆混凝土厚度最大50mm,最小30mm。

E、过梁、井圈及井箅安装a、雨水口预制过梁安装时要位置准确,顶面高程符合要求;安装牢固、平稳。

b、井圈安装时,底部铺20mm 厚1:3 水泥砂浆,位置要求准确,与雨水口壁一致,井圈顶与路面平齐或稍低30mm,不得突出。

⑻、出水口施工本工程出水口采用简易砌八字式出水口,但下游翼墙取消。

八字翼墙墙身级基础M7.5 水泥砂浆浆砌MU30 块,墙身外露部分用1:2 水泥砂浆沟缝。

翼墙及底板不得落在回填土及淤泥上,如地基为上述情况或有其他不良情况时,需进行地基处理,翼墙外侧回填土密实度不得小于95%。

八字翼墙按1:2 河坡砌筑,如河坡为其他坡度时,不得伸出或缩入河坡以免影响河坡稳定。

⑼、闭水试验①、管线施工完毕后,必须按规定进行闭水试验。

闭水试验采用从上游往下游分段进行。

每段闭水试验长度不宜大于500 米。

闭水试验的水位应为试验段上游管顶以上2 米,采用带井试验的式。

闭水试验前,管道及检查井结构应检验合格,将各支线管口堵保证不漏水,每段上游管口砌砖抹灰封(封堵应经过承压计算)。

实验按下列程序进行:注水浸泡1~2 天→闭水试验(不少于30 分钟)→计算试验渗水量→检验合格→管线勾头。
