高支模支撑体系施工及验收管理办法
附件四:高支模支撑体系施工及验收管理办法高支模支撑体系施工及验收管理办法为确保安全生产,提高项目安全、质量生产意识,规范高支模支撑体系施工及验收管理,特下发此办法,望各项目部在高支模支撑体系施工过程中注意以下事项:
一、高支模体系的定义
根据建质[2009]87 号关于印发《危险性较大的分部分项工程安全管理办法》规定:搭设高度8m 及以上;搭设跨度18m 及以上,施工总荷载15kN/m2 及以上;集中线荷载20kN/m 及以上,达到上述某一项或多项限值者定义为高支模支撑体系。
二、高支模支撑体系施工要求
1. 高支模支撑体系施工前应由项目技术负责人编制详细的《高支模专项施工方案》,方案内容必须包括详细的计算书,高支模支撑体系的构造措施,安全、质量保证措施。
2、高支模支撑体系施工前应由项目技术负责人编制详细的《高支模支撑体系混凝土浇筑专项施工方案》,方案内容必须包括详细的砼浇筑顺序,砼浇筑方式,砼浇筑计划,人员、机械配备,安全、质量保证措施。
3、《高支模专项施工方案》、《高支模支撑体系混凝土浇筑专项施工方案》编制完成后,由项目技术负责人将方案报公司技术处审批。
4、方案通过公司审批后,项目部应立刻组织专家对《高支模专项施工方案》、《高支模支撑体系混凝土浇筑专项施工方案》进行方案论证。
5、项目技术负责人根据专家论证意见重新优化方案,方案通过专家最终论证后方可组织施工。
6、高支模支撑体系施工前,项目技术负责人和安全员应做好技术专项交底和安全专项交底。
7、高支模支撑体系施工过程中,项目部应配备专门的质量员和安全员负责高支模支撑体系的施工和施工安全。
材料的选用、架体搭设参数和构造措施以及砼浇筑应严格按照论证方案实施。
三、高支模支撑体系验收管理程序
1、每个工程项目施工图纸会审后,项目技术负责人应明确本工程是否存在高支模支撑体系,如存在高支模支撑体系,则项目副经理应填写高支模支撑体系告知单,报公司技术处和工程处。
2、项目高支模支撑体系搭设完成后,砼浇筑前,项目副经理应及时填写高支模支撑体系验收申请单,报公司技术处,同时组织监理、甲方或相关主管部门验收。
3、公司接到项目高支模支撑体系验收申请单后,将立刻组织技术处和工程处相关人员对项目高支模支撑体系进行验收,验收合格后,公司相关负责人将在申请单上签字审批,验收通过后方可组织砼浇筑。
如果验收不合格,公司将开具工程检查整改单,项目部立刻组织整改,回复后重新填写验收申请单报公司验收。
4、项目高支模支撑体系砼浇筑过程中,公司将不定时的抽派工程技术管理相关人员对砼浇筑过程进行旁站监督,随时掌控砼浇筑过程中安全、质量控制,项目应积极配合监督管理。
5、高支模支撑体系砼浇筑完毕后,不应过早上荷和拆模,应合理留置拆模试块,拆模前应向公司技术处提交高支模支撑体系拆模申请单,公司负责人在申请单上审批同意后方可组织拆模。
6、高支模支撑体系在拆模前,项目专职安全员应进行拆模安全专项交底,做好拆模现场的各项安全防护,安全员全程监督。
四、处罚措施
1、高支模支撑体系未编制详细的《高支模专项施工方案》和《高支模支撑体系混凝土浇筑专项施工方案》,或未组织专家进行方案论证,亦或先施工后补方案的项目,公司一旦检查发现将在项目经理例会上通报批评,并处以5000 元的处罚。
2、对存在高支模支撑体系的工程项目,工程开工之初未向公司工程处和技术处提交高支模支撑体系告知单的工程项目,公司不予在专项施工方案上审批、盖章,并留不良记录,公司将重点关注、跟踪。
3、公司在工程管理检查过程中发现高支模支撑体系未严格按照专项施工方案搭设或在砼浇筑前未向公司提交高支模支撑体系验收申请单的工程项目,公司将对本项目进行拉闸并在项目经理例会上通报,取消该项目在本年度内的一切优秀、先进的评比资格,如果是创优或创标杆工程项目,公司也将不予以考虑,同时对项目予以5000 元的处罚,以示警告。
4、公司在对项目高支模支撑体系进行检查、验收中开具的工程检查整改单,项目不予整改或不予整改回复,再未接受到公司审批通过的高支模支撑体系验收申请单并擅自进行砼浇筑的工程项目,公司将对本项目进行拉闸并在项目经理例会上通报,取消该项目在本年度内的一切优秀、先进的评比资格,如果是创优或创标杆工程项目,公司也将不予以考虑, 同时对项目予以10000 元的处罚,以示警告。
5、高支模支撑体系砼浇筑完后,砼强度未达到设计要求或未向公司提交高支模支撑
体系拆模申请单并擅自拆模的工程项目,公司将在项目经理例会上通报,取消该项目在本年度内的一切优秀、先进的评比资格,如果是创优或创标杆工程项目,公司也将不予以考虑。
附表1:高支模支撑体系告知单
附表2:高支模支撑体系验收申请单
附表3:高支模支撑体系拆模申请单
附表4:高大模板工程验收记录表
附表1
说明:1、本告知单内告知项目均为本支撑体系内最大值。
如:最大跨度
2、本告知单中采用“√”选择。
附表2。
模板工程验收要求
模板工程验收要求7.2 验收程序起底验收→模板安装前支架验收→砼浇筑前全面验收1.起底验收:高支模搭设前必须按照施工方案中立杆排距进行开线、起底,项目部自检,并经公司验收小组验收合格后方可继续施工。
2.模板安装前支架验收:支架体系完成模板安装前必须经公司验收小组验收支架体系后,方可进行模板安装施工。
3.全面验收:模板及钢筋安装完成后,浇筑混凝土前项目部进行自检,公司验收小组进行验收(包括砼泵机、泵管布置、砼走向和安全机械等),合格后,报建设及监理单位验收,必须经公司技术负责人及总监理工程师同意后方可浇筑混凝土,浇筑混凝土时项目部需安排专人旁站。
4.在三项验收中前,还必须进行材料验收,验收小组对所用钢管、方管、扣件、对拉螺栓及模板等周转材料进行验收,材料合格方可使用,避免不合格材料导致危险因素产生。
5.验收中如发现有不合格项,由验收小组出具整改通知单,项目部在规定时间内整改完毕后,向验收小组申请复验。
6.高支模施工及验收程序高支模施工及验收程序图7.3 验收内容及标准7.3.1 构配件检查与验收1.新钢管的检查应符合下列规定:(1)应有产品质量合格证;(2)应有质量检验报告,钢管材质检验方法应符合现行国家标准,金属拉伸试验方法(GB/T 228)的有关规定,质量符合规范规定;(3)钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;(4)钢管外径、壁厚、端面等的偏差,应符合规定:(5)钢管必须涂有防锈漆;2.旧钢管的检查应符合下列规定:(1)表面锈蚀深度应符合规定,锈蚀检查应每年一次。
检查时,应在锈蚀严重的钢管中抽取三根,在每根锈蚀严重的部位横向截断取样检查,当锈蚀深度超过规定值时不得使用;(2)钢管弯曲变形应符合规定;3.扣件的验收应符合下列规定:(1)扣件应有生产许可证、法定检测单位的测试报告和产品质量合格证,当对扣件质量有怀疑时,应按现行国家标准《钢管脚手架扣件》GB15831的规定抽样检测;(2)新、旧扣件均应进行防锈处理;(3)扣件的技术要求应符合现行国家标准《钢管脚手架扣件》GB15831的相关规定;4.扣件进入施工现场应检查产品合格证,并应进行抽样复试,技术性能应符合现行国家标准《钢管脚手架扣件》GB15831的规定。
《广东省建设工程高支撑模板系统施工安全管理办法》

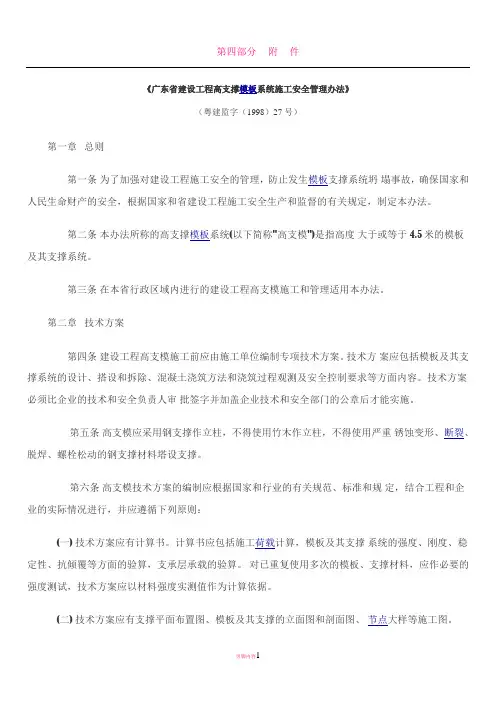

《广东省建设工程高支撑模板系统施工安全管理办法》(粤建监字(1998)27号)第一章总则第一条为了加强对建设工程施工安全的管理,防止发生模板支撑系统坍塌事故,确保国家和人民生命财产的安全,根据国家和省建设工程施工安全生产和监督的有关规定,制定本办法。
第二条本办法所称的高支撑模板系统(以下简称"高支模")是指高度大于或等于4.5米的模板及其支撑系统。
第三条在本省行政区域内进行的建设工程高支模施工和管理适用本办法。
第二章技术方案第四条建设工程高支模施工前应由施工单位编制专项技术方案。
技术方案应包括模板及其支撑系统的设计、搭设和拆除、混凝土浇筑方法和浇筑过程观测及安全控制要求等方面内容。
技术方案必须比企业的技术和安全负责人审批签字并加盖企业技术和安全部门的公章后才能实施。
第五条高支模应采用钢支撑作立柱,不得使用竹木作立柱,不得使用严重锈蚀变形、断裂、脱焊、螺栓松动的钢支撑材料塔设支撑。
第六条高支模技术方案的编制应根据国家和行业的有关规范、标准和规定,结合工程和企业的实际情况进行,并应遵循下列原则:(一) 技术方案应有计算书。
计算书应包括施工荷载计算,模板及其支撑系统的强度、刚度、稳定性、抗倾覆等方面的验算,支承层承载的验算。
对已重复使用多次的模板、支撑材料,应作必要的强度测试,技术方案应以材料强度实测值作为计算依据。
(二) 技术方案应有支撑平面布置图、模板及其支撑的立面图和剖面图、节点大样等施工图。
(三) 高支模立柱4.5米以下部分,应设置不少于两道的纵横水平拉杆;立柱4.5米以上部分每增高1.5米应相应加设一道水平拉杆。
剪刀撑应纵横设置,且不少于两道,其间距不得超过6.5米;支撑主梁的立柱必须设置剪刀撑。
对于特殊的工程结构,当模板面非水平面或施工荷载不均衡时,应按整体稳定性和抗倾覆能力计算确定水平拉杆、剪刀撑的设置。
第三章施工管理第七条施工单位应明确高支模施工现场安全责任人,负责施工全过程的安全管理工作。

高支模安全检查验收制度
高支模、特殊支模工程安全检查及验收制度1、具体内容:1.1公司为确保高支模、特殊支模工程的安全,成立专项验收小组,小组成员由总工办、工程部、安全管理部及施工方案编制人员相关人员组成。
高支模、特殊支模施工方案按照《施工方案审批制度》要求,由项目部编制,工程部、安全管理部、机电部和总工办审核,总工程师审批。
安全管理部负责日常巡检,验收小组负责阶段性验收,总工程师同意后方视为验收合格,才可进入下一工序施工。
1.2 支撑高度在4.5m以上(含4.5m)的支架模板体系即为高支模,超过8m的特殊支模施工方案必须经过市级及以上专家论证审查,并按照专家论证审查意见修改后方可实施。
方案实施由项目部具体负责,实施前安全管理部、项目经理及项目部安全员必须对工人进行安全技术交底,安全管理部负责督办全过程实施。
1.3起底验收:高支模、特殊支模搭设前必须按照施工方案中立杆排距进行开线、起底,项目部自检,并经公司验收小组验收合格后才允许继续施工。
1.4模板安装前的支架验收:支架体系完成模板安装前必须经验收小组验收支架体系后方可进行模板安装施工。
1.5全面验收:模板及钢筋安装完成后,浇筑混凝土前项目部进行自检,公司验收小组进行验收(包括砼泵机、泵管布置、砼走向和安全机械等),必须经公司总工程师同意后方可浇筑混凝土,浇筑混凝土项目部需有人旁站。
1.6在三项验收中穿插进行材料验收,验收小组对所用钢管、门式架、木枋、扣件及对拉螺杆等周转材料进行验收,材料合格才能使用,避免不合格材料导致危险因素的产生。
1.7样板引路制度:支顶体系的起底及模板安装前的支架体系必须参照《施工样板工作指南》做样板,由项目部安全管理人员进行旁站,验收小组验收合格后方可全面铺开。
1.8高支模、特殊支模体系必须严格按照施工方案所确定的主要技术参数进行施工,按规范要求设置竖向、水平剪刀撑、斜撑。
梁模板必须按施工方案设置对拉螺杆。
1.9上报制度:所有验收事项及安全技术交底均必须由公司派驻现场的项目经理通知公司验收小组。
高支模施工管理措施
高支模施工管理措施一、高支模支撑系统施工管理1、严格按支撑架设计书进行操作。
2、施工现场安全责任人负责施工全过程的安全工作,应在高支模搭设、拆除和混凝土浇筑前向作业人员进行安全技术交底。
3、支模完毕,经施工高支模管理机构有关人员组织验收合格后,立即通知现场监理到现场检查、验收,合格后方能进行钢筋安装及后续的混凝土浇筑工作。
4、严格按设计尺寸和要求搭设。
搭设前在施工员、测量员严格检查现场立杆的位置、间距是否正确;5、支撑支架系统必须连为一体,不得因班组施工区域的划分而断开。
6、精心设计砼浇筑方案:浇筑砼时,泵车停放在道路边,楼面采用固定泵及汽车泵两种形式进行浇筑,浇筑时先浇筑完成柱子的浇筑施工,浇筑完成后至少三天进行梁板的浇筑,以便柱能有较高强度作为梁板模板的拉结。
梁板浇筑尽量采取从中间向两边分层对称浇筑的顺序均匀浇筑,避免板面的堆积高度过高等现象。
7、施工材料,特别是钢管和扣件不满足要求的严禁使用。
搭设的主要材料在进场堆放前,必须根据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)中关于构配件检查和验收的要求,逐一进行验收。
经验收合格的钢管、扣件按规格、种类,分类整齐堆放、堆稳。
堆放地不得有积水。
8、严格控制实际荷载不超过设计荷载。
严禁在支撑架上集中堆放材料。
在实际操作中,施工荷载不能超过设计荷载(3kN/m²)。
9、确保安全的前提下,在砼浇筑开始后,派人检查支架及其支承情况,发现有下沉、松动和变形情况,及时予以解决。
二、高支模支撑系统验收管理高大模板支撑系统在搭设完成后,由项目负责人组织验收,验收人员包括施工单位和项目两级技术人员、项目安全、质量、施工人员,监理单位的总监和专业监理工程师。
验收合格,经施工单位项目技术负责人及项目总监理工程师签字后,方可进入后续工序的施工。
1、高支模支撑系统质量验收模板工程检查验收必须符合《混凝土结构工程施工质量验收规范》有关规定,本工程模板工程应符合下述具体规定。
高支模支撑体系施工及验收管理办法
高支模支撑体系施工及验收管理办法附件四:高支模支撑体系施工及验收管理办法高支模支撑体系施工及验收管理办法为确保安全生产,提高项目安全、质量生产意识,规范高支模支撑体系施工及验收管理,特下发此办法,望各项目部在高支模支撑体系施工过程中注意以下事项:一、高支模体系的定义根据建质[2009]87号关于印发《危险性较大的分部分项工程安全管理办法》规定:搭设高度8m及以上;搭设跨度18m 及以上,施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上,达到上述某一项或多项限值者定义为高支模支撑体系。
二、高支模支撑体系施工要求1.高支模支撑体系施工前应由项目技术负责人编制详细的《高支模专项施工方案》,方案内容必须包括详细的计算书,高支模支撑体系的构造措施,安全、质量保证措施。
2、高支模支撑体系施工前应由项目技术负责人编制详细的《高支模支撑体系混凝土浇筑专项施工方案》,方案内容必须包括详细的砼浇筑顺序,砼浇筑方式,砼浇筑计划,人员、机械配备,安全、质量保证措施。
3、《高支模专项施工方案》、《高支模支撑体系混凝土浇筑专项施工方案》编制完成后,由项目技术负责人将方案报公司技术处审批。
4、方案通过公司审批后,项目部应立刻组织专家对《高支模专项施工方案》、《高支模支撑体系混凝土浇筑专项施工方案》进行方案论证。
5、项目技术负责人根据专家论证意见重新优化方案,方案通过专家最终论证后方可组织施工。
6、高支模支撑体系施工前,项目技术卖力人和安全员应做好技术专项交底和安全专项交底。
7、高支模支撑体系施工过程中,项目部应配备专门的质量员和安全员负责高支模支撑体系的施工和施工安全。
材料的选用、架体搭设参数和构造措施以及砼浇筑应严格按照论证方案实施。
三、高支模支撑体系验收管理程序1、每个工程项目施工图纸会审后,项目技术负责人应明确本工程是否存在高支模支撑体系,如存在高支模支撑体系,则项目副经理应填写高支模支撑体系告知单,报公司技术处和工程处。
建设部高支模规定
建设工程高大模板支撑系统施工安全监督管理导则1总则1.1 为预防建设工程高大模板支撑系统(以下简称高大模板支撑系统)坍塌事故,保证施工安全,依据《建设工程安全生产管理条例》及相关安全生产法律法规、标准规范,制定本导则。
1.2 本导则适用于房屋建筑和市政基础设施建设工程高大模板支撑系统的施工安全监督管理。
1.3本导则所称高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统。
1.4 高大模板支撑系统施工应严格遵循安全技术规范和专项方案规定,严密组织,责任落实,确保施工过程的安全。
2 方案管理2.1 方案编制2.1.1施工单位应依据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员,结合工程实际,编制高大模板支撑系统的专项施工方案。
2.1.2 专项施工方案应当包括以下内容:(一)编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
(二)工程概况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支撑的地基情况等。
(三)施工计划:施工进度计划、材料与设备计划等。
(四)施工工艺技术:高大模板支撑系统的基础处理、主要搭设方法、工艺要求、材料的力学性能指标、构造设置以及检查、验收要求等。
(五)施工安全保证措施:模板支撑体系搭设及混凝土浇筑区域管理人员组织机构、施工技术措施、模板安装和拆除的安全技术措施、施工应急救援预案,模板支撑系统在搭设、钢筋安装、混凝土浇捣过程中及混凝土终凝前后模板支撑体系位移的监测监控措施等。
(六)劳动力计划:包括专职安全生产管理人员、特种作业人员的配置等。
(七)计算书及相关图纸:验算项目及计算内容包括模板、模板支撑系统的主要结构强度和截面特征及各项荷载设计值及荷载组合,梁、板模板支撑系统的强度和刚度计算,梁板下立杆稳定性计算,立杆基础承载力验算,支撑系统支撑层承载力验算,转换层下支撑层承载力验算等。
高支模支撑体系施工及验收管理办法
附件四:高支模支撑体系施工及验收管理办法高支模支撑体系施工及验收管理办法为确保安全生产,提高项目安全、质量生产意识,规范高支模支撑体系施工及验收管理,特下发此办法,望各项目部在高支模支撑体系施工过程中注意以下事项:一、高支模体系的定义根据建质[2009]87号关于印发《危险性较大的分部分项工程安全管理办法》规定:搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上,达到上述某一项或多项限值者定义为高支模支撑体系。
二、高支模支撑体系施工要求1.高支模支撑体系施工前应由项目技术负责人编制详细的《高支模专项施工方案》,方案内容必须包括详细的计算书,高支模支撑体系的构造措施,安全、质量保证措施。
2、高支模支撑体系施工前应由项目技术负责人编制详细的《高支模支撑体系混凝土浇筑专项施工方案》,方案内容必须包括详细的砼浇筑顺序,砼浇筑方式,砼浇筑计划,人员、机械配备,安全、质量保证措施。
3、《高支模专项施工方案》、《高支模支撑体系混凝土浇筑专项施工方案》编制完成后,由项目技术负责人将方案报公司技术处审批。
4、方案通过公司审批后,项目部应立刻组织专家对《高支模专项施工方案》、《高支模支撑体系混凝土浇筑专项施工方案》进行方案论证。
5、项目技术负责人根据专家论证意见重新优化方案,方案通过专家最终论证后方可组织施工。
6、高支模支撑体系施工前,项目技术负责人和安全员应做好技术专项交底和安全专项交底。
7、高支模支撑体系施工过程中,项目部应配备专门的质量员和安全员负责高支模支撑体系的施工和施工安全。
材料的选用、架体搭设参数和构造措施以及砼浇筑应严格按照论证方案实施。
三、高支模支撑体系验收管理程序1、每个工程项目施工图纸会审后,项目技术负责人应明确本工程是否存在高支模支撑体系,如存在高支模支撑体系,则项目副经理应填写高支模支撑体系告知单,报公司技术处和工程处。
2、项目高支模支撑体系搭设完成后,砼浇筑前,项目副经理应及时填写高支模支撑体系验收申请单,报公司技术处,同时组织监理、甲方或相关主管部门验收。
高支模验收流程
高支模验收流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!高支模验收流程一、准备工作阶段。
在进行高支模验收之前,需做好充分的准备。
模板支撑架体质量验收标准
模板支撑架体质量验收标准
1. 材料验收,模板支撑架的材料应符合国家标准和相关规定,
包括钢管、连接件、扣件等。
验收时需要检查材料的规格、质量证
明文件和相关检测报告,确保材料的质量符合要求。
2. 规格尺寸验收,在安装模板支撑架体时,需要根据设计要求
进行规格尺寸验收,包括支撑架的高度、间距、水平度等。
验收时
需要使用测量工具进行检查,确保支撑架的尺寸符合设计要求。
3. 连接件验收,连接件是模板支撑架体的重要组成部分,需要
进行连接件的验收,包括连接件的型号、规格、数量和质量。
验收
时需要检查连接件的外观质量和连接牢固度,确保连接件符合要求。
4. 焊接质量验收,如果模板支撑架体需要进行焊接,还需要进
行焊接质量验收。
验收时需要检查焊缝的外观质量、焊接工艺和焊
接人员的资质,确保焊接质量符合要求。
5. 表面处理验收,模板支撑架体的表面处理需要符合相关要求,包括防锈处理、喷涂等。
验收时需要检查支撑架的表面质量和防腐
蚀性能,确保表面处理符合要求。
总的来说,模板支撑架体质量验收标准是一个综合性的验收过程,需要从材料、规格尺寸、连接件、焊接质量、表面处理等多个方面进行全面的检查,确保模板支撑架体的质量符合设计要求和施工标准。
高支模工程施工验收
高支模工程施工验收第一节验收标准本工程按照国家标准及天津市的要求,以及施工规范、规程进行质量检查评定。
质量标准为合格。
验收程序1、重大风险点位施工前,施工单位技术负责人应根据《专项工程施工方案》确定的施工条件验收标准进行自检。
自检合格的,向监理单位提出复检申请。
2、监理单位收到施工单位复检申请后,项目总监理工程师应当及时组织对施工条件进行复检,复检合格后由总承包单位、监理单位组织验收。
3、危大点位需要验收合格后方可进行混凝土浇筑,施工单位、监理单位组织有关专家对施工条件进行验收。
未经验收合格,不得施工。
本工程验收分为一次:计划在2021年11月5日进行验收。
第三节验收程序内容重大风险点位施工条件验收应当有以下内容:1、专项施工方案编制、审批、专家论证情况;2、检测、检测情况;3、施工监理交底;4、应急预案和救援物资储备情况;5、安全防护和安全警示标志情况及重大风险部位公示牌情况;6、周边环境现状评估及保护情况;7、施工机械使用前验收情况;8、视频监控情况;9、领导带班、项目管理人员和劳动力组织等情况。
检查验收见下表:第四节验收人员1、总包单位建设单位接到验收申请后,建设单位项目负责人应当组织有关人员及3名以上(含3名)专家成立验收组进行验收。
2、参加人员包括施工单位专业技术人员、项目负责人、项目技术负责人、专项方案编制人员、项目专职安全生产管理人员及相关人员。
监理单位项目总监工程师及专业监理工程师;设计单位的项目技术负责人。
4、施工现场明显位置设置验收标识牌,公示验收时间及责任人员。
危大工程验收合格后,经专家验收合格后进行下一步施工。
第五节检查验收高支模架体必须严格执行“天津市建设工程重大风险点位施工条件验收办法”。
一、支撑架体构件进场验收1、进入现场的钢管、轮扣配件应具备以下证明资料,钢管壁厚小于3.0不允许使用。
2、主要构配件应有产品标识及产品质量合格证3、供应商应配套提供管材、零件、铸件、冲压件等材质、产品性能检验报告。
