实例d:某给排水安装工程施工预算编制
安装工程预算实例给排水

安装工程预算实例给排水安装工程预算是指对给排水系统的施工项目进行费用估算和测算的过程。
给排水系统是建筑物中非常重要的一部分,涉及到供水、排水管道、设备等方面。
因此,对给排水系统的安装工程预算是非常重要的。
本文将以给排水系统为例,介绍了一份安装工程预算的实例。
1. 项目基本信息项目名称:某某商业综合楼给排水系统安装工程项目位置:某某市某某区某某街道项目面积:10000平方米2. 施工项目范围2.1 给水系统- 冷水管道安装- 热水管道安装- 消防水系统安装- 水泵设备安装2.2 排水系统- 排水管道安装- 排水设备安装- 排水泵设备安装- 雨水管道安装3. 项目材料和工程量估算3.1 给水系统材料和工程量估算 - 冷水管道:500米- 热水管道:300米- 消防水系统管道:400米- 水泵设备:2台3.2 排水系统材料和工程量估算 - 排水管道:800米- 排水设备:10个- 排水泵设备:3台- 雨水管道:600米4. 项目费用计算4.1 给水系统费用计算- 冷水管道费用:500米×单价 - 热水管道费用:300米×单价 - 消防水系统费用:400米×单价 - 水泵设备费用:2台×单价4.2 排水系统费用计算- 排水管道费用:800米×单价 - 排水设备费用:10个×单价- 排水泵设备费用:3台×单价 - 雨水管道费用:600米×单价5. 总预算计算总预算 = 给水系统费用计算 + 排水系统费用计算6. 项目风险和预算控制在预算控制方面,项目风险主要包括材料价格波动、工期延误和人力资源不足等。
为了保证预算的准确性和有效性,建议在预算编制过程中考虑到这些风险,并适当增加一定的预留金额。
7. 结束语通过本次给排水安装工程预算的实例,我们可以看到预算在工程项目中的重要性。
通过合理的预算,可以提前规划项目的资金需求,并进行风险管控。
给排水工程施工图预算编制实例

给排水工程施工图预算编制1.工程概况本工程是某职工住宅楼,为砖混结构,共6层,层高3m。
给水管道为镀锌钢管,埋地部分刷沥青漆两遍,其余刷银粉两遍,入户穿外墙处采用刚性防水套管,穿内墙和楼板处采用钢套管。
排水管用UPVC 管,采用承插粘接,除坐便器外与器具连接的排水立支管均为De50。
预留与热水器(用户自备)连接的管至标高为0.5m处。
洗脸盆配备冷热混合龙头,采用连体水箱坐式大便器,采用旋翼式螺纹水表,阀门为截止阀。
给排水平面图如图2-38所示,系统图如2-39、图2-40所示。
De11De11De11De11De11De11De11De11De11De11De11De16De75De5De11De75De5图2-39 给水系统图图2-40 排水系统图三至六层同二层消耗量,就以一个工程量的消耗量去填,不必写出总消耗量,如10m水管就填10.2就行更正:由于计算表最后已有总合计,"合计"中计算更正为基价X数量,不必再加主材费(此短信可直接回复,消息将在飞信群内呈现;回“N”拒收此群消息)直接工程费计算表。
给排水安装工程施工图预算的编制

钢管
无缝钢管 镀锌钢管 有缝钢管
按材质分
铸铁管
(焊接钢管) 非镀锌钢管
塑料管
15
2、钢管的连接方式与规格
常用的连接方式有:螺纹连接、焊接和法兰 连接
16
17
注:1、公称口径既不是内径,也不是外径。
2、镀锌钢管比不镀锌管重3~6%
18
3、给水铸铁管的连接方式与规格
主要有承插式和法兰式连接两种。
75
76
77
78
第一章 采暖管道安装 第二章 供暖器具安装 第三章 空调水管道安装 第四章 给排水管道安装 第五章 卫生器具安装 第六章 阀门、法兰、水位标尺等安装 第七章 低压器具、水表组成与安装 第八章 开水炉及箱、罐 第九章 燃气管道、附件、器具安装
79
80
81
82
83
注意: 为保证准确套用定额,与设备或仪 表连接的管道分界线、管道室内外的分界线, 应按定额规定划分, 分别计算工程量
管道水平长度按平面图中管道的安装
位置,根据建筑物轴线尺寸计算或利用比例
量算;管道垂直长度应按系统图所标注的标
高差计算。
70
四、定额应用注意事项★ ★
1、管道安装定额内包括管道与管件安装、水压试验 及消毒冲洗(排水管道则为灌水试验)。
某候车室给排水平面图局部1:100 63
三、室内给排水施工图的识读
2、系统图
查明给水管道系统的具体走向、干管的敷设方 式、管径及其变径情况,阀门的位置,引入管、 干管和各支管的标高。 查明排水管道的具体走向、管路分置情况、管 径、水平管道坡度、标高、存水弯形式等。 给排水管道支架位置一般按设计说明或有关施 工规范确定。
10
2、组成

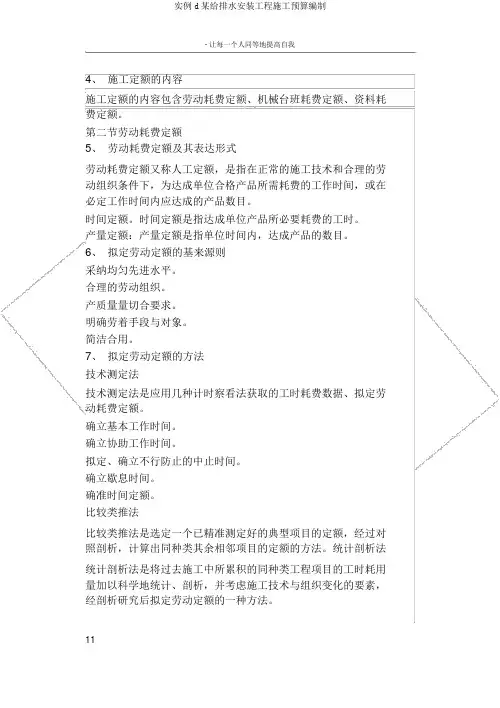

实例d某给排水安装工程施工预算编制

- 让每一个人同等地提高自我4、施工定额的内容施工定额的内容包含劳动耗费定额、机械台班耗费定额、资料耗费定额。
第二节劳动耗费定额5、劳动耗费定额及其表达形式劳动耗费定额又称人工定额,是指在正常的施工技术和合理的劳动组织条件下,为达成单位合格产品所需耗费的工作时间,或在必定工作时间内应达成的产品数目。
时间定额。
时间定额是指达成单位产品所必要耗费的工时。
产量定额:产量定额是指单位时间内,达成产品的数目。
6、拟定劳动定额的基来源则采纳均匀先进水平。
合理的劳动组织。
产质量量切合要求。
明确劳着手段与对象。
简洁合用。
7、拟定劳动定额的方法技术测定法技术测定法是应用几种计时察看法获取的工时耗费数据、拟定劳动耗费定额。
确立基本工作时间。
确立协助工作时间。
拟定、确立不行防止的中止时间。
确立歇息时间。
确准时间定额。
比较类推法比较类推法是选定一个已精准测定好的典型项目的定额,经过对照剖析,计算出同种类其余相邻项目的定额的方法。
统计剖析法统计剖析法是将过去施工中所累积的同种类工程项目的工时耗用量加以科学地统计、剖析,并考虑施工技术与组织变化的要素,经剖析研究后拟定劳动定额的一种方法。
11经验预计法经验预计法是对生产某一种产品或达成某项工作所耗费的工日、原资料、机械台班等的数目,依据定额管理人员、技术人员、工人等过去的经验,联合图纸剖析、现场察看、分解施工工艺、组织条件和操作方法来预计,合用于指定多品种产品的定额。
第三节机械台班耗费定额机械耗费定额的观点及表达形式机械耗费定额是指在正常施工条件下,为生产单位合格产品所需耗费某种机械的工作时间,或在单位时间内该机械应当达成的产品数目。
机械耗费定额。
机械时间定额。
机械台班产量定额。
人工配合机械工作的定额人工配合机械工作的定额是依照每个机械台班内配合机械工作的工人班组总工数及达成的合格产品数目来确立。
单位产品的时间定额。
产量定额。
机械台班定额的编制制定正常施工条件。
确立机械净工作生产率。
安装工程预算实例给排水

安装工程预算实例给排水一、引言安装工程预算是一项非常重要的工作,它能够有效提升工程项目的管理水平,确保工程在质量、成本、时间等方面的可控性。
本文将以给排水工程为例,介绍如何进行安装工程的预算编制,以及其中的一些注意事项。
二、预算编制流程1. 收集资料:在进行预算编制之前,首先需要收集相关资料,包括设计方案、施工图纸、技术规范等,以便了解工程的具体情况。
2. 划分工程量:根据收集到的资料,对工程进行细化划分,将工程分解为若干个部分或单位工程,以便进行后续的计量和计价工作。
3. 计量与计价:根据划分的单位工程,进行工程量的计量,即根据设计图纸和工程量清单等进行测算。
之后,根据工程量和单位工程的市场价,按照相应的计价规则进行计价。
4. 费用计算:根据计价结果,计算单位工程的费用,并结合其他费用因素,如人工、材料、设备、管理费等进行综合计算,得出总工程费用。
5. 预算编制:在计算的基础上,编制工程预算书,并将其按照规定的格式进行填写和组织,确保预算的准确性和可读性。
三、给排水工程预算的一些注意事项1. 确定测量单位:在给排水工程预算中,通常采用的测量单位有米、平方米、件、台等。
在进行预算编制之前,需要明确使用哪些测量单位,并了解其换算关系。
2. 选择适当的计价规则:在给排水工程预算中,计价规则较为复杂,需要根据具体情况选择合适的计价规则。
常用的计价规则有清单计价、单价计价、定额计价等,每种计价规则都有其适用范围和计算方法。
3. 参考市场价:在进行给排水工程预算时,可以参考市场价进行计价,以保证预算的准确性。
可以通过询价、参考其他工程项目的价格等方式,获取市场价的参考数据。
给排水安装工程施工预算编制实例。共21页PPT

谢谢你的阅读
❖ 知识就是财富 ❖ 丰富你的人生
71、既然我已经踏上这条道路,那么,任何东西都不应妨碍我沿着这条路走下去。——康德 72、家庭成为快乐的种子在外也不致成为障碍物但在旅行之际却是夜间的伴侣。——西塞罗 73、坚持意志伟大的事业需要始终不渝的精神。——伏尔泰 74、路漫漫其修道远,吾将上下而求索。——屈原 75、内外相应,言行相称。——韩非
1ቤተ መጻሕፍቲ ባይዱ不要轻言放弃,否则对不起自己。
2、要冒一次险!整个生命就是一场冒险。走得最远的人,常是愿意 去做,并愿意去冒险的人。“稳妥”之船,从未能从岸边走远。-戴尔.卡耐基。
梦 境
3、人生就像一杯没有加糖的咖啡,喝起来是苦涩的,回味起来却有 久久不会退去的余香。
给排水安装工程施工预算编制实例。 4、守业的最好办法就是不断的发展。 5、当爱不能完美,我宁愿选择无悔,不管来生多么美丽,我不愿失 去今生对你的记忆,我不求天长地久的美景,我只要生生世世的轮 回里有你。
给排水施工图预算的编制

给排水施工图预算的编制1. 引言给排水施工图预算的编制是一个重要的工作环节,它对于整个施工项目的实施和预算控制起着关键性的作用。
本文将介绍给排水施工图预算编制的一般步骤和方法,并提供一些实用的建议。
2. 给排水施工图预算编制的一般步骤给排水施工图预算编制的一般步骤如下:2.1 收集项目信息在开始编制施工图预算之前,需要收集足够的项目信息,包括施工图纸、设计说明、工程量清单等。
2.2 量取工程量根据施工图纸和设计说明,进行仔细的量取工程量工作。
对于给排水工程,需要量取各类管道、阀门、泵站、水处理设备等的数量和规格。
2.3 计算工程量根据量取的工程量,进行工程量的计算和汇总工作。
需要注意的是,工程量计算时需考虑到施工过程中的损耗和浪费。
2.4 单价确定根据设计要求和市场价格,确定各项工程的单位价格。
可以通过咨询供应商或市场调查来获得准确的单价信息。
2.5 编制预算表根据工程量和单价,计算各项工程的费用,并编制预算表。
预算表应包括各项工程的名称、工程量、单位价格和总费用。
2.6 预算审核对编制好的预算表进行审核,确保预算的准确性和完整性。
可以邀请相关专业人员参与审核,提出宝贵意见和建议。
2.7 编制预算报告在完成预算表的审核后,编制预算报告。
预算报告应包括项目概况、编制依据、工程量计算方法、单价确定依据等内容。
3. 给排水施工图预算编制的方法和技巧3.1 标准和规范在进行给排水施工图预算编制时,需要遵循相关的标准和规范。
例如,可以参考国家建筑标准图集中的给排水图集,了解给排水工程的构造和设计要求。
3.2 经验和实践给排水施工图预算编制需要积累一定的经验和实践。
可以向有经验的工程师请教,参观其他类似工程的施工现场,从实践中学习。
3.3 市场调研为了确定合理的单位价格,可以进行市场调研。
了解给排水工程材料和设备的市场行情,以便准确地确定单价。
3.4 风险评估在预算编制过程中,应考虑到工程施工中可能出现的风险和不确定因素。
建筑给排水、消防工程施工图预算编制实例

一、室内给排水工程施工图预算编制实例(一)施工图与施工说明1.施工图见图5-1至5-52.施工图说明(1) 生活给水采用镀锌钢管。
给水管道穿墙、穿楼板均设钢制套管,当DN≤32时,套管比管子规格大二号,当DN≥40时,套管比管子规格大一号。
(2) 排水管道采用排水铸铁承插管,石棉水泥接口;明装时,铸铁管除锈后刷防锈漆二遍,银粉漆两遍;埋地敷设时,铸铁管除锈后刷热沥青两遍;地下室内的铸铁管,除锈后刷防锈漆二遍;室外保温墙内的铸铁管,除锈后刷防锈漆二遍,采用玻璃棉毡(δ=30mm)保温,外缠玻璃布做保护层。
(3)明设钢支、吊架除锈后刷防锈漆二遍,银粉漆二遍;暗设钢支、吊架除锈后刷防锈漆二遍。
(4)其它未详事宜,执行《建筑给排水及采暖施工质量验收规范》的有关规定。
(二)划分分项工程项目1.室内给水系统安装(1) 镀锌钢管安装(2) 管道支架制作安装(3) 钢套管制作安装(4) 管道消毒、冲洗(5) 阀门安装(6) 水表组成、安装(7) 管道支架除锈刷油2.室内排水系统安装(1) 承插铸铁排水管安装(2) 浴盆安装(3) 洗脸盆安装(4) 洗涤盆安装(5) 坐式大便器安装(6) 地漏安装(7) 水龙头安装(8) 铸铁排水管除锈、刷油(9) 管道支架除绣、刷油(10) 管道绝热(11) 绝热保护层安装(12) 埋地排水铸铁管道人工挖沟槽和回填土(13) 排水立管下砖墩砌筑(三)工程量计算1.给水系统(1)镀锌钢管安装镀锌钢管安装以室内地坪为界,分地上和地下两部分。
工程量按图注尺寸以一定顺序计算。
为了便于计算,核查工程量,本例在图5-3上进行了部位编号。
(2)管道支架制作安装根据工程量计算规则,只计算DN≥40的钢管支架制作安装工程量。
管道支架重量,按支架型钢规格、长度和支架数量确定。
1)支架数量的确定方法固定支架的安装位置由设计人员在施工图中予以确定。
活动支架的安装位置一般设计不予确定,必须根据施工及验收规范的规定具体定位。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4、施工定额的内容施工定额的内容包括劳动消耗定额、机械台班消耗定额、材料消耗定额。
第二节劳动消耗定额5、劳动消耗定额及其表达形式劳动消耗定额又称人工定额,是指在正常的施工技术和合理的劳动组织条件下,为完成单位合格产品所需消耗的工作时间,或在一定工作时间内应完成的产品数量。
时间定额。
时间定额是指完成单位产品所必需消耗的工时。
产量定额:产量定额是指单位时间内,完成产品的数量。
6、制定劳动定额的基本原则采取平均先进水平。
合理的劳动组织。
产品质量符合要求。
明确劳动手段与对象。
简明适用。
7、制定劳动定额的方法技术测定法技术测定法是应用几种计时观察法获得的工时消耗数据、制定劳动消耗定额。
确定基本工作时间。
确定辅助工作时间。
拟订、确定不可避免的中断时间。
确定休息时间。
确定时间定额。
比较类推法比较类推法是选定一个已精确测定好的典型项目的定额,经过对比分析,计算出同类型其他相邻项目的定额的方法。
统计分析法统计分析法是将以往施工中所积累的同类型工程项目的工时耗用量加以科学地统计、分析,并考虑施工技术与组织变化的因素,经分析研究后制定劳动定额的一种方法。
经验估计法经验估计法是对生产某一种产品或完成某项工作所消耗的工日、原材料、机械台班等的数量,根据定额管理人员、技术人员、工人等以往的经验,结合图纸分析、现场观察、分解施工工艺、组织条件和操作方法来估计,适用于指定多品种产品的定额。
第三节机械台班消耗定额机械消耗定额的概念及表达形式机械消耗定额是指在正常施工条件下,为生产单位合格产品所需消耗某种机械的工作时间,或在单位时间内该机械应该完成的产品数量。
机械消耗定额。
机械时间定额。
机械台班产量定额。
人工配合机械工作的定额人工配合机械工作的定额是按照每个机械台班内配合机械工作的工人班组总工数及完成的合格产品数量来确定。
单位产品的时间定额。
产量定额。
机械台班定额的编制拟定正常施工条件。
确定机械净工作生产率。
确定机械的正常利用系数。
计算机卸台班定额。
第四节材料消耗定额1、材料消耗定额的概念及组成材料消耗定额的概念材料消耗定额是指在合理使用材料的条件下,生产单位质量合格的建筑产品必须消耗一定品种、规格的材料的数量。
材料消耗定额的组成单位合格产品必须消耗的材料数量由两部分组成,即材料的净用量和损耗量。
2、材料消耗定额的制定材料消耗定额的制定方法有观测法、试验法、统计法和理论计算法。
观测法:试验法:统计法:理论计算法:3、周转性材料的消耗量计算周转性材料是指在施工过程中不是一次性消耗的材料,而是可多次周转使用,经过修理、补充才逐渐消耗尽的材料。
现浇构件周转性材料用量计算一次使用量一次使用量是指周转性材料一次投入量。
周转次数周转次数是指周转性材料在补损条件下可以重复使用的次数。
周转使用量周转使用量是指周转性材料在周转使用和补损的条件下,每周转一次的平均需用量。
周转回收量回收量是指周转性每周转一次后,可以平均回收的数量。
摊销量摊销量是指为完成一定计量单位建筑产品,一次所西药摊销的周转性材料的数量。
预制构件模板及其他定型模板计算预制构件模板摊销量=一次使用量/周转次数实例:给排水安装工程施工预算编制一、某给排水安装工程的工程概况、施工图与施工说明本例给排水、热水供应工程的工程概况及施工图、施工说明见前“实例:给排水安装工程施工图预算编制”。
二、编制的依据1、审定后的施工图预算,见本章施工图预算实例。
2、某施工单位企业定额中的施工定额(劳动定额)。
3、施工方案和技术措施。
需要说明的是,企业定额是由各企业根据自身技术水平和管理能力编制的,它反映了企业的竞争实力,而施工方案和技术措施的确定,取决于工程实际、现场情况、施工能力和现场项目管理人员自身技术水平、管理能力和正确的决策。
所以,不同的施工企业、不同的项目管理人员对同一个工程项目编制出的施工预算往往不同,甚至有很大差异。
对于优质施工企业,表现为低成本、高产出。
对施工水平较差的企业,则表现为高成本、低产出。
本例仅介绍施工预算的一般编制方法。
为读者在实际工作中编制施工预算,打好理论基础。
三、分项工程项目的划分和排列划分和排列施工预算得上分项工程项目,应以劳动定额为依据,劳动定额分全国统一劳动定额和企业劳动定额,企业劳动定额是企业参照全国统一劳动定额,根据本企业的施工水平和技术实力,在多年施工经验的基础上,总结和改进的指导本企业施工的技术、经济指标。
本例引用了某建筑安装企业劳动定额第19册《管道安装工程》,第26册《刷油、保温、防腐工程》。
对埋地管道沟槽挖填土和砖石砌筑工程,本例略去未述。
具体划分和排列的分项工程项目如下:1、镀锌钢管安装(含支架、穿墙、穿楼板套管安装);2、排水铸铁管安装(含支架安装);3、螺纹阀门安装;4、螺纹水表安装;5、管道支架制作安装;6、打堵洞眼;7、浴盆安装;8、洗脸盆安装;9、洗涤盆安装;10、坐式大便器安装;11、水龙头安装;12、地漏安装;13、地面扫除口安装;14、管道消毒与冲洗;15、管道支架除锈;16、管道支架刷红丹;17、管道支架刷银粉漆;18、排水铸铁管除锈;19、排水铸铁管刷红丹;20、排水铸铁管刷银粉漆;21、排水铸铁管刷热沥青;22、管道绝热泡沫塑料瓦块(δ=40mm)安装;23、玻璃丝布保护层安装;24、玻璃丝布保护层刷沥青漆。
四、工程量计算工程量计算与施工图预算相同。
见表4.17工程量计算表,表4.18工程量汇总表。
五、选套定额,编制工料分析表1、人工部分将所用的劳动定额相关子目名称,,定额编号以及工程量单位与数量,逐项填入施工预算分析表中,查取劳动定额人工,并进行计算(参见表4.25.1和表4.25.2)。
为方便与施工图预算对比,表4.25中列出了相应的预算定额编号及其综合工日数。
由于本例所需工种比较单一,采取在人工分析汇总表后加注的方式来说明工种的需求情况。
但当工种各不相同,为下达施工任务书,则需将所需的不同工种名称及其工日数,分别填入施工预算人工分析汇总表中。
给水排水施工预算人工分析汇总表表4.25.1注:除管道支架制作安装项目有少量焊工外,其他项目人工均为管工。
刷油保温施工预算人工分析汇总表表4.25.2注:所有项目人工均为油工。
2、材料部分(1)主材计算:本例所需的主要材料,在施工图预算中已计算出来。
对施工预算来说,应按材料的实际损耗来进行材料需求量分析。
其方法如下:①按实际用量计算:在预算定额中,有些主材耗量通过加强管理并不发生。
如各种卫生洁具、高低水箱、铜活、水嘴、丝扣阀门的定额损耗率均为1%,在实际工作中,安装卫生器具、水嘴、阀门是按实际数量,限额领料。
在施工单位备料时,应扣除这种损耗率所占的费用。
本例中卫生器具、阀门、水嘴材料费分析如表4.26所示。
②存在损耗量的主材:在管道安装、刷油保温工程的施工中,必然存在合理的损耗。
定额内规定了这些材料的损耗率。
如果实际损耗大于定额损耗,势必造成亏损。
因此,在施工中,千方百计地将低损耗,减少成本,是施工管理的主要任务之一。
可根据施工单位的施工水平、现场情况等因素确定符合实际情况的降耗指标,完成者有奖,达不到者受罚。
当然,降低损耗的前提是保证质量,决不能以偷工减料来降低成本。
本例施工预算对管道主材的降耗指标暂不确定。
卫生器具、阀门、水嘴材料费分析表4.26(2)辅助材料计算:辅材在预算定额中有两种。
在做施工预算时,应分别考虑如下:①实体材料管道安装定额中含管件辅材费,当实际用量与定额含量不符时不得调整。
按图4.7中间单元给水系统轴测图和图4.8中间单元热水系统轴测图,计算出全楼所需管件如表4.27和表4.28所示施工图预算与施工预算管件对比见表4.29。
两算差价为:8871.99-8150.76=721.23(元)定额中透气帽的含量是综合取定的,当实际用量与定额含量不符时不得调整。
本例按图4.9中间单元排水系统轴测图计算出全楼所需DN75透气帽镀锌钢管管件统计表表4.27铸铁管管件统计表表4.28表4.29施工图预算与施工预算管件对比表铸铁管透气帽统计表表4.306个、DN150透气帽6个。
施工图预算与施工预算的透气帽统计见表4.30 其差价为:(5.19+19.50)-(21.42+38.94)= -35.67(元)卫生器具定额材料费中亦含有排水配件、存水弯、弯头、钢管、活接头、管箍、托架……等实体材料,本例不做详细分析。
②低值易耗材料本例所引用定额材料费中的低值易耗材料有:锯条、沙轮片、机油、铅油、线麻、水泥、沙子、氧气、乙炔气、焦炭、木材、橡胶板、油灰、水、电……等。
在做施工预算时,可按施工水平、现场情况等因素确定符合实际情况的降耗指标为宜。
本例对卫生器具定额材料费、定额材料费中的低值易耗材料的降耗指标定为2%。
由表4.22查得施工图预算辅材费为23689元,(其中脚手架费545元)辅材费调整系数为20%。
故本例施工预算的辅料费为:(23689-545-721.23+35.67)×(1-2%)×(1+20%)≈26411(元)2、机械台班部分本例涉及机械台班的项目见表4.31。
施工图预算机械台班表表4.31定额8-23、8-24、8-25为穿楼板套管制作、安装,在施工过程中无须弯管机,故施工预算机械费为:168.09-(1.79+3.58+1.79)=160.93(元)由表4.22机械费调整系数为15%。
施工预算调后机械费为:160.93×1.15≈185(元)六、人工、材料和机械台班汇总1、人工需用量汇总:由给水排水施工预算人工分析汇总表(表4.25.1)和刷油保温施工预算人工分析汇总表(表4.25.2)得安装工程人工用量为295.54 工日(其中管工:273.38 工日。
油工:22.16 工日)。
考虑技术间隙和组织间隙,人工用量增加20%,总共为:295.54×1.2=355 工日;当地劳务工日单价为:50元/工日;施工预算人工费为:355×50=17750元2、材料需用量汇总:(1)主要材料:见表4.20,计81200元施工图预算与施工预算主材差:310元(见表4.26)施工预算主材费为:81200—310=80890元。
(2)辅材费:见表4.27、表4.28、表4.29及4.4.5节说明。
施工预算辅材费为:27005元。
3、机械需要量汇总:见表4.31及4.4.5节分析。
施工预算机械费为:185(元)七、“两算对比”本例两算对比采用实物金额对比法,见表4.32两算对比表表4.32施工图预算(元)施工预算(元)差额(元)人工费22042人工费177504292主材费81200主材费80890310辅材费28426辅材费264112015机械费193机械费1858合计131861合计1252366625预算降低率6625÷131861×100%=5.02%。
