工作联系函混凝土
商砼:工程联系函

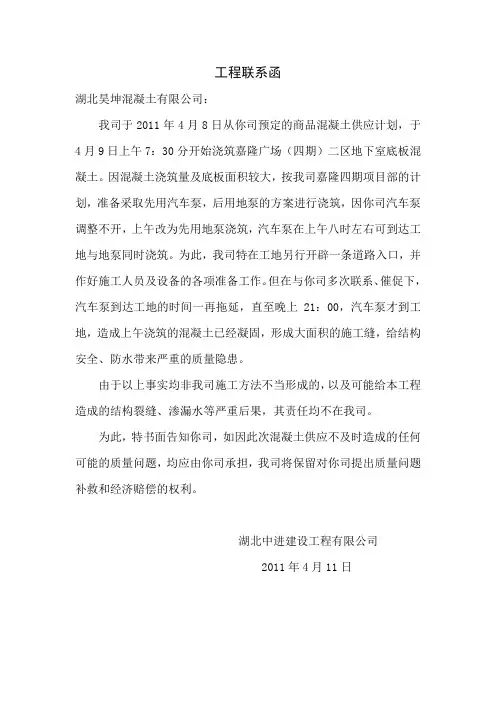

工程联系函
湖北昊坤混凝土有限公司:
我司于2011年4月8日从你司预定的商品混凝土供应计划,于4月9日上午7:30分开始浇筑嘉隆广场(四期)二区地下室底板混凝土。
因混凝土浇筑量及底板面积较大,按我司嘉隆四期项目部的计划,准备采取先用汽车泵,后用地泵的方案进行浇筑,因你司汽车泵调整不开,上午改为先用地泵浇筑,汽车泵在上午八时左右可到达工地与地泵同时浇筑。
为此,我司特在工地另行开辟一条道路入口,并作好施工人员及设备的各项准备工作。
但在与你司多次联系、催促下,汽车泵到达工地的时间一再拖延,直至晚上21:00,汽车泵才到工地,造成上午浇筑的混凝土已经凝固,形成大面积的施工缝,给结构安全、防水带来严重的质量隐患。
由于以上事实均非我司施工方法不当形成的,以及可能给本工程造成的结构裂缝、渗漏水等严重后果,其责任均不在我司。
为此,特书面告知你司,如因此次混凝土供应不及时造成的任何可能的质量问题,均应由你司承担,我司将保留对你司提出质量问题补救和经济赔偿的权利。
湖北中进建设工程有限公司
2011年4月11日。

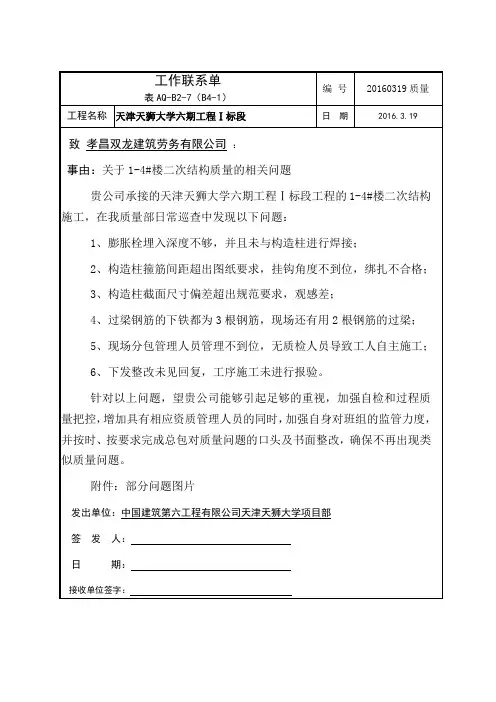

4楼关于混凝土工作联系单

表AQ-B2-7(B4-1)
编 号
20160319质量
工程名称
天津天狮大学六期工程Ⅰ标段
日 期
2016.3.19
致孝昌龙建筑劳务有限公司:
事由:关于1-4#楼二次结构质量的相关问题
贵公司承接的天津天狮大学六期工程Ⅰ标段工程的1-4#楼二次结构施工,在我质量部日常巡查中发现以下问题:
1、膨胀栓埋入深度不够,并且未与构造柱进行焊接;
附件:部分问题图片
发出单位:中国建筑第六工程有限公司天津天狮大学项目部
签 发 人:
日 期:
接收单位签字:
2、构造柱箍筋间距超出图纸要求,挂钩角度不到位,绑扎不合格;
3、构造柱截面尺寸偏差超出规范要求,观感差;
4、过梁钢筋的下铁都为3根钢筋,现场还有用2根钢筋的过梁;
5、现场分包管理人员管理不到位,无质检人员导致工人自主施工;
6、下发整改未见回复,工序施工未进行报验。
针对以上问题,望贵公司能够引起足够的重视,加强自检和过程质量把控,增加具有相应资质管理人员的同时,加强自身对班组的监管力度,并按时、按要求完成总包对质量问题的口头及书面整改,确保不再出现类似质量问题。
工作联系函(模板)

工作联系函(模板)
工作联系函
致XXX:
本函是关于XXX企业加速器项目1.2期17#~23、27#厂房、配2#楼主送的事宜。
此函同时抄送XXX。
据市城建委关于开展在建工程预拌混凝土和预拌砂浆使用情况专项检查工作的通知,施工现场禁止搅拌混凝土和砂浆。
因此,现施工用砂浆必须采用预拌砂浆。
根据我方与贵公司签订的施工合同(合同编号JSQCB-HT2013-038),没有明确规
定使用预拌砂浆。
如果需要使用预拌砂浆,将会增加相关费用。
此费用不包含在施工合同内,将另行计算。
请贵公司批复此函。
施工单位:XXX
项目负责人:
时间:年月日
监理单位意见:监理单位:XXX XXX工程师:时间:年月日
建设单位意见:建设单位:XXX 项目负责人:。
混凝土卸料超时工作联系函模板范文

混凝土卸料超时工作联系函模板范文混凝土卸料超时工作联系函模板范文的发生,到底需要如何做到,不混凝土卸料超时工作联系函模板范文的发生,又会如何产生。
混凝土卸料超时工作联系函模板范文因何而发生?海贝尔曾经说过,人生就是学校。
在那里,与其说好的教师是幸福,不如说好的教师是不幸。
这不禁令我深思。
黑格尔在不经意间这样说过,只有永远躺在泥坑里的人,才不会再掉进坑里。
这启发了我,要想清楚,混凝土卸料超时工作联系函模板范文,到底是一种怎么样的存在。
每个人都不得不面对这些问题。
在面对这种问题时,卡耐基在不经意间这样说过,我们若已接受最坏的,就再没有什么损失。
这启发了我,每个人都不得不面对这些问题。
在面对这种问题时,带着这些问题,我们来审视一下混凝土卸料超时工作联系函模板范文。
问题的关键究竟为何?了解清楚混凝土卸料超时工作联系函模板范文到底是一种怎么样的存在,是解决一切问题的关键。
生活中,若混凝土卸料超时工作联系函模板范文出现了,我们就不得不考虑它出现了的事实。
迈克尔·F·斯特利曾经说过,最具挑战性的挑战莫过于提升自我。
这句话语虽然很短,但令我浮想联翩。
我们不得不面对一个非常尴尬的事实,那就是,我们一般认为,抓住了问题的关键,其他一切则会迎刃而解。
混凝土卸料超时工作联系函模板范文的发生,到底需要如何做到,不混凝土卸料超时工作联系函模板范文的发生,又会如何产生。
有人在不经意间这样说过,最大的挑战和突破在于用人,而用人最大的突破在于信任人。
这不禁令我深思。
要想清楚,混凝土卸料超时工作联系函模板范文,到底是一种怎么样的存在。
笛卡儿曾经说过,读一切好书,就是和许多高尚的人谈话。
这句话语虽然很短,但令我浮想联翩。
每个人都不得不面对这些问题。
在面对这种问题时,一般来说,混凝土卸料超时工作联系函模板范文,到底应该如何实现。
现在,解决混凝土卸料超时工作联系函模板范文的问题,是非常非常重要的。
所以,问题的关键究竟为何?混凝土卸料超时工作联系函模板范文因何而发生?拿破仑·希尔曾经说过,不要等待,时机永远不会恰到好处。
工作联系函混凝土

工作联系函混凝土
Document serial number【UU89WT-UU98YT-UU8CB-UUUT-UUT108】
工作联系函
致:武汉三江建筑混凝土有限公司东西湖站
你方自与我项目合作以来,双方业务沟通比较融洽,现场调度比较负责。
但从一段时间运行状况来看,贵站的管理体系存在比较大的疏漏。
1、6月8日下午浇筑6#研发楼七层柱八层梁板浇筑到一半时(8点20分),汽车泵出现故障一直在维修,因无法修好,又更换汽车泵。
耽搁时间过长,导致混凝土长时间未能浇筑。
拖至第2天清晨(4点多),耽搁混凝土浇筑时间长约(7--8)小时,罐内混凝土丧失流动性,多次叫贵站将混凝土拖回处理未果。
后强行将5车C25混凝土采取注水搅拌后浇筑。
现我方认为七层柱八梁板混凝土存在非常大的质量问题。
请贵站尽快给出一份质量评估报告,界时我方将安排专业机构进行检测。
2、 2#厂房5/9轴交A/G四层柱,混凝土设计强度为C25,业主要求提升一个等级,现场实际浇筑强度为C30。
经多方检测结果为达不到设计强度,更达不到实际浇筑强度。
我方多次联系贵站未果且配合不到位等。
请贵站三天之内给我方一个满意的答复,并提出解决问题的方案。
望贵站、我方及业主三方共同配合好。
保质保量完成卓兴科技电声产品项目,规避质量风险。
华兴建设集团有限公司
卓兴科技电声产品生产项目部:
2016年7月30日。
夏季混凝土质量控制联系函

夏季混凝土质量控制联系函致武汉大学研究生大楼项目部非常荣幸和贵单位进行业务合作,我们共同的宗旨是保证混凝土的质量。
因现在处于夏季高温施工阶段,为了避免混凝土质量问题或事故的出现,更好地保证我公司混凝土质量及贵项目的圆满完工,我公司对合作过程中可能出现影响混凝土的质量提出以下建议,请贵项目部给予支持和配合!一、混凝土运输到工地后,只要混凝土坍落度能够满足施工要求的前提下,杜绝混凝土施工人员往罐车内、泵车内随意加水,避免因加水造成混凝土的坍落度过大,强度降低,混凝土收缩裂缝增大等诸多因素。
如因混凝土坍落度满足不了施工要求,及时通知我公司试验室,我们的技术人员立即对混凝土坍落度进行调整。
二、混凝土到施工现场后请在2小时内全部卸完,超过规定时间,我公司将本车次混凝土作报废处理,其损失或由此继续进行浇筑造成的质量问题或事故由贵方负责。
三、混凝土浇筑完毕后,应立即对混凝土表面进行初次抺面找平,临近初凝前,施工单位必须安排专人对混凝土表面立即进行一次抺面,尤其终凝前的抺面最关键,终凝前必须对混凝土表面立即进行二次或三次抺面,终凝后马上浇水养护,或覆盖湿麻袋及塑料薄膜。
四、若施工过程中出现收缩缝,施工单位必须派专人对有缝的地方在终凝前进行搓毛,压面,终凝后并浇水养护。
五、混凝土凝结后,即须进行妥善的保湿养护。
应尽量避免急剧干燥,温度急剧变化,振动及外力的扰动;混凝土浇筑后应采用覆盖、喷雾或用薄膜保湿等养护措施。
截面较大的柱子,宜用湿麻袋围裹喷水养护,或用塑料薄膜围裹自生养护,也可涂涮养护液。
养护是防止混凝土产生裂纹的重要措施,必须充分重视,并制定养护方案,有专人负责养护工作,特别是加强混凝土的早期养护是防止混凝土裂纹的有效办法。
对硅酸盐类水泥,养护时间不得少于7d,对掺缓凝剂、粉煤灰、矿渣粉或抗渗要求的混凝土不得少于14d。
六、请不要过早拆模,避免因混凝土没有终凝引起的自重荷载裂缝或沾模引起的牵扯裂缝。
当混凝土达到一定强度时,可使模板自由脱离凝土,再将模板合上继续养护到最后拆膜,这样加强了混凝土的早期湿度养护,防止干缩引起裂缝。
关于现场混凝土浇筑质量及管理人员脱岗的事宜-工作联系函20210325

我公司经过慎重考虑,对于本次事项给予贵公司严重警告,如今后再发生类似质量问题及脱岗事件将按合同给予重罚,望悉知以此为戒。
我公司现要求贵公司按前期书面承诺的施工人员及管理人员的数量等在三月底之前配备到岗,保证现场进度及监管力度,否则我公司将按合同相关条款进行处罚并在工程款中直接予以扣除,同时对于现场配备的管理机构人员与投标时严重不符的问题保留相关追究的权利,望周知。
工作联系函
编号:wgsw-202103
主ቤተ መጻሕፍቲ ባይዱ送 单 位
工程局有限公司
抄 送 单 位
技术管理有限公司
事由
关于现场混凝土浇筑质量及管理人员脱岗的事宜
主 要 内 容
致:工程局有限公司
首先感谢贵司对我司工作的大力支持,由贵司承建的“(二期)项目,目前正处于承台基础、底板施工同时穿插负三层墙柱梁板施工阶段,2021年3月21日开始浇筑1区底板砼,我公司项目部人员巡查时发现砼浇筑中存在浮浆过多、冷缝长时间未处理的质量问题,监理人员多次督促迟迟未整改,现场监管人员缺失,同时联合监理单位抽查项目管理机构人员时发现项目经理和执行经理在未请假且在大体积混凝土浇筑的情况下自行离开工地脱岗失职,情形十分恶劣。
此致!
顺颂商祺!
发函单位:股份有限公司基础建设办公室-项目管理部
签 发 人:
时间:
砼协商联系函

关于华兴建设集团有限公司与三江砼公司
商谈协议
1、三江砼公司要求华兴建设集团有限公司办理卓兴项目主体工程砼结算事项,双方必须办理完善财务手续。
2、本砼结算的未付款由华兴建设集团有限公司委托卓兴科技公司支付,在本工程结算的尾款中支付,即要求华兴建筑公司开付票据给卓兴公司。
本次委托付款必须保证不影响和不扣除施工过程中华兴建设集团有限公司80%的进度款。
3、后期所需的砼继续由三江砼公司供应,三江砼公司必须保质保量供应,不得借故推托、不得以任何理由停供砼,否则此委托无效。
4、关于前期砼地坪的质量问题,目前已在实验处理阶段,即地坪所处理的费用由三江砼公司负责。
5、此委托签订后已结算办理完财务手续的砼款项,财务上不在与华兴建设集团有限公司发生纠纷。
6、此协议只为委托付款协议。
不做他用。
报总公司审核为效
2017年4月20日。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工作联系函
致:武汉三江建筑混凝土有限公司东西湖站
你方自与我项目合作以来,双方业务沟通比较融洽,现场调度比较负责。
但从一段时间运行状况来看,贵站的管理体系存在比较大的疏漏。
1、6月8日下午浇筑6#研发楼七层柱八层梁板浇筑到一半时(8点20分),汽车泵出现故障一直在维修,因无法修好,又更换汽车泵。
耽搁时间过长,导致混凝土长时间未能浇筑。
拖至第2天清晨(4点多),耽搁混凝土浇筑时间长约(7--8)小时,罐内混凝土丧失流动性,多次叫贵站将混凝土拖回处理未果。
后强行将5车C25混凝土采取注水搅拌后浇筑。
现我方认为七层柱八梁板混凝土存在非常大的质量问题。
请贵站尽快给出一份质量评估报告,界时我方将安排专业机构进行检测。
2、2#厂房5/9轴交A/G四层柱,混凝土设计强度为C25,业主要求提升一个等级,现场实际浇筑强度为C30。
经多方检测结果为(22.1MPa)达不到设计强度,更达不到实际浇筑强度。
我方多次联系贵站未果且配合不到位等。
请贵站三天之内给我方一个满意的答复,并提出解决问题的方案。
望贵站、我方及业主三方共同配合好。
保质保量完成卓兴科技电声产品项目,规避质量风险。
华兴建设集团有限公司
卓兴科技电声产品生产项目部:
2016年7月30日。
