沥青混凝土下面层施工技术交底
沥青混凝土路面施工技术交底书

沥青混凝土路面施工技术、安全交底书一、技术交底内容1 准备阶段沥青混凝土路面施工的准备阶段内的主要工作有:熟悉设计图纸,招标文件及合同规定,人员配置,混凝土配合比设计,拌和场设置,材料准备,设备的安装调试,工作面的提供等。
1.1 熟悉设计图纸,招标文件及合同规定熟悉设计图纸,招标文件及合同规定是准备阶段的首要任务,通常由技术人员及项目经理部主要负责人去做。
通过详细的分析和研究,可以掌握项目规模并准确的计算出沥青混凝土的数量,为合理确定施工计划打下基础。
同时还可以了解业主意图,对项目实施过程中更好的履行合同,维护双方利益创造条件.1.2 人员配置要求沥青混凝土路面施工时各工序相互联系非常紧密,而且往往是连续作业,所以人员配置都是双班制,在关键工序上要多配置几名责任心强、技术较好的人员.1。
3 沥青混凝土配合比设计这项工作由试验室负责完成,由工地准备原材料,送到试验室去做。
这项工作现已完成.因为有了配合比,就可以准确的确定材料的各种规格及数量。
1.4 拌和场设置拌和场设置需要充分考虑场地位置在运输上的经济合理性, 场地要宽大、平整,并对环境及周围居民无影响,且不受洪水侵扰。
场内运输道路要平整、方便,进出的各种机械车辆要方便掉头,减少相互之间的干扰。
同时要将油料及沥青等易燃物品与电源及各种加热设置隔开,动力用电是自供还是接入电网也要考虑。
1.5 设备的安装调试沥青混凝土混合料的拌和质量及产量,与所选沥青混凝土拌和设备有重要关系,拌和设备要能满足工期的要求及工作的连续性要求。
路面的平整度主要取决于摊铺机,摊铺机最少选用1台, 摊铺机的生产效率要高。
压路机采用双钢轮振动压路机及轮胎压路机的组合作业,数量由实际工作量确定。
其它设备均要与整个施工环节相匹配。
总之,设备在造型上要以故障率低且性能优越为宜.现所有机械已全部到场.1。
6 工作面的提供本项目沥青混凝土面层是铺筑在半刚性的水泥稳定碎石基层之上,基层的强度、平整度、弯沉的大小,现已通过中间交工验收达到合格要求。
路面施工安全交底5篇

路面施工安全交底5篇【第1篇】沥青混凝土路面施工技术安全交底一、技术交底内容1、准备阶段1.1谙习设计图纸,招标文件及合同规定谙习设计图纸,招标文件及合同规定是准备阶段的首要任务,通常由技术人员及项目经理部重要负责人去做。
通过认真的分析和讨论,可以把握项目规模并精准的计算出沥青混凝土的数量,为合理确定施工计划打下基础。
同时还可以了解业主意图,对项目实施过程中更好的履行合同,维护双方利益制造条件。
1.2人员配置要求沥青混凝土路面施工时各工序相互联系特别紧密,而且往往是连续作业,所以人员配置都是双班制,在关键工序上要多配置几名责任心强、技术较好的人员。
1.3沥青混凝土搭配比设计这项工作现已完成。
由于有了搭配比,就可以精准确实定料子的各种规格及数量。
1.4设备的安装调试沥青混凝土混合料的拌和质量及产量,与所选沥青混凝土拌和设备有紧要关系,拌和设备要能充足工期的要求及工作的连续性要求。
路面的平整度重要取决于摊铺机,摊铺机最少选用1台,摊铺机的生产效率要高。
压路机采纳双钢轮振动压路机及轮胎压路机的组合作业,数量由实际工作量确定。
其它设备均要与整个施工环节相匹配。
总之,设备在造型上要以故障率低且性能优越为宜。
现全部机械已全部参加。
2、铺筑阶段铺筑阶段重要工序是:沥青混凝土混合料的拌和、运输、摊铺、碾压等。
2.1沥青混凝土拌和严格把握沥青和集料的加热温度以及沥青混合料的出厂温度。
每天开始几盘集料应提高加热温度,并干拌几锅集料废弃,再正式加沥青拌和混合料,拌和时集料温度应比沥青温度高10—15℃,热混合料产品在贮料仓储存后,其温度下降不应超出10℃,沥青混合料的施工温度通过试验确定,同时可参照下表一般沥青砼sbs改性沥青砼沥青加热温度160℃~170℃不大于175℃混合料出厂温度正常范围150℃~165℃正常范围170℃~185℃混合料运输到现场温度不低于145℃不低于175℃摊铺温度正常施工不低于135℃不低于160℃低温施工不低于150℃开始碾压混合料内部温度正常施工不低于130℃不低于150℃低温施工不低于145℃碾压终了表面温度钢轮压路机不低于70℃不低于90℃2.2沥青混凝土的运输沥青混凝土运输时宜用15t以上的自卸汽车,装料前在汽车翻斗内抹一层柴油与水的混和物,以防止粘料。
沥青混凝土路面技术交底

技术交底记录
工程名称: 施工单位
审核人
分包单位
□施工组织总设计交底 □单位工程施工组织交底
□施工方案交底 专项施工方案交底
□施工作业交底
交底部位 道路工程主机动车道
接受交底 范围 沥青混凝土路面
交底摘要:
道路工程主机动车道沥青混凝土路面施工工艺流程、技术质量保证措施、安全保证措施、文明施工保证措施。
交底内容: 一、工程简介
面层分三层设计,上中下两层分别为4cmSMA-13改性沥青混凝土、6cmAC-20中粒式改性沥青混凝土和8cmATB-25密集配沥青碎石,压实度不小于98%。
二、施工工艺流程及施工方法
1、乳化改性沥青层施工
当基层达到设计强度后(充分养生达到规定龄期),在沥青混凝土底面层施工前一天进行乳化沥青透层油(PC-2)施工。
喷洒前对基层进行验收,要求基层内部潮湿表面微干,
(3)面层与路缘石及其它构筑物应密贴接顺,不得有积水或漏水现象。
不符合要求时,每一处减1~2分。
沥青混凝土面层和沥青碎(砾)石面层实测
交底人被交底人数交底时间
被交底人员。

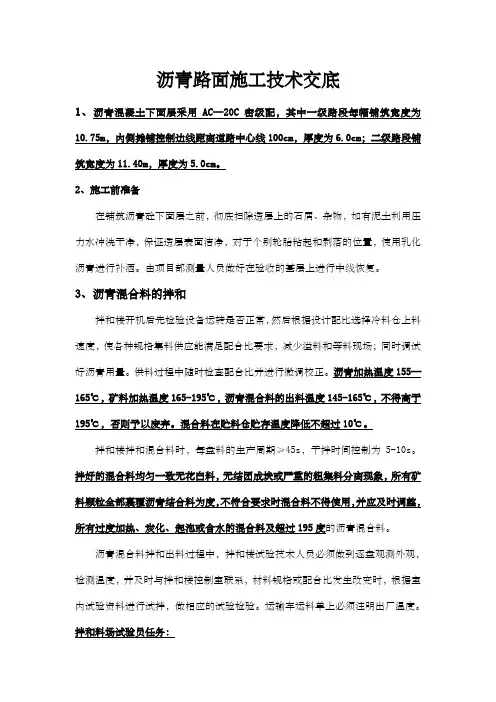

沥青路面施工技术交底 ()

沥青路面施工技术交底1、沥青混凝土下面层采用AC—20C密级配,其中一级路段每幅铺筑宽度为10.75m,内侧摊铺控制边线距离道路中心线100cm,厚度为6.0cm;二级路段铺筑宽度为11.40m,厚度为5.0cm。
2、施工前准备在铺筑沥青砼下面层之前,彻底扫除透层上的石屑、杂物,如有泥土利用压力水冲洗干净,保证透层表面洁净,对于个别轮胎粘起和剥落的位置,使用乳化沥青进行补洒。
由项目部测量人员做好在验收的基层上进行中线恢复。
3、沥青混合料的拌和拌和楼开机后先检验设备运转是否正常,然后根据设计配比选择冷料仓上料速度,使各种规格集料供应能满足配合比要求,减少溢料和等料现场;同时调试好沥青用量。
供料过程中随时检查配合比并进行微调校正。
沥青加热温度155—165℃,矿料加热温度165-195℃,沥青混合料的出料温度145-165℃,不得高于195℃,否则予以废弃。
混合料在贮料仓贮存温度降低不超过10℃。
拌和楼拌和混合料时,每盘料的生产周期≥45s,干拌时间控制为5-10s。
拌好的混合料均匀一致无花白料,无结团成块或严重的粗集料分离现象,所有矿料颗粒全部裹覆沥青结合料为度,不符合要求时混合料不得使用,并应及时调整,所有过度加热、炭化、起泡或含水的混合料及超过195度的沥青混合料。
沥青混合料拌和出料过程中,拌和楼试验技术人员必须做到逐盘观测外观,检测温度,并及时与拌和楼控制室联系,材料规格或配合比发生改变时,根据室内试验资料进行试拌,做相应的试验检验。
运输车运料单上必须注明出厂温度。
拌和料场试验员任务:(1)取样抽提筛分实验检测沥青含量和矿料级配,取样3次以检查沥青用量及级配是否符合要求。
(2)取样制作马歇尔试件,检测稳定度、流值、孔隙率、饱和度、密度等。
(3)检查控制沥青和矿料加热温度,混合料出料温度。
4、混合料的运输(1)运输车辆的车厢均清扫干净。
为防止沥青混合料与车厢板粘结,在车厢侧板和底部喷涂1:3的柴油水混合液或其他有效的隔离剂,但不可喷涂过多。
沥青混凝土路面技术交底

d:接茬处的碾压:横向接茬碾压:在条件许可的地方,可使用较小型压路机横向接茬采用横向碾压(条件受限制的地方也可采用纵向碾压)。横向碾压开始时,使压路机轮宽的10~20cm置于新铺的沥青混合料上碾压,这时压路机重量的绝大部分处在压过的铺层上。然后逐渐横移直到各滚轮进入新铺层上。需要的话,开始时先用压路机静压,然后振动碾压。弯道或
二、总体施工部署
根据南端施工现场实际情况,准备采用以下施工部署:
由于本项目线路较长,工期要求紧,云欣西路南段沥青路面工期计划为15天,计划开工时间为2012年11月14日,计划完工时间为2012年11月30日。根据本项目工程特点和实际情况,先对云欣西路南段K0+000~K1+680段铺设沥青混凝土。
c:接缝边缘用棕刷涂沥青油,涂抹宜薄宜匀。
d:热料温边,先用热料在接缝边缘堆高成垄,宽20cm,高出油面10cm,待接缝处原有沥青混凝土融化后,再将堆料清除重新用热料摊铺压实。
e:横向接缝用热夯夯实接缝边缘,再将接缝热料铲平,适当高出油面接茬,碾压后应用3米直尺检查,发现问题及时处理,接缝出现粗麻部分应用手筛趁热筛补,烙铁烙平。
3.2.1.3喷洒区附近的结构物和树木表面应加以保护,以免溅上沥青受到污染。当其受到污染时,及时清除。
3.2.1.4粘层沥青在铺筑覆盖层之前24h内洒布或涂刷。
3.2.2沥青砼路面
3.2.2.1沥青混合料的运输:
沥青混合料的运输采用15t的自卸车运输,从拌合设备向自卸车放料时,为减少粗细集料的离析现象,每卸一斗混合料挪动一下汽车位置,运料时,自卸车用篷布覆盖。施工前应查明具体位置、施工条件、摊铺能力、运输路线、运距和运输时间以及所需混合料的种类和数量等。车辆必须满足拌和设备连续生产的要求,要组织好车辆在拌和设备处装料和工地卸料的顺序,尤其要计划好车辆在工地上卸料时的停置地点。装载时必须按其载重量装足,安全检查后再启运。为了精确控制材料,载料车出厂时应进行称量,使用拌和厂的自动称量系
沥青砼路面安全技术交底

沥青砼路面安全技术交底一、沥青砼路面施工安全技术要求:1.施工前应作好一系列准备工作,配备劳保用品,检查机具设备是否完好,交通安全牌、警示红灯和护栏是否设置好。
2.在不中断交通的情况下施工必须设置专门的安全员指挥交通,防止发生交通和人员伤亡事故。
3.人工洒布结合油时,必须穿紧袖口、紧裤脚的工作服,戴口罩、帆布手套、护目镜、脚盖和围腰,穿隔温鞋,用毛巾围住脖颈;洒油时油桶不能装满,防止溢出伤人。
4.用沥青洒布机洒油时,施工人员要站在风头操作,喷头朝下,并经常检查喷枪、气压表和安全阀,发现异常应立即停工抢修,防止发生爆炸事故。
5.人工摊铺时施工人员应防止工具伤人,烧锨时,严禁向火炉内破柴油,火炉要有专人看管和移动。
施工人员要穿隔热鞋,防止热料烫伤脚。
6.机械摊铺需要人工跟机补料时,动作要快要灵活,防止发生事故。
检查井,收水口应在作业前盖好,以防止在摊铺时发生绊跌事故。
禁止闲杂人员进入施工现场和上机或接近机械。
7.碾压时,压路机司机应检查压路机前后是否有人、工具或障碍物;压路机跟机刷油或洒水工人,应始终跟在机子后面前进,不能倒退作业。
8.现场拌合和熬油时,周围应设防火器具,熬油场地应远离易燃易爆场地;采用人工炒拌时要控制炉灶温度,炒拌板上来允许积料积油。
二、水泥混凝土路面施工安全技术要求:1.施工前应设置明显的安全标志,指派专人管制交通,禁止非施工人员、机械、车辆进入施工现场。
2.搅拌机应安装在牢固的基础或底架上,电气设备应绝缘良好,电线应架空。
3.搅拌机使用前应检查传动部分、离合器和控制器是否灵活可靠,钢丝绳有无断丝或损坏。
防护罩是否牢固,润滑系统应注入润滑油。
4.进料时,推车不准抡跑、拥挤、行走间距不得小于2米,下坡间距不得小于10米。
车子向内倒料时不得撒把松手;料斗边沿应设档木,防止车子进斗。
5.搅拌机在转动时,不准用手或工具伸入搅拌筒扒料或捣料;搅拌机提起料斗倒料时,人员不准在料斗下清理废料。
沥青混凝土路面摊铺技术交底

(3)施工机械和人员全部到位。
三、材料要求及设备配置:
1.测量仪器在使用前要进行检测,检测合格后方可使用。
2.施工机械要保证正常运转,使用前进行检查。
四、施工工艺
1.沥青砼采用人工摊铺,人工找补平整。
2.沥青砼路面摊铺前,应检查道路两侧基层高程是否符合要求。
3. 运至摊铺地点的沥青混合料须及时检测其温度,应不宜低于145°C,摊铺时的温度应不低于135°C,以及颜色是否一致、有无拌合不均匀的现象。
6.施工现场要整齐清洁,出入现场的车辆不得遗撒。
7.施工区内垃圾必须按指定地点集中,且应及时清理。
交底内容:
一、设计要求:
1. 路基底层150mm厚,9%石灰稳定土。上层铺设300mm厚,石灰粉煤灰砂砾混合料。
2.乳化沥青透层采用PC-2或PA-2,用油量为1.0L/㎡,上撒石石屑或粗砂用量为3m³/1000㎡。粘层油采用乳化沥青PC-3或PA-3,油用量为0.5L/㎡。
3.石灰粉煤灰砂砾混合料基层上喷洒乳化沥青透层油后应设置下封层,下封层采用单层沥青表面处理,沥青或乳液用量(沥青含量60%)1.0~1.2/㎡,集料采用S12型,用量为5~8m³/1000㎡,厚度为1cm。
九、安全及环境保护措施
1.进入施工现场必须戴好合格的安全帽,系好下额带。
2.工区应落实安全生产责任制,建立各级人员安全生产责任制度,明确各级人员的安全责任,抓责任落实,实施责任管理。
3.禁止酒后作业,严禁嬉戏打闹,禁止操作与自己无关的机械设备。
5.剩余的沥青砼废料要及时清运出施工区域,减少对周边环境的影响。
4.面沥青混凝土分底面层和上面层,底面层为AC-25C型密级配粗粒式沥青混凝土,厚度为50mm,上面层为AC-13C型密级配细粒式沥青砼,厚度为40mm。
沥青混凝土施工技术交底记录大全

沥青混凝土施工技术交底记录大全1.施工前准备(1)确定施工区域范围,并清理好施工现场,确保无杂物。
(2)准备好所需的施工机械设备,包括摊铺机、压路机等。
(3)组织好施工人员,包括摊铺人员、压路人员等,并告知施工要求和安全注意事项。
(4)确定好施工时间和进度计划,合理安排作业顺序。
2.工艺交底(1)沥青混凝土的构成及性能特点:沥青混凝土由骨料、沥青和矿粉等成分组成,具有优异的抗水性、抗油性和耐久性。
(2)施工机械设备的使用方法:详细介绍摊铺机、压路机的使用方法和注意事项,如操作手柄的使用、速度控制、振动频率等。
(3)施工过程的注意事项:包括沥青温度的控制、摊铺与铺装的速度控制、不同层次之间的粘结处理等。
(4)质量控制要求:强调施工过程中对沥青混凝土的质量控制,包括骨料的筛选、沥青的配比、矿粉的加入等。
(5)安全注意事项:提醒施工人员注意施工现场的安全问题,如机械设备的操作安全、作业人员的个人防护等。
3.施工流程交底(1)施工前期准备:包括施工区域的清理、施工机械设备的准备、施工人员的组织等。
(2)沥青的配制:介绍沥青的配制方法和比例,以及沥青的加热和储存等注意事项。
(3)骨料的处理:描述骨料的筛选、洗净等处理方法,确保骨料的质量达到要求。
(4)摊铺施工:说明摊铺机的操作方法,包括速度控制、摊铺宽度、摊铺厚度等。
(5)压实处理:介绍压路机的使用方法和注意事项,包括振动频率控制、行走速度调节等。
(6)表面处理:描述沥青混凝土铺装后的表面处理方法,包括刮平、涂沥青等处理措施。
4.施工质量验收(1)施工人员的自检:要求施工人员在施工过程中进行自我检查,确保施工质量符合要求。
(2)施工质量的外观检查:对施工完工后的沥青混凝土进行外观质量检查,包括表面平整度、沥青渗漏等方面。
(3)施工质量的理化性能检测:对施工完工后的沥青混凝土进行物理性能的检测,如抗压强度、抗剪强度等。
(4)施工质量的记录和归档:将施工质量检查的结果记录下来,并归档保存,以备后续工程验收和维护。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
沥青混凝土路面下面层施工技术交底根据项目部的计划安排,沥青面层摊铺工作将全面开展起来,我们将严格按部颁标准JTG F40-2004《公路沥青路面施工技术规范》规定操作。
在沥青摊铺过程中,会同监理工程师检查施工工艺、技术措施是否符合要求,对沥青混合料进行测温、观色、取样,并记录试验与检测结果,检查各种技术指标情况,对出现的问题提出改进意见。
确保路面摊铺质量合格。
一、前期准备工作试铺路段的准备沥青下封层的施工完成后,沥青混凝土铺筑前进行清扫,测量组已进行了测量放样(详见施工放样报验单),经监理检验合格符合铺筑沥青下面层的条件后进行沥青混凝土铺筑。
施工人员的准备沥青混凝土摊铺工作将由项目经理直接领导,由工程部长现场组织施工。
施工机械的准备我们与第四合同段联合利用四标LB4000型日工沥青拌和楼,两ABG423沥青摊铺机,一台CC624HF型双钢轮压路机,一台CC522型双钢轮压路机,一台DD130型双钢轮压路机,一台YL30轮胎压路机和一台XP261轮胎压路机等大型筑路机械设备及其它辅助设备。
目前已全部到场并进行了调试。
(详见进场设备报验单)施工材料的准备沥青下面层用集料采用4种规格碎石(1#料10-30mm,,石屑2#料10-20mm,3#料5-10mm,,4#料0-5mm),道路石油沥青和矿粉以上材料经现场取样抽检均符合规范要求,目前正在进行备料,试铺段所需材料已全部到位。
目标配合比设计本部材料部、工地试验室会同监理组考察了矿山采石场、轧石厂并抽取部分材料进行了原材料试验检测,目标配合比经过市质检站委托,现已确定沥青下面层(AC-25C)沥青混合料油石比4.0%,集料用量比例为10-30mm:10-20mm:5-10mm:石屑:矿粉=9%:40%:18%:31%:2%。
(详见目标配合比设计报告)沥青拌和楼调试及生产配合比设计同时工地试验室会同监理组共同进行生产配合比设计及拌和机调试,生产配合比经过市质检站委托,并确定了生产配合比热料仓矿料比例为6#:5#:4#:3#:2#:1#:矿粉=12%:8%:24%:22%:7%:26%:1%。
油石比为4.0%。
(详见生产配合比调试报告)确定混合料的松铺系数在正式摊铺用随机取样法设定30个测点,先测量其下承层标高,待摊铺后在原测点上测量其松铺标高,计算出松铺厚度,碾压结束后再测量其压实标高,计算出压实厚度,最后得出该厚度的松铺系数。
(注:不同厚度的松铺系数略有不同,本次试铺采用1.25的松铺系数,松铺厚度为10cm)确定摊铺方式和摊铺速度沥青面层的摊铺要求全幅摊铺不设中缝。
因此采用两台同型号摊铺机一前一后梯形作业,两台摊铺机的间距为5米左右,标高厚度控制采用挂钢丝基准绳的方法。
摊铺速度与拌和产量相匹配,根据计算不间断摊铺的速度约1.4m/min。
确定压实机械的组合、顺序、速度和遍数根据配置的压实机械采用两个组合方式进行压实对比:第一种组合:1)、初压1台CC624HF振压共2遍(速度2.5~3.5km/h);2)、初压1台CC522振压共2遍(速度2.5~3.5km/h);3)、复压1台XP261 静压共6遍(速度3~4km/h);4)、复压1台YL30 静压共3遍(速度3~4km/h);5)、终压1台DD130 静压2遍(速度2.5~3.5km/h)。
第二种组合:1)、初压2台CC624HE/CC522前进静压,后退振压各2遍(速度1.5~2km/h);2)、复压1台XP261静压共6遍(速度2.5~3.5km/h);3)、复压1台YL30 静压共3遍(速度3~4km/h);4)、终压1台HD130静压2遍(速度2.5~3.5km/h)。
检测施工前必须对沥青、粗集料、细集料、填料等原材料进行检测,施工中要检测混合料的油石比、矿料级配、稳定度、流值、空隙率、残留稳定度。
整个施工过程要一直注意对温度的检测和控制,包括混合料出厂温度、摊铺温度、初压温度、碾压终了温度等,施工完成后要进行厚度、平整度、宽度、高程、横坡度、压实度、横向偏位等检测。
二、施工技术方案AC-25C沥青混合料采用拌和场集中拌和法施工,试铺路段的拌和、摊铺、碾压各道工序按现行公路沥青路面施工技术规范。
1、测量放样测量人员应对试铺路段进行导线点和水准点复测,恢复中桩,预先放好边桩和中桩。
2、施工准备对铺筑路段要清扫干净,进行标高复测后,两侧以钢丝基准绳引导自动找平仪。
摊铺机通过横坡仪控制横坡,中间在摊铺好的沥青面层上走滑杆。
钢丝拉力应不小于800N,导向控制线支架间距为5m。
或者用平衡梁控制平整度。
3、混合料的拌和首先控制集料的进料速度、比例符合调试生产配合比时确定的进料速度、比例,力求达到均衡,较少出现溢料现象。
严格掌握沥青与集料的加热温度以及沥青混合料的出厂温度,根据目前的气候情况,本次首件工程施工时混合料的施工温度如下表:AC-25C改进型沥青混合料的施工温度℃拌和采用每小时320吨的产量,每盘混合料的拌和时间设定为45秒,必须使所有集料颗粒全部裹覆沥青结合料,并以沥青混合料拌和均匀为准,以检查拌和机的正常生产能力。
拌和楼控制室逐盘打印沥青及各种矿料的用量和拌和温度,并定期对拌和楼的计量和测温装置进行校核。
注意目测检查混合料的均匀性,及时分析异常现象。
如混合料有无花白、冒青烟和离析等现象,如确认是质量问题,应作废料处理并及时予以调整纠正。
拌和正常后立即取混合料试样做马歇尔试验和抽提筛分试验,检验油石比、矿料级配和沥青混凝土的物理力学性质。
油石比与设计值的允许误差-0.1%至+0.2%。
矿料级配与生产设计标准极配的允许差值0.075mm ±2%≤2.36mm ±4%≥4.75mm ±5%拌和结束后,用拌和楼操作室打印的各料数量,以总量控制,以各仓用量及各仓级配计算平均施工级配、油石比与施工厚度和抽提结果进行校核。
4、混合料的运输在施工前对每辆车进行车况检查,装料后采用数字显示插入式热电偶温度计检测沥青混合料的出厂温度和运到现场温度。
插入深度要大于150mm。
本次试铺采用肥皂水作为隔离剂涂刷于车厢内,涂刷必须均匀,不得有淤积。
拌和机向运料车放料时,汽车应前后移动,分几堆装料,以减少粗集料的分离现象。
沥青混合料运输车的运量较拌和能力和摊铺速度有所富余,摊铺机前方有五辆运料车等候卸料。
本次摊铺准备15辆运料车,每辆车配备双层篷布覆盖保温,同时避免污染环境。
连续摊铺过程中,运料车在摊铺机前10-30cm处停住,不得撞击摊铺机。
卸料过程中运料车应挂空档,靠摊铺机推动前进。
覆盖篷布必须在卸完料后方能卷起,不得提前收起。
5、混合料的摊铺(1)连续稳定地摊铺,是提高路面平整度最主要措施。
下面层沥青混合料摊铺:摊铺机的摊铺速度根据拌和机产量、施工机械配套情况及摊铺厚度、摊铺宽度,按2.0/min左右控制速度,做到缓慢、均匀、不间断地摊铺。
摊铺机熨平板级夯锤振级均为5级。
(2)用机械摊铺的混合料未压实前,施工人员不得进入踩踏。
一般不用人工不断地整修,只有在特殊情况下,如局部离析,需在现场主管人员指导下,允许用人工配合方孔筛找补或更换混合料,缺陷较严重时应予铲除,并调整摊铺机或改进摊铺工艺。
(3)下面层摊铺采用两台摊铺机梯形作业,两台摊铺机间距约5m。
两台摊铺机摊铺层的纵向接缝,应采用斜接缝,避免出现缝痕。
(4)摊铺机应调整到最佳工作状态,调好螺旋布料器两端的自动料位器,并使料门开度、链板送料器的速度和螺旋布料器的转速相匹配。
螺旋布料器内的混合料表面以略高于螺旋布料器2/3为度,使熨平板的挡板前混合料的高度在全宽范围内保持一致,避免摊铺层出现离析现象。
(5)检测松铺厚度是否符合规定,以便随时进行调整。
摊铺前熨平板应预热至规定温度。
摊铺机熨平板必须拼接紧密,不许存有缝隙,防止卡入粒料将摊铺的面层拉出条痕。
(6)积极采取相应措施,尽量做到摊铺机不拢料,以减小混合料离析。
(7)摊铺遇雨时,立即停止施工,并清除未压成型的混合料。
遭受雨淋的混合料应废弃,不得卸入摊铺机摊铺。
6、混合料的碾压(1)沥青混合料的压实是保证沥青面层质量的重要环节,应选择合理的压路机组合方式及碾压步骤。
为保证压实度和平整度,初压应在混合料不产生推移、开裂等情况下尽量在摊铺后较高温度下进行。
(2)压路机应以缓慢而均匀的速度碾压,压路机的适宜碾压速度随初压、复压、终压及压路机的类型而别。
(3)为避免碾压时混合料推挤产生拥包,碾压时应将驱动轮朝向摊铺机;碾压路线及方向不应突然改变;压路机起动、停止必须减速缓行,不准刹车制动。
压路机折回不应处在同一横断面上。
(4)在当天碾压的尚未冷却的沥青混凝土层面上,不得停放压路机或其他车辆,并防止矿料、油料和杂物散落在沥青层面上。
(5)对初压、复压、终压段设置明显标志,以便于司机辨认。
对松铺厚度、碾压顺序、压路机组合、碾压遍数、碾压速度及碾压温度设专岗管理和检查,使面层做到既不漏压也不超压。
(6)应向压路机轮上喷洒肥皂水,防止粘轮现象发生。
(7)压实完成12小时后,方能允许施工车辆通行。
7、施工缝设置(1)纵向施工缝。
采用两台摊铺机成梯队联合摊铺方式的纵向接缝,采用斜接缝。
在前部已摊铺混合料部分留下10~20cm宽暂不碾压作为后高程基准面,并有5~10cm左右的摊铺层重叠,以热接缝形式在最后作跨接缝碾压以消除缝迹。
如果两台摊铺机相隔较短,也可做一次碾压。
上下层纵缝应错开15cm以上。
(2)横向施工缝。
全部采用平接缝。
用三米直尺沿纵向位置,在摊铺段端部的直尺呈悬臂状,以摊铺层与直尺脱离接触处定出接缝位置,用锯缝机割齐后铲除;继续摊铺时,应将接缝锯切时留下的灰浆擦洗干净,涂上少量粘层沥青,摊铺机熨平板从接缝处起步摊铺;碾压时用钢筒式压路机进行横向压实,从先铺路面上跨缝逐渐移向新铺面层。
8、质量控制(1)原材料的质量检查:包括沥青、粗集料、细集料、填料。
(2)混合料的质量检查:油石比、矿料级配、稳定度、流值、空隙率、残留稳定度;混合料出厂温度、运到现场温度、摊铺温度、初压温度、碾压终了温度;混合料拌和均匀性。
(3)面层质量检查:厚度、平整度、宽度、高程、横坡度、压实度、渗水系数、横向偏位;摊铺的均匀性。
压实度是面层的重要指标按最大理论密度控制压实度不小于93%,按马歇尔标准密度的压实度不小于98%,面层实测空隙率应在3%~7%范围内。
面层平整度是路面质量的主要指标,要求连续平整度仪100m标准差的合格标准下面层不大于1.4mm。
渗水系数按照取芯压实度检验频率随机选点,合格率宜不小于80%,当合格率小于80%时应加倍频率检测,如渗水系数检测结果仍小于80%合格率时,需对该段路面进行处理。
9、安全文明施工项目部近期召开了沥青下面层动员会议和安全会议,集中强化职工的安全文明施工意识,各岗位安全职责落实到个人。
