【万科景观】植物种植标准化技术标准2014-02-27房地产经理人联盟【万科景观】植物种植标准化(一)种植材料标准:1、种植材料应根系发达,生长茁壮,无病虫害,规格及形态应符合设汁要求。

2、一、二年生花卉,株高应为10~40cm,冠径应为15~35cm。

分枝不应少于3~4个,叶簇健壮,色泽明亮。

3、宿根花卉,根系必须完整,无腐烂变质。

4、球根花卉,根茎应茁壮、无损伤,幼芽饱满。

5、观叶植物,叶色应鲜艳,叶簇丰满。

6、水生植物,根、茎发育应良好,植株健壮,无病虫害。

7、铺栽草坪用的草块及草卷应规格一致,边缘平直,杂草不得超过5%。

草块土层厚度宜为3~5cm,草卷土层厚度宜为1~3cm。

8、播种用的草坪、草花、地被植物种子均应注明品种、品系、产地、生产单位、采收年份、纯净度及发芽率,不得有病虫害。

自外地引进种子应有检疫合格证。

发芽率达90%以上方可使用。

(二)种植土标准:种植或播种前应对该地区的土壤理化性质进行分析,采取相应的消毒、施肥和客土等措施。

园林植种植必需的最低土层厚度(三)植物种植标准:1、应根据树木的习性和当地的气候条件,选择最适宜的种植时期进行种植。

2、乔木全冠种植,乔木的成活率达到100%,灌木的成活率达到95%以上。

珍贵树种和孤植植物应保证全树冠成活。

苗木干径超过30CM以上的保活期是2年。

3、用作行道树的乔木,主干高度应大于3M,蓬形应大于2M,并应蓬形饱满。

4、花卉种植区域无杂草、无明显枯黄,各种花卉生长茂盛,种植成活率达到98%。

5、草坪长势良好无杂草、无枯黄,修剪后高度不超过6-7CM,种植成活率达到98%以上。

临近路沿的草坪,应设盲沟,车库顶上的草坪应有一定自然坡度,下设盲沟及碎石滤水层,保证排水通畅、不积水。

6、种植绿篱底株行距应均匀。

树形丰满的一面应向外,按苗木高度、树干大小搭配均匀。

在苗圃修剪成型的绿篱,种植时应按造型拼截,深浅一致。

7、规则式种植应保持对称平衡,行道树或行列种植树木应在一条线上保持直立,不得倾斜,应注意观赏面的合理朝向。

大树移植规范

大树移植规范

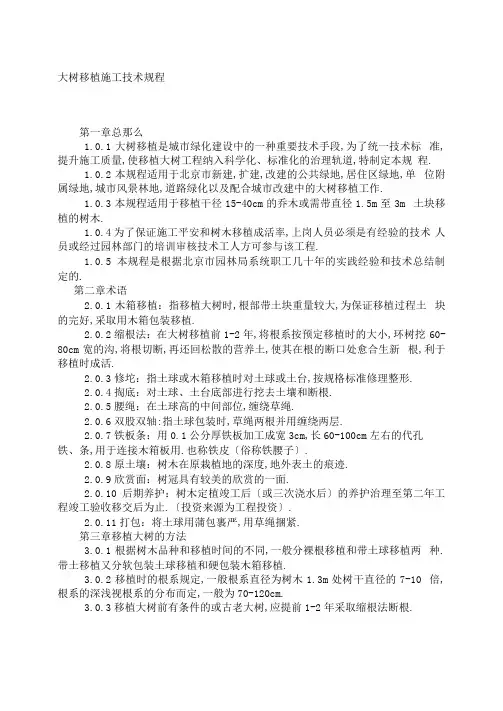

大树移植施工技术规程第一章总那么1.0.1大树移植是城市绿化建设中的一种重要技术手段,为了统一技术标准,提升施工质量,使移植大树工程纳入科学化、标准化的治理轨道,特制定本规程.1.0.2本规程适用于北京市新建,扩建,改建的公共绿地,居住区绿地,单位附属绿地,城市风景林地,道路绿化以及配合城市改建中的大树移植工作.1.0.3本规程适用于移植干径15-40cm的乔木或需带直径1.5m至3m 土块移植的树木.1.0.4为了保证施工平安和树木移植成活率,上岗人员必须是有经验的技术人员或经过园林部门的培训审核技术工人方可参与该工程.1.0.5本规程是根据北京市园林局系统职工几十年的实践经验和技术总结制定的.第二章术语2.0.1木箱移植:指移植大树时,根部带土块重量较大,为保证移植过程土块的完好,采取用木箱包装移植.2.0.2缩根法:在大树移植前1-2年,将根系按预定移植时的大小,环树挖60-80cm宽的沟,将根切断,再还回松散的营养土,使其在根的断口处愈合生新根,利于移植时成活.2.0.3修坨:指土球或木箱移植时对土球或土台,按规格标准修理整形.2.0.4掏底:对土球、土台底部进行挖去土壤和断根.2.0.5腰绳:在土球高的中间部位,缠绕草绳.2.0.6双股双轴:指土球包装时,草绳两根并用缠绕两层.2.0.7铁板条:用0.1公分厚铁板加工成宽3cm,长60-100cm左右的代孔铁、条,用于连接木箱板用.也称铁皮〔俗称铁腰子〕.2.0.8原土壤:树木在原栽植地的深度,地外表土的痕迹.2.0.9欣赏面:树冠具有较美的欣赏的一面.2.0.10后期养护:树木定植竣工后〔或三次浇水后〕的养护治理至第二年工程竣工验收移交后为止.〔投资来源为工程投资〕.2.0.11打包:将土球用蒲包裹严,用草绳捆紧.第三章移植大树的方法3.0.1根据树木品种和移植时间的不同,一般分裸根移植和带土球移植两种.带土移植又分软包装土球移植和硬包装木箱移植.3.0.2移植时的根系规定,一般根系直径为树木1.3m处树干直径的7-10 倍,根系的深浅视根系的分布而定,一般为70-120cm.3.0.3移植大树前有条件的或古老大树,应提前1-2年采取缩根法断根.3.0.4适合移植的树种和方法从理论上讲,只要时间掌握好,举措合理,任何品种树木都能进行移植,现仅介绍常见移植的树木和采取的方法.a〕常绿乔木:桧柏、油松、白皮松、雪松、龙柏、侧柏、云杉、冷杉、华山松等.b〕落叶乔木及珍贵观花树木:国槐、栾树、小叶白蜡、元宝枫、银杏、白玉二等.c〕宜采取的移植方法1〕凡常绿树和落叶树非休眠期移植或需较长时间假植的树木均应采取带土球法移植,一般干径15 —20cm, 土质坚硬可采用软包装土球法移植,土球直径1.5-1.8m.干径20 — 40cm采用方木箱移植法,方箱规格为1.8-3m.一般土球,大木箱规格为干径的7 — 9倍.2〕凡休眠期移植落叶树均可裸根移植或裸根少量带护心土.一般根系直径为干径的8 — 10倍.〔有特殊要求的树木除外〕3.0.5移植大树的时间落叶树:应在落叶后树木休眠期进行,在北京为春、秋两季.常绿树:春、夏〔雨〕、秋三季均可进行,但夏季移植应错过新稍生长旺盛期,一般以春季移植最正确.第四章移植树木的选择4.0.1应符合设计对树木规格、质量的要求.4.0.2对移植树木的根本要求如下:a〕无严重的病虫害.b〕无严重的机械损伤.c〕要具有必须的欣赏性.d〕植株健壮,生长量正常.e〕起重及运输机械能达移植树木的现场.4.0.3选定移植树木后,应在树干北侧用油漆做出明显的标记,以便找出树木的朝阳面,同时采取树木挂牌、编号并做好登记,以利对号入座.4.0.4建立树木卡片,内容包括:树木编号、树木品种、规格〔高度、分枝点干径、冠幅〕、树龄、生长状况、树木所在地、拟移植的地点.如需要还可保存照片或录像.第五章移植前的准备工作5.0.1对需要移植的树木,应根据有关规定办好所有权的转移及必要的手续.5.0.2对所移植树木,生长地的四周环境,土质情况,地上障碍物,地下设施,交通路线等进行详细了解.5.0.3根据所移植树木的品种和施工的条件,制定具体移植的技术和平安措施.5.0.4做好施工所需工具、材料、机械设备,转移的准备工作.施工前请交通、市政、公用、电讯等有关部门到现场,配合排除施工障碍并办理必要手续.5.0.5落叶树移植前对树冠进行修剪,裸根移植一般采取重修剪,剪去枝条的1/2 — 2/3.带土移植那么可适当轻剪,剪去枝条的1/3即可.修剪时剪口必须平滑,截面尽量缩小,修剪2公分以上的枝条,剪口应涂抹防腐剂.常绿树移植前一般不需修剪,定植后可剪去移植过程中的折断枝或过密、重叠、轮生、下垂、徒长枝、病虫枝等,常绿树修剪时应留1 — 2cm木撅,不得贴根剪去.剪后涂防腐剂或包装剪口.落叶树修剪时可适当留些小枝,易于发芽展叶.5.0.6确定所移树木后,宜提前1 — 2年采取缩根〔断根〕举措.5.0.7树干采取包裹举措,采用麻包片、草绳围绕,一般从根茎至分枝点处既可减少蒸发又可减少移植过程的擦伤.定植后再行撤除.第六章树木的挖掘第一节裸根挖掘6.1.1裸根移植仅限于落叶乔木,按规定根系大小,应视根系分布而定,一般为1.3m处干径的8 — 10倍.6.1.2裸根移植成活的关键是尽量缩短根部暴露时间.移植后应保持根部湿润,方法是根系掘出后喷保湿剂或沾泥浆,用湿草包裹等.6.1.3沿所留根幅外垂直下挖操作沟,沟宽60 — 80cm,沟深视根系的分布而定,挖至不见主根为准.一般80 — 120cm.6.1.4挖掘过程所有预留根系外的根系应全部切断,剪口要平滑不得劈裂.6.1.5从所留根系深度1/2处以下,可逐渐向内部掏挖,切断所有主侧根后,即可打碎土台,保存护心土,去除余土,推倒树木,如有特殊要求可包扎根部.第二节土球挖掘6.2.1带土球移植,应保证土球完好,尤其雨季更应注意.6.2.2土球规格一般按干径1.3m处的7 — 10倍,土球高度一般为土球直径的 2/3左右.6.2.3挖掘高大乔木或冠幅较大的树木前应立好支柱,支稳树木.6.2.4将包装材料,蒲包、蒲包片、草绳用水浸泡好待用.6.2.5掘前以树干为中央,按规定尺寸划出圆圈,在圈外挖60 — 80cm的操作沟至规定深度.挖时先去表土,见表根为准,再行下挖,挖时遇粗根必须用锯锯断再削平,不得硬铲,以免造成散坨.6.2.6修坨,用铳将所留土坨修成上大下小呈截头圆锥型的土球.6.2.7收底,土球底部不应留的过大,一般为土球直径的1/3左右.收底时遇粗大根系应锯断.6.2.8围内腰绳,用浸好水的草绳,将土球腰部缠绕紧,随绕随拍打勒紧,腰绳宽度视土球土质而定.一般为土球的1/5左右.6.2.9 开底沟,围好腰绳后,在土球底部向内挖一圈5 — 6cm宽的底沟,以利打包时兜绕底沿,草绳不易松脱.6.2.10用包装物,〔蒲包、蒲包片、麻袋片等〕将土球包严,用草绳围接固定.6.2.11打包时绳要收紧,随绕随敲打,用双股或四股草绳以树干为起点,稍倾斜,从上往下绕到土球底沿沟内再由另一面返到土球上面,再绕树干顺时针方向缠绕,应先成双层或四股草绳,第二层与第一层交叉压花.草绳间隔一般8 —10cm.注意绕草绳时双股绳应排好理顺.6.2.12围外腰绳,打好包后在土球腰部用草绳横绕20 —30cm的腰绳,草绳应缠紧,随绕随用木槌敲打,围好后将腰绳上下用草绳斜拉绑紧,预防脱落.6.2.13完成打包后,将树木按预定方向推倒,遇有直根应锯断,不得硬推,随后用蒲包片将底部包严,用草绳与土球上的草绳相串联.第三节木箱挖掘6.3.1用木箱移植的土台呈正方形,上大下小,一般下部较上部少1/10左右.6.3.2放线,先去除表土,露出外表根,按规定以树干为中央,选好树冠欣赏面,划出比规定尺寸大5 —10cm的正方形土台范围,尺寸必须准确.然后在土台范围外80—100cm再划出一正方形白灰线,为操作沟范围.6.3.3立支柱,用3 — 4根将树支稳,呈三角或正方形,支柱应巩固,长度要在分枝点以上,支柱底部可钉小横棍,再埋严、夯实.支柱与树枝干应捆绑紧,但相接处必须垫软物,不得直接磨树皮.为更牢固支柱间还可加横杆相连.6.3.4按所划出的操作沟范围下挖,沟壁应规整平滑,不得向内洼陷.挖至规定深度,挖出的土随时平铺或运走.6.3.5修整土台,按规定尺寸,四角均应较木箱板大出5cm, 土台面平滑,不得有砖石或粗根等突出土台.修好的土台上面不得站人.6.3.6 土台修整后先装四面的边板,上边板时板的上口应略低于土台1 一 2cm,下口应高于土台底边1 — 2cm.靠箱板时土台四角用蒲包片垫好再靠紧箱板, 靠紧后暂用木棍与坑边支牢.检查合格后用钢丝绳围起上下两道放置,位置分别置于上下沿的15 — 20cm处.两道钢丝绳接口分别置于箱板的方向〔一东一西或一南一北〕,钢丝绳接口处套入紧线器挂钩内,注意紧线器应稳定在箱板中间的带上. 为使箱板紧贴土台,四面均应用1 — 2个园木樽垫在绳板之间,放好后两面用驳棍转动,同步收紧钢丝绳,随紧随用木棍敲打钢丝绳,直至发出金属弦音声为止.6.3.7钉箱板,用加工好的铁腰子将木箱四角连接,钉铁腰子,应距两板上下各 5cm 处为上下两道,中间每隔8 — 10公分一道,必须钉牢,园钉应稍向外倾斜,钉入,钉子不能弯曲,铁皮与木带间应绷紧,敲打出金属颤音前方可撤除钢丝绳.2.5cm以上木箱也可撤出园木后再收紧钢丝绳.6.3.8掏底,将四周沟槽再下挖 30 — 40cm深后,从相对两侧同时向土台内进行掏底,掏底宽度相当安装单板的宽度,掏底时留土略高于箱板下沿1 — 2cm.遇粗根应略向土台内将根锯断.6.3.9 掏好一块板的宽度应立即安装,装时使底板一头顶装在木箱边板的木带上,下部用木墩支紧,另一头用油压千斤顶顶起,待板靠近后,用园钉钉牢铁腰子,用园木墩顶紧,撤出油压千斤顶,随后用支棍在箱板上端与坑壁支牢,坑壁一面应垫木板, 支好前方可继续向内掏底.6.3.10向内掏底时,操作人员的头部、身体严禁进入土台底部,掏底时风速达4级以上应停止操作.6.3.11遇底土松散时,上底板时应垫蒲包片,底板可封严不留间隙.遇少量亏土脱土处应用蒲包装土或木板等物填充后,再钉底板.6.3.12装上板,先将表土铲垫平整,中间略高1 — 2cm,上板长度应与边板外沿相等,不得超出或缺乏.上板前先垫蒲包片,上板放置的方向与底板交叉,上板间距应均匀,一般15 — 20cm.如树木屡次搬运,上板还可改变方向再加一层呈井字形.第七章树木的装卸及运输7.0.1大树的装卸及运输必须使用大型机械车辆,因此为保证平安顺利的进行,必须配备技术熟练的人员统一指挥.操作人员应严格按平安规定作业.7.0.2装卸和运输过程应保护好树木,尤其是根系,土球和木箱应保证其完好.树冠应围拢,树干要包装保护.7.0.3装车时根系、土球、木箱向前,树冠朝后.7.0.4装卸裸根树木,应特别注意保护好根部,减少根部劈裂、折断,装车后支稳、挤严,并盖上湿草袋或苫布遮盖加以保护.卸车时应顺序吊下.7.0.5装卸土球树木应保护好土球完整,不散坨.为此装卸时应用粗麻绳捆绑,同时在绳与土球间,垫上木板,装车后将土球放稳,用木板等物卡紧,不使滚动.7.0.6装卸木箱树木,应保证木箱完好,关键是栓绳,起吊,首先用钢丝绳在木箱下端约1/3处栏腰围住,绳头套入吊钩内.另再用一根钢丝绳或麻绳按适宜的角度一头垫上软物拴在树干恰当的位置,另一头也套入吊钩内,缓缓使树冠向上翘起后,找好重心,保护树身,那么可起吊装车.装车时, 车厢上先垫较木箱长20cm的10X10cm的方木两根,放箱时注意不得压钢丝绳. 7.0.7树冠凡翘起超高局部应尽量围拢.树冠不要拖地,为此在车厢尾部放稳支架,垫上软物〔蒲包、草袋〕用以支撑树干.7.0.8运输时应派专人押车.押运人员应熟悉掌握树木品种,卸车地点,运输路线,沿途障碍等情况,押运人员应在车厢上并应与司机密切配合.随时排除行车障碍.第八章树木的种植8.0.1按设计位置挖种植穴,种植穴的规格应根据根系、土球、木箱规格的大小而定.a〕裸根和土球树木的种植穴为园坑,应较根系或土球的直径加大60 — 80cm,深度加深20 — 30cm.坑壁应平滑垂直.掘好后坑底部放20 — 30cm的土堆.b〕木箱树木,挖方坑,四周均较木箱大出80—100cm,坑深较木箱加深20 — 30cm.挖出的坏土和多余土壤应运走.将种植土和腐植土置于坑的附近待用.8.0.2种植的深浅应适宜,一般与原土痕平或略高于地面5cm左右.8.0.3种植时应选好主要欣赏面的方向,并照顾朝阳面,一般树弯应尽量迎风,种植时要栽正扶植,树冠主尖与根在一垂直线上.8.0.4还土,一般用种植土参加腐植土,〔肥土制成混合土〕使用,其比例为7/3.注意肥土必须充分腐熟,混合均匀.还土时要分层进行,每 30cm一层,还后踏实,填满为止.8.0.5立支柱,一般3 — 4根杉木高,或用细钢丝绳拉纤要埋深立牢,绳与树干相接处应垫软物.8.0.6开堰,a〕、裸根,土球树开园堰,土堰内径与坑沿相同,堰高20 — 30加左右,开堰时注意不应过深, 以免挖坏树根或土球.b〕、木箱树木,开双层方堰,内堰里边在土台边沿处,外堰边在方坑边沿处,堰高25cm左右.堰应用细土、拍实,不得漏水.8.0.7浇水三遍,第一遍水水量不易过大,水流要缓慢灌,使土下沉,一般栽后两、三天内完成第二遍水、一周内完成第三遍水,此两遍水的水量要足,每次浇水后要注意整堰,填土堵漏.8.0.8种植裸根树木根系必须舒展,剪去劈裂断根,剪口要平滑.有条件可施入生根剂.8.0.9种植土球树木时,应将土球放稳,随后拆包取出包装物,如土球松散,腰绳以下可不撤除,以上局部那么应解开取出.8.0.10种植木箱树木,先在坑内用土堆一个高20cm左右,宽30 — 80cm的一长方形土台.将树木直立,如土质坚硬,土台完好,可先拆去中间3块底板,用两根钢丝绳兜住底板,绳的两头扣在吊钩上,起吊入坑,置于土台上.注意树木起吊入坑时,树下、吊臂下严禁站人.木箱入坑后,为了校正位置,操作人员应在坑上部作业,不得立于坑内,以免挤伤.树木落稳后,撤出钢丝绳,撤除底板填土.将树木支稳, 即可撤除木箱上板及蒲包.坑内填土约1/3处.那么可撤除四边箱板,取出,分层填土夯实至地平.第九章树木的后期养护治理9.0.1大树移植后的养护治理工作特别重要,栽后第一年是关键,应围绕以提升树木成活率为中央的全面养护治理工作,首先应有必要的资金和组织保证.设立专人,制定具体养护举措,进行养护管理.9.0.2浇水应及时,水量充足,视树木生长需要和气候变化而定,浇后应中耕或封堰,常绿树还要注意叶面喷水,雨季时还应注意排涝,树堰内不得有积水.9.0.3落叶树移植后注意修剪,去蘖、定芽,成活生长后再逐步改变培养树型. 9.0.4对易发生病虫害的树木,应有专人经常观察,采取举措及时防治.9.0.5 增强看管维护,预防自然灾害与人为破坏.大树移栽技术规程〔1〕日期:2005-4-19 21:24:08 来源:编辑: 174目次1总那么2前期准备工作2.1操作人员要求3.2根底资料及移植方案3移植季节4移植前准备4.1移植前举措5.2移植方法6.3修剪方法及修剪量7.4定方位扎冠4.5树穴准备5挖、运、种5.1挖树5.2起吊运输8.3种植6支撑与固定7养护7. 1保墒举措7. 2剥芽7. 3增强观察,采取举措7. 4特殊抢救8治理附加说明1总那么1. 0. 1为提升大树移植的质量,特制定本规程.1. 0. 2本规程适用于本市各类林地、绿地范围内,经批准运迁的大树,珍稀名贵树〔包括古树名木〕的移植工作〔以下均称大树〕.移植难度较大的树木也可参照执行.1.0. 3本规程根据?上海市植树造林绿化治理条例?、?上海市古树名木管理规定?、上海市标准?园林植物栽植技术规程?有关内容制定的.2.0. 4大树移植除应符合本规程外,尚应符合国家现行的有关标准的规定.2前期准备工作3.1操作人员要求2. 1. 1必须具备一名园艺工程师和一名七级以上的绿化工或树木工,才能承当大树移植工程.2. 2根底资料及移植方案2.2.1应掌握树木情况:品种、规格、定植时间、历年养护治理情况, 目前生长情况、发枝水平、病虫害情况、根部生长情况(对不易掌握的要作探根处理).2. 2. 2树木生长和种植地环境必须掌握以下资料.2. 2. 2. 1应掌握树木与建筑物、架空线,共生树木等间距必须具备施工、起吊、运输的条件.2. 2. 2. 2种植地的土质、地下水位、地下管线等环境条件必须适宜移植树木的生长.2. 2. 2. 3对土壤含水量、PH值、理化性状进行分析.(1)土壤湿度高,可在根范围外开沟排水,晾土,情况严重的可在四角挖1m以下深洞,抽排渗透出来的地下水.(2)含杂质受污染的土质必须更换种植土.2. 2. 3根据本规程2. 2.1资料制订移植方案,其主要工程为:种植季节、切根处理、种植、修剪方法和修剪量、挖穴、挖运种技术、支撑与固定、材料机具准备,养护、治理、应急抢救及平安举措等.3移植季节3.0. 1落叶树应在三月,常绿树应在树木开始萌动的四月上、中旬进行.4.0. 2不在以上时间移植的树木均应作非季节移植,养护治理均应按非季节移植技术处理.4移植前准备4.1移植前举措4. 1. 1 5年内未作过移植或切根处理的大树,必须在移植前2〜1年进行切根处理.5.1.2切根应分期交错进行,其范围宜比挖掘范围小10cm左右.4. 1. 3切根时间,可在立春天气刚转暖到萌芽前,秋季落叶前进行.4.2移植方法5. 2. 1移植方法应根据品种,树木生长情况、土质、移植地的环境条件、季节等因素确定.4. 2. 1. 1生长正常易成活的落叶树木,在移植季节可用带毛泥球灌浆法移植.4. 2. 1. 2生长正常的常绿树,生长略差的落叶树或较难移植的落叶树在移植季节内移植或生长正常的落叶树在非季节移植的均应用带泥球的方法移植.4. 2. 1. 3生长较弱,移植难度较大或非季节移植的,必须放大泥球范围,并用硬材包装法移植.4. 3修剪方法及修剪量4. 3. 1修剪方法及修剪量应根据树木品种、树冠生长情况、移植季节、挖掘方式、运输条件、种植地条件等因素来确定:4. 3. 1. 1落叶树可抽稀后进行强截,多留生长枝和萌生的强枝, 修剪量可达6 /10〜9 /10.4. 3. 1. 2常绿阔叶树,采取收缩树冠的方法,截去外围的枝条适当疏稀树冠内部不必要的弱枝,多留强的萌生枝,修剪量可达1/3〜3/5.4. 3. 1. 3针叶树以疏枝为主,修剪量可达1/5-2/5.4. 3. 2对易挥发芳香油和树脂的针叶树、香樟等应在移植前一周进行修剪,凡10cm以上的大伤口应光滑平整,经消毒,并涂保护剂.4. 4定方位扎冠4. 4. 1根据树冠形态和种植后造景的要求,应对树木要作好定方位的记号.4. 4. 2树干,主枝用草绳或草片进行包扎后应在树上拉好浪风绳.4. 4. 3收扎树冠时应由上至下,由内至外,依次向内收紧,大枝扎缚处要垫橡皮等软物,不应挫伤树木.4. 5树穴准备4. 5. 1树穴大小、形状、深浅应根据树根挖掘范围泥球大小形状而定〔根据本规程5.1.2条规定〕应每边留40cm的操作沟.4. 5. 2树穴必须符合上下大小一致的规格,对含有建筑垃圾,有害物质均必须放大树穴,去除废土换上种植土,并及时填好回填土.4. 5. 3树穴基部必须施基肥.4. 5. 4地势较低处种植不耐水湿的树种时,应采取堆土种植法,堆土高度根据地势而定,堆土范围:最高处面积应小于根的范围〔或泥球大小2倍〕,并分层夯实.。

行道树栽植与养护技术标准

行道树栽植与养护技术标准

行道树栽植与养护技术标准1.树苗选用:树种以生长迅速、抗逆能力强、形态美观的乔木为佳,如榆树、杨树、槐树等。

选用树苗时要注意看苗,选用高度一致、根系完整、树干通直、枝条分散的树苗。

2. 栽植深度:在行道树根颈处,以树干基部(第一层根须露出的地方)为标志,一般不超过地面3~5厘米为宜,不得深埋(特殊情况除外,如种植大型树种,可适当深埋)。

3. 透气性和保水能力:为了保证树木对土壤和水分的吸收,需要在土壤中保留一定的透气性和保水能力。

因此,在按照要求深挖栽植坑后,应在坑底铺设一层厚度为5~10厘米的沙子或砂石,然后再铺设一层厚度为10~15厘米的基肥,最后再覆盖一层厚度为10~15厘米的肥沃土壤。

铺设基肥要根据所选树种的品种、生长习性和生长期进行合理配置。

4. 固定和保护:挂网或绳索将树苗稳固地固定在栽植坑内,以免飞走或倒伏。

同时,要在树身周围挖掘出一定深度的护根沟,埋设排水管,增加土壤和树木的通气和排水能力。

在保护树木方面,可使用树皮保护套、排水沟、防护网、防晒网等。

5. 生长管理:行道树的生长管理包括松土、浇水、施肥、修剪等方面。

松土是指通过松动土壤,增加土壤透气性和保水能力,促进树木生长。

浇水要根据气候条件、地理位置和树木生长情况等进行调整。

施肥要根据树木品种、生长习性和生长期进行调整,以增加基肥和追肥的营养成分。

6. 病虫防治:病虫防治是行道树养护中不可忽视的一部分。

在选择防治方法时,应根据病虫种类、季节和树木生长情况等进行调整。

可采用物理方法、化学方法、生物方法等进行防治。

同时要注意保护环境,避免长期大量使用化学农药,损害生态环境和人类健康。

园林设计施工技术手册之植栽规范

园林设计施工技术手册之植栽规范

园林设计施工技术手册之植栽规范l.树种选择所有植栽尽量选择符合当地生态及气候条件之种类.2.植物材料规格术语说明(1)树高、冠宽、冠厚、尺寸均不包括徒长枝,以徒长枝剪除后,量得的尺寸为准。

(2)树高(自然高、稍高、高、苗高)指修剪后梢顶至地面的高度。

(3)冠宽(树冠宽、树宽)指树冠水平方向尺寸的平均值。

(4)树干直径(1.2米高直径、干径)指树干离地面1.2米处的直径平均值(专门情形,另定者不在此限)双干、多干或分枝树,则以断面积推算之。

(5)冠厚(树冠厚),指树冠厚度的尺寸。

(6)护根土球(宿土球、土柱)指移植前后植株根部周围的土球的直径平均值。

3.植物材料检验标准植物材料使用前,不管新植、补植、换植均应经甲方检验认可,不合格者应随时运离,不得留置现场,若有下列情形者,不得使用:(1)不符合规格尺寸者。

(2)有显著病虫害、折枝折干、裂干、肥害、药害、老衰、老化、树皮破伤者。

(3)树型不端正、干过于弯曲、树冠过于稀疏、偏斜及畸型者(4)挖取后搁置过久,根部干涸、叶芽枯萎或掉落者。

(5)剪型类植物材料,其型状不显著或损坏原型者.(6)护根土球不够大、破裂、松散不完整,或偏斜者。

(7)高压苗、插条苗,未经苗圃培养两年以上者.(8)灌木、草花等分枝过少,枝叶不茂盛者。

(9)树干上附有有害寄生植物者。

(10) 针叶树类失去原有端正形状、断枝断梢者。

4.土球挖掘标准(1)挖掘树木,应按树木胸径的8—10 倍为土球的直径,其深度视其树种根盘深浅而定。

(2)士球挖妥后,应先用草包包裹土球,再用草绳捆扎,先横扎;再斜扎,交叉密扎,按三角或四角捆扎法完成土球包装,最后以绳子绑住树干固定之后,方可挖倒树木取出,取出后进行土球底部包装应以不露土为准(3)树木下面的直根或较粗的根应以钢锯锯之,切口整齐,不可撕裂,尤不能够用圆锨乱砍.(4)树木倒地后,阔叶树应剪除叶片及幼枝.针叶树则不可剪. (5)修剪枝条应以保持树姿优美为要,保留粗枝剪除不良枝条,侧枝以外小枝.应使树冠易通风透光并防止病虫害发生.5.植物材料运输标准(1)大乔木类运输时应预先包扎树干和树冠,以免阻碍成活率及树姿变形。

上海行道树栽植与养护技术标准

上海行道树栽植与养护技术标准

上海行道树栽植与养护技术标准上海行道树栽植与养护技术标准如下:
1. 栽植:选择健康的行道树种,按照规定的株距和行距进行栽植,确保树苗垂直、稳固。

栽植深度应与原土痕齐平,根系应舒展,不能窝根。

栽植后应及时浇透水,并定期检查树木生长情况,及时进行补植或调整。

2. 养护:定期对行道树进行修剪、整形,保持树形美观。

及时清除树木周围的杂草、垃圾等杂物,保持环境整洁。

每年至少应施一次肥,以补充树木所需的营养。

同时,应注意防治病虫害,定期检查树木的生长状况,一旦发现病虫害应及时采取措施进行防治。

以上信息仅供参考,具体标准可能因实际情况而有所不同。

建议查阅上海市绿化管理指导站发布的相关文件或咨询专业人士。

绿化种植标准

绿化种植标准

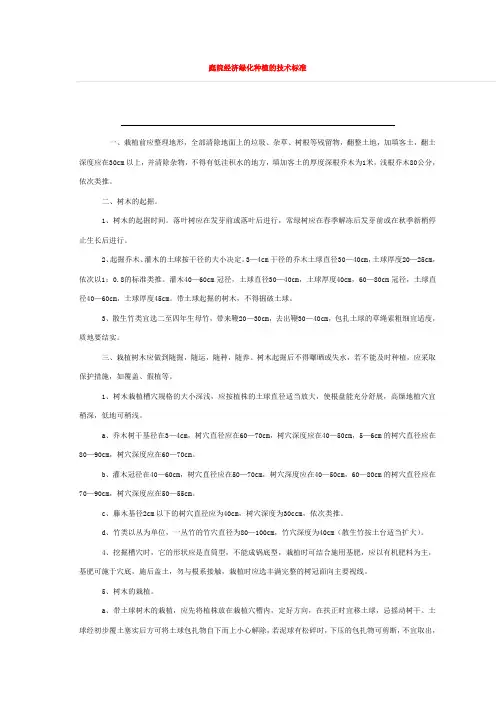

庭院经济绿化种植的技术标准一、栽植前应整理地形,全部清除地面上的垃圾、杂草、树根等残留物,翻整土地,加填客土,翻土深度应在30cm以上,并清除杂物,不得有低洼积水的地方,填加客土的厚度深根乔木为1米,浅根乔木80公分,依次类推。

二、树木的起掘。

1、树木的起掘时间。

落叶树应在发芽前或落叶后进行,常绿树应在春季解冻后发芽前或在秋季新梢停止生长后进行。

2、起掘乔木、灌木的土球按干径的大小决定。

3—4cm干径的乔木土球直径30—40cm,土球厚度20—25cm,依次以1:0.8的标准类推。

灌木40—60cm冠径,土球直径30—40cm,土球厚度40cm,60—80cm冠径,土球直径40—60cm,土球厚度45cm。

带土球起掘的树木,不得掘破土球。

3、散生竹类宜选二至四年生母竹,带来鞭20—30cm,去出鞭30—40cm,包扎土球的草绳索粗细宜适度,质地要结实。

三、栽植树木应做到随掘,随运,随种,随养。

树木起掘后不得曝晒或失水,若不能及时种植,应采取保护措施,如覆盖、假植等。

1、树木栽植槽穴规格的大小深浅,应按植株的土球直径适当放大,使根盘能充分舒展,高燥地植穴宜稍深,低地可稍浅。

a、乔木树干基径在3—4cm,树穴直径应在60—70cm,树穴深度应在40—50cm,5—6cm的树穴直径应在80—90cm,树穴深度应在60—70cm。

b、灌木冠径在40—60cm,树穴直径应在50—70cm,树穴深度应在40—50cm,60—80cm的树穴直径应在70—90cm,树穴深度应在50—55cm。

c、藤木基径2cm以下的树穴直径应为40cm,树穴深度为30ccm,依次类推。

d、竹类以丛为单位,一丛竹的竹穴直径为80—100cm,竹穴深度为40cm(散生竹按土台适当扩大)。

4、挖掘槽穴时,它的形状应是直筒型,不能成锅底型,栽植时可结合施用基肥,应以有机肥料为主,基肥可施于穴底,施后盖土,勿与根系接触,栽植时应选丰满完整的树冠面向主要视线。

园林乔灌木栽植标准化

园林乔灌木栽植标准化

乔灌木类栽植标准一、回填客土(种植土)栽植区域应按设计要求,全部或局部更换种植土,对局部更换种植土的,必须满足园林植物生长所需要的最低种植土层厚度如下表园林植物生长必需的最低土壤厚度土壤沉实,平整土地必须按照设计标高,变回填边进行土地平整,土方较厚的地段,应分层碾压,栽植前灌水令其沉降或进行1-2次镇压。

一、栽植槽、穴规格要求1、裸根苗树穴直径应比裸根苗根幅放大1/2,土壤疏松有利于苗木扎根成活。

2、土球苗按照乔灌木规格及土球大小进行树坑挖掘,要求栽植灌木土球为胸径的8~10倍,树坑比土球每侧宽20cm~30cm,深度根据要求见附表,特殊苗木根据苗木土球情况,深时人工回填并踩实。

3、挖掘树穴时,如遇混凝土、沥青、灰渣、等,不利于苗木生长的杂物质时,应将树穴加大1--2倍,至清楚杂为止。

混凝土和灰渣过厚的,应与设计方沟通,适当调整栽植位置。

4、对于车辆碾压和机械上土造成土壤板结地段,应先用沟机将土壤疏松,栽植地平整后再放线挖坑,避免因土壤不透气和碾压低洼积水造成苗木死亡。

二、吊装卸车,1、卸苗前准备工作根据不同规格乔灌木使用吊车卸树,根据乔灌木大小,土球大小,栽植距离提前确定吊车吨位,并安排提前到位。

对于一些材料的准备如推车、草绳等提前运送到现场,保证卸苗工作顺力进行。

2、裸根苗木卸车时,应自上而下一层层顺序卸下,不可中间抽取,更不得将苗木直接推下车,避免因人为和机械损伤树干和树根造成不必要的苗木死亡。

3、苗木吊装,树皮已损坏的,(法桐、火炬)吊装所用吊带宽度不能低于8cm,避免撸皮要做好缠绕保护,且吊带捆绑位置尽量在树杈中间一边一道,如下图所示。

4、对于大型乔木吊装用2条6米吊带十字花缠绕土球,注意吊带顶端4个头必须整齐,在吊带顶端以下40—50cm处,加固一条短吊带,使其树身和长吊带牢固。

如下图所示。

三、苗木验收1)验收内容1、苗木品种、数量是否准确;苗木规格(胸径(地径)、冠幅、高度;灌木地径、高度蓬径、分支点数等)、土球质量(土球直径、土球厚度、土球形状等)、裸根苗根幅,及苗木损伤程度、土球包装及土球完整程度等,是否符合苗木质量要求。

上海市行道树栽植技术标准

上海市行道树栽植技术标准

上海市行道树栽植技术标准
上海市行道树栽植技术标准如下:
1.行道树的种植要求:行道树的胸径不得小于8厘米,树干高度
应满足道路功能需要,并不得小于0.8米。

在现有绿化或规划绿化区域内进行地下设施建设的,其地面应留有符合相应绿化要求的表土层。

2.栽植技术规范:行道树的栽植技术包括整地、定点、挖穴、选
苗、修剪、起苗、运输、栽植、后期养护等环节,需严格按照规范进行操作。

3.养护管理:行道树栽植后需及时进行浇水、施肥、修剪、病虫
害防治等养护管理措施,以保证其生长良好。

4.其他规定:对于道路两侧建筑前后的行道树栽植,应考虑建筑
物的采光、通风等要求,并保持合理的间距。

以上是上海市行道树栽植技术标准的主要内容,在实际操作中,建议根据具体情况进行调整和补充。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

栽植的技术标准1.交通岛与视线焦点交通岛周边的植物配置宜增强导向作用,在行车视距范围内应采用通透式配置。

绿岛上自然式配置树丛、孤植树,在开敞的绿化空间中,更能显示出树形自然形态,与道路绿化带形成不同的景观。

导向岛绿地应配置地被植物。

2.草皮地块与乔灌木地块地形差异:在花坛、花镜的施工中,乔灌木地块的地形应当比草皮地块地形稍高。

因为草皮有一定的厚度,在铺了草皮以后,在高差上乔灌木和草皮就有机结合起来了;反之,视觉上容易造成一高一低的假象,也影响了乔灌木的排水。

3.车库顶部室外景观中的苗木种植车库顶部室外景观的处理,根据建筑设计承载力,可以考虑综合性的景观设计,水系、铺装、植物相结合。

针对植物应尽量不要种植大乔木,因为土层影响。

可以选择生长缓慢的小乔木,如:玉兰科.蔷薇科一类;选用浅根性乔木,种植点宜选在墙边或树丛中,以减少其因风或其它自然因素使其倒伏的可能性,如樱花;车库上种植除了荷载还要考虑抗浮问题;运用“深土区树种大一些,顶板上树种密一些”的战术,使绿化量得到了较充分的保证。

可以在车库顶板的柱点上砌筑种植池,可以增加覆土深度。

对覆土要求高,采用含养份多种植土或轻质土;养护、修剪很重要。

二.苗木种植施工图审查及种植前准备阶段控制要点1.种植施工前应到现场核对设计图的平面和标高(一定要注意道路标高与建筑室外标高是否符合),如有图纸与实际不符,应及时提请设计单位作变更设计;2.在设计的施工图中往往缺少对现状植物的表示,因此要实地调整或清除原绿地中植物布局,妥善对原苗木进行保护、保留、移植等;3.审查种植图的完整性,即苗木种植图的总图、分图及详图。

一般可采用总平面图(表达园与园之间的关系,总的苗木统计表)→各平面分图(表达在一个图中各地块的边界关系,该园的苗木统计表)→各地块平面分图(表达地块内的详细植物种植设计,该地块的苗木统计表),→重要位置的大样图,四级图纸层次来进行图纸文件的组织与制作;对于景观要求细致的种植局部,如对在同一组群内要求的苗木高度不一,同一种植物在不同位置种植时的苗木规格、整形形式和施工技术要求不同等,施工图应有表达植物高低关系、植物造型形式的立面图、剖面图、参考图或文字说明与标注,便于施工人员完全理解设计意图、技术要求,减少现场施时临时更改设计的情况。

4.审查苗木种植的一致性,即要核对苗木表中的苗木品种、数量与图纸布置是否一致。

在一张乔(灌)木种植图上可能包括了近百种的苗木品种,数量的具体分布和标注又没有规律,若设计人不细心,审核人又不在意,往往会造成施工图的苗木列表与图纸状况不一致。

这对包干的合同和施工进苗的预备,可能造成一定影响或损耗。

5.审查苗木规格的明确性,即对苗木的规格是不是标的清楚。

只标胸径(大乔木)或者只标高度(灌木),在后面控制施工单位进苗时,容易产生纷争。

要求对苗木规格,至少有两种以上的控制指标,具体详见施工阶段的植物质量控制要点;6.在施工前和综合管线图相比较,避免苗木和管线打架的情况;在施工放样定位时发现树穴中地下管线或上方架空线时,施工必须按规范避让,另选点位,同时填报变更单,经监理认可,并报建设单位批准后,方可实施下道工序;7.注意各种检查井的周边处理。

虽然现在一些检查井的井盖可以做成彩色树脂的,比较好看,但是还是最好能用绿化将部分检查井掩映。

8.绿化监理的要求:向监理部提供种植设计图纸(平面图、立面图、剖面图、景观图)及设计说明,设计概算和上级批文等;要求监理部督促施工企业对种植地的环境、土质、地下水位、地下管道、建筑与树木、架空线与树木,与其它树木相邻空间等因素作详细调查并制订保障成活的技术措施;要求监理部督促施工企业制订用水、用电、交通组织计划;要求监理部督促施工企业作好土方平衡计划,落实进出土方和建设弃土的来源和去向,并根据园林小品、绿化工程的进度编制施工计划和应急计划。

三.园林植物施工阶段控制要点(一)园林植物的质量控制要点1.园林植物品种必须符合设计要求,严禁带有严重病虫、草害,严禁出现检疫性病虫害及杂草;2.植物材料规格必须符合设计要求;3.乔木(含常绿树)质量要求(1)乔木必须树干挺直,树冠完整,不脱脚;(2)生长健壮,根系发达,树冠丰满,不偏冠;(3)土球完整,包扎牢固,无裸出土球的根系;(4)必须满足高度、蓬径、分枝点、胸径和土球大小等五个量化指标,其中5个量化指标都达到为优良、3个量化指标达到为合格;2个量化指标达到为不合格;(5)施工企业必须出示苗木出圃单(证)和树木检疫证明。

4.灌木质量要求灌木必须是冠形圆满,无偏冠,脱脚现象,骨干枝粗壮有力;土球完整,包扎牢固。

同时还必须满足高度、蓬径、地径、土球大小等4个量化指标,其中4个量化指标达到为优良;3个量化指标达到为合格;达到1-2个量化指标的为不合格。

5.球类质量要求球类必须是枝密叶茂,冠形圆满,符合设计要求。

同时还必须满足蓬径、高度、土球大小等3个量化指标,其中满足3个量化指标为优良;达到2个量化指标为合格;达1个量化指标的为不合格。

6.色块植物质量要求色块植物必须生长健壮,分枝宜多,冠形圆满,无病虫害。

同时还必须满足高度、蓬径、土球大小等3个量化指标,其中3个量化指标都达到则为优良;达到 2个量化指标为合格;达1个量化指标的为不合格。

7.一、二年生草本花卉苗质量要求必须是移植的壮苗(高度视品种而异),叶茂根系完好无损,要有3-4以上的分蘖。

同时还必须满足高度、蓬径、或分蘖量,其中2个量化指标都达到为优良;1个量化指标达到为不合格。

8.宿根花卉质量要求根花卉必须是根系完好发达,并有3-4个芽。

9.块茎和球根花卉质量要求块茎和球根花卉必须是块茎和球根完整无损,无腐烂和病虫、鼠害并有2个以上的芽眼或芽。

10.攀缘植物质量要求攀缘植物必须有健壮主蔓和发达的根系,苗龄2年以上。

11.草坪的草块、草卷质量要求1)草坪的草块、草卷必须是生长均匀,根系密布,无空秃;草高不大于5CM,带土厚度不小于2CM(高羊茅3CM ),杂草不超过5%;草块、草卷长宽适度,每卷(块)规格一致。

2)茎繁殖用草,杂草不得超过2%,无病虫害;3)植生带厚度不宜超过1CM,种子分布均匀、饱满、发芽率大于95%。

12.草种、花种质量要求草种、花种必须有品种、品系、产地、生产单位、采收年份、纯度、发芽率等标明种子质量的出厂检验报告或说明,并在使用前必须作发芽率试验,以便调整播种量,失效有病虫害的种子不得使用。

不出示种子发芽率试验报告,擅自使用属违规操作。

(二)园林植物质量的检验方法及措施1.园林植物进场后,施工企业必须填写《材料、设备进场使用报验单》;2.施工企业对进场的园林植物材料采用随机抽样方法,选择一定比例植物进行质量评定并将结果填入《植物材料分项工程质量检验评定表》,及时将报验单和质量评定表报项目监理部绿化监理工程师。

3.监理工程师接到上述材料后,携带量具15分钟内到达现场,进行复检。

4.数量:乔灌木按数量抽查10%,乔木不少于10株或全数;灌木不少于20株或全数,每株为一个点;草坪、草本地被按面积抽查3%,3M2为一个点,但不少于3点;花卉按数量抽查5%,10株为一个点,但不少于5点;5.专业监理工程师将检查的结果填入《***绿化工程苗木清单》6.在复检中若发现有不符合设计要求的植物材料,立即通知施工企业将不符合要求的植物材料自行处理,坚决退回并补足优良植物材料;7.监理部及时将《材料、设备进场使用报验单》、《植物材料分项工程质量检验评定表》连同《***绿化工程苗木清单》递报建设单位;8.对色块植物、大批量的灌木,除了按规定抽检的数量外,专业监理工程师也可以采取旁站的方法,对数量进行复查,还可以抽查一定数量的植物材料是否符合质量要求;9.对大树(胸径15CM以上的常绿树,25CM以上的落叶树)或特大树木,必须采取事前控制,深入苗源地进行实地考察、了解、指导选苗、号苗、起苗、包扎、装运等工作;对不符合质量规格要求的植物材料进行严格控制,严格把关,严禁任何不符合规格的苗木进场。

10.对大树或特大树都要对其株株测定,并按不同标段分类登记。

四.种植土质量控制要点(一)种植土质量控制要点1.种植土壤及地下水位深度必须满足种植植物的生长要求,并达到施工规范的要求;2.在种植土层下有不透水层,若遇有不透水层必须设法粉碎、穿孔使其透水淋溶;3.禁用推土机反复碾压堆土、造山或改造地形,这样做最易形成不透水层,特别在土壤含水量过高的情况下碾压堆土、造山或改造地形;4.地下水位必须在中等(100CM)水位以上,若地上水位属于50CM的浅水位时,必须做排水设施处理;5.有建筑垃圾的土壤、盐碱地、重粘土、粉砂土及含有有害园林植物生长成份的土壤,必须用种植土进行局部或全部更换;6.山黄泥(如在金华的项目)做为种植土必须是结构疏松、通气、保水、保肥能力强,适宜于园林植物生长的土壤,必要时可掺入适量的泥炭土介质;对粘重土可掺入30-40%的粗砂调整土壤质地;7.种植土土层厚度必须满足不同植物根系正常发育生长所需的土层深度:乔木:(深根)150CM,乔木(浅根)100CM;灌木(大)90CM,灌大(小)45CM;草坪30CM以上,花坛30CM以上;8. 园林植物种植土的质量要求1)花坛土:PH值=6.0-7.5;EC值(mmho/cm)0.50-1.00;有机质(%)≥2.5;容重(g/cm3)≤1.20;有效土层≥30cm,石砾粒径(cm)≤1,含量<8%;2)树穴土:PH值=6.5-7.8;EC值(mmho/cm)0.35-0.75;有机质(%)≥2.0;容重(g/cm3)≤1.30;有效土层>100cm,灌木≥60cm;3)草坪土:PH值=6.5-8.0;EC值(mmho/cm)0.35-0.75;有机质(%)≥1.5;容重(g/cm3)≤1.30;有效土层≥30cm;9.种植地属于砼块(板)、坚土、废基、重粘土、低洼地等不透气或积水时必须打碎、穿孔、开排水沟或垫碎石,然后在碎石面层加到适合不同植物生长要求的土层厚度;10. 地形的改造1)地形改造必须符合设计要求;如坡地地形的运用:通过高程的变化产生有趣的景观效果,使其在立体层次上更为丰富。

中心广场下沉、组团地面抬高,并通过挡土墙、花台、水台阶、廊架的跌落等设计手法进一步强调这种高差关系,形成强烈的视觉冲击力;2)叠石、石峰、谷、脊、坡的位置及走向必须符合设计要求;3)地形改造的标高必须在允许偏差之内,即>100cm,允许偏差±5cm;100-300cm,允许偏差±20cm;>300cm,允许偏差±50cm;4)园林植物的品种,数量、定向、排列等都必须符合设计要求,若需变更,施工企业必须填报技术核定单,监理部复核后,呈建设单位批准方可实施;5)地形改造后的种植地,必须做到坡度恰当,无积水,无严重水土流失;6)地形改造后的种植地,若采用地下管道排水,必须符合国家有关规定;11. 种植土中影响植物生长发育的石砾、瓦砾、、砖块,树根、杂草根、玻璃、塑料废弃物、泡沫等混杂物,施工企业必须清除;12. 种植土的质量情况,可以要求施工企业提供有资质单位出具的土壤分析报告(在实际情况中,由于保100%存活率,一般没这么严格);(二)种植土质量检验方法1.检验土壤分析报告;2.抽查一定的数量,即每3000㎡抽查一点,每点为500㎡,但不少于3点,是否在允许偏差范围,:大中乔木为-8cm;小乔木及大中灌木为-5cm小灌木、宿根花卉为-3cm;草本、地被、草坪及一、二年草花为-2cm;3.地形标高、全高在1.0m以下为±5cm;全高在1-3m为±20cm;全高在3m以上为±50cm。
