河道治理工程专项施工工艺方案
河道治理施工方案2

河道治理施工方案2一、项目背景1.1 项目概况本项目是针对某城市内部河道的治理工程,旨在改善河道水质、提升河道生态环境,使其成为城市的景观亮点。
1.2 项目目标通过本次河道治理工程,达到以下目标: - 改善水质,提高河道水质达标率; - 保护生态环境,提升河道周边植被覆盖率; - 加强治理设施建设,确保河道长期生态良好。
二、施工方案2.1 建设内容本次治理工程主要包括以下内容: - 清淤:对河道中的淤泥、杂物进行清理,提高河道水深,改善水流条件; - 护岸修复:修复河道两岸护岸,防止岸坡塌方,保护河道周边生态环境; - 植被恢复:在河道两岸和部分水域区域进行植被恢复工作,提升河道绿化覆盖率; - 河道规划整治:根据实际情况,对河道进行规划整治,优化河道布局,提高治理效果。
2.2 工程流程第一阶段:前期准备1.制定施工计划:明确施工目标、内容、时间节点等;2.采购材料设备:准备所需清淤设备、护岸修复材料等;3.安排施工人员:组织专业施工队伍,保证施工质量;4.沟通协调:与相关部门协调工作,确保施工顺利进行。
第二阶段:施工实施1.清淤作业:按照设计要求,进行河道清淤作业;2.护岸修复:修复河道两岸护岸,巩固岸坡,防止塌方;3.植被恢复:进行沿岸植被恢复工作,提升绿化覆盖率;4.规划整治:根据规划方案,进行河道规划整治,优化布局。
第三阶段:验收交付1.施工验收:对整体施工质量进行验收评估;2.完工交付:完成工程交付,验收通过后正式移交使用。
三、工程效果3.1 水质改善经过河道治理施工,河道水质得到明显改善,水体清澈透明,水质符合相关标准要求。
3.2 生态环境提升河道两岸植被茂密,生态环境更加优美,吸引了更多动植物栖息繁衍。
3.3 设施完善治理设施完善,河道周边建设更加规范,保障了河道长期生态良好。
四、总结通过本次河道治理施工,有效改喥ͥD河道水质、提升河道生态环境,取得了较好的效果。
希望通过持续的管理维护,能够保持河道生态环境的优良状态,让市民享受到更好的生活环境。
河道治理施工方案

3. 第6-8个月:完成驳岸整治及生态修复工程;
4. 第9-11个月:开展景观提升工程建设;
5. 第12个月:完成工程验收、整改及移交工作。
四、质量控制与安全保障
为确保河道治理施工质量与安全,我们将严格执行国家相关标准和规范,实施全过程质量控制与安全保障措施。
4. 安全员:负责施工现场的安全监督、检查和整改工作,确保施工安全。
5. 材料设备人员:负责材料采购、设备租赁、维护等工作,保障施工所需材料和设备的及时供应。
6. 财务人员:负责项目成本核算、资金支付、合同管理等财务工作。
具体人员安排如下:
1. 目经理部:项目经理1名,副经理1名,技术负责人1名,部门人员若干;
(一)施工材料
1. 主要材料:河道疏浚采用挖掘机、运输车辆等设备;驳岸整治主要材料包括各类石材、混凝土、土工布等;生态修复所需材料包括水生植物、微生物制剂等;景观提升所需材料包括绿化苗木、景观石、照明设备等。
2. 辅助材料:施工过程中所需辅助材料包括施工用水、用电、脚手架、安全防护用品等。
3. 材料供应:根据施工进度计划,提前与供应商签订合同,确保材料按时供应至施工现场。
c. 配备必要的应急救援设备和物资,确保事故发生时能迅速应对。
4. 环境保护:
a. 施工过程中,严格遵守环保法规,减少对环境的影响;
b. 采取措施降低施工噪声、粉尘污染,保护生态环境;
c. 合理处理施工废弃物,减少环境污染。
五、文明环保施工与风险应急管理
在河道治理施工过程中,我们高度重视文明环保施工与风险应急管理工作,确保施工对环境的影响降至最低,有效应对各类风险。
(一)文明环保施工
河道治理工程施工方案

河道治理工程施工方案一、项目概况河道治理工程(以下简称“工程”)旨在改善和保护特定河道的水文环境及其周边生态环境。
本方案为工程施工全过程提供指导,确保工程按时高效完成。
二、施工前准备1. 环境调查与评估施工前,我们将对工程所在的河道进行综合评估,包括水流特征、河床状态、河道保护区域等,以了解施工对环境的影响程度。
2. 工程设计与安全规划根据环境评估结果,我们将制定详细的工程设计方案,并考虑施工过程中的安全因素,制定相应的安全规划,确保工程安全进行。
三、施工流程1. 土方开挖与疏浚根据工程设计方案,我们将通过机械设备进行土方开挖和疏浚工作,以改善河道的水流通畅性。
2. 河床加固与整治在土方开挖和疏浚完成后,我们将进行河床加固与整治工作,包括石块填筑、河床平整等,以提升河道的稳定性和水质。
3. 岩块清除与捣毁如有岩块出现在施工区域内,我们将使用爆破等技术手段进行清除与捣毁,以确保施工安全。
4. 防护设施建设我们将在适当位置设置相关防护设施,如护坡、护岸等,以减少河道侵蚀和永久性损害。
5. 植被恢复与生态保护为了保护河道生态环境,我们将在施工完成后进行植被恢复工作,包括种植适应性强的植物,以促进河道生态系统的恢复与稳定。
四、安全保障1. 安全教育培训施工前,我们将组织相关人员进行安全教育培训,提高他们对施工安全的重视程度,以确保工程过程中不发生安全事故。
2. 安全监测与控制在施工过程中,我们将设置安全监测点,进行定期巡检,对施工过程中的潜在危险及时发现并采取措施进行控制。
3. 应急预案我们将制定完善的应急预案,包括突发事件的应对措施和组织救援的流程,以确保在紧急情况下能够迅速、有效地处理。
五、环境保护1. 废弃物处理施工期间产生的废弃物将进行分类和妥善处理,确保无害化的处置,减少对环境的污染。
2. 水质监测我们将在施工过程中进行水质监测,以控制施工对河道水质的影响,确保水体质量达到相关环保标准。
3. 生态恢复施工完成后,我们将加强对植被恢复和生态环境的监测,及时采取措施解决出现的问题,以确保河道生态系统的良好复原。
河道治理工程施工方案

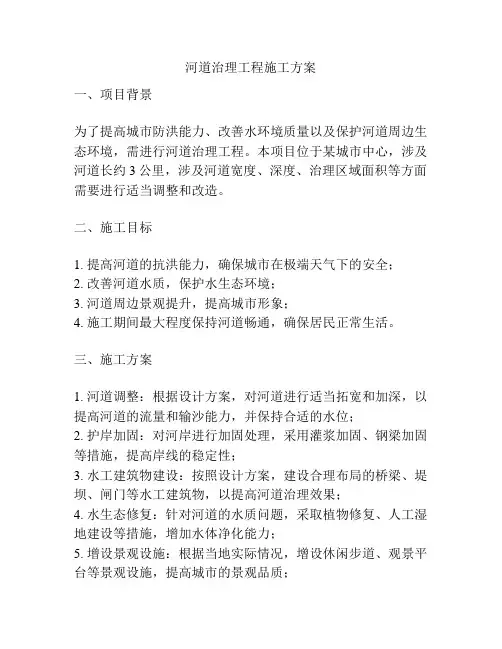

河道治理工程施工方案一、项目背景为了提高城市防洪能力、改善水环境质量以及保护河道周边生态环境,需进行河道治理工程。
本项目位于某城市中心,涉及河道长约3公里,涉及河道宽度、深度、治理区域面积等方面需要进行适当调整和改造。
二、施工目标1. 提高河道的抗洪能力,确保城市在极端天气下的安全;2. 改善河道水质,保护水生态环境;3. 河道周边景观提升,提高城市形象;4. 施工期间最大程度保持河道畅通,确保居民正常生活。
三、施工方案1. 河道调整:根据设计方案,对河道进行适当拓宽和加深,以提高河道的流量和输沙能力,并保持合适的水位;2. 护岸加固:对河岸进行加固处理,采用灌浆加固、钢梁加固等措施,提高岸线的稳定性;3. 水工建筑物建设:按照设计方案,建设合理布局的桥梁、堤坝、闸门等水工建筑物,以提高河道治理效果;4. 水生态修复:针对河道的水质问题,采取植物修复、人工湿地建设等措施,增加水体净化能力;5. 增设景观设施:根据当地实际情况,增设休闲步道、观景平台等景观设施,提高城市的景观品质;6. 施工时序安排:合理安排施工时序,以确保施工期间最大程度地保持河道通航,分阶段进行工程施工,减少对居民正常生活的影响;7. 施工安全措施:加强现场安全管理,制定安全操作规程,提供必要的安全防护设施,确保施工期间工人的人身安全和工程质量。
四、施工效益1. 提高城市抗洪能力,确保城市在极端天气下的安全;2. 改善河道水质,保护水生态环境,提升城市环境质量;3. 河道周边景观提升,提高城市形象,增加城市的品位;4. 施工期间最大程度保持河道通航,减少对居民生活的影响,提升居民的生活品质。
以上是河道治理工程的施工方案,通过合理的调整和改造,能够有效提高河道的抗洪能力、改善水环境质量,保护水生态环境,提升城市形象和居民生活品质。
同时,需要加强施工过程中的安全管理,确保施工的安全和工程质量。
河道治理护坡专项方案

一、工程概况河道治理护坡工程是河道整治的重要环节,旨在保护河岸、防止河水侵蚀、防止河道淤积等问题。
本工程针对河道现状,制定以下专项方案。
二、施工方案1. 施工前准备(1)现场勘测:确定河道的起点、终点、宽度、长度、坡度以及河床状况等。
(2)材料准备:石子、水泥、沙子、钢筋等,按照规格要求进行配比和标识。
(3)施工队伍:组织施工队伍,进行技术培训和安全教育。
2. 施工工艺(1)基础处理:清除河道内的杂草、杂物,平整河床,确保基础坚实。
(2)钢筋加工:根据设计要求,加工钢筋,确保钢筋规格、长度、间距等符合要求。
(3)混凝土浇筑:按照设计要求,浇筑混凝土,确保混凝土强度、密实度等符合要求。
(4)护坡结构:采用石笼网护坡工艺,包括石笼网安装、填充石料、盖子闭合等步骤。
3. 施工步骤(1)开挖:根据设计要求,开挖河道,确保河床平整。
(2)基础处理:清除河道内的杂草、杂物,平整河床,确保基础坚实。
(3)钢筋加工:加工钢筋,确保钢筋规格、长度、间距等符合要求。
(4)混凝土浇筑:按照设计要求,浇筑混凝土,确保混凝土强度、密实度等符合要求。
(5)石笼网安装:根据设计要求,安装石笼网,确保石笼网搭接牢固。
(6)填充石料:将石料填充到石笼网内,确保石料填充密实。
(7)盖子闭合:安装石笼网盖子,确保盖子闭合严密。
(8)回填:对护坡结构进行回填,确保护坡稳定。
4. 施工安全措施(1)施工人员必须佩戴安全帽、安全带等防护用品。
(2)施工现场设置安全警示标志,提醒施工人员注意安全。
(3)施工过程中,加强现场安全管理,防止发生安全事故。
(4)施工结束后,对施工现场进行清理,确保环境卫生。
三、施工进度及保证措施1. 施工进度计划:根据工程实际情况,制定详细的施工进度计划,确保工程按时完成。
2. 施工进度关键部位控制:对施工过程中的关键部位进行严格控制,确保工程质量。
3. 施工保证措施:加强施工管理,提高施工技术水平,确保工程质量和安全。
河道治理工程专项施工方案

河道治理工程专项施工方案一、工程概述为了提高城市河道的治理水平,净化水质,改善河道生态环境,我们计划对某市区的XX 河进行治理工程。
本工程包括河道清淤、水质改善、生态恢复、岸线绿化等多个方面。
工程实施过程中需要充分考虑环保、社会稳定、降低对周边居民的影响等因素。
二、河道清淤工程1.清淤原则(1)严格按照环保部门的规定和要求进行清淤,防止污染物再次释放到水体中,确保清淤后的水质达到国家规定的标准。
(2)在清淤过程中,要注意保护水生态环境,避免对水生植物、水生动物等造成不良影响。
2.施工工艺根据河道水深、水量、地质情况等因素,采用机械挖掘、吊桥吊桶、抽水机等多种作业方式进行清淤。
同时,施工现场周边要设置围栏和警示牌,确保施工过程中人员和车辆的安全。
三、水质改善工程1.新设水质监测站为了对河道水质进行长期监测,我们将在河道上游、中游、下游等关键位置新设水质监测站,实时监测水质情况,及时采取相应的措施。
2.设置水生植物在河道中适当的位置,新植水生植物,如菖蒲、蒲草、芦苇等,以吸收水中的营养物质和有机物,净化水质。
3.净水设施在河道上游设置沉淀池、生物净化池等净水设施,对入河的废水进行预处理,减少对河道水质的影响。
四、生态恢复工程1.清理河道垃圾对河道中的垃圾进行清理,保持水面干净整洁,减少水体中的污染源。
2.恢复湿地在河道两岸或部分河段设置湿地,提高水生物种类的多样性,保护水中生物的栖息地。
3.引入优势水生动植物在治理工程中,适当引入适合当地环境的水生动植物,增加水生态系统的稳定性。
五、岸线绿化工程1.绿化种植在河道两岸设置适宜的植被覆盖,增加河道两岸的生态景观,吸收空气中的有害气体,净化空气。
2.岸线保护对河道两岸植被进行修剪和保护,防止植被的大量砍伐和破坏,加强岸线生态环境的修复。
六、工程安全保障1.人员安全在施工现场设置明显的警示标志和安全通道,对施工人员进行相关岗前培训,保证人员安全。
2.设备安全对施工所用的设备及机械进行定期维护和检查,确保设备的正常运行。
河道整治工程施工方案

河道整治工程施工方案一、工程背景近年来,随着城市化进程的不断加快,城市周边的河道水质和水环境逐渐受到污染,河道水位下降、随意倾倒垃圾等问题逐渐凸显。
为了改善城市河道的生态环境,保障城市防洪安全,提升城市品质,本次河道整治工程将对区域内的河道进行综合治理。
二、工程范围本次河道整治工程范围包括XX区XX河段,总长度约XX公里,涉及XX个村庄和XX个社区。
三、工程内容1.清淤疏浚:对河道内的淤泥、垃圾进行清理,保证河道通畅,恢复河道的原有容积。
2.河床加固:加固河道底部的坍塌、侵蚀等现象,保证河道底部的结构稳固。
3.生态恢复:结合当地实际情况,种植沿岸植被,改善水质,提升生态环境。
4.护岸修复:修复沿岸的护岸设施,增加整体稳定性,避免岸边坍塌。
5.污水处理:建设沿岸污水处理设施,保证河道水质达标。
6.设施更新:更新沿岸设施,如桥梁、路灯等,提升城市品质。
四、施工方案1.方案设计:根据工程实际情况,设计施工方案,并报相关部门审批。
2.施工准备:制定施工计划,确定施工队伍、材料、机械等,做好施工准备工作。
3.施工工艺:(1)清淤疏浚:采用机械挖掘、抽水等方法进行清淤工作,保证水泥造淤泥能够顺利进行。
(2)河床加固:在确定河道底部状态后,采用适当的加固方法进行处理,如灌注桩、砼浆封固等。
(3)生态恢复:根据当地气候、土壤等条件,选择合适的植物种植,保证植被能够生长良好。
(4)护岸修复:采用钢筋混凝土护岸等方式进行修复,保证护岸稳固。
(5)污水处理:建设生态湿地处理设施等方式进行处理,保证河道水质达标。
(6)设施更新:根据实际情况,更新沿岸设施,提升城市形象。
4.施工安全:严格遵守施工安全规定,加强安全生产管理,保障施工人员安全。
5.施工质量:严格遵守工程质量标准,确保工程质量达到要求。
六、工程进度本次河道整治工程计划工期为XX个月,具体进度如下:1.工程前期准备:XX个月2.清淤疏浚:XX个月3.河床加固:XX个月4.生态恢复:XX个月5.护岸修复:XX个月6.污水处理:XX个月7.设施更新:XX个月七、工程费用预算本次河道整治工程总投资预算为XX万元,具体费用预算如下:1.清淤疏浚:XX万元2.河床加固:XX万元3.生态恢复:XX万元4.护岸修复:XX万元5.污水处理:XX万元6.设施更新:XX万元八、工程效果本次河道整治工程完成后,将有效改善河道水质,提升河道周围生态环境,增加城市绿化面积,提升城市品质,保障城市防洪安全。
河道治理施工方案范本(二篇)

河道治理施工方案范本一.编制依据1.成都市市容环境局下达的____年环境专项整治工程任务2.成都市水利局下达的淤泥疏掏清运任务书3.有关技术及安全操作规范4.工期要求:五月中旬—五月底二.工程概况:本工程是____年城市环境专项整治工程河道淤泥清运施工部分,为保证该整治工程达到预期效果而进行疏掏,以清洁河道达到设计要求的河床标高和防洪及通航要求,还老百姓一个干净,清洁的河道。
此次清运为摸底河河道段的专业疏掏。
该工程为摸底河河道淤泥疏掏,工程范围从摸底河二环路处开始到三环路路处,全长5700m。
该段摸底河河道平均宽度10.0m,两岸为h=3.5m高的直立式河堤。
河道内淤泥平均宽度为5.0m,深度为0.8m。
三.三通一平及临设水:利用我处摸底河沿线管理设施的水源解决饮用水。
电:利用就近单位的电源搭设夜间施工的照明和排水用电(或河堤上的路灯电源)。
路:利用河道两岸的通道组织运输,以方便外运淤泥的车辆运行。
但摸底河两岸的护河通道目前还没有完全贯通,一些地方还有障碍物阻挡在护河通道上。
我们在清运河道淤泥时必须利用护河通道才方便运输,因此必须拆除这些障碍物,障碍物的具体方量在进场施工时再行测量。
临设:由于本工程施工周期较短,工地沿线长度较长,因此我公司考虑不在施工现场搭建临时设施。
而是在邻近处租用居民住房代替临时设施。
四.人员组织为保证该工程按成都市市容环境局和成都市水利局要求的工期保质保量完成。
我公司为此专门成立以公司经理余祥麟为组长的疏掏工程指挥部,并配以分管后勤的副经理周金华、分管机械设备的机械部经理袁正旭为副组长具体负责该工程的实施。
五.施工措施1.施工段落划分:由于该河道沿线距离较长,根据疏掏数量和工期要求,可以分3~4段进行疏掏,每段设一个下河马道。
疏掏的土方全部外运。
2.施工措施:①排水:在河道淤泥外边一侧挖一条纵向排水沟使水归槽。
用土方堆在槽边形成土埂,使少量的河水通过水槽排水。
在疏掏时分别自上而下或自下向上依次清理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
河道治理工程专项施工工艺方案1、土方开挖(1)施工测量根据设计图纸,土方开挖应达到设计的清基线。
根据监理提交的控制点建立整个工程施工控制网,在开挖前依据施工控制网,按照设计施工图确定的开挖边线及坡度要求,布置开挖线加密桩及高程控制系统,河堤左右两边每20m设一个临时桩点,作为开挖范围的控制依据,施工过程中测量技术员跟班放样和复测,确保开挖范围符合设计要求。
(2)施工方法1.施工准备开挖前在开挖区内用挖掘机修筑临时运输车道及必要的场地平整,以利车辆运输能正常进行。
2.土方开挖施工方法1)土方开挖从上层向下层分层依次从左向右进行,每层厚度在1.5m左右,使用挖掘机开挖,自卸车运输土料,对于基坑内自卸车不能进入的部位,用挖掘机多次接力开挖。
上下游边坡开挖时预留保护层,用人工修整找平,保证边坡坡度符合设计要求。
2)弃料堆放在监理人指定的位置。
不允许在开挖范围的上侧弃料,必须在边坡上部堆置弃土时,应确保开挖边坡的稳定。
在冲沟内或河岸边弃料时,防止山洪造成泥石流或引起河道堵塞。
3.质量控制措施1)土方开挖前根据施工详图及有关规范的规定,详细制订施工测量措施、施工方法与措施、出碴和弃碴措施、开挖计划等报监理工程师审批。
2)开挖时应通知监理工程师对土方开挖剖面的实地放样成果进行复核,经监理工程师批准后才能进行施工。
3)场地清理范围应延伸到离施工详图所示最大开挖边界线以外50m。
4)建基面以上需留20cm厚的保护层,该层只能人工开挖、整平、不得使用机械挖掘。
5)开挖出来的弃碴应运到指定地点堆放。
6)最终开挖轮廓均不得超挖和欠挖。
7)开挖完毕应及时通知监理工程师验基,合格后方能进行下道工序的施工。
2、石方开挖(1)小型石块一般采用挖机直接开挖。
(2)遇到较大石块挖机难以挖除时可采用先液压破碎机破碎,再用挖机进行挖除。
(3)挖除的石块可以利用的利用,不能利用的用挖机装车,自卸车运至指定弃渣场堆放。
3、土石方回填土方回填前应根据施工详图和相应的技术规范要求,提交一份土方回填施工方案,报送监理工程师审批。
根据批准的施工方案,实施土方填筑和碾压作业施工。
填筑用土原则上从土料场运进,但可利用土方开挖的可利用土料,但要经监理和业主认可,则可减少土方外运,降低成本,实现土方调配平衡。
(1)施工方法1.土方回填必须待建基面及堤基杂物和杂草清除与处理检验合格后才能进行。
堤身土方回填中少量利用建筑物开挖料,大部分从料场取土,均采用挖掘机配自卸汽车运土,进占法卸料,结合部位采用后退法卸料,装载机铺土,辅以人工摊铺边角,采用蛙式打夯机夯实或人工进行夯实。
2.回填施工应由最低部位开始,按水平分层向上铺土填筑,不得顺斜坡填筑。
回填严禁出现界沟,限制铺层厚度30cm,每个分段作业面的长度不应小于100m。
施工中应做到相邻分段作业面均衡上升,减少施工接缝,每条施工缝用挖机向下挖60cm,宽1m,再回填土方,回填厚度30cm之内,每层用蛙式打夯机打夯。
(2)土料的雨季、冬季施工1.在下雨时,土料含水量变大,影响土料压实;在冬季,土料中的水分冻结而形成冻土块,也难以压实。
在雨天,土料停止施工。
为尽量减小因雨停工天数和雨水对土坝填筑质量的影响,将采取必要的防雨措施。
主要在土料场开挖排水沟,保持开挖地面平整和有利于排水的坡度,在填筑区和土料场内用防雨布遮盖,加强运土道路的排水设施。
雨停继续施工时,把渗入雨水的土层清除重新填筑。
在冬季,主要选择含水量低的土料和避风的土料场;在使用前将表土层翻松保温。
在施工时,实行快速度连续施工,在堤面上采用较小的施工分区分段。
2.填筑面一般应略向外侧倾斜,以利排除积水。
下雨前应采取覆盖、压光面等措施,以防雨水下渗;雨后应将填筑面含水量调整至合格范围才能复工,雨后复工前,坡面不允许践踏,禁止车辆通行。
(3)土方填筑应注意的事项:1.首先应对土料的物理力学特性,特别是比重、天然容重、天然含水量、最优含水量、最大干容重、压缩系数、渗透系数等取样试验,取得可靠参数。
2.土方回填的摊铺采用装载机结合人工找平,摊铺厚度控制在30cm以下,最大土料粒径小于10cm,并尽可能采用机械碾压,辅以人工夯实。
4、现浇砼工程现浇砼工程主要包括以下工序:原材料、配合比、计量拌合、水平运输、砼浇筑(下料、平仓、振捣、压实)、养护和质量检查等。
1.原材料砼原材料包括水泥、砂、石子、水、外加剂等。
1)水泥水泥进场前,预先设置好贮存仓库(或贮存垛),使到场的水泥能及时按品种、标号、出厂日期等的不同分类存放,并挂牌表示,以防混杂,进货时应根据工程进度制订详细的阶段进货计划,确保在规定的有效期内使用。
该工程主要采用袋装水泥,在确保每批水泥在出厂后3个月内用完,使用过程中要做到先进的水泥先用,存货不要过多,以防超期。
对个别受潮有结块的水泥及其它对砼质量有影响的水泥坚决予以废除并时清理至场外,袋装水泥底部做好垫离及防潮工作,顶部及侧面做好防雨及防晒措施,袋装水泥堆放高度以少于15袋为宜。
2)粗细骨料①砼骨料按监理工程师批准的料源进行生产,对含有活性成分的骨料必须进行专门试验论证,并经监理工程师批准后,方可使用。
②本工程根据设计要求及工程部位不同,要求粗骨料的最大粒径不超过构件断面最小边长的1/4,素砼厚1/2,对无筋结构,选用较大的粗骨料粒径。
对骨料的质量检查根据本项目实际情况要求:粗骨料的针片状颗粒含量不大于15%,其各级骨料超逊径含量必须控制在以原孔筛检验时超径量不小于5%,逊径量不小于10%,而以超逊径检验时,超径为零,逊径量不小于2%。
对含有活性骨料、黄锈等的粗骨料必须进行专门试验论证后,才能使用,确保进场材料合格。
料场要做好底面的硬化工作,同时使用过程中要注意底部留有余留层,以防将底部土掺入料中。
③细骨料其质量技术要求满足:a、细度模数2.0-3.0,质地应坚硬,清洁,级配良好;活性杂质含量不高于规范规定;含泥量低<3%;使用山砂、特细砂和有活性骨料的砂料时,必须进行专门试验论证。
b、中、小石子和砂隔离存放,严禁相互混杂和混入泥土。
使用中尽量按工期及进货计划供料使用,防止骨料裸露时间过长而含有超量粉尘物而影响质量。
c、骨料的质量技术要求应符合有关规定。
3)水该工程拌和用水从水库抽取,储存在蓄水池内供砼拌和用,水质符合拌和用水有关指标要求。
4)外加剂水工砼中掺用的外加剂主要包括减水剂、加气剂、缓凝剂、速凝剂和早强剂等,根据设计要求及具体的气温情况,本着有利于工程质量和改变砼有关性能的原则选择使用外加剂,经监理工程师批准后严格按有关规定购置及使用。
同时,对掺用外加剂的砼必须根据规定做好试验工作,并将结果报监理人审批。
2.配合比的试验,设计及调整1)该工程所有部位的砼,根据设计要求和选定的水泥及砂石料厂家及水源和外加剂等,及早取样送交有试验资质的,经监理工程师同意的试验部门做出各种配比设计。
2)工地试验室根据确定的配合比材料用量,严格检查及控制各计量系统,同时根据天气情况及时检测砂、石等的含水量,为调整配合比提供准确数据。
3)试验确定的配比及实际施工中因地材含水率预以调整的配合比,均需监理工程师审核签证以后才能使用,根据确定的配合比,试验及质检人员要随时监控水灰比并检测砼的坍落度。
3.砼计量拌和1)计量是否准确,拌和是否充分,是确保砼拌和物质量的关键。
本工程砼采用强制500型拌合站拌和,粗细骨料由本系统的电子计量配料装置配料,水泥由人工按每盘配比用量投放,拌和时采用一次投料法,拌和时间严格按规范要求执行。
2)骨料及水的计量经常进行检查、核实,为满足水泥计量准确的要求,每盘水泥用量尽量以整袋为准,以防不足袋投放出现较大偏差,水泥误差控制不大于1%,砂石骨料不大于2%,水和外加剂不大于1%。
5、草皮护坡(一)概述本项目草皮护坡工程主要为河道整治后的草皮护坡和水土保持工程植物措施。
主要工程量见表1-13;表1-13 草皮护坡工程主要工程量表1、撒播草种(1)施工流程撒播草种工艺流程如下:表土开挖及铺设→精细平整场地→施基肥→浸种→播种→浇水、碾压→覆盖无纺布→后期管护(2)施工方法① 表土开挖及铺设对草种播种区坡面开挖土方,主要采用人工配合反铲清挖,可利用料就近堆放,用于坡面表土铺设,废弃料采用自卸汽车运至碴场堆放。
表土铺设主要采用附近开挖的可利用有机土料,1自卸汽车运输,人工配合推土机铺料、平整。
② 精细平整场地:用耙子将土耙细整平,粗土块捡出或整细,将不能打碎的土块,大于25mm的砾石、树根、树桩及其他垃圾捡出集中堆集在一起,用自卸车集中运至碴场,在播种草籽之前须整畦灌溉一次。
如发现沉降不均匀处,应加土重新整平。
③ 施基肥:在施工中,提前将饼肥(长效有机肥)打碎撒在平整过的表土上,并通过翻松,与土壤充分混合。
④ 浸种:在播种前一天,将选定草种与肥料按比例用水浸泡催芽12~24小时,肥料采用高级复合肥,再将浸泡好的草籽、肥料、保水剂、砂,按专业比例混合,并搅拌均匀。
⑤ 播种:在良好的天气条件下,将混合好的撒播材料倒入容器内充分搅拌均匀,形成均匀混合材料,由专业技术人员均匀的用手撒播在整个坡面上,从上至下,边撒边退,保证草籽撒播量10~50g/m²。
⑥ 浇水、碾压:播种完成后24h内,对播种后坡面采用监理工程师认可的机具轻轻压实,并随即浇水。
⑦ 覆盖无纺布:在撒播完草籽混合料的坡面上,由人工自上而下的覆盖一层无纺布,保护未发芽扎根的草籽被风、雨水冲毁,并可以保持坡面水分,促使种子均匀分布。
⑧ 后期管护:在喷播后每隔3天连续浇水4小时,浇水量为0.1m³/m²,一直保持坡表湿润至草种全苗、齐苗。
浇水时采取雾状喷施,防止形成径流,造成草种分布不均匀影响覆盖率和美观。
三周后,草坪出芽覆盖率达到95%,六周后,草坪平均高度达到5cm时,揭开无纺布,以免阻止植物生长,并施肥加强草坪生长能力。
施工完成三周后,全面普查草坪生长情况,对于生长明显不均匀的位置补种,并除杂草和喷农药除虫。
待草坪长到8cm左右时修剪,并适当控水促进根系发芽。
在夏季热闷湿的天气里,必须对草坪根须做详细检查,严防霉菌等病害,若发现有病害,应及时采用灭霉灵等药物,对草坪生长状况建立巡查制度,指定有丰富经验的绿化园林工对草坪的生长状况建档,定期检查,做好文字记录。
2、边坡铺植草皮(1)铺植季节铺植草皮应根据不同草皮在当地最适宜的季节进行铺植;土壤条件不适合种植时不应铺植。
(2)草皮运送草皮运输时宜采用木板置放2~3层,保护好根系。
移植发育充分、并有足够根系的草皮时,装卸中应防止破碎。
(3)铺植草皮在铺植地表的准备工作完成以后,即可铺植草皮,可铺成条状方格。
铺草皮时,除平铺外,在边坡较高较陡之处也可铺植,即自坡脚处向上钉铺,用小尖木桩或竹签将芏皮钉固于边坡上。
