监理审批规范用语及表格的使用
监理审批意见规范用语

监理审批意见规范用语监理审批意见是监理工作中非常重要的环节,它直接关系到工程项目的质量和安全。
因此,在审批意见中使用规范的用语非常重要,可以确保信息的准确传达,避免误解和纠纷的发生。
以下是一些常用的规范用语,供参考:一、项目整体情况描述1. 项目按照合同要求进行,工程进展平稳。
2. 项目质量符合规范要求,施工进度符合计划安排。
3. 监理部门已对项目进行全面检查,未发现重大质量和安全问题。
4. 在项目施工过程中,未出现影响工程质量和进度的突发事件。
二、审查材料和文件1. 根据合同规定,已对相关图纸、设计文件进行审查。
2. 现已审查完成相关材料,并提出意见。
3. 根据监理规定,已对监理日志、巡视记录进行审查。
三、质量问题1. 项目施工中存在以下质量问题,应及时处理和整改:a. 施工材料不符合规范要求;b. 施工工艺不符合设计要求;c. 施工过程中发现质量缺陷;d. 其他质量问题。
2. 监理部门已督促施工方整改上述质量问题,并将继续跟踪检查。
四、安全问题1. 项目施工中存在以下安全问题,应立即采取措施确保工地安全:a. 施工区域未采取必要的安全措施;b. 施工现场存在安全隐患;c. 施工方未组织安全培训和教育;d. 其他安全问题。
2. 监理部门已要求施工方加强安全管理,确保工地安全。
五、进度问题1. 项目进度与计划基本一致,存在一定延误但未影响工期;2. 项目进度存在以下问题,施工方应采取措施加快施工进度:a. 施工方未按计划安排进行工作;b. 施工方存在拖延工期的行为;c. 其他进度问题。
3. 监理部门将继续监控施工进度,并要求施工方加强协调与管理。
六、费用问题1. 项目费用符合合同规定,未发现超支情况。
2. 项目费用存在以下问题,应及时核对和调整:a. 施工方未按照合同要求提供费用清单;b. 施工方存在漏报和虚报费用的情况;c. 其他费用问题。
3. 监理部门已要求施工方提供详细的费用清单,并将进行核对和审查。
监理审批文件规范用语

监理批示文件规范用语:(“安装专业”看法稿)【2 】1.工程开工报审表:审批看法用语:“经审核承包单位开工前预备工作已完成相符请求,具备开工前提2.单位工程开工报审表审批看法用语:“经审核承包单位开工前预备工作已完成,具备开工前提3.项目治理实行计划(施工组织设计)报审表审批看法用语:承包单位申报的施工组织设计相符请求时:“经审核,你方所报施工组织设计,知足施工请求,赞成按此施工组织设计指点施工”.4.治理系统报审表治理机构健全,人员天资相符请求时,监理批语:“治理轨制较健全,请按所定治理轨制履行”.5.工程施工创优实行细则报审表审批看法用语:“创优实行细则内容完美,相符创优计划请求”.6.一般施工(调试)计划报审表审批看法用语:赞成时:“计划内容完全,施工工艺流程合理,施工计划可行,赞成此计划”.7.特别施工技巧计划(措施)报审表审批看法用语:赞成“计划内容完全,施工工艺流程合理,施工计划可行,赞成此计划”.8.分包单位资历报审表审批看法用语:赞成时:“经核查分包单位天资确实,具备分包前提,拟赞成分包9.实验(检测)单位天资报审表审批看法用语:“ 经审查所报实验单位天资材料齐备,实验规模包括本工程实验项目,具备实验才能.赞成委托”.10.施工质量验收及评定项目划分报审表审批看法用语:所报施工质量验收项目划分表,项目齐备相符规范请求.11.分项工程质量报验申请单审批看法用语:“ 经审查该分项工程质量相符设计与规范请求,赞成报验申请.12.分部(子分部)工程质量报验申请单审批看法用语:“ 经审查该分部工程质量相符设计与规范请求,赞成报验申请.13.单位(子单位)工程质量报审表审批看法用语:“ 经审查该单位工程质量相符设计与规范请求,具备验收据件,赞成组织单位工程验收.14.分项工程质量验收结论一栏:该分项工程各磨练批已验收及格,分项工程验收及格”(专工签订)15.分部工程质量验收结论:“该分部的各分项工程验收材料完全且已验收及格,感不雅质量验收优越,分部工程验收及格”.(付总监签订)16.隐藏工程验收申请表审批看法用语:“ 经检讨相符请求,赞成隐藏.17.试品/试件实验报告报验表审批看法用语:“实验成果相符设计和规范请求,实验报告版面相符归档请求”.18.调试报告报审表专业监理工程师审查要点:a) 调试项目是否齐备;b) 是否按规范或装备应用解释书的请求完成相干的调试;c) 调试成果是否及格.19.施工治理人员天资报审表审批看法用语:“经核查参加施工重要治理人员天资相干证件齐备,完全有用”.20.特别工种/特别工作人员报审表审批看法用语:“经审查所报特别工种人员天资相干证件齐备有用,可知足工程施工须要.”. 21.重要测量计量器具/实验装备磨练报审表审批看法用语:“经审查所报测量.计量器具.仪器内心种类.数目.和精度,可知足工程施工须要22.监理工程师通知答复单审批看法用语:“经核查确认所报整改项目已按××号监理工程师通知单通知内容全体整改完毕”.23.重要材料.构配件及装备供货商天资报审表审批看法用语:“经审查××材料供货商的天资证实文件齐备,相符请求,赞成在工程中采用”.。
专项施工方案监理审批意见规范用语

专项施工方案监理审批意见规范用语一、前言施工方案的审批工作对于项目质量和安全具有重要意义。
为规范专项施工方案监理审批意见的表达,提高审批效率和质量,制定本规范用语,以确保专项施工方案的审批结果符合相关标准和规定,保障施工的顺利进行。
二、审批意见规范用语1. 方案内容审查1.1. 方案的设计理念清晰明确,符合相关设计规范和标准。
1.2. 方案中对关键技术问题的处理合理可行,具有可实施性。
1.3. 方案中的质量控制措施符合工程的实际情况,能够有效保障施工质量。
1.4. 方案中的安全措施完善,能够有效保障施工人员的安全。
1.5. 方案中的成本控制措施合理,符合预算要求。
2. 施工组织设计审查2.1. 施工方法合理,施工顺序清晰,施工过程符合相关规范要求。
2.2. 施工工艺具有可操作性,施工进度计划合理,施工组织协调。
2.3. 施工设备选择恰当,符合工程要求,施工资源配置充分。
2.4. 施工现场布置合理,安全通道、消防通道设置完善。
2.5. 施工单位具备相应资质,人员技术能力符合要求。
3. 施工质量控制审查3.1. 施工方案中的质量验收标准明确,能够有效评估施工质量。
3.2. 施工方案中的监测和检测措施得当,能够及时反馈施工质量问题。
3.3. 施工方案中的质量整改措施合理,能够有效解决施工质量问题。
3.4. 施工单位对施工质量的监督检查落实到位,确保施工质量符合要求。
三、结语以上规范用语仅供参考,具体审批意见应根据具体情况结合相关标准和规范进行细化和补充。
希望各相关部门和人员在专项施工方案的监理审批工作中遵守本规范用语,确保审批工作的准确和高效。
监理审批文件规范用语

监理批示文件规范用语:(“安装专业”意见稿)1、工程开工报审表:审批意见用语:“经审核承包单位开工前准备工作已完成符合要求,具备开工条件2、单位工程开工报审表审批意见用语:“经审核承包单位开工前准备工作已完成,具备开工条件3、项目管理实施规划(施工组织设计)报审表审批意见用语:承包单位申报的施工组织设计符合要求时:“经审核,你方所报施工组织设计,满足施工要求,同意按此施工组织设计指导施工”。
4、管理体系报审表管理机构健全,人员资质符合要求时,监理批语:“管理制度较健全,请按所定管理制度执行”。
5、工程施工创优实施细则报审表审批意见用语:“创优实施细则内容完善,符合创优规划要求”。
6、一般施工(调试)方案报审表审批意见用语:同意时:“方案内容完整,施工工艺流程合理,施工方案可行,同意此方案”。
7、特殊施工技术方案(措施)报审表审批意见用语:同意“方案内容完整,施工工艺流程合理,施工方案可行,同意此方案”。
8、分包单位资格报审表审批意见用语:同意时:“经核查分包单位资质确切,具备分包条件,拟同意分包 9、试验(检测)单位资质报审表审批意见用语:“经审查所报试验单位资质资料齐全,试验范围包括本工程试验项目,具备试验能力。
同意委托”。
10、施工质量验收及评定项目划分报审表审批意见用语:所报施工质量验收项目划分表,项目齐全符合规范要求。
11、分项工程质量报验申请单审批意见用语:“经审查该分项工程质量符合设计与规范要求,同意报验申请。
12、分部(子分部)工程质量报验申请单审批意见用语:“经审查该分部工程质量符合设计与规范要求,同意报验申请。
13、单位(子单位)工程质量报审表审批意见用语:“经审查该单位工程质量符合设计与规范要求,具备验收条件,同意组织单位工程验收。
14、分项工程质量验收结论一栏:该分项工程各检验批已验收合格,分项工程验收合格”(专工签署)15、分部工程质量验收结论:“该分部的各分项工程验收资料完整且已验收合格,感观质量验收良好,分部工程验收合格”。

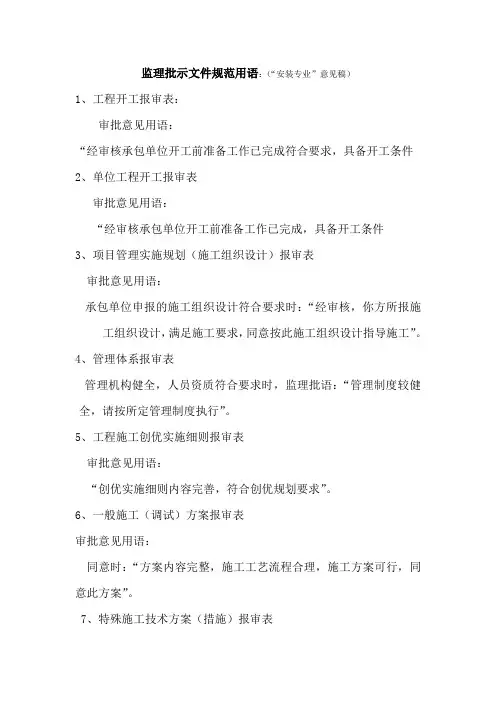

(完整版)监理审批文件规范用语

监理批示文件规范用语:(“安装专业”意见稿)1、工程开工报审表:审批意见用语:“经审核承包单位开工前准备工作已完成符合要求,具备开工条件2、单位工程开工报审表审批意见用语:“经审核承包单位开工前准备工作已完成,具备开工条件3、项目管理实施规划(施工组织设计)报审表审批意见用语:承包单位申报的施工组织设计符合要求时:“经审核,你方所报施工组织设计,满足施工要求,同意按此施工组织设计指导施工”。
4、管理体系报审表管理机构健全,人员资质符合要求时,监理批语:“管理制度较健全,请按所定管理制度执行”。
5、工程施工创优实施细则报审表审批意见用语:“创优实施细则内容完善,符合创优规划要求”。
6、一般施工(调试)方案报审表审批意见用语:同意时:“方案内容完整,施工工艺流程合理,施工方案可行,同意此方案”。
7、特殊施工技术方案(措施)报审表审批意见用语:同意“方案内容完整,施工工艺流程合理,施工方案可行,同意此方案”。
8、分包单位资格报审表审批意见用语:同意时:“经核查分包单位资质确切,具备分包条件,拟同意分包 9、试验(检测)单位资质报审表审批意见用语:“经审查所报试验单位资质资料齐全,试验范围包括本工程试验项目,具备试验能力。
同意委托”。
10、施工质量验收及评定项目划分报审表审批意见用语:所报施工质量验收项目划分表,项目齐全符合规范要求。
11、分项工程质量报验申请单审批意见用语:“经审查该分项工程质量符合设计与规范要求,同意报验申请。
12、分部(子分部)工程质量报验申请单审批意见用语:“经审查该分部工程质量符合设计与规范要求,同意报验申请。
13、单位(子单位)工程质量报审表审批意见用语:“经审查该单位工程质量符合设计与规范要求,具备验收条件,同意组织单位工程验收。
14、分项工程质量验收结论一栏:该分项工程各检验批已验收合格,分项工程验收合格”(专工签署)15、分部工程质量验收结论:“该分部的各分项工程验收资料完整且已验收合格,感观质量验收良好,分部工程验收合格”。
监理审批意见规范用语

监理审批意见规范用语监理审批意见是监理工作中重要的一环,合理规范的审批意见用语能够提高意见的表述准确性和明确性,有利于项目的有效推进。
下面是一些常用的监理审批意见规范用语,供您参考。
一、审批意见基本内容1.同意:同意施工单位的方案/设计文件/变更/变更设计文件/验收文件等。
2.不同意:不同意施工单位的方案/设计文件/变更/变更设计文件/验收文件等,原因是(具体说明原因)。
3.需修改:施工单位的方案/设计文件/变更/变更设计文件/验收文件等需要进行修改,具体修改内容为(具体说明修改内容),要求施工单位按照修改要求进行调整后重新提交。
4.需补充:施工单位的方案/设计文件/变更/变更设计文件/验收文件等需要进行补充,具体补充内容为(具体说明补充内容),要求施工单位按照补充要求进行补充后重新提交。
5.需交验:要求施工单位提供相关资料/证明材料/试验报告等进行交验。
6.待商榷:对施工单位的方案/设计文件/变更/变更设计文件/验收文件等存在较大争议,需要进一步商榷讨论后再作决定。
7.需调整:施工单位的方案/设计文件/变更/变更设计文件/验收文件等需要进行调整,具体调整要求为(具体说明调整要求)。
8.其他:根据具体情况提出其他审批意见。
二、审批意见的详细描述1.方案审批意见:1.1 同意施工单位的方案,保质保量按照方案进行施工。
1.2 不同意施工单位的方案,原因是方案存在的缺陷/不合理之处,需要调整后重新提交。
1.3 需修改施工单位的方案,具体修改要求为(具体说明修改要求)。
1.4 需补充施工单位的方案,具体补充内容为(具体说明补充内容)。
1.5 需交验施工单位提供的相关材料/报告/证明等。
2.设计文件审批意见:2.1 同意施工单位的设计文件,保质保量按照设计文件进行施工。
2.2 不同意施工单位的设计文件,原因是设计文件存在的缺陷/不合理之处,需要调整后重新提交。
2.3 需修改施工单位的设计文件,具体修改要求为(具体说明修改要求)。
监理规范审批用语

监理批示文件规范用语1、工程开工报审表:审批意见用语:“经审核承包单位开工前准备工作已完成符合要求,具备开工条件2、单位工程开工报审表审批意见用语:“经审核承包单位开工前准备工作已完成,具备开工条件3、项目管理实施规划(施工组织设计)报审表审批意见用语:承包单位申报的施工组织设计符合要求时:“经审核,你方所报施工组织设计,满足施工要求,同意按此施工组织设计指导施工”。
4、管理体系报审表管理机构健全,人员资质符合要求时,监理批语:“管理制度较健全,请按所定管理制度执行”。
5、工程施工创优实施细则报审表审批意见用语:“创优实施细则内容完善,符合创优规划要求”。
6、一般施工(调试)方案报审表审批意见用语:同意时:“方案内容完整,施工工艺流程合理,施工方案可行,同意此方案”。
7、特殊施工技术方案(措施)报审表审批意见用语:同意“方案内容完整,施工工艺流程合理,施工方案可行,同意此方案”。
8、分包单位资格报审表审批意见用语:同意时:“经核查分包单位资质确切, 具备分包条件,拟同意分包9、试验(检测)单位资质报审表审批意见用语:“经审查所报试验单位资质资料齐全,试验范围包括本工程试验项目,具备试验能力。
同意委托”。
10、施工质量验收及评定项目划分报审表质量验收项目划分表,项目齐全符合规范要求。
11、分项工程质量报验申请单审批意见用语: 合设计与规范要求,同意报验申请。
12、分部(子分部)工程质量报验申请单该分部工程质量符合设计与规范要求,同意报验申请。
审批意见用语:所报施工“经审查该分项工程质量符审批意见用语:“经审查经审查该单位13、单位(子单位)工程质量报审表审批意见用语:工程质量符合设计与规范要求,具备验收条件,同意组织单位工程验收。
14、分项工程质量验收结论一栏:该分项工程各检验批已验收合格,分项工程验收合格”(专工签署)15、分部工程质量验收结论:“该分部的各分项工程验收资料完整且已验收合格,感观质量验收良好,分部工程验收合格”。
监理审批规范用语及表格的使用

监理审批规范用语一、开工报审开工报审采用A1工程开工/复工报审表。
1、由专业监理按“工程开工条件核查表”逐项审核2、审查批语总监理工程师指定专业监理工程师对上述审查内容进行检查,逐一落实,具备开工条件时,向总监理工程师报告,总监在工程开工报审表中填写“经审核,施工单位人员,设备,机具以初步到位,施工组织方案已审批,该工程各项开工准备工作符合要求,同意于某年某月开工”,总监理工程师签发。
3、注意事项整个项目一次开工,只报审一次。
如工程项目中涉及较多单位工程,且开工时间不同,则每个单位工程开工都应报审一次。
附表:“工程开工条件核查表二、分包单位资质审查使用《分包单位资格报审表》(A3表)1、审查内容1)分包单位资质材料审查:检查经建设行政主管部门进行资质审查核发的,具有相应承包企业资质和建筑业劳务分包企业资质的《建筑业企业资质证书》和《企业法人营业执照》。
注意拟承担分包工程内容与资质等级、营业执照是否相符。
需要时一并审查特种行业施工许可证、国外(境外)企业在国内承包工程许可证。
2)分包单位近年来类似工程业绩,要求提供工程名称,质量等级证明文件。
3)审查拟分包工程的内容和范围。
注意承包单位的发包性质,注意分包是否符合施工合同规定。
4)审查专职管理人员和特种作业人员的资格证、上岗证。
2、审查意见专业监理工程师审查意见:同意则签署“该分包单位具备分包条件,拟同意分包,请总监理工程师审核”。
如认为不具备分包条件:“简要写出不符合条件之处后,签署:拟不同意分包,请总监理工程师审查”。
总监理工程师审查意见:同意专业监理工程师,签署“同意(不同意)分包”;如不同意专业监理工程师意见,写出:不同意专业监理工程审查意见的不同之处,并签认是否同意分包的意见。
三、施工组织、设计方案审批1、审查内容1)承包单位对施工组织设计(方案)签字、审批手续是否齐全;2)施工组织设计(方案)的主要内容是否齐全;•施工组织总设计:工程概况和施工特点分析;施工部署和主要项目施工方案;施工总进度计划;全场性的施工准备工作计划;施工资源总需要量计划;施工总平面图和各项主要技术经济评价指标。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
监理审批规范用语
一、开工报审
开工报审采用A1工程开工/复工报审表。
1、由专业监理按“工程开工条件核查表”逐项审核
2、审查批语
总监理工程师指定专业监理工程师对上述审查内容进行检查,逐一落实,具备开工条件时,向总监理工程师报告,
总监在工程开工报审表中填写“经审核,施工单位人员,设备,机具以初步到位,施工组织方案已审批,该工程各项开工准备工作符合要求,同意于某年某月开工”,总监理工程师签发。
3、注意事项
整个项目一次开工,只报审一次。
如工程项目中涉及较多单位工程,且开工时间不同,则每个单位工程开工都应报审一次。
附表:“工程开工条件核查表
二、分包单位资质审查
使用《分包单位资格报审表》(A3表)
1、审查内容
1)分包单位资质材料审查:检查经建设行政主管部门进行资质审查核发的,具有相应承包企业资质和建筑业劳务分包企业资质的《建筑业企业资质证书》和《企业法人营业执照》。
注意拟承担分包工程内容与资质等级、营业执照是否相符。
需要时一并审查特种行业施工许可证、国外(境外)企业在国内承包工程许可证。
2)分包单位近年来类似工程业绩,要求提供工程名称,质量等级证明文件。
3)审查拟分包工程的内容和范围。
注意承包单位的发包性质,注意分包是否符合施工合同规定。
4)审查专职管理人员和特种作业人员的资格证、上岗证。
2、审查意见
专业监理工程师审查意见:同意则签署“该分包单位具备分包条件,拟
同意分包,请总监理工程师审核”。
如认为不具备分包条件:“简要写出不符合条件之处后,签署:拟不同意分包,请总监理工程师审查”。
总监理工程师审查意见:同意专业监理工程师,签署“同意(不同意)分包”;如不同意专业监理工程师意见,写出:不同意专业监理工程审查意见的不同之处,并签认是否同意分包的意见。
三、施工组织、设计方案审批
1、审查内容
1)承包单位对施工组织设计(方案)签字、审批手续是否齐全;
2)施工组织设计(方案)的主要内容是否齐全;
?施工组织总设计:工程概况和施工特点分析;施工部署和主要项目施工方案;施工总进度计划;全场性的施工准备工作计划;施工资源总需要量计划;施工总平面图和各项主要技术经济评价指标。
?单位工程施工组织设计:工程概况和施工特点分析;施工方案选择;施工进度计划;劳动力、材料、构配件、施工机械和施工机具等需要量计划,施工平面图;保证质量、安全、降低成本和冻雨季施工的技术组织措施;各项技术经济指标等。
?施工方案设计:指重点部位、关键工序或技术复杂的分项、分部工程施工方案和采用新技术、新工艺、新技术、新设备的施工方案。
内容包括:工程概况;施工程序和顺序;主要分项分部的施工方案和施工机械选择;技术、质量保证措施等内。
1)承包单位现场项目管理机构的质量体系、技术管理体系,特别是质量保证体是否齐全;
2)主要项目的施工方法是否合理可行,是否符合现场条件及工艺要求;
3)施工机械设备的选择是否考虑了对施工质量的影响与保证;
4)施工总进度计划、施工程序的安排是否合理、科学、符合承包合同的要求;
5)施工现场总体布置是否合理,是否有利于保证工程的正常顺利施工,
是否有利于工程保证质量。
2、审批意见
专业监理工程师审查意见:符合要求则签署“施工组织设计(方案)合理、可行,且审批手续齐全,拟同意承包单位按该施工组织设计(方案)组织施工,请总监理工程师审核”。
如不符合要求,简明指出不符合要求之处,签署“暂不同意承包单位按该施工组织设计(方案)组织施工,待修改完善后再报,请总监理工程师审核”。
总监理工程师审核意见:如同意专业监理工程师审查意见,应签认“同意专业监理工程师审查意见,并同意承包单位按该施工组织设计(方案)组织施工,在施工中如有变动,及时通知监理”;如不同意专业监理工程师的审查意见,简明提出:与专业监理工程师审查意见的不同之处,签署修改意见,并签认最终结论“同意(不同意)承包单位按该施工组织设计(方案)组织施工(修改后再报)”。
四、检验批报验审批、
1、报审表;
同意签署:“合格,同意报验”;不同意则签署“……不合格,整改合格后再报验”
2、检验批质量验收表格:
(1)、监理员在监理单位验收记录一栏填写,填写时须注明资料检查情况和主控项目、一般项目质量情况,
(2)、监理工程师在验收结论一栏填写,“合格”或“不合格”
五、分项工程验收记录表
监理工程师在验收结论一栏写:“构成该分项工程的各检验批的验收资料完整且均已验收合格,该分项工程合格”。
六、分部工程验收记录表
总监理工程师在分部工程验收写:“构成该分部的各分项工程验收资料完整且均已验收合格,感观质量验收良好,该分部工程验收合格”。
七、单位工程质量竣工验收记录(汇总表)。
监理工程师人员对单位(子单位)工程质量控制质量资料进行核查填写,基本用语“齐全”、“基本齐全”、总监对质量竣工验收记录结论“合格”、“不合格”。
八、工程延期审批:
1、审查内容
1)审核在延期事件发生后,承包单位是否在合同规定有效时间内向监理机构以书面形式提出延期申请(规范用表A7)。
2)审核该延期的依据和延期工期的计算。
2、审批意见
总监理工程师如同意延期,延期时间按核实时间填写,并在《工程临时延期审批表》或《工程最终延期审批表》中“暂时同意工期延长...”前“?”内打“?”,否则“在不同意延长工期…”前“?”内打“?”。
同时说明同意与不同意延期的理由和依据。
在表中的“说明:”后,签署“该延期事件符合(不符合)承包合同关于工期延期的约定,同意(不同意)延期”。
工程开工条件核查表。
