施工缝的留置与处理方法

合集下载

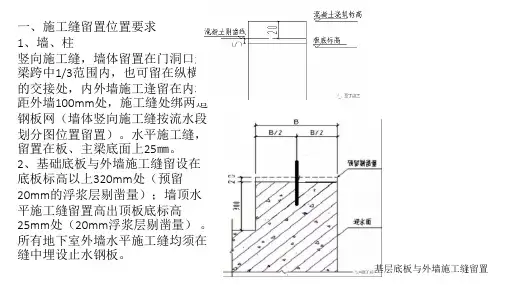

施工缝留置及处理措施

施工缝留置及处理措施
A
基层底板与外墙施工缝1 留置
3、顶板后浇带施工缝留 置在1/3跨中位置,顶板 施工缝与板面垂直,不得 留斜茬。
4、楼梯踏步一边有剪力 墙时,控制在梯段板跨中 1/3范围内。楼梯踏步一 边没有剪力墙时,留置在 楼梯休息平台板跨中1/3 范围内,平行于楼梯梁留 置。
5、梁窝施工缝,用苯板 卡设胶带包裹,梁窝要比 实际梁边线每边小20㎜, 作为清理梁窝时的剔凿量
A
2
6、主楼地下室与室外地下车库施工缝 主楼先施工,车库后挖,在施工缝位 置预留插筋,一般项目上把施工缝留 置在墙体垂直面上,主体完工后进行 室处地下室施工。这样容易出现墙体 垂直施工缝不易浇筑密实,因沉降变 形因素影响产生裂缝、渗漏等现象, 修补难度较大。我们可以将施工缝位 置由墙板结合处改为板板结合处,浇 筑前彻底清理施工缝,确保混凝土密 实,并在防水施工前进行渗漏检查, 发现渗漏先进行修补。
一、施工缝留置位置要求 1、墙、柱 竖向施工缝,墙体留置在门洞口过 梁跨中1/3范围内,也可留在纵横墙 的交接处,内外墙施工逢留在内墙 距外墙100mm处,施工缝处绑两道 钢板网(墙体竖向施工缝按流水段 划分图位置留置)。水平施工缝, 留置在板、主梁底面上25㎜。 2、基础底板与外墙施工缝留设在 底板标高以上320mm处(预留 20mm的浮浆层剔凿量);墙顶水 平施工缝留置高出顶板底标高 25mm处(20mm浮浆层剔凿量) 。 所有地下室外墙水平施工缝均须在 缝中埋设止水钢板。
一周高出楼面30mm与模板 平齐,墙内侧同楼面平, 形成斜坡面。
(2)混凝土浇筑后吊绑模 下移并重新加固,根据平
整度情况在混凝土墙上口
弹线。采用角磨机按弹线
标高将墙外口割平,施工
缝处贴双面胶合上外墙模 板,拆源自后弹线清理 。吊帮模高出楼面30mm左右支模

建筑施工缝留置形式、位置和处理措施

建筑施工缝留置形式、位置和处理措施

施工缝:因施工组织需要而在各施工单元分区间留设的缝。

施工缝并非一种真实存在的“缝〞,它只是因后浇注混凝土超过初凝时间,而与先浇注的混凝土之间存在一个结合面,该结合面就称之为施工缝。

施工缝的位置应设置在构造受剪力较小和便于施工的部位,且应符合以下规定:柱应留水平缝,梁、板、墙应留垂直缝。

( 1) 施工缝应留置在根抵的顶面、梁或者吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。

( 2) 和楼板连成整体的大断面梁,施工缝应留置在板底面以下 20mm~30mm 处。

当板下有梁托时,留置在梁托下部。

( 3) 对于长宽比大于二比一的单向板,施工缝应留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎。

( 4) 有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间 1/3 的围。

( 5) 墙上的施工缝应留置在门洞口过梁跨中 1/3 围,也可留在纵横墙的交接处。

( 6) 楼梯上的施工缝应留在踏步板的 1/3 处。

楼梯的混凝土宜连续浇注。

假设为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的 1/3 部位,但要注意接缝面应斜向垂直于楼梯轴线方向。

〔施工中存在争执原因是旧规规定了楼梯施工缝必须留置在中间 1/3 区段,传统施工留置在向上、下 3 步处,留置在梯段中间时,理论上是剪力较小,但施工时施工缝质量不好控制,二次支模时容易产生已浇筑部位形成短时“悬挑〞,反而不利于构件的质量控制。

〕( 7) 水池池壁的施工缝宜留在高出底板外表 200mm~500mm 的竖壁上。

( 8) 双向受力楼板、大体积混凝土、拱、壳、仓、设备根抵、多层刚架及其他复杂构造,施工缝位置应按设计要求留设。

1、施工规中规定的“柱应留水平缝、梁板墙应留垂直缝〞比拟片面,没有对混凝土构件作出统一规定,例如,混凝土楼梯如果说留水平缝或者垂直缝都是不适宜的。

应规定为:使施工缝接缝面与构造的纵向轴线垂直。

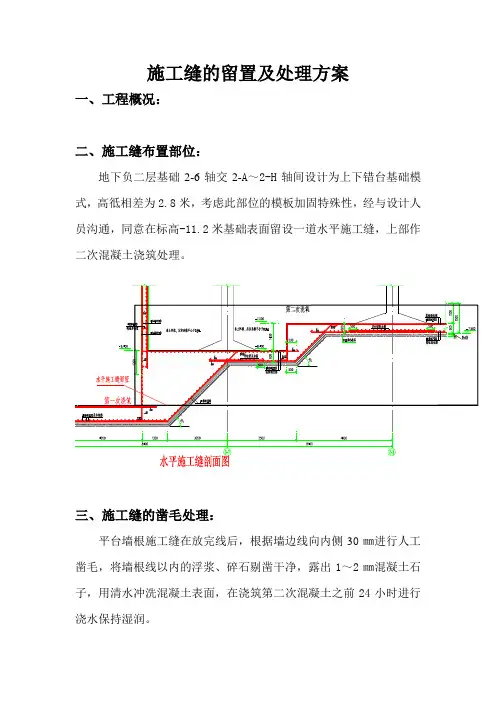

施工缝的留置及处理方案

施工缝的留置及处理方案

施工缝的留置及处理方案
一、工程概况:
二、施工缝布置部位:
地下负二层基础2-6轴交2-A~2-H轴间设计为上下错台基础模式,高彽相差为2.8米,考虑此部位的模板加固特殊性,经与设计人员沟通,同意在标高-11.2米基础表面留设一道水平施工缝,上部作二次混凝土浇筑处理。

三、施工缝的凿毛处理:
平台墙根施工缝在放完线后,根据墙边线向内侧30㎜进行人工凿毛,将墙根线以内的浮浆、碎石剔凿干净,露出1~2㎜混凝土石子,用清水冲洗混凝土表面,在浇筑第二次混凝土之前24小时进行浇水保持湿润。

四、施工缝的检查及报验:
施工缝施工及处理完毕后,首先必须进行自检,自检合格后,由班组长及施工队长进行检查,最后由质量检查员及监理进行检查验收,方可进行下道工序施工。

五、施工缝混凝土浇筑:
混凝土浇筑之前应将施工缝部位清理干净,用水充分湿润,混凝土的泵管应加设在先前准备好的铁架上,防止泵管将基础底板钢筋压变形,泵管走向按混凝土浇筑方案布置,由前至后顺次拆管浇筑,避免将泵管架上刚浇好的混凝土上。

开始浇筑前,施工缝部位采用混凝土界面剂进行处理一遍,再敷50㎜厚同混凝土强度等级的砂浆振捣密实。

混凝土浇筑时确保快插慢拨,振动时间以混凝土不冒气泡为止,插入间距为300㎜呈梅花形布置,插入深度为进下层混凝土50~100㎜。

混凝土浇筑12小时后即可进行养护,养护时间一般为7~14天。

混凝土工程施工缝留置位置

混凝土工程施工缝留置位置

混凝土工程施工缝留置位置是混凝土施工中的一个重要环节。

施工缝的位置留置是否合理,直接影响到混凝土结构的承载能力、耐久性和外观质量。

本文将从施工缝的定义、留置原则、留置位置及处理方法等方面进行详细阐述。

一、施工缝的定义及作用施工缝是指在混凝土浇筑过程中,因设计要求、施工条件限制等原因,导致混凝土结构在不同位置产生缝隙。

施工缝的作用主要是为了避免由于温度、湿度、收缩等因素引起的结构应力过大,从而导致混凝土裂缝的产生。

合理设置施工缝,可以有效降低混凝土结构的应力,提高其承载能力和耐久性。

二、施工缝留置原则1. 结构受力最小原则:施工缝应设置在结构受剪力较小的地方,避免在施工过程中产生过多的应力集中。

2. 便于施工原则:施工缝的位置应便于施工操作,如便于浇筑、振捣和养护等。

3. 结构功能分区原则:施工缝应结合结构的实际功能分区,如基础、柱、梁、板等部位。

4. 设计要求原则:施工缝的位置应符合设计要求,如结构物的变形缝、施工缝等。

三、施工缝留置位置及处理方法1. 基础:施工缝应留置在基础的顶面。

基础顶面以下50mm~100mm范围内,为新老混凝土的结合部位。

在浇筑新混凝土前,应将基础顶面松动石子清除干净,并充分湿润和冲洗干净。

2. 柱:施工缝应留置在柱的顶部。

柱顶部以下50mm~100mm范围内为新老混凝土的结合部位。

在浇筑新混凝土前,应将柱顶部的松动石子清除干净,并充分湿润和冲洗干净。

3. 梁:施工缝应留置在梁的顶部或底部。

梁顶部以下50mm~100mm范围内为新老混凝土的结合部位。

在浇筑新混凝土前,应将梁顶部的松动石子清除干净,并充分湿润和冲洗干净。

4. 板:施工缝应留置在板的支撑结构上。

如梁、墙等部位。

施工缝以下50mm~100mm范围内为新老混凝土的结合部位。

在浇筑新混凝土前,应将施工缝部位的松动石子清除干净,并充分湿润和冲洗干净。

5. 墙:施工缝应留置在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处。

施工缝的留置与处理方法

施工缝的留置与处理方法

施工缝的留置与处理现浇板施工缝留置不当会有一定的结构危害性,因此,提出设计一种施工缝:首先,保证通过施工能达到现浇板结构计算力学假定,确保结构安全;其次,方便施工.现浇楼板施工缝的设置,应该严格按照规定,认真处理.如果其位置不当或处理不好,就会改变原设计的受力假设,从而引起质量事故,轻则开裂渗漏,影响建筑物的寿命;重则存在结构隐患,危及结构安全,直接影响使用.因此,我们必须给予高度重视。

一、施工缝设置的时间界定大面积的楼层现浇板施工过程中,往往会因为施工技术和劳动力组织上的原因,或者是分段考虑流水施工,不能连续地将每层楼上的现浇板整体浇筑完成,当间歇时间预计超过规定的时间时,应预先选定适当的部位设置施工缝。

二、施工缝的设置位置探讨砖混结构的住宅楼、办公楼等楼房的楼层现浇板大多数是双向板,而施工缝的留置位置从调查情况来看,在设计的施工图纸中,大多数图纸并没有单独注明现浇板施工缝的设计要求。

现阶段主要有以下几种留置方法:1.第一种留置方法:现浇板施工缝沿着横向设置在现浇板跨中1/3范围内,虽然留置在结构受剪力较小处,但是很难保证结构计算时的力学假定(即不能完全保证楼板的整体性),由于混凝土楼板的收缩或者在长期荷载作用下,往往会在这种施工缝处产生裂缝,甚至会出现贯通缝,将地板砖拉裂,既影响美观,又会渗水,引起钢筋锈蚀。

重者影响结构安全,影响楼房使用寿命。

这种现浇楼板产生裂缝的主要原因,是因为砖混结构楼房的砖墙刚度太大,限制着现浇板混凝土的自由收缩,(实质上是因为混凝土的线膨胀系数与砖砌体的线膨胀系数相差太大引起的)。

当收缩达到一定程度时,首先在现浇板的施工缝处产生裂缝,因为这个截面上新旧混凝土粘结力差,结合不牢固。

这种非自由收缩不象框架结构楼房楼层现浇板那样自由,因为框架柱相对于砖墙来说柔性较大,刚度较小。

由同一种材料(钢筋混凝土)的柱、梁、板构成的框架结构.楼房整体基本上是各向同性的.因此,框架结构基本楼房现浇板的施工缝即使留设在跨中1/3范围内,只要按规范规定处理。

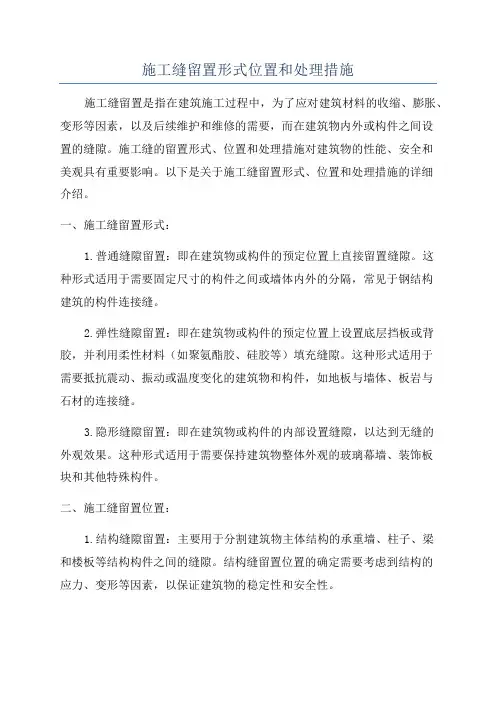

施工缝留置形式位置和处理措施

施工缝留置形式位置和处理措施

施工缝留置形式位置和处理措施施工缝留置是指在建筑施工过程中,为了应对建筑材料的收缩、膨胀、变形等因素,以及后续维护和维修的需要,而在建筑物内外或构件之间设置的缝隙。

施工缝的留置形式、位置和处理措施对建筑物的性能、安全和美观具有重要影响。

以下是关于施工缝留置形式、位置和处理措施的详细介绍。

一、施工缝留置形式:1.普通缝隙留置:即在建筑物或构件的预定位置上直接留置缝隙。

这种形式适用于需要固定尺寸的构件之间或墙体内外的分隔,常见于钢结构建筑的构件连接缝。

2.弹性缝隙留置:即在建筑物或构件的预定位置上设置底层挡板或背胶,并利用柔性材料(如聚氨酯胶、硅胶等)填充缝隙。

这种形式适用于需要抵抗震动、振动或温度变化的建筑物和构件,如地板与墙体、板岩与石材的连接缝。

3.隐形缝隙留置:即在建筑物或构件的内部设置缝隙,以达到无缝的外观效果。

这种形式适用于需要保持建筑物整体外观的玻璃幕墙、装饰板块和其他特殊构件。

二、施工缝留置位置:1.结构缝隙留置:主要用于分割建筑物主体结构的承重墙、柱子、梁和楼板等结构构件之间的缝隙。

结构缝留置位置的确定需要考虑到结构的应力、变形等因素,以保证建筑物的稳定性和安全性。

2.装饰缝隙留置:主要用于分割建筑物的外墙、内墙、地面、天花板等装饰面板或装饰材料之间的缝隙。

装饰缝留置位置的确定需要考虑到装饰面板的材料性能、变形等因素,以保证建筑物的美观和维护。

3.工程缝隙留置:主要用于分割建筑物内外部分的缝隙,如地板与墙体的连接缝、门窗与墙体的连接缝等。

工程缝留置位置的确定需要考虑到建筑物不同部位的变形、承重等因素,以保证建筑物的质量和功能。

三、施工缝留置处理措施:1.缝隙尺寸的确定:缝隙尺寸的确定需要根据建筑物的预期变形量、收缩率、材料性能等因素进行计算和分析。

通常情况下,缝隙的宽度应根据材料的膨胀和收缩系数来决定,以达到缝隙的正常移动和伸缩。

2.缝隙材料的选择:缝隙材料的选择需要根据建筑物的特点、使用环境、材料性能等因素进行考虑。

工程施工缝隙留置规定(3篇)

工程施工缝隙留置规定(3篇)

第1篇在建筑工程中,施工缝的留置对于保证工程质量、提高施工效率具有重要意义。

施工缝是指混凝土浇筑过程中,因设计要求或施工需要分段浇筑,而在先、后浇筑的混凝土之间所形成的接缝。

为了确保施工缝的质量和防水性能,以下是对工程施工缝隙留置规定的详细介绍。

一、施工缝留置原则1. 施工缝应尽量减少,如必须留设,应避开应力集中处,置于应力较小且便于施工的部位。

2. 施工缝的位置应符合设计要求,并应保证结构的整体性和防水性能。

3. 施工缝应留置在结构受剪力较小、便于施工和检查的部位。

二、施工缝留置部位1. 柱:施工缝宜留置在基础、楼板、梁的顶面,梁和吊车梁牛腿、无梁楼板柱帽的下面。

2. 梁和板:施工缝应留置在次梁跨中1/3范围内,单向板可留置在平行于板的短边的任何位置。

3. 墙:施工缝宜留置在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处。

4. 楼梯:楼梯施工缝可留置在1/3跑的位置,也可将施工缝留置在平台梁上。

5. 大体积混凝土结构、拱、薄壳、蓄水池、多层钢架等,施工缝的位置应按设计要求留置。

三、施工缝留置要求1. 施工缝的位置应在混凝土浇筑前确定,并应符合设计要求。

2. 施工缝的留置位置应符合以下要求:(1)柱:施工缝宜留置在基础、楼板、梁的顶面,梁和吊车梁牛腿、无梁楼板柱帽的下面。

(2)梁和板:施工缝应留置在次梁跨中1/3范围内,单向板可留置在平行于板的短边的任何位置。

(3)墙:施工缝宜留置在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处。

(4)楼梯:楼梯施工缝可留置在1/3跑的位置,也可将施工缝留置在平台梁上。

(5)大体积混凝土结构、拱、薄壳、蓄水池、多层钢架等,施工缝的位置应按设计要求留置。

四、施工缝处理措施1. 施工缝处混凝土骨料集中、混凝土酥松、新旧混凝土接茬明显、沿缝隙处渗漏水等现象,应采取以下措施进行处理:(1)立缝表面凿毛法:砼终凝后,挡板拆除,用斩斧或钢杆将表面凿毛,清理松动石子。

后浇带、施工缝留置形式、位置和处理措施

后浇带、施工缝留置形式、位置和处理措施

后浇带、施工缝留置位置、形式和处理措施1、什么叫施工缝?施工缝:因施工组织需要而在各施工单元分区间留设的缝.施工缝并不是一种真实存在的“缝”,它只是因后浇注混凝土超过初凝时间,而与先浇注的混凝土之间存在一个结合面,该结合面就称之为施工缝。

2、施工缝留设方法?施工缝的位置应设置在结构受剪力较小和便于施工的部位,且应符合下列规定:柱应留水平缝, 梁、板、墙应留垂直缝。

(1)施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。

(2)和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30mm 处。

当板下有梁托时,留置在梁托下部。

(3)对于长宽比大于二比一的单向板,施工缝应留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎。

(4)有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3 的范围内.(5)墙上的施工缝应留置在门洞口过梁跨中1/3 范围内,也可留在纵横墙的交接处。

(6)楼梯上的施工缝应留在踏步板的1/3 处。

楼梯的混凝土宜连续浇注。

若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的1/3部位,但要注意接缝面应斜向垂直于楼梯轴线方向。

(施工中存在争执原因是旧规范规定了楼梯施工缝必须留置在中间1/3区段,传统施工留置在向上、下3步处,留置在梯段中间时,理论上是剪力较小,但施工时施工缝质量不好控制,二次支模时容易产生已浇筑部位形成短时“悬挑”,反而不利于构件的质量控制。

)(7) 水池池壁的施工缝宜留在高出底板表面200mm~500 mm的竖壁上。

( 8) 双向受力楼板、大体积混凝土、拱、壳、仓、设备基础、多层刚架及其他复杂结构,施工缝位置应按设计要求留设。

3、浅谈施工缝能否留置1、施工规范中规定的“柱应留水平缝、梁板墙应留垂直缝”比较片面,没有对混凝土构件作出统一规定,例如,混凝土楼梯如果说留水平缝或垂直缝都是不合适的。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工缝的留置与处理现浇板施工缝留置不当会有一定的结构危害性,因此,提出设计一种施工缝:首先,保证通过施工能达到现浇板结构计算力学假定,确保结构安全;其次,方便施工。

现浇楼板施工缝的设置,应该严格按照规定,认真处理。

如果其位置不当或处理不好,就会改变原设计的受力假设,从而引起质量事故,轻则开裂渗漏,影响建筑物的寿命;重则存在结构隐患,危及结构安全,直接影响使用。

因此,我们必须给予高度重视。

一、施工缝设置的时间界定大面积的楼层现浇板施工过程中,往往会因为施工技术和劳动力组织上的原因,或者是分段考虑流水施工,不能连续地将每层楼上的现浇板整体浇筑完成,当间歇时间预计超过规定的时间时,应预先选定适当的部位设置施工缝。

二、施工缝的设置位置探讨砖混结构的住宅楼、办公楼等楼房的楼层现浇板大多数是双向板,而施工缝的留置位置从调查情况来看,在设计的施工图纸中,大多数图纸并没有单独注明现浇板施工缝的设计要求。

现阶段主要有以下几种留置方法:1.第一种留置方法:现浇板施工缝沿着横向设置在现浇板跨中1/3范围内,虽然留置在结构受剪力较小处,但是很难保证结构计算时的力学假定(即不能完全保证楼板的整体性),由于混凝土楼板的收缩或者在长期荷载作用下,往往会在这种施工缝处产生裂缝,甚至会出现贯通缝,将地板砖拉裂,既影响美观,又会渗水,引起钢筋锈蚀。

重者影响结构安全,影响楼房使用寿命。

这种现浇楼板产生裂缝的主要原因,是因为砖混结构楼房的砖墙刚度太大,限制着现浇板混凝土的自由收缩,(实质上是因为混凝土的线膨胀系数与砖砌体的线膨胀系数相差太大引起的)。

当收缩达到一定程度时,首先在现浇板的施工缝处产生裂缝,因为这个截面上新旧混凝土粘结力差,结合不牢固。

这种非自由收缩不象框架结构楼房楼层现浇板那样自由,因为框架柱相对于砖墙来说柔性较大,刚度较小。

由同一种材料(钢筋混凝土)的柱、梁、板构成的框架结构。

楼房整体基本上是各向同性的。

因此,框架结构基本楼房现浇板的施工缝即使留设在跨中1/3范围内,只要按规范规定处理。

一般情况不会出现裂缝。

这种留置现浇板施工缝的方法,比较难施工。

施工缝的处理需按规范要求,在施工缝处继续浇筑混凝土时,已浇筑的混凝土抗压强度应达到不小于1.2MPa 而且需要剔凿掉松动的石子和软弱的混凝土层,然后用压力水冲洗干净,而且要求充分湿润保潮,不小于24h在浇筑混凝土前宜先铺一层10-15mm厚的水泥砂浆,其配合比与混凝土内的砂浆成分相同。

2.第二种留置方法:现浇板施工缝留置在承重横墙上中线处,这种留置施工缝的方法符合规范规定在剪力较小处,能消除因施工缝在跨中1/3范围内处理不好引起的裂缝。

具体做法是:①先在承重横墙上中线设置通常垫木或钢管,一是作为现浇板负筋的临时支撑,二是可以作为浇筑现浇板混凝土的临时支撑,二是可以作为浇筑现浇板混凝土的临时侧面模板。

②浇筑混凝土完成后,待混凝土达到1.2MP时。

将中心线处多余浇筑的混凝土剔凿掉。

砖混结构现浇楼板施工缝的设置与处理来自: 免费论文网③剔凿至中心线处的密实混凝土时,需要用压力水冲洗干净,并且要求保持湿润24小时以上,残留在混凝土表面上的积水应清除。

④铺设一层10-15mm厚的水泥砂浆(其配合比与混凝土内的砂浆成分相同)。

⑤二次浇筑现浇板混凝土。

众所周知,如果通过建筑施工能完全达到设计效果、符合结构设计时的力学假定,那么说明能保证结构安全和建筑物的使用寿命。

反之,通过建筑施工,即使水平再高的建筑技术队伍去施工,也保证不了(或者很难施工、很难保证)原设计效果的话,就应该改变原设计计算力学模型的假定,况且施工规范规定,施工缝要按设计要求留置。

三、楼层现浇板设计施工缝的处理方法这种处理施工缝的方法,是在总结上述施工缝处理方法的优点的基础上,综合考虑出来的,供各位同行参考:楼层现浇板设计施工缝的具体做法:1、改变预留施工缝的支座支承情况,改为简支支座,断开负筋,调整此处板底筋(配筋量增大)和负筋(配筋量减小)。

这样,改变了楼板受力状态,应重新设计计算,并征得设计单位同意。

2、降低标高(降低一个现浇板厚度标高),此调整影响结构抗震性能很小,因为楼房水平方向靠圈梁拉结,竖向靠构造柱拉结。

3、施工缝处浇筑混凝土时,可先浇筑圈梁混凝土,后浇筑现浇板混凝土,直接在截面处设置现浇板的垂直侧模,将混凝土振捣密实。

4、设计施工缝设置的间距确定:大面积楼层结构设计时,应该沿纵向每隔20米左右设置一条施工缝。

这样做既能保证原设计力学假定,又能消除现浇板收缩裂缝,同时也能解决由于屋面现浇板热胀引起的顶层窗洞口处出现八字缝。

通过以上的几种方法与措施基本上可以克服由于施工缝留的部位不当引起的裂缝等质量事故。

施工缝留置位置、形式和处理措施1、什么叫施工缝?施工缝:因施工组织需要而在各施工单元分区间留设的缝。

施工缝并不是一种真实存在的“缝”,它只是因后浇注混凝土超过初凝时间,而与先浇注的混凝土之间存在一个结合面,该结合面就称之为施工缝。

2、施工缝留设方法?施工缝的位置应设置在结构受剪力较小和便于施工的部位,且应符合下列规定:柱应留水平缝,梁、板、墙应留垂直缝。

( 1) 施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。

( 2) 和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30mm 处。

当板下有梁托时,留置在梁托下部。

( 3) 对于长宽比大于二比一的单向板,施工缝应留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎。

( 4) 有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3 的范围内。

( 5) 墙上的施工缝应留置在门洞口过梁跨中1/3 范围内,也可留在纵横墙的交接处。

( 6) 楼梯上的施工缝应留在踏步板的1/3 处。

楼梯的混凝土宜连续浇注。

若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的1/3部位,但要注意接缝面应斜向垂直于楼梯轴线方向。

(施工中存在争执原因是旧规范规定了楼梯施工缝必须留置在中间1/3区段,传统施工留置在向上、下3步处,留置在梯段中间时,理论上是剪力较小,但施工时施工缝质量不好控制,二次支模时容易产生已浇筑部位形成短时“悬挑”,反而不利于构件的质量控制。

)( 7) 水池池壁的施工缝宜留在高出底板表面200mm~500 mm的竖壁上。

( 8) 双向受力楼板、大体积混凝土、拱、壳、仓、设备基础、多层刚架及其他复杂结构,施工缝位置应按设计要求留设。

3、浅谈施工缝能否留置1、施工规范中规定的“柱应留水平缝、梁板墙应留垂直缝”比较片面,没有对混凝土构件作出统一规定,例如,混凝土楼梯如果说留水平缝或垂直缝都是不合适的。

应规定为:使施工缝接缝面与结构的纵向轴线垂直。

2、对于大体积混凝土,由于浇注数量大,整体性要求高,一般不应留施工缝。

3、混凝土条行基础和独立柱基础也应一次浇注完毕,不宜留施工缝。

4、承受动力作用的设备基础,一般不应留置施工缝。

如设计没有规定,而施工时又必须分段浇注混凝土时,应先征得设计单位同意,并符合施工规范要求方可设置。

但在同一设备机座的地脚螺栓之间,在重要机座之下和用轴连接传动的设备机座之间不得留置垂直缝。

5、基础的薄壁或悬壁部位以及被孔洞削弱部位不应留置施工缝。

6、施工规范规定:“和板连成整体的大断面梁,施工缝应留置在板底面以下20-30mm,当板下有梁托时,留在梁托下部。

”大断面梁,没有具体规定端面尺寸,一般认为和板连成整体的梁应和板同时浇注,只有当梁的高度大于1m时,才允许将梁单独浇注并按规范规定留置施工缝。

7、对简支梁作受力分析,在荷载作用下跨中的剪力较小,施工也比较方便,施工缝应留置在跨度中间1/3的范围内。

8、浇注圈梁时,由于砖墙的十字、丁字、转角墙垛、门窗洞、预留洞的上部以及圈梁与其他混凝土构件交接处如带有雨蓬、阳台、天沟板等的圈梁属于薄弱环节或关键部位,都应连续浇注混凝土,除此之外的部位均可留置施工缝。

9、楼梯的混凝土宜连续浇注。

若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的1/3部位,但要注意接缝面应斜向垂直于楼梯轴线方向。

10、雨蓬由于浇注量少且属于悬臂构件,应一次浇注混凝土完毕,不能留施工缝。

11、有分阶的独立柱基础各阶应连续施工、各阶之间禁止留水平施工缝。

a。

在独立基础(假设分3阶,从底往上分别是1、2、3阶,其厚度分别是h1、h2、h3)设计计算时,依据有关计算理论确定每阶的计算高度时是这样考虑的:第3阶厚度=h3、第2阶厚度=h3+h2、第1阶厚度=h1+h2+h3。

b。

设计受力计算、冲切验算、独立基础底板的配钢筋计算都是按这个方法确定的厚度(高度)去设计。

如果施工时,每阶之间留水平施工缝,他们互相之间就不是一个相对匀质的结构体、够不成一个整体,结构抵御荷载的能力就会大打折扣,甚至由于各阶互相分离,很早就被破坏退出工作,受力达不到设计要求最终形成结构安全事故。

你说各阶分开施工(留施工缝)的危害有多大!c.因此,在独立柱基础施工时三阶要连续施工,安装柱基模板时第1阶模板直接放置在砼垫层上、其他两阶(第2、3阶)采用吊模,浇筑混凝土时必须同时三阶一次性连续施工、保证混凝土初凝前浇筑并振动完毕、禁止各阶之间留水平施工缝。

4、常出现问题的现象施工缝处混凝土骨料集中, 混凝土酥松, 新旧混凝土接茬明显, 沿缝隙处渗漏水5、提出几点具体处理措施(1)、立缝表面凿毛法砼终凝后,挡板拆除,用斩斧或钢杆将表面凿毛,清理松动石子,此时砼强度很低,凿深20~30MM较容易,待二次浇筑砼时,提前用压力水将缝面冲洗干净,边浇边刷素水泥浆一道,以增强咬合力。

(2)、增加粗骨料法梁、板体积较大造成留置缝厚大,表面的浮浆层、泌水层也相应厚,施工缝的处理难度较大;如采取刮除表面的浮浆或二次振捣效果不佳,可采用添加粗骨料的方法,将级配干净的碎石撒入浮浆内,重新振捣防止石子集中。

这样会使缝处浇筑砼在体积较大处时粗细骨料均匀,水泥浆不会流失且强度不会降低,亦能提高新旧界面的粘结力和咬合力。

(3)、清除浮浆法当砼体量较小,简单的方法是铁抹子将表面的浮浆刮去一层,深度<25MM,并挖压出条纹状,可以提高水平施工缝的粘结质量,对新旧砼结合有利。

(4)、二次开发振捣法掌握好时间,在砼初凝后,终凝前进行二次重振,这样会对沉下的石子和上浮浆水重新搅拌组合一次,使之更均匀密实,缝的重新振捣实践表明是有效措施之一。

(5)、在施工缝处继续浇筑混凝土时, 应符合下列规定:①已浇筑的混凝土, 其抗压强度不应小于1.2 MPa。

②在已硬化的混凝土表面上, 应清除水泥薄膜和松动石子以及软弱混凝土层, 并加以充分湿润和冲洗干净, 且不得积水。

相关文档
最新文档
