灰渣混凝土隔墙板施工方案

合集下载

灰渣混凝土空心隔墙板的施工技术

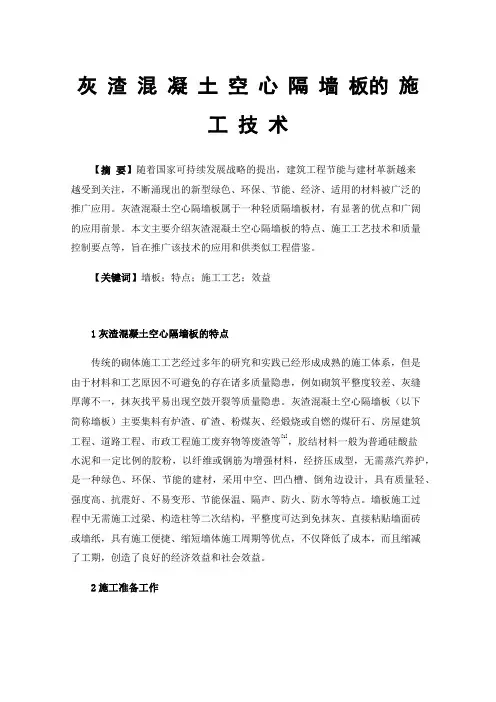

灰渣混凝土空心隔墙板的施工技术

灰渣混凝土空心隔墙板的施工技术【摘要】随着国家可持续发展战略的提出,建筑工程节能与建材革新越来越受到关注,不断涌现出的新型绿色、环保、节能、经济、适用的材料被广泛的推广应用。

灰渣混凝土空心隔墙板属于一种轻质隔墙板材,有显著的优点和广阔的应用前景。

本文主要介绍灰渣混凝土空心隔墙板的特点、施工工艺技术和质量控制要点等,旨在推广该技术的应用和供类似工程借鉴。

【关键词】墙板;特点;施工工艺;效益1灰渣混凝土空心隔墙板的特点传统的砌体施工工艺经过多年的研究和实践已经形成成熟的施工体系,但是由于材料和工艺原因不可避免的存在诸多质量隐患,例如砌筑平整度较差、灰缝厚薄不一,抹灰找平易出现空鼓开裂等质量隐患。

灰渣混凝土空心隔墙板(以下简称墙板)主要集料有炉渣、矿渣、粉煤灰、经煅烧或自燃的煤矸石、房屋建筑工程、道路工程、市政工程施工废弃物等废渣等[1],胶结材料一般为普通硅酸盐水泥和一定比例的胶粉,以纤维或钢筋为增强材料,经挤压成型,无需蒸汽养护,是一种绿色、环保、节能的建材,采用中空、凹凸槽、倒角边设计,具有质量轻、强度高、抗震好、不易变形、节能保温、隔声、防火、防水等特点。

墙板施工过程中无需施工过梁、构造柱等二次结构,平整度可达到免抹灰、直接粘贴墙面砖或墙纸,具有施工便捷、缩短墙体施工周期等优点,不仅降低了成本,而且缩减了工期,创造了良好的经济效益和社会效益。

2施工准备工作熟悉设计图纸,绘制墙板隔墙立面和平面的排版图,编制详细的施工方案,掌握与内墙墙板相关的施工技术规范、标准和图集,根据施工进度计划编制人、机、料的进场计划。

编制施工技术交底,在施工前对作业班组进行工艺要求和质量标准的交底和培训。

选择合适的场地堆放墙板,现场应具备满足墙板垂直运输的施工电梯,尺寸应满足吊运墙板的要求,提升能力能满足安装进度的需求。

墙板进场之前,将楼层清理干净,工序交接完成并办理书面移交。

进场的墙板应有合格的检测报告和出厂合格证书。

工程建设施工之灰渣混凝土隔墙板施工方案范文

工程建设施工之灰渣混凝土隔墙板施工方案范文

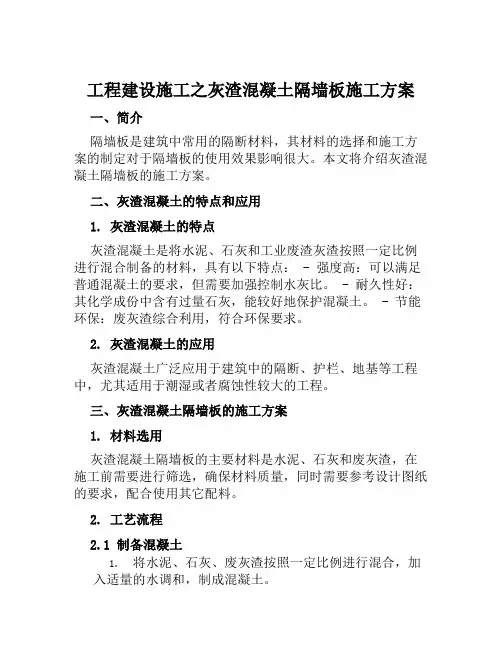

工程建设施工之灰渣混凝土隔墙板施工方案一、简介隔墙板是建筑中常用的隔断材料,其材料的选择和施工方案的制定对于隔墙板的使用效果影响很大。

本文将介绍灰渣混凝土隔墙板的施工方案。

二、灰渣混凝土的特点和应用1. 灰渣混凝土的特点灰渣混凝土是将水泥、石灰和工业废渣灰渣按照一定比例进行混合制备的材料,具有以下特点: - 强度高:可以满足普通混凝土的要求,但需要加强控制水灰比。

- 耐久性好:其化学成份中含有过量石灰,能较好地保护混凝土。

- 节能环保:废灰渣综合利用,符合环保要求。

2. 灰渣混凝土的应用灰渣混凝土广泛应用于建筑中的隔断、护栏、地基等工程中,尤其适用于潮湿或者腐蚀性较大的工程。

三、灰渣混凝土隔墙板的施工方案1. 材料选用灰渣混凝土隔墙板的主要材料是水泥、石灰和废灰渣,在施工前需要进行筛选,确保材料质量,同时需要参考设计图纸的要求,配合使用其它配料。

2. 工艺流程2.1 制备混凝土1.将水泥、石灰、废灰渣按照一定比例进行混合,加入适量的水调和,制成混凝土。

2.制备好的混凝土需要进行试块养护,确保强度符合要求。

2.2 浇注隔墙板1.在混凝土浇注之前,需要验收安装钢筋、水电预留等工程,确保符合图纸要求。

2.将已经制好的混凝土浇注到隔墙板的模具中,适当震实。

3.浇筑完成后,将表面平整,加强拍打振捣,确保混凝土的密实性。

3. 治理工程1.在隔墙板的混凝土初凝后,需要进行拔模。

2.拔模后需要进行挂网处理,避免表面龟裂。

3.在完成隔墙板安装后,需要进行抹灰或者喷涂处理,保证外观效果。

四、灰渣混凝土隔墙板施工注意事项1. 施工环境灰渣混凝土隔墙板的施工需要在较干燥的环境下进行,不能在雨季或者潮湿环境下施工,否则会影响混凝土的强度和质量。

2. 设备施工需要准备齐全的施工设备,包括模板、振捣器、喷涂机等。

3. 施工人员施工人员需要经过培训并具备相关的施工操作证书,能够熟练掌握施工流程和操作技巧。

4. 质量控制施工过程中需要加强对材料的筛选,严格控制水灰比,同时对于隔墙板的强度、厚度、表面平整度等方面进行检查,确保质量符合要求。

浅谈灰渣混凝土空心隔墙板在填充墙工程中的施工方法

浅谈灰渣混凝土空心隔墙板在填充墙工程中的施工方法

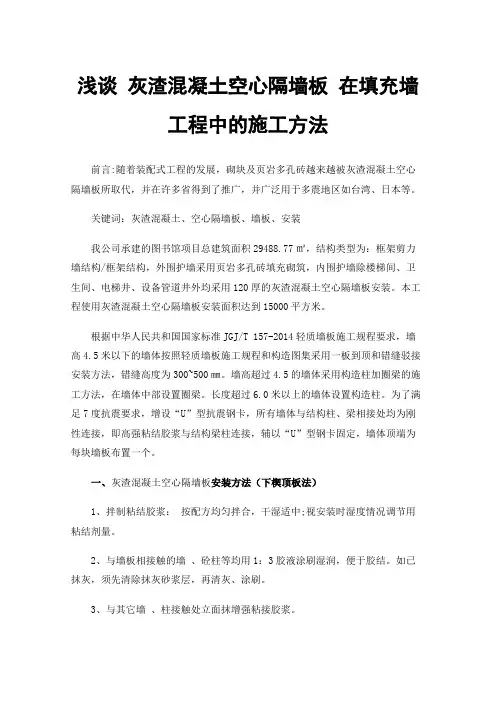

浅谈灰渣混凝土空心隔墙板在填充墙工程中的施工方法前言:随着装配式工程的发展,砌块及页岩多孔砖越来越被灰渣混凝土空心隔墙板所取代,并在许多省得到了推广,并广泛用于多震地区如台湾、日本等。

关键词:灰渣混凝土、空心隔墙板、墙板、安装我公司承建的图书馆项目总建筑面积29488.77㎡,结构类型为:框架剪力墙结构/框架结构,外围护墙采用页岩多孔砖填充砌筑,内围护墙除楼梯间、卫生间、电梯井、设备管道井外均采用120厚的灰渣混凝土空心隔墙板安装。

本工程使用灰渣混凝土空心隔墙板安装面积达到15000平方米。

根据中华人民共和国国家标准JGJ/T 157-2014轻质墙板施工规程要求,墙高4.5米以下的墙体按照轻质墙板施工规程和构造图集采用一板到顶和错缝驳接安装方法,错缝高度为300~500㎜。

墙高超过4.5的墙体采用构造柱加圈梁的施工方法,在墙体中部设置圈梁。

长度超过6.0米以上的墙体设置构造柱。

为了满足7度抗震要求,增设“U”型抗震钢卡,所有墙体与结构柱、梁相接处均为刚性连接,即高强粘结胶浆与结构梁柱连接,辅以“U”型钢卡固定,墙体顶端为每块墙板布置一个。

一、灰渣混凝土空心隔墙板安装方法(下楔顶板法)1、拌制粘结胶浆:按配方均匀拌合,干湿适中;视安装时湿度情况调节用粘结剂量。

2、与墙板相接触的墙、砼柱等均用1:3胶液涂刷湿润,便于胶结。

如已抹灰,须先清除抹灰砂浆层,再清灰、涂刷。

3、与其它墙、柱接触处立面抹增强粘接胶浆。

4、按墙体净高选用不同长度的墙板,侧立、凹槽向上,用6寸毛刷蘸胶液湿润,抹上备制好的粘结胶浆(顶面、凹槽、侧面)。

有预留管线处应在墙板上先切割管槽。

为防止顶面胶浆掉入孔中,预先用泡沫棒堵墙板上端孔,增大胶浆接触面从而增强顶面与梁板的粘结力。

5、安装一板到顶的墙板采用下楔法:由两人将墙板扶正就位,一人拿撬棒。

就位后,由一人在一侧推挤,准确对线。

一人用撬棒将墙板撬起,边撬边挤,并通过撬棒的移动,使墙板移在线内,使粘结胶浆均匀填充接缝(以挤出浆为宜),一人准备木楔,拿好铁锤,待对准线的时候,撬棒撬起墙板不动,用木楔固定,铁锤敲紧。

工程建设施工之灰渣混凝土隔墙板施工方案

工程建设施工之灰渣混凝土隔墙板施工方案

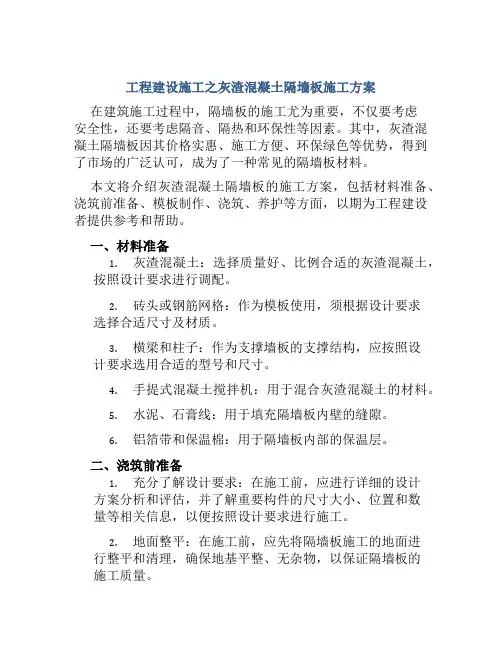

工程建设施工之灰渣混凝土隔墙板施工方案在建筑施工过程中,隔墙板的施工尤为重要,不仅要考虑安全性,还要考虑隔音、隔热和环保性等因素。

其中,灰渣混凝土隔墙板因其价格实惠、施工方便、环保绿色等优势,得到了市场的广泛认可,成为了一种常见的隔墙板材料。

本文将介绍灰渣混凝土隔墙板的施工方案,包括材料准备、浇筑前准备、模板制作、浇筑、养护等方面,以期为工程建设者提供参考和帮助。

一、材料准备1.灰渣混凝土:选择质量好、比例合适的灰渣混凝土,按照设计要求进行调配。

2.砖头或钢筋网格:作为模板使用,须根据设计要求选择合适尺寸及材质。

3.横梁和柱子:作为支撑墙板的支撑结构,应按照设计要求选用合适的型号和尺寸。

4.手提式混凝土搅拌机:用于混合灰渣混凝土的材料。

5.水泥、石膏线:用于填充隔墙板内壁的缝隙。

6.铝箔带和保温棉:用于隔墙板内部的保温层。

二、浇筑前准备1.充分了解设计要求:在施工前,应进行详细的设计方案分析和评估,并了解重要构件的尺寸大小、位置和数量等相关信息,以便按照设计要求进行施工。

2.地面整平:在施工前,应先将隔墙板施工的地面进行整平和清理,确保地基平整、无杂物,以保证隔墙板的施工质量。

3.安装支撑结构:依据设计要求,安装好横梁和柱子等支撑结构,以支撑好待施工的隔墙板。

4.建立模板:将选用的砖头或钢筋网格等作为模板,根据设计要求建立出需要的隔墙板模板。

5.将隔墙板模板内壁贴好铝箔带和保温棉,使墙体内部具有良好的保温隔热性能。

三、施工方法1.清洁材料:按照设计要求将所需的混凝土、水泥、石膏线等材料清洗干净。

2.拌和混凝土:将所需的混凝土放入混凝土搅拌机中,严格按照比例和规定的时间混合,直到混合物流动性良好、无块状物为止,确保混凝土的均一性和质量。

3.将混凝土倒入模板内:再将拌好的混凝土倒入已经制作好的隔墙板模版中,用铲子将混凝土推平、压紧。

4.敲打模板:浇筑混凝土后倾斜晃动模板,使混凝土均匀散开,同时用锤子轻敲模板外表面,使混凝土密实地填满模板中的空隙。

房屋建筑工业灰渣混凝土空心隔墙条板内隔墙的施工技术

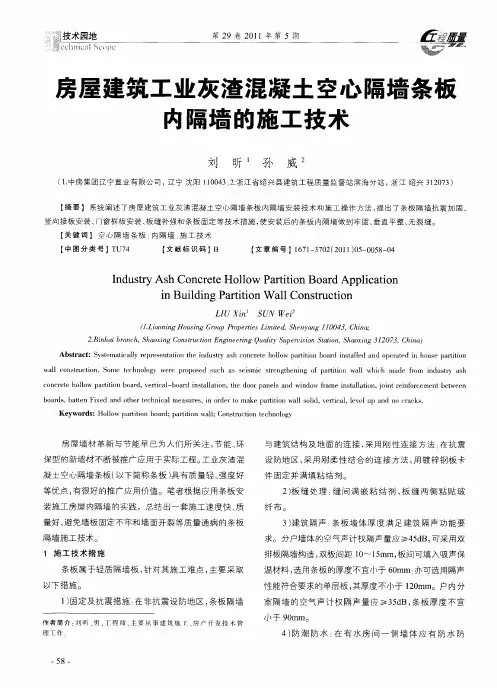

房屋建筑工业灰渣混凝土空心隔墙条板内隔墙的施工技术

5 防 火 : 防 火 功 能 的 要 求 来 选 择 条 板 的厚 度 。 ) 按 试 验 表 明 ,2 m 厚 条板 的耐 火极 限可 达 4 10 m h以上 。 6水 电设施 : 线 既 可 明 敷 设 , 可 在板 孔 或在 板 ) 管 亦 上 开槽 作 暗敷 设 。 一部 位 条 板 开 槽 的 槽 深 、 宽 不 宜 同 槽
隔墙 施工 技术 。
1 施 工 技 术措 施
3 建 筑 隔 声 : 板 墙 体 厚 度 满 足 建 筑 隔 声 功 能 要 ) 条
求。 分户墙 体 的空 气声 计权 隔 声量 应  ̄4 d 可采 用双 > 5 B,
排板 隔墙 构 造 , 双板 间距 1~ 1r 板 间 可填 入吸 声保 0 5 m, a
Absr c :S se t ly r p e e a in t nd su s o rt ol w a tto a d i tle nd o e ae n h u epa t in t a t y t mai l e r s ntto he i u t a h c nce e h lo p riin bo r nsa ld a p r td i o s ri o ca t wa lc nsr cin.S l o tu to ome e hn lg r p o os d u h s es c te t e ng fpa iin tc oo y we e r p e s c a s imi sr ngh ni o r t wa lwh c na e fo t o l i h l d r m i du t n sD,a h s
号 粘 结 剂 主 要 用 于 条 板 缝 粘 结 处 理 : 粘 结 剂 主 要 2号
计算和排板设计 ; 然后到现场对预安装工位进行实际尺

灰渣混凝土空心隔墙板施工方案

灰渣混凝土空心隔墙板施工方案

***项目灰渣混凝土空心隔墙板施工方案编制:审核:审批:***有限公司二0**年八月目录1.1、编制目的 (1)1.2、编制依据 (1)2、工程概况 (1)2.1、基本情况 (1)2.2、材料特性 (2)3、施工部署 (3)3.1、技术准备 (3)3.2、机具准备(施工机械及材料) (3)3.3、材料准备 (5)3.4、工艺流程 (6)4.灰渣混凝土空心隔墙板安装方法及技术措施 (6)4.1、施工条件 (6)4.2、内墙放线 (7)4.3、卸、吊板 (7)4.4、灰渣混凝土空心隔墙板安装方法 (7)4.5、其他安装及技术措施 (9)5.质量保证措施 (23)5.1、灰渣混凝土空心隔墙板安装质量目标 (23)5.2、质量保证措施 (24)6.进度、安全保证措施及文明施工 (25)6.1、进度保证措施 (25)6.2、安全保证措施 (26)6.3、文明施工制度 (27)6.4、文明施工措施 (28)灰渣混凝土空心隔墙板施工方案1、编制依据1.1、编制目的为满足***项目隔墙板施工方案达到双优施工需求,确保本项目灰渣混凝土空心隔墙板施工顺利进行,特编制本方案。

1.2、编制依据1、本方案根据轻质墙板质量技术要求和本工程施工技术要求编制,适用于抗震设防烈度为8度和8度以下地区及非抗震设防地区。

2、灰渣混凝土空心隔墙板作执行《灰渣混凝土空心隔墙板》JB/T23449—2009国家标准;3、灰渣混凝土空心隔墙板施工执行《建筑轻质条板隔墙技术规程》JGJ/T157-2014;4、灰渣混凝土空心隔墙板验收执行标准《建筑装饰装修工程质量验收规范》(GB50210—2001)。

2、工程概况2.1、基本情况项目名称***项目建设单位***有限责任公司地勘单位***有限公司设计单位***建筑设计研究院监理单位***监理咨询有限公司施工单位***有限公司***项目位于***省***市观山湖区,总建筑面积为394966.66㎡,其中:2号楼地下5层,地上54层,其中地下5层主要功能为车库、设备用房,地上均为办公用房,屋面上为机房等设备用房,不上人机房屋面标高为254.000m,外围幕墙顶标高为275.000m。

灰渣混凝土隔墙板施工方案

灰渣混凝土隔墙板施工方案

灰渣混凝土隔墙板施工方案一、编制依据1《建筑隔墙用轻质条板行业标准》JG/T 169-20052《灰渣混凝土空心隔墙板》(GBT23449-2009);3《灰渣混凝土空心隔墙板》(川08J135)。

二、工程概况位于处,位置。

占地面积2868.6m2,总建筑面积为30845m2。

采用钢筋砼桩筏基础,框架-剪力墙结构,地下一层,地上十六层,本工程3层以上内隔墙及卫生间墙体采用工业灰渣混凝土空心隔墙条板。

本工程地面以上室内隔墙采用90厚灰渣混凝土空心隔墙板,防火分区隔墙采用140厚灰渣混凝土隔墙板。

三、工程材料使用主料:采用普通硅酸盐水泥,低碳冷拔钢丝,灰渣等轻集料,符合国家标准各检测项目要求。

四、主要施工方法及技术1.条板在安装时:先将条板侧抬至梁、板底面弹有安装线的位置,将粘结面用备好的水泥砂浆全部涂抹,两侧做八字角;安装顺序;无门洞口,从外向内安装,有门洞口,由门洞口向两边扩展,门洞口边宜用整板,竖板时一人在一边推挤,一人在下面用宽口手撬棒撬起,边顶边撬,使之挤紧缝隙,以挤出胶浆为宜。

在推挤时,应注意条板是否偏离已弹好的安装边线,并及时用垂线和铝合金靠尺校正,将板面找平,找直。

安装好第一块条板后,检查其柱边板间粘结缝隙不大于15mm为宜,合格后即用木楔楔紧条板底、顶部,用刮刀将挤出的水泥砂浆补齐刮平,以安装好的第一块板为基础,按第一块板的方法开始安装整墙条板。

2 高度超过3.3m的初级安装:2.1轻质板最长规格为3.2m,90mm板抗折力可超过2000N以上,根据90mm板的抗折力和抗冲性能,在不超过4m的净空内按一般胶结方法安装可以确保安全。

2.2板接缝处粘结:将超出3.2m高的小板量好尺寸用切割机切好,实行长短错开竖放拼装,安装办法仍按前述施工方法进行,净空超过4m的隔墙板安装需进行专门的结构设计。

3接缝处理:3.1 两板双燕尾槽接缝处理:两板接缝水泥砂浆必须饱满挤紧,挤出的多余砂浆及时刮平,板边调节处理槽必须等接缝内水泥砂浆、墙板干透后抹灰时一同处理。

-工程建设施工之灰渣混凝土隔墙板施工方案

-工程建设施工之灰渣混凝土隔墙板施工方案

【经典资料,WORD文档,可编辑修改】
灰渣混凝土隔墙板施工方案
一、编制依据
1《建筑隔墙用轻质条板行业标准》JG/T 169-2005
2《灰渣混凝土空心隔墙板》(GBT23449-2009);
3《灰渣混凝土空心隔墙板》(川08J135)。

二、工程概况
框架-
两侧做

2.2

3.2
一般在
1cm沉降空隙,靠梁下的阴角砂浆用园抹灰板压实成外八字形,等装饰面处理时用弹性乳液制作成弹性砂浆腻子将空隙和阴角内填实补齐刮平,可保证纵向裂缝不超过5%。

五、施工用具与辅助材料
铝合金尺杆、线垂、木楔、锤子、玻纤布条,粘合剂、普通硅酸盐水泥,沙子。

六、施工工艺及技术措施
1隔墙板施工工艺流程:
轻隔墙与结构墙面、楼面接触部位基层清理→测放墙面板边线→弹出门窗、洞口、管线及预留
孔洞→钉隔墙钢卡→安装隔墙板→处理门窗洞口
拼接缝处理。

2安装施工要点:。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

灰渣混凝土隔墙板施工方案
一、编制依据
1《建筑隔墙用轻质条板行业标准》JG/T 169-2005
2《灰渣混凝土空心隔墙板》(GBT23449-2009);
3《灰渣混凝土空心隔墙板》(川08J135)。

二、工程概况
位于处,位置。

占地面积2868.6m2,总建筑面积为30845m2。

采用钢筋砼桩筏基础,框架-剪力墙结构,地下一层,地上十六层,本工程3层以上内隔墙及卫生间墙体采用工业灰渣混凝土空心隔墙条板。

本工程地面以上室内隔墙采用90厚灰渣混凝土空心隔墙板,防火分区隔墙采用140厚灰渣混凝土隔墙板。

三、工程材料使用
主料:采用普通硅酸盐水泥,低碳冷拔钢丝,灰渣等轻集料,符合国家标准各检测项目要求。

四、主要施工方法及技术
1.条板在安装时:
先将条板侧抬至梁、板底面弹有安装线的位置,将粘结面用备好的水泥砂浆全部涂抹,两侧做八字角;安装顺序;无门洞口,从外向内安装,有门洞口,由门洞口向两边扩展,门洞口边宜用整板,竖板时一人在一边推挤,一人在下面用宽口手撬棒撬起,边顶边撬,使之挤紧缝隙,以挤出胶浆为宜。

在推挤时,应注意条板是否偏离已弹好的安装边线,并及时用垂线和铝合金靠尺校正,将板面找平,找直。

安装好第一块条板后,检查其柱边板间粘结缝隙不大于15mm为宜,合格后即用木楔楔紧条板底、顶部,用刮刀将挤出的水泥砂浆补齐刮平,以安装好的第一块板为基础,按第一块板的方法开始安装整墙条板。

2 高度超过3.3m的初级安装:
2.1轻质板最长规格为
3.2m,90mm板抗折力可超过2000N以上,根据90mm板的抗折力和抗冲性能,在不超过4m的净空内按一般胶结方法安装可以确保安全。

2.2板接缝处粘结:将超出
3.2m高的小板量好尺寸用切割机切好,实行长短错开竖放拼装,安装办法仍按前述施工方法进行,净空超过4m的隔墙板安装需进行专门的结构设计。

3接缝处理:
3.1 两板双燕尾槽接缝处理:两板接缝水泥砂浆必须饱满挤紧,挤出的多余砂浆及时刮平,
板边调节处理槽必须等接缝内水泥砂浆、墙板干透后抹灰时一同处理。

3.2梁、板底面接缝处理:由于条板长度生产误差,梁、柱底面高度模板误差,两者上下缝间一般在3-8cm范围内,该缝间可用水泥砂浆和板头、砖块等硬物填充,但不允许挤实保持和梁隔1cm沉降空隙,靠梁下的阴角砂浆用园抹灰板压实成外八字形,等装饰面处理时用弹性乳液制作成弹性砂浆腻子将空隙和阴角内填实补齐刮平,可保证纵向裂缝不超过5%。

五、施工用具与辅助材料
铝合金尺杆、线垂、木楔、锤子、玻纤布条,粘合剂、普通硅酸盐水泥,沙子。

六、施工工艺及技术措施
1隔墙板施工工艺流程:
轻隔墙与结构墙面、楼面接触部位基层清理→测放墙面板边线→弹出门窗、洞口、管线及预留孔洞→钉隔墙钢卡→安装隔墙板→处理门窗洞口
拼接缝处理。

2安装施工要点:
2.1清理
对即将安装隔墙板的顶板、楼板面及结构墙面进行彻底清理,必须保证隔墙板安装接触的砼结构面平整、密实。

2.2放线
根据设计施工图纸,测放出隔墙板边线,作为安装依据。

2.3根据排板图,在条板拼缝的上端,预先将U型钢板卡用射钉固定在顶板上。

2.4隔墙板安装
先固定整体墙板,后固定门窗洞口墙板,先整板后补板。

安装墙板时应将其顶端和侧边缘粘结面处涂满粘合剂,涂刮应均匀,不得漏刮,粘合剂涂刮厚度不应少于5mm。

墙板竖起时用撬棒用力挤紧就位,校正垂直度和相邻板面平整度,保证接缝密合顺直,随即在墙板顶头部用木楔顶紧,缝隙不宜大于5mm,挤出的砂浆及时刮平补齐,用靠尺和托线板将墙面找平找垂直。

补板制作应根据排板实际尺寸,在整板上划线,用切割机切割,竖向切口处应用水泥砂浆封闭填平,拼接时表面仍应涂满粘合剂。

电气线路可利用隔墙孔敷设线路,可水平开槽,长度根据需要不受限制。

2.5堵缝
一道隔墙安装完毕,经检验平整度、垂直度合格后,将板底缝用1:3砂浆或细石混凝土塞严堵实,待达到强度后,撤出木楔,再用同样砂浆堵实。

严禁未达到强度时撤出木楔。

墙板与墙板连接,墙板与主体结构连接处必须坐灰并挤出浆为止,一定要做到满缝满浆。

2.6隔墙板拼缝处理
为防止安装后的墙面开裂,板与板,板与主体结构的垂直缝用100mm的玻璃纤维网布条粘接。

网布粘帖要整齐,目测端正。

3施工技术措施:
3.1隔墙板在安装之前,必须经质检人员验收合格,向现场监理报验后,方可使用。

3.2安装操作人员对隔墙板逐块检查,凡规格尺寸超出允许偏差的或有严重外观缺陷的不得使用。

3.3 U型钢卡应涂刷防锈漆进行防锈处理,必须按要求的数量、规格、型号牢靠固定,不得少放、漏放和松动。

3.4隔墙板安装过程中,遇到管线需要开槽时,要用切割机切割,严禁随意剔凿。

3.5 大型水管风管等穿过隔墙板时,每块墙板开洞洞宽不得大于600mm,超过限值应做好临时支撑,然后用槽钢或角钢在洞口上缘予以加固处理,具体做法可与相关技术人员协商后决定
4隔墙板安装质量要求:
4.1隔墙板生产及安装所用各种材料必须符合国家相关规范要求,不得释放有害物质,各种检测报告齐全。

4.2隔墙板安装所用连接件的质量、位置及数量必须符合要求。

4.3隔墙板安装必须牢固,隔墙板间、隔墙板与周边结构连接必须可靠。

4.4隔墙板缝处理到位,安装垂直、平整符合要求,位置正确,无裂缝或缺损板材。

4.5隔墙板表面平整光滑、色泽一致、洁净,接缝均匀、顺直。

4.6隔墙板上的孔洞、槽、盒位置正确,套割方正,边缘整齐。

七、埋设水电管线处理
1 线的走向确定位置时最好在圆孔处开孔;其次对于圆孔可以采用机械开孔,通过专用或自制的工具开孔,效果较好,对于尺寸较大的矩形孔,由于GRC墙板良好的可加工性,可锯,可割,因此没有多大问题。

2 GRC墙板是企口槽连接拼装而成,经不起重锤猛击,不能横向敷设管路,施工时管路必须在预埋时从楼板中敷设。

放线定位后用切割机开凿。

敷设完工即用混凝土砂浆掺人适量107胶等在开槽处粘贴玻璃纤维网格带补平,防止开裂。

3 在安装水箱、磁盆、电气开关、插座、壁灯等水电器具处,按尺寸要求剔凿孔口(不可剔通)后,不可用重锤猛击,以免震坏墙板。

管线埋好后,立即用水泥砂浆腻子塞实、刮平。

而对于体积较大,自重较重的器具如动力箱则要按尺寸要求凿孔洞(不可凿通),再将木楔或钢埋件用水泥砂浆掺水泥灌筑塞实,过7d后再安装。

4 GRC轻质隔墙板是近几年来发展较快的一种新型墙体材料,只要按要求顺序施工,应用接缝互锁连接新技术,就能消除纵向裂缝。

因此:GRC轻质隔墙板是实现建筑节能、墙体改革的理想材料之一,并且在工程中得到广泛应用。

八、隔墙条板连接图
九、墙体抹灰处理:
1轻质隔墙板安装,墙板干透后才能进行表面抹灰和接缝处理。

(防局部沉降,以先主体工程,其他砌体外墙工程,墙板抺灰工程,最后作轻质隔墙面装饰装潢的顺序)
2为了保证GRC轻质隔墙的刚度,尤其在高层的情况下,建议用钢板网(厚o.8mm)沿竖向和水平方向用长型钉书机钉人板体连接。

3抹灰之前用水冲湿墙面,在用涂料滚子在墙板表面涂一遍107 胶水泥砂浆(107、水泥、砂的比例为1:2:3加适量水调成稀糊状,能滚涂为标准)进行拉毛,以防脱壳。

待完全干后,即可用普通水泥砂浆进行抹灰,(做二次抹灰,每次厚度不超过3-5mm)但必须离上梁、板1-2mm。

4抹灰砂浆必须选用中粗砂,严格按配比进行,搅拌均匀,抹灰砂浆水灰比不能过大,否则水分蒸发后形成空隙,尤其是水泥砂浆强度过高和使用细砂,都会促使基层开裂。

5厨、卫内隔墙应做防水处理,地面以上1500mm高处的隔墙条板面应涂上防水剂,要特别注意板脚及管道井口等关键部位的防水处理。

其余水管进出口均须做防水处理。

十、安全、文明施工措施
1作业面施工时,必须注意现场临电的设置、使用,不得随意拉设电线、电箱。

无关人员禁止使用临电设施。

2要求各作业面施工人员文明施工,不得随意乱扔施工材料及建筑垃圾。

隔墙板施工人员同机电安装施工人员互相配合,协调合作。

3由于场地狭小,施工工种众多,施工人员和机械运输车辆要注意不得碰撞隔墙板。

4在电梯井筒、管道井等部位,必须设置安全防护网,防止人员意外坠落。

5每日施工完毕后,要清扫作业面,并将碎块清扫归堆,从各楼层运至指定堆放点。

6施工班组长必须对班组作业区的现场文明负责,落实到人。

7在施工前要做好技术交底,在施工中如有变更应及时联系,避免不必要的损失。

十一、工程验收
11.1按施工进度分段自验合格。

11.2通知甲方及相关部门进行验收。
