初步设计概算表

合集下载

概算投资总表

概算投资总表
2+(4-2)*(总投资-1000)/(3000-1000)
3.51
(四)
研究试验费
0
(五)
勘察设计费
40.60
2018年《广西工程建设其他费用定额》
1
工程勘察费
0.00
2
工程设计费
根据设计中标通知书设计费金额
40.60
《广西勘察设计收费指导标准(2020版)》
(六)
工程保险费
第一部分工程费用×0.3%
6.58
2018年《广西工程建设其他费用定额》
4
工程实施阶段造价咨询费
13+(第一部分工程费用-1000)*10‰
24.14
桂价协字[2019]15号文
5
工程监理费
按实际签订合同费用
27.35
2018年《广西工程建设其他费用定额》
(二)
建设用地费
0
0
(三)
建设项目前期工作咨询费1来自.552018年《广西工程建设其他费用定额》
概算投资总表
序号
工程或费用名称
概算金额(万元)
技术经济指标
占总投资比例(%)
备注
建筑工程
安装工程
设备购置
其它费用
合计
单位
数量
指标(元)

工程费用
2114.04
0.00
0.00
0.00
2114.04

386.00
54767.88
88.10

工程建设其它费用
171.39
171.39
7.14
详见其它费用计算表
20+((总投资-项目建设管理费-建设用地费)-1000)*1.5%

概算总表范本

概算总表范本

项目 初步设计概算总表
设备购置 (万元)
其它费用 (万元)
概算价值 (万元)
建筑面积 (m2)
0.00
0.00 0.00 0.00 0.00 0.00 0.00
0.00 0.00 0.00 0.00 0.00
技术经济指标
单位
元/m2
m2 m2 m2 m2 m2 部
m2 m2 m2 m2 m2
备注
序号 工程或费用名称
2.5 电梯工程 2.6 2.7 3 地下室 3.1 土建 3.2 给水排水及消防工程 3.3 电气工程 3.4 弱电工程 3.5 地下室通风工程 3.6 4 智能化系统 4.1 通信系统 4.2 网络系统 4.3 有线电视系统 4.4 访客对讲系统
建筑工程 (万元)
安装工程 (万元)
项目 初步设计概算总表
序号 工程或费用名称
概算总值 投资比率(%) 第一部分 工程费用 1 1#楼 1.1 土建 1.2 给水排水及消防工程 1.3 电气工程 1.3 弱电工程 1.5 电梯工程 1.6 1.7 2 2#楼 2.1 土建 2.2 给水排水及消防工程 2.3 电气工程 2.4 弱电工程
建筑工程 (万元)
安装工程 (万元)
建筑工程 (万元)
安装工程 (万元)
项目 初步设计概算总表
设备购置 (万元)
其它费用 (万元)
概算价值 (万元)建筑面积 ( Nhomakorabea2)0.00
技术经济指标
单位
元/m2

备注
6 总图 6.1 绿化 6.2 广场、铺地 6.3 道路 6.4 停车场 6.5 土方工程
挖方 填方 6.6 总平排水 6.7 总平电气 6.8 室外燃气

初步设计概算核定表

初步设计概算核定表
91320.66
4417.18
4417.18
2.14
净化工程(手术室、ICU,供应室)
5000.00
5000.00
2.15
地下室水泵房报装、设备及安装
200.00
200.00
2.16
成套锅炉设备及安装
150.00
150.00
2.17
污水处理站
300.00
300.00
2.18
医用气体系统
91320.66
2.8
地下部分-消防工程
27011.36
352.86
352.86
2.9
弱电工程
91320.66
1853.37
1853.37
2.1
室外管网工程
50.16
50.16
2.11
电梯设备工程
91320.66
1523.91
1523.91
2.12
室外新建配电房工程
148.76
148.76
2.13
配电房高低压安装及报装
初步设计概算核定表

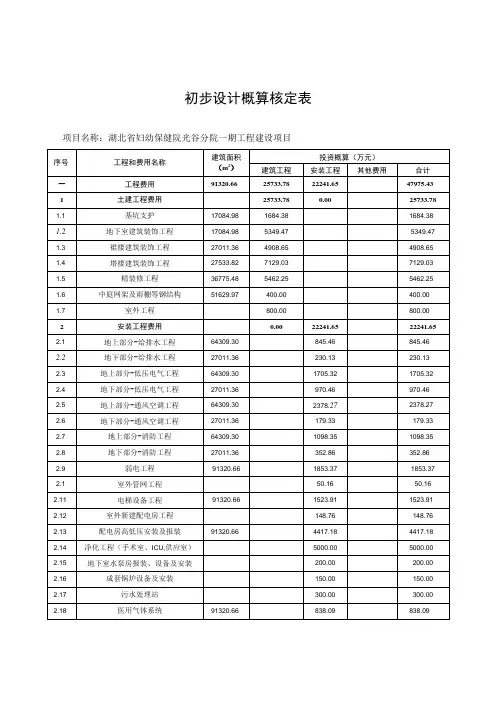

项目名称:湖北省妇幼保健院光谷分院一期工程建设项目
序号
工程和费用名称
建筑面积(m2)
投资概算(万元)
建筑工程
安装工程
其他费用
合计

工程费用
91320.66
25733.78
22241.65
47975.43
1
土建工程费用
25733.78
0.00
25733.78
1.1
基坑支护
17084.98
1.00
1.00
21
室内环境检测费
10.00
10.00

初步设计概算

初步设计概算

初步设计概算目录概述是指在初步设计阶段,根据设计要求进行的工程造价计算。

它是初步设计文件的组成部分,由单位工程概算、单项工程综合概算和建设项目总概算组成。

作用①确定建设项目投资额的依据;②列入基本建设计划的必要条件,没有经批准的初步设计和概算的工程不能列入年度投资计划,不能进行备料和施工;③签订建设项目总包合同、分包合同,实施建设项目投资包干和控制拨款、贷款的依据;④考核建设项目建设成本节约或超支的标准。

建设项目总概算从项目筹建到竣工的全部建设费用。

分两部分:①工程费用,主要是建筑安装工程费用和设备、工具、器具购置费;②其他工程和费用。

总概算是根据建设项目中各个单项工程综合概算,其他工程和费用概算以及工程预备费和按国家规定计列的计划利润汇总编制的。

单项工程综合概算确定单项工程建设费用的计算文件。

简称“综合概算”。

单项工程是建设项目的组成部分,指具有独立的设计文件,在竣工后能单独发挥设计规定的生产能力或效益的工程。

如工业项目中的独立生产车间、办公楼、住宅等。

“综合概算”是根据该单项工程内各个单位工程概算和其他工程和费用概算汇总编制的。

单位工程概算确定单位工程建设费用的计算文件。

单位工程是单项工程的组成部分。

它是单项工程中具有单独设计,可以独立组织施工,并可单独作为成本计算对象的部分。

如单项工程中的土建工程、设备安装、工业管道、电气照明、给水工程、排水工程、通风工程、采暖工程、卫生工程等。

单位工程概算由该单位工程的直接费和施工管理费等组成。

其他工程和费用概算确定属于整个建设项目所必需而又不能包括在单项工程综合概算以内的建设费用的文件。

如建设单位管理费、勘察设计费、征用土地及迁移补偿费、工器具及备品备件购置费、样品样机购置费、办公及生活用具购置费、科学研究试验费、生产职工培训费、联合试车费、进口设备材料试验费、出国经费、场区绿化费等。

这些费用因不易分摊入各个单项工程综合概算以内,应按规定的定额和费用标准单独编制概算。

初步设计报告模板1

初步设计报告模板1

1.综合说明2.水文2.1 流域概况2.2气象2.3水文基础资料2.4径流2.5洪水2.5.1 简述流域暴雨洪水特性。

2.5.2复核历史洪水。

2.5.3 设计洪水2.6 泥沙2.7 工程河段控制断面的水位流量关系曲线。

3.工程地质3.1勘察任务3.2勘察方法及要求3.2.1工程地质测绘3.2.2勘探3.3勘察成果4.工程任务和规模4.1工程建设依据4.1.1工程概况4.1.2项目背景简要介绍项目由来,规划项目的主要内容等。

4.2工程建设的必要性4.2.1社会经济概况4.2.2洪水灾害通过实地调查和收集资料,说明工程所在河流(河段)典型年洪水灾害,包括淹没及毁坏耕地、房屋数量等,估计洪灾损失值(以现价计)。

4.2.3现有防洪工程状况工程河段现有堤防及护岸工程情况及存在问题;保护区现有防洪能力或能达到的防洪标准。

4.2.4工程建设必要性根据以上三个方面内容,综述治理防洪工程的必要性。

4.3工程任务及治理标准4.3.1工程任务防洪及改善水生态环境等。

4.3.2设计水平年采用20年。

4.3.3防洪、排涝标准4.4工程规模4.5堤线布置及堤距选择4.5.1详细说明工程河段河流特性、平面形态、河宽、纵比降、河床组成,已有涉河建筑物(桥、闸、石河堰等)的各项特征数据及平、剖面图。

4.5.2堤线布置原则4.5.3稳定河宽计算说明计算稳定河宽选用的公式。

各计算因子(参数)的取值及计算结果。

4.5.4堤距选择及确定的堤线布置方案。

4.6设计洪水水面线及冲刷计算4.6.1设计洪水水面线计算说明控制断面及设计水位(若为闸或石河堰应计算泄流曲线);计算断面布置原则和数量为:短河段要求200m一条,长河段要求不大于400m一条,根据平面地形图合理布置;说明糙率确定方法(调查洪水水面线反求或查糙率表);说明用一维恒定非均匀流能量方程推求;按下表提供设计洪水水面线计算成果:4.6.2冲刷计算5工程布置及主要建筑物5.1工程等级与标准5.2设计基本资料收集包括水文、地形、地质等有关资料及图纸。

污水处理厂初步设计概算书(全套)

污水处理厂初步设计概算书(全套)

总概算表
建筑工程费用表
安装工程费用表
安装工程预算书工程名称:**镇污水处理厂安装工程
安装工程预算书工程名称:**镇污水处理厂安装工程
安装工程预算书工程名称:**镇污水处理厂安装工程
安装工程预算书工程名称:**镇污水处理厂安装工程
安装工程预算书工程名称:**镇污水处理厂安装工程
安装工程预算书工程名称:**镇污水处理厂安装工程
安装工程预算书工程名称:**镇污水处理厂安装工程
安装工程预算书工程名称:**镇污水处理厂安装工程
安装工程预算书工程名称:**镇污水处理厂安装工程
安装工程预算书工程名称:**镇污水处理厂安装工程
安装工程预算书工程名称:**镇污水处理厂安装工程
安装工程预算书工程名称:**镇污水处理厂安装工程
安装工程预算书工程名称:**镇污水处理厂安装工程
安装工程预算书工程名称:**镇污水处理厂安装工程
安装工程预算书工程名称:**镇污水处理厂安装工程
安装工程预算书工程名称:**镇污水处理厂安装工程
安装工程预算书工程名称:**镇污水处理厂安装工程
安装工程预算书工程名称:**镇污水处理厂安装工程。

初步设计概算

初步设计概算

初步设计概算
初步设计概算是指在项目初期,根据项目需求和设计方案,对于项目的概略造价进行估算。

初步设计概算是项目建设前最早期的一个阶段,它的主要目的是为项目的决策提供参考。

初步设计概算的编制主要分为以下几个步骤:
1. 收集项目信息:收集项目的基本情况,包括项目地点、规模、使用功能、设计要求等。

2. 分析项目需求:对项目的功能和技术要求进行分析,确保设计方案与项目需求的一致性。

3. 制定设计方案:根据项目的功能需求,制定初步设计方案,包括建筑布局、结构形式、材料选用等。

4. 量取工程量:根据设计方案,对项目进行量取工程量,包括建筑面积、土方开挖量、混凝土用量等。

5. 选择指标定额:根据项目的特点,选择适当的指标定额,并计算出各项工程的定额价值。

6. 计算工程造价:根据工程量和指标定额,计算出各项工程的造价,并将其进行统计汇总。

7. 决策分析:根据初步设计概算结果,与项目的预算和资金情况进行对照,对项目的可行性进行评估和决策。

初步设计概算需要考虑到项目的各个方面,包括建筑、结构、给排水、供电、通风、采暖等。

在编制过程中,还需要参考相关的规范和标准,并结合项目的实际情况进行调整。

初步设计概算的结果可以作为项目决策的依据,对于项目的规划和预算具有重要的参考价值。

这个阶段的概算通常只是一个粗略的估算,在后续的设计和施工阶段,还需要进一步的细化和调整。

史上最正规初步设计概算编制模板

史上最正规初步设计概算编制模板

************ 工程初步设计概算*******二零一七年三月目录一、工程概况 0二、概算编制范围 (3)三、概算编制依据 (3)四、建安工程价格取定 (3)五、其他特殊问题的说明 (4)六、概算编制方法 (4)七、编制结果 (6)八、本工程主要材料用量 (6)九、附表附表1:总概算表附表2:综合概算表附表3:设备表十、概算书初步设计概算编制说明、工程概况项目规划用地****平方米。

本项目包括: 家属楼修缮改造工程,建筑面积******* m2;服务管理用房修缮改 造及建设工程,其中社区超市、活动中心、农贸市场、物业管理、社 区服务中心修缮改造工程,建筑面积2287.62 m,新建锅炉房及水泵房(内含锅炉房和给水及消防泵房)建筑面积751.44 m,新建社区管理服务用房建筑面积564.85 m ;仓房修缮改造工程,其中新建仓房总 面积1404.99 m ;家属区围墙及大门工程,其中新建门卫室总面积16m?;道路工程,破损道路路基拆除与修缮;景观工程,其中绿化景观 总面积66816.6 m,公交站台一套;外网改造工程,给水外网改造3525 m 排水外网改造 2388 m ,雨水外网改造 3960 m,供暖外网改造 5646 m 消防外网1831m 亮化及安防改造工程。

本项目技术指标详见下表:************主要技术指标表************工程,建设地点位于***********主要技术指标表主要技术指标表主要技术指标表二、概算编制范围本工程概算编制范围为设计图纸范围内的土建及装饰工程、安装工程以及工程建设其他费和预备费。

包含室外人行道及室外管网、室外绿化、亮化工程等。

不包含可移动办公用品、办公及生活家具、超市柜台、货架、展架等生产经营类物品。

三、概算编制依据1、《************ 工程》初步设计图纸及说明;2、《************ 工程可行性研究报告》;3、《建筑工程设计文件编制深度规定》(2016年版);4、《建设项目设计概算编审规程》CECA/GC2-2015(中国建设工程造价管理协会)5、2014年版的吉林省建筑工程、装饰工程、安装工程、市政工程计价定额;6、工程建设其他费用计算的费用计算标准文件;7、省市建设行政主管部门颁发的有关文件;8建设单位提供的有关基础资料;9、其他费用按主管部门的相关规定计算。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

条 条 条 条 套 套 台 条 台 套 套 套 套 套 套 套 套 套 套 套 组 台 台 套 套 套 台 1 1 1 1 1 1 5 1 1 1 1 1 1 1
720000 610000 1120000 270000 20000 45000 25000 280000 125000 430000 270000 32000 220000 270000 50000 40000 650000 65000 560000 250000 3000000 2900000 1150000 960000 3100000 650000 550000
1020000 3900000 510000 300000 450000 140000 450000 630000 1050000 300000

2
180000
国产设备总价为34465200元。
备(材 料)安 装 工 程 概 算 表
工基地一期建设项目 单价(元) 主要材料费 安装费 人工费 材料费 机械费 小计
(元) 安装费 机械费 小计
36000 30500 56000 13500 1000 2250 2500 70000 50000 21500 13500 3200 11000 13500 2500 2000 32500 3250 28000 62500 150000 145000 57500 48000 155000 32500 27500 1070700
720000 610000 1120000 270000 20000 45000 50000 1400000 1000000 430000 270000 64000 220000 270000 50000 40000 650000 65000 560000 1250000 3000000 2900000 1150000 960000 3100000 650000 550000 21414000
51000 195000 51000 75000 45000 14000 22500 31500 52500 15000 552500 0 18000 18000 1641200
设备、材料或费用名称 防腐生产线 传送线 1#打砂传动线 2#打砂传动线 涂敷传动线 V型传送线 调试备件(附表1) 一年备件(附表2) 专用工具 板链输送机 装卸管小车 碱洗装置 燃气燃烧炉 微尘处理 管内吹扫装置 废管返回装置 管尾蒸汽吹扫 缠绕区排烟 水冷系统 电火花在线检测装置 自动喷码机系统 液压系统 AD\PE挤出机组 进口抛丸机 国产抛丸机 静电喷涂系统 电气控制、中频预热系统 管段切削 空压系统(防腐) 小计
51000 195000 25500 15000 22500 7000 22500 31500 52500 15000 0 0 9000
1020000 3900000 1020000 1500000 900000 280000 450000 630000 1050000 300000 11050000 0 360000 360000 32824000
编制:周 庆 校核:翁绮云 审核:李 利 合价(元) 设备购置费 主要材料费 安装费 人工费 材料费
36000 30500 56000 13500 1000 2250 1250 14000 6250 21500 13500 1600 11000 13500 2500 2000 32500 3250 28000 12500 150000 145000 57500 48000 155000 32500 27500
(二十一)

配重生产线
1 2 3 4 5 6 8 9 10 11 三 1 2 3
动力电缆 混凝土搅拌站 门吊 进出管储管台架(板链) 进管小车 电子称重站 空压系统 鼓轮打磨机床 液压系统 网站 小计 阳极安装车间 5t行吊(2台) 小计 合计
套 套 套 个 套 台 台 台 套 套
1 1 2 5 2 2 1 1 1 1
表三 编制单位名称 定额 (指 标)编 号 工程编号:3031401 项目名称:珠海管道制造加工基地一期建设项目 重量(吨) 单位 数量 材质 单重 总重 设备购置 费
设 备(材 料)安 装 工 程 概 算
单价(元
序号 一 (一) 1 2 3 4 5 6 7 (二) (三) (四) (五) (六) (七) (八) (九) (十) (十一) (十二) (十三) (十四) (十五) (十六) (十七) (十八) (十九) (二十)
