铁塔组立检查记录表2014

合集下载

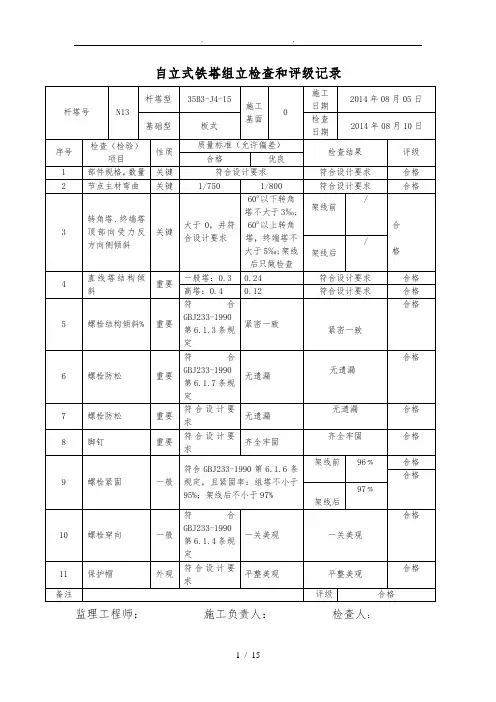

B.0.8 自立式铁塔组立检查及评定记录表(线塔1)

B.0.8 自立式铁塔组立检查及评定记录表(线塔1)

表B.0.8 自立式铁塔组立检查及评定记录表(线塔1)桩号塔号塔型呼称高(m)施工日期塔全高(m)检查日期序号检查(检验)项目性质评定标准(允许偏差)检查结果评定1 部件规格、数量主控符合设计要求2 节点间主材弯曲主控1/7503 转角塔、终端塔倾斜主控符合设计要求架线前架线后4 直线塔结构倾斜(%)一般一般塔:0.3高塔a:0.155 螺栓与构件面接触及出扣情况一般符合现行GB 50233-2014《110kV~750kV架空输电线路施工及验收规范》第7.1.3条规定6 螺栓防松一般符合设计要求7 螺栓防卸一般符合设计要求8 脚钉一般符合设计要求9 螺栓紧固一般符合现行GB 50233-2014《110kV~750kV架空输电线路施工及验收规范》第7.1.6条规定,且紧固率:组塔后不小于95%;架线后不小于97%架线前架线后10 螺栓穿向一般符合现行GB 50233-2014《110kV~750kV架空输电线路施工及验收规范》第7.1.4条规定11 保护帽一般符合设计要求注:a 高塔指塔高在100m以上的铁塔。

评定桩号2塔号2塔型2B7-JC1呼称高(m)24 施工日期2017年6月18日塔全高(m)33.5检查日期2017年6月25日序号检查(检验)项目性质评定标准(允许偏差)检查结果评定1 部件规格、数量主控符合设计要求符合设计要求优良2 节点间主材弯曲主控1/750 1/800优良3 转角塔、终端塔倾斜主控符合设计要求架线前优良架线后4 直线塔结构倾斜(%)一般一般塔:0.3高塔a:0.150.24 优良5 螺栓与构件面接触及出扣情况一般符合现行GB 50233-2014《110kV~750kV架空输电线路施工及验收规范》第7.1.3条规定紧密一致优良6 螺栓防松一般符合设计要求符合设计要求优良7 螺栓防卸一般符合设计要求符合设计要求优良8 脚钉一般符合设计要求符合设计要求优良9 螺栓紧固一般符合现行GB 50233-2014《110kV~750kV架空输电线路施工及验收规范》第7.1.6条规定,且紧固率:组塔后不小于95%;架线后不小于97%架线前98%优良架线后99%10 螺栓穿向一般符合现行GB 50233-2014《110kV~750kV架空输电线路施工及验收规范》第7.1.4条规定一致美观优良11 保护帽一般符合设计要求平整美观优良注:a 高塔指塔高在100m以上的铁塔。

铁塔组立验收记录表

铁塔组立验收记录表
17
螺栓紧固
一般
符合规范第7.1.6条,且紧固率:
组塔后95%,架线后97%
放线前
紧线后
18
螺栓穿向
一般
符合GB50233-2005
第6.1.4条规定
19
塔材镀锌
一般
组塔后锌层无脱落及磨损
20
保护帽
外观
符合设计要求
规格统一美观
备注
检查结论
现场技术负责人
专职质检员
施工负责人
监理
工程师
部件规格、数量(铁塔、钢管塔、拉线塔、钢管杆)
力反方向倾斜
重要
大于0,并符合设计要求
12
直线塔机构倾斜
重要
13
螺栓防松
重要
符合设计要求
紧固及无遗漏
14
螺栓防盗
重要
符合设计要求
紧固及无遗漏
15
脚钉安装
重要
符合设计要求
紧固及无遗漏
16
爬梯安装
一般
符合设计要求紧固整齐美观
3
拉线塔
拉线安装
重要
符合本规范第7.5.2条和7.5.7条规定
4
主柱弯曲
重要
1‰(最大30mm)
5
钢管塔
钢杆焊接质量
关键
符合国家标准《钢机构工程施工质量验收规范》GB 50205规定
6
结构倾斜
重要
5‰
7
电杆弯曲
重要
2‰L
8
直线杆横担高差(mm)
重要
20
9
套接连接长度(mm)
重要
不小于设计套接长度
10
铁塔组立检查记录表
工程名称:保德煤矿潜排电泵强排系统35KV变电站工程及刘家堰箱变扩容改造工程线塔1

铁塔组立检查记录表

铁塔组立检查记录表
符合设计和规范,无脱落、磨损
20
保护帽
外观
符合设计要求,规格统一美观
符合设计和规范,统一美观
备注
检查结论
现场技术负责人
专职
质检员
施工
负责人
监理
工程师
表D.0.8铁塔组立检查记录表
工程名称:练江—吴桂桥35KV输电工程线塔1
设计桩号
N6
铁塔
型式
3560DJ2-12
呼称高
12M
施工日期
2015年7月9日
6
结构倾斜
重要
5‰
7
电杆弯曲
重要
2‰L
8
直线杆横担高差(mm)
重要
20
9
套接连接长度(mm)
重要
不小于设计套接长度
10
部件规格、数量(铁塔、钢管塔、拉线塔、钢管塔)
关键
符合设计要求
符合设计要求
转角塔、终端塔向受力
反侧倾斜
重要
大于0,并符合设计要求
放线前
120
紧线后
60
12
直线塔结构倾斜
重要
3‰
13
螺栓防松
关键
符合设计要求
符合设计要求
转角塔、终端塔向受力
反侧倾斜
重要
大于0,并符合设计要求
放线前
180
紧线后
50
12
直线塔结构倾斜
重要
3‰
13
螺栓防松
重要
符合设计要求紧固及无遗漏
符合设计和规范,无遗漏
14
螺栓防盗
重要
符合设计要求紧固及无遗漏
符合设计和规范,无遗漏
15
脚钉安装

自立式铁塔组立检查及评级记录!!

自立式铁塔组立检查及评级记录!!

自立式铁塔组立检查及评级记录表(线塔1)
监理:专职质检员:施工负责人:检查人:
填写说明
1.所有数值应按法定计量单位填写;
2.施工桩号:填写设计桩号或设计杆塔号;
3.运行塔号空栏不填;
4.塔型:填写设计塔型;
5.呼称高只填1个值,对有长短腿的铁塔,只填铁塔最长腿的呼称高;
6.施工日期:填写实际最后完成日期(最后组塔完成时间);
7.检查日期:填写班组检查日期;
8. 对于转角塔,需在备注栏内注明转角方向、角度(如:右转22°18′30″);9.评级栏:填写由监理公司和施工单位共同评审的评审意见结果,如“不合格”、“合格”、“优良”;要求检查项目对应的评级栏的“优良”或“合格”用打印字,备注对应的评级栏的“优良”或“合格”用手写。

10.无此项内容或不需要检查的内容:填写“/”;
11.签字栏:
检查人:施工班组自检人员;
施工负责人:班组长或队长;
专职质检员:项目部质检人员;
监理:监理人员;
12.装订线要求保证左边30mm;右边没有明确要求;个别栏内如字节过多,允许调整字体大小、栏目大小及行宽。

13.要求本检查与评级记录最终形成手写原始版记录1份,由施工单位保存备查,打印版记录根据归档需要做若干套份.。

自立式铁塔组立分项工程质量验收记录(线塔1)

自立式铁塔组立分项工程质量验收记录(线塔1)
重要
大于0,并符合设计要求
放线前
紧线后
4
直线塔结构倾斜
□一般塔
重要
3‰
2‰
□高塔
1.5%o
1‰
5
螺栓与构件
及出扣1
面接触青况
重要
符合GB5O233-2OO5第6.1.3条规定
6
螺栓防松
重要
符合设计要求紧固及无遗漏
7
螺栓防盗
重要
符合设计要求紧固及无遗漏
8
脚钉安装
重要
符合设计要求紧固及无遗漏
9
螺栓紧固
一般
符合GB5O233-2OO5
第6.1.6条,紧固率:组塔后95%、架线后97%
放线前
紧线后
10
螺栓穿向
一般
符合GB50233-2005第6.1.4条规定
11
塔材镀锌
一般
组塔后锌层无脱落及磨损
12
保护帽
外观
符合设计要求规格统•美观
监理单位验收意见:
验收单位
质量验收结论





月施工队年ຫໍສະໝຸດ 月日项目部


自立式铁塔组立分项工程质量验收记录(线塔
工程编号:
设计杆号
铁塔型式
称呼高
施工日期
年月日
塔全高
检查日期
年月El
序号
检查(检验)项目
性质
质量标准(允许偏差)
施工单位自查结果
监理核查结果
合格值
推荐值
1
部件规格、数量
关键
符合设计要求
2
节点间主材弯曲
关键
1/750

铁塔组立检查记录表

铁塔组立检查记录表

监理工程师:施工负责人:检查人:
监理工程师:施工负责人:检查人:
监理工程师:施工负责人:检查人:
监理工程师:施工负责人:检查人:
监理工程师:施工负责人:检查人:
监理工程师:施工负责人:检查人:
监理工程师:施工负责人:检查人:
监理工程师:施工负责人:检查人:
监理工程师:施工负责人:检查人:
监理工程师:施工负责人:检查人:
监理工程师:施工负责人:检查人:
监理工程师:施工负责人:检查人:
监理工程师:施工负责人:检查人:
监理工程师:施工负责人:检查人:
监理工程师:施工负责人:检查人:。

铁塔基础检查记录表



检杳(检验)项

性质
质量标准(允许偏
差)
检杳结果
评级
合格
优良
A
B
C
D
1
立柱断面尺寸
重要
设计值:1100X1100
-1%
-0.8%
2
混凝土表面质量
重要
表面平

3
整基基
础中心
位移/mm
顺线路
重要
30
24
横线路
30
24
/
4
整基基础扭转/
C)
重要
10
8
/
5
回填土
重要
无沉
陷、防 沉层完 整美观
基础
AB:14800
铁塔基础检查记录表
桩 号
#3
杆 塔 号
#3
杆塔型
3D2-SZC2-
30
施工
基面
+0.3
检杳日

年 月曰
基础型
ZZ3338


检杳(检验)项

性质
质量标准(允许偏
差)
检杳结果
评级
合格
优良
A
B
C
D
1
立柱断面尺寸
重要
设计值:700X700
-1%
-0.8%
2
混凝土表面质量
重要
表面平

3
整基基
顺线路
重要
30
24
B.C:
数量
10
地脚螺栓外露/mm
+8mm -4mm
11
地脚螺栓间距/mm
±2

铁塔组立验收记录

重要
大于0,并符合设计要求
放线前
/
/
紧线后
/
/
4
直线塔结构倾斜
□一般塔
重要
3‰
2‰
1%
1%
□高塔
1.5‰
1‰
5
螺栓与构件面接触
及出扣情况
重要
符合GB50233-2005
第6.1.3条规定
符合规定
符合规定
6
螺栓防松
重要
符合设计要求
紧固及无遗漏
符合设计要求
符合设计要求
7
螺栓防盗
重要
符合设计要求
紧固及无遗漏
<1/800
<1/800
3
转角塔、终端塔向
受力反方向侧倾斜
重要
大于0,并符合设计要求
放线前
/
/
紧线后
/
/
4
直线塔结构倾斜
□一般塔
重要
3‰
2‰
1%
1%
□高塔
1.5‰
1‰
5
螺栓与构件面接触
及出扣情况
重要
符合GB50233-2005
第6.1.3条规定
符合规定
符合规定
6
螺栓防松
重要
符合设计要求
紧固及无遗漏
符合设计要求
设计桩号
G5
铁塔型式
1A3-ZM3
称呼高
36
分部工程名称
塔全高
东平风电场接入系统工程
序号
检查(检验)项目
性质
质量标准(允许偏差)
施工单位自查
结果
监理核查结果
合格值
推荐值
1
部件规格、数量

铁塔组立检查记录表精选文档

主柱弯曲
重要
1%(最大30mm)
5
钢管杆
钢杆焊接质量
关键
符合国家标准《钢结构工程施工质量验收规范》GB20205规定
6
结构倾斜
重要
5‰
7
电杆弯曲
重要
2‰L
8
直线杆横担高差(mm)
重要
20
9
套接连接长度(mm)
重要
不小于设计套接长度
10
部件规格、数量(铁塔、钢管塔、拉线塔、钢管塔)
关键
符合设计要求
符合设计要求
符合设计和规范,无遗漏
14
螺栓防盗
重要
符合设计要求紧固及无遗漏
符合设计和规范,无遗漏
15
脚钉安装
重要
符合设计要求紧固及无遗漏
符合设计和规范,无遗漏
16
爬梯安装
一般
符合设计要求紧固整齐美观
17
螺栓紧固
一般
符合本规范第7.1.6条的规定,且紧固率:组塔后95%、架线后97%
放线前
96%、
紧线后
99%
18
备注
检查结论
现场技术负责人
专职
质检员
施工
负责人
监理
工程师
表铁塔组立检查记录表
工程名称:练江—吴桂桥35KV输电工程线塔1
设计桩号
N22
铁塔
型式
3560ZS4-18
呼称高
18M
施工日期
2015年7月22日
塔全高
21M
检查日期
2015年7月24日
序号
检查(检验)项目
性质
质量标准
检查结果
1
铁塔

铁塔施工现场安全检查记录表(修改)


分公司: 检查方法
检查合同 检查设计文件 检查合同 检查凭证 查看资料 查看资料 查看资料 查看资料 查看资料 查看资料 现场查看 现场查看 现场查看 现场查看 现场查看 查看资料 现场查看 现场查看 现场查看 开工条 称B证),现场必须配备专职安全员(简称C证)且在有效期内; 部分 件检查
现场 检查
机房 防盗门安装按指导意见安装且门框固定牢固、门扇开启灵活 (塔 钻孔灌注桩基础钻孔应设置钢质护筒 基) 钢筋焊接作业人员必须持证上岗
钢筋笼吊装安全措施到位 泥浆排放必须符合环保要求 基坑开挖事先必须有基坑支护措施 关键质量控制点拍照上传iTower系统
项目经理必须持有《建筑施工企业项目负责人安全生产考核合格证书》(简 施工单位在项目开工前向监理单位提交《开工报审表》,《开工报审表》提 交时间不得晚于实际开工时间,有监理单位签字 开工前施工单位应编制施工组织设计方案(有针对性的安全措施),公司审 批手续齐全,监理必须进行审核。 开工前应进行现场安全交底,《安全交底记录》应完整且现场签字 施工单位是否建立健全安全生产责任制度和安全生产教育培训制度,制定安 全生产规章制度和操作规程,对所承担的建设工程进行定期和专项安全检 查,并做好安全检查记录 设置安全警示区域、设置安全警示牌,设置安全警示标志; 警示区域内所有人员必须佩戴安全帽,并系好搭扣; 临时用电必须做到“一机一闸一漏一箱”
基站塔基机房工程安全检查表
工程名称: 检查 检查工 项目 序 检查日期: 检查人员: 检查内容
地市公司同施工单位、监理单位安全施工协议是否随施工合同一同签订 项目设计是否已按照国家规定计列安全生产费用 项目合同中是否明确设计、施工、监理单位安全责任和安全生产费支付方式 是否在开工前完成全部安全生产费支付(或按当时签订的合同支付方式支 付) 是否按月定期召开施工安全分析例会(会议纪要)
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

铁塔组立检查记录表
表号:GB 50173-2014线塔1工程名称:编号:01-03-01-001
设计桩号JA1+0
铁塔
型式
3560DJ2
呼称高12M 施工日期2014年11月09日
塔全高18.3M 检查日期2015年05月14日
序号检查(检验)
项目
性质质量标准检查结果
1 铁塔
钢管塔
拉线塔
节点间
主材弯曲
关键1/750 符合设计要求
2
螺栓与构件
面接触及出扣情况
重要
符合GB 50173-2014
第7.1.3条规定
紧密、一致
3
拉线塔拉线安装重要
符合GB 50173-2014
第7.5.2条和第7.5.7条规定
/
4 主柱弯曲重要1‰(最大30mm)/
5
钢管杆钢杆焊接质量关键
符合国家标准《钢结构工程施
工质量验收规范》
GB 50205规定
/
6 结构倾斜重要5‰/
7 电杆弯曲重要2‰L/
8 直线杆横担
高差(mm)
重要20 /
9
套接连接
长度(mm)
重要不小于设计套接长度/
10 部件规格、数量(铁塔、钢
管塔、拉线塔、钢管杆)
关键符合设计要求符合设计要求
11 转角塔、终端塔向受力反方
向侧倾斜
重要大于0,并符合设计要求
放线前 2.7‰
放线后 2.4‰
12 直线塔结构倾斜重要3‰/
13 螺栓防松重要符合设计要求紧固
及无遗漏
无遗漏
14 螺栓防盗重要符合设计要求紧固
及无遗漏
无遗漏
15 脚钉安装重要符合设计要求紧固
及无遗漏
齐全紧固
16 爬梯安装一般符合设计要求紧固
整齐美观
/
17 螺栓紧固一般符合GB 50173-2014第7.1.6
条的规定,且紧固率:组塔后
95%;架线后97%
架线前97%
架线后98%
18 螺栓穿向一般符合GB 50173-2014
第7.1.4条规定
一致美观
19 塔材镀锌一般组塔后锌层无脱落及磨损无脱落及磨损
20 保护帽外观符合设计要求,规格
统一美观
平整美观
备注检查记录
现场技术负责人专职
质检员
施工
负责人
监理
工程师。
