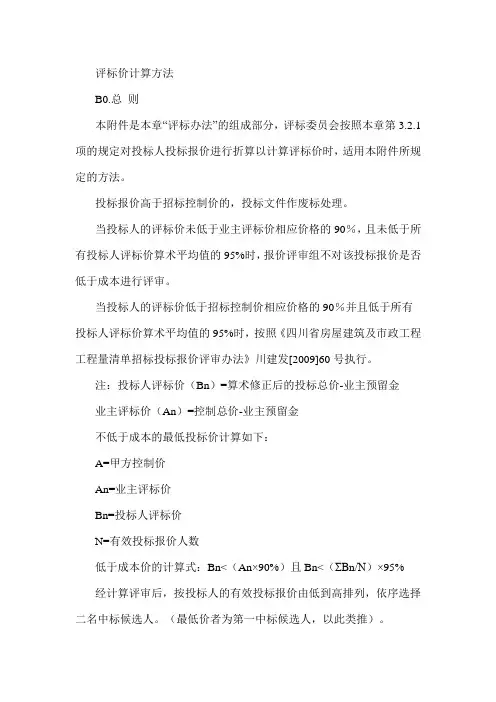

评标价计算方法B0.总则本附件是本章“评标办法”的组成部分,评标委员会按照本章第3.2.1项的规定对投标人投标报价进行折算以计算评标价时,适用本附件所规定的方法。
投标报价高于招标控制价的,投标文件作废标处理。
当投标人的评标价未低于业主评标价相应价格的90%,且未低于所有投标人评标价算术平均值的95%时,报价评审组不对该投标报价是否低于成本进行评审。
当投标人的评标价低于招标控制价相应价格的90%并且低于所有投标人评标价算术平均值的95%时,按照《四川省房屋建筑及市政工程工程量清单招标投标报价评审办法》川建发[2009]60号执行。
注:投标人评标价(Bn)=算术修正后的投标总价-业主预留金业主评标价(An)=控制总价-业主预留金不低于成本的最低投标价计算如下:A=甲方控制价An=业主评标价Bn=投标人评标价N=有效投标报价人数低于成本价的计算式:Bn<(An×90%)且Bn<(ΣBn/N)×95%经计算评审后,按投标人的有效投标报价由低到高排列,依序选择二名中标候选人。
(最低价者为第一中标候选人,以此类推)。
附件C:投标人成本评审办法投标人成本评审办法C0.总则C1.1评标委员会按本章第2.2款规定的量化因素和标准进行价格折算,计算出评标价,并编制价格比较一览表。
C1.2投标报价评审C1.2.1投标报价评审工作由评标委员会中具有工程造价执业资格的评标委员会成员组成投标报价评审组负责。
将低于成本的报价作为废标处理。
评标委员会以经评审的评标价(评标价=算术修正后的投标总价±折算价格-预留金)由低到高的顺序推荐中标候选人。
C1.2.2投标报价有下列情况之一的,属重大偏差:投标报价存在重大偏差之一的,投标文件应作无效投标处理。
(一)投标报价文件(投标函除外)没有造价人员签字和没有加盖执业专用章的;(二)不符合《省进一步要求》“报价唯一”规定的(按招标文件规定提交备选投标方案的除外);(三)投标报价高于招标控制价的;(四)工程量清单的项目编码、项目名称、项目特征、计量单位、工程量与招标人提供的工程量清单不一致的;(五)低于成本报价竞标的;(六)不符合《省进一步要求》第五章“工程量清单”给出的范围及数量以及“说明”中对投标人要求的。

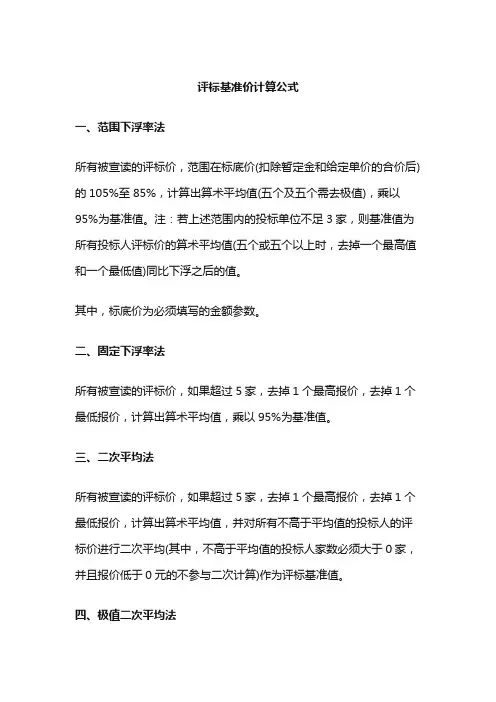

评标基准价计算公式

评标基准价计算公式
一、范围下浮率法
所有被宣读的评标价,范围在标底价(扣除暂定金和给定单价的合价后)的105%至85%,计算出算术平均值(五个及五个需去极值),乘以95%为基准值。
注:若上述范围内的投标单位不足3家,则基准值为所有投标人评标价的算术平均值(五个或五个以上时,去掉一个最高值和一个最低值)同比下浮之后的值。
其中,标底价为必须填写的金额参数。
二、固定下浮率法
所有被宣读的评标价,如果超过5家,去掉1个最高报价,去掉1个最低报价,计算出算术平均值,乘以95%为基准值。
三、二次平均法
所有被宣读的评标价,如果超过5家,去掉1个最高报价,去掉1个最低报价,计算出算术平均值,并对所有不高于平均值的投标人的评标价进行二次平均(其中,不高于平均值的投标人家数必须大于0家,并且报价低于0元的不参与二次计算)作为评标基准值。
四、极值二次平均法
所有被宣读的评标价,如果超过5家,去掉1个最高报价,去掉1个最低报价,计算出算术平均值,和投标报价的最低值或次低值取二次平均值(其中,报价低于0元的不参与二次计算)作为评标基准值。
按上述公式先计算基准价,然后报价分计算再按下列步骤进行:
1、首先计算偏差率:偏差率=100%*(投标人评标价-评标基准价)/评标基准价
2、报价得分计算公式:如果投标人的评标价>评标基准价,则评标价得分=F-偏差率*100*e1
如果投标人的评标价<=评标基准价,则评标价得分=f+偏差率*100*e2
注:
F是评标价所占的权重分值;
E1是评标价每高于评标基准价一个百分点的扣分值;
E2是评标价每低于评标基准价一个百分点的扣分值;。
评标价计算方法

评标价计算方法B0.总则本附件是本章“评标办法”的组成部分,评标委员会按照本章第3.2.1项的规定对投标人投标报价进行折算以计算评标价时,适用本附件所规定的方法。
投标报价高于招标控制价的,投标文件作废标处理。
当投标人的评标价未低于业主评标价相应价格的90%,且未低于所有投标人评标价算术平均值的95%时,报价评审组不对该投标报价是否低于成本进行评审。
当投标人的评标价低于招标控制价相应价格的90%并且低于所有投标人评标价算术平均值的95%时,按照《四川省房屋建筑及市政工程工程量清单招标投标报价评审办法》川建发[2009]60号执行。
注:投标人评标价(Bn)=算术修正后的投标总价-业主预留金业主评标价(An)=控制总价-业主预留金不低于成本的最低投标价计算如下:A=甲方控制价An=业主评标价Bn=投标人评标价N=有效投标报价人数低于成本价的计算式:Bn<(An×90%)且Bn<(ΣBn/N)×95% 经计算评审后,按投标人的有效投标报价由低到高排列,依序选择二名中标候选人。
(最低价者为第一中标候选人,以此类推)。
附件C:投标人成本评审办法投标人成本评审办法C0.总则C1.1评标委员会按本章第2.2款规定的量化因素和标准进行价格折算,计算出评标价,并编制价格比较一览表。
C1.2投标报价评审C1.2.1投标报价评审工作由评标委员会中具有工程造价执业资格的评标委员会成员组成投标报价评审组负责。
将低于成本的报价作为废标处理。
评标委员会以经评审的评标价(评标价=算术修正后的投标总价±折算价格-预留金)由低到高的顺序推荐中标候选人。
C1.2.2投标报价有下列情况之一的,属重大偏差:投标报价存在重大偏差之一的,投标文件应作无效投标处理。
(一)投标报价文件(投标函除外)没有造价人员签字和没有加盖执业专用章的;(二)不符合《省进一步要求》“报价唯一”规定的(按招标文件规定提交备选投标方案的除外);(三)投标报价高于招标控制价的;(四)工程量清单的项目编码、项目名称、项目特征、计量单位、工程量与招标人提供的工程量清单不一致的;(五)低于成本报价竞标的;(六)不符合《省进一步要求》第五章“工程量清单”给出的范围及数量以及“说明”中对投标人要求的。
评标基准价计算方法

评标基准价计算方法评标基准价是指在政府采购中,为了明确标的物或服务的合理价格而确定的一种价格标准。
评标基准价的确定对于政府采购的公平性和合理性具有重要意义。
那么,如何计算评标基准价呢?下面我们将介绍评标基准价的计算方法。
首先,评标基准价的计算需要考虑多个因素,包括市场价格、成本、质量要求等。
在确定评标基准价时,需要对标的物或服务进行充分的市场调研,了解其市场价格水平。
同时,还需要考虑到生产成本、劳动力成本、原材料成本等因素,以及对产品或服务的质量要求。
只有综合考虑这些因素,才能确定一个合理的评标基准价。
其次,评标基准价的计算方法可以采用多种途径。
一种常用的方法是基于成本加利润率的计算方法。
这种方法是根据生产成本、管理费用、利润率等因素来确定评标基准价,以确保供应商能够获得合理的利润。
另一种方法是基于市场价格的计算方法。
这种方法是通过市场调研,了解同类产品或服务的市场价格水平,然后根据实际情况进行调整,确定评标基准价。
另外,评标基准价的计算还需要考虑到质量要求。
在确定评标基准价时,需要充分考虑产品或服务的质量要求,包括技术指标、性能要求、使用寿命等因素。
只有充分考虑到这些质量要求,才能确定一个合理的评标基准价,既能保证产品或服务的质量,又能满足采购需求。
最后,评标基准价的计算还需要考虑到风险因素。
在确定评标基准价时,需要考虑到市场风险、供应风险、质量风险等因素,以确保评标基准价能够充分考虑到各种风险因素,从而保证政府采购的公平性和合理性。
综上所述,评标基准价的计算方法需要综合考虑市场价格、成本、质量要求和风险因素,采用合理的计算方法,确保评标基准价的公平性和合理性。
只有这样,才能为政府采购提供一个合理的价格标准,促进政府采购的公平竞争和效率提高。
评标价格计算方法

评标价格计算方法在进行项目招标过程中,评标价格的计算方法是非常重要的一环。
正确的评标价格计算方法可以保证公平公正,避免出现偏颇和失误。
下面将介绍一些常见的评标价格计算方法,希望对大家有所帮助。
首先,评标价格计算方法需要根据具体项目的特点来确定。
一般来说,可以采用综合评分法、加权平均法和最低报价法等方法进行评标价格的计算。
综合评分法是指将各项指标按一定比例进行加权,然后对投标报价进行评分,最终得出总分。
加权平均法是指将各项指标的权重确定后,对投标报价进行加权平均,得出最终评标价格。
最低报价法则是指选取投标报价最低的一家作为基准,其他公司的报价与其进行比较,从而确定最终的评标价格。
其次,评标价格计算方法需要考虑到各项指标的重要性。
在确定各项指标的权重时,需要根据项目的实际情况和需求来确定。
一般来说,价格因素、技术方案、服务质量等指标都是评标价格计算中不可或缺的部分,需要给予足够的重视和权重。
同时,也需要考虑到各项指标之间的相互影响,避免出现片面性和偏颇。
最后,评标价格计算方法需要进行科学合理的验证和确认。
在确定最终的评标价格后,需要进行数据的核实和对比,确保评标价格的真实性和准确性。
同时,也需要进行专业人员的审核和评估,避免出现失误和偏差。
只有经过科学合理的验证和确认,才能保证评标价格的公平公正和合理合法。
综上所述,评标价格计算方法是项目招标过程中非常重要的一环,需要引起足够的重视和重视。
正确的评标价格计算方法可以保证招标过程的公平公正,避免出现偏颇和失误,从而保障项目的顺利进行和成功实施。
希望大家在实际操作中,能够根据具体情况,选择合适的评标价格计算方法,确保项目的顺利进行和顺利实施。
评标基准价计算方法及选用

评标基准价计算方法及选用评标基准价是指在政府采购中,为了确定中标人的投标报价是否合理,需要进行的一种价格评估方法。
评标基准价的确定对于保障政府采购的公平、公正、合理具有重要意义。
因此,评标基准价的计算方法及选用显得尤为重要。
评标基准价的计算方法主要有市场调研法、成本计算法、历史价格法和比较分析法。
市场调研法是指根据市场行情和供求关系,通过调查市场价格水平来确定评标基准价;成本计算法是指根据产品或服务的成本构成,计算出合理的价格水平;历史价格法是指根据过往的相似项目的价格水平,来确定评标基准价;比较分析法是指将同类产品或服务的价格进行比较分析,确定评标基准价。
在实际应用中,可以根据具体情况综合运用这些方法,以达到更加准确合理的评标基准价。
而在选用评标基准价时,需要考虑多方面的因素。
首先,需要考虑产品或服务的特性,不同的产品或服务可能适用的评标基准价计算方法也会有所不同。
其次,需要考虑市场环境,不同的市场环境下,选用的评标基准价计算方法也会有所差异。
再次,需要考虑数据的可靠性和准确性,选用评标基准价时需要确保所用数据的真实可靠,以免影响评标结果的准确性。
最后,需要考虑成本效益,评标基准价应当能够反映产品或服务的实际价值,同时也要考虑到采购方的经济承受能力和成本效益。
在实际操作中,评标基准价的计算方法及选用应当结合具体的项目情况进行综合考量。
在进行市场调研时,需要充分了解市场行情,掌握市场价格的波动情况,以便更准确地确定评标基准价。
在进行成本计算时,需要对产品或服务的成本构成进行详细的分析,确保计算出的基准价能够覆盖成本并具有一定的利润空间。
在进行历史价格法和比较分析法时,需要对历史数据和市场价格进行充分的比较和分析,以确保选用的评标基准价能够反映出实际的市场价格水平。
总的来说,评标基准价的计算方法及选用是一个复杂而又关键的环节,需要充分考虑各种因素,确保评标基准价的准确性和合理性。
只有在评标基准价确定合理的情况下,才能保障政府采购的公平、公正、合理,同时也能够促进市场的健康发展。
评标价格计算方法

评标价格计算方法在进行项目投标时,评标价格的计算是非常重要的一环。
正确的价格计算方法可以帮助企业合理竞争,提高中标几率,同时也可以保障企业的利润空间。
下面将介绍几种常见的评标价格计算方法。
首先,最常见的评标价格计算方法是成本法。
成本法是指根据项目的实际成本来确定投标价格。
在进行成本法计算时,企业需要考虑到人工成本、材料成本、设备成本、管理费用等各项成本,同时还需要考虑到风险成本和利润。
成本法的优点是计算相对简单,能够直观反映项目的成本情况,但缺点是无法考虑到市场需求和竞争情况,容易导致价格过高或者过低。
其次,市场需求法是另一种常见的评标价格计算方法。
市场需求法是指根据市场的需求情况来确定投标价格。
企业需要对市场需求进行调研分析,了解竞争对手的价格水平,以及客户的接受能力,然后根据市场需求来确定投标价格。
市场需求法的优点是能够充分考虑到市场情况,能够更好地满足客户需求,但缺点是需要进行较为复杂的市场调研,计算过程相对繁琐。
此外,竞争力分析法也是一种常用的评标价格计算方法。
竞争力分析法是指根据企业自身的实力和竞争对手的情况来确定投标价格。
企业需要对自身的实力进行分析,了解自身的优势和劣势,同时也需要对竞争对手进行分析,了解其价格水平和市场占有率,然后根据竞争力来确定投标价格。
竞争力分析法的优点是能够更好地把握市场竞争情况,但缺点是需要进行较为复杂的数据分析,计算过程相对繁琐。
综上所述,评标价格的计算方法有多种,每种方法都有其优缺点。
在实际操作中,企业可以根据项目的具体情况,选择合适的计算方法。
同时,企业还需要不断进行市场调研和竞争分析,不断提升自身的竞争力,以确保投标价格的准确性和合理性。
希望以上介绍对大家有所帮助,谢谢!。
评标最低价法评标计算方法

评标最低价法评标计算方法以下是 7 条关于评标最低价法评标计算方法的内容:1. 嘿,你知道评标最低价法里最重要的是什么吗?那就是准确算出各投标者的价格呀!就像咱去超市买东西,谁价格低咱就先看谁嘛!比如说有几家公司来投标一个项目,咱就得把他们的报价都列出来,一个个仔细对比。
这可不是简单事儿,得认真着呢!2. 哎呀呀,为啥要这么重视评标最低价法的计算呀?这你就不懂了吧!这就好比一场比赛,谁能在价格上胜出谁就可能赢下这一局呀!举个例子,要是好几个建筑公司来竞标盖房子,那价格低又靠谱的不就更容易被选中嘛,这可关乎着项目的成本和效益呢!3. 评标最低价法的计算可不能马虎哟!这就好像我们走路得看清脚下一样重要呀。
比如说在一个设备采购的评标里,各个供应商报价不同,那我们就得精准计算出谁才是真正的最低价,稍有偏差可不行啊,搞不好就选错合作伙伴啦!4. 你想想,评标最低价法的评标计算方法那可是核心啊!这和我们挑水果一样,得挑那个性价比最高的呀。
像那种大型工程的招标,通过精确计算,才能找到最合适的那个,既能省钱又能保证质量,多棒呀!5. 嘿呀,评标最低价法评标计算方法真的太关键啦!就如同我们找路线,得找到那条最简捷最便宜的路呀。
比如有不同的运输公司来竞标运输服务,不把价格算清楚,怎么知道哪家最划算呢?6. 哇塞,要搞清楚评标最低价法的评标计算方法可得下功夫呀!这就好像解一道难题一样有挑战性呢!就说某次软件项目招标,计算清楚了才能挑出那个真正低价又好用的团队呀,不然不是亏大了嘛!7. 咱可千万别小瞧了评标最低价法评标计算方法哟!这可是关乎项目成败的大事呀!就好比一场战斗,计算准确了就能取得胜利。
比如在广告策划招标中,只有通过精确的计算比较,才能找到最实惠的那一家呀,多重要呀是不是!我觉得评标最低价法评标计算方法虽然看似简单,但实际操作中需要非常严谨和仔细,只有这样才能选出最合适的投标者,实现项目利益的最大化。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
评标价计算方法B0.总则本附件是本章“评标办法”的组成部分,评标委员会按照本章第3.2.1项的规定对投标人投标报价进行折算以计算评标价时,适用本附件所规定的方法。
投标报价高于招标控制价的,投标文件作废标处理。
当投标人的评标价未低于业主评标价相应价格的90%,且未低于所有投标人评标价算术平均值的95%时,报价评审组不对该投标报价是否低于成本进行评审。
当投标人的评标价低于招标控制价相应价格的90%并且低于所有投标人评标价算术平均值的95%时,按照《四川省房屋建筑及市政工程工程量清单招标投标报价评审办法》川建发[2009]60号执行。
注:投标人评标价(Bn)=算术修正后的投标总价-业主预留金业主评标价(An)=控制总价-业主预留金不低于成本的最低投标价计算如下:A=甲方控制价An=业主评标价Bn=投标人评标价N=有效投标报价人数低于成本价的计算式:Bn<(An×90%)且Bn<(ΣBn/N)×95%经计算评审后,按投标人的有效投标报价由低到高排列,依序选择二名中标候选人。
(最低价者为第一中标候选人,以此类推)。
附件C:投标人成本评审办法投标人成本评审办法C0.总则C1.1评标委员会按本章第2.2款规定的量化因素和标准进行价格折算,计算出评标价,并编制价格比较一览表。
C1.2投标报价评审C1.2.1投标报价评审工作由评标委员会中具有工程造价执业资格的评标委员会成员组成投标报价评审组负责。
将低于成本的报价作为废标处理。
评标委员会以经评审的评标价(评标价=算术修正后的投标总价±折算价格-预留金)由低到高的顺序推荐中标候选人。
C1.2.2投标报价有下列情况之一的,属重大偏差:投标报价存在重大偏差之一的,投标文件应作无效投标处理。
(一)投标报价文件(投标函除外)没有造价人员签字和没有加盖执业专用章的;(二)不符合《省进一步要求》“报价唯一”规定的(按招标文件规定提交备选投标方案的除外);(三)投标报价高于招标控制价的;(四)工程量清单的项目编码、项目名称、项目特征、计量单位、工程量与招标人提供的工程量清单不一致的;(五)低于成本报价竞标的;(六)不符合《省进一步要求》第五章“工程量清单”给出的范围及数量以及“说明”中对投标人要求的。
C1.2.3投标报价有下列情况之一的,属细微偏差:(一)在算术性复核中发现的算术性差错;(二)投标人未按招标文件要求计列预留金的;(三)暂列金额未按招标文件中列出的金额填写的;(四)材料暂估单价未按招标文件中列出的暂估单价计入综合单价,专业工程暂估价未按招标文件中列出的金额填写的。
对存在细微偏差的投标报价,按以下规定处理:(一)对算术性差错予以修正,算术修正原则如下:1、当综合单价与工程量的乘积与合价不一致时,以标出的综合单价为准,除非报价评审组认为有明显的小数点错误,此时应以标出的合价为准,并修改综合单价;2、当各单项金额相加与其合计金额不一致时,以各单项金额为准,并修改相应合计金额,以及相应以文字表示的金额;3、当投标报价表的综合单价与综合单价分析表中的综合单价不一致时,以投标报价表的综合单价为准,修正分析表中的综合单价,并按两个综合单价相差的百分比修正分析表中的各项价格。
当修正后的分析表中的材料单价与主要材料表中的材料单价不一致时,以修正后的分析表中的材料单价为准修正主要材料价格表中的材料单价。
(二)暂列金额未按招标文件中列出的金额填写的,依据招标文件中列出的金额进行更正并对其投标报价进行相应修正;(三)材料暂估单价未按招标文件中列出的暂估单价计入综合单价,依据招标文件中列出的材料暂估单价修正综合单价及相应合价和投标报价;专业工程暂估价未按招标文件中列出的金额填写的,依据招标文件中列出的专业工程暂估价金额进行更正并对其投标报价进行相应修正。
报价评审组按细微偏差处理规定对投标报价的修正结果应取得投标人的同意并书面确认。
投标人不接受修正结果,或修正后的投标报价高于招标时公布的招标控制价,其投标应作废标处理。
C1.3.1合同签订前,招标人应按细微偏差处理规定以及工程量清单投标计价规定对中标候选人或中标人的投标报价进行详细核实并修正。
(一)若修正后的总价高于中标价,以中标价为准,并按以下比例下调综合单价、主要C1.3.2低于成本的评审:报价评审组只对无重大偏差且通过细微偏差处理修正后的投标报价进行是否低于成本的评审。
当投标报价存在细微偏差时,对其是否低于成本评审采用的数据为调整及修正后的投标报价数据。
报价评审组应对投标报价是否低于成本进行评审、确认。
当投标人的评标价低于招标控制价相应价格的90%并且低于所有投标人评标价算术平均值的95%时,报价评审组必须对该投标报价是否低于成本进行评审认定。
C1.3.3评审投标报价是否低于成本的程序及内容按下列规定进行:(一)投标总价的评审;(二)分部分项工程量清单项目综合单价的评审;(三)措施项目清单报价的评审;(四)材料单价的评审;(五)总承包服务费的评审。
凡以上任一评审判定为低于成本的投标报价,其投标文件作为废标处理,不再对其进行后续评审。
C1.4.4(一)投标总价的评审及询问:投标人的评标价低于招标控制价相应价格的90%并且低于所有投标人评标价算术平均值的95%时,报价评审组必须向该投标人提出询问,并对其投标报价进行详细分析、评估及判断。
评估及判断1、报价评审组经过分析、论证和评审,认为其投标报价不可行或投标人对报价评审组提出的询问不能说明理由或报价评审组经评审确定其理由不成立的,按投标报价低于成本处理。
2、报价评审组认为投标人的评标价低于招标控制价相应价格的90%并且低于所有投标人评标价算术平均值95%的投标报价不低于成本时,应当书面说明理由。
(二)分部分项工程量清单项目综合单价的评审:分部分项工程量清单项目综合单价的评审以保证工程所必须的实体消耗和工程质量为目标。
1、评审及询问(1)招标人在分部分项工程量清单项目中随机抽取50项的综合单价作为必须评审的分部分项工程量清单项目综合单价;当分部分项工程量清单项目少于50项时,所有分部分项工程量清单项目综合单价均作为必须评审的分部分项工程量清单项目综合单价。
(2)报价评审组应对必须评审的分部分项工程量清单项目综合单价进行详细评审。
当投标人某项需评审的分部分项工程量清单项目综合单价低于所有投标人该项分部分项工程量清单项目综合单价算术平均值的90%时,报价评审组必须就该项分部分项工程量清单项目综合单价向投标人提出询问,并对综合单价的合理性进行评审。
2、评估及判断当投标人经评审的分部分项工程量清单项目综合单价中有5项以上(不含5项)的综合单价,或当分部分项工程量清单项目少于50项时,有3项以上(不含3项)的综合单价低于各投标人相应分部分项工程量清单项目综合单价算术平均值的90%,同时投标人的评标价低于招标控制价相应价格的90%并且低于所有投标人评标价算术平均值的95%,投标人对报价评审组提出的询问不能说明理由或报价评审组经评审确定其理由不成立的,按投标报价低于成本处理。
若报价评审组确认其投标报价不低于成本的,应当书面说明理由。
(三)措施项目清单报价的评审:措施项目清单报价的评审以保证施工前和施工过程中技术、生活、安全等方面的需要为目标。
1、评审及询问(1)报价评审组应根据招标文件,结合工程特点和施工现场实际对投标文件中的施工组织设计与措施项目清单报价进行对应性评审,列出施工组织设计中未进行措施费报价的措施项目,提交投标人确认并向投标人提出询问。
(2)报价评审组对措施项目清单报价低于所有投标人措施项目清单报价算术平均值85%的投标人必须提出询问,并对该措施项目清单报价的完整性、合理性、可行性进行分析、论证和评审。
2、评估及判断当投标人的措施项目清单报价低于各投标人措施项目清单报价算术平均值的85%,同时投标人的评标价低于招标控制价相应价格的90%并且低于所有投标人评标价算术平均值的95%,投标人对报价评审组提出的询问不能说明理由或报价评审组经评审确定其理由不成立的,按投标报价低于成本处理。
若报价评审组确认其投标报价不低于成本的,应当书面说明理由。
(四)材料单价的评审:材料单价的评审以保证工程所采购的材料符合国家有关强制性标准、招标文件要求和工程质量为目标。
1、评审及询问(1)招标人在所有材料中随机抽取25种材料的单价(不包括暂估价材料)作为必须评审的材料单价;当材料种类(不包括暂估价材料)少于25种时,所有材料的单价均作为必须评审的材料单价。
(2)报价评审组应对必须评审的材料单价进行详细评审。
当投标人的经评审的某种材料单价低于所有投标人相应材料单价算术平均值的90%时,报价评审组必须就该项材料单价向该投标人提出询问,并对材料单价的合理性进行评审。
2、评估及判断当投标人经评审的材料单价中有5项以上(不含5项)的材料单价,或当材料种类少于25项时,有3项以上(不含3项)的材料单价低于各投标人相应材料单价算术平均值90%,同时投标人的评标价低于招标控制价相应价格的90%并且低于所有投标人评标价算术平均值的95%,投标人对报价评审组提出的询问不能说明理由或报价评审组经评审确定其理由不成立的,按投标报价低于成本处理。
若报价评审组确认其投标报价不低于成本的,应当书面说明理由。
(五)总承包服务费的评审:当招标文件中确定招标人有工程分包和材料采购内容即有总承包服务的内容时,投标人应报总承包服务费,如果承包人未报总承包服务费的,投标报价按低于成本处理。
总承包服务费的高低不作为判断投标报价是否低于成本的依据。
C1.4.6询问形式及原则:报价评审组的询问必须以书面形式进行,投标人对询问的答复、澄清、解释均应采用书面形式,并由投标人的法定代表人或其授权的代理人签字有效。
投标人对报价评审组的询问不作答复的,报价评审组在评审时将按不利于投标人的情形认定。
报价评审组只能对投标报价中的相关问题向投标人提出询问并要求其作出必要的澄清或说明,但澄清或说明不得超出投标文件的范围或改变投标文件的实质性内容。
评估及判断原则:报价评审组应对投标人作出的答复、澄清、说明及提供的相关证明材料进行认真的分析、论证、评估和判断。
报价评审组在判定低于成本竞标发生分歧时,以超过半数以上的报价评审组的意见作出投标报价是否低于成本竞标的判断依据。
当报价评审组为偶数,对判定投标报价是否低于成本竞标发生分歧且均未超过半数时,应将不同评审意见提交评标委员会全体评标专家进行审议,由评标委员会全体评标专家表决,按三分之二以上的表决意见作为判定投标报价是否低于成本竞标的依据。
实行工程量清单招标的工程项目,招标人应提供工程量清单的电子文档。
当投标文件的电子文档与纸质文档不一致时,以纸质的投标文件正本的投标报价为准,对电子文档的投标报价进行修正。
