施工用水用电计算

现场施工用水计算1、现场施工用水量计算:q1=K1*(刀Q1*N1)/(T1*b)*K2/(8*3600)式中:q1――施工工程用水量(L/s );K1 ――未预计的施工用水系数,取 1.10;Q1 ――年(季)度工程量(以实物计量单位表示),取值列下表;N1――施工用水定额,取值列下表;T1――年(季)度有效工作日(d),取1d;b ――每天工作班数(班)取1;K2 ――用水不均匀系数,取1.50;q仁1.1 X (250X 900+200 X 750+5 X 7500+150 X 750+30 X 15000+200二、施工机械用水量计算施工机械用水量计算公式:q2= K2*(刀Q2*N2) *K2/(8*3600)式中:q2――施工机械用水量(L/s );K1 ――未预计的施工用水系数,取 1.10;Q2 ――同一种机械台数(台),取值列下表;N2 ――施工机械台班用水定额,取值列下表;K3 ――施工机械用水不均匀系数,取 1.50;施工机械用水定额列表如下:三、工地生活用水量计算施工工地用水量计算公式:q3= (p1*N3*K4) /(b*8*3600)式中:q3――施工工地生活用水量(L/s);pl ---- 施工现场高峰期生活人数,取1人;N3 ――施工工地生活用水定额,取10L/人;K4 ――施工工地生活用水不均匀系数,取 1.30;b――每天工作班数(班),取1。
四、生活区生活用水量计算生活区生活用水量计算公式:q4= (p2*N4*K5) /(24*3600)式中:q4 ------ 生活区生活用水量(L/s);P2――生活居住人数,取0人;N4 ――生活区昼夜全部生活用水定额,取100 L/人;K5 ――生活区生活用水不均匀系数,取 2.00;五、消防用水量计算根据消防范围确定消防用水量q5。
施工工地总用水量Q按照下面组合(判定选择大的)q5+(q1+ q2+ q3+ q4)/2 (q1+ q2+ q3+ q4 < q5)Q= { q1+ q2+ q3+ q4 (q1+ q2+ q3+ q4 > q5)拟建小区15层6幢(68558平方),18层5幢(58614平方),同时施工1.施工用水按高峰期最大日施工用水量计算:Q1=k1 刀q1N1k2/8*3600其中:k1为未预计的施工用水量系数,取 1.15K2为用水不均衡系数,取 1.5q1为单为数量设备、人员等的生产量砂浆搅拌机每八小时生产量按30立方计/台班瓦工班八小时砌筑量按20立方计/台班混凝土养护八小时内用水(自然养护,按100 立方计/ 台班)N1 为单为数量设备、人员等单位时间内生产一定产品的用水量每立方砂浆用水量取400L/ 立方每立方砖砌体用水量取100L/ 立方每立方混凝土养护用水量取200L/ 立方Q1=1.15*(22*30*400+11*20*100+100*200)/8*3600=18.3L/S(本工程按每幢楼两台砂浆搅拌机、一组瓦工班计算)2. 机械用水量Q2=k1 刀q2N2k3/8*3600其中K1 、K3 同上Q2 以一台对焊机8 小时、一个木工房一个台班、一台锅炉8 小时计算N2每台对焊机用水量取300L/台班小时一个木工房一个台班用水量取20L/台班一台锅炉8小时用水量取1000L/抬小时Q2=1.15*(300*8*5+20*5+1000*8)*1.5/8*3600=0.56L/S(本工程按五台对焊机同时使用、五个木工房同时工作计算3. 生活用水量Q3= q3N3k4/8*3600其中K4 同上,取 1.5N3为每人一天用水量,取20L/人天Q3 为高峰期施工现场最多人数Q3=1500*20*1.5/8*3600=1.54L/S(本工程施工现场高峰期按15000 人考虑)4. 消防用水量Q425L/S根据本工程实际情况按同一时间火灾发生次数为两次计算,用水定额为即Q4=25L/SQ1+Q2+Q3=18.3+0.56+1.54=20.43L/S<Q4故本工程施工用水量应取Q4=25L/S所以,所需管径D=V 4*Q4./ 3.14*V*1000= V 4*253/14*2*1000=0.126取D=125mm施工临水总量计算1)计算公式:q1=K1 艺Q1.N1/(T1.t)X K2/ (8X 3600 )q1――施工用水量(L/S )K1 ——未预计的施工用水系数(1.05 —1.15)Q1――年(季)度工程量(以实物计量单位表示)N1 ――施工用水定额T1――年(季)度有效作业天数t――每天工作班数k2――用水不均衡系数2) 工程实物工程量及计算系数确定由于工程结构施工阶段相对于装修阶段施工用水量大,故Q1 主要以混凝土工程量为计算依据,据统计混凝土实物工作量约为23000立方米,混凝土为(商混)不考虑现场搅拌,混凝土养护用水定额取700升/ 立方米;拟定结构及前期阶段施工工期为300天;每天按照1.5 各工作班计算;因此:K1=1.1Q1=23000立方米N1=750 升/ 立方米T1=120 天t =1.5 班k2=1.53) 工程用水计算q1=K1 艺Q1.N1/(T1 .t) X K2/ ( 8X 3600 )= 1.1 X( 23000 X 950( 120 X 1.5 ) X 1.5/ ( 8X 3600 )=5.12L/S4. 工人生活区用水1) 计算公式q3=(艺P2N3K4)/ ( 24 X 3600 )q3――生活区生活用水量(L/S )P2――生活区居住人数(拟定500人);N2 ――生活区生活用水定额(20升/人•班)t――每天工作班数(班) k3——用水步均衡系数(2.00- 2.50)2) 工人生活用水系数确定生活区生活用水定额其中包括:卫生设施用水定额为25升/人;食堂用水定额为15升/ 人;洗浴用水定额为30升/ 人(人数按照出勤人数的30%计算);洗衣用水定额为30升/人;因此:3) 用水量计算q3 =(艺P2N3)K/ ( 24 X 3600 )=(500 X 25+500 X 15+500 X 30%X 30+500 X 30 )X 2.00/ ( 24 X 3600 )=0.91L/S5. 总用水量计算:因为该区域工地面积小于5 公顷(约 1 公顷) ,如果假设该工地同时发生火灾的次数为一次,则消防用水的定额为10—15L/S,取q4二10L/S (q4――消防用水施工定额)••• q1+ q2+q3=5.12+0.9 仁6.03L/S< q4= 10L/S二计算公式:Q= q4Q= q4 =10L/S6. 给水主干管管径计算1) 计算公式D=V 4Q/ (n v.1000 )其中:D ------ 水管管径(m)Q ----- 耗水量(m/s )V ----- 管网中水流速度(m/s )2) 消防主干管管径计算D=V 4Q/ (n v.1000 )=V4X 10/ ( 3.14 X 2.5 X 1000 )=0.0714mm 其中:根据消防用水定额:Q=10L/s消防水管中水的流速经过查表:V=2.5m/s根据北京市消防管理的有关规定,消防用管的主干管管径不得小于100m m,因此,消防供水主干管的管径确定为100mm。
施工临时用水、用电方案

施工临时用水、用电方案一、编制说明为贯彻国家安全生产的方针,政策和法规,及建设部发出的《关于加强全国建设系统安全生产工作的紧急通知》,保障施工现场临时用水、消防、临时用电的安全,防止触电及由电方面引起的事故发生,并按照46-2019《施工现场临时用电安全技术规范》、《建筑给排水设计及施工验收规范》和国家、广东省现有建筑安装工程施工的有关法律、法规规定,并结合工地的实际情况,特制定“龙岗街道新能源一路工程等5个项目-新能源一、二、四、五路及宝同路(C0+0000+540)段市政道路工程”项目工地的临时用水、用电方案,并制定如何规范使用临水、临电和管理规定,由工地项目部严格执行,并随时接受公司及管理职能部门的检查。
此方案包括工地用水组织管理、工地电器防火等文明施工组织管理内容,由项目负责人负责组织实施。
二、工程简介本项目为。
三、现场情况根据建设单位提供的地质资料,施工范围内现状道路周边均埋设有自来水管线。
临设临时用水由甲方协调接驳口,我司报装并自行铺设临时用水管线。
本工程由于工程量较大,施工现场市供电较困难,甲方没有为我方提供施工用电,我方决定使用柴油发电机解决施工临时用电问题。
四、施工用水、用电安全机构五、施工临时用水组织管理1、临时给水根据现场情况及从经济角度考虑,采用消防和生产合用的方式布置临时给水管道。
给水管按建设单位提供的水源点驳接,装水表计量,消防用水采用市政水-水泵联合供水方式,水泵压水管路及市政水管相连,当市政水压满足时使用市政水,水压不够时,再使用水泵供水。
2、主管采用150水管,各支管根据用水量大小采用100管;3、生活区给水管道明敷于地面上,并间隔2m做砖墩来固定保护。
雨水及宿舍附近的洗涤用水采用明沟排水,汇集后统一排入排水沟;食堂污水先通过暗沟排至简易隔油池,再排入指定的污水管道;厕所及冲凉房污水先通过排水管道排入化粪池,再排入指定的污水管道。
4、施工现场排水主要是降水及地下水,就近排入排水管道;5、给水管要求试压要细致,不许出现渗漏现象。
施工用水用电量计算书

施工用水用电量计算书施工用水用电量计算书施工现场用水现场施工用水量按日用水量计算:q1=k1Q1N1K2/8×3600k1=1.15,Q1=(混凝土+砌体)m3,N1=L/m3,K2=1.5故: q1=1.15×(65m3×250+35m3×2400)×1.5/8×3600=6.005L/s其中:q1--施工用水量k1--未预计施工用水系数(1.05~1.15)Q1--日工程量(计量单位:m3)N1--施工用水定额(查表)k2--用水不均匀系数(查表)混凝土养护用水:按施工流水情况,浇筑混凝土时,可能同时养护混凝土。
混凝土养护用水: q2=k1Q2N2K2/8×3600k1=1.15, k2=1.5, Q2=35m3, N2=500L/m3故:q2=1.15×35×500×1.5/8×3600=1.048L/s其中: q2--混凝土养护用水k1--未预计施工用水系数(1.05~1.15)Q2--混凝土最大养护量(计量单位:m3)N2--每立方混凝土养护用水量(查表)k2--用水不均匀系数(查表)(2)、机械施工用水:q3=k1Q3N3k3/8×3600k1=1.15, k3=2.00, Q3=2台,K3=1300 L/台故:q3=1.15×2×1300×2/8×3600=0.19L/s其中: q3--机械用水量k1--未预计施工用水系数(1.05~1.15)Q3--同一种机械台数N3--施工机械台班用水系数(查表)k3--施工机械用水不均匀系数(查表)(3)、消防用水:Q消=10L/S施工现场总用水量(q):Q总=q1+q2+q3+q4+q5=6.005+1.048+0.19+0.37+0.32=7.93L/s<Q消=10L/S故施工现场总用水量为:Q=10×K6=10×1.1=11L/s(K6为管网漏水的损失系数,一般取1.1)。
工程项目施工用水用电量的计量及需求计划

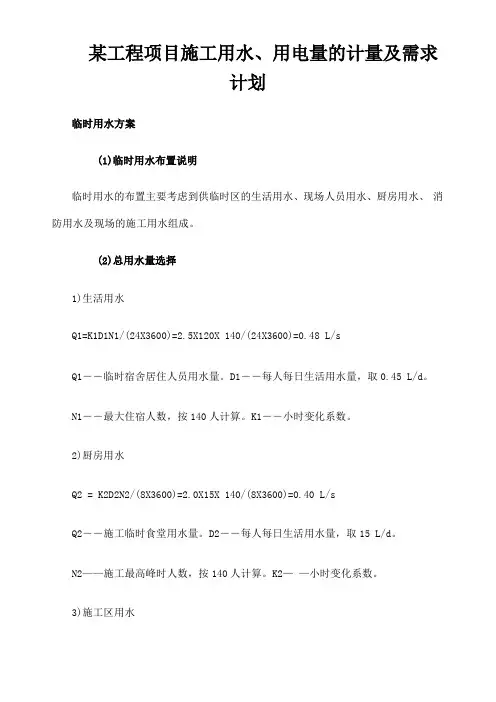

某工程项目施工用水、用电量的计量及需求计划临时用水方案(1)临时用水布置说明临时用水的布置主要考虑到供临时区的生活用水、现场人员用水、厨房用水、消防用水及现场的施工用水组成。
(2)总用水量选择1)生活用水Q1=K1D1N1/(24X3600)=2.5X120X 140/(24X3600)=0.48 L/sQ1――临时宿舍居住人员用水量。
D1――每人每日生活用水量,取0.45 L/d。
N1――最大住宿人数,按140人计算。
K1――小时变化系数。
2)厨房用水Q2 = K2D2N2/(8X3600)=2.0X15X 140/(8X3600)=0.40 L/sQ2――施工临时食堂用水量。
D2――每人每日生活用水量,取15 L/d。
N2——施工最高峰时人数,按140人计算。
K2——小时变化系数。
3)施工区用水施工区用水主要集中在中后期系统管道试压、冲洗,其用水量每次不超过150m3/ 次。
在每次试压前才安临时管道至试压处,试压完毕后立即拆除此管道,以减少现场施工障碍物。
4)消防用水根据有关规定临时消防用水按10 L/s计算。
Q3 = 10 L/sQ1 + Q2=1.32 + 0.40=1.72 L/sVQ3所以总用水量取Q=10 L/s(3)临设区供水管管径的计算根据公式D=[(4q/(nXVX1000)]1/2计算供水管管径。
式中:D——供水管管径(m)q——用水量(L/S),取消灭火水量10L/SV——管中水流速度(m/s),一般取1.5m/s。
n——圆周率3.14临设区供水管管径:D=[(4X10(3.14X1.5X1000)]i/2=0.092(m)=92mm考虑消防用水,本工程临设区给水管管径选用DN100管径。
(4)水池容量计算本工程地处广州市郊,供水不稳定;另外根据工地临时消防设置要求,需保持 24小时有消防水;而且施工高峰期处于夏秋季节,停水对施工和生活都有很大影响。
综合以上因素,要设置一个临时水池。
临时用水用电施工方案

目录编制依据ﻩ错误!未定义书签。
工程概况ﻩ错误!未定义书签。
第一章临时用水方案ﻩ错误!未定义书签。
第二章临时用电方案....................... 错误!未定义书签。
一、概况................................... 错误!未定义书签。
二、现场临电布置........................... 错误!未定义书签。
三、设备功率一览表......................... 错误!未定义书签。
四、回路功率计算ﻩ错误!未定义书签。
五、施工技术、安全用电防火措施............. 错误!未定义书签。
六、现场电工岗位责任制ﻩ错误!未定义书签。
编制依据1.武警总部556工程总平面图2.建筑施工手册缩印本(第二版)3。
业主及总包方对现场临设布置的要求4.JGJ46—2005《施工现场临时用电安全技术规范》工程概况武警总部556工程是武警总部直属工作部办公大楼,工程位于北京市西三环北路1号武警总部院内。
本工程是由全埋式地下车库及主楼组成,地上十六层,地下三层,总建筑面积36947m2,建筑檐口高度76。
5m.本工程结构形式为框架剪力墙结构,筏板基础。
设计室内地坪±0。
000标高相当于绝对标高54。
4m,室内外高差1。
800m。
31794 7C32 簲nv40640 9EC0 黀u22418 5792 垒32687 7FAF 羯31710 7BDE篞1。
主要用水临建情况施工现场生活区、办公区沿施工现场北侧和东侧布置,其中主要用水部位为施工部位、食堂、厕所。
见后附施工临水、电平面布置图。
2.供水、排水方案选择根据本工程施工区域建筑的实际情况及北京市施工现场管理的有关规定,并考虑供水系统的均压,施工现场供水采用环状管网布置,临时施工用水管网主给水管从武警总部给水管引入后加设水表及水表井,在管线上按照施工需要或一定距离留设给水点,并按照消防规定每隔50m设置一个地下式或地上消火栓。
施工现场临时施工用水用电规划

现场用水用电规划方案目录一、工程概述二、技术依据三、工地临时水电规划四、组织结构五、临时水电施工管理六、电工安全生产操作规程七、配电线路布置八、计划配备的主要机械设备九、安全用电有关注意事项十、安全用电技术措施十一、计量、收费管理十二、外罚十三、配合与对分包单位现场临时水电的日常管理一、工程概述武汉万科城市花园上东7北区项目位于关山一路与江夏大道的交汇处,该项目地面以上18层,地下1层,为框剪结构,其中1层至18层为公寓式住宅楼,地下室一层为停车场及机电设备用房。
总建筑面积为28480.58平方米,高度为52.65米。
二、技术依据1、《建筑工程现场临时用电安全技术规范》2、《临时用电安全规范》3、JGJ59-99《建筑施工安全检查标准》的有关内容4、《高层建筑防火验收规范》三、工地临时水电规划根据本项目分段施工、面积大,且半地下室有为整体半地下室、且每段的层高又各不相同,为了保证总包及多家分包施工用水、用电便利,满足整体工期要求,方便管理的原则,特作如下规划:1、总包单位负责工地临时用水用电主干网的施工及日常管理2、塔吊采用二条专用电缆VV22-4*35+1*253、从甲方提供的接线点穿室外敷设一条W22-4×95+1×70铜芯电缆至施工用电配电房,从施工用电敷设两条W22-4×70+1×35铜芯电缆,一条通至二段1-21轴,三段、四段二级配电箱;一条通至二段21-42轴。
一段、五段二级配电箱。
4、在标准层每隔二层分别设置一个临时标准二级配电箱。
5、在室外甲方提供的接水口分别接至各段。
一、三段接水有市政水管直供,二段、四段、五段三层以上经四段消防水箱经高扬水泵送水。
6、每层设置一个DN20取水口供总包分包消防用水。
四、组织结构相关岗位人持有相关岗位证书五、临时水电施工管理1、施工用水管和电源线将根据工程现场的实际情况尽量采用埋地地沟内敷设,以保持现场的整洁有序,从甲方提供的电、水源接驳点接入。
施工临时用水用电方案

1.1.1 施工用电方案(1)施工现场分区域用电负荷计算及变压器核算 计算方法选择:根据施工现场各用电设备统计情况, 各用电负荷计算(按负荷性质分组系数法)采用需要系数(Kx 、 法,将用电设备分组进行计算,计算公式如下:P JS = K X ×∑Pe ———— 有功功率 Q JS = P JS ×tg α ———— 无功功率 S j =2JS2JS Q P ———— 视在功率I Js = S Js /U 3 ———— 电流计算 反复短时工作制用电设备负荷的换算: Pe=Se ×J C ×COS α(2)分区用电设备负荷核算及电流计算:根据现场施工区域的划分, 按各用电区域对施工现场用电设备负荷进行统计, 如下表所示:1)配电房1区域该区域主要负责会展中心b2区西段现场施工用电及工人生活区二和工人食堂, 包括钢筋加工场及一些现场用电设备, 具体统计如下:A.施工现场用电设备负荷统计表B.分区用电容量复核:∑P JS= K1 K x P JS=305.12kW∑Q JS= K1 K js P JS tgα=159.26KVar∑S JS =22js)()P(∑∑+js Q =344.18KVAC.分区线路电流计算及导线截面选择按上述计算, 施工现场总的视在计算功率为344.18KVA, 按变压器规范输出电压380V, 根据总的视在计算电流公式I js =LS j U S 31000=344.18×1000÷(3×380、 =522.94A 。
根据以上计算情况及业主提供配电房配置情况, 可直接从业主配电房内630A 开关接出。
查电气设计手册, 供电线路选择2(VLV-3×120 mm 2+2×70 mm 2)电缆可满足电流要求。
D.工人生活区二及食堂用电:根据业主提供的变压器的配置情况, 配电房1内还有一个200A 开关可供使用, 故工生活区二用电从该开关引分配电箱进行供电。
施工现场临时用水用电的布置

施工现场临时用水用电的布置施工用水用电由固定的配送点向各需求点输送,施工主电缆的走线采用钢套管埋地敷设;给水管道主管用钢管半埋式敷设。
现场设置两台一级配电柜,根据施工需要在各区域设置二级配电箱,供各用电点使用;施工的生产和生活用电分离,生产用电采用 380V 三相配电,生活用电采用 220V 照明用电;现场安全指示灯及坑下作业照明用电采用安全低压电 ( 通过变压器降压到 36V )。
用水计划已充分考虑了消防用水的需求,消防给水与施工用水共用同一管道系统。
6.3.1 临时用水现场用水需满足施工、生活及消防所需,给水主系统拟采用一根DN100 的供水管从招标方指定接驳点引入施工现场,用水地点及临时消防栓的布置均采用镀锌钢管连接。
施工现场的生产排水必须经过沉积后才能排入城市排水管网,厕所的排污必须经过地区级化粪池处理方可进入城市管网。
(现场给排水系统图及布置图详见附图)整个工程施工临时供水计算:1、工程用水量计算:工地施工工程用水量可按下式计算:q1 = K1 ·Σ Q1· N1· K2/(T1 · b· 8· 3600)经过计算得到q1 =1.1× 102000000× 1.5/(350 ×2× 8×3600)=8.72L/S 。
2、机械用水量计算:施工机械用水量计算公式:q2 = K1 ·Σ Q2· N2· K3/(8 · 3600)经过计算得到q2 =1.05× 393.2×2/(8× 3600)=0.03L/S 。
3、生活用水量计算:施工工地用水量计算公式:q3 = P1· N3· K4/(b · 8·3600)经过计算得到q3 = 500 × 20 × 1.3/(1 × 8 ×3600)=0.45L/S 。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中国银行信息中心(上海)项目一期工程临时用水用电专项施工组织设计目录第一部分编制综合说明 (3)一、工程概况 (3)1.1、建筑、地理概况 (3)1.2、工程主要参建单位 (4)二、编制依据 (4)第二部分用水用电方案 (5)一、施工用电设计 (5)1、现场用电概况: (5)2、施工用电量计算 (5)3、临时用电的设计及布置: (10)二、施工用水设计 (14)1、临时用水的设计: (14)2、施工用水计算 (15)3、施工用水布置: (18)第三部分安全保证措施 (19)1、用电、消防安全措施 (19)2、施工用电管理制度 (20)3、安全用电技术措施 (21)4、电气防火组织措施 (22)5、电气防火技术措施 (22)第四部分附图 (23)中国银行信息中心(上海)项目一期工程临时用水用电专项施工组织设计为了贯彻国家建设部《施工现场用电安全技术规范》的标准(编号JGJ46-2002),保障施工现场用电安全,防止触电火灾事故的发生,本工程特编制施工现场用水用电组织设计。
本次施工组织设计的编制考虑到上部结构施工,对主体结构和装修工程中可预见的用电量和用水量进行计算。
第一部分编制综合说明一、工程概况1.1、建筑、地理概况1、基地概况:中国银行信息中心(上海)项目位于上海浦东新区张江高科技园区银行卡产业园2-2、2-4地块,总用地面积约101149.4平方米,呈折尺型,其中一期工程建设用地56016平方米,二期约45133平方米。
基地东面为城市主干道华东路,南侧为上丰路,西面靠中横港,北侧为张家浜,并与规一路、规二路相邻。
2、建筑功能:一期工程由灾备中心的总控中心、生产机房楼和动力区(一号楼)、办公研发楼(二号楼)、综合服务楼(三号楼)等单体建筑组成。
3、建筑规模:本期工程总建筑面积约5.4万平方米,最高建筑高32.8米,地上最高7层,地下1层。
1.2、工程主要参建单位建设单位:中国银行股份有限公司上海市分行项目管理公司:上海工程咨询建设监理有限公司设计单位:华东建筑设计研究院有限公司监理单位:上海宝钢建设监理有限公司总承包单位:上海建工(集团)总公司二、编制依据建筑工程施工现场供用电安全规范[GB50194-93]建筑机械使用安全技术规程[JGJ33-2001]施工现场临时用电安全技术规范[JGJ46-2002]建筑施工安全检查标准[JGJ59-99]简明施工计算手册其它国家相关规定及上海市相关文件。
第二部分用水用电方案一、施工用电设计1、现场用电概况:结构施工期间的用电线路采用箱变供电,在施工现场华东路、上丰路口业主提供了一个800kV A箱变。
从工地东南角(华东路、上丰路口)箱变引出四条主线,终端分别接1#(从1#总箱引出两条分线接2#、3#总箱)、4#、5#、6#总箱,用于1#楼、2#楼、3#楼及办公、生活区的用电。
2、施工用电量计算由于场地较大,本工程部分钢筋采用场内加工,模板现场制作。
一、施工现场所需电动机械设备一览表(1)电动机设备(2)电焊设备(3)办公、生活区用电经计算,办公区用电P 4总共为200kW ,生活区用电P 4为100kW 。
二、总用电量计算 (1)用电量计算:工地临时供电包括施工及办公、生活用电两个方面,计算公式如下:()211.1K PK P K P ai i ∑∑+=其中 P —— 计算用电量(kW),即供电设备总需要容量; ∑i P ——全部施工用电设备额定用量之和;∑aP —— 办公、生活区用电设备额定用量之和;K 1 —— 全部施工用电设备同时使用系数;总数10台以内,取0.75;10~30台,取0.7;30台以上,取0.6;K 2 —— 办公、生活区设备同时使用系数,取1.0;本计算中K 1=0.60,则有终端用电总功率:()121.1i i a P K P K P K =+∑∑()()12231.10.61.10.6358456200100867P P K P kW=⨯⨯++⎡⎤⎣⎦=⨯⨯+++⎡⎤⎣⎦=(2)变压器容量计算:需要变压器容量计算公式如下:P P P 4.1cos 05.10==ϕ其中 P 0 —— 所需变压器容量(kV A); 1.05 —— 功率损失系数;cos —— 用电设备功率因素,一般建筑工地取0.75。
经过计算得到 P 0 = 1.4×867 = 1214kV A 。
甲方提供P =800kV A 的箱变,计算用量取75%, P 0' = 75%×1214kV A =911kV A> P =800kV A 。
因此,本工程的箱变供电量尚存部分缺口,将通过错时用电的方式加以解决,即:在夜间使用钢筋对焊机等大功率用电设备等让电措施,以保证施工区和办公区用电。
则()()[]kWK PK P K Pai i 6292001954563586.01.11.121=+-+⨯⨯=+=∑∑经过计算得到 P 0 = 1.4×629 = 881kV A 。
P 0' = 75%×P 0=661kV A< P =800kV A 。
白天用电满足要求。
()()[]kWK PK P K P ai i 7571001004563586.01.11.121=+++⨯⨯=+=∑∑ 经过计算得到 P 0 = 1.4×757= 1060kV A 。
P 0' = 75%×P 0=795kV A< P =800kV A 。
晚间用电满足要求。
三、配电导线截面计算:三相四线制低压线路上的电流可以按照下式计算:2i iI P ==其中 I i —— 线路工作电流值(A );U i —— 线路工作电压值(V ),三相四线制低压时取380V 。
按导线的允许电流选择:第一路:从箱变630A 开关引出,通过总箱1,分出两条支线分别接总箱2、总箱3,向1#、2#楼供电。
箱变630A 开关可提供1#、2#楼用电设备总功率P 1供= I/2 = 630/2kV A =315kV A ,分两条支路供电。
1#、2#楼实际用电设备总功率均为P 1= 248kW 满足要求 两支路均选用BV150mm 2型架空线,承载电流I=430A 。
第二路:从箱变400A 开关引出,接总箱4,向3#楼供电。
3#楼的供电总功率为P3供=I3供/2=400/2=200kV A。
3#楼的用电设备总功率P3 = 271×0.6=163kV A,可满足3#楼用电,并有部分余额可向外输出。
选用BV150 mm2型电线,承载电流I=430A,满足要求。
第三路:从箱变200A开关引出,接总箱5办公供电。
37间办公室中,每间:空调1.5kV A电脑0.6×2=1.2 kV A照明0.06×3=0.18 kV A插座0.1×3=0.3 kV AP办=37×(1.5+1.2+0.18+0.3)kV A =117.66 kV A4间会议室中,每间:空调5 kV A照明0.06×10=0.6 kV A插座0.1×4=0.4 kV AP会=4×(5+0.6+0.4)kV A=24 kV AP计=0.75P总=0.75×(117.66+24)kV A=106.2 kV AI=2P计=212 A选用BV50mm2型电线,承载电流量I=215A第四路:从箱变100A开关引出,接总箱6向生活区供电。
宿舍用电设备的总功率P宿= 45kV A,食堂用电设备的总功率P食=55 kV A,生活区用电总功率P5=P宿+P食=100 kV A。
经过计算得到I5 = 2P5= 200A>100A。
不满足要求。
选用BV50mm2型电线,承载电流量I=215A故拟从总箱4引一路线作为补充。
四、电线布置沿场地四周布置临时用电线路,按施工机械的用电需求,合理搭配用电量,以此原则来布置场地上和楼层内的电箱、电线。
详见水电平面布置图3、临时用电的设计及布置:根据本工程的建筑分布情况和用电情况,作如下用电设计、布设:a、箱变设在工地东南角(华东路、上丰路口),沿场地围墙布置施工用临时电线、电缆,配备4个一级配电箱,二级配电箱根据现场的实际情况另做调整,保证每层楼及大型用电设备至少配备一只二级电箱。
每个楼层及大型用电设备的二级配电箱从一级总箱引出。
总线采用电线杆架空,沿围墙布设。
b、配电箱装设在干燥、通风及常温的地方;配电箱周围不得堆放任何妨碍操作、维修的物品,并且必须防雨、防尘。
配电箱的进线和出线不得承受外力,并严禁与金属尖锐断口和强腐蚀性介质接触。
所有配电箱应每月进行检查和维修一次,检查和维修人员必须是专业电工,而且进行检查和维修时,必须将其前一级相应的电源开关分闸断电,并悬挂停电标志牌,严禁带电作业。
施工中上楼的电气,利用楼房内部的管道井或电梯井进行电气布线,采用护套电缆线,按规定分层配电,每层楼配一只二级电箱。
架空线必须采用绝缘铜线,并且必须设在专用电杆上,严禁架设在脚手架上。
架空线导线截面的选择应满足下列要求:1、导线中的负荷电流不大于其允许载流量;2、线路末端电压偏移不大于额定电压的5%;3、单向线路的零线截面与相线面相同,三相五线制的工作零线和保护零线截面不小于相线截面的50%;4、为满足机械强度要求,绝缘铜线截面不小于16mm2。
配电线路采用熔断器作短路保护时,熔断额定电流应不大于电缆或穿管绝缘导线允许载流量的2.5倍,或明敷绝缘导线允许载流量的1.5倍。
经常过负载的线路、易燃易爆物邻近的线路、照明线路,必须有过负载保护。
装设过负载保护的配电线路,其绝缘导线的允许载流量应不小于熔断器额定电流或自动开关延长时过流脱扣器电流整定值的1.25倍。
室内配线必须采用绝缘导线,采用瓷瓶、瓷夹等敷设,距地面高度不得小于2.5m,进户线过墙采取穿管保护,距地面高度不得小于2.5m,并且采取防雨措施。
进户线的室外端采用绝缘头子固定。
室内配线所用导线截面,根据用电设备的负荷确定。
临时设施配电板配置防火器具。
潮湿场所或埋地非电缆配线采取穿管敷设,管口应密封。
采用金属敷设时必须作保护接零。
b、进坑的动力及照明电线应使用电缆,电缆干线应采用埋地或架空敷设,严禁沿地面明设,并应避免机械损伤和介质腐蚀。
电缆接头应牢固可靠,并应做绝缘包扎,保持绝缘强度,不得承受张力。
在建高层建筑的临时电缆配备必须采用电缆埋地引入。
电缆垂直敷设的固定点每层一处,电缆水平敷设沿墙固定,最大弧垂距地2m。
在施工现场专用的中性点直接接地的电力线路中必须采用TN-S 接零保护系统。
专用保护零线应由工作接地线、配电室的零线或第一级漏电保护器电源侧的零线引出。
作防雷接地的电气设备,必须同时做重复接地。
