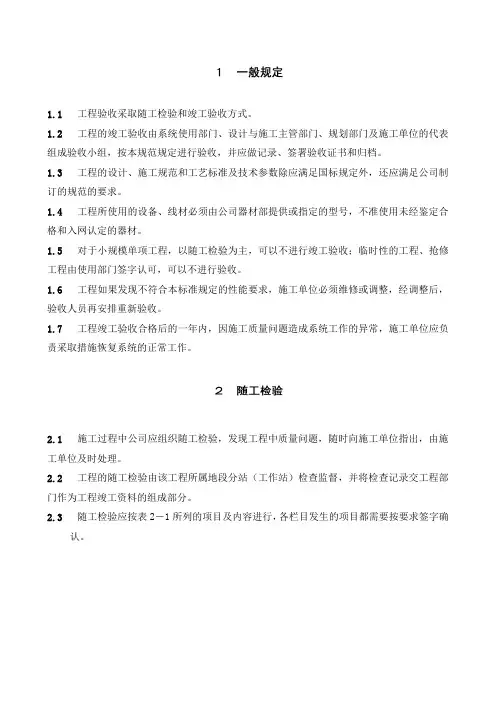

有线电视系统工程验收规定

1.1 工程验收采取随工检验和竣工验收方式。
1.2 工程的竣工验收由系统使用部门、设计与施工主管部门、规划部门及施工单位的代表 组成验收小组,按本规范规定进行验收,并应做记录、签署验收证书和归档。
1.3 工程的设计、施工规范和工艺标准及技术参数除应满足国标规定外,还应满足公司制 订的规范的要求。
1.4 工程所使用的设备、线材必须由公司器材部提供或指定的型号,不准使用未经鉴定合 格和入网认定的器材。
1.5 对于小规模单项工程,以随工检验为主,可以不进行竣工验收;临时性的工程、抢修 工程由使用部门签字认可,可以不进行验收。
1.6 工程如果发现不符合本标准规定的性能要求,施工单位必须维修或调整,经调整后, 验收人员再安排重新验收。
1.7 工程竣工验收合格后的一年内,因施工质量问题造成系统工作的异常,施工单位应负 责采取措施恢复系统的正常工作。
2.1 施工过程中公司应组织随工检验,发现工程中质量问题,随时向施工单位指出,由施 工单位及时处理。
2.2 工程的随工检验由该工程所属地段分站(工作站)检查监督,并将检查记录交工程部 门作为工程竣工资料的组成部分。
2.3 随工检验应按表 2-1 所列的项目及内容进行,各栏目发生的项目都需要按要求签字确认。
表 2-1 项目编号: 工程编号:随工检验项目和记录表 工程名称:检查对象检查项目检查结果 检查对象检查项目检查结果设备有无损伤、腐蚀良 不良 分支器 无损伤腐蚀、安装状态完好否良 不良放大器确认传输线及其接插件连接状态 安装位置、防水状态良好否良 不良 良 不良分配器 定向接插件连接状态完好否 防水处理完好否良 不良 良 不良设备接地端子有无脱落、腐蚀良 不良 耦合器 空余端安装负载良 不良电缆无损伤状态完好有挂牌标记 良 不良有无损伤、安装状态正常否良 不良传输 线路电缆走向、敷线是否合理美观良 不良管道电缆有否固定在托架上良 不良各种电缆连接头安装良好良 不良电缆弯曲、盘接是否符合要求良 不良交叉跨越、管线间距满足安全距离 良 不良馈电 电源 避雷 装置插入器安装状态及连接正常否良 不良电源插头及连接插头正常否良 不良地线端子有无异常、有无焊接连接 良 不良和建筑物接地装置的连接状况良 不良避雷装置有无损伤和腐蚀、安装状 良 不良电缆穿墙、转弯有保护措施态是否良好(含导线)电缆 支持物 吊拉线电杆埋放位置、深度、状态完好 拉线有无松弛 吊线、挂钩、扎线符合要求否良 不良 良 不良 良 不良用户 终端盒用户盒安装位置是否正确、美观 户内电缆走向、敷线是否合理美观 连接线与用户盒连接状态完好否良 不良 良 不良 良 不良存在问题及处理意见:施工单位处理结果及有关说明:检查人员签名: 年月日复查结果及说明:施工组长签名: 年月日复查人签名: 年月日1、 该表由工程部在发放设计文件时一并发给施工队,由各分站(分公司)在施工阶段填写。
有线广播电视信息网络工程验收规范

任意频道间≤10dB;任意60MHZ内≤8dB;相邻频道间≤3dB;
③各放大器的输入及输出口现有各频道载波电平表;
④系统工作指标计算时需注意C/N值以放大器输入口的最低电平值计算。
⑤输出电平斜率(未平移工程高低端参考频道DS6、DS16;已平移工程高低端参考频道DS8、DS16);
3、通过测试反向通道的各项指标,检验工程的设计水平和施工中的线缆施放、器件安装和接头制作的工艺水平。
4、初、终验之前按规范要求安装高通滤波器,通过测试载波/汇集噪声比指标可以检验从各个高通滤波器之上到光站的户外线路的施工质量,确保网络改造后主干网络符合技术要求。
5、根据相关技术规范,结合以往工程施工调试经验、及各项技术指标对数据通信的影响程度,对测试项目和指标规范如下:
(2)信号的切接是否经过有线电视网络建设管理单位确认。
(3)信号口检查为必检项目,未满足以上两点要求即为不合格。
2、综合指标验收:
(1)光站输出电平、楼放输入、输出电平测试(按总楼放的10%抽查,小数点后尾数只入不舍。不符合规范要求即为不合格);要求:
①系统调试带内不平坦度要求:楼放相邻频道间≤3dB;
光发模块: 88
PHILIPS光站
端口输入: 77
光发模块: 88
江苏亿通
光站
端口输入: 77
光发模块: 104
雷华
光站
端口输入: 77
光发模块: 99
(三)后续安装维护工作要求
1、初验合格后,在进行双向用户开户安装过程中,维护单位应及时作好各次安装高通滤波器的改动情况记录,以准确反映当前网络各处高通滤波器的安装情况,避免在长期运行维护中造成混乱无序,使网络出现多处漏洞,反向通道噪声逐步劣化。终验时,图纸上要标明(可按设计图即各楼道入口加高通的方式)高通滤波器的安装位置。
国家广播电影电视总局关于发布《有线电视网络工程施工及验收规范》的通知

国家广播电影电视总局关于发布《有线电视网络工程
施工及验收规范》的通知
文章属性
•【制定机关】国家广播电影电视总局(已撤销)
•【公布日期】2005.06.27
•【文号】
•【施行日期】2005.10.01
•【效力等级】部门规范性文件
•【时效性】现行有效
•【主题分类】广播影视
正文
国家广播电影电视总局关于发布
《有线电视网络工程施工及验收规范》的通知
(2005年6月27日)
各省、自治区、直辖市广播影视局(厅),新疆生产建设兵团广播电视局,总局直属有关单位:
由北京歌华有线电视网络股份有限公司负责编制的《有线电视网络工程施工及验收规范》,经国家广播电影电视总局审查,现批准为广播电影电视行业标准,予以发布,编号为GY5073—2005。
自2005年10月1日起执行。
本规范的管理和解释工作由国家广播电影电视总局工程建设标准定额管理中心负责。
网络工程完工验收标准 (10)

网络工程完工验收标准网络工程完工验收标准一、硬件设备验收1.验收设备应与合同要求一致,包括品牌、型号、规格、数量等。
2.设备外观应无损坏,附件和随机工具应齐全。
3.设备安装调试后,应能正常工作,无异常现象。
4.设备配置参数应符合设计要求,并能满足使用需求。
二、网络连通性验收1.网络设备(如路由器、交换机等)应能正常工作,无故障。
2.设备之间的连接应稳定可靠,网络信号质量良好。
3.网络设备配置应符合设计要求,包括IP地址、子网掩码、网关等。
4.网络设备应能支持常用的网络协议,并能与其它设备进行正常通信。
三、网络性能测试1.网络设备的吞吐量、延迟、丢包率等指标应符合要求。
2.网络设备的并发连接数应满足设计要求。
3.网络设备的丢包率、误码率等指标应符合要求。
4.网络设备的网络端口、流量等应符合设计要求。
四、安全性验收1.网络设备应具备必要的安全功能,如防火墙、入侵检测等。
2.网络设备应设置合理的访问控制策略,保证网络安全。
3.网络设备应能对常见的网络攻击进行防御,如DDoS攻击、ARP欺骗等。
4.网络设备应定期进行安全漏洞扫描和修复。
五、文档验收1.应提供完整的网络工程文档,包括工程方案、施工记录、验收报告等。
2.文档内容应详实、准确、完整,并易于理解。
3.文档应符合国家相关标准和技术规范。
六、用户培训1.应为用户提供必要的培训,包括设备操作、日常维护等。
2.培训内容应针对用户的需求和水平进行设计,并注重实践操作。
3.培训结束后,用户应能熟练掌握设备的操作和维护技能。
七、服务支持1.应提供必要的售后服务支持,包括设备保修、维修等。
2.服务响应时间和服务质量应符合合同要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
有线广播电视信息网络工程验收规范有线广播电视信息网络工程验收规范***** 2007-12-01一、依据为保证有线广播电视信息网络的质量和网络的正常运行根据国家广播电影电视总局GY 5073-2005《有线电视网络工程施工及验收规范》、《*****有线广播电视信息网络工程设计规范》、《*****有线广播电视信息网络工程施工管理规范》,结合本市实际情况,制定《*****有线广播电视信息网络工程验收管理规范》。
二、有线广播电视信息网络建设验收管理*****委托*****作为*****有线广播电视信息网络工程建设单位负责验收(简称有线电视网络建设管理单位)。
三、工程验收规定1、工程验收包含初验和终验。
2、有线电视系统工程验收前,应先进行系统调试,调试规范应符合《*****有线广播电视信息网络工程施工管理规范》第十二条内容要求,并提供完整的调试记录。
3、验收合格的工程,由有线电视网络建设管理单位出具《验收报告》。
对不合格的工程,限期进行整改后再行验收。
(一)初验要求:1、新建双向HFC工程竣工后开通信号前,施工单位须向有线电视网络建设管理单位申请初验,初验合格后方可开通信号。
未经初验或初验不合格的,不得投入使用。
2、双向改造工程依照数字电视整转初验流程,在数字电视平移前10日施工单位须向有线电视网络建设管理单位申请初验,初验合格后方可进行数字电视平移。
未经初验或初验不合格的,不得进行数字电视平移。
3、工程初验内容:对上行传输通道及下行传输系统中指标及影响网络稳定性的工艺(负载、高通、接头防水包扎及取电)是否符合要求进行验收,任一部分不合格即视为不合格。
(二)终验要求:1、工程开通信号后10个工作日内,施工单位应将工程竣工资料报送有线电视网络建设管理单位审核。
2、施工单位将通过审核的工程竣工资料装订成册后,向有线电视网络建设管理单位申请终验,由有线电视网络建设管理单位及相关承建单位组成验收小组,按本规范标准和竣工图纸进行验收,并做好记录,验收合格后出具验收报告。
3、工程终验内容:竣工验收资料、上行传输通道、下行传输系统验收三部分,任一部分不合格即视为不合格。
(三)移交要求:1、新建片区工程若开通数字信号,在工程终验合格三个月后,施工单位可向有线电视网络建设管理单位申请办理工程移交手续;若开通模拟信号,在工程终验合格半年后,施工单位可向有线电视网络建设管理单位申请办理工程移交手续。
工程移交前施工单位应负责该工程的维护及因外部原因造成的不可抗拒的网改工作。
2、双向改造工程开工至工程初验合格、平移开始阶段,改造范围内的所有故障由网改施工单位负责处理。
其中,若改造到楼道分支分配器的工程,网改范围内所有维护工作均由网改单位负责;若楼道未作改造的(只改楼外部分)网改工程,网改范围内光机(原有光机由维护部维护)至楼放(含楼放)部分归网改单位负责维护,楼放至用户端归维护单位维护。
工程初验合格、平移开始至工程终验合格阶段,光站(原有光站故障由维护部处理)至放大器(含放大器)的故障由改造施工单位负责,放大器之后的故障由维护单位负责。
工程终验合格且数字电视平移完成之后,施工单位可向有线电视网络建设管理单位申请办理工程移交手续。
3、市政管道工程、管道完善工程在工程终验合格后三个月内,施工单位应负责该工程的维护及因外部原因造成的不可抗拒的网改工作。
三个月后,施工单位可向有线电视网络建设管理单位申请办理工程移交手续。
4、专线工程及网改工程在工程终验合格后,施工单位可向网络建设管理单位申请办理工程移交手续。
四、工程竣工验收资料1、工程竣工验收资料包含:工程验收审核表、监理报告、开工报告、竣工报告、开通信号确认单、现场勘察意见单、信号入口技术参数表、隐蔽工程检查验收记录、取电说明、设计或施工变更说明、安装住户情况表、工程竣工材料表、有线电视系统电平测试表、竣工图(管网图、光缆图、系统图、楼层分配图、平面图)及以上资料数据光盘。
2、竣工图纸要求:①标明建筑物及周边道路,标出红线内坐标及建筑物门牌号;②标出各管材型号、长度;手孔井、户外柜规格及管位断面图;③标出信号引入口位置,及信号引入前、后器件及电平变化情况;④取电、接地情况说明清楚;⑤光站、放大器位置、输入、出电平及级连列表;⑥标识光、电缆长度、损耗值、器件输入、出及用户终端电平值。
3、施工单位应统一按城建档案格式将工程竣工验收资料装订成册,并报送有线电视网络建设管理单位二份、工程管理部一份、维护部一份、财务部一份、数字工程公司二份。
五、上行传输通道验收(一)双向网络工程验收程序为了加强HFC双向网络工程质量管理,避免在网络开通后双向用户安装使用过程中因网络噪声问题造成频繁掉线的情况,新建双向HFC工程及双向改造工程在工程竣工之后开通信号前必须经过初验,在各项指标都达到初验标准后再进入双向开户安装阶段。
双向工程网络布线及设备安装完成后,应进行反向链路调试,由用户端至楼放、楼放至光机、光机至反向光接收机分段完成,各环节的调试应参照设备输入、输出指标要求及工程设计图纸要求进行。
在网络正、反向通道的调试工作完成后,施工单位可以提出初验申请。
(二)初、终验测试内容1、工程初、终验指标测试项目主要包括设备输入、输出电平,上行传输路由增益差,上行通道频率响应,载波/汇集噪声比等。
2、对于上行通道的反向指标测试验收光发电平、上行传输路由增益差,上行通道频率响应,载波/汇集噪声比四个项目是必检项目。
光机直带用户(二个口以上至少测一个口),楼放按工程总楼放的10%(至少2台)抽检输入、出及光站输入电平。
测试光站反向输入电平为8MHz,34 MHz,60MHz三个频点,三个频点电平都不合格,此项即为不合格。
以上四个项目只要一项不合格,即为不合格。
3、通过测试反向通道的各项指标,检验工程的设计水平和施工中的线缆施放、器件安装和接头制作的工艺水平。
4、初、终验之前按规范要求安装高通滤波器,通过测试载波/汇集噪声比指标可以检验从各个高通滤波器之上到光站的户外线路的施工质量,确保网络改造后主干网络符合技术要求。
5、根据相关技术规范,结合以往工程施工调试经验、及各项技术指标对数据通信的影响程度,对测试项目和指标规范如下:(三)后续安装维护工作要求1、初验合格后,在进行双向用户开户安装过程中,维护单位应及时作好各次安装高通滤波器的改动情况记录,以准确反映当前网络各处高通滤波器的安装情况,避免在长期运行维护中造成混乱无序,使网络出现多处漏洞,反向通道噪声逐步劣化。
终验时,图纸上要标明(可按设计图即各楼道入口加高通的方式)高通滤波器的安装位置。
2、有线电视网络建设管理单位对网络回传噪声进行长期监测,发现有噪声增强的情况应及时通知相关维护单位查找噪声来源。
维护单位在排除侵入噪声后上报处理结果。
相关部门应做好各次检测及处理的记录。
3、由于双向网络上可能有部分信号预留口,被临近单向网络工程引入作为信号源,在引入端必须安装高通滤波器,避免单向网络的噪声也串入双向网络的反向通道。
六、下行传输系统验收(一)初验内容:1、初验中施工单位必须提供施工图;2、综合指标验收:(1)光站输出电平、楼放输入、输出电平测试(按总楼放的10%抽查,小数点后尾数只入不舍。
不符合规范要求即为不合格);要求:①系统调试带内不平坦度要求:楼放相邻频道间≤3dB;②用户输出口频道间载波电平差:任意频道间≤10dB;任意60MHZ内≤8dB;相邻频道间≤3dB;③各放大器的输入及输出口现有各频道载波电平表;④系统工作指标计算时需注意C/N值以放大器输入口的最低电平值计算。
⑤输出电平斜率(未平移工程高低端参考频道DS6、DS16;已平移工程高低端参考频道DS8、DS16);要求:光站、延放输出2~4dB,楼放输出4~6dB。
(2)终端用户电平测试(每个楼放、光机直带口抽测2个用户,不符合规范要求即为不合格);(3)模拟频道A/V比、载噪比(C/N)、载波交流声比HUM、载波复合二次差拍比(CSO)测试(至少测2个频道,不符合规范要求即为不合格);(4)数字频道调制误差率MER(测试电平55—65dBμV)测试(至少测6个频道,不符合规范要求即为不合格);(5)光机、楼栋放大器接地电阻测试(按工程量的10%抽查,但不少于2处。
不符合规范要求即为不合格);3、工艺验收:(1)、供电器取电及供电检查;(2)、高通滤波器安装检查是否符合规范要求;(3)、光站预留口应接匹配的75Ω终端负载;(4)、光站、野外分支分配器接头接线工艺、包括:光站、分支分配器连接线是否整齐美观;接头安装是否紧固。
(二)终验内容:1、信号口检查:(1)信号引入口与有线电视网络建设管理单位提供的信号口单是否一致?②线标检查是否符合规范要求并标识清楚、美观(按工程量的2%抽查,但不少于3处。
3项不合格即为不合格);③高通滤波器安装检查是否符合规范要求并与图纸所标一致(按工程量的10%抽查,但不少于3处。
不符合规范要求即为不合格);④使用器材型号及位置与图纸一致、符合规范要求(按工程量的10%抽查,但不少于3处。
抽测合格率<90%即为不合格);⑤光、电缆挂或穿管缆平直,无上翻,转弯处符合标准;⑥挂牌标示光、电缆走向、长度;⑦光站预留口应接匹配的75Ω终端负载;⑧光站、野外分支分配器接头接线工艺、包括:光站、分支分配器连接线是否整齐美观;接头安装是否紧固;⑨双向改造工程,旧电缆及已无传送信号的旧器件(含光机、放大器)是否拆除完毕;(3)楼栋工艺检查(按工程量的10%抽查以下各项,但不少于3处。
3项不合格即为不合格):①野外、室内楼放按规范要求安装;②楼放取电是否合理、符合规范要求;③楼放有无接地、接地是否安全;④电缆敷设是否垂直、整齐美观,符合规范要求,绑扎是否结实,扎线间隔或卡扣间隔是否均匀;穿PVC管,PVC管安装要垂直、牢固;⑤楼层有无打楼层洞,楼层洞是否己补好;⑥楼道器件安装、器件箱、过线箱安装是否符合规范要求;⑦楼放、分支器、分配器预留口应接匹配的75Ω终端负载;⑧压接头必须用压接钳做,压接头是否紧固,不应有屏蔽层外露情况;⑨终端盒安装是否符合规范要求。
