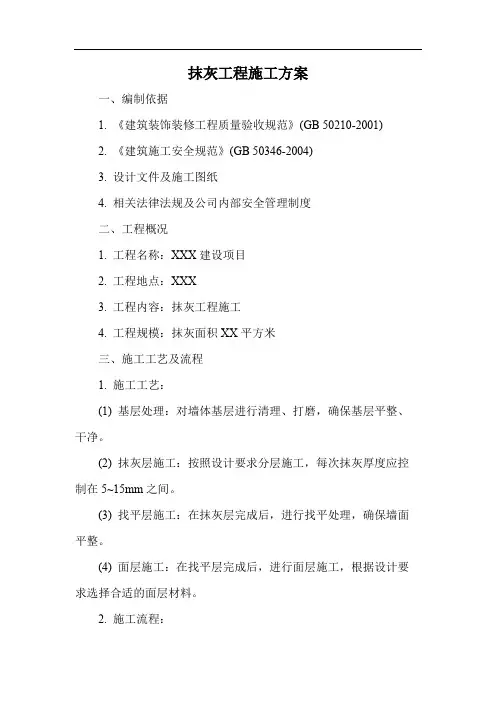

抹灰工程施工方案

抹灰工程施工方案一、编制依据1. 《建筑装饰装修工程质量验收规范》(GB 50210-2001)2. 《建筑施工安全规范》(GB 50346-2004)3. 设计文件及施工图纸4. 相关法律法规及公司内部安全管理制度二、工程概况1. 工程名称:XXX建设项目2. 工程地点:XXX3. 工程内容:抹灰工程施工4. 工程规模:抹灰面积XX平方米三、施工工艺及流程1. 施工工艺:(1) 基层处理:对墙体基层进行清理、打磨,确保基层平整、干净。
(2) 抹灰层施工:按照设计要求分层施工,每次抹灰厚度应控制在5~15mm之间。
(3) 找平层施工:在抹灰层完成后,进行找平处理,确保墙面平整。
(4) 面层施工:在找平层完成后,进行面层施工,根据设计要求选择合适的面层材料。
2. 施工流程:(1) 基层处理(2) 抹灰层施工(3) 找平层施工(4) 面层施工四、安全保证措施1. 人员安全:(1) 施工人员应经过专业培训,持证上岗。
(2) 施工过程中,应佩戴好个人防护用品,如安全帽、安全带、防尘口罩等。
(3) 严禁酒后作业,施工过程中应遵守施工现场管理制度。
2. 施工设备安全:(1) 施工设备应定期进行检查、维护,确保设备安全运行。
(2) 施工设备操作人员应经过专业培训,持证上岗。
3. 高处作业安全:(1) 施工人员在高处作业时,应正确使用安全带。
(2) 抹灰工程施工过程中,应设置防护栏杆和踢脚板。
(3) 严禁作业人员从高处抛掷工具、材料等物品。
五、应急预案1. 事故报警:发生事故时,立即拨打110、120报警,并通知项目负责人。
2. 事故处理:按照应急预案立即组织人员进行事故处理,确保人员安全。
3. 事故调查:事故发生后,组织人员进行事故调查,分析事故原因,制定预防措施。
六、安全检查与验收1. 施工过程中,项目安全员应进行定期安全检查,发现问题及时整改。
2. 抹灰工程完成后,应组织相关人员进行验收,验收合格后方可投入使用。
装饰抹灰工程检验批质量验收记录

装饰抹灰工程检验批质量验收记录一、项目基本情况工程名称:装饰抹灰工程工程地点:XXX工程编号:XXXXX施工单位:XXX公司监理单位:XXX公司建设单位:XXX公司验收时间:XXXX年XX月XX日二、工程概况本次检验批涉及的装饰抹灰工程主要包括墙面抹灰、顶面抹灰、地面抹灰等。
三、检验批内容本次检验批的内容包括墙面抹灰、顶面抹灰、地面抹灰等,涉及面积为XXX平方米。
四、验收标准1.墙面抹灰验收标准1.墙面抹灰层应平整、垂直、无麻面、开裂、脱落等缺陷。
2.抹灰层表面光洁度应满足设计要求。
3.抹灰厚度应符合设计要求。
2.顶面抹灰验收标准1.顶面抹灰应平整、垂直、无麻面、开裂、脱落等缺陷。
2.抹灰层表面光洁度应满足设计要求。
3.抹灰厚度应符合设计要求。
3.地面抹灰验收标准1.地面抹灰应平整、无麻面、开裂、脱落等缺陷。
2.抹灰层表面光洁度应满足设计要求。
3.抹灰厚度应符合设计要求。
五、现场检验过程与结果1.墙面抹灰检验结果经现场检验,墙面抹灰层平整度良好,无麻面、开裂、脱落等缺陷。
抹灰厚度均符合设计要求。
墙面抹灰验收合格。
2.顶面抹灰检验结果经现场检验,顶面抹灰层平整度良好,无麻面、开裂、脱落等缺陷。
抹灰厚度均符合设计要求。
顶面抹灰验收合格。
3.地面抹灰检验结果经现场检验,地面抹灰层平整度良好,无麻面、开裂、脱落等缺陷。
抹灰厚度均符合设计要求。
地面抹灰验收合格。
六、监理意见经现场检验,本次装饰抹灰工程各项指标均符合设计和验收标准要求,抹灰层质量良好,应予以验收合格。
七、建设单位意见经现场检验和监理意见,本次装饰抹灰工程质量达到预期标准,予以验收合格。
八、总结本次装饰抹灰工程的外墙、顶面和地面抹灰层质量良好,均符合设计和验收标准要求。
各方应加强对工程质量的管理和控制,确保施工工艺规范,提高工程质量。
九、附件十、记录人姓名:XXX十一、其他(此栏根据需要填写)以上是装饰抹灰工程检验批质量验收记录的内容,详细记录了工程的基本情况、概况、验收标准、现场检验过程与结果、监理意见、建设单位意见、总结等内容。
抹灰工程施工

抹灰工程施工是建筑施工中常见的一项工作,其主要目的是为了使墙面、天花板等表面平整、美观,同时也有利于后续涂料、壁纸等装饰材料的施工。
本文将详细介绍抹灰工程施工的流程、注意事项以及质量控制。
一、抹灰工程施工流程1. 基层处理:基层处理是抹灰工程的基础,主要包括对墙体进行清理、修补、浇水湿润等。
具体操作如下:(1)清理墙体:将墙面的浮尘、油污、脱模剂等清理干净,确保墙体表面干燥、整洁。
(2)修补墙体:对墙面的破损、孔洞等进行修补,使用与墙体相同或相似的材料进行填补,确保填补部位与原墙体连接牢固。
(3)浇水湿润:在抹灰前,对墙体进行浇水湿润,提高墙体的吸水性,有利于抹灰砂浆的粘结。
2. 挂网:在基层处理合格后,进行挂网施工。
挂网是为了增强抹灰层的整体强度,防止开裂。
具体操作如下:(1)选用合适的钢丝网,根据墙体的大小、高度进行裁剪,确保钢丝网覆盖整个墙体。
(2)将钢丝网固定在墙体上,用锚栓或绑丝将其与墙体连接牢固。
3. 抹灰:抹灰是抹灰工程的核心部分,主要包括打底层、找平层和面层。
具体操作如下:(1)打底层:选用合适的水泥砂浆,按照设计的配合比进行拌和,然后均匀涂抹在墙体上。
打底层的作用是填充基层的凹凸不平,为后续找平层提供平整的基面。
(2)找平层:在打底层干燥后,进行找平层施工。
找平层的作用是使墙面整体平整,为后续装饰层提供良好的施工基础。
找平层施工时,应按照设计要求进行抹灰,确保墙面平整、垂直。
(3)面层:在找平层干燥后,进行面层施工。
面层的作用是美观墙面,提高墙面的耐磨性。
面层施工时,应选用细砂砂浆,均匀涂抹在找平层上。
4. 养护:养护是抹灰工程的重要环节,有利于抹灰层的强度发展。
具体操作如下:(1)在抹灰后,及时对墙面进行喷水养护,保持墙面湿润。
(2)在养护期间,应避免人员行走、材料堆放等对墙面造成冲击、划伤。
二、注意事项1. 施工前,应充分了解设计要求,严格按照施工方案进行施工。
2. 材料选用应符合设计要求,确保质量合格。
一般抹灰与装饰抹灰工程

一般抹灰与装饰抹灰工程本章适用于通常抹灰与装饰抹灰工程。
第2.1.2条抹灰工程使用的砂浆品种,应按设计要求选用,如设计无要求,应符合下列规定:一、外墙门窗洞口的外侧壁、屋檐、勒脚、压檐墙等的抹灰——水泥砂浆或者水泥混合砂浆;二、湿度较大的房间与车间的抹灰——水泥砂浆或者水泥混合砂浆;三、混凝土板与墙的底层抹灰——水泥混合砂浆或者水泥砂浆;四、硅酸盐砌块的底层抹灰——水泥混合砂浆;五、板条、金属网顶棚与墙的底层与中层抹灰——麻刀石灰砂浆或者纸筋石灰砂浆;六、加气混凝土块与板的底层抹灰——水泥混合砂浆或者聚合物水泥砂浆。
第2.1.3条抹灰砂浆的配合比与稠度等应经检查合格后,方可使用。
水泥砂浆及掺有水泥或者石膏拌制的砂浆,应操纵在初凝前用完。
第2.1.4条砂浆中掺用外加剂时,其掺入量应由试验确定。
第2.1.5条木结构与砖石结构、混凝土结构等相接处基体表面的抹灰,应先铺钉金属网,并绷紧牢固。
金属网与各基体的搭接宽度不应小于100毫米。
第2.1.6条抹灰前,砖石、混凝土等基体表面的灰尘、污垢与油渍等,应清除干净,并洒水湿润。
第2.1.7条平整光滑的混凝土表面,如设计无要求时,可不抹灰,用刮腻子处理。
第2.1.8条抹灰前,应先检查基体表面的平整度,并用与抹灰层相同砂浆设置标志或者标筋。
第2.1.9条抹灰前,应检查门窗框位置是否正确,与墙连接是否牢固。
连接处的缝隙应用水泥砂浆或者水泥混合砂浆(加少量麻刀)分层嵌塞密实。
第2.1.10条室内墙面、柱面的阳角与门洞口的阳角,宜用1:2水泥砂浆做护角,其高度不应低于2米,每侧宽度不小于50毫米。
第2.1.11条室内抹灰工程,应待上下水、煤气等管道安装后进行。
抹灰前务必将管道穿越的墙洞与楼板洞填嵌密实。
散热器与密等背后的墙面抹灰,宜在散热器与管道安装前进行,抹灰面接槎应顺平。
第2.1.12条外墙抹灰工程施工前,应安装好门窗框、阳台栏杆与预埋铁件等,并将墙上的施工孔洞堵塞密实。
装饰工程-抹灰(顶棚钢丝抹灰)

清刷干净。
(4)抹灰层凝结硬化前应防止水冲、撞击、振动和挤压。
(5)要保护好地漏、粪管等处不被堵塞。
(6)粘在门窗框上的砂浆应及时清理干净。
(三)质量标准
1.保证项目
(l)所用材料品种、质量必须符合设计要求和现行材料标准的规定。
成。留施工缝应尽量在分格条、阴角处或门窗框边位置。
(5)踢脚板、水泥墙裙和窗台板上口出墙厚度不一致,上口毛刺和口角不方等。主要是操作不细,墙
面抹灰时下部接近踢脚板等处不平整,凹凸偏差大,或踢脚板等施工时没有拉线找直,抹完后又不反
尺把上口赶平、压光。
(6)管道后抹灰不平。主要是工作不认真细致,没有分层找平,压光。
检验方法:观察或用尺量检查。
3.允许偏差
一般抹灰的允许偏差和检验方法应符合以下的规定:
普通要求:
表面平整5mm;
中级要求:
表面平整4mm;
阴阳角垂直4mm;
立面垂直5mm;
阴阳角方正4mm;
分格条(缝)平直3mm;
高级要求:
表面平整2mm;
阴阳角垂直2mm;
(2)各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝等缺陷(空鼓
而不裂的面积不大于100cm2者可不计)。
2.基本项目
(1)一般抹灰表面应符合下列规定:
1)普通抹灰
合格:大面光滑,接搓平顺。
优良:表面光滑、洁净,接搓平整。
2)中级抹灰
合格:表面光滑、接搓平整,线角顺直(毛面纹路基本均匀)。
装饰工程抹灰工程施工方案

装饰工程抹灰工程施工方案一、施工概况1.1 项目名称:装饰工程抹灰工程施工方案1.2 项目地点:XX市XX区XX街道XX号1.3 项目概况:本项目为一栋居民楼的室内装饰工程,包括抹灰工程、涂料工程等。
二、施工准备2.1 人员准备:项目需要配备抹灰工、水电工、木工等施工人员;2.2 物料准备:准备水泥、砂浆、涂料等所需材料;2.3 设备准备:准备抹灰机、搅拌机、施工脚手架等必要设备。
三、施工流程3.1 基层处理:在施工前,先对墙面基层进行处理,清除杂物、填补裂缝,并确保基层平整、结实;3.2 抹灰施工:根据设计要求和施工图纸,进行抹灰施工,包括底层抹灰、中层抹灰和面层抹灰;3.3 养护处理:在抹灰完成后,进行适当的养护处理,以确保抹灰层的稳固性和平整度;3.4 涂料施工:在抹灰层养护完成后,进行涂料施工,包括底漆、中涂和面涂;3.5 完工验收:最后进行施工的完工验收,确保施工质量符合设计要求。
四、施工细节4.1 基层处理4.1.1 清理墙面杂物:清理墙面上的灰尘、油污和杂物,确保墙面干净;4.1.2 填补裂缝:对墙面出现的裂缝进行填补,确保基层结实;4.1.3 平整处理:对不平整的基层进行修整,使其平整和水平。
4.2 抹灰施工4.2.1 底层抹灰:先进行底层抹灰施工,使用水泥砂浆进行抹灰,厚度一般在5mm左右;4.2.2 中层抹灰:待底层抹灰干燥后,进行中层抹灰施工,同样使用水泥砂浆进行抹灰,厚度一般在5mm左右;4.2.3 面层抹灰:待中层抹灰干燥后,进行面层抹灰施工,使用水泥砂浆进行抹灰,厚度一般在3mm左右。
4.3 养护处理4.3.1 保持湿润:在抹灰完成后,对抹灰层进行喷水保持湿润,持续5-7天;4.3.2 防止露晒:在养护阶段,需要避免直射日光照射,以防快速干燥导致抹灰层开裂。
4.4 涂料施工4.4.1 底漆处理:在抹灰层养护完成后,进行底漆施工,对抹灰层进行底漆处理,提高涂料的附着力;4.4.2 中涂处理:待底漆干燥后,进行中涂施工,选择合适的涂料进行中涂处理,提高抹灰层的美观度和耐久性;4.4.3 面涂处理:最后进行面涂施工,选择合适的涂料对抹灰层进行面涂,达到设计要求的效果。
抹灰工程施工注意

抹灰工程是建筑装饰装修中不可或缺的一项工作,它直接影响到墙面、顶面等表面的平整度、美观度和使用寿命。
在抹灰工程施工过程中,需要注意以下几个方面的问题:一、基层处理1. 基层清理:抹灰前应将基层表面的尘土、污垢、油渍等清除干净,确保基层表面平整、干净。
对于混凝土表面,应凿毛或在表面洒水润湿后涂刷1:1水泥砂浆(加适量胶粘剂);对于砖砌体,应清除表面杂物、尘土,抹灰前应洒水湿润。
2. 基层验收:抹灰工程应在基体或基层的质量验收合格后施工。
验收标准包括基层的平整度、垂直度、强度等。
二、材料选择1. 抹灰材料:根据设计要求和实际情况选择合适的抹灰材料,如石灰砂浆、水泥砂浆、水泥混合砂浆、聚合物水泥砂浆等。
2. 加强材料:当抹灰总厚度大于或等于35mm时,应采取加强措施。
常用的加强材料有加强网、钢筋网等。
三、施工工艺1. 抹灰顺序:一般应遵循先室外后室内、先上面后下面、先顶棚后墙地”的原则。
2. 抹灰层划分:抹灰一般分为底层、中层和面层三个层次。
底层作用是与基层粘结及初步找平;中层作用是找平作用;面层作用是装饰作用。
3. 施工方法:采用抹子、批刀等工具进行抹灰,确保抹灰层均匀、平整。
在抹灰过程中,注意控制抹灰层的厚度,避免出现空鼓、裂缝等现象。
四、施工注意事项1. 湿润基层:在抹灰前应将基层湿润,但不应有积水。
对于不同材质的基层,湿润程度应有所不同。
2. 抹灰层养护:抹灰层完成后应及时进行养护,防止抹灰层过早干燥、开裂。
养护方法可采用喷水、覆盖湿布等。
3. 保护成品:施工过程中应注意保护已完工的工程,如保护门框、窗框等边角不受碰撞。
4. 安全施工:施工前应检查脚手架和作业环境是否符合安全要求,确保施工安全。
五、质量控制1. 抹灰层的质量:抹灰层应均匀、平整,无空鼓、裂缝等现象。
阴阳角、线条等应符合规范要求。
2. 加强措施的质量:加强措施应符合设计要求,如加强网的搭接宽度、锚固长度等。
3. 验收标准:抹灰工程的允许偏差应符合设计及标准要求。
第二章 抹灰工程

•
图2.6 假面砖抹灰示意
图 2.7
(a) 铁梳子;(b) 铁钩子
2.2.3清水墙砌体勾缝工程施工工艺
清水砌体是指工程竣工时砌体直接暴露在外,不 在其表面做任何附着装饰的一种装饰方法,因此 对原墙面的平整度、垂直度要求很高,而且对灰 缝必须进行二次处理,称为勾缝。
施工工艺流程:放线、找规矩 开缝、修补 塞堵门窗口缝及脚手眼等 墙面浇水 勾缝 扫缝 找补漏缝 清扫墙面
5.水泥砂浆抹灰层应在抹灰24h后进行养护。
6. 抹灰时的作业面温度图
2.2.1一般抹灰工程施工工艺
一、施工要点 (一)基层处理的目的是增强基体与底层砂浆的粘结,防止空
鼓、裂缝和脱落等质量隐患,因此要求基层表面应剔平突出 部位,光滑部位剔凿毛,残渣污垢、隔离剂等应清理干净。 (二)大面积抹灰应设置标筋和增加灰饼数,抹灰应分层进行, 每遍厚度宜为5~7mm.抹石灰砂浆和水泥混合砂浆每遍厚度 宜为7~9mm.当抹灰总厚度超出35mm时,应采取加强措施. (三) 用水泥砂浆和水泥混合砂浆抹灰时,应待前一抹灰层凝 结后方可抹后一层;用石灰砂浆抹灰时,应待前一抹灰层七 八层干后方可抹后一层。
⑤面层抹灰:中层砂浆凝结之前,在其表面每隔一定
距离交叉划出斜痕,以有利于与面层砂浆的粘结。待中层砂 浆达到凝结程度,即可抹面层,面层抹灰必须保证平整、光 洁、无裂痕。
2.外墙一般抹灰
①找规矩
②贴分格条:外墙大面积抹灰饰面,为避免罩面砂浆
收缩后产生裂缝等不良现象,一般均设计有分格缝,分格缝 同时具有美观的作用。分格条的粘贴可在底灰抹完之后进行, 按已弹好的水平线和分格尺寸弹好分格线,水平方向的分格 条宜粘贴在水平线下边。木制分格条使用前要用水浸透,以 防止在使用时变形;粘贴时,分格条两侧用水泥浆嵌固稳定, 其灰浆两侧抹成斜面。分格条按当天起不起的工序,将其两侧 灰浆斜面可抹成45’和60’。分格线不得有错缝和缺棱掉角, 其缝宽和深度应均匀一致。 如图2-5。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、装饰工程1.1 抹灰工程1.1.1 内墙抹石灰砂浆工艺标准1范围本工艺标准适用于工业与民用建筑的内墙抹石灰砂浆(包括抹水泥踢脚或墙裙及窗台)。
2施工准备2.1主要材料和机具:2.1.1石灰膏:应用块状生石灰淋制,必须用孔经不大于3mm×3mm 的筛过滤,并贮存在沉淀池中。
熟化时间,常温下一般不少于15d;用于罩面灰时,不应少于30d。
使用时,石灰膏内不得含有未熟化的颗粒和其它杂质。
2.1.2磨细生石灰粉:其细度应通过4900孔/cm2筛,用前应用水浸泡使其充分熟化,其熟化时间应为3d以上。
2.1.3水泥:325目矿渣水泥和普通硅酸盐水泥。
应有出厂证明或复试单,当出厂超过三个月,按试验结果使用。
2.1.4砂:中砂,平均粒径为0.35~0.5mm,使用前应过5mm孔径的筛子。
且不得含有杂质。
2.1.5纸筋:使用前应用水浸透、捣烂,并应洁净;罩面纸筋宜用机碾磨细。
稻草。
麦秸应坚韧、干燥,不含杂质,其长度不应大于30mm。
稻草、麦秸应经石灰浆浸泡处理。
2.1.6麻刀:要求柔软,干燥,敲打松散,不含杂质,长度10~30mm,在使用前4~5d用石灰膏调好(也可用合成纤维)。
2.1.7主要机具:砂浆搅拌机、纸筋灰搅拌机、平锹、筛子(孔径5mm)、窄手推车、大桶、灰槽、灰勺、2.5m大杠、1.5m中杜、2m靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、塑料袜子、八字靠尺、5~7mm厚方口靠尺、阴阳角抹子、长舌铁抹子、铁水平、长毛刷、排笔、钢丝刷、笤帚、喷壶、胶皮水管、小水桶、粉线袋、小白线、钻子(尖、扁头)、锤子、钳子、钉子、托线板、工具袋等。
2.2作业条件:2.2.1必须经过有关部门进行结构工程的验收,合格后方可进行抹灰工程。
2.2.2抹灰前应检查门窗框安装位置是否正确,与墙体连接是否牢固。
连接处缝隙用1∶3水泥砂浆或1∶1∶6水泥混合砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺少量麻刀嵌塞,使其塞缝密实;木门框需设铁皮保护。
2.2.3将过梁、梁垫、圈梁及组合柱表面凸出部分混凝土剔平。
对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道(内掺水重10%的107胶),紧跟用1∶3水泥砂浆分层补平;脚手眼应堵严,外露钢筋头、铅丝头等要剔除,窗台砖应补齐;内隔墙与楼板、梁底等交接处应用斜砖砌严。
2.2.4管道穿越墙洞、楼板洞应及时安放套管,并用1∶3水泥砂浆或豆石混凝土填嵌密实;电线管、消火栓箱、配电籍安装完毕,并将背后露明部分钉好铅丝网;接线盒用纸堵严。
2.2.5壁柜门框及其木制配件安装完毕;窗帘钩、通风篦子。
吊柜及其它预埋铁件位置和标高准确无误,并刷好防腐、防锈涂料。
2.2.6砖墙基层表面的灰尘、污垢和油渍等应清除干净,并浇水湿润。
2.2.7根据室内高度和抹灰现场的具体情况,提前准备好抹灰高凳或脚手架,架子应离开墙面及墙角200~250mm,以利操作。
2.2.8室内大面积施工前应制定施工方案,先做样板间,经鉴定合格后再大面积施工。
2.2.9屋面防水工程完工前进行室内抹灰时,必须采取防护措施。
3操作工艺3.1工艺流程:墙面浇水→吊垂直抹灰饼→抹水泥踢脚或墙裙→做护角→抹水泥窗台→墙面充筋→抹砂子灰→抹罩面灰3.2墙面浇水:抹灰前一天,应用胶皮管自上而下的浇水湿润。
3.3一般抹灰按质量要求分为普通、中级和高级三级,室内砖墙抹灰层的平均总厚度,不得大于下列规定:普通抹灰18mm高级抹灰25mm根据设计图纸要求的抹灰质量等级,按基层表面平整垂直情况,吊垂直、套方、找规矩,经检查后确定抹灰厚度,但最少不应小于7mm。
墙面凹度较大时要分层衬平(石灰砂浆和水泥混合砂浆每层厚度宜为7~9mm),操作时先抹上灰饼再抹下灰饼;抹灰饼时要根据室内抹灰的要求(分清抹踢脚板还是水泥墙裙),以确定下灰饼的正确位置,用靠尺板找好垂直与平整。
发饼宜用1∶3水泥砂浆抹成5cm见方形状。
3.4抹水泥踢脚板(或水泥墙裙):用清水将墙面洇透,尘土、污物冲洗干净,根据已抹好的灰饼充筋(此筋应冲得宽一些,8~10cm为宜,因此筋即为抹踢脚或墙裙的依据,同时也是抹石灰砂浆墙面的依据),填档子,抹底灰一般采用1∶3水泥砂浆,抹好后用大杠刮平。
木抹子搓毛,常温第二天便可抹面层砂浆。
面层灰用1:2.5水泥砂浆压光。
墙裙及踢脚抹好后,一般应凸出石灰墙面5~7mm,但也有的做法与石灰墙面一平或凹进石灰墙面的,应按设计要求施工(水泥砂浆墙裙同此作法)。
3.5做水泥护角:室内墙面的阳角、柱面的阳角和门窗洞口的阳角,应用1∶3水泥砂浆打底与所抹灰饼找平,待砂浆稍干后,再用107胶素水泥膏抹成小圆角;或用1∶2水泥细砂浆做明护角(比底灰高2mm,应与石灰罩面齐平),其高度不应低于2m,每侧宽度不小于5cm。
门窗口护角做完后,应及时用清水刷洗门窗框上的水泥浆。
3.6抹水泥窗台板:先将窗台基层清理干净,松动的砖要重新砌筑好。
砖缝划深,用水浇透,然后用1∶2∶3豆石混凝土铺实,厚度大于2.5cm。
次日,刷掺水重10%107胶素水泥浆一道,紧跟抹1∶2.5水泥砂浆面层,待面层颜色开始变白时,浇水养护2~3d。
窗台板下口抹灰要平直,不得有毛刺。
3.7墙面冲筋:用与抹灰层相同砂浆冲筋,冲筋的根数应根据房间的宽度或高度决定,一般筋宽为5cm,可充横筋也可充立筋,根据施工操作习惯而定。
3.8抹底灰:一般情况下充完筋2h左右就可以抹底灰,抹灰时先薄薄地刮一层,接着分层装档、找平,再用大杠垂直、水平刮找一遍,用木抹子搓毛。
然后全面检查底子灰是否平整,阴阳角是否方正,管道处灰是否抹齐,墙与顶交接是否光滑平整,并用托线板检查墙面的垂直与平整情况。
散热器后边的墙面抹灰,应在散热器安装前进行,抹灰面接搓应平顺。
抹灰后应及时将散落的砂浆清理干净。
3.9修抹预留孔洞、电气箱、槽、盒:当底灰抹平后,应即设专人把预留孔洞、电气箱、槽、盒周边5cm的石灰砂浆刮掉,改抹1∶1∶4水泥混合砂浆,把洞、箱、槽、盒周边抹光滑、平整。
3.10抹罩面灰:当底灰六、七成干时,即可开始抹罩面灰(如底灰过干应浇水湿润)。
罩面灰应二遍成活,厚度约2mm,最好两人同时操作,一人先薄薄刮一遍,另一人随即抹平。
按先上后下顺序进行,再赶光压实,然后用铁抹子压一遍,最后用塑料抹子压光,随后用毛刷蘸水将罩面灰污染处清刷于净。
3.11冬期施工:应符合下列规定:3.11.1冬期施工,室内砖墙抹石灰砂浆应采取保温措施,拌合砂浆所用的材料不得受冻。
涂抹时,砂浆的温度不宜低于5℃。
3.11.2室内抹石灰砂浆工程施工的环境温度不应低于+5℃。
放需提前做好室内的采暖保温和防寒工作。
3.11.3用冻结法砌筑的墙,应待其解冻后,而室内温度保持在+5℃以上,方可进行室内抹灰。
不得在负温度和冻结的墙上抹石灰砂浆。
3.11.4冬期施工要注意室内通风换气排除湿气、应设专人负责定时开关门窗和测温,抹灰层不得受冻。
4质量标准4.1保证项目:材料的品种、质量必须符合设计要求和材料标准的规定;各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝等缺陷。
4.2基本项目:4.2.1表面:普通抹灰:表面光滑、洁净,接槎平整。
中级抹灰:表面光滑、洁净,接槎平整,线角顺直清晰。
高级抹灰:表面光滑、洁净,颜色均匀,无抹纹,线角和灰线平直方正,清晰美观。
4.2.2孔洞、槽、盒、管道后面的抹灰表面:尺寸正确,边缘整齐、光滑;管道后面平整。
4.2.3门窗框与墙体间缝隙填塞密实,表面平整。
护角高度符合施工规范的规定,表面光滑平顺。
4.2.4分格条(缝)宽度:深度均匀,条(缝)平整光滑,楞角整齐,横平竖直、通顺。
4.3允许偏差项目,见表9-l。
石灰砂浆抹面允许偏差表9-1允许偏差(mm)普通中级高级1 立面垂直 ?5 3 用2m托线板检查2 表面平整 5 4 2 用2m靠尺及楔形塞尺检查3 阴阳角垂直 ?4 2 用2m托线板检查4 阴阳角方正 ?4 2 用20cm方尺和楔形塞尺检查5 分格条(缝)平直 ?3 ?拉5m小线和尺量检查注: l.中级抹灰本表第四项阴角方正可不检查。
2.顶棚抹灰本表第二项表面平整可不检查,但应平顺。
5成品保护5.1抹灰前必须事先把门窗框与墙连接处的缝隙用水泥砂浆嵌塞密实(铝合合门窗框应留出一定间隙填塞嵌缝材料,其嵌缝材料由设计确定);门口钉设铁皮或木板保护。
5.2要及时清扫干净残留在门窗框上的砂浆。
铝合金门窗框必须有保护膜,并保持到快要竣工需清擦玻璃时为止。
5.3推小车或搬运东西时,要注意不要损坏口角和墙面。
抹灰用的大杠和铁锹把不要靠在墙上。
严禁蹬踩窗台,防止损坏其棱角。
5.4拆除脚手架要轻拆轻放,拆除后材料码放整齐,不要撞坏门窗、墙角和口角。
5.5要保护好墙上的预埋件、窗帘钩、通风篦子等。
墙上的电线槽、盒、水暖设备预留洞等不要随意抹死。
5.6抹灰层凝结前,应防止快干、水冲、撞击、振动和挤压,以保证灰层有足够的强度。
5.7要注意保护好楼地面面层,不得直接在楼地面上拌灰。
6应注意的质量问题6.1门窗洞口、墙面、踢脚板、墙裙上口抹灰空鼓裂缝:6.1.1门窗框两边塞灰不严,墙体预埋木砖间距过大或木砖松动,经开关振动,将门窗框两边的灰震裂、震空。
故应重视门窗框塞缝工序,应设专人负责。
6.1.2基层清理不干净或处理不当;墙面浇水不透,抹灰后砂浆中的水分很快被基层(或底灰)吸收,影响粘结力,应认真清理和提前浇水,使水渗入砖墙里面达8~10mm即可达到要求。
6.1.3基层偏差较大,一次抹灰过厚,于缩产生裂缝,应分层衬平,每层厚度为7~9mm。
6.1.4配制砂浆和原材料质量不符合要求:应根据不同基层采用不同的配合比配制所需的砂浆,同时要加强对原材料和抹灰部位配合比的管理。
6.2抹灰面层起泡。
有抹纹、爆灰、开花:6.2.1抹完罩面灰后,压光跟得太紧,灰浆没有收水,故压光后多余的水气化后产生起泡现象。
6.2.2底灰过分干燥,因此要浇透水。
不然抹罩而灰后,水分很快被底灰吸收,故压光时容易出现漏压或压光困难;若浇的浮水过多,抹罩面灰后,水浮在灰层表面,压光后易出现抹纹。
6.2.3使用磨细生石灰粉时,对欠火灰、过火灰颗粒及杂质没彻底过滤,灰粉熟化时间不够,灰膏中存有未熟化的颗粒,抹灰后遇水或潮湿空气就继续熟化、体积膨胀,造成抹灰层的爆裂,出现开花。
6.3抹灰面不平,阴阳角不垂直、不方正:抹灰前应认真挂线,做灰饼和冲筋,阴阳角处亦要冲筋、顺杠、找规矩。
6.4踢脚板、水泥墙裙、窗台板等上口出墙厚度木一致,上口毛刺和口角不方正:操作时应认真,按规范要求吊垂直,拉线找直、找方,对上口的处理,应待大面抹完后,及时返尺把上口抹平、压光,取走靠尺后用阳角抿子,将角撂成小圆。
6.5暖气槽两侧、上下窗口墙角抹灰不通顺:应按规范要求吊直,上下窗口墙角应使用通长靠尺,上下层同时操作,一次做好不显接槎。
