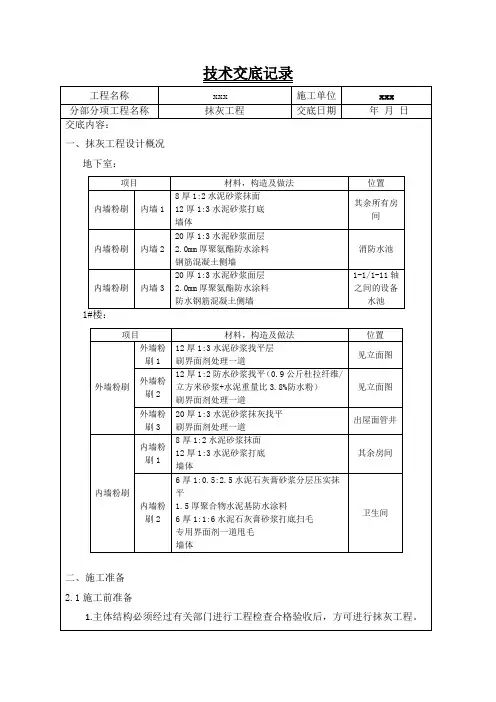

抹灰施工安全技术交底(三篇)

抹灰施工安全技术交底交底内容:一、工艺流程:墙体顶部填塞清理墙地面窗台配筋细石砼吊线、贴灰饼冲筋、抹阳护角喷涂结合层或滚涂界面剂张挂玻纤布抹灰清理养护二、操作要点:1、墙体砌筑7天后顶部与梁板交接处预留的30~50mm空隙用防腐木楔打紧(双面,间距600mm)后用微膨胀砂浆采用注浆器灌注,严禁直接用手甩。
2、墙身孔洞用相同材料封堵严密,管线槽盒用1:3水泥砂浆抹平,清扫墙面并剔除多余物件、修正门窗洞口边沿;收集楼地面垃圾用电梯运下卸至指定地点堆放统一外运,注意要把砌体施工时粘结在楼地面上的砂浆和混凝土一并凿除。
3、按完成面上500mm的水平标高控制点(已标在楼层每个柱上)结合窗台设计高度(要扣除装饰面30mm)用两条靠尺和若干ф8钢筋夹紧,并保持外侧低于内侧15mm形成坡度,内配3ф8钢筋用C20细石砼抹平,厚度控制在30~50mm间,1小时后方可脱尺。
4、按墙面垂直平整情况吊垂线、套方找规后贴灰饼,横向间距以1.8m为宜,上个灰饼高度离地2.0m,下个灰饼高度离地250mm。
灰饼贴完4小时墙面稍洒水后可冲筋(以竖筋为宜,宽度50mm)墙面阳角宜结合贴灰饼、冲筋过程用靠尺反贴墙身另一面,1:3水泥砂浆抹平稍干后再用素水泥浆做成护角。
5、混凝土墙、柱面事先用建筑胶水与水泥、细砂加水适量充分搅拌后采用空压机满喷一遍形成毛面结合层,加气块墙面必须采用滚筒满涂界面剂使加气块毛细孔封闭,消除抹灰时因吸水过快而使砂浆强度下降和产生空鼓现象。
喷、涂前必须洒水润湿基层。
6、加气块墙体必须满挂玻纤网格布。
钢丝网用电锤打眼植入塑料锚栓后再用20mm长水泥钉固定、玻纤网格布可用益胶泥黏贴固定,固定点间距均为500mm。
两种网材固定后离墙面应有2~3mm的间隙,使网材置于抹灰层之中,可用长宽各为20mm的金属或塑料垫片;两种网格搭接长度不应少于150mm,搭接应平整、连续和牢固,不得起拱变形。
7、墙面抹灰顶部应高于吊顶100mm,底部离楼地面250mm(预留地面装饰层及踢脚线高度)。
抹灰工施工安全技术交底(3篇)

抹灰工施工安全技术交底一、施工前的安全准备:1. 了解建筑工地的安全规定和管理制度,遵守工地的管理要求;2. 所有施工人员必须佩戴个人防护装备,包括安全帽、安全鞋、手套等;3. 检查工具和设备的完好性,确保能够正常使用;4. 确保工作现场的通风良好;5. 了解建筑材料的特性和使用方法。
二、施工中的安全要求:1. 施工前必须对工作区域进行清理,清除杂物和障碍物,确保施工现场整洁;2. 在施工现场设置明显的警示标志,提醒其他人员注意施工安全;3. 在搬运材料时,要注意力量的平衡和握力的稳定,避免意外发生;4. 使用工具时要注意正确使用方法,避免发生伤害;5. 在进行高空作业时,要配备安全绳和安全带,并严格遵守安全操作规程。
确保安全绳的牢固和合理使用;6. 在进行高空抹灰施工时,要做好防护措施,如搭建安全脚手架、设置防护栏杆等;7. 注意观察周围环境和施工材料,防止施工现场的杂物滑倒和破裂等事故;8. 施工过程中要随时检查自己的状态,并注意疲劳和体力的消耗。
如发现疲劳和体力不支,要及时休息。
三、施工后的安全处理:1. 施工完毕后要及时清理施工现场,确保不留下杂物和垃圾;2. 安全带、安全绳等安全装备要进行检查和保养,确保下次使用时能够正常使用;3. 工具和设备要进行清洁和整理,确保下次使用时能够正常使用;4. 报告施工过程中发生的安全隐患和事故,及时向责任人汇报。
四、防范安全事故的措施:1. 做好相关安全技术交底工作,确保所有施工人员了解施工安全要求;2. 按照规定佩戴个人防护装备,并确保装备完好;3. 定期检查和保养工具、设备和安全装备,确保能够正常使用;4. 设置明显的警示标志,提醒其他人员注意施工安全;5. 加强现场管理和协同作业,确保施工过程中的安全。
五、事故应急处理措施:1. 发生事故后要立即停止施工,确保工人的安全;2. 将伤员转移到安全地点进行紧急救治,同时报告责任人;3. 立即组织施救人员进行应急处置,保证事故的不扩大化;4. 紧急情况下要迅速报警并联系相关专业人员提供帮助;5. 对事故现场进行保护和记录,确保相关证据的保留;6. 审查事故原因,找出事故的根本原因,并制定改进措施,以避免类似事故再次发生。

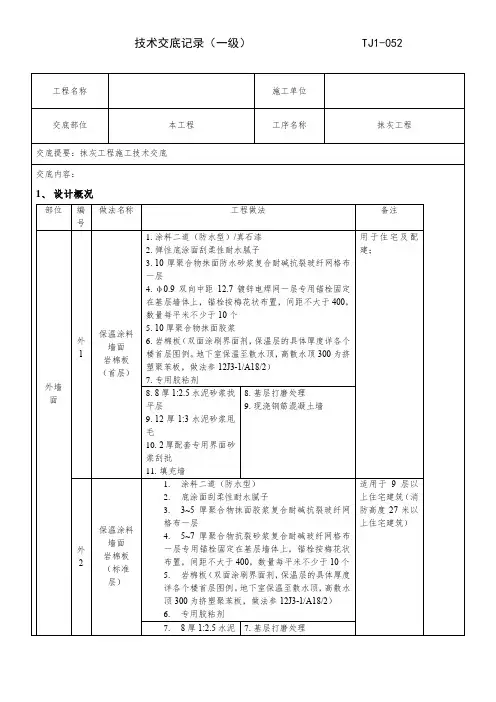

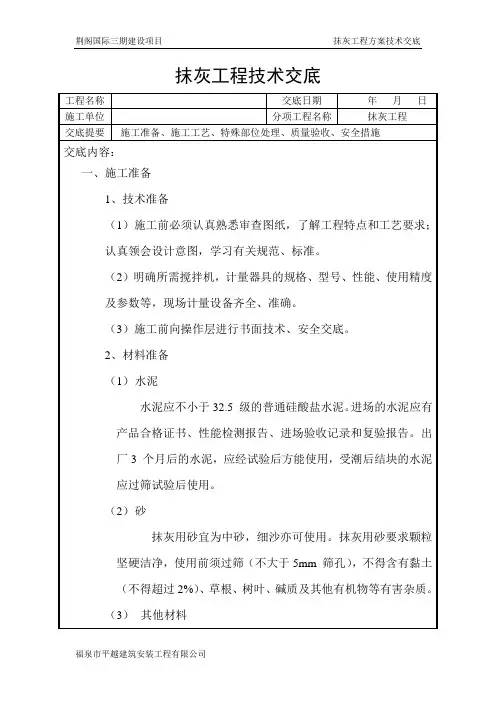

抹灰工程技术交底 -

(5)砂浆搅拌机进行全封闭防护,以防治粉尘污染。
注意事项:
1、墙面室内抹灰与保温相接触的部位,空出200mm不抹灰。热桥处理如下:
2、灰饼厚度,太厚或呈八字型,影响空间尺寸及厚度太厚开裂空鼓。
3、抹灰面层需要原浆清光。
4、抹灰范围需交底至工人,样板间请各方验收再大面积施工。
(5)有排水要求的部位应做滴水线(槽)。滴水线(槽)应整齐顺直,滴水线应内高外低,滴水槽宽度和深度均不应小于10 mm。
(6)一般抹灰工程质量的允许偏差和检验方法应符合下表的规定。
一般抹灰的允许偏差和检验方法
项次
项目
允许偏差
检验方法
普通抹灰
高级抹灰
1Байду номын сангаас
立面垂直度
4
3
用2 m垂直检测尺检查
2
表面平整度
4
(1)普通抹灰表面应光滑、洁净、接槎平整,分格缝应清晰。
(2)护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑;管道后面的抹灰表面应平整。
(3)抹灰层的总厚度应符合设计要求;水泥砂浆不得抹在石灰砂浆层上;罩面石膏灰不得抹在水泥砂浆层上。
(4)抹灰分格缝的设置应符合设计要求,宽度和深度应均匀,表面应光滑,棱角应整齐。
(2)在砂浆搅拌、运输、使用过程中,遗漏的砂浆应及时回收处理,不能污染楼地面。因砂浆搅拌而产生的污水应经沉淀后排入指定地点。落地砂浆应在初凝前及时清理,收集再用,以免与地面粘结,影响楼地面工程施工,并可减少砂浆用量。
(3)现场临时道路进行硬化处理,每天洒水清扫,防止扬尘。出场车辆经过清扫处理,防止沿途遗撒。
5、做护角
根据设计要求,所有内墙、柱阳角均做水泥浆护墙角,每边宽60,高1800。
抹灰工程技术交底

工程名称 施工单位
交底部位 本工程 工序名称 抹灰工程
3 拆除脚手架、跳板、高马凳时要加倍小心,轻拿轻放,集中堆放整齐,以免撞坏门、窗口、墙面或棱角等。
4 当抹灰层未充分凝结硬化前,防止快干、水冲、撞击、振动和挤压,以保护灰层不受损伤和有足够的强度。
5 施工时不得在楼地面上和休息平台上拌合灰浆,对休息平台、地面和楼梯踏步要采取保护措施,以免搬运材料和运输过程中造成损坏。
7、 安全环保措施
7.1 组建安全环保施工组织机构
砂浆搅拌
7.2 安全环保施工保证措施
⑴室内抹灰采用高马凳上铺脚手板时,宽度不得少于两块(50㎝)脚手板,间距不得大于2米,移动高马凳时上面不得站人,作业人员最多不得超过两人。
高度超过2米时,应由架子工搭设脚手架。
⑵作业过程中遇有脚手架与建筑物之间的拉接,未经领导同意,严禁拆除。
必要时由架子工负责采取加固措施后,方可拆除。
⑶采用提升机垂直运输材料时,卸料平台通道的两侧安全防护必须齐全、牢固,吊盘(笼)内小推车必须加挡车掩,不得向井内探头张望。
⑷脚手板不得搭设在门窗、暖气片、洗脸池等非承重的物体上。
⑸夜间或阴暗作业,应用36伏以下安全照明电压照明。
⑹施工垃圾要集中堆放,严禁将垃圾随意堆放;清理现场时,严禁将垃圾杂物从窗口、洞口等处采用抛撒运输方式,以免造成粉尘污染。
⑺大风天严禁晒制砂料、石灰等材料。
砌筑班 项目经理 专职安检员 抹灰班 主体队 预拌砂浆
注:本记录一式两份,一份交接受交底人,一份存档。

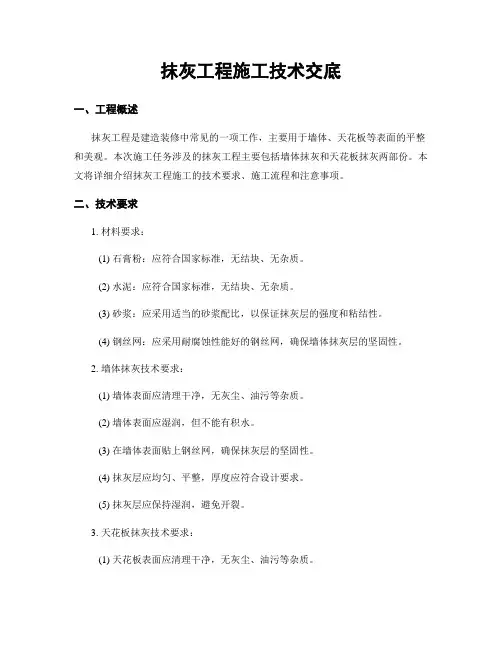

抹灰工程施工技术交底

抹灰工程施工技术交底一、工程概述抹灰工程是建造装修中常见的一项工作,主要用于墙体、天花板等表面的平整和美观。
本次施工任务涉及的抹灰工程主要包括墙体抹灰和天花板抹灰两部份。
本文将详细介绍抹灰工程施工的技术要求、施工流程和注意事项。
二、技术要求1. 材料要求:(1) 石膏粉:应符合国家标准,无结块、无杂质。
(2) 水泥:应符合国家标准,无结块、无杂质。
(3) 砂浆:应采用适当的砂浆配比,以保证抹灰层的强度和粘结性。
(4) 钢丝网:应采用耐腐蚀性能好的钢丝网,确保墙体抹灰层的坚固性。
2. 墙体抹灰技术要求:(1) 墙体表面应清理干净,无灰尘、油污等杂质。
(2) 墙体表面应湿润,但不能有积水。
(3) 在墙体表面贴上钢丝网,确保抹灰层的坚固性。
(4) 抹灰层应均匀、平整,厚度应符合设计要求。
(5) 抹灰层应保持湿润,避免开裂。
3. 天花板抹灰技术要求:(1) 天花板表面应清理干净,无灰尘、油污等杂质。
(2) 天花板表面应湿润,但不能有积水。
(3) 抹灰层应均匀、平整,厚度应符合设计要求。
(4) 抹灰层应保持湿润,避免开裂。
三、施工流程1. 材料准备:(1) 根据设计要求准备所需的石膏粉、水泥、砂浆等材料。
(2) 检查钢丝网的质量和规格是否符合要求。
2. 墙体抹灰施工流程:(1) 清理墙体表面的灰尘和油污。
(2) 用水湿润墙体表面,确保墙体表面湿润但不积水。
(3) 在墙体表面贴上钢丝网,采用适当的方法固定。
(4) 开始抹灰,先进行底层抹灰,再进行面层抹灰。
(5) 抹灰层完成后,进行修整和打磨,确保墙体表面平整光滑。
3. 天花板抹灰施工流程:(1) 清理天花板表面的灰尘和油污。
(2) 用水湿润天花板表面,确保天花板表面湿润但不积水。
(3) 开始抹灰,先进行底层抹灰,再进行面层抹灰。
(4) 抹灰层完成后,进行修整和打磨,确保天花板表面平整光滑。
四、注意事项1. 施工现场应保持整洁,杂物应及时清理。
2. 施工人员应佩戴好安全帽、口罩等个人防护装备。
抹灰工程技术交底

5.工地现场必须正确使用防护用品。
6.现场材具堆放要整齐有序,废料应及时收放到指定地点,并做到工完料尽,料尽场清,不得乱放建筑垃圾。
7.杜绝长流水、长明灯现象,认真保护好测量标志及现场其他施工标志。并做好成品保护工作,防止成品破坏而造成返工及其他经济损失。
阴阳角
[0,4]mm
开间/进深
[-10,10]mm
窗框内侧与墙面内侧大小头偏差
[0,5]mm
户内门洞尺寸偏差
[-10,10]mm
户内墙体厚度偏差
[0,5]mm
房间方正度
[0,10]mm
4.1.4成品保护
1.要及时清擦干净残留在门窗框上的砂浆,特别是铝合金门窗框宜粘贴保护膜,并保持到快竣工需清擦玻璃为止。
墙体
卫生间
二、施工准备
2.1施工前准备
1.主体结构必须经过有关部门进行工程检查合格验收后,方可进行抹灰工程。
2.检查门窗框及需要埋设的配电管、接线盒、管道套管已经固定牢固。连接处缝隙应用砂浆嵌塞密实,并事先将门窗框包好或粘贴保护的塑料薄膜。
3.将混凝土构件、门窗过梁、圈梁等表面凸出部分凿平。对有蜂窝、麻面、露筋、疏松部分的混凝土表面凿到实处,并刷掺有胶结剂的素水泥浆一道,然后用DPM15砂浆分层补平压实,把外露的钢筋头和铁丝剔除清吊;脚手眼、螺杆洞、内隔墙与楼板、梁底等处堵严和补砌整齐。
检查、修补:在所以内墙抹灰完成以后,须检查是否存在遗漏的孔洞;阴阳角是否顺直;墙面是否平整;水电管线根部、后面是否光滑平整;线盒周边是否方正;墙面有无空鼓。如发现问题,应及时安排人员进行修补。
落手清:抹灰班组应严格按照“用多少搅拌多少”的原则,砂浆应放置在专用容器内,不得将大量的抹灰砂浆置于楼层上面,以免时间过长造成砂浆凝固,影响后期的抹灰质量。每抹完一面墙后,施工人员应及时将落地灰清理,若还能使用则回收利用,若不能继续使用,当天下班以前应将楼层内所有的垃圾清理至指定地点进行堆放。
抹灰工程施工技术交底

抹灰工程施工技术交底标题:抹灰工程施工技术交底引言概述:抹灰工程是建造施工中非常重要的一环,施工技术的掌握直接影响到整体工程质量。
因此,在进行抹灰工程施工前,必须进行技术交底,确保施工人员明确工作要求,提高施工质量。
一、施工工艺要求1.1 确定抹灰层厚度:根据设计要求和实际情况确定抹灰层的厚度,需保证抹灰层的均匀性和稳定性。
1.2 确定抹灰材料:选择适合的抹灰材料,确保其质量符合国家标准,避免浮现质量问题。
1.3 确定施工工艺:确定抹灰的施工工艺,包括涂抹方式、抹平方式、抹灰层的处理等,确保施工步骤清晰明了。
二、施工环境要求2.1 确保施工环境通风良好:抹灰工程需要在通风良好的环境下进行,避免空气污染对施工质量造成影响。
2.2 确保施工环境干燥:抹灰材料需要在干燥的环境下使用,避免水分过多影响抹灰效果。
2.3 确保施工环境整洁:施工现场要保持整洁,避免杂物进入抹灰层,影响抹灰质量。
三、施工工具要求3.1 确保施工工具完整:检查抹灰工具是否完整,包括抹子、抹刀、浆刀等,确保施工过程中无缺失。
3.2 确保施工工具清洁:施工前需清洁抹灰工具,避免杂质影响抹灰质量。
3.3 确保施工工具使用正确:施工人员需熟练掌握抹灰工具的使用方法,避免误操作导致施工质量问题。
四、施工质量要求4.1 确保抹灰层平整:抹灰工程施工过程中要保证抹灰层平整,避免浮现凹凸不平的情况。
4.2 确保抹灰层密实:抹灰层需要密实,避免浮现空鼓、开裂等质量问题。
4.3 确保抹灰层光滑:抹灰层需要保持光滑,避免浮现粗糙、不均匀的情况。
五、施工验收要求5.1 施工完成后进行验收:抹灰工程完成后需进行验收,确保施工质量符合要求。
5.2 修补不合格部份:如发现抹灰质量不符合要求的部份,需及时进行修补,保证整体工程质量。
5.3 完成施工记录:完成抹灰工程后需做好施工记录,包括施工人员、施工日期、施工质量等信息,作为工程质量的依据。
通过以上技术交底,抹灰工程施工人员能够清晰了解施工要求,提高施工质量,确保整体工程质量。
装饰抹灰工程技术交底书

装饰抹灰工程技术交底书一、工程概况1. 项目名称:XXX工程2. 工程地点:XXX地区3. 工程规模:XXX平方米4. 工程性质:建筑工程/装饰抹灰工程二、装饰抹灰工程要求1. 材料要求(1)水泥:应选用符合国家标准的普通硅酸盐水泥或其他类型水泥。
(2)砂:应选用清洁、级配良好的中砂,含泥量不应超过5%。
(3)水:应使用清洁无污染的水源。
(4)添加剂:根据需要可添加适量的聚合物胶粘剂、抗裂纤维等,以提高抹灰层的耐久性和抗裂性。
2. 施工要求(1)施工前,应根据设计图纸和施工规范,编制详细的施工方案。
(2)抹灰前,应确保基层处理干净、平整、无油污、无脱模剂。
(3)抹灰应分层进行,每层厚度宜为5-15mm,相邻两层抹灰的接缝应错开,宽度不超过200mm。
(4)抹灰层应均匀压实,表面应光滑、平整、无蜂窝、无裂缝。
(5)在抹灰层表面可进行装饰效果的处理,如喷涂、滚花、压花等。
(6)抹灰工程应在天气干燥、温度适宜的条件下进行,避免在雨天、五级以上大风天气或温度低于5°C时施工。
(7)抹灰层完成后,应进行适当的养护,防止早期干燥裂缝。
3. 施工安全与环保措施1. 施工过程中,严格遵守国家有关安全生产的法律、法规和公司安全生产管理制度。
2. 施工人员应佩戴安全帽、安全带等个人防护用品,施工现场设置安全警示标志。
3. 抹灰施工过程中,加强施工现场的监控,发现险情及时采取措施进行处理。
4. 施工废水、废土应按规定进行处理,不得随意排放、堆放。
四、质量保证措施1. 严格遵循施工图纸及施工规范要求,确保施工质量。
2. 施工过程中,加强质量检查,对不合格工程及时进行整改。
3. 做好施工记录,为工程验收、维护提供依据。
4. 定期对施工人员进行技术培训,提高施工技能和质量意识。
五、组织管理与协调1. 建立健全项目组织机构,明确各岗位职责,确保施工顺利进行。
2. 加强施工现场管理,严格执行施工方案,确保施工进度。
3. 加强与设计单位、监理单位及业主的沟通与协调,及时解决施工过程中出现的问题。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工班组接受人签字:
审批人:
一、准备工作
1.所有抹灰墙面必须先钉钢丝网、拉线、吊垂线贴饼,混凝土爆模处应先凿平。
2.准备好机具工具。
4.将需要抹灰的部位、楼面、地面清理干净。
1.抹灰前墙面、顶棚、柱面、地面必须提前24小时浇水湿润,检查灰饼是否符合质量要求,向工人交待砂浆配合比及各部位的具体做法。
4.内墙、柱、顶棚需要抹灰的部位,抹灰底层均用1:3水泥砂浆打底,面层均用1:2.5的水泥砂浆罩面,需压光的部位采用原浆压光,不压光的部位,用木抹子搓平(各部位具体做法见详细图及装修表),有踢脚线的部位统一留20公分高不抹灰,并将砂浆面切直切平。有墙裙的部位不抹砂浆,并将墙柱面砂浆切直切平。墙柱抹灰的高度抹灰至吊顶标高以上30公分,混凝土梁、柱、板、墙上抹灰必须用混凝土界面剂先刮一遍结合层。随刮随抹。
2.内墙、柱、顶棚需要抹灰的部位,抹灰底层均用1:3水泥砂浆打底,面层均用1:2.5的水泥砂浆罩面,需压光的部位采用原浆压光,不压光的部位,用木抹子搓平(各部位具体做法见详细图及装修表),有踢脚线的部位统一留20公分高不抹灰,并将砂浆面切直切平。有墙裙的部位不抹砂浆,并将墙柱面砂浆切直切平。墙柱抹灰的高度抹灰至吊顶标高以上30公分,混凝土梁、柱、板、墙上抹灰必须用混凝土界面剂先刮一遍结合层。随刮随抹。
3.门,窗洞口处墙面抹灰应在门,窗,洞口四周留10公分不抹灰。以便二次抹门窗套时砂浆好接头,砂浆接头处必须切直切平。
4.抹灰质量要求:梁、柱、板、墙、地面、平整度、垂直度、阴阳角方正均不得大于2mm。不得有抹纹。阴阳角必须顺直,且阴阳角要做成小圆角,抹灰面不得有空鼓、脚手眼、支模孔必须用砖补好,砂浆要填满。
施工技术交底记录湘质监统编施2002-11
工程名称:长沙卷烟厂“十五”技改一期工程联合工房制丝部分施工单位:中建五局三公司编号:
项目技术负责人:湛裕勤
项目专业施工员:王保国
项目专业质量检查员:邓震球
专业班组长:佐兵权
交底时间:2004年6月11日
交底地址:项目办公室
交底内容
1、交底分部(子分部)、分项工程名称:建筑装饰装修工程
7.屋面女儿墙先用混凝土界面剂刮一遍结合层,底层砂浆用1:3水泥砂浆打底,面层用1:2.5水
泥砂浆罩面原浆压光,滴水线、槽见大样图。
8.屋面在结构混凝土上抹2公分找平层(基层应清理干净,浇水湿润,抹找平层前应用水泥砂浆扫浆)原浆压光,待防水及保温层做好后,浇4公分厚细石混凝土钢性保温层,随捣随抹加浆压光。
项目技术负责人:湛裕勤
项目专业施工员:王保国
项目专业质量检查员:邓震球
专业班组长:佐兵权
交底时间:2004年6月11日
交底地址:项目办公室
交底内容
1、交底分部(子分部)、分项工程名称:建筑装饰装修工程
2、交底执行标准名称及编号:建筑装饰装修工程施工工艺标准ZJQ00-SG-001-2003
3、交底内容摘要:
三、文明施工
1.各部位必须做到工完场清,砂浆随拌随用,严禁材料浪费。
2.保护自己及其他班组的成品。
四、交底有不清或不理解的地方应及时找现场施工员解决。
施工单位技术交底人签字:
施工班组接受人签字:
审批人:
施工技术交底记录湘质监统编施2002-11
工程名称:长沙卷烟厂“十五”技改一期工程联合工房制丝部分施工单位:中建五局三公司编号:
2、交底执行标准名称及编号:建筑装饰装修工程施工工艺标准ZJQ00-SG-001-2003
3、交底内容摘要:
一、准备工作
1.所有抹灰墙面必须先钉钢丝网、拉线、吊垂线贴饼,混凝土爆模处应先凿平。
2.准备好机具工具。
3.将需要抹灰的部位、楼面、地面清理干净。
1.抹灰前墙面、顶棚、柱面、地面必须提前24小时浇水湿润,检查灰饼是否符合质量要求,向工人交待砂浆配合比及各部位的具体做法。
5.门,窗洞口处墙面抹灰应在门,窗,洞口四周留10公分不抹灰。以便二次抹门窗套时砂浆好接头,砂浆接头处必须切直切平。
4.抹灰质量要求:梁、柱、板、墙、地面、平整度、垂直度、阴阳角方正均不得大于2mm。不得有抹纹。阴阳角必须顺直,且阴阳角要做成小圆角,抹灰面不得有空鼓、脚手眼、支模孔必须用砖补好,砂浆要填满。
5.外墙:东向均抹4公分厚有机硅保温砂浆,且与混凝土接触面先用混凝土界面剂刮一遍结合层,随刮随抹底层砂浆,有机硅保温砂浆应分层抹,一次1公分厚,保温砂浆抹完后二次贴饼,厚度为一公分,钉分格条,再抹1公分厚1:2.5水泥砂浆罩面原浆压光。
6.西面、南面、北面外墙均抹1:3水泥砂浆打底,面层抹1:2.5水泥砂浆罩面,木抹子搓平(不压光)。
施工单位技术交底人签字:
施工班组接受人签字:
审批人:
施工技术交底记录湘质监统编施2002-11
工程名称:长沙卷烟厂“十五”技改一期工程联合工房制丝部分施工单位:中建五局三公司编号:
项目技术负责人:湛裕勤
项目专业施工员:王保权
交底时间:2004年6月11日
交底地址:项目办公室
