电气工程技术措施
电气工程安全技术措施

电气工程安全技术措施1.安装高压油开关、自动空气开关等有返回弹簧的开关设备时,应将开关置于断开位置;2.搬运配电柜时,应有专人指挥,步调一致,配电箱必须牢固、完整、严密,使用中的配电箱内禁止放杂物;3.剔凿、打洞时,必须戴防护眼镜,锤子柄不得松动,錾子不得卷边、裂纹,打过墙、楼板透眼时,墙体后面不得有人靠近;4.脚手架上作业,脚手板必须满铺,不得有空隙和探头板;5.管子穿带线时,不得对管口呼唤、吹气,防止带线弹出,二人穿线,应配合协调,一呼一应,高处穿线,不得用力过猛;6.使用套管机、电砂轮、台钻、手电钻时,应保证绝缘良好,并有可靠的接零接地,漏电保护装置灵敏有效;7.进行耐压试验装置的金属外壳,必须接地,被调试设备或电缆两端如不在同一地点,另一端应有人看守或加锁,并悬挂警示牌,待仪表、接地检查无误,人员撤离后方可升压;8.电力传动装置系统及高低压各型开关调试时,应将有关的开关手柄取下或锁上,悬挂标志牌,严禁合闸;9.用摇表测定绝缘电阻,严禁有人触及正在测定中的线路或设备,测定容性或感性设备材料后,必须放电,遇到雷天气,停止摇测线路绝缘;10.电流互感器禁止开路,电压互感器禁止短路和以升压方式进行,电气材料或设备需放电时,应穿戴绝缘防护用品,用绝缘棒安全放电;11.现场变配电高压设备,无论带电与否,单人值班严禁从事修理工作,高压带电区内部分停电工作时,人体与带电部分必须保持安全距离,并应有人监护;12.在变配电室内,外高压部分及线路工作时,应按顺序进行,停电、验电悬挂地线,操作手柄应上锁或挂标示牌;13.验电时必须戴绝缘手套,按电压等级使用验电器,在设备两侧各相或线路各相分别验电,验明设备或线路确实无电后,即将检修设备或线路做短路接地;14.装设接地线,应由两人进行,先接接地端,后接导体端,拆除时顺序相反,拆接时均应穿戴绝缘防护用品,设备或线路检修完毕,必须全面检查无误后,方可拆除接地线;15.接地线使用截面不小于25mm2的多股软裸铜线和专用线夹,严禁使用缠绕的方法进行接地和短路;16.电气设备的金属外壳必须接地或接零。
电气工程施工方案及技术措施

电气工程施工方案及技术措施一、引言电气工程施工是指在建筑物、工业设施等场所进行电气系统安装及线路布置的工作。
为了确保工程的顺利进行和电气安全,制定并执行电气工程施工方案及技术措施是至关重要的。
二、施工前准备1. 施工前的调研和设计:在正式进行施工前,需进行详细的调研和设计工作,包括对电气系统安装点、电力供应方式、线路布置等进行综合考虑。
根据现场情况和需求,确保施工方案的合理性和可行性。
2. 施工人员的培训和技术准备:施工人员应经过专业培训,熟悉电气施工的操作规程和安全措施。
确保施工人员具备所需技术和知识,能够独立进行施工工作。
三、施工方案1. 安全施工:在施工过程中,必须始终将安全放在首位,制定并执行严格的安全施工方案。
施工人员应戴好安全帽、穿戴好防护服,并遵守相关安全操作规程。
2. 实施电气工程施工方案:根据调研和设计的结果,制定电气工程施工方案。
分析现场情况,确定施工的先后顺序,包括电缆敷设、开关箱安装、线路连接等步骤。
3. 施工记录和监控:在施工过程中,施工人员应对每一步操作进行记录,包括设备安装、连接和测试结果等。
同时,进行实时监控,确保施工的质量和安全性。
四、技术措施1. 设备选型和检验:根据施工方案的要求,选择符合标准的设备和材料。
在施工前,需要进行设备的检验和测试,确保其质量和性能符合要求。
2. 线路布置和接线:根据施工方案,合理安排电缆的敷设路径,避免交叉、短路等问题。
在接线过程中,应注意正确接线和绝缘处理,确保电气线路的安全运行。
3. 地线和防雷措施:在电气工程施工中,地线和防雷设施是重要的技术措施。
合理布置地线系统,确保电气系统的接地良好;同时,安装合适的防雷设施,保护电气设备免受雷击。
4. 施工质量检查和验收:在施工结束后,应进行全面的质量检查和验收工作。
检查施工质量是否符合要求,并进行各项测试。
确保电气系统的可靠性和安全性。
五、施工后的维护1. 定期检测和保养:电气系统在投入使用后,需要定期进行检测和保养工作。
电气安装施工技术措施

电气安装施工技术措施1.施工组织和管理措施:在电气工程的施工过程中,要做好施工组织和管理工作,建立合理的工程进度和施工计划,制定详细的安全管理制度和操作规程,合理分配工作任务和资源,确保施工的有序进行。
2.安全防护措施:在施工现场要设置临时的安全防护措施,例如设置安全隔离区域、摆放安全警示标识和安全警示标志等,为施工人员提供安全的工作环境,确保施工人员和设备的安全。
3.施工动火措施:在电气工程施工过程中,可能需要进行动火作业,例如焊接、打磨等。
为了避免火灾的发生,施工人员要采取相应的动火措施,例如对周围环境进行湿润处理、设置防护屏障、提供灭火器材等。
4.施工现场环境控制:在电气工程的施工现场,要对环境进行控制,以确保施工安全和电气设备的正常运行。
例如,在施工现场要保持适当的温度和湿度,避免过高或过低温度对电气设备造成影响;同时要控制施工现场的尘埃和湿度,避免尘埃和湿度对电气设备和线路的影响。
5.施工材料和设备的选择和使用:在电气工程的施工过程中,要选择符合要求的材料和设备,并正确使用。
例如,要选择合格的电缆、开关、插座等设备,并正确安装,以确保电气设备和线路的安全和可靠。
6.施工过程中的检测和监控:在电气工程的施工过程中,要对电气设备和线路进行检测和监控,及时发现问题并进行处理。
例如,可以通过使用测试仪器对设备和线路进行测试,及时检测出故障和问题,然后进行修复和处理。
7.施工质量控制:在电气工程的施工过程中,要进行严格的质量控制,确保施工的质量和合格率。
例如,要按照规范和标准进行施工,严格控制施工过程中的操作流程和质量要求,做好施工记录和验收工作,确保施工的质量和安全。
综上所述,电气安装施工技术措施是确保电气设备和线路安全、可靠运行的重要手段和措施。
通过合理的施工组织和管理、严格的安全防护、科学的动火措施、环境控制、材料和设备的选择和使用、检测和监控、质量控制等,可以有效提高电气工程的施工质量和安全性。
电气施工安全技术(三篇)

电气施工安全技术是指在电气施工过程中,为保障工人的生命财产安全,减少工伤事故的发生而采取的各种安全措施和技术手段。
本文将从施工前期准备、施工中的安全措施、施工后的安全维护等方面详细介绍电气施工安全技术。
一、施工前期准备1.施工方案在电气施工前,必须制定一套详细的施工方案,包括施工步骤、技术要求、安全措施等。
施工方案要以安全为前提,合理安排施工的顺序和步骤。
2.安全组织机构在施工前期,应建立完善的安全组织机构,明确各个责任人的职责和权限。
制定详细的安全操作规程和安全检查制度,确保施工安全的全面管理。
3.场地准备工作在电气施工前,要对施工场地进行细致的勘察和清理。
清除可能存在的危险物品和障碍物,确保施工现场的安全。
二、施工中的安全措施1.人员防护在电气施工中,必须确保施工人员的人身安全。
要配备必要的个人防护用品,如安全帽、安全鞋、防护眼镜等。
特殊工种的施工人员还需要配备专用的防护用品,如绝缘手套、绝缘靴、呼吸器等。
2.电气设备的维护在电气施工中,必须对使用的电气设备进行维护和定期检查,确保其正常运行和安全使用。
特别是对老化或破损的电气设备要及时更换,以免发生安全事故。
3.安全用电在电气施工过程中,要注意安全用电,严禁私拉乱接电源线、使用不合格的电器设备。
要根据工作需要合理安排电源、电缆的敷设,确保供电线路的安全可靠。
4.施工现场的标识和警示在施工现场,要设置明显的标识和警示标志,如禁止通行、高压危险等。
合理划定施工区域,确保施工人员和非施工人员之间的安全分离。
三、施工后的安全维护1.设备运行检查在电气施工结束后,要对设备进行运行检查和试运行,确保设备运行正常,不存在安全隐患。
及时处理设备运行中的故障和问题,防止事故的发生。
2.安全交底在施工结束后,要对施工人员进行安全交底,明确设备的操作方式和注意事项。
确保施工人员具备相关的安全操作知识和技能,提高工作的安全性。
3.安全档案管理在电气施工完成后,要建立完善的安全档案管理制度。
电气工程施工技术措施

电气工程施工技术措施一、施工前的准备工作在进行电气工程施工前,一般需要进行以下准备工作:1.1 工程设计与计算电气工程施工前,必须进行设计与计算。
设计内容涉及电路图、布线、接线盒、开关等的确定;计算则涉及电压、电流、电阻等电学参数,以及电器设备的选型和数量等。
1.2 施工方案的制定施工方案的制定包括装备选型、施工标准、施工流程的确定等,必须根据实际情况进行制定。
1.3 现场安全检查在进行电气工程施工前,必须对施工现场进行安全检查,如安全电源、保护措施等。
1.4 施工人员培训施工人员必须接受一定的培训,以确保其操作规范、安全。
二、施工中的具体技术措施2.1 施工流程的管理施工过程中应根据施工方案确定施工流程,严格遵守施工标准,不得随意更改施工流程。
2.2 施工设备的选用施工设备的选用应考虑施工现场的具体情况,如灯光、通风、空气质量等,确保施工设备质量合格,使用安全可靠。
2.3 施工现场的保护在施工现场设置隔离区,不允许未经授权的人员进入施工现场,保护施工设施和施工设备不被破坏。
2.4 施工现场的防静电在施工现场设置接地线和防静电设施,防止电器设备产生静电,损坏设备或导致人员因静电产生伤害。
2.5 接线的质量控制布线和接线是电气工程中非常重要的环节,必须经过专业人员的验收。
接线要求紧密、均匀、牢固、不得有松动现象。
2.6 电气设备的检验电气设备在施工过程中应进行全面检查,检测电气设备的性能和使用情况,以确保设备安全可靠。
三、施工后的清理和整理电气工程施工结束后,应及时对施工现场进行清理和整理工作,确保施工现场清爽、整洁,安全无误。
总结以上是电气工程施工技术措施的相关内容,电气工程是一项重要的工程,施工必须在保证安全和高效的基础上进行。
希望以上内容有所帮助,让你更加深入了解电气工程的施工技术措施。
电气工程质量保证技术措施

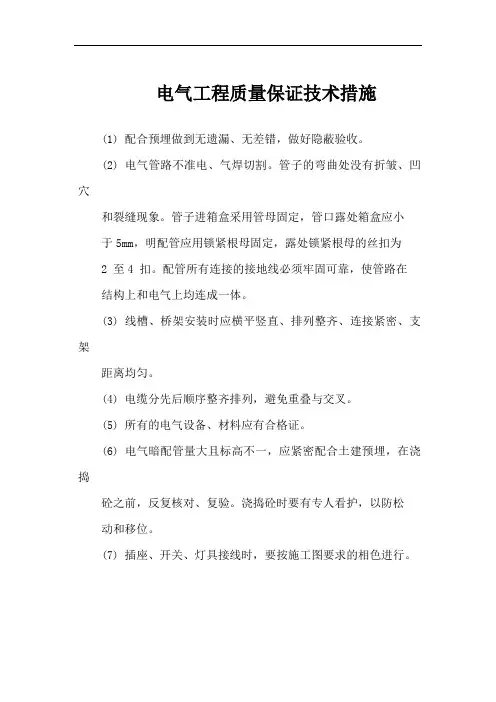

电气工程质量保证技术措施
(1) 配合预埋做到无遗漏、无差错,做好隐蔽验收。
(2) 电气管路不准电、气焊切割。
管子的弯曲处没有折皱、凹穴
和裂缝现象。
管子进箱盒采用管母固定,管口露处箱盒应小
于5mm,明配管应用锁紧根母固定,露处锁紧根母的丝扣为
2 至4 扣。
配管所有连接的接地线必须牢固可靠,使管路在
结构上和电气上均连成一体。
(3) 线槽、桥架安装时应横平竖直、排列整齐、连接紧密、支架
距离均匀。
(4) 电缆分先后顺序整齐排列,避免重叠与交叉。
(5) 所有的电气设备、材料应有合格证。
(6) 电气暗配管量大且标高不一,应紧密配合土建预埋,在浇捣
砼之前,反复核对、复验。
浇捣砼时要有专人看护,以防松
动和移位。
(7) 插座、开关、灯具接线时,要按施工图要求的相色进行。
电气工程施工方案和技术措施

电气工程施工方案和技术措施电气工程是指在建筑物或工程项目中,按照设计要求安装电气设备和系统,保障供电、照明、通信、安全等各项电气功能正常运行的过程。
为了确保电气工程的质量和安全,需要制定详细的施工方案和技术措施。
1.施工方案(1)设计阶段:在电气工程施工之前,需要有详细的设计方案。
设计方案包括供电、照明、通信、安全等方面的设计要求和布置图纸。
设计方案应符合国家有关规范和标准,保证施工质量和安全。
(2)材料采购:电气工程的材料采购需要根据设计方案的要求,选购符合安全标准和产品质量的电气设备和材料。
同时,需要注意合理的材料储存和保管,避免损坏或丢失。
(3)人员组织:根据电气工程施工的规模和复杂程度,合理组织施工人员。
有经验的技术工人和项目经理应负责真正施工过程中的需求和质量管理。
(4)施工过程:在施工过程中,应按照设计方案的要求进行施工。
包括电缆铺设、设备安装、线路连接、设备调试等环节。
施工过程中需要加强现场的管理和安全防护,确保施工人员的人身安全和设备的质量安全。
2.技术措施(1)供电系统:供电系统是电气工程的核心,需要保证稳定、可靠的供电。
在施工过程中,应使用高品质的电缆和线路,确保电流传输的稳定和安全。
同时,要合理设计供电系统的布线和容量,避免电器设备负载过大或过小。
(2)照明系统:照明系统需要根据建筑物或工程项目的要求进行设计和安装。
在施工过程中,应注意照明设备的选型和安装位置,保证照明效果和用电安全。
(4)安全系统:安全系统包括警报、监控、防火等设备和系统。
在施工过程中,应加强安全设备的安装和连接,确保安全系统的正常运行。
同时,在使用过程中应定期进行维护和保养,减少故障发生的可能性。
(5)维护和保养:电气工程施工结束后,还需要进行定期的维护和保养。
包括设备检修、线路维护、灯泡更换等,以确保电气设备和系统的长期稳定运行。
总之,电气工程施工方案和技术措施涉及供电、照明、通信、安全等方面的设计和施工要求。
电气工程施工技术措施

电气工程施工技术措施一、引言电气工程施工是指在建筑、工矿企业和其他场所中进行的与电气设备、电能利用和电气线路有关的安装和调试工作。
在电气工程施工过程中,严格遵守相关的技术措施是确保工程安全、可靠运行的重要保障。
二、施工前的技术措施在进行电气工程施工之前,应进行详细的项目准备和技术方案的制定。
以下是施工前的一些关键技术措施:1.方案制定:根据工程设计要求和特点,制定相应的施工技术方案。
包括供电方式、电气设备布局、线路敷设方案等。
2.安全评估和施工计划:进行施工前的全面安全评估,制定施工计划,并组织相关人员进行培训,确保施工过程中的安全与可控。
3.材料准备:根据技术方案,进行所需电气材料的准备工作,确保施工现场所需材料的充足,并进行质量检查。
4.施工人员配置:根据工程规模和施工任务,合理配置施工人员,并确保拥有相应的电气工程施工资质和技能。
三、施工中的技术措施在电气工程施工过程中,需要注意以下一些技术措施:1.严格按照施工文件进行施工:施工人员必须严格按照施工文件的要求进行施工,包括设备的安装、接线、接地等。
2.安全用电:在电气工程施工中,必须遵守国家电气安全规范,使用符合要求的电气线路、电气设备和电气工具,确保施工安全可靠。
3.防止误操作和误操作:施工人员应经过培训,了解设备的操作步骤和注意事项,并严格按照操作规程进行操作,防止误操作和误操作。
4.施工场所的环境要求:电气工程施工场所应保持清洁,无杂物堆放,并保持相对较好的通风条件,以确保施工过程中的安全与人员的健康。
5.质量控制:质量控制是电气工程施工过程中不可忽视的重要环节。
施工人员应严格按照质量控制程序进行工作,并及时发现和解决质量问题。
四、施工后的技术措施电气工程施工完工后,还需要完成一些相关的技术措施:1.验收与测试:进行电气工程的验收与测试,包括对电气设备和线路进行测试和检查,确保施工质量符合规范要求。
2.记录与归档:电气工程施工结束后,应及时做好相关记录,并进行归档工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
电气安装工程关键工序的主要技术措施配电线路倒闸操作的技术措施一、停电时间:按工程进度计划、编制停电时间。
二、停电工作任务及分工:工程班组根据停电时间提前办理工作票,填写好停送电操作票。
停电工作当天施工班组必须合理安排好工作、保证在停电时间内完成工程任务。
三、停电前的准备工作:对准备停电安装的高压电气设备预先做好试验,调试、收集厂家提供的原始记录,合格证等。
对施工用的机具、仪器检查其可用性。
备齐有关的施工警示牌、接地线、围栏、停送电操作票、动火工作票、安装图纸等。
四、停电方式:对施工地点保证施工人员人身安全的前提下,对可能威胁施工人员人身安全的设备、线路必须申请停电。
停电由施工班组自行操作,必须写明操作开关名称,杆号名称、位置及范围,对施工地点,带电运行设备与停电设备名称、位置、编号均应写清楚。
五、停电工作安全注意事项:1、施工地点写明带电运行设备名称位置及停电设备名称位置;2、与10KV带电设备保持0.7米安全距离;3、不得触动运行中任何设备,并设专人监护;4、出入高压开关房要随手关门,做好防小动物措施。
六、停电操作步骤:在编写停电操作票前,填票人与工作负责人要到现场了解停电操作情况,了解需要停电设备型号,操作方法运行中带电显示器与机械闭锁指示是否符合运行要求,验电接地具体位置,带电运行设备位置,安全注意事项,对停电操作步骤做到心中有数,了解过程应做好记录。
1、编写的停电操作步骤,应具可操作性,符合现场实际要求。
2、编写的停电操作步骤,所布置现场安全技术措施安全标示,安全围栏,必须符合现场实际,施工前一次完成。
3、编写停电操作步骤,一定要熟悉施工地点,设备运行方式,停电与运行设备要做到心中有数,防止发生误操作。
4、停电操作前,要认真核对设备名称、位置及编号,防止走错间隔5、停电操作设备,要检查设备拉、合位置。
带电显示与机械闭锁显示是否一致;6、编写的操作步骤,关键操作所用学术语,如“开关”、“切开”、“拉,合”地刀,设备“双编号”阿拉伯数字“1、2”、“I、Ⅱ”、“A、B”等字不得涂改。
七、送电操作步骤:1、送电前,所有围栏、安全标示、地刀、地线均应拆除,检查开关在断开位置;2、施工人员全部撤离工作现场;3、施工现场无遗留杂物,要清洁干净,具备送电条件;4、向调度报告,工作全部结束,可送电操作;5、按已审批合格操作票执行送时间操作。
6、填写送电前检查表。
高、低压架空线安装要求一、路径复测:1、施工图纸交接。
2、施工图纸审查、核对和修改。
3、施工现场环镜、地形、地质内容复核。
4、施工技术交底(包括技术要求、质量标准、施工工艺、危险因素、安全措施、环保措施、注意事项等)5、交桩、放线。
6、定位:直线杆定位时,要注意档距与设计一致,杆位中点定位在线路轴线上;转角杆定位时,要注意档距于设计一致,单杆杆位中店定位装角两侧线路轴线的交叉点上;转角砼杆的根开与设计要相符,砼杆定位:在线路转角补角的平分线上,以线路装角的平分线及两侧线路轴线的交叉点为基准开根开。
二、开挖按电杆基础图开挖,根据土质放坡:埋深超过一米的基坑需两人进行工作。
三、拉盘安装:用人力搬运安装时,用两根撬棍作导轨,将底、拉盘滑落安装。
用“人字叉”将底、拉盘吊落安装:将拉棒及连接金具按图纸连接于拉盘上。
拉盘放置与拉线垂直。
回填时,回填土必须是基土。
而且每500mm填实一次,表面预留300mm 防沉层。
四、按杆塔明细表对各杆号分配电杆、型号规格、配筋必须符合设计要求。
需对焊接的电杆,按验收规范的要求进行焊接。
1、用人字叉立杆时:首先要选用合适的金属或木人字叉及合适的器具。
吊点在被吊杆的重心之上。
直线杆要立在线路轴线上,顺、横线路方垂直。
转角杆、单杆组立时;应立在两侧线路轴线交叉点上,杆梢应向外角度偏一定值。
2、汽车立杆时:汽车就位必须施工方案中的汽车吊装工作半径就位。
吊臂在砼杆就位时,必须考虑砼杆横担不要压汽车吊臂。
整基吊装一般以一点绑扎为宜,绑点高度以重心高1-2米出(或选取重心以上,钢丝绳不易滑动的位置等)。
钢丝绳套及卸扣按施工方案选取直径与长度。
卸扣在使用中如发现有异,必须反映给施工负责人。
起吊过程设正面、侧面指挥各1人,正面指挥为全面负责。
汽车把抱杆伸到一定高度(与司机拟定),如砼与汽车配合不合理,可先翻杆一次,校正钢丝绳套的吃力并察看吊车的受力,在整杆吊离地面适当高度,如一切受力正常则可起吊至就位。
直线杆要立在线路轴线上,顺、横线路方面垂直。
转角杆、单杆,立在两侧线路轴线交叉点上;杆梢应向外角度偏一定值;双杆:结构中心立在线路转角补角的平分线及线路转角的平分线及两侧线路轴线的交叉点上。
如设计有位移(大小边横担),应立在中线的挂线点上。
五、卡盘按照设计图纸安装:横担、金具、绝缘子按设计所列型号、规格、数量、方向、部位正确安装在杆塔及线路上。
横担要与线路轴线垂直。
六、拉线制作及安装:T线夹、楔型线夹、抱箍的组合、串接要符合设计要求。
拉线在导线紧线前按设计打好,导线紧线后需调紧。
T型线夹、UT线夹直槽通过拉线主线,弯槽通过主线尾,钢绞线与楔型线夹必须相粘实,尾部出线300-500mm,用铁线与主线绑牢,UT螺栓需留2/3螺杆丝扣长作为日后调整拉线用。
扳桩装设时,必须严格按照设计要求,用砼杆稍径不得小于190mm,埋深不得小于1500mm,土质不好需埋设底盘,底盘规格视土质而定。
高扳桩应有适量的向线行垂直方向的反向倾斜,以保证高板桩承受下压力。
七、放线前杆塔组立完毕,并经调正,放线滑轮挂好,并搭好棚架,要将阻碍放线物(含树木)清除,完成临时拉线的设置,并布置好紧线现场。
放线滑轮要悬挂于身或铁横担、角铁横担下。
按线轴上导线长度和耐张段长度及档内不允许接头等,合理安排线轴,列出布线表。
检查放线轴制动装置,装置应有良好状态。
放线架安置平稳,放线过程中不应受力而摆晃,甚至倾倒,必要时安装对穿拉线。
检查牵引绳全部穿在放线滑轮上并连接好。
用绳套将线头牢扎紧,中间用回旋环与引绳连接牢固,通讯联络处于开通及正常状态。
每基杆塔和跨越处已设监视人员,对导线和连接头等进行监视、检查,发现异常应停止牵引,进行处理。
接到可放线通知后,即可进行牵引放线操作。
放线过程中放线人员对导、地线进行外观检查。
钢芯铝绞线损伤截面积为导电部分截面积的5%及以下,且强度损失小于4%时,可不作修补。
八、紧线:将一端导、地线连接金具、绝缘子串,锚挂于耐张杆挂线孔:在紧线场处牵引导、地线回收余线,将导、地线升空;根据观测档距,代表档距和观测气温计算出相应紧线弧垂与应力;等长法(平行四边形法),在观测档两端杆塔悬挂点处各向下量取该档弧垂距离,并分别绑扎弧垂板;将导、地线慢慢升高,用肉眼或望远镜观测导、地线与两弧垂板连线相切且导、地线静止不晃动。
观测好弧垂后,即可在牵引绳或导、地线上划印,在划印处减除耐张绝缘子串长度后将导、地线与耐张线夹牢固连接。
紧线塔挂线(紧线端线夹连接好,金具、耐张绝缘子串已连接好):当耐张串牵引到横担挂线孔0.5-1.Om时,应缓缓牵引,并应对牵引地锚、底滑车、索具连接等进行检查和监视,牵引过程中塔上作业人员应站在安全位置。
线牵到位,牵引停止前,作业人员不得先行探身扶托耐张串,待停稳后,才开始挂线作业。
挂好线后,应先检查开口销子、校正瓷瓶钢帽口方向,然后再缓松牵引绳,松牵引绳时应对操作塔的拉线进行检查,一切正常后方可大松,拆除挂线工具。
挂线时对弧立档,较小耐张段及大跨越的过牵引长度应控制,不宜超过如下规定:耐张段长度大于300m时,过牵引长度宜为200mm;耐张段长度为200-300m时,过牵引长度不宜超过耐张长度的5%。
;耐张段长度在200m以内时,过牵引长度应根据导线的安全系数不小于2的规定进行控制;紧线弧垂在挂线后应随即在该观测档检查,其允许偏差:一般情况下,lOkV及以下架空电力线路的导线紧好后弧垂的误差不应超过设计弧垂的±5%。
同档内各相导线弧垂宜一致,水平排列的导线弧垂相差不应大于50mm。
跨越航道河流大跨越档的相同弧垂最大允许值偏差为500mm;架线后应测量导线对被跨越物的净空距离,计入导线蠕变,伸长换算到40℃时的最大弧垂值,必须符合设计要求。
导线固定应牢固、可靠,且应符合下列规定:1、直线转角杆:对针式绝缘子,导线应固定在转角外侧的槽内;对瓷横担绝缘子导线应固定在第一裙内。
2、直线跨越杆:导线应双固定,导线本体不应在固定处出现角度;裸铝导线在绝缘子或线夹上固定应缠绕铝包带,缠绕长度应超出接触部分30mm。
铝包带的缠绕方向应与外层线股的绞制方向一致。
10kV线路每相引流线、引下线与邻相的引流线、引下线或导线之间,安装后的净空间距离不应小于300mm。
线路的导线与拉线、电杆或构架之间安装后的净空间距离,lOkV时,不应小于200mm。
九、接地:按设计图规划选料及敷设地网、地极,然后根据《焊接规范》对地网、地极的要求进行焊接。
测量接地电阻值达到设计值合格,就回填土。
对引上杆塔或台架的加保护板槽。
接地体(元钢、扁钢或地极)规格、数量、长度应符合设计,不允许负公差,不允许严重锈蚀,设计要求热镀锌的应进行热镀锌;按要求进行防腐处理。
接地体放进坑内应平直。
接地体除与杆塔连接部位用螺栓外,其他断口一律采用焊接。
焊接面(扁钢为四面焊接)圆钢为双面焊接,焊口可靠、满焊,采用搭接时,搭接长度:圆钢为直径的6倍,扁钢为宽度的2倍。
焊接完备冶却后,应涂上油漆。
接地引下线与杆塔应接触良好,顺基础引下美观,与地网接口应在埋深处。
十、接地电阻测量:线路一般采用北京仪表厂ZC-8型三柱表,测量时,转速应在120转/分,两辅助线放尽,不可交叉重叠,接触良好,地极应打入地下。
当测得电阻数值不合乎设计要求时,应将辅助线加长重测。
辅助线长度为:短线,地网射线长加20米;长线,加30米。
高、低压电力电缆安装要求为保证电缆线路安装的施工质量,促使电缆线路施工技术水平的提高,确保电缆线路安全运行,特定如下要求:1、电缆线路的安装应按已批准的设计进行施工。
施工中的安全技术措施,应符合现行有关安全技术标准及产品的技术文件规定,对重要的施工项目或工序,应事先制定安全技术措施及严格按技术交底要求实施,电缆线路的施工及验收应符合国家现行的有关标准规范的规定。
2、电力电缆的搬运:1)把电缆装车运到施工现场前,应检查电缆盘本体是否牢固,各穿钉螺栓如有松动应紧牢。
2)电缆的运输和装卸应由熟悉电缆性能和起重工作的人员担任,并由一人统一指挥。
禁止将电缆盘平放运输,以免压伤电缆。
3)装运电缆时,应用绳索绑牢,电缆盘前后打好腰栓,并应用垫木垫好。
行车时线盘前后不许站人,以免急刹车时伤人。
4)电缆运输到目的地后,不允许将电缆盘从车辆上直接推下,应使用吊车或将其沿着坚固的跳板缓慢滚下。
