盾构接收技术交底记录大全

合集下载

4.盾构接收安全技术交底√√

4.盾构接收安全技术交底√√

附件2 安全技术交底图1端头降水井示意图为进一步准确判断接收端头的岩土地质及地下水情况,以及验证端头井加固强度的情况。

盾构机到达接收端加固区前在量测好的隧道洞身9个位置打9个直径为60mm的水平地质钻孔,钻孔深3〜4m,具体详见图“水平探孔示意图”。

取钻孔土芯分析,如果取芯情况表明端头井加固强度不足,应立即采取补加固措施;若探孔有水流出,表明到达端地下水未降至隧道底,需要进一步加强端头降水。

观察孔采用水钻开孔,钻至加固土体,检查完毕后对探孔进行水泥浆封堵回填。

洞门观察孔布置及开孔顺序如下图。

1.3 施工测量为了保证盾构轴线与隧道轴线一致进行联系测量,盾构贯通前150米测量洞内控制点的导线和水准。

盾构贯通之前100m、50m两次对盾构机姿态即自动导向系统进行人工复核测量。

盾构贯通前的100环管片加密监测管片姿态,每10环测量一次。

盾构各接收端洞门位置及轮廓复核测量;并根据前两项复测结果确定盾构姿态控制方案并进行盾构姿态调整,盾构机出洞垂直姿态保持0~+20mm,水平姿态保持土20mm;盾构出洞端的地面加固区域布置监测点,盾构出洞期间加密测量出洞端的地面沉降情况;并对1.4 接收基座安装和洞门安装接收托架的中心轴线应与隧道设计轴线一致,同时还需要兼顾盾构机出洞姿态。

接收托架的轨面标高除适应于线路情况外,适当降低20mm,即-2(Γ0mm,以便盾构机顺利上托架。

为保证盾构刀盘贯通后拼装管片有足够的反力,可在接收托架上焊接挡块。

盾构机上托架前在托架轨道上抹上黄油,减小摩擦力。

安装接收托架时,根据测量放样出的隧道中心标高、底板标高及托架高度,计算出托架的中心及托架底的标高,确定是否需要垫高底板。

要特别注意对基座的加固,尤其是纵向的加固,保证盾构机能顺利到达接受基座上。

盾构机接收过程中存在的安全风险见表1《盾构机接收施工安全风险识别表》。

表1盾构机接5.安全风险防控措施5.1 防控措施为防范以上安全风险,需严格落实各项风险防控措施,详见表2《盾构接收安全风险防控措施表》。

盾构掘进技术交底范本

盾构掘进技术交底范本

昆明轨道交通工程承包单位:中铁十六局XX公司合同号:DT-J100-a-J1-SG-20__-004监理单位:华铁工程咨询XX公司编号:技术交底记录A3.12工程名称XX市轨道交通6号线二期工程菊华站~东部客运站区间交底部位盾构施工工序名称盾构掘进交底提要:盾构掘进交底内容:一、工程概况本区间线路自东部客运站出站后左、右线以R=650m半径沿着归十路西侧前进,期间下穿红塔集团烟草厂仓库,随后横穿归十路到达1#盾构井,在1#盾构井平移检修并2次始发,接着下穿农垦石油职工住宿大楼、黑土凹西仓库库群、云南外运集XX公司;最后左、右线以R=350m半径右拐至凉亭路,最后进入菊华站。

线路最小线间距6.73m,最大线间距16m。

管片采用通用型衬砌管片,错缝拼装,内径5.5m,厚度0.35m,外径6.2m。

菊华站~2#盾构井区间掘进示意图二、盾构掘进盾构掘进分为洞内运输、掘进施工及管片拼装等工序。

1、洞内运输从土仓排出的碴土通过螺旋输送机的出土闸门落在螺旋输送机下的皮带输送机上,通过皮带传送到后配套台车上的出土口落入电瓶车土箱内。

电瓶车由牵引机车(车头电瓶组)、土箱车、砂浆车、管片车组成。

土箱内装满碴土后,盾构机暂停掘进,螺旋输送机闸门关闭,电瓶车将碴土运至始发井口,由地面50T龙门吊将土箱吊上地面,将碴土倒入地面的碴土池。

EGC龙门吊碴土车洞口垂直运输示意图电瓶车编组示意图2、盾构掘进(1)盾构机掘进控制盾构施工必须根据隧道穿越的地质条件、地表环境等情况,通过试掘进确定合理的掘进参数和碴土改良的方法,确保盾构刀盘前方开挖面的稳定,做好掘进方向的控制,确保隧道轴线符合设计要求。

盾构施工隧道贯通测量中误差应符合以下要求:横向贯通测量中误差(mm)±50高程贯通测量中误差(mm)±25盾构掘进由操作司机在1号台车操作室内进行,由现场技术人员经计算初设正面土压力+水压力值。

土压力值根据隧道埋深、土层性质和地面超载计算。

盾构到达接收技术交底

盾构到达接收技术交底

盾构到达接收技术交底 Document number:BGCG-0857-BTDO-0089-2022一、工程概况卫南区间采用盾构法施工,不采用减震措施,左、右线设计起止里程范围均为K24+~K25+,设计左线全长、右线全长(区间存在短、长链)。

区间纵向基本呈V形坡,最大坡度为25‰,左、右线设计轨面高程为~,隧道结构埋覆土为12~18m,区间穿越的地层主要有粉质粘土②4 层、粘土②5 层和全风化泥岩③1 层。

线路赋存第四系孔隙潜水,由于含水岩组透水性及富水性的差异,在一定条件下砂土层中的孔隙水可表现出一定的微承压性。

区间附属设施包括1号联络通道(右线中心里程为K24+)和2号联络通道(右线中心里程为K25+)其中2号联络通道位于区间最低点附近,与泵房合建。

盾构隧道衬砌采用C50预制钢筋混凝土管片,衬砌环外径,内径,管片厚度,环宽。

管片衬砌每环由6块管片组成,采用错缝拼装方式,隧道转弯时采用左、右转弯楔形衬砌环,盾构机选用土压平衡盾构机。

二、施工准备工作目前盾构接收井端头土体加固已经完成,出洞前需准备破除围护桩施工机具、脚手架管、盾构机使用电源需与25局协商确定,接收基座以及轨枕按照测量放样位置进行加固,洞门翻板、止浆板以及洞门帘布制作加工,盾构机使用机具需运至卫星广场站使用。

到达端洞门预埋钢环内径为6620mm,盾构机外径为6280mm,管片外径为6000mm,故盾构机外壳与预埋钢环的间隙为170mm,成型管片外径与预埋钢环的间隙为310mm,间隙均较大。

为防止泥土从此间隙中流出,采取降水措施,将地下水位降至开挖隧道底部,以防止产生涌泥。

降水井布置如下图:构出洞三、盾构到达、接收施工盾构机到达、接收施工是指从盾构机到达下一站接收井之前50m到盾构机贯通区间隧道进入车站接收井被推上盾构机接收基座的整个施工过程。

其工作内容包括:盾构机定位及接收洞门位置复核测量、地层加固、洞门处理、安装洞门圈密封设备、安装接收基座等。

盾构掘进技术交底(1)

盾构掘进技术交底(1)
3、蛇行的修正以长距离慢慢修正为原则,如修正过急,蛇行反而更加明显。在直线推进的情况下,选取盾构当前所在位置点与设计线上远方的一点作一直线,然后再以这条线为新的基准进行线形管理。
4、盾构掘进过程中遇到下列情况时,应首先通知设备部、技术部以及相关领导,分析原因,采取相应针对性措施,及时处理:
(1)盾构前方地层发生塌陷或遇有障碍;
(1)按顺序及操作规范施工;
(2)管片安装后及时进行回填注浆;
(3)加强管片真圆度的测量。测量办法有两种:丈量弦长、间距控制法;通过测量盾尾封与管片之间的间隙,如姿态较好的情况下各个方向的间隙基本一致,则可说明管片的真圆度较好。
2.3 正常掘进
2.3.1 土压平衡模式下掘进面稳定的控制
1、通过压力传感器来控制压力,掘进过程中要始终看着压力传感器,当其显示比设定值大时,调高输送机出土速度,降低土仓内压力,相反则调低出土速度;
2.3.4 掘进参数的选择
根据隧道的地质情况及周边环境条件和盾构掘进特点,选择盾构掘进参数
表2-1 掘进主要工作参数
总推力
扭矩
注浆压力
土仓压力
1500~2200(t)
1500~2300(KN.m)
0.25~0.4MPa
0.2~0.35(bar)
表2-2 盾构机掘进的主要技术措施
地层情况
盾构掘进技术措施
6、若盾尾发生漏水,则在盾尾漏水部位集中压注盾尾油脂,并在距离盾尾15环管片的位置压注聚氨酯进行堵水。
2.4 盾构机姿态控制
2.4.1 盾构掘进方向控制
1、采用隧道自动导向系统和人工测量辅助进行盾构姿态监测。采用分区操作盾构机推进油缸控制盾构掘进方向。
2、根据线路条件所做的分段轴线拟合控制计划、导向系统反映的盾构姿态的信息,结合隧道地层情况,通过分区操作盾构机的推进油缸来控制掘进方向。

盾构接收安全交底

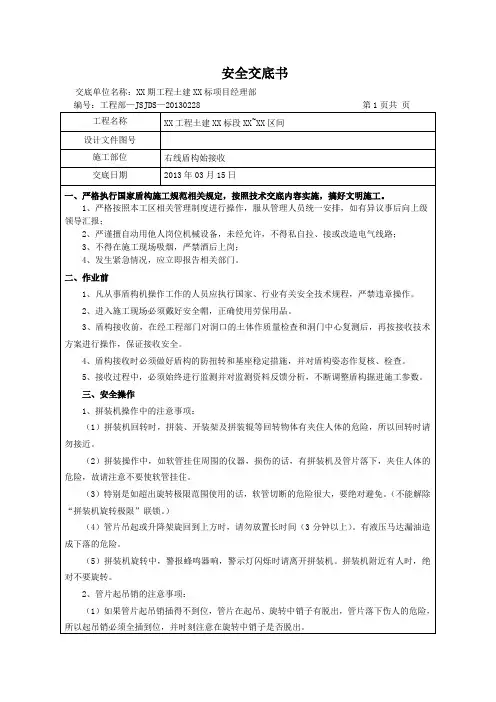

盾构接收安全交底

安全交底书交底单位名称:XX期工程土建XX标项目经理部编号:工程部—JSJDS—20130228 第1页共页(2)插入管片起吊销时,销子和管片起吊金属件之间有夹住手指的危险,故操作人员请明确信号、确认操作人员的安全后再操作。

3、管片拼装的注意事项:(1)管片上部组装过程中,落下吊销会使下面的工作人员负伤,故作业时,请勿进入下边。

(2)管片的定位作业时,与管片之间有夹住手足的危险,请确认作业者的安全后,操作拼装机。

(3)为了拼装管片,推进油缸要进行伸缩动作,不注意来到推进油缸和管片之间,会夹住作业者的手足。

拼装机和推进油缸的操作者,请明确信号,确认作业者的安全。

4、电瓶车安全操作规程:(1)电瓶车司机必须经过培训、考试合格后持证上岗。

(2)工作前检查制动器、喇叭(警铃)、灯光、电瓶电压、电流,有异常时,应予修理或更换。

禁止机况不正常时强行作业。

(3)平板车与前后连接应安全、可靠,除了有正规的连接销,下部有螺帽外,还必须装链条作保险连接。

(4)电瓶车在运输管片时,应将管片重心摆在平板车的中心,并用木垫块将管片垫实,防止运送过程中因摇晃而侧翻。

(5)电瓶车车头前必须设置黄色闪光警示灯和警铃。

开车前应打开警灯和鸣警铃,引起电瓶车前后方人员的注意。

(6)电瓶车必须限速,最大速度不得超过10Km/h,接近岔道前限速至3Km/h,下坡时要带制动,在靠近工作面100m距离限速5Km/h,并打铃警示,减速慢行。

(7)司机不准擅自离岗,运行中,司机要集中精力,头、手严禁伸出窗外,要随时观察线路情况和洞内排架或其他设施杂物等到有无侵界;电瓶车上不准搭乘非工作人员,拖挂的车上禁止搭载人员。

(8)交会时,空车让重车,不准抢行。

(9)司机离开电瓶车,必须将电瓶车制动,切断电流;必要时,用铁楔楔紧车轮。

电瓶车的扳手(开关)由司机自己保管,下班时不得遗留在车上,并做好上下交接班的工作。

(10)、建立轨道和轨枕的检查维修制度,经常检查电瓶车的轨枕和轨道,发现异常,及时调整轨距、轨枕,防止发生出轨、翻车事故。

盾构始发、掘进交底

盾构始发、掘进交底

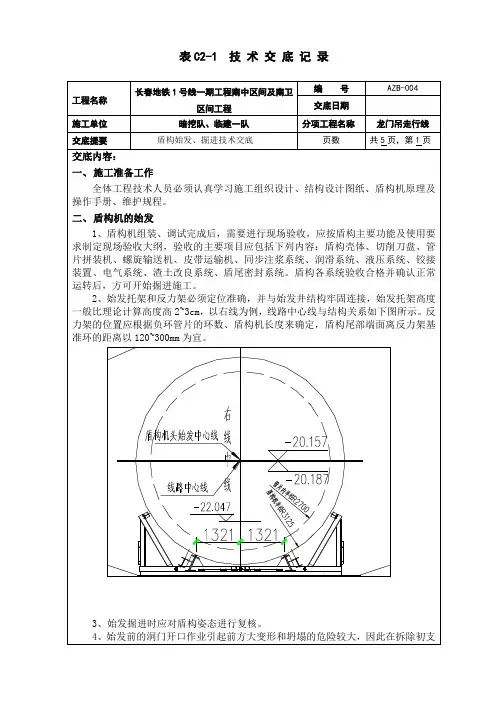

表C2-1 技术交底记录工程名称长春地铁1号线一期工程南中区间及南卫区间工程编号AZB-004交底日期施工单位暗挖队、临建一队分项工程名称龙门吊走行线交底提要盾构始发、掘进技术交底页数共5页,第1页交底内容:一、施工准备工作全体工程技术人员必须认真学习施工组织设计、结构设计图纸、盾构机原理及操作手册、维护规程。

二、盾构机的始发1、盾构机组装、调试完成后,需要进行现场验收,应按盾构主要功能及使用要求制定现场验收大纲,验收的主要项目应包括下列内容:盾构壳体、切削刀盘、管片拼装机、螺旋输送机、皮带运输机、同步注浆系统、润滑系统、液压系统、铰接装置、电气系统、渣土改良系统、盾尾密封系统。

盾构各系统验收合格并确认正常运转后,方可开始掘进施工。

2、始发托架和反力架必须定位准确,并与始发井结构牢固连接,始发托架高度一般比理论计算高度高2~3cm,以右线为例,线路中心线与结构关系如下图所示。

反力架的位置应根据负环管片的环数、盾构机长度来确定,盾构尾部端面离反力架基准环的距离以120~300mm为宜。

3、始发掘进时应对盾构姿态进行复核。

4、始发前的洞门开口作业引起前方大变形和坍塌的危险较大,因此在拆除初支结构时,应加强对岩体的稳定及地面沉降的观测。

5、第一环负环管片定位时,管片的环面应与线路中线垂直。

负环管片轴线与线路的轴线重合,负环管片采用通缝拼装方式。

6、由于盾构机在始发托架上不能转向,在曲线上始发时应将盾构机定位在曲线的割线上,经计算盾构机按偏转2.6度始发,最大偏差为41毫米。

7、管片防水密封条粘贴应牢固、平整、严密、位置正确,不得有起鼓、超长和缺口等现象。

8、负环管片螺栓必须拧紧,负环管片外围用钢丝绳箍紧。

9、盾构机在始发台上向前推进时,各组推进油缸保持同步。

10、初始掘进时,盾构机处于始发台上。

因此,需在始发台及盾构机上焊接相对的防扭转支座,为盾构机初始掘进提供反扭矩。

11、始发阶段,设备处于磨合期,要注意推力、扭矩的控制,同时也要注意各部位油脂的有效使用。

盾构接收安全技术交底模板

盾构接收安全技术交底模板

一、交底目的为确保盾构接收作业的安全,提高施工效率,降低事故风险,特制定本安全技术交底,对盾构接收作业过程中的安全注意事项进行详细说明。

二、适用范围本交底适用于所有盾构接收作业,包括但不限于隧道工程、地铁工程、市政工程等。

三、交底内容1. 作业人员要求- 所有参与盾构接收作业的人员必须经过专业培训,具备相应的操作技能和安全意识。

- 作业人员必须熟悉盾构接收作业流程和安全操作规程。

- 作业人员必须穿戴好个人防护用品,包括安全帽、工作服、防护眼镜、防尘口罩、防滑鞋等。

2. 作业前准备- 确保盾构接收井端头加固区的整体稳定性和止水效果,避免因地层变形或渗漏导致安全事故。

- 检查盾构接收设备,确保其处于良好状态,包括盾构机、接收基座、切割设备、密封装置等。

- 检查洞门混凝土,确保其强度和完整性,避免在切割过程中发生意外。

3. 安全操作规程- 采用陀螺仪定向投点孔进行贯通测量,确保盾构接收精度。

- 采用水钻绳锯切割方式破除洞门混凝土,严格控制切割速度和深度,防止切割过深或过浅。

- 洞门钢环安装双道钢丝刷作为接收洞门密封,防止盾构出洞时发生涌水涌砂现象。

- 盾构接收过程中,密切监控隧道内外的环境变化,如水位、地质情况等,及时调整施工方案。

- 控制台操作工在启动前必须与拼装手、注浆人员、电瓶车司机等有关人员联系,确认安全后方可操作。

4. 应急措施- 制定详细的应急预案,包括火灾、泄漏、机械故障等突发情况的处理措施。

- 配备必要的应急物资,如灭火器、急救包、堵漏材料等。

- 作业人员必须熟悉应急预案,并能在紧急情况下迅速采取行动。

5. 施工记录- 对盾构接收作业过程中的关键环节进行详细记录,包括时间、地点、操作人员、设备状态等。

- 定期对施工记录进行整理和分析,总结经验教训,不断提高施工安全管理水平。

四、交底责任1. 项目部负责组织安全技术交底,确保作业人员充分了解和掌握安全操作规程。

2. 作业人员必须认真听取交底内容,并确保在实际操作中严格执行。

盾构到达、接收技术交底大全

盾构到达、接收技术交底大全

一、工程概况卫南区间采用盾构法施工,不采用减震措施,左、右线设计起止里程围均为K24+466.905~K25+844.928,设计左线全长1379.487m、右线全长1379.464m(区间存在短、长链)。

区间纵向基本呈V形坡,最大坡度为25‰,左、右线设计轨面高程为201.136~210.770,隧道结构埋覆土为12~18m,区间穿越的地层主要有粉质粘土②4 层、粘土②5 层和全风化泥岩③1 层。

线路赋存第四系孔隙潜水,由于含水岩组透水性及富水性的差异,在一定条件下砂土层中的孔隙水可表现出一定的微承压性。

区间附属设施包括1号联络通道(右线中心里程为K24+870.000)和2号联络通道(右线中心里程为K25+247.000)其中2号联络通道位于区间最低点附近,与泵房合建。

盾构隧道衬砌采用C50预制钢筋混凝土管片,衬砌环外径6.0m,径5.4m,管片厚度0.3m,环宽1.2m。

管片衬砌每环由6块管片组成,采用错缝拼装方式,隧道转弯时采用左、右转弯楔形衬砌环,盾构机选用土压平衡盾构机。

二、施工准备工作目前盾构接收井端头土体加固已经完成,出洞前需准备破除围护桩施工机具、脚手架管、盾构机使用电源需与25局协商确定,接收基座以及轨枕按照测量放样位置进行加固,洞门翻板、止浆板以及洞门帘布制作加工,盾构机使用机具需运至卫星广场站使用。

到达端洞门预埋钢环径为6620mm,盾构机外径为6280mm,管片外径为6000mm,故盾构机外壳与预埋钢环的间隙为170mm,成型管片外径与预埋钢环的间隙为310mm,间隙均较大。

为防止泥土从此间隙中流出,采取降水措施,将地下水位降至开挖隧道卫星广场站南端降水井布置示意图三、盾构到达、接收施工盾构机到达、接收施工是指从盾构机到达下一站接收井之前50m到盾构机贯通区间隧道进入车站接收井被推上盾构机接收基座的整个施工过程。

其工作容包括:盾构机定位及接收洞门位置复核测量、地层加固、洞门处理、安装洞门圈密封设备、安装接收基座等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4
燃气铸铁DN400
沿晋陵北路方向
沿晋陵北路布置,埋深1.27~1.65m,距离区间上行线隧道中心约9.0~15.2米
5
通讯
DN110
沿晋陵北路方向
沿晋陵北路布置,埋深约2.0m,距离区间上行线隧道中心约11.8米
6
电力
DN150
沿晋陵北路方向
沿晋陵北路布置,埋深2.1m,距离区间下行线隧道中心约11.5米
区间设计概况
项目名称
奥体中心站~河海大学站区间设计概况
地理位置
位于常州+346.288~SK27+254.412
区间长度(米)
上行线908.124m,757环,下行线895.642m,747环
曲线半径
左转下行线R400m、上行线410m
纵坡
2‰→-22‰→-5.729‰→24‰→-2‰
4、准备工作
4.1洞门复测
在盾构进洞之前,对进洞处洞门中心标高及平面位置进行复测,以便调整盾构进洞的推进轴线。
4.2盾构姿态复测
在盾构到达前100环,对隧道内布置的平面导线控制点及高程水准基点做贯通前复核测量,准确评估盾构到达前的姿态和到达段掘进轴线,从而正确地指导到达段盾构推进的方向。根据洞门复测情况,综合考虑各方位的间隙尽可能均匀。
河海大学站南端头井洞门加固平、纵断面示意图
3、备用降水井施工
为保证盾构接收安全,每个端头井设置降水井3口。井点管的埋设是降水的关键工序,插入降水井后需在其与孔壁之间迅速填灌粗砂滤层,以防孔壁坍塌,管口应用粘土封口。降水井在使用前必须进行抽水试验,保证其能正常运行并验证其降水能力。
(1)通过现场抽水试验测定承压含水层的水文地质参数,包括水头埋深、渗透系数、贮水率等。
埋深范围
9.5~16.1m
线间距
14~16m
联络通道、泵站
1个联络通道(兼泵站)
施工工法
区间采用盾构法施工;联络通道及泵站采用冷冻法加固地层,矿山法施工。
管片
片外径6200mm、内径5500mm、宽度1.2m,釆用通用楔形环,双面楔形量37.2mm
本标段采用通用环衬砌环类型,隧道内经5500㎜,管片幅宽1.2m,厚度350㎜,管片采用6分块,其中一块小封顶块,两块邻接块和三块标准块,封顶块(F)管片圆心角为20°,标准块管片3块(分别为B1、B2、B3)圆心角为67.5°,邻接块管片左右各一块(分别为L1、L2),圆心角为68.75°,纵向接头为16处,按22.5°等角度布置;联络通道处区间隧道采用钢管片和钢筋混凝土管片组成的复合型管片环。
4.3接收基座安装
(1)基座安设简述
首先根据地面上经过复核的测量导线点,利用全站仪在端头井内侧放出接收架轴线,并利用油桶吊钢丝的方法将地面水准控制点引入风井内做好标记,根据测放于端头井内的接收架轴线安装盾构接收架及连接桥。
2、盾构始发地基加固
为保证盾构接收、破除端头围护结构时隧道端头土体的自稳和防水要求,需在盾构接收前对洞口地基进行加固处理。根据设计要求本标段盾构接收地基加固采用三轴搅拌桩加固,搅拌桩与车站围护结构(连续墙)间夹心层500mm采用三重高压旋喷桩加强止水帷幕止水,增加加固区与车站结构的整体性。
按设计要求,盾构接收地基加固区搅拌桩采用Φ850@600三轴搅拌桩加固,靠近车站端头夹心层采用单排Φ800@500三重高压旋喷桩加固。加固一区搅拌桩水泥掺入量取20%,加固二区搅拌桩水泥掺入量取7%,采用P.O-42.5R普通硅酸盐水泥。各加固区加固范围详见下图。
盾构接收技术交底B3.12
工程名称
奥体中心站~河海大学站区间
交底部位
奥体中心站~河海大学站区间
工序名称
盾构接收施工
交底提要:
1.工程概况;2.盾构始发地基加固;3.备用降水井;4.准备工作5.盾构接收施工;6.安全文明施工;7.质量保证措施;8.风险分析及应急措施;9.应急预案。
交底内容:
1、工程概况
管片环缝和纵缝均采用5.8级或6.8级M30“U型”螺栓连接,环向管片间设2个单排螺栓,纵向设16个螺栓,管片中心处设一个吊装孔,兼作二次注浆孔。管片环纵缝采用三元乙丙橡胶密封条止水,管片与周围土体间隙采用同步注浆填充。
1.2工程地质
奥体中心站~河海大学站区间隧道主要穿越的地层为:⑤1粉砂夹粉土层、⑤2粉砂层、⑤3粉砂夹粉土层、⑥2粉质粘土层、⑥3粉质粘土层。盾构接收涉及地层主要为⑤1粉砂夹粉土层、⑤2粉砂层。
1.1设计概况
本标段包括两站两区间,合同工程范围为:市民广场站、市民广场站~奥体中心站区间、奥体中心站、奥体中心站~河海大学站区间。
市民广场站位于晋陵路与锦绣路交叉口;奥体中心站位于晋陵北路与龙锦路交叉口。
区间隧道沿晋陵路布置,自晋陵路与锦绣路交叉口开始,至晋陵北路与河海路交叉口结束。
本此技术交底范围为:奥体中心站~河海大学站区间上行线盾构始发施工。
(2)通过抽水试验定性判定已施工的止水帷幕(三轴搅拌桩)对含水层的隔水效果。
(3)通过群井抽水试验,检验基坑周围排水系统的排水能力。
(4)在抽水试验过程中,详细记录好水位的下降及恢复时间。
进行以上抽水试验必须确保获得以上数据及结论,为盾构接收降水施工提供可靠依据。
降水井应在地基加固完成后施工,避免高压水泥浆液破坏降水井。打设洞门探孔时若有渗漏水,应及时采取施工降水,将水头降至隧道底0.5m以下后方可进行盾构接收施工,并对探孔进行封堵。盾构接收过程中若出现洞门漏水情况,立即开启降水井,开启降水井时,应加强对周边环境、管线、建筑物的监测,确保施工安全。
奥体中心站北端头井地质剖面图
1.3周边建构筑物
本工程盾构接收位于河海大学站南端头井。河海大学站位于常州中心城区晋陵北路与河海东路交叉口处,南端头井东侧为7层混凝土框架结构房屋,距离车站南端头井为18.33m。区间盾构接收对三座建(构)筑物基本无影响。
1.4始发段地下管线情况
河海大学站南端头井接收段管线统计表
序号
管线直径(mm)
管线走向
管线埋设位置
备注
1
给水管
DN300
沿晋陵北路方向
沿晋陵北路布置,埋深约1.94米,距离区间上行线隧道中心10.2米
2
雨水管
d450
沿晋陵北路方向
沿晋陵北路布置,埋深约2.0米,距离区间上行线隧道中心15.2米
3
污水
d1500
沿晋陵北路方向
沿晋陵北路布置,埋深约5.0m,距离区间上行线隧道中心约15.2米
