道路排水工程雨季施工方案编制:审核:审批:目录一、工程概况 (1)二、编制依据 (1)三、雨期施工准备工作 (1)(一)组织准备 (1)(二)技术准备 (2)(三)材料准备 (2)(四)现场准备 (2)四、雨季施工技术措施 (2)(一)钢筋工程 (2)(二)临时用电的防御安全措施 (3)(三)道路工程 (3)(四)管道工程 (3)五、雨季施工原则 (5)六、雨季施工注意事项 (5)一、工程概况子牙循环经济产业区规划干路二十等五条道路及附属工程。

五条路包括:规划干路二十(次干路辛七—次干路辛九),长约600m、规划干路二十一(规划干路十三—次干路辛九),长约290m、次干路辛九(规划干路二十-规划干路二十一),长约742m、次干路辛五(规划干路十三-次干路辛八),长约265m、次干路辛八(次干路辛五-规划干路二十二),长约320m,总长约2300m。

道路面积约4万平方米。

排水工程:管道管径300mm-2600mm。

二、编制依据《规划干路二十道路(道路排水)工程施工图设计》《规划干路二十一道路(道路排水)工程施工图设计》《次干路辛五道路(道路排水)工程施工图设计》《次干路辛八道路(道路排水)工程施工图设计》《次干路辛九道路(道路排水)工程施工图设计》《天津子牙循环经济产业区规划干路二十等五条道路的道路排水工程施工组织设计》《天津市建设工程文明施工管理规定》《天津市建设工程施工安全管理规定》《加强施工现场文明施工管理和治理运输撒漏的主要措施》三、雨期施工准备工作(一)组织准备项目部成立雨季施工领导小组,组成如下:组长:副组长:值班表(二)技术准备工程施工前,组织有关人员按照方案要求进行技术交底,提出雨施计划,为施工提供技术准备.(三)材料准备(四)现场准备雨季施工前,整理施工现场,由于现场施工、运输破坏的现场排水坡度重新整好,清理施工现场的排水沟,保证排水畅通。

检查场内外的排水设施.确保排水设备完好,以保证暴雨后能在较短的时间排出积水。

道路工程雨季施工方案

道路工程雨季施工方案

道路工程雨季施工方案一、背景介绍道路工程是城市开展中重要的根底设施建设工程之一,而雨季是施工过程中的一个重要考虑因素。

合理的雨季施工方案可以最大限度地减少施工延误和质量问题,保证工程的顺利进行和质量的控制。

本文将针对道路工程雨季施工方案进行探讨。

二、雨季特点雨季对道路工程的施工有以下特点:1.降水量大:雨季通常降水量较大,容易导致现场积水,增加施工难度。

2.天气不稳定:雨季天气多变,经常有阵雨和雷雨,施工进度容易受到干扰。

3.路面湿滑:雨季道路湿滑,施工机械和人员容易滑倒或发生事故。

4.水土流失:雨季容易引发水土流失问题,对土方工程施工造成影响。

基于以上雨季特点,我们需要制定相应的施工方案,合理安排施工时间和采取必要的措施。

三、雨季施工方案针对道路工程的雨季施工,我们提出以下方案:1. 施工排水方案•为了防止现场积水,应设置充分的排水设施,包括明沟、排水管道、雨水篦子等。

•在施工前和施工过程中,及时清理排水设施,确保其畅通和正常工作。

•为了防止水泥或沥青路面因雨水而变软,可以在路面上铺设相应的排水板或防水层。

2. 平安防护措施•在施工现场设置警示标志和管制措施,确保施工期间交通秩序的顺利进行。

•准备充足的防滑材料,如砂石、石子等,确保施工人员和机械的平安。

3. 施工进度安排•根据雨季天气情况,合理安排施工时间和进度,尽量防止在恶劣天气下施工。

•设置备用施工方案,随时应对天气变化。

如在连续降雨天气下,可以转移到其他工作区域进行施工。

•对于需要连续施工的道路,可以考虑采用夜间施工的方式,以减少对交通的影响。

4. 水土保持措施•在施工过程中,加强水土保持措施的落实,包括挡土墙、护坡、防护网等。

•定期检查和维护水土保持设施,及时处理出现的问题,防止水土流失。

5. 质量控制•加强施工过程的质量控制,及时检查施工质量,发现问题及时整改。

•对于雨季施工可能引发的质量问题,采取针对性的措施,确保道路工程质量稳定。

道路雨季施工措施(五篇范文)

道路雨季施工措施(五篇范文)

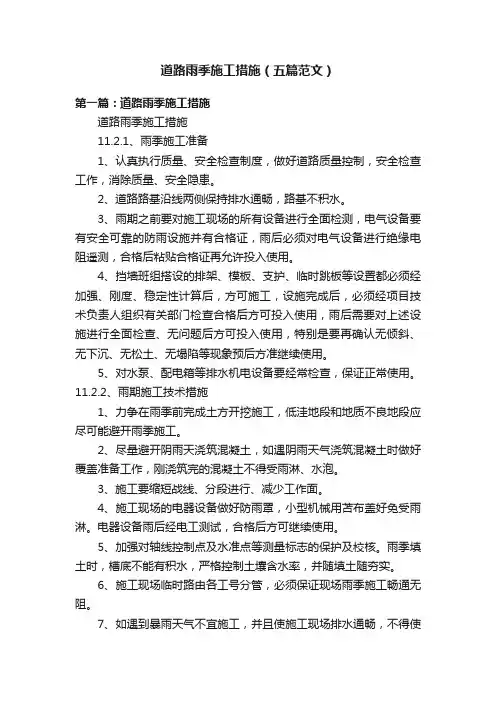

道路雨季施工措施(五篇范文)第一篇:道路雨季施工措施道路雨季施工措施11.2.1、雨季施工准备1、认真执行质量、安全检查制度,做好道路质量控制,安全检查工作,消除质量、安全隐患。

2、道路路基沿线两侧保持排水通畅,路基不积水。

3、雨期之前要对施工现场的所有设备进行全面检测,电气设备要有安全可靠的防雨设施并有合格证,雨后必须对电气设备进行绝缘电阻遥测,合格后粘贴合格证再允许投入使用。

4、挡墙班组搭设的排架、模板、支护、临时跳板等设置都必须经加强、刚度、稳定性计算后,方可施工,设施完成后,必须经项目技术负责人组织有关部门检查合格后方可投入使用,雨后需要对上述设施进行全面检查、无问题后方可投入使用,特别是要再确认无倾斜、无下沉、无松土、无塌陷等现象预后方准继续使用。

5、对水泵、配电箱等排水机电设备要经常检查,保证正常使用。

11.2.2、雨期施工技术措施1、力争在雨季前完成土方开挖施工,低洼地段和地质不良地段应尽可能避开雨季施工。

2、尽量避开阴雨天浇筑混凝土,如遇阴雨天气浇筑混凝土时做好覆盖准备工作,刚浇筑完的混凝土不得受雨淋、水泡。

3、施工要缩短战线、分段进行、减少工作面。

4、施工现场的电器设备做好防雨罩,小型机械用苫布盖好免受雨淋。

电器设备雨后经电工测试,合格后方可继续使用。

5、加强对轴线控制点及水准点等测量标志的保护及校核。

雨季填土时,槽底不能有积水,严格控制土壤含水率,并随填土随夯实。

6、施工现场临时路由各工号分管,必须保证现场雨季施工畅通无阻。

7、如遇到暴雨天气不宜施工,并且使施工现场排水通畅,不得使周边道路集水,而造成交通不便。

8、标尾处暂时临时施工道路没有修建,采用水泵及时将渗入雨污水井里面的水。

11.2.3、雨季施工专项措施1、路基路面工程(1)雨季前做好现场地面排水系统,主要暂设道路应将路基碾压坚实,确保雨季道路循环通畅,不淹不冲、不陷不滑。

(2)雨季进行土方工程施工时,边坡坡度应适当减缓,坡边设围堰,严防滑坡和边坡塌方,避免大面积开挖,采取分段突击施工,减少土基暴露时间,回填土应在晴天进行,每班要将所填土方碾压平整坚实,防止土层积水过多。

道路工程雨季施工方案

道路工程雨季施工方案

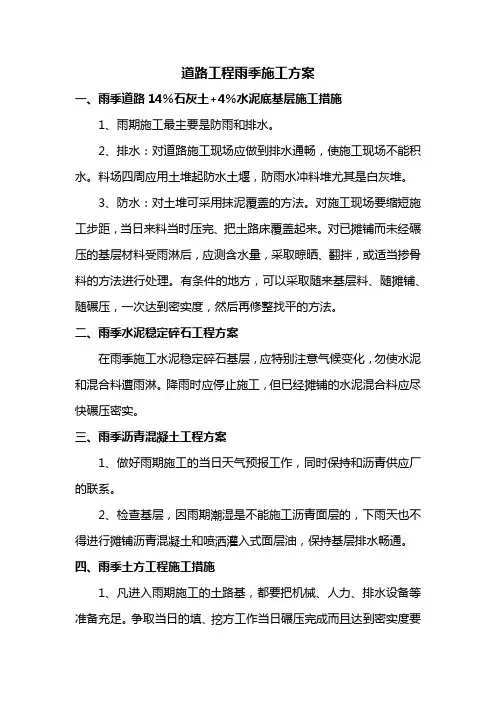

道路工程雨季施工方案一、雨季道路14%石灰土+4%水泥底基层施工措施1、雨期施工最主要是防雨和排水。

2、排水:对道路施工现场应做到排水通畅,使施工现场不能积水。

料场四周应用土堆起防水土堰,防雨水冲料堆尤其是白灰堆。

3、防水:对土堆可采用抹泥覆盖的方法。

对施工现场要缩短施工步距,当日来料当时压完、把土路床覆盖起来。

对已摊铺而未经碾压的基层材料受雨淋后,应测含水量,采取晾晒、翻拌,或适当掺骨料的方法进行处理。

有条件的地方,可以采取随来基层料、随摊铺、随碾压,一次达到密实度,然后再修整找平的方法。

二、雨季水泥稳定碎石工程方案在雨季施工水泥稳定碎石基层,应特别注意气候变化,勿使水泥和混合料遭雨淋。

降雨时应停止施工,但已经摊铺的水泥混合料应尽快碾压密实。

三、雨季沥青混凝土工程方案1、做好雨期施工的当日天气预报工作,同时保持和沥青供应厂的联系。

2、检查基层,因雨期潮湿是不能施工沥青面层的,下雨天也不得进行摊铺沥青混凝土和喷洒灌入式面层油,保持基层排水畅通。

四、雨季土方工程施工措施1、凡进入雨期施工的土路基,都要把机械、人力、排水设备等准备充足。

争取当日的填、挖方工作当日碾压完成而且达到密实度要求。

2、凡属填土路基,应按2%~4%横坡平整碾压。

凡属开挖路基,应做好横向和纵向排水沟,使雨水能及时排出路基外。

取土坑处,应在上口周围,培不小于30㎝高的土堰,防雨水冲入取土坑内凡在雨期施工都应先安排低洼处施工。

雨过后应及时检查现场,遇有积水的地方应及时排水放水。

因雨造成的翻浆地段,在雨后可采取换土,用石灰等措施及时处理。

尽量采用机械施工的提高效率。

沟槽开挖必须根据天气形势及施工能力确定开挖段,注意边坡稳定,必须时开挖沟槽应将放坡增大一级,可能出现险情部位,做好支护处理,所有沟槽上,外侧1m处顺沟槽设0.5m高的挡水堤。

槽底层每20m设D600排水井坑一座。

内置Φ100排水泵一台,在大雨到来前施工人员应迅速撤离深槽内,不准冒险施工,沟槽上口应设防护拦杆,防止行人滑入槽内造成伤亡事故。

公路工程雨季专项施工方案

公路工程雨季专项施工方案

公路工程雨季专项施工方案一、施工概述雨季是公路施工中常见的特殊天气条件,在雨季进行施工,一方面可以充分利用雨季天气对土地的润湿作用,另一方面也可以避免雨季期间因雨水过多对施工进度造成影响。

因此,需要制定雨季专项施工方案,合理安排施工进度,降低雨季对施工造成的不利影响。

本方案旨在确定雨季期间公路工程施工的具体内容、工程组织与流程、施工注意事项等,以确保施工质量和安全,维护工程进度、保证工程竣工的质量和进度。

二、施工内容1、雨季期间主要进行以下工作内容:(1)路基处理:由于雨季期间土地更加湿润,适合进行路基处理,包括路基压实、路基填方等工作;(2)排水系统安装:雨季是排水系统安装的最佳时机,能够有效减少雨水对施工的影响;(3)绿化工程:利用雨季天气适宜的特点,进行绿化工程,促进植被的生长;(4)其他雨季适宜的施工工作。

三、施工组织与流程1、工程组织安排:(1)项目部严格按照雨季专项施工方案制定施工计划,合理安排施工进度;(2)要求各分包单位加强雨季特殊施工工作准备,有针对性地制定施工方案,合理安排人员、设备和材料;(3)针对雨季特点,完善施工组织机构,设立特别岗位和工作职责,加强监管和管理。

2、施工流程:(1)排水系统安装:提前进行水文勘测,合理规划排水系统的布置,并制定针对雨季的施工方案,以确保排水系统安装的质量和工期;(2)路基处理:合理选择施工材料和方式,进行路基的压实和填方工作,确保路基处理的质量和效果;(3)绿化工程:根据雨季气候条件的特点,选择适宜的植物进行绿化工程,保障植被的生长和绿化效果。

四、施工注意事项1、雨季安全防范工作:(1)加强对施工现场的安全巡查,防止因雨季天气条件造成的安全隐患;(2)对施工人员进行雨季作业的安全培训,确保施工人员的安全意识和防范措施。

2、施工质量管理:(1)加强施工工程质量的监督和检查,在雨季施工条件下,确保施工质量;(2)对施工材料的选用和使用进行严格管理,确保施工质量。

道路工程雨季施工方案

道路工程雨季施工方案

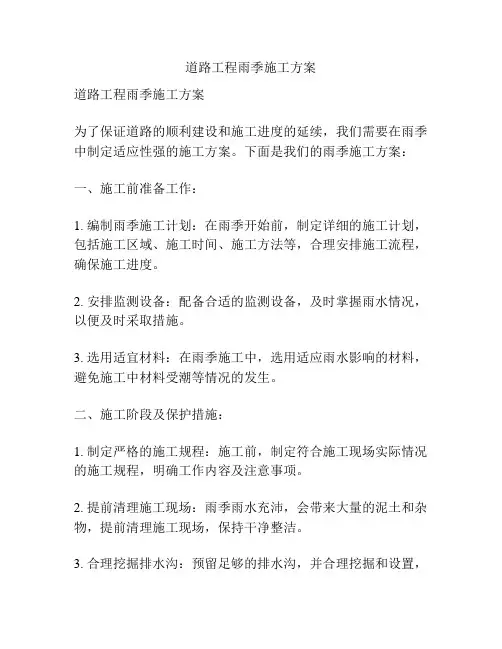

道路工程雨季施工方案道路工程雨季施工方案为了保证道路的顺利建设和施工进度的延续,我们需要在雨季中制定适应性强的施工方案。

下面是我们的雨季施工方案:一、施工前准备工作:1. 编制雨季施工计划:在雨季开始前,制定详细的施工计划,包括施工区域、施工时间、施工方法等,合理安排施工流程,确保施工进度。

2. 安排监测设备:配备合适的监测设备,及时掌握雨水情况,以便及时采取措施。

3. 选用适宜材料:在雨季施工中,选用适应雨水影响的材料,避免施工中材料受潮等情况的发生。

二、施工阶段及保护措施:1. 制定严格的施工规程:施工前,制定符合施工现场实际情况的施工规程,明确工作内容及注意事项。

2. 提前清理施工现场:雨季雨水充沛,会带来大量的泥土和杂物,提前清理施工现场,保持干净整洁。

3. 合理挖掘排水沟:预留足够的排水沟,并合理挖掘和设置,避免积水对施工造成影响。

4. 加强围挡搭设:在施工现场加强围挡的设置,避免雨水直接冲击施工区域,保护施工现场。

5. 预留排水出口:在施工中预留排水出口,及时引导积水流出,减少施工过程中的影响。

6. 做好施工现场材料存放:在雨季中,材料很容易受潮,要做好存放工作,保证材料干燥。

7. 加强安全警示:在施工现场设置明显的安全警示牌,提醒施工人员注意安全,避免意外发生。

8. 安排专人监测:雨季道路施工容易受到雨水的影响,安排专人实时监测施工现场,及时掌握施工情况。

三、施工后注意事项:1. 及时清理施工现场:雨季结束后,及时清理施工现场,防止积水和杂物对道路的影响。

2. 室外设备维护:在雨季中,设备容易受潮,及时对设备进行维护保养,确保设备的正常使用。

3. 积极调整施工计划:根据实际情况,灵活调整施工计划,避免雨季带来的影响。

总结起来,雨季施工方案需要提前做好准备工作,加强施工现场管理,合理安排施工流程,及时采取保护措施,并在施工结束后进行清理和维护工作。

通过这些措施的实施,将能够最大限度地保证道路工程的顺利进行,同时也确保施工人员的安全。

雨季道路管道工程施工专项措施

雨季道路管道工程施工专项措施

雨季道路管道工程施工专项措施雨季是工程建设中常见的施工难点之一,尤其是在道路和管道工程的建设中,雨季施工经常会受到天气影响造成工期延误、施工质量下降等问题。

因此,针对雨季道路和管道工程施工,需要采取一系列专项措施来应对和解决问题。

下面将介绍雨季道路和管道工程施工的专项措施。

1.雨季施工方案制定:在施工前,应制定详细的雨季施工方案,包括施工计划、施工阶段和天气预报分析等内容。

根据方案合理安排施工任务和进度,并及时进行天气预报分析,以便调整和安排施工计划。

2.排水设施设置:道路工程施工区域应设置合适的排水设施,包括雨水排放管道、排水沟等。

确保施工现场的积水及时排除,避免对施工造成影响。

3.硬化路基处理:在道路工程施工中,对路基进行硬化处理是关键的一步。

可以采用铺设砼板、砂石等材料进行覆盖,提高路基的承载力和防水性能,以防止雨季施工期间路基软化和泥浆流失的情况发生。

4.施工队伍管理:雨季道路工程施工中需要加强施工队伍的管理,确保施工人员安全作业。

特别是在发生大暴雨或雷电天气时,应暂停施工,确保人员安全。

5.施工机具保养:施工机具是道路工程施工的重要设备,需定期进行检修和保养以保证施工质量和效率。

特别是在雨季施工中,应加强机具的防潮和防锈工作。

1.雨水收集处理:管道工程施工中需对雨水进行有效的收集和处理,避免雨水流入施工区域,造成施工质量下降或者安全隐患。

可以设置排水系统和收集设备,将雨水导入污水处理厂或者存储池中。

2.停工处理:在大雨天气下,应及时停工,避免施工现场的淹水和泥浆流失,确保施工环境干燥。

等待天气转好后再继续施工,以确保工期和施工质量。

3.施工材料选择:在雨季管道工程施工过程中,应选择防水性能强的材料,如特殊的防水胶、防水材料等,以增加管道的密封性和抗渗性。

4.安全检查加强:在雨季管道工程施工中,特别需要加强安全检查工作,确保设备的正常运转和施工人员的安全作业。

如设立警示标志、设置安全警戒区等,提醒施工人员注意安全。

道路工程雨季施工专项措施

道路工程雨季施工专项措施

1 、路基土石方:(1)在软基地带应做好排水、排淤工作。

在路基外 3 米处开挖有足够深度的排水沟, (水深处用潜水泵排除),排除路基范围内的积水,再清除基底的淤泥和杂草。

(2)雨季在斜坡地带修筑路堤时,或从取土坑内取土作为填料时,应在其上方开挖一条截水沟,将水截水排走,开挖水沟的土方可用以填筑路基。

(3)雨季填筑路基,应特别注意填料选择,如土质过湿,应将其风干后再用。

雨天开挖土方时,在挖土面和工作地点都应随时保持一定的坡度,以便雨后立即复工;如挖掘的土方有地下渗水,雨后场地一时不能干燥,应挖纵横排水沟或修筑盲沟,将水引出,降低地下水位。

(4)开挖石质边坡,必须采用自上而下按设计边坡层层刷坡的办法,并应及时复核坡度,使边坡在雨水冲刷时,能保持稳定。

(5)在雨季施工期间,应特别注意气象预报,各项工序要紧密衔接,缩短施工工期。

提前做好地表水截、引、排设施,临时排水设施与永久排水设施相结合,降雨过程中加强检查,及时处理堵水、积水,雨后及时疏通排水设施。

(6)将防雨设备材料准备充足,下雨时,用塑料薄膜将施工的路基、回填土全部覆盖,做到不因下雨而影响工期。

2、管网工程:本工程虽不包含管网工程,但应利用原有管网做好雨季降雨及施工用水。

(1)雨季施工主要以预防为主,采取防雨措施,加强截、排水手段,备用小型水泵及其他排水机具,及时排除管槽内集水,确保管槽不受水浸害。

(2)施工场地根据地形进行排水系统疏通,不积水,严防四邻地面水倒流进入场内。

(3)雨季施工期间,应特别注意气象预报,根据雨天间隙安排施工。

各项工序要紧密衔接,缩短施工工期。

(4)合理缩短开槽长度,及时砌筑检查井,安装的管道应临时封堵,已安装的管道验收后及时回填土。

(5)雨季砌筑检查井或雨水口,井身应一次砌起;雨天不宜进行接口施工。

(6)管槽开挖后采用木桩挡板方法,槽壁严格进行支护。

确保管壁被雨水冲刷不塌方。

3 、基层工程:(1)水泥稳定砂底层及基层在雨季施工时,应注意收听本市地区24 小时天气预报。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

道路排水工程雨季施工
方案
内部编号:(YUUT-TBBY-MMUT-URRUY-UOOY-DBUYI-0128)












编制:
审核:
审批:
目录
一、工程概况
子牙循环经济产业区规划干路二十等五条道路及附属工程。

五条路包括:规划干路二十(次干路辛七—次干路辛九),长约600m、规划干路二十一(规划干路十三—次干路辛九),长约290m、次干路辛九(规划干路二十—规划干路二十一),长约742m、次干路辛五(规划干路十三—次干路辛八),长约265m、次干路辛八(次干路辛五—规划干路二十二),长约320m,总长约2300m。

道路面积约4万平方米。

排水工程:管道管径300mm—2600mm。

二、编制依据
《规划干路二十道路(道路排水)工程施工图设计》
《规划干路二十一道路(道路排水)工程施工图设计》
《次干路辛五道路(道路排水)工程施工图设计》
《次干路辛八道路(道路排水)工程施工图设计》
《次干路辛九道路(道路排水)工程施工图设计》
《天津子牙循环经济产业区规划干路二十等五条道路的道路排水工程施工组织设计》
《天津市建设工程文明施工管理规定》
《天津市建设工程施工安全管理规定》
《加强施工现场文明施工管理和治理运输撒漏的主要措施》
三、雨期施工准备工作
(一)组织准备
项目部成立雨季施工领导小组,组成如下:
组长:
副组长:
值班表
(二)技术准备
工程施工前,组织有关人员按照方案要求进行技术交底,提出雨施计划,为施工提供技术准备。

(三)材料准备
(四)现场准备
雨季施工前,整理施工现场,由于现场施工、运输破坏的现场排水坡度重新整好,清理施工现场的排水沟,保证排水畅通。

检查场内外的排水设施。

确保排水设备完好,以保证暴雨后能在较短的时间排出积水。

施工现场道路进行硬化处理,沿道路两侧做好排水沟。

检查设备堆放场地,保证堆放场地高于现场地面,并进行硬化处理。

钢筋堆放场地进行夯实,并高于现场地面,用垫木将钢筋架起、苫盖。

避免因雨水浸泡而锈蚀。

检查施工现场水泥库、料具库,加工棚等的防雨情况,保证现场内棚库不渗漏。

检查现场各种机具、设备的防雨设施,保证机具入棚和具备防雨功能,机电设备机座均垫高,不得直接放置在地面上,避免下雨时受淹。

漏电接地保护装置应灵敏有效,雨季施工前检查线路的绝缘情况,做好记录,雨季施工期间定期检查。

四、雨季施工技术措施
(一)钢筋工程
钢筋堆放场地应夯实,并高于现场地面,用垫木将钢筋架起250mm,避免因雨水浸泡而生锈,加工好的钢筋雨天应覆盖,防止锈蚀,大风雷雨天气,施工钢筋工程应停止作业,防止雷电伤人。

检查施工现场水泥库、料具库,加工棚等的防水情况,保证现场内棚库不渗漏。

焊接施工:雨天现场焊接应停止作业,急需作业者必须搭设临时防雨棚,但中雨以上天气必须停止焊接作业,以防止焊接的热影响区由于淋雨而发生脆断。

(二)临时用电的防御安全措施
1、雨季期间应定期、定人检查临电设施的绝缘状况,检查电源线是否有破损现象,发现问题及时处理。

2、室外配电箱内应加工制作成防雨型,统一采用标准配电箱。

3、配电箱内必须安装合格漏电保护装置,及时检查漏电保护装置的灵敏性,并随时关好电箱门。

4、从事电气作业人员必须持证上岗,佩带好劳动保护用品,并应两人同时作业,一人作业,一人监护。

(三)道路工程
1)雨季石灰消解在保证石灰消解的前提下要掌握加水量偏小,防止水分偏大被雨淋湿,并根据实际情况,可保持一部分含块少的石灰不消解或少加水准备返软使用,大雨过后,应对石灰进行检测,检测结果合格后方可使用。

2)对于低于原地面高的路段,铺筑后需做出路拱和排水沟保证排水。

对当天未完成的路段,收工前也要做好排水工作。

3)碾压时如遇有弹软情况时必须进行返软处理,并做到当时碾压成活。

4)石灰要大堆堆存高处,以免雨水浸泡。

石料堆及石灰堆周围应设排水沟以便排水。

5)雨季施工应设专人负责气象联系及时收索天气预报做好防雨措施,充分调动各方面积极性不可坐等观望失去良机。

6)要及时掌握天气预报,指导施工,遇雨时立即停止上料,停止施工,被雨淋的还未碾压的混合料清除重铺。

(四)管道工程
1、排水措施
雨期施工时应采取确实可靠的排水措施,以保证整个地下结构顺利进行。

雨季施工直接影响边坡的稳定性。

针对此情况,沟槽底部及顶面各设置300×400 排水沟,沿沟槽两边贯通,由排水沟引流至集水井,用潜水泵抽至沟槽外围排水系统。

2、降水措施
雨季来临之际,地下水位往往比原水位要高,对地下管道施工影响较大,在沟槽未回填土之前,集水井抽水应随主体同步进行,使地下水位降至垫层面以下50cm,从而保证管道施工的安全和质量。

3、对沟槽边坡的措施
采取必要的加固防护措施,防止雨水流入施工沟槽内。

为保证边坡的稳定,边坡应放缓一些或加设支撑,并应加强对边坡和支撑的检查工作。

4、施工要求
雨期施工以防雨防汛为依据,做好各项准备工作。

在雨期施工中要求做到:
⑴、编制施工计划时,要根据雨期施工的特点,不宜在雨期施工的分项工程提前或拖后安排。

对必须在雨期施工的工程制定有效的措施,进行突击施工。

⑵、合理进行施工安排。

⑶、密切注意气象预报,做好防汛等准备,必要时应及时加固在建的工程。

⑷、做好建筑材料防雨防潮工作。

(5)、回填土施工
○1基坑回填土应连续进行,尽快完成。

施工中注意雨情,雨前应及时夯完已填土层,并做成一定坡势,以利排除雨水。

○2雨期土方回填施工应严格控制回填土的含水率,及时取样试验,将回填土的含水量控制在设计要求范围内,如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;必要时应事先对土源加以覆盖,避免出现橡皮土。

○3当回填土被雨水浸泡或出现“橡皮土”时,应挖出晾晒后重新回填。

5、雨季施工准备
⑴、现场排水。

施工现场的便道、设施必须做到排水畅通,尽量做到雨停水干,要防止地面水排入沟槽。

要做好边坡的处理防止滑坡和塌方。

⑵、原材料、成品、半成品的防雨。

水泥应按"先收先发""后收后发"的原则,避免久存受潮影响水泥的活性。

⑶、在雨期前应做好现场房屋、设备的排水防雨措施。

⑷、备足排水需用的水泵及有关器材,准备适量的塑料布,油毡等防雨材料。

五、雨季施工原则
本工程雨季施工阶段要完成排水、道路的施工。

施工任务繁重,为确保工程质量,搞好安全生产,保证各项计划指标任务的完成,必须从思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、组织落实、措施落实、物资落实、汛期施工做到有备无患,雨季施工总的原则是“做好排水、挡水、防水工作”,总的要求是,小雨不间断施工,大雨无重大损失,大雨期间暂停施工,大雨过后要对控制点进行复核,以便保证工程的顺利进行。

六、雨季施工注意事项
1、雨季前对于临建房屋等进行检查和修理,防止漏雨、漏电和其它不安全因素存在。

2、现场电焊机要搭设雨棚,其电气设备要有可靠接地措施,对电焊机把线、电缆线、胶皮线应检查是否老化、破损、不合格的胶线应调换和修理,防止漏电事故发生。

3、现场临时电源应进行全面检查,对各种线路应检查是否符合安全操作规程的要求,凡普通胶皮线,普通塑料线,只准架空铺设,不准随地拖设。

4、雷雨时工人不要走近架空电线周围10m以内区域,人若遭受雷击触电后,应立即采用人工呼吸急救并请医生采取抢救措施。

5、雨季来临前认真对管理人员和操作工人分级进行雨季施工的培训工作,加强个人的安全意识和质量意识。

6、雨季施工期间按照有关要求,应建立以项目经理为负责人的抗洪防汛指挥部详见防洪领导小组名单,组织精干的抗洪抢险队伍,汛期内主要领导要执行轮流值班制,发现险情立即指挥抢救和上报。
