屋面渗水修补方案及案例三篇

合集下载

屋面防水修缮工程案例分析

屋面防水修缮工程案例分析

屋面防水修缮工程案例分析屋面防水是保护建筑物免受雨水侵蚀的重要措施,但长时间的风吹雨打和日晒雨淋可能会导致屋面漏水,这时需要对屋面进行修缮。

本文将分析一些屋面防水修缮工程的实际案例,让读者了解屋面防水修缮的重要性以及需要注意的细节。

一、案例1:屋面老化导致漏水该案例发生在一座四层公寓楼。

原本安装在楼顶的屋面防水材料已经使用了超过20年,经过多年的曝晒,材料失去了防水功能,导致漏水问题。

在屋面防水修缮前,需要对屋面进行全面的检测。

在检测过程中,工作人员发现了多个漏水点,并且发现了一些地方的屋面已经被严重侵蚀,需要更换。

经过评估,工作人员决定重新做一遍屋面防水,使用高质量的材料,并且对一些老化严重的部分进行修补。

在开始工作之前,需要清理屋面上的污垢和灰尘,并且检查防水材料是否完好。

在装修过程中,需要注意高处安全。

屋面搭建的脚手架需要足够稳定,施工人员需要佩戴合适的安全帽和防滑鞋,确保人身安全。

经过两周的工作,整个屋面防水项目终于完成了。

大家对这个项目的工作非常满意,屋面被重新覆盖了一层防水材料,而漏水问题也得到了解决。

二、案例2:屋面防水工程失误该案例发生在一座新修建的商场。

商场打算在屋面铺设人行道,因此需要对屋面进行防水处理。

原本的屋面是有防水层的,但因为商场的特殊要求,工人需要重新铺设一层新的防水材料。

在工作开始之前,工人们应该对原始的防水层进行检查,以确保其完好无损。

然而,在实际施工过程中,工作人员没有对原始的防水层进行充分的检查和评估,也没有进行适当的清洁和处理,导致新的防水材料无法贴合在原始的防水层上面,屋面防水的效果无法保证。

经过几个月的使用,商场开始出现漏水问题。

调查后发现,问题出在工人没有对原始的防水层进行充分的检查。

更令人失望的是,工人们没有及时修补漏水点,导致漏水问题变得更加严重。

三、案例3:屋面防水漏洞该案例发生在一个公寓楼的顶层。

屋顶是用隔墙和屋面防水材料搭建的,但是漏洞依然存在。

房顶修复防水施工方案(3篇)

房顶修复防水施工方案(3篇)

第1篇一、工程概况本工程位于XX市XX区,项目名称为XX小区屋顶防水修复工程。

工程内容包括屋顶防水层修复、排水系统疏通及修复、屋顶保温层修复等。

工程总面积约为5000平方米。

本次施工旨在解决屋顶渗漏问题,提高屋顶的使用寿命和居住舒适度。

二、施工准备1. 人员准备- 组织成立专业的施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员等。

- 对施工人员进行专业技能培训,确保施工人员熟悉施工工艺和安全操作规程。

2. 材料准备- 防水材料:防水涂料、防水卷材、堵漏王、密封胶等。

- 保温材料:聚苯乙烯泡沫板、岩棉板等。

- 施工工具:切割机、搅拌机、刷子、滚筒、尺子、水平仪等。

3. 设备准备- 防水检测设备:红外线测温仪、防水漏点检测仪等。

- 保温施工设备:切割机、粘结机、压实机等。

4. 技术准备- 依据设计图纸和相关规范,编制详细的施工方案。

- 进行现场勘察,了解屋顶现状,确定施工难点和重点。

三、施工工艺流程1. 拆除原有防水层- 使用切割机将原有防水层切割成小块,方便清理。

- 使用铲刀将原有防水层、保温层等材料彻底清理干净。

2. 基层处理- 对基层进行清理,确保基层平整、干净、无油污、无杂物。

- 对基层进行打磨,提高基层的粘结性能。

3. 防水层施工- 涂料防水施工:- 按照涂料厂家提供的施工工艺进行操作。

- 先在基层上涂刷底漆,增强基层的粘结性能。

- 按照涂料配比进行搅拌,确保涂料均匀。

- 使用滚筒或刷子将涂料均匀涂刷在基层上,厚度应符合设计要求。

- 卷材防水施工:- 按照卷材厂家提供的施工工艺进行操作。

- 将卷材展平,去除气泡和皱褶。

- 使用粘结剂将卷材粘贴在基层上,确保卷材与基层粘结牢固。

4. 保温层施工- 选择合适的保温材料,按照设计要求进行切割。

- 使用粘结剂将保温材料粘贴在防水层上,确保保温材料平整、牢固。

- 使用压实机对保温材料进行压实,提高保温效果。

5. 排水系统施工- 清理排水沟,确保排水畅通。

屋面开裂渗水修补方案

屋面开裂渗水修补方案

屋面开裂渗水修补方案屋面开裂渗水是屋顶常见的问题,如果不及时修补,会对房屋造成严重的损害。

本文将介绍几种常见的屋面开裂渗水修补方案,帮助解决这一问题。

一、屋面开裂渗水的原因屋面开裂渗水的原因有很多,包括天气因素、材料老化、施工不当等。

例如,长期暴露在阳光下,屋面材料会因为温度变化而膨胀和收缩,导致开裂;同时,雨水的冲刷和风吹雨打也会加剧屋面材料的老化,进而导致渗水问题的发生。

二、修补方案1. 局部修补局部修补适用于小面积的开裂和渗水问题。

首先,清理开裂处的杂物和灰尘,确保表面干燥。

然后,使用屋面胶进行涂抹,填补开裂处。

等待胶水干燥后,可以使用防水涂料进行覆盖,以增加屋面的密封性。

2. 局部更换对于较大面积的开裂和渗水问题,局部修补可能效果不佳。

此时,可以考虑局部更换屋面材料。

首先,将受损的部分剥离,清理干净。

然后,选用与原材料相同的屋面材料进行更换。

在更换过程中,要确保新旧材料之间的转换处密封良好,防止再次渗水。

3. 整体翻新如果屋面开裂和渗水问题比较严重,局部修补和更换无法解决,那么就需要进行整体翻新。

整体翻新包括清理、修复和更换整个屋面的材料。

首先,清理屋面上的杂物和污垢,确保表面干净。

然后,修复所有的开裂和渗水问题,填补裂缝,加固结构。

最后,更换屋面材料,选择质量好、防水性能强的材料,确保屋面的长期使用。

三、预防措施除了及时修补开裂渗水问题,还应采取预防措施,避免问题的发生。

首先,定期检查屋面的状态,发现问题及时处理。

其次,定期清洗屋面,清除积水和杂物,保持屋面的干燥和清洁。

此外,可以选择防水涂料进行屋面涂覆,增加屋面的防水性能。

总结:屋面开裂渗水是一项需要及时处理的问题,否则会对房屋造成严重的损害。

针对不同程度的开裂渗水问题,我们可以选择局部修补、局部更换或整体翻新的方案来解决。

同时,我们还应该采取预防措施,避免问题的发生。

通过以上的修补方案和预防措施,我们可以更好地保护屋面,延长其使用寿命,确保房屋的安全和舒适。

屋面渗水修补施工方案

屋面渗水修补施工方案

屋面渗水修补施工方案我单位承建的XXXX工程,经过一段时间的雨水天气,客房屋面通风井周边发现渗水现象,局部女儿墙下方有渗水现象,客房屋面局部有渗水现象等,我单位相关人员到现场检查记录并分析原因,特制定如下修补方案,如在实施过程中,遇有大雨天气,将全面检查是否再有新的渗漏点,如有一并参照下例修补方法。

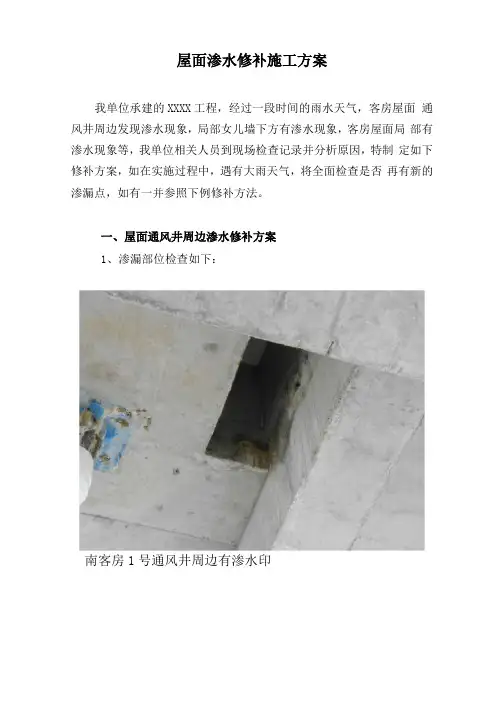

一、屋面通风井周边渗水修补方案1、渗漏部位检查如下:南客房1号通风井周边有渗水印南客房2号通风井周边有渗水印北客房1号通风井周边有渗水印客房2号通风井周边有渗水印客房4号通风井周边有渗水印客房4号通风井周边有渗水印客房5号通风井周边有渗水2、渗水原因分析:屋面APP热熔性卷材对基层含水率要求较高,由于当时工期紧,时间仓促,基层未相对干燥而影响施工质量。

屋面通风井周边发现有渗漏现象后,采用水不漏修补,因水不漏是硬性材料,可能受天气变化和热胀冷缩原因,导致原来渗漏处细微裂缝未处理好,雨水便沿着这些裂缝渗入室内。

3、屋面通风井周边渗水修补方法:1)、先将通风井高出屋面的翻边混凝土凿掉,翻边与屋面板交接处凿深5CM,翻边四周扩展凿至原屋面防水层完好部位且不少于30CM,并将基层用水冲洗干净;2)、翻边钢筋重新整理绑扎后,基层用砼界面剂先涂刷一道,再进行翻边支模,翻边底部10CM高用XXXXXGSG高强灌浆料浇筑,以上部分用C30细石砼浇筑完成,砼按规定养护后拆模;3)、翻边与屋面板交接处先做2厚聚氨酯防水涂膜,再做3厚聚酯胎自粘卷材,修补结束后做48小时蓄水试验(蓄水深度50MM),无渗水后恢复屋面做法。

刚性砼层与通风井边留30MM间隙用油膏灌实。

(见如下节点图)二、局部女儿墙下方渗水修补方案1、渗漏部位检查如下:客房3号〜4号房斜梁处渗水,上为女儿墙客房3号飘窗门边,女儿墙接缝处渗水倒印2、局部女儿墙下方渗水修补方案1)、先将女儿墙泛水及沿屋面扩展凿至原屋面防水层完好部位且不少于30CM,,长度为渗水点每边加1M,并将碎料清理干净;2)、做2厚聚氨酯防水涂膜,再做3厚聚酯胎自粘卷材,其余按屋面做法恢复。

屋面防水工程施工方案(3篇)

屋面防水工程施工方案(3篇)

第1篇一、工程概况1. 工程名称:某住宅小区屋面防水工程2. 工程地点:某市某区某住宅小区3. 工程规模:小区共有住宅楼10栋,屋面防水工程面积为15000平方米4. 工程内容:屋面防水、保温、隔热等5. 工程工期:60天二、施工准备1. 技术准备(1)熟悉设计图纸,了解屋面防水设计要求;(2)了解屋面防水材料的性能、规格、质量标准;(3)掌握屋面防水施工工艺流程和质量验收标准。

2. 材料准备(1)防水材料:防水卷材、防水涂料、密封材料等;(2)保温隔热材料:聚苯乙烯泡沫板、岩棉板等;(3)施工工具:切割机、滚筒、刷子、喷枪等。

3. 人员准备(1)成立施工队伍,明确各岗位人员职责;(2)对施工人员进行技术培训和安全教育;(3)确保施工人员具备相应的操作技能。

4. 施工设备准备(1)施工电梯、吊车等设备;(2)施工平台、脚手架等辅助设施;(3)安全防护设施,如安全带、安全网等。

三、施工工艺1. 施工顺序(1)清理屋面:将屋面上的杂物、油污、锈蚀等清理干净;(2)基层处理:对屋面进行打磨、修补,确保基层平整、干燥;(3)铺设保温隔热层:按照设计要求,铺设聚苯乙烯泡沫板或岩棉板;(4)铺设防水层:根据防水材料的不同,采用卷材法或涂料法进行施工;(5)施工细部处理:对屋面阴阳角、排水口、女儿墙等部位进行防水处理;(6)施工验收:按照质量验收标准进行验收。

2. 施工工艺(1)卷材法1)铺设基层:将基层清理干净,铺设防水卷材;2)焊接:采用电加热焊接或热风焊接,确保卷材接缝牢固;3)铺设防水层:按照设计要求,铺设第二层防水卷材;4)收尾处理:对屋面边缘、阴阳角等部位进行收尾处理。

(2)涂料法1)铺设基层:将基层清理干净,涂抹底漆;2)涂抹防水涂料:按照设计要求,涂抹防水涂料;3)施工第二层:涂抹第二层防水涂料;4)收尾处理:对屋面边缘、阴阳角等部位进行收尾处理。

四、质量要求1. 防水层应无裂缝、起泡、脱落等现象;2. 防水层与基层应粘结牢固,无空鼓;3. 防水层厚度应符合设计要求;4. 防水层表面应平整、光滑,无明显瑕疵;5. 防水层应具有良好的防水性能。

屋面防水工程施工方案三篇

屋面防水工程施工方案三篇

屋面防水工程施工方案三篇篇一:屋面防水工程施工方案第一章编制前言一、编制说明防水体系是否完好将直接影响到建筑物的正常使用功能甚至是影响到建筑物的使用年限及在一定程度上影响到结构稳固,所以是一个不能忽视及轻视的环节,完好的防水工程,可以达到或提高建筑物的使用功能。

而防水材料的选择是建筑工程防水的先决条件,防水设计、施工技术和科学管理是不可忽视的。

针对该工程的实际情况,我公司采用工艺先进、方法得当的设计原则进行防水设计。

二、编制依据1:根据XX小区建筑蓝图2:国家标准《建筑工程施工质量统一验收标准》(GB50300-20XX);3:国家标准《屋面工程技术规范》(GB50345-20XX);4:国家标准《屋面工程质量验收规范》(GB50207-20XX);5:本工程特点、现场施工条件、自然环境。

第二章工程概况及特点一、现场概况现拟在该工程屋面等部位做防水工程,根据我公司多年对防水工程施工经验,并结合本工程的实际特点,现针对本工程,拟定方案供业主及相关人员参阅。

二、防水做法9、10、15、16、20号楼屋面防水层采用4mm厚SBS-1自粘接防水卷材。

三、施工目标1.质量目标1)工程质量达到国家规定的合格标准。

2)工程质量达到设计要求和合同规定的标准。

2.工期目标根据甲方工期要求,集中人力、财力、物力确保工期不延误,在正常施工条件下按施工计划完成该项工程施工任务。

3.安全目标防止重伤、杜绝死亡,达到无重大伤亡事故、无重大机械事故、无火灾事故、无食物中毒事故等“四无”要求。

第三章选用防水材料介绍及其特点SBS-1自粘型防水卷材简介一、产品介绍苯乙烯—丁二烯—苯乙烯三嵌段共聚物即为SBSSBS改性沥青是以基质沥青为原料,加入一定比例的SBS改性剂,通过剪切、搅拌等方法使SBS均匀地分散于沥青中,形成SBS共混材料,利用SBS良好的物理性能对沥青做改性处理高聚物改性沥青自粘防水卷材以合成高分子聚合物改性沥青为涂盖层,纤维织物或纤维毡为胎体,粉状、粒状、片状或薄膜材料为覆面材料制成可卷曲的片状材料。

屋面防水补漏施工方案(3篇)

屋面防水补漏施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX小区屋面防水补漏工程2. 工程地点:XX小区3. 工程规模:小区共有住宅楼20栋,本次施工涉及15栋住宅楼的屋面防水补漏。

4. 工程内容:主要包括屋面防水材料的采购、施工、验收及售后服务等。

二、施工准备1. 技术准备(1)施工人员培训:对施工人员进行防水材料的性能、施工工艺、安全操作等方面的培训,确保施工质量。

(2)施工方案编制:根据屋面防水补漏的要求,编制详细的施工方案,明确施工步骤、材料要求、施工方法等。

2. 材料准备(1)防水材料:选择符合国家标准的防水卷材、防水涂料、堵漏王等材料。

(2)辅助材料:水泥、砂子、钢丝网、密封胶、塑料布等。

3. 工具准备(1)施工工具:剪刀、卷尺、切割机、喷枪、刷子、滚筒、刮刀等。

(2)检测工具:防水检测仪、压力表、防水试验器等。

4. 施工现场准备(1)清理屋面:将屋面上的杂物、油污、灰尘等清理干净。

(2)检查屋面:检查屋面是否有裂缝、凹陷、松动等情况,如有,应及时进行处理。

(3)搭建脚手架:根据施工要求,搭建稳固的脚手架。

三、施工工艺流程1. 基层处理(1)清理屋面:将屋面上的杂物、油污、灰尘等清理干净。

(2)修补裂缝:对屋面上的裂缝、凹陷、松动等情况进行处理,如用砂浆、钢丝网等材料进行修补。

(3)涂刷底漆:在基层处理完成后,涂刷底漆,以提高防水层的附着力。

2. 防水层施工(1)铺设防水卷材:根据屋面面积和卷材宽度,合理裁剪卷材,按照施工要求进行铺设。

铺设过程中,注意卷材的搭接、焊接、卷边等操作。

(2)涂刷防水涂料:在铺设防水卷材的基础上,涂刷防水涂料,以形成连续的防水层。

(3)施工缝处理:对屋面施工缝进行处理,如用密封胶、堵漏王等材料进行填充。

3. 保护层施工(1)铺设保护层:在防水层施工完成后,铺设保护层,如水泥砂浆、细石混凝土等。

(2)养护:保护层施工完成后,进行养护,以确保防水层的质量。

4. 验收(1)自检:施工过程中,对施工质量进行自检,确保符合要求。

住宅平屋面渗水修补方案

住宅平屋面渗水修补方案

住宅平屋面渗水修补方案一、问题诊断。

咱这住宅平屋面渗水了,这就跟人感冒流鼻涕似的,得先搞清楚为啥会渗水呢。

# (一)观察渗水位置。

在下雨天或者用水管模拟下雨,仔细瞅瞅屋面哪里渗水。

是在墙角呢,还是在屋面中间某个地方,又或者是沿着某个管道周围渗水,这些都要记清楚,就像侦探找线索一样。

# (二)分析可能原因。

1. 屋面防水层破损。

这就好比屋顶的“雨衣”破了个洞。

可能是时间久了,防水层老化、干裂;也可能是在屋面施工的时候不小心被尖锐的东西划破了,就像不小心用剪刀在雨衣上剪了个口子。

2. 排水系统堵塞。

如果屋面的排水口被树叶、杂物堵住了,雨水排不出去,就会在屋面“积成小水塘”,时间一长,水就可能从一些薄弱的地方渗进去,就像水满了就会从杯子的小缝隙里冒出来一样。

3. 屋面结构裂缝。

房子住久了,或者地基有点小变化,屋面的结构可能会出现裂缝。

这些裂缝就像小通道,雨水就顺着这些通道偷偷溜进屋里了。

二、修补材料准备。

知道了问题出在哪,咱们就得准备家伙事儿来修补了。

# (一)防水材料。

1. 防水涂料。

防水涂料就像给屋顶刷一层超级胶水,把那些渗水的小缝隙都堵住。

咱可以选择质量好的、适合屋面使用的防水涂料,像聚氨酯防水涂料就很不错,防水效果杠杠的。

2. 防水卷材。

如果屋面的破损比较大,那防水卷材就得登场了。

它就像一块超级大的防水胶布,把屋面的漏洞盖住。

常见的SBS防水卷材就很耐用。

# (二)其他辅助材料。

1. 工具类。

准备好刷子、铲子、扫帚这些工具。

刷子用来刷涂料,铲子可以把屋面那些松动的防水层或者杂物铲掉,扫帚就负责把屋面打扫干净,就像给屋面来个大扫除。

2. 密封材料。

像密封胶之类的东西也不能少。

在一些管道周围或者裂缝比较小的地方,密封胶就像个小卫士,把那些小缝隙密封得严严实实的。

三、修补步骤。

# (一)清理屋面。

1. 先用扫帚把屋面上的树叶、灰尘、杂物啥的都扫干净,就像给屋面洗脸一样,把脏东西都弄掉。

2. 对于那些顽固的污渍或者已经损坏的防水层部分,就用铲子小心翼翼地铲掉。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

屋面渗水修补方案及案例三篇篇一:屋面渗水修补方案一、目录二、工程概况........................................................ (2)三、原因分析........................................................ .. (2)四、施工方案........................................................ .. (3)五、施工准备........................................................ .. (4)六、施工工序........................................................ (5)七、后期主要控制点........................................................ (5)一、安全注意事项........................................................ .. (8)二、三、四、五、六、七、工程概况:1、上海城市文化广场项目总占地面积13972㎡,项目总建筑面积2780.75㎡,工程主体为钢筋混凝土框架结构,1#楼为地上一层,建筑高度为7.7m,建筑面积906.24㎡;2#楼为地上一层,建筑高度为7.1m,建筑面积374.48㎡;3#楼为地上二层,建筑高度为11.6m,建筑面积为1150.03㎡。

2、本工程结构抗震设防烈度为七度,设计使用年限为50年。

3、本工程±0.000,相当于绝对标高4.85M。

1#、3#房基础为桩+承台+地梁基础,2#房为承台+地梁基础;工程桩施工方法采用静压法沉桩,都选用预制混凝土方桩,其中桩顶标高为-1.950m,;2#房承台基础底标高为-1.200m。

4、本工程填充墙体采用加气混凝土砌块。

内墙至涂料结束,外墙分面砖、涂料铝板三种,地面铺贴地砖。

5、本工程水源为市政给水管网,拟从管网引入给水干管,供生活、生产、消防给水用。

八、原因分析:1、由于本工程2#房屋面层楼板砼浇筑阶段处于炎热夏季末期,施工期间温度较高,且屋面风大,混凝土在终凝前几乎没有强度或强度很小,或者混凝土刚刚终凝而强度很小时,受高温或较大风力的影响,混凝土表面失水过快,造成毛细管中产生较大的负压而使混凝土体积急剧收缩,而此时混凝土的强度又无法抵抗其本身收缩,因此产生龟裂。

2、混凝土内外水分蒸发程度不同而导致变形不同,产生干缩裂缝。

混凝土的干缩受水灰比的影响较大,水灰比越大干缩越大。

3、混凝土拌和后会产生一些碱性离子,这些离子与某些活性骨料产生化学反应并吸收周围环境中的水而体积增大,造成混凝土酥松、膨胀开裂。

4、混凝土配合中,沙的种类偏细,另外就是塌落度偏大,造成混凝土初凝时产生不规则的裂纹。

九、5、在浇筑过程中人工振捣不密实,以及磨平收光的时间掌控不准时,造成裂纹渗水现象。

十、施工方案:项目部针对以上渗水处的修复进行商讨并最终确定出修复方案。

1、针对屋面渗水的检查情况和渗水程度均在图纸上进行标注,并制定出修补台账。

管理模式采用谁跟踪谁签字,谁签字谁负责。

2、在修复时:进行专人跟踪,专人修复,修复的施工作业人员必须是认真负责的,在修复时,根据漏、渗透水情况采用不同的修复方法。

1)、渗透处,只是表面湿润,不成股流下的:采用在结构板面上刷水泥防水涂膜进行处理,在涂刷前将结构板表面清理干净,用水湿润,然后进行涂刷。

涂刷厚度为1.2厚。

2)、渗透处,表面有明显的水波的,根据裂缝的宽度、深度及环境,选用“911”作为灌浆料,进行压力灌浆:凿去渗水处表面的松动混凝土及杂物,并用水清洗干净缝口→粘贴灌浆嘴阀(或者钻孔埋设灌浆针)→再用电动压力机(压力为2Mpa)将水溶性聚氨酯,从灌浆管注入渗水裂缝内→注浆时缓慢进行→直至有浆料开始从裂缝渗出来为止→检查清理→面层处理。

3)、待渗水地方处理好以后,在屋面基层上涂刷二道聚氨酯911防水涂膜,第一道涂刷与第二道涂刷相互垂直方向,干燥后进行淋水试验或蓄水试验进行验收,蓄水厚度为3mm-5mm,蓄水时间为48h,必须达到不渗水和无水纹才能进行保护层恢复,试验时必须通知甲方监理进行检查认可。

4)、蓄水试验后仍有明显渗水处,将结构表面清理干净,看有没有砼质量通病,若有蜂窝的必须进行凿除,并重新浇筑,浇筑前应将砼中的小石子露出,成凹凸状,用水湿润并刷水泥浆,用高一标号的混凝土进行浇筑,浇筑的砼应掺入膨胀剂,模板的支设必须用顶托,严禁用铁丝和铁线。

砼终凝完成后并及时养护,养护必须用麻袋或草帘子湿润覆盖。

养护时间不应少于72小时。

养护期满后且砼强度达到设计值的75%方能拆除模板。

拆除后应进行淋水试验或蓄水试验进行验收,必须达到不渗水和无水纹才能进行保护层恢复。

十一、、防水涂刷蓄水试验合格后,采用20厚1:3水泥砂浆粉刷保护层。

然后再进行屋面构造的下道程序。

十二、施工准备:1)人员的准备:修补的人必须为责任心强,有经验的人,要求工人3人以上,专职管理员最少1人。

2)材料、工具准备:记录本:施工平面布置图,台账薄,工序交接单,粉笔;砼浇筑工具:凿子,铁锤,灰刀,水桶,猪毛刷,给水软管等混凝土浇筑时使用的工具;养护材料:草帘子,麻袋或棕垫修补材料:水泥、防水剂,膨胀剂,聚氨酯911。

十三、施工工序:1、检查2、漏点上图3、建立台账4、找平层凿除,基层处理5、验收6、通知甲方、监理进行试验7、复查8、(不合格)返回第4项,(合格)消帐办理工序交接单9、找平层修复十四、后期主要控制点十五、就屋面渗漏的原因,经过几个工地的经验和房地产开发公司对防水的重视,加上今年的雨季时间较长,以及上海的天气情况,在以前在非雨季施工成型的样板房的屋面阴阳角,外墙窗泛水处等就出现渗漏现象,个别顶楼也出现渗漏现象,在后期维修时,找渗漏点非常难。

我们通过观察发现,每当下大雨时,雨水非常大,雨流非常急,下雨的方向同屋面成一定角度,雨水就会呛入卷材内部。

在卷材下面流淌。

封檐板就存在了乳白色水垢,屋面瓦渗透下经过水泥沙浆结合层,保护层和水泥沙浆找平层及密实度不理想屋面板混凝土渗入室内,形成屋面渗漏。

就其形成渗漏的原因,施工时每个施工环节质量精度不够也就是与现行的质量规范的要求有一定差距才产生以上问题。

十六、现就屋面渗漏问题的每个环节进行分析及防治方法。

十七、1、屋面模板的支设十八、屋面模板支设是整个屋面系统的一个关键部分。

它关系到屋面的坡度及屋面上的钢筋绑扎、混凝土施工的稳定性,安全性,可靠性,这就要求支模牢固、稳定、有足够抗击一切荷载的能力。

在施工前,要求技术员对技术工人进行技术交底,使工人领会设计意图,以及高空作业一切安全注意事项。

施工时找好屋面的水平,特别是屋面板材,要注意阴阳角处的板材连接一定要密实,板缝调整好,容易跑浆的地方要堵好,配套工种预留孔洞一定要留的牢固不位移。

模板表面刷上隔离剂,拆模板时混凝土表面观感好、质量好,如:板缝不堵好,混凝土跑浆,拆模板时混凝土出现蜂窝、麻面、狗洞、混凝土密实度不好是混凝土抗渗性不好的主要原因之一。

十九、2、屋面混凝土施工二十、在屋面混凝土施工前,认真检查屋面模板的平整度及缝隙,已绑好的钢筋位置是否准确,上下屋面层钢筋网片的距离,确保混凝土钢筋保护层厚度,在上下屋面钢筋网片之间安放铁马镫,使整个屋面钢筋网片的厚度一样,这样就保证了施工完的混凝土厚度一致。

二十一、3、屋面混凝土的裂缝产生的原因及预防二十二、在混凝土施工时,混凝土配制是关键,水灰比太大,坡屋面混凝土不易成型易流淌,水灰比太小,混凝土太干,成型后混凝土密实度不好,强度低。

在打混凝土前,我们要试配出最佳水灰比的混凝土。

易成型、和易性好,施工时,首先采用人工混凝土初次找平,然后用平板振捣快拉振实的方法,人工找平多次碾压,确保表面平整密实光洁。

屋面阴阳角的混凝土要一次施工到位,避免混凝土成型后,再人工修整影响混凝土强度,施工后的混凝土要及时养护。

大面积混凝土因温度的变化,易产生混凝土表面龟裂缝,其裂缝产生的大小,与所用水泥品种、骨料、外加剂有直接关系。

为了更好地保证工程质量,我们从几个方面进行预防措施。

尽量选用低热量或中热量水泥,如:矿渣水泥,粉煤灰水泥等。

减少水泥用量,尽量控制在450kg/以下。

降低水灰比,一般混凝土的水灰比控制在0.6以下。

改善骨料级配,掺入粉煤灰或高效减水剂等来降低水化热。

改善混凝土的搅拌工艺。

在混凝土中加入一定量具有减水增型缓凝作用的外加剂,改善混凝土流动性、和易性、降低水化热。

大体积混凝土水化热量大,要合理安排施工工序,分层,分块对称流程,便于散热。

是加强混凝土养生工作,及时用湿润得草帘麻片等覆盖,注意洒水养护,适当延长养护时间,增强混凝土自身抗渗漏性。

减少混凝土裂缝产生的可能性,同时减少屋面出现渗水的可能性。

裂缝的出现不但会影响结构的整体性和刚度,还会引起钢筋的锈蚀,降低混凝土耐久性和抗渗能力,降低建筑物的使用寿命。

因混凝土裂缝的产生,给使用者带来无尽的烦恼,因为维护难度大、危险高、查找原因难、费用大,所以我们在施工时一定要严加注意,避免上述问题出现。

4裂缝的处理混凝土裂缝的处理方法有以下几种方法:修补法,涂浆、嵌缝封堵法、结构加固法、混凝土置换法等方法。

我们在施工中最常用得的是表面修补法,它主要适用于稳定和对结构承载能力无影响的表面裂缝进行处理。

通常在混凝土表面涂刷沥青等防腐材料,为了防止混凝土受各种力的作用影响裂缝继续开裂。

在裂缝表面粘贴玻璃纤维布等措施。

当混凝土裂缝比较严重时,就可以用涂浆、嵌缝封堵法和混凝土置换法,解决裂缝继续发展。

6屋面卷材铺设在屋面卷材施工时要在阴阳角处,要按规范要求,增设附加层,落水口处,出屋面臭气孔根部要增加附加层,确无渗漏问题的出现。

我们都要按规范要求进行施工,卷材防水要保证卷材的搭接长度,粘贴牢固,挂瓦的搭接长度要符合要求,坐浆挂瓦,让我们的工程经受住时间的考验,降低维修费用,延长使用寿命。

在屋面防水施工时加大防水层的保护,结构必须达到自防水。

二十三、安全注意事项:1、在屋面施工时,必须要有临边防护,并且有水平兜网。

施工人员必须配戴安全带和安全帽。

2、在施工前必须进行安全技术交底和三级安全教育。

3、在屋面剔打、凿除是必须拍专人在楼下看守,并且设置警示带和相关标识。

4、在施工完成时必须做到工完场地清。

5、使用的梯,必须有防滑措施,不得一人私自操作。

篇二:屋面渗水修补方案案例一、工程概况:1、上海城市文化广场项目总占地面积13972㎡,项目总建筑面积2780.75㎡,工程主体为钢筋混凝土框架结构,1#楼为地上一层,建筑高度为7.7m,建筑面积906.24㎡;2#楼为地上一层,建筑高度为7.1m,建筑面积374.48㎡;3#楼为地上二层,建筑高度为11.6m,建筑面积为1150.03㎡。
