工程盾构区间监测方案
盾构隧道测量方案

盾构施工地面监测方案1、概况1.1、工程概况深圳地铁5号线土建2标盾构施工共包括三个区间,分别是:翻身站~灵芝公园站、灵芝公园站~大浪站、大浪站~同乐站。
翻身站~灵芝公园站设计起止里程CK4+196.34~CK5+461.66。
其中左右线CK4+196.34~CK4+410各213.66m为矿山法施工暗挖隧道;左线盾构区间CK4+410~CK5+461.66,长1265.32m;右线盾构区间CK4+410~CK5+461.66,长1252.68m; 灵芝公园站~大浪站起点里程为CK5+686.661,左线隧道设计终点里程为CK6+265.602,长578.941m;右线设计终点里程为CK6+109.605,长422.944m; 大浪站~同乐站区间起点里程为CK6+588.140,左线隧道设计终点里程为CK7+201.660,长613.520m;右线设计终点里程为CK7+241.200,长653.060m。
1.2、施工总体方案投入两台海瑞克复合式土压平衡盾构机(配备保压泵碴装置),两台从同乐明挖区间盾构井站先左线、后右线下井始发,由北向南沿创业路掘进;至大浪站,过站;再从大浪站南端始发、掘进,进入灵芝公园站北端头井吊出转场。
两台分别再从翻身站北端始发,通过矿山法隧道,由南向北掘进,至灵芝公园站南端头井吊处,退场。
为了确保盾构机从同乐~大浪~灵芝站和翻身~灵芝站三个区间顺利准确的进行掘进施工,对翻身~同乐站三区间的地面导线点联测控制导线测量,地面高程测量为盾构机掘进前施工奠定基础。
2、编制依据《地下铁道、轻轨交通工程测量规范GB50308-1999》《广州地铁三号线工程施工测量管理细则》《工程测量规范》(GB500026-93)《城市测量规范》(CJJ8-99)《铁路测量规范》(TBJ101-85)3、仪器设备配置4、施工测量组织机构整个区间施工中,项目经理部设测量主管一名,负责具体的施工测量工作管理及安排;专职测量工程师二名,负责现场施工测量放样及内业资料的整理;专职测量工三名。
区间盾构监测要求

区间盾构监测项目监测点的布设盾构区间监测点布置宜参照附图6。
5.7.1 区间盾构施工期间监测范围为区间隧道正上方沿线路中心线左右各1.5倍盾构中心埋深范围内的建(构)筑物、管线等,有特殊要求时监测范围应适当加宽; 5.7.2 盾构进出洞区域应布置地面深层监测点,布设位置如下图5.7.2所示:模拟监测点深层监测点图例:图5.7.2盾构进出洞施工地面环境监测沉降点布置平面图5.7.3 深层点的埋设方法为:在地面深层沉降监测点布设时须穿透路面结构硬壳层,沉降标杆采用Φ25mm 螺纹钢标杆,螺纹钢标杆应深入原状土60cm 以上,沉降标杆外侧采用内径大于13cm 的金属套管保护。
保护套管内的螺纹钢标杆间隙须用黄砂回填。
金属套管顶部设置管盖(如附图9),管盖安装须稳固,与原地面齐平;为确保测量精度,螺纹钢标杆顶部应在管盖下20cm 为宜。
深层监测点埋设结构如图5.7.3所示:图5.7.3深层监测点埋设示意图5.7.4 盾构进出洞以外区域地面监测点应在上、下行线轴线上方以1点/5环间距布设,每40环布置一地面沉降监测剖面,剖面点间距以5~10m为宜,应先密后疏,最远点应位于盾构底埋深1.5倍范围外,监测点宜按环号进行编号。
5.7.5 隧道沉降、收敛测量测点为每5环布设1点,在某些特定部位可适当加密,点位应考虑观测方便又能长期保存,测点一般设在隧道拱底。
5.7.6 周边环境监测1 隧道正上方及盾构沿线路中心线左右各1.5倍盾构中心埋深范围内建(构)筑物、管线等周边环境应布设监测点。
2 建(构)筑物测点布设参考基坑周边建(构)筑物的布点原则。
3 地下管线测点布置:1)管线监测点间距宜为5~20m,与隧道轴线垂直或接近垂直相交管线测点间距不宜大于6m(须兼顾管线结构型式),与隧道轴线平行或小角度斜交管线测点间距不宜大于20m,距离最近一排管线所设置的垂直位移和水平位移监测点宜为共同点;2)其它布点原则参考基坑周边管线的相关布点原则。
盾构工程施工测量和监控量测方案

盾构工程施工测量和监控量测方案1 施工测量1.1 控制测量为确保施工控制点的稳定可靠,测量与相邻标段测量点联测闭合,对地面首级和二级控制网点进行同等精度的复测工作。
(1)复测按照招标文件的要求及《城市轨道交通工程测量规范》GB50308的规定,施工前,测量队对业主在交接桩时提供工程范围测区精密控制网、精密水准点等进行复测。
复测时按照首级控制网点同等精度进行观测,并与邻近标段的平面和高程控制网点进行贯通联测,做好工程测量的相互衔接。
将复测成果书面上报监理单位。
在工程施工期间,每两个月对首级控制网复测一次,并将复测成果上报监理单位。
如监测发现施工场地周围的地面有变形时,及时对首级控制网进行复测,增加复测频率,确认控制点无误后才可以继续使用。
如发现首级控制网测量超出规范允许范围时,立即报告监理单位,重新交桩后才可以使用首级控制网。
(2)控制测量复测工作完成后,在首级控制网点的基础上,根据工程项目的施工需要并结合本标段工程特点城市道路交通建筑物等实际情况定平面和高程控制网方案,现场选点埋设控制网标石后组织施测。
(3)平面控制测量为满足施工需要,严格地按四等导线测量规范增设了导线点,在盾构竖井处适当位置增设了精密导线点和精密水准点。
将新增设的控制点与地面首级控制网进行了联测,确保竖井投点在多方控制中。
盾构始发井投点测量为指导盾构掘进施工,必需把导线数据导入始发井强制对中平台上,施工完成到设计标高时,根据现场的实际情况和现有的仪器设备,采用投点仪投点(投点仪标称精度不低于1/30000),把井口上测设的为了提高投点精度,在竖井口长边对角适当位置设置投点P1,P2点,如图10-1-1-1。
然后利用地面上的控制网进行联测,将测量数据进行平差后,计算出P1、P2各点的坐标(或用前方交会法,定出P1、P2各点),将P1、P2点投在井下的投点板上,如图10-1-1-2所示。
为了检核投点精度,在井上作多次投点,投在投点板上的P1′、P2′、P1″、P2″…点。
盾构区间监测方案

XX地铁XX号线XXX站~XXX站区间盾构法隧道施工监测方案编写:审核:日期:监测单位:目录一、工程沿线环境概况‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥3二、监测依据‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥4三、监测目的‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥5四、监测项目‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥5五、监测点的布设与埋置‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥5六、监测控制网布设及各项监测项目的监测方法‥‥‥‥‥‥‥15七、监测频率及监测报警值‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥17八、仪器设备‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥18九、监测质量保证措施‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥19盾构法隧道施工监测方案一、工程沿线环境概况1、XXX站~XXX站:该区间段为单线单洞圆形隧道,设计起止里程为:右DK16+067.9~右DK17+1.7m(左DK17+67.2m),右线全长933.8m,左线全长1002.268m。
其中设防灾联络通道及水泵房一座。
该区间段自XXX站南端头始发,以直线推进开始,过渡至直缓,再到缓圆、圆缓、缓直、直缓、缓圆、圆缓、缓直到XXX站。
隧道沿线均在市区主要道路干线及商业、居民区建筑物下;盾构自XXX 站始发后,沿XX路向南推进约290米后(即在左KD16+790m处)进入楼房集中区,楼房集中区域长约690m(楼房集中区内房屋简介见P7~P8之表1);隧道沿线地下设施较为复杂,主要为雨水、污水管线及自来水管等。
2、XXX站~XXX站:该区间段为单线单洞圆形隧道,设计起止里程为:右DK17+292.7~右DK17+747.455m,右线全长454.755m(左线全长475.757m)。
其中设防灾联络通道及水泵房一座。
该区间段自XXX站北端头始发,向北推进约40m后进入XX路与XX路的十字交叉路口,推进约140m后进入楼房集中区域下方,隧道沿线上方主要为交通繁忙的十字路口及众多的建筑物(建筑物集中区内房屋简介见P9~P10之表2);沿线地下设施复杂,主要为雨水、污水管线等。
盾构施工专项测量施工方案

盾构施工专项测量施工方案
一、前言
盾构施工是一种现代化的地下工程施工方法,其施工需要精确的测量工作作为基础保障。
本文将介绍盾构施工中专项测量的施工方案,包括测量准备工作、实际施工过程中的测量方法和注意事项等内容。
二、测量准备工作
1. 确定测量任务
在进行盾构施工前,需要确定需要进行的测量任务,包括地表控制点的设置、隧道轴线控制等。
2. 准备测量设备
准备好合适的测量设备,包括测距仪、全站仪、水平仪等,确保设备的精度和准确性。
三、施工过程中的测量方法
1. 地表控制点设置
在盾构施工现场周围设置地表控制点,用于确定隧道的位置和方向。
2. 隧道轴线控制
通过测量隧道隧道轴线的位置和方向,确保隧道施工的准确性和质量。
3. 岩体位移监测
通过测量岩体的位移情况,监测盾构施工对周围岩体的影响,确保隧道施工的安全性。
四、注意事项
1. 测量精度
在进行施工测量时,要保证测量的精度,避免因测量不准确引起的施工质量问题。
2. 施工环境
考虑施工环境对测量的影响,采取相应的措施保证测量工作的顺利进行。
3. 实时监测
建立实时监测系统,及时掌握隧道施工过程中的测量数据,发现问题及时调整。
结语
盾构施工专项测量施工方案是保障盾构施工质量和安全的重要保障措施,通过
合理的测量工作可以确保施工的顺利进行。
希望本文所介绍的内容对盾构施工测量工作有所助益。

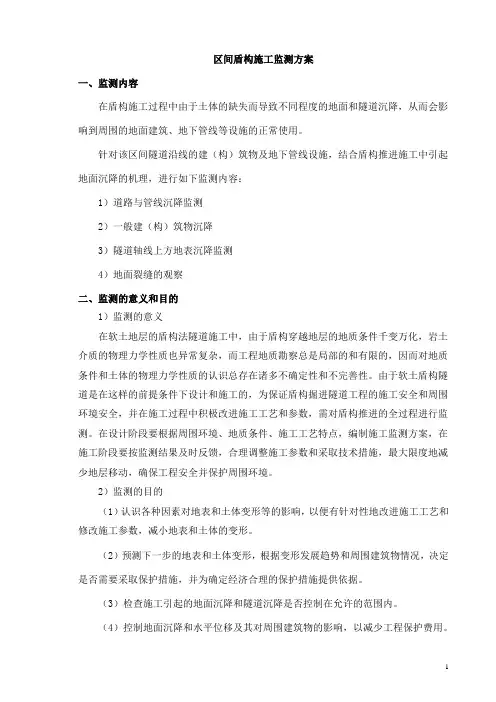

区间盾构施工监测方案

区间盾构施工监测方案一、监测内容在盾构施工过程中由于土体的缺失而导致不同程度的地面和隧道沉降,从而会影响到周围的地面建筑、地下管线等设施的正常使用。
针对该区间隧道沿线的建(构)筑物及地下管线设施,结合盾构推进施工中引起地面沉降的机理,进行如下监测内容:1)道路与管线沉降监测2)一般建(构)筑物沉降3)隧道轴线上方地表沉降监测4)地面裂缝的观察二、监测的意义和目的1)监测的意义在软土地层的盾构法隧道施工中,由于盾构穿越地层的地质条件千变万化,岩土介质的物理力学性质也异常复杂,而工程地质勘察总是局部的和有限的,因而对地质条件和土体的物理力学性质的认识总存在诸多不确定性和不完善性。
由于软土盾构隧道是在这样的前提条件下设计和施工的,为保证盾构掘进隧道工程的施工安全和周围环境安全,并在施工过程中积极改进施工工艺和参数,需对盾构推进的全过程进行监测。
在设计阶段要根据周围环境、地质条件、施工工艺特点,编制施工监测方案,在施工阶段要按监测结果及时反馈,合理调整施工参数和采取技术措施,最大限度地减少地层移动,确保工程安全并保护周围环境。
2)监测的目的(1)认识各种因素对地表和土体变形等的影响,以便有针对性地改进施工工艺和修改施工参数,减小地表和土体的变形。
(2)预测下一步的地表和土体变形,根据变形发展趋势和周围建筑物情况,决定是否需要采取保护措施,并为确定经济合理的保护措施提供依据。
(3)检查施工引起的地面沉降和隧道沉降是否控制在允许的范围内。
(4)控制地面沉降和水平位移及其对周围建筑物的影响,以减少工程保护费用。
(5)建立预警机制,保证工程安全,避免因结构和环境安全事故引起的工程总造价增加。
(6)为研究土体性质、地下水条件、施工方法与地表沉降和土体变形的关系积累数据,为改进设计提供依据。
(7)为研究地表沉降和土体变形的分析计算方法等积累资料。
三、监测实施的重点1)各区间沿线建(构)筑物2)隧道影响范围内的管线四、监测内容的实施1)变形监测控制网的布设(1)变形监测控制网的起算点或终点要有稳定的点位,应布设在牢靠的非变形区。
盾构监测专项施工方案

#### 一、工程概况本工程为XX市地铁XX号线某区间隧道,全长约1.2公里,采用盾构法施工。
地下水位高,地质条件复杂,周边环境敏感。
为确保施工安全、质量和环境保护,特制定本专项施工方案。
#### 二、监测目的与意义1. 监测目的:- 确保盾构施工过程中,隧道结构及周围环境安全稳定。
- 及时发现和处理施工过程中可能出现的异常情况。
- 为后续施工提供数据支持,优化施工方案。
2. 监测意义:- 提高施工安全性,降低事故风险。
- 确保工程质量,提高施工效率。
- 保护周边环境,减少施工对周边居民的影响。
#### 三、监测内容1. 隧道结构监测:- 隧道内部位移监测。
- 隧道内部裂缝监测。
- 隧道衬砌厚度监测。
2. 周围环境监测:- 地面沉降监测。
- 地下水监测。
- 地下管线监测。
3. 施工过程监测:- 盾构掘进参数监测。
- 土压平衡监测。
- 注浆压力监测。
#### 四、监测方法1. 监测设备:- 高精度全站仪。
- 电子水准仪。
- 激光测距仪。
- 数字水准仪。
- 土压力传感器。
- 液压传感器。
2. 监测方法:- 采用埋设传感器的方式,实时监测隧道结构及周围环境。
- 定期进行地面沉降、地下管线监测。
- 监测数据通过无线传输,实时上传至监控中心。
#### 五、监测频率1. 隧道结构监测:每日监测一次。
2. 周围环境监测:每3天监测一次。
3. 施工过程监测:每班次监测一次。
#### 六、数据处理与分析1. 数据处理:- 对监测数据进行实时处理,确保数据准确性。
- 对历史数据进行统计分析,找出规律。
2. 数据分析:- 分析隧道结构及周围环境的变化趋势。
- 评估施工过程中可能出现的问题。
#### 七、监测控制标准1. 隧道结构监测:- 隧道内部位移不超过规范要求。
- 隧道内部裂缝宽度不超过规范要求。
- 隧道衬砌厚度符合设计要求。
2. 周围环境监测:- 地面沉降不超过规范要求。
- 地下水稳定。
- 地下管线无异常。
#### 八、监测人员组织与管理1. 组织机构:- 成立监测小组,负责监测工作的组织实施。
盾构区间施工监测方案

盾构区间施工监测技术方案二〇一四年十二月盾构区间施工监测技术方案编写:审核:批准:目录1. 方案编制依据及原则 (1)1.1编制依据 (1)1.2编制原则 (1)2. 工程概况 (1)2.1工程简介 (1)2.1.1 拟建工程的交通位置 (1)2.1.2 拟建工程的基本特性 (1)2.2工程地质水文 (2)2.2.1 工程地质 (2)2.2.2 水文条件 (4)2.3工程环境条件 (4)2.4工程的特点、难点及应对措施 (4)3. 施工监测技术方案 (5)3.1监测内容 (5)3.1.1 监测项目 (5)3.1.2 监测要求 (6)3.2监测点的设置 (6)3.2.1 监测点的布设原则 (6)3.2.2 地面监测点设置 (7)3.2.3 建(构)筑物监测点设置 (7)3.2.4 管线监测点设置 (7)3.2.5 管片衬砌变形监测点设置 (7)3.2.6监测点数量统计表 (7)3.3测量高程控制网 (8)3.3.1 建立高程控制网 (8)3.3.2 高程控制网的建立和联测 (8)3.4监测作业方法 (9)3.4.1 垂直位移监测 (9)3.4.2 净空收敛监测 (9)3.5监测频率和报警值的设定 (10)3.5.1 监测工作计划、周期及频率 (10)3.5.2 监测报警值 (11)4. 监测使用的仪器设备 (11)5. 监测人员组织与安全管理 (12)5.1 监测人员组织 (12)5.1.1 监测人员的构成及分工 (12)5.1.2 项目组人员组成: (12)5.1.3 项目管理网络: (12)5.2 安全文明作业的保障措施 (13)6. 监测信息反馈体系 (13)7. 监测质量及精度保证措施 (13)7.1 监测质量保证措施 (13)7.2 保证观测精度的几项必要措施 (15)8. 项目管理及信息化处理流程 (15)8.1项目管理 (15)8.2工作信息流程 (16)8.3信息施工保障 (16)9. 应急预案 (17)9.1应急小组 (17)9.2应急小组职责及工作程序 (17)10. 附表附图 (18)10.1 监测日报表样表 (18)10.2监测点平、断面布置示意图 (20)1. 方案编制依据及原则1.1 编制依据1)《工程测量规范》(GB50026-2007)2)《国家一、二等水准测量规范》(GB/T12897-2006)3)《建筑基坑工程监测技术规范》(GB50497-2009)4)《建筑变形测量规范》(JGJ8-2007)5)《地铁工程监控量测技术规程》(DB11/490-2007)6)《城市轨道交通工程测量规范》(GB 50308-2008)7)《盾构法隧道施工与验收规范》GB50446-20088)国家有关管线保护、管理、监督、检查的文件等9)业主提供的本工程相关勘察、设计文件和资料1.2 编制原则隧道施工过程中,盾构掘进会使地下土压力、孔隙水压力产生变化,地下土体的应力场平衡受到破坏,引起土体的位移和隆沉,从而会对地面的建筑物、构筑物、地下管线等物体的稳定产生影响。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
珠江三角洲城际快速轨道交通广州至佛山段金融高新区站~龙溪站区间盾构施工区间施工监测技术方案方案编制:审核:批准:中交集团隧道工程局有限公司二○○九年六月目录一、工程概况2二、技术方案编制依据2三、监测范围、内容及监测要求2四、各监测项目实施方案3(一)地表沉降41、监测仪器设备42、测点布设43、监测方法4(二)隧道隆陷41、监测仪器设备42、测点布设43、监测方法5(三)地面建(构)筑物监测51、监测仪器设备52、测点布设5五、信息化监测及成果反馈6(一)信息反馈流程6(二)监测成果报告71、监测成果日常报表的内容82、监测总报告的内容8六、监测工作质量控制措施9(一)质量保证体系9(二)质量保证措施10金融高新区站至龙溪站盾构施工区间金融高新区站至中间风井段施工监测技术方案一、工程概况珠江三角洲城际快速轨道交通广州至佛山段【金融高新区站至龙溪站区间】以直线延海八路下行。
两侧地面建筑物较少,无高层建筑。
主线在五丫口大桥南侧下穿珠江支流,珠江支流宽约100米,然后继续延龙溪大道下穿行。
本区间隧道平面最小曲线半径为800M,线路轨面埋深为14-26米,左右线间距18-11米,区间隧道最大线路纵坡为24.90/00,最小纵坡为4.0000/00.竖曲线半径为5000米。
区段隧道顶板主要位于<1>、<2-1A>、<2-1B>、<2-2>、<2-3>、<2-4>、<5-1>、<5-2>、中,区间盾构隧道用两台盾构机由东向西掘进,到达中间风井起吊。
二、技术方案编制依据1.珠江三角洲城际快速轨道交通金融高新区站至龙溪站盾构区间平纵断面及设计说明(含区间监测图);2.《城市轨道交通工程测量规范》GB50308-20083.《建筑变形测量规程》JGJ/T8-974.《工程测量规范》GB50026-20075.国家其他测量规范、强制性标准。
三、监测范围、内容及监测要求本方案包含监测范围为:珠江三角洲城际快速轨道交通金融高新区站至龙溪站盾构施工区间金融高新区站至中间风井段。
沿线既有管线及建(构)筑物详见表1。
具体监测项目、需用监测仪器、测量布置及监测频率如表1:表1四、各监测项目实施方案高程监测控制网,在不受地铁施工影响相对稳定的位置,埋设3个基点。
定期检查基点是否稳定。
地面沉降监测点采用钢筋埋入地表,顶端露出地表约1cm。
地面建(构)筑物及管线沉降监测采用在建(构)筑物的四个角埋设,其上端焊有半球形测头,当建(构)筑物很长时,适当在中间加密沉降监测点。
(一)地表沉降1、监测仪器设备水准仪2、测点布设根据规范和设计要求,每30米设一断面,过既有建筑物时加密每20米一断面。
为满足指导施工要求,拟在始发段(100米范围)和吊出井端头(100米范围)每20米设一个断面。
测点布置与隧道位置关系如图1。
3、观测应对测点进行连续两次观测,两次高程之差应小于±1.0mm,取平均值作为初始值。
沉降值计算:观测路线应组成起迄于基点的附合导线,以便进行平差处理,提高观测精度,然后按照测站进行平差,求得各点高程。
施工前,由基点通过水准测量测出隆陷观测点的初始高程H0,在施工过程中测出的高程为Hn。
则高差△H=Hn-H0即为沉降值。
(二)隧道隆陷1、监测仪器设备水准仪、钢尺、水平尺2、测点布设根据规范和设计要求,每5~10米设一断面。
为满足指导施工要求,拟在始发段(100米范围内)、吊出井端头(100米范围内)每3米(两环)设一个断面,其余区段每6米(4环)设一断面。
3、监测方法隧道隆陷监测是通过测量隧道内拼装完成的管片中心沉降或隆起来实现。
具体方法是:在离管片底部h高度处立水平尺,保持水平,取水平尺中心位置,用水准仪量测该中心处标高,通过该标高反算该对应里程管片中心(隧道中心)高程,与该里程管片中心(隧道中心)设计高程比较,即可得到隧道在该里程隆陷值。
观测方法采用精密水准测量方法。
基点和附近水准点联测取得初始高程。
观测时各项限差宜严格控制,每测点读数高差不宜超过0.3mm,对不在水准路线上的观测点,一个测站不宜超过3个,超过时应重读后视点读数,以作核对。
首次观测应对测点进行连续两次观测,两次高程之差应小于±1.0mm,取平均值作为初始值。
沉降值计算:观测路线应组成起迄于基点的附合导线,以便进行平差处理,提高观测精度,然后按照测站进行平差,求得各点高程。
施工前,由基点通过水准测量测出隆陷观测点的初始高程H0,在施工过程中测出的高程为Hn。
则高差△H=Hn-H0即为沉降值。
(三)地面建(构)筑物监测1、监测仪器设备水准仪2、测点布设根据规范和设计要求,在地面建(构)筑物底脚、基础四角布设嵌入式监测点,周围布设一定点位,监测各个点位在不同时间段的沉降值,从而分析整个建(构)筑物整体沉降和不均匀沉降(倾斜)。
测量方法同地表沉降监测。
测点布置与建(构)筑物位置关系如图2。
图2 地表建(构)筑物监测点布置示意图五、信息化监测及成果反馈(一)信息反馈流程监测的目的是根据监测结果及时反馈、指导盾构掘进施工:根据对地表沉降监测的结果及时调整盾构机掘进速度、刀盘转速、土仓压力、液压千斤顶推进压力等掘进参数,以充分发挥盾构机对不同地层的适应性,保证顺利掘进;根据对隧道隆陷监测的结果及时调整注浆压力、注浆量,保证隧道管片线性平顺,尽量减少管片拼装错台出现,及时发现隧道中心线是否偏离设计纵坡,以便及时采取措施;根据对隧道轴线(水平位移)监测的结果,及时发现盾构掘在掘进中是否偏离平面设计轴线,以便及时采取有效措施,避免质量事故的发生。
因此,实现监测过程的信息化,建立顺畅、高效的信息反馈渠道,及时、准确地反馈监测信息十分重要,本项目监测信息反馈流程如图3所示:图3 监测信息反馈流程图(二)监测成果报告对于现场采集到的各项监测数据,进行整体平差计算及测量精度统计,采用科学、合理的数据处理方法对监测成果进行整理分析,最终形成监测成果报告。
监测成果报告中应包含技术说明、监测时间、使用仪器、依据规范、监测方案及所达到精度,列出监测值、累计值、变形率、变形差值、变形曲线,并根据规范及监测情况提出结论性意见。
当监测结果达到警戒值或超出规范允许值时,必须停止施工并及时将相关监测结果上报监理部、业主,同时召集各方专家商讨解决方法。
1、监测成果日常报表的内容日常报表的内容,由以下几方面组成:(1)概述,内容包括工程进度概况和本次监测内容时间等。
(2)监测主要结果,给出各项目监测结果的最大值,判别是否达到警戒值。
(3)分析、评价及建议。
对监测结果作出分析、评价,提出建议意见。
(4)提供以下图表:①监测点点位布置图;②监测成果表;③监测项目变化速度、时间、监测项目变化量曲线图;各监测项目成果表格以直观的形式(如表格、图形等)表达出获取的与施工过程有关的监测信息(如被测指标的当前值与变化速率等),监测结果一目了然,可读性强。
2、监测总报告的内容工程结束时应提交完整的监测报告,监测报告是监测工作的回顾和总结,监测报告主要包括如下几部分内容:(1)工程概况;(2)监测依据;(3)监测精度和警戒值;(4)监测项目和各测点的平面和立面布置图;(5)所采用的仪器设备和监测方法;(6)数据处理和分析(监测数据处理方法和监测结果汇总表和有关汇总和分析曲线等);(7)对监测结果的评价和建议。
第(6)部分是监测报告的核心,该部分在整理各监测项目的汇总表、各监测项目时程曲线、各监测项目的速率时程曲线;各监测项目在各种不同工况和特殊日期变化发展的形象图的基础上,对隧道及周围环境各监测项目的全过程变化规律和变化趋势进行分析,提出各关键件或位置的变位的最大值,与监测限值进行比较,并简要阐述其产生的原因。
在论述时应结合监测日记记录的施工进度、施工工况,天气和降雨等具体情况对数据进行分析。
第(7)部分是监测工作的总结与结论,通过对监测各项结果的分析,对隧道盾构掘进的安全性、合理性和经济性进行总体评价,总结设计施工中的经验教训,尤其要总结根据监测结果通过及时的信息反馈中在对施工工艺和施工方案的调整和改进中所起的作用。
六、监测工作质量控制措施(一)质量保证体系保证本项目监测技术人员到位,持证上岗,满足岗位条件要求。
仪器、设备、工具到位,保证监测设备在校准、鉴定的有效期内运行。
拟投入测量人员和仪器设备分别如下表3、表4,监测人员资质及仪器鉴定证书附后。
表3表4表5注:○表示主要责任者;△表示次要责任者;□表示间接责任者。
(二)质量保证措施(1)监测高程控制网的布设基准点采用业主测量队交底水准点,加密水准点采用我单位上报并经业主测量队复测后的水准点。
工作点的选取应视观测点与基岩基准点的距离而定,初步确定为每个基准点联测三个工作点。
在整个路段,将所有的控制点(包括基准点、工作点)组成变形监测的高程监测控制网,网型应布设成能够有几何图形检验的闭合、附和及组成的网。
(2)观测点的施测主要使用电子水准仪观测,以消除人员引起的误差,根据电子手簿提示的限差决定是否复测,严格按整个线路返测站数比例决定是否全部重测。
(3)安全作业交通繁忙地段应注意作业安全,同时避免由此带来的误差,可选择合适的时间段观测,必要时派专人疏导线路。
