落地式脚手架搭设一般要求
2024年脚手架的搭设要求及注意要点(2篇)

2024年脚手架的搭设要求及注意要点1、落地式脚手架:脚手架外立面脚手架立杆与地(楼)面应有垫板作底座落地式脚手架应有上下通道(楼梯),梯板全密封,要有扶手。
落地式脚手架应有上下通道(楼梯)通达每层作业面。
脚手架用安全网四周全部围闭,只能通过安全通道进出。
脚手架平桥应铺钢网作脚手板,铺竹子、铺竹片板不防火、不安全。
脚手架的第一道平桥(以后每隔10m),平桥与建筑物之间应全密封。
平桥完全满铺钢筋网的脚手板。
每片钢筋网均用铁线固定脚手架在贴近地面处必须搭设纵横向的扫地杆超过24m高的脚手架与建筑物必须用刚性连接墙杆与立杆的连接点与主接点距离不应大于30cm。
2、悬挑式脚手架悬挑式脚手架应采用分段式:从力学分析从来来说,受力明确,节点处理可靠。
脚手架的第一道平桥(以后每隔10m),平桥与建筑物之间应完全密封。
完全密封的平桥要专人、定期清扫,以免增加荷载。
悬挑钢梁要安装牢固(最好焊接)产油上警示颜色,防止碰撞。
3、几个要注意的地方。
卸荷受力不明确:钢丝绳吊着大小横杆,再由大小横杆的扣件将力传给立杆。
万一扣件未完全锁牢或失效,则该立杆丧失支撑作用。
卸荷只卸荷外立杆,内立杆不卸荷,完全错误。
脚手架与建筑物之间从上到下没用一道平桥密封,是一大安全隐患。
卸荷的钢丝绳不是用法兰调节其的松紧度,而是用绳卡来代替,错误!2024年脚手架的搭设要求及注意要点(2)一、引言脚手架作为建筑工程施工中常用的设备之一,在提高施工效率、保证施工安全方面起到了至关重要的作用。
随着科技的不断进步,脚手架在设计、材料选择等方面也在不断创新。
本文将详细介绍2024年脚手架搭设的要求及注意要点,旨在为建筑施工方提供参考。
二、2024年脚手架搭设要求1. 设计要求在2024年,脚手架的设计要符合国家相关标准的规定,并考虑以下要求:(1)承重能力:脚手架的承重能力要满足施工工序及使用人员的需要,保障施工安全。
(2)稳定性:脚手架搭设后要能够稳定地支撑施工人员及材料,防止脚手架倾覆或发生其他安全事故。
落地式脚手架规范要求

落地式脚手架规范要求一、工程概况本项目为落地式脚手架规范要求施工方案,工程地点位于XXX市XXX区,为一栋地上20层、地下2层的多功能综合楼。
建筑高度为80米,建筑总面积约50000平方米。
根据工程特点,脚手架搭设是本工程的重要环节,为确保施工安全和工程质量,特制定本施工方案。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织施工人员学习国家相关法律法规、标准和规范,了解落地式脚手架的搭设要求及施工工艺。
2. 根据工程特点,编制详细的施工方案,明确施工工艺、施工顺序、施工要求等。
3. 对脚手架搭设人员进行安全技术交底,确保施工人员掌握相关知识和操作技能。
4. 制定脚手架搭设、使用、拆除等各阶段的安全检查制度,确保工程安全。
(二)、物资准备工作1. 根据施工图纸和工程量,计算所需脚手架材料数量,编制材料需用量计划。
2. 采购符合国家标准的脚手架材料,主要包括:- 钢管:φ48.3×3.6mm,用于搭设立杆、横杆、斜杆等;- 扣件:包括直角扣件、旋转扣件、对接扣件等;- 脚手板:采用符合国家标准的竹胶板或钢脚手板;- 安全防护网、密目式安全立网、水平安全网等。
3. 对采购的材料进行质量检查,确保材料符合国家标准和工程要求。
4. 建立材料管理制度,确保材料的使用、保管、回收等工作有序进行。
三、一般规定1. 本工程脚手架搭设严格遵守《建筑施工脚手架安全技术统一标准》、《建筑施工扣件式钢管脚手架安全技术规范》等国家相关法律法规及标准。
2. 脚手架搭设前,应进行现场勘查,根据工程实际情况制定搭设方案,并经审批后方可施工。
3. 脚手架搭设过程中,应定期对施工人员进行安全技术培训,提高安全意识,确保施工安全。
4. 脚手架材料应按照国家标准进行采购、验收、保管和使用,严禁使用不合格材料。
5. 脚手架搭设应按照施工方案进行,不得随意更改。
如需更改,应重新编制施工方案,并经审批后方可实施。
6. 脚手架搭设过程中,应设置安全防护措施,包括但不限于安全网、防护栏杆、警示标志等。

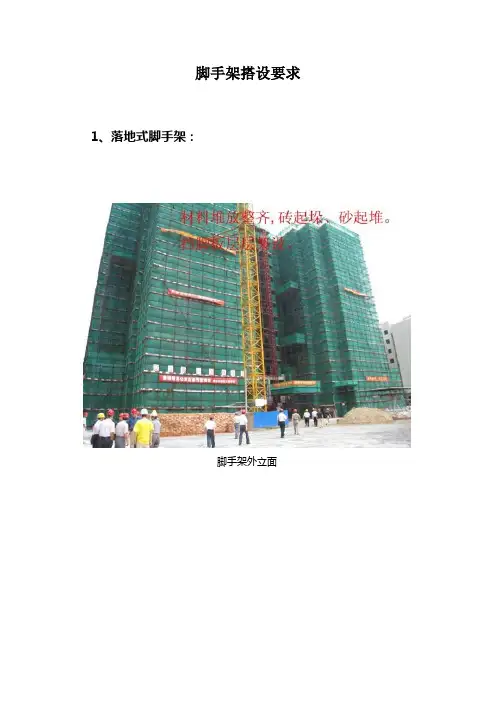

脚手架搭设要求

脚手架搭设要求 1、落地式脚手架:脚手架外立面脚手架立杆与地(楼)面应有垫板作底座落地式脚手架应有上下通道(楼梯),梯板全密封,要有扶手。
落地式脚手架应有上下通道(楼梯)通达每层作业面。
脚手架用安全网四周全部围闭,只能通过安全通道进出。
脚手架平桥应铺钢网作脚手板,铺竹子、铺竹片板不防火、不安全。
脚手架的第一道平桥(以后每隔10m),平桥与建筑物之间应全密封。
平桥完全满铺钢筋网的脚手板。
每片钢筋网均用铁线固定脚手架在贴近地面处必须搭设纵横向的扫地杆超过24m高的脚手架与建筑物必须用刚性连接连墙杆与立杆的连接点与主接点距离不应大于30cm 2、悬挑式脚手架悬挑式脚手架应采用分段式:从力学分析从来来说,受力明确,节点处理可靠。
脚手架的第一道平桥(以后每隔10m),平桥与建筑物之间应完全密封。
完全密封的平桥要专人、定期清扫,以免增加荷载。
悬挑钢梁要安装牢固(最好焊接)产油上警示颜色,防止碰撞。
3、几个要注意的地方。
卸荷受力不明确:钢丝绳吊着大小横杆,再由大小横杆的扣件将力传给立杆。
万一扣件未完全锁牢或失效,则该立杆丧失支撑作用。
卸荷只卸荷外立杆,内立杆不卸荷,完全错误。
脚手架与建筑物之间从上到下没用一道平桥密封,是一大安全隐患。
卸荷的钢丝绳不是用“法兰”调节其的松紧度,而是用绳卡来代替,错误扣件式钢管脚手架杆件搭接a接头不在同步内(立面),扣件式钢管脚手架杆件搭接纵向水平杆接长宜采用对接、用对接扣件连接,接头距主节点的距离为1/3跨度,同步或同跨内不宜有两个接头,在一个跨度内,隔一根杆件两个接头水平方向距离大于500mm。
立杆接长应对接,接头点距主节点小于1/3步距。
同一个步距内,隔一个杆件的接头,垂直方向高差为大于500mm。
主体结构施工落地脚手架使用扣件脚手架的居多,脚手架底层步距不应大于2m,脚手架立杆的纵距一般为1.2~1.8m;横距一般为0.9~1.5m。
纵向水平杆接长宜采用对接扣件连接,也可采用搭接。
落地式脚手架搭设的几点要求

落地式脚手架搭设的几点要求积极使用钢管式脚手架,逐步淘汰毛竹脚手架。
25M以下工程可以允许使用毛竹脚手架,但其材质、搭设方法必须符合有关要求。
脚手架严禁钢木、钢竹混搭,严禁不同受力性质的外架连接在一起。
(一)施工方案1、根据工程实际编制脚手架专项施工方案,方案有针对性,能有效地指导施工,明确安全技术措施。
2、搭设高度在25M以下的外架应有搭拆方案,绘制架体与建筑物拉结详图、现场杆件立面和平面布置图.3、搭设高度超过25M且不足50M的外架,应采取双钢管立杆或缩小间距等加强措施,除应绘制架体与建筑物拉结详图、现场杆件立面、平面布置图外,还应说明脚手架基础做法.4、搭设高度超过50M的外架,应有设计计算书及卸荷方法详图,绘制架体与建筑物拉结详图、现场杆件立面、平面布置图,并说明脚手架基础做法。
5、外架专项施工方案包括计算书及卸荷方法等必须经企业技术负责人审批并签字盖章. (二)立杆基础1、毛竹脚手架立杆需深埋地下30cm以上并支在垫木(块)上,基础夯实后落地顶撑支设在木板或水泥垫块上,并设纵横相连扫地杆。
立杆基础埋深上部分采用砼浇筑的可不设扫地杆。
2、钢管脚手架基础平整夯实,砼硬化,落地立杆垂直稳放在金属底座、砼地坪、砼预制块上,设纵横相连扫地杆。
3、立杆基础外侧设置截面不小于20×20cm的排水沟,并在外侧设80cm宽以上砼路面。
4、外脚手架不宜支在屋面、雨棚、阳台等处,确因工程需要搭设的脚手架,要分别对外架和屋面、雨棚、阳台等部位的结构稳定性进行计算并采取有效安全措施。
其设计计算书和安全措施须经企业技术负责人审批签字盖章。
(三)架体与建筑物拉结1、脚手架与建筑物按水平方向不大于7M,垂直方向不大于4M设一拉结点。
拉结点在转角和顶部处加密,即在转角1M以内范围按垂直方向不大于4M设一拉结点,顶部80cm 以内范围按水平方向不大于7M设一拉结点。
2、钢管外架拉结点应刚性拉结;毛竹外架采用2根并联8号铅丝加套管的柔性拉结(既拉又撑)。
脚手架工程搭设要求

脚手架工程搭设要求1、落地式脚手架(1)基本要求1)要有足够的面积,满足工作操作,材料堆置和运输的需要。
2)坚固、稳定,能满足施工中的各种荷载和气候条件作用下不变形、倾斜、摇晃。
3)搭拆简单,搬移方便,能多次周转使用。

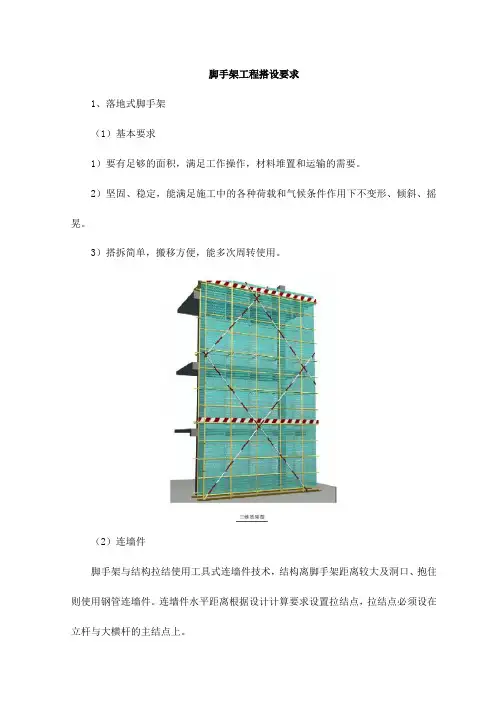

(2)连墙件脚手架与结构拉结使用工具式连墙件技术,结构离脚手架距离较大及洞口、抱住则使用钢管连墙件。
连墙件水平距离根据设计计算要求设置拉结点,拉结点必须设在立杆与大横杆的主结点上。
工具式连墙件(3)剪刀撑1)脚手架外侧立面整个长度和高度上连续设置剪刀撑;2)每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的倾角宜在45°~60°之间。
3)剪刀撑斜杆的接长应采用搭接或对接,采用搭接连接时,搭接长度不小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不小于100mm。
4)剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线离主节点的距离不宜大于150mm。
(4)架体内封闭脚手架施工层内立杆与建筑物之间应采用脚手片或木板进行封闭。
(5)脚手架底部垫槽钢脚手架底部安装示意图(6)外架排水沟脚手架排水沟示意图2、悬挑式脚手架(1)悬挑脚手架的悬挑梁必须选用不小于14号的工字钢,其型号必须经过设计计算确定。
(2)悬挑梁上表面应加焊钢筋以固定立杆,每道悬挑梁均应加设斜拉钢丝绳。
落于结构上的锚固段应是悬挑段的1.25倍,且必须采取两道锚固。
(3)脚手架基础应按规范要求沿纵横方向设置扫地杆,在横杆上方沿脚手架长度方向铺设木枋,并满铺木板进行防护。
(4)脚手架底座立杆内侧应设置180mm高踢脚板。
悬挑架工字钢之间用模板封闭悬挑架工字钢之间用模板封闭防护悬挑架采用工具式预埋件3、悬挑防护棚为防止主楼坠落物掉至下面操作人员,确保安全,在主楼脚手架处搭设悬挑防护棚。
防护棚预埋件采用短钢管,间隔3m设置一道,内侧预埋件设置于楼板上,埋入深度大于等于100mm,外侧预埋件设置于楼板梁上,埋入深度大于等于500mm。
落地式脚手架搭设注意事项

落地式脚手架搭设注意事项1、脚手架基础:浇筑100mm厚1200mm宽C20素混凝土垫层,外架硬化外侧做150mm*150mm*1500mm的排水沟;2、定位放线:按照落地脚手架立杆布置图中的要求,先将建筑角部位置的立杆位置确定出来,然后用墨线将内外架体横杆的投影线弹在砼基础上面,并沿投影线依次确定其他立杆的位置;3、垫板铺设:在脚手架基础上铺设垫板后搭设脚手架,垫板采用木方与胶合板组合装钉而成,厚60mm,长度1500mm~3000mm、宽度均为 200mm;4、立杆:(1)脚手架必须设置纵,横向扫地杆,纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上,横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
(2)立杆必须用连墙件与建筑物可靠连接,连墙件布置间距为两步三跨,设置刚性连墙件。
(3)立杆接长各层各步接头必须采用对接扣件连接,立杆上的对接扣件应交错布置,两根相邻立杆的接头不应设在同步内,同步内隔一根立杆的两个相邻接头在高度方向错开的距离不宜小于500mm,各接头中心至主节点的距离不宜大于步距的1/3。
(4)立杆撂底时,必须采用二种长度规格的钢管,按长度大小依次排序设立,其上可用同长度规格的钢管接长。
(5)立杆顶端宜高出女儿墙上皮1.2m,高出屋檐上皮1.5m。
5、纵向水平杆:(1)纵向水平杆设置在立杆内侧,其长度不宜小于 3 跨。
(2)纵向水平杆接长采用对接扣件连接,在建筑物的转角处可采用搭接,其对接、搭接应符合下列规定:①纵向水平杆的对接扣件应交错布置,两杆相邻纵向水平杆的接头不宜设置在同步或同跨内,不同步或不同跨两个相邻接头在水平方向错开的距离不应小于 500mm,各接头中心至最近主节点的距离不宜大于纵距的 1/3。
②搭接长度不应小于 1m,应等间距设置 3 个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于 100mm。
③纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上。
落地式脚手架搭设一般要求

1、基础应平整夯实,表面应进行混凝土硬化。
落地立杆应垂直稳放在金属底座或坚固底板上。
2、立杆下部应设置纵横扫地杆。
纵向扫地杆应采用直角扣件固定在距底座上面不大于200mm处的立杆上,横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m.靠边坡上方的立杆轴线到边坡的距离不应小于500mm.3、立杆基础外侧应设置截面不小于200×200mm的排水沟,保持立杆基础不积水,并在外侧800mm宽范围内采用混凝土硬化。
4、外脚手架不宜支设在屋面、雨棚、阳台等处。
确因需要,因分别对屋面、雨棚、阳台等部位的结构安全性进行验算,并在专项施工方案中明确。
5、当脚手架基础下有设备基础、管沟时,在脚手架使用过程中不应开挖。
当必须开挖时,应采取加固措施。
二、立杆搭设应符合下列规定:1、钢管脚手架底步步距高度不大于2m,其余不大于,立杆纵距不大于,横距不大于.横距宜为或.2、搭设高度超过25m须采用双立杆或缩小间距的方法搭设,双立杆中的副立杆的高度不应低于3步,且不少于6 m.3、底步立杆必须设置纵横向扫地杆,纵向扫地杆宜采用直角扣件固定在距底座上皮不大于200mm的立杆上,横向扫地杆也应用直角扣件固定在纵向扫地杆下方的立杆上。
4、底排立杆、扫地杆、剪刀撑均漆黄黑或红白相间色。
三、杆件设置应符合以下规定:1、脚手架立杆与纵向水平杆交点处应设置横向水平杆,两端固定在立杆上,确保安全受力。
2、立杆接长除在顶层顶步可采用搭接外,其余各层各步必须采用对接。
搭接时搭接长度不小于1m,且不少于三只旋转扣件紧固。
3、在脚手架使用期间,严禁拆除主节点处的纵、横向水平杆。
4、纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨。
5、纵向水平杆接长宜采用对接扣件连接,也可采用搭接。
当采用对接扣件连接时,纵向水平杆的对接扣件应交错布置。
当采用搭接时,纵向水平杆搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm.6、横向水平杆两端各伸出扣件盖板边缘长度不应少于100mm,并应尽量保持一致。
脚手架施工方案编制一般要求

脚手架施工编制一般要求(一)落地式脚手架1.一般搭设高度在24M以下应有搭设方案,并计算连墙件和立杆地基承载力,绘制架体与建筑物拉结作法详图;2.搭设高度超过25M时,不允许使用木脚手架和单排架,并编制详细的施工组织设计。
使用钢管脚手架应采用双力杆及缩小间距等加强措施,并绘制搭设图纸及说明脚手架基础作法。
3.搭设高度超过50M时,除编制双排双力杆架的施工组织设计外,还要设计卸荷方法绘制出详图并说明脚手架连墙件和基础施工方法。
4.卸料平台的搭设方案要有设计计算书。
在所搭设卸料平台的正立面明显处挂限荷标牌。
5.施工方案编制内容:(1)脚手架材质;(2)立杆基础;(3)设计计算及必要的图例;(4)杆件间距与剪刀撑布置;(5)杆件搭接;(6)架体与建筑物的拉结;(7)水平杆的位置;(8)脚手板与防护栏杆;(9)脚手架宽度;(10)架体内封闭;(11)卸料平台;(12)脚手架的搭设和拆除应采取的安全技术措施等。
(二)吊蓝脚手架1.施工方案中必须有吊蓝和挑梁的设计及挑梁的固定方法。
2.吊蓝在使用前应做荷载试验。
使用时必须有两根直径为12.5mm的钢丝绳做保险.葫芦必须有保险卡.严禁在保险绳不起作用的情况下提升或下降.3.施工方案应包括以下内容: (1)设计计算书;(2)吊蓝与挑梁的制作与组装;(3)安全装置;(4)脚手板;(5)升降操作;(6)吊蓝外侧防护与防护顶板;(7)架体稳定;(8)荷载.(三)悬挑式脚手架1挑式一步脚手架要编制施工组织设计,计算支撑系统的主要承载节点.并说明挑杆与建筑结构的连接方法.外挑立杆必须满足杆件间距的构造要求,同时应设置稳定结构的杆件以增加立杆的刚读.高层建筑施工分段塔设的悬挑多步(最多不超过8步)架必须有设计计算书.设计计算书要经公司技术部门审批.悬挑梁或悬挑架必须为型钢或定型行架.安装时必须按设计要求进行.悬挑式脚手架施工方案应包括以下内容(1)设计计算书;(2)脚手架材质;(3)悬挑梁及架体稳定;(4)杆件间距;(5)脚手板;(6)架体与层间防护;(7)荷载;(8)交底与验收.项目部应根据批准后的施工方案写出施工安全技术交底书,每次操作前必须交底,并履行签字手续.脚手架必须分段塔设,分段验收,并要有量化验收内容,同时认真做好验收铅字手续,严禁验收一次终身受益.脚手架材料经技术员编制,技术部门负责人,安全部门负责人审核,总工审批,监理单位审查的施工组织设计或施工方案.进场前架杆,扣件,脚手板的材质检查验收资料;安全技术交底资料搭设验收资料“三宝”、“四口”、“五临边”防护一般规定1.进入施工现场的所有人员必须按规定佩戴符合标准要求的安全帽,且要扣好帽带。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
【解答】一、立杆基础设置应符合下列规定:
1、基础应平整夯实,表面应进行混凝土硬化。
落地立杆应垂直稳放在金属底座或坚固底板上。
2、立杆下部应设置纵横扫地杆。
纵向扫地杆应采用直角扣件固定在距底座上面不大于200mm处的立杆上,横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m.靠边坡上方的立杆轴线到边坡的距离不应小于500mm.
3、立杆基础外侧应设置截面不小于200×200mm的排水沟,保持立杆基础不积水,并在外侧800mm宽范围内采用混凝土硬化。
4、外脚手架不宜支设在屋面、雨棚、阳台等处。
确因需要,因分别对屋面、雨棚、阳台等部位的结构安全性进行验算,并在专项施工方案中明确。
5、当脚手架基础下有设备基础、管沟时,在脚手架使用过程中不应开挖。
当必须开挖时,应采取加固措施。
二、立杆搭设应符合下列规定:
1、钢管脚手架底步步距高度不大于2m,其余不大于,立杆纵距不大于,横距不大于.横距宜为或.
2、搭设高度超过25m须采用双立杆或缩小间距的方法搭设,双立杆中的副立杆的高度不应低于3步,且不少于6 m.
3、底步立杆必须设置纵横向扫地杆,纵向扫地杆宜采用直角扣件固定在距底座上皮不大于200mm的立杆上,横向扫地杆也应用直角扣件固定在纵向扫地杆下方的立杆上。
4、底排立杆、扫地杆、剪刀撑均漆黄黑或红白相间色。
三、杆件设置应符合以下规定:
1、脚手架立杆与纵向水平杆交点处应设置横向水平杆,两端固定在立杆上,确保安全受力。
2、立杆接长除在顶层顶步可采用搭接外,其余各层各步必须采用对接。
搭接时搭接长度不小于1m,且不少于三只旋转扣件紧固。
3、在脚手架使用期间,严禁拆除主节点处的纵、横向水平杆。
4、纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨。
5、纵向水平杆接长宜采用对接扣件连接,也可采用搭接。
当采用对接扣件连接时,纵向水平杆的对接扣件应交错布置。
当采用搭接时,纵向水平杆搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm.
6、横向水平杆两端各伸出扣件盖板边缘长度不应少于100mm,并应尽量保持一致。
7、相邻杆件搭接、对接必须错开一个档距,同一平面上的接头不得超过50%.
四、剪刀撑与横向斜撑设置应符合下列规定:
1、剪刀撑应从底部边角沿长度和高度方向连续设置至顶部;
2、剪刀撑斜杆应与立杆或横向水平杆的伸出端进行连接。
斜杆的接长应采用搭接,倾角为45o~60o(优先采用45o),每道剪刀撑跨越立杆根数为5~7根,宽度不应小于4跨,且不应小于6m.
3、一字型、开口型双排脚手架的两端均应设置横向斜撑;中间宜每隔6跨设置一道横向斜撑。
4、剪刀撑、横向斜撑搭设应随立杆、纵向和横向水平杆等同步搭设。
5、剪刀撑应采用搭接,搭接长度不小于1m,且不少于三只旋转扣件紧固。
五、脚手片与防护栏杆应符合下列规定:
1、外脚手架脚手片应每步满铺。
2、脚手片应垂直墙面横向铺设。
脚手片应满铺到位,不留空位。
3、脚手片应采用18#铅丝双股并联4角绑扎牢固,交接处平整,无探头板。
脚手片破损时应及时更换。
4、脚手架外侧应采用合格的密目式安全网封闭。
安全网应采用18#铅丝固定在脚手架外立杆内侧。
5、脚手架外侧每步设180mm挡脚板(杆),在高与处各设一道同材质的防护栏杆。
脚手架内侧形成临边的,应按脚手架外侧防护做法。
6、平屋面脚手架外立杆应高于檐口上皮.坡屋面脚手架外立杆应高于檐口上皮.
六、架体与建筑物拉结应符合下列规定:
1、连墙件宜靠近主节点设置,偏离主节点的距离不应大于300mm,当大于300mm时,应有加强措施。
当连墙件位于立杆步距的1/2附近时,须予以调整。
2、连墙件应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,应采用其他可靠固定措施。
连墙件宜菱形布置,也可采用方形、矩形布置。
3、连墙件应采用刚性连墙件与建筑物连接。
4、连墙杆宜水平设置,当不能水平设置时,与脚手架连接的一端应向下斜连接,不应采用向上斜连接。
5、连墙件间距应符合专项施工方案的要求,水平方向不应大于3跨,垂直方向不应大于3步,也不应大于4米(架体高度在50m以上时不应大于2步)。
连墙件在建筑物转角
1m以内和顶部800mm以内应加密。
6、一字型、开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并不应大于4m或2步;
7、脚手架应配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上两步。
8、在脚手架使用期间,严禁拆除连墙件。
连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不应大于两步,如高差大于两步,应增设连墙件加固。
9、因施工需要需拆除原连墙件时,应采取可靠、有效的临时拉结措施,以确保外架安全可靠。
10、架体高度超过40m且有风涡流作用时,应采取抗上升翻流作用的连墙措施。
七、架体内封闭应符合下列规定:
1、脚手架内立杆距墙体净距一般不应大于200mm.当不能满足要求时,应铺设站人片。
站人片设置平整牢固。
2、脚手架在施工层及以下每隔3步与建筑物之间应进行水平封闭隔离,首层及顶层应设置水平封闭隔离。
八、外脚手架宜设置上下走人斜道。
斜道应符合下列规定:
1、斜道附着搭设在脚手架的外侧,不得悬挑。
斜道的设置应为来回上折形,坡度不应大于1∶3,宽度不应小于1m,转角处平台面积不宜小于3㎡.斜道立杆应单独设置,不得借用脚手架立杆,并应在垂直方向和水平方向每隔一步或一个纵距设一连接 .
2、斜道两侧及转角平台外围均应设180mm挡脚板(杆),在高与处各设一道同材质的防护栏杆,并用合格的密目式安全网封闭。
3、斜道侧面及平台外侧应设置剪刀撑。
4、斜道脚手片应采用横铺,每隔300mm设一防滑条。
防滑条宜采用20×40mm方木,并多道铅丝绑扎牢固。
九、门洞(八字撑)的搭设应符合下列规定:
1、脚手架门洞口宜采用上升斜杆、平行弦桁架结构形式,斜杆与地面倾角应在45o~60o之间;
2、八字撑杆宜采用通长杆;
3、八字撑杆应采用旋转扣件规定在与之相交的小横杆伸出端或跨间小横杆上;
4、门洞桁架下的两侧立杆应为双立杆,副立杆高度应高于门洞1~2步;
5、门洞桁架中伸出上下弦杆的杆件端头,均应设一个防滑扣件。
防滑扣件宜紧靠主节点处的扣件。
以上内容均根据学员实际工作中遇到的问题整理而成,供参考,如有问题请及时沟通、指正。
