路灯改造工程施工组织设计方案
路灯改造工程施工组织设计方案第一卷某路路灯改造工程施工组织设计 (2)第1章第一章项目简介 (2)第2章第二章施工组织方案与部署 (2)第3章第三章施工准备 (4)第4章第四章工期保证措施 (5)第5章第五章协调与配合 (8)第6章第六章施工程序和主要施工方法 (9)第7章第七章安全保证措施 (11)第8章第八章文明施工与环境保护措施 (12)第9章第九章成品保护和成本控制措施 (13)第10章第十章工程技术资料管理 (14)某路路灯改造工程施工组织设计第一章项目简介一、工程概况1、本工程为XX市东明路路灯改造工程。
2、工程地址:XX市东明路3、建设单位:XX市市政工程建设中心4、合同工期总日历天数25天。
二、工程范围:路灯安装和路灯电缆敷设,路灯控制柜的安装。
电缆预埋管敷设。
三、工程保修期:综合验收交付使用起计一年。
四、工程项目特点:以考虑节省工程费用为原则。
组织各工种配合施工,以达到士建、安装及其它工种互创施工条件、确保工程总进度。
第二章施工组织方案与部署第一节部署原则1、集中力量保质量、保工期,在人力、物资、机具给该工程以充分保障,各工序管理工作应相互协助,指导好现场的施工工作,搞好各工种的协调配合。
2、组织各工种配合施工,穿插作业,重点部位重点赶工。
以达到土建、安装及其它各工种之间互创施工条件,以确保工程总体进度。
第二节施工组织机构一、本电气安装工程项目,负责安装施工组织和管理,1、其组成成员如下:序号职务姓名年龄学历专业职称1 总工程师欧阳坤39 本科自动控制工程师2 项目经理李展乐46 高中技师3 工程技术负责人欧斌25 大专电气技术助工4 工地负责人夏爱国31 高中电工5 电气施工员陈森30 高中电工6 质安员黄明允25 大专制冷与空调7 材料员汪华昌36 高中8二、项目经理将负责各专业施工队伍的施工现场协调和安排。
抓好工程质量和安全的同时,抓好对环境保护的要求。
第三节施工管理措施一、为顺利实现质量目标,我们采取的主要管理措施有:1、将该工程列为我公司的重点工程,由公司总经理直接领导,并组成施工现场管理机构,发挥公司的优势,在各施工生产要素的配置上对该工程实行重点政策,确保工顺利完成。
2、建精干、高效强有力的项目经理部,选配高素质的项目经理和管理人员,实行项目管理负责制,全权组织技术、质检、材料、安全、劳资、财务等部门对工程施工进行全员、全面、全过程的系统动态管理,并对工程质量、施工进度、安全生产、文明施工、成本核算及经济效益等进行全方位的目标责任管理与控制。
3、用技术熟练,纪律严明,经过多个大型工程锤炼的能打硬仗的高素质的作业队伍,在该工程上进行施工,发挥我公司管理上的优势,强化职能,统筹协调,综合管理,确保工程总体目标的实现。
第四节施工方案进场阶段对施工现场进行认真堪察,合理选定材料摆放区、制作区、工具存放区及废料堆放区,有条件的应设立材料仓库,便于管理。
制定现场作业顺序,不阻障其它工程的施工现场,根据可施工程度合理安排施工人员进场、材料进场及工具进场。
组织人力搞好现场的文明环境,临时用电架接灯光准备,施工人员进场前作适当的安全培训,技术培训,规章制度颁布,甲方要求传达等,使进场秩序良好。
主体阶段按工程进度计划,由项目经理部组织计划施工。
整个工程大体分为电缆管暗埋、路灯基础浇筑、电缆穿管敷设、路灯安装、控制柜安装、通电调试。
各阶段的施工存在重叠作业,施工应合理安排,相互提供最宽的工作面,并做好半成品或成品的保护工作,加强工作中的自检工作,对发现的不合格项目应及时组织人力处理,决不让不合格产品流入下道工序。
试验阶段达到满足业主要求,功能达到设计效果,外观达到优良水平。
竣工验收一次通过相关部门验收。
第三章施工准备第一节技术准备一、做好与设计的结合工作1、由技术负责人协助项目有关人员认真学习图纸,并进行图纸自审、会审工作,理解设计意图及施工质量标准,以便正确无误地施工。
由施工技术组认真编制该工程的施工组织设计,作为工程施工生产的指导性文件。
1、通过学习,熟悉图纸内容,了解设计要求,施工所应达到的技术标准,明确工艺流程。
2、进行自审,组织各工种的施工管理人员对本工种的有关图纸进行审查,掌握和了解图纸中的细节。
3、组织各专业施工队伍共同学习施工图纸,商定施工配合事宜。
组织图纸会审,由设计方进行交底,准确掌握设计图纸中的细节。
生产准备一、劳动力的准备根据确定的现场管理机构建立项目施工管理层,选择高素质的施工作业队伍进行该工程的施工。
2、对工人进行必要的技术、安全、思想和法制教育,教育工人树立“质量第一,安全第一”的正确思想,遵守有关施工和安全的技术法规,遵守地方治安法规。
6、特殊专业工种,将全部使用经特殊培训并有上岗证的施工人员。
二、材料准备1、根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需材料用量计划,作好备料、供料工作和确定仓库堆场面积及组织运输的依据。
2、根据材料需用量计划,做好材料的申请、订货和采购工作,使计划得到落实。
组织材料按计划进场,并作好保管工作。
4、施工材料的发放用使用管理制订严格的材料领料制度,做到按需领料、按当日施工量领料,防止材料出库后造成的丢失损坏和污染。
三、机械准备1、根据施工组织设计中确定的施工方法、施工机具、设备的要求和数量以及施工进度计划的安排,编制施工机具设备需用量计划,组织施工机具设备需用量计划的落实,确保按期进场。
2、主要机具一览表施工机械设备表:计划用于本工程的主要机械设备种类(名称)数量型号功率备注强力振动电钻2台32%、TE5 18*1500手提电钻4台FDV16 16*350弯管器1台SYW-2-60 0台钻1台MODEL 2*1500砂轮切割机4台2416S 10*900手提砂轮切割机5台直向5寸5*250大理石切割机1台100% 16*350电焊机2台 3.2-6mm 5*1200冲击钻8把550/Z 8*1800汽车三辆第四章工期保证措施1、在确保质量和合理施工顺序的前提下,必要时组织连续施工,以充分利用有限时间。
2、制订工期控制计划;按现场指挥部确定的工期进度计划,每天进行自检,每周作一次工期分析,确保施工进度。
3、实行工期承包制;各工种要按下达的施工任务单承包工期,对提前工期的给予奖励,对拖延工期的给予处罚。
4、公司根据施工现场需要,随时另调所需的技术工人,保证现场用工。
5、公司成立专项施工领导小组,由公司总经理或有关部门领导参加支持与监督项目经理部,每周召开一次现场办公会,重点检查施工进度计划的执行情况,如有问题,由公司专项领导小组提出解决的措施,限期解决确保工期的按时或提前完成。
6、承包班组,若完成不了规定的工期,则对其进行相应罚款。
7、工程进度款作为专款专用,不能用于公司其它方面的开支。
施工进度的保证措施1、由公司领导亲临现场,向全体施工人员作好思想动员和教育工作,明确任务,充分认识保工期,守信誉的重点意义,全体人员同心协力,确保按时或提前完成合同任务。
2、项目经理部提前部署和计划各阶段人力、物力的组织和管理,提前为下一道工序作好各种准备,保证人力、物力充足,做到一环紧扣一环地顺利施工。
3、检查和落实已制定的施工计划,确保月旬进度计划的落实,及时增补拖延的工期。
4、施工进度五保证:保证资金充足,保证人力、物力充足,保证施工图纸及大样齐全,保证各协调单位友好协作,保证各施工手续齐全。
5、实行持证上岗;凡有规定必须持证上岗的管理人员和操作人员,都要经过业务知识培训持证上岗。
凡因无证上岗,无证操作造成质量不合格或工程质量事故的,均要追究主管领导责任并罚款处理。
工程质量保证体系质量体系的建立1、工程开工前,根据本工程的规模、技术含量等因素,我司将选择业务精、工作责任心强的技术骨干来配备项目经理、技术负责人、质检员、专业工程师、材料员、机械管理员、试验员、工长等工作岗位,组成强有力的项目领导班子。
赋予质检员核实、奖励罚款、停工整改和越级报告的权力控制每一个分项、分部工程质量。
2、工程质量控制组织形式见附录:3、根据公司质量保证体系的要求编制本工程质量计划,结合本工程的实际情况,建立由公司总经理领导、项目质量、技术负责人负责的质量管理机构,使整个质量保证体系协调运作,工程的质量始终处于受控状态。
4、项目严格执行“四交底”制度:交质量标准、交操作要求、交技术措施、交自检互检要求,交底必须交到班组,标准明确,各就其位,交底各方要在交底书面资料上签字。
定期召开工程现场例会和质量情况江汇报会,及时通报5、实行目标管理,进行目标分解,按单位工程、分部工程、分项工程把责任落实到相应的部门和人员。
除公司质量监督部门和项目技术负责人外,现场另安排专职质监员跟班作业,分别对各专业安装工程进行跟踪监控,并严格按照公司质量体系文件规定,使项目各部门到各施工班组,层层落实质量职责,明确质量责任。
6、积极开展质量管理(QC)小组的活动,工人、技术人员、项目领导“三结合”,针对技术质量关键组织攻关,并积极做好QC成果的推广应用工作。
7、质量情况,保证各级管理人员掌握质量动态,坚持样板到路,树先进、学样板、上水平、超前示范,以点带面。
质量管理组织措施1、即质量管理分三个层次,第一层为公司职能部门,负责工程质量总策划,从投标前到中标后的过程控制,最大限度地提供持术支持与管理支持,以分部工程优良来保证单位工程优良,负责工程创优计划的制定与实施。
第二层次为项目经理部。
负责创优计划的实施,确保分项工程优良率,实施对施工作业层的管理,控制施工过程质量,以分项工程优良来保证分部工程优良,并及时向公司职能部门反馈质量信息。
第三层次为施工作业层,负责工程的施工,严格按设计和规范要求进行操作,干好每一道工序,确保分项工程优良。
各分项工程质量管理严格执行“三检制”(即自检、互检和交接检、专业检),隐蔽工程作好隐、实验、预检记录,质检员做好复检工作并请甲方、监理、市质检站代表验收。
2、专业工长作好每一次的技术交底工作,严格按图施工,不得任意更改原设计图纸,遇有疑难问题必须和甲方、监理、设计单位协商解决。
3、各种不同类型,不同专业的材料要分别堆放整齐,在运输和储存时,必须保留标牌,按批分类,同时应避免锈蚀和污染。
4、特殊工种必须经考试合格后才能上岗作业。
5、加强成品、半成品保护工作,如交叉施工时,一定要注意施工方向和顺序。
6、工程在交付使用后二年内因安装质量引起的质量问题提供保修,并由有关领导到建设单位回访,听取用户对工程质量的意见,为进一步改进施工质量提供依据。
施工过程质量控制一、施工准备过程的质量控制1、技术文件准备:根据公司质量保证手册、程序文件、结合本工程的实际情况,编制施工组织设计及单项施工方案,编写作业指导书和质量检验计划。
路灯工程施工组织设计
路灯工程施工组织设计一、工程概述路灯工程是城市道路照明系统的重要组成部分,它能够提高夜间的道路安全性,方便行人和车辆的通行,使城市更加美丽亮丽。
本工程位于某市区域内,总长度约10公里,共有300个路灯安装点,主要包括铺设电缆、安装支架、调试灯具等工作内容。
二、工程施工组织设计1. 施工前准备工作:(1)成立施工指挥部,确定项目负责人、安全员、质量员、材料员等相关人员,并制定施工安全、质量、进度等管理制度。
(2)勘察土地情况,确定路灯安装点位置,编制详细的施工图纸和工程进度计划。
(3)采购所需材料和设备,包括电缆、灯杆、灯具、支架等。
2. 施工流程及方案:(1)路灯电缆敷设:首先根据施工图纸确定电缆的敷设方案,分别从配电箱引入电缆,然后分别布设到各个灯具的位置。
(2)灯具支架安装:根据施工图纸,确定灯具支架的位置和高度,然后进行支架的安装工作。
(3)灯具安装调试:将灯具安装在支架上,接通电源,进行灯具的调试工作,确保灯具正常工作。
(4)系统联调及验收:完成各项施工工作后,对整个系统进行联调测试,确保各个路灯能够正常工作。
并邀请相关部门进行验收,确认工程合格。
3. 安全管理措施:(1)施工现场设置安全警示牌,制定安全生产管理制度,定期组织安全教育培训。
(2)严格遵守施工操作规范,设置安全防护措施,保障施工人员的生命安全。
(3)设立专人负责安全监督,定期进行现场安全检查,及时发现并解决安全隐患。
4. 质量管理措施:(1)对施工材料进行验收,严格按照国家标准进行施工工作,确保工程质量。
(2)进行施工过程中的质量抽检,并做好记录,及时修复不合格部分。
(3)定期组织专人进行质量验收,确保工程施工质量符合要求。
5. 进度管理措施:(1)根据施工图纸和工程进度计划,制定详细的施工进度安排,合理分配施工人员和设备。
(2)定期召开工程进度会议,及时调整施工计划,确保工程按时完工。
(3)设立专人负责跟进施工进度,及时发现问题并解决,确保工程正常推进。
路灯工程施工组织设计及人员配备计划
路灯工程施工组织设计及人员配备计划一、施工组织设计随着城市的不断发展和人口的增加,路灯工程在城市规划中扮演着重要的角色。
为确保路灯工程的高质量完成,我们需要制定一套科学合理的施工组织设计。
本文将从施工队伍、施工流程和施工安排三个方面进行详细介绍。
1. 施工队伍为保证工程施工的顺利进行,我们需要合理配置施工队伍。
施工队伍的主要人员包括项目负责人、技术人员、施工人员和安全监管人员。
项目负责人负责协调各个环节的工作,保证施工进度和质量。
技术人员负责工程的测量和设计工作。
施工人员则是负责具体的施工任务,例如钢筋工、混凝土工等。
安全监管人员主要负责施工现场的安全管理和事故预防。
2. 施工流程路灯工程的施工流程主要包括前期准备、基础施工、灯杆安装和电缆敷设等环节。
在前期准备阶段,需要进行现场踏勘和勘测工作,并制定详细的施工方案。
基础施工阶段包括基坑开挖、地基处理和钢筋绑扎等工作。
灯杆安装阶段涉及到吊装、对齐和固定等工作。
电缆敷设阶段需要进行电缆敷设、接线等作业。
3. 施工安排为确保施工进度和质量,我们需要合理安排施工任务。
首先,根据工程量和工期制定施工计划,明确每个节点的完成时间。
其次,合理分配人员和设备,确保工程施工的高效性和流程的连贯性。
同时,加强施工现场的管理,提高施工过程中的协调性和安全性。
二、人员配备计划为了确保路灯工程的顺利进行,我们需要合理配备专业的人员。
根据工程的特点和施工的需要,我们制定以下人员配备计划:1. 项目负责人:1名项目负责人需要具备丰富的工程管理经验和技术水平,能够全面负责整个工程的施工组织和管理工作。
2. 技术人员:3名技术人员主要负责工程的测量和设计工作,需要具备相关专业知识和技术能力。
3. 施工人员:20名施工人员包括钢筋工、混凝土工、电工等,他们应具备扎实的专业技能和施工经验。
4. 安全监管人员:2名安全监管人员负责施工现场的安全管理和事故预防工作,需要具备相关的安全管理经验和知识。
路灯改造工程施工组织设计
路灯改造工程施工组织设计一、工程概况本项目为XX市某路段路灯改造工程,改造范围包括道路全长约2公里,共计安装路灯100盏。
改造内容包括更换老旧路灯灯杆、灯头,升级光源为LED节能灯,并对地埋电缆进行更换。
工程旨在提高道路照明效果,保障市民夜间出行安全,同时实现节能降耗,提升城市形象。
二、施工组织设计1. 施工前期准备(1)认真堪察施工现场,了解周边环境,确保施工安全顺利进行。
(2)合理选定材料摆放区、制作区、工具存放区及废料堆放区,有条件的应设立材料仓库,便于管理。
(3)制定现场作业顺序,确保不阻碍其他工程的施工现场,根据可施工程度合理安排施工人员进场、材料进场及工具进场。
(4)办理相关施工手续,取得相关部门的许可和支持。
2. 施工过程管理(1)成立项目部,明确项目负责人,负责全面协调施工过程中的各项工作。
(2)设立质量管理、安全监督、材料供应等相关部门,确保施工过程有序进行。
(3)严格按照施工方案和技术规范进行施工,确保工程质量。
(4)加强施工现场安全管理,落实安全防护措施,预防安全事故的发生。
(5)做好施工现场的清洁卫生工作,确保施工环境整洁。
3. 施工资源配备(1)人员配备:根据施工任务量,合理安排施工人员,确保施工进度和质量。
(2)材料配备:提前组织采购所需材料,确保材料质量合格,满足施工需求。
(3)设备配备:根据施工需要,配备足够的施工设备,如钻机、挖掘机、吊车等。
4. 施工进度计划与措施(1)制定详细的施工进度计划,明确各阶段施工任务和完成时间。
(2)根据施工进度计划,合理安排施工人员、材料和设备的进场时间。
(3)加强对施工进度的监控,确保工程按计划顺利进行。
(4)针对可能出现的风险和问题,制定相应的应对措施。
5. 质量管理体系与措施(1)明确工程质量目标,制定质量管理措施。
(2)建立健全质量管理体系,确保施工过程质量可控。
(3)加强质量检查和验收,对不合格工程及时整改。
(4)定期对施工人员进行质量培训,提高质量意识。
路灯施工组织设计方案
一、编制依据本施工组织设计作为主导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部份项工程施工方法、安全保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。
本施工组织设计依据以下几项编制:1.施工招标文件及答疑、设计图纸。
2.本工程现场踏勘考察情况。
3.我公司施工过类似工程的技术经验资料和有关技术新成果等。
4.我公司可投入工程的施工技术力量、机械设备、资金实力。
二、编制原则1.认真贯彻党和国家对工程建设的各项方针和政策,严格执行建设程序。
2.遵循建造施工工艺及技术规程,坚持科学合理的施工程序和施工顺序。
3.采用流水施工方法和网络计划技术组织有节奏、均衡和连续的施工。
4.科学地安排季节性施工,保证生产的均衡性和连续性。
5.认真执行工厂加工制作与现场生产相结合的方针,提高建造工业化程度。
6.充分利用现有机械设备,扩大机械化施工范围,提高机械化程度,改善劳动条件,提高劳动生产率。
7.尽量采用国内、外先进施工技术,科学地制定施工方案,提高工程质量,确保安全文明施工及环境保护,缩短施工工期,降低工程成本。
一、质量、进度、成本及安全总目标1.工期目标计划 60 天全部完成。
2.质量目标在工程施工中,实现以下质量目标:合格,按国家行业规范和质量标准要求及招标文件要求进行施工。
3.安全生产目标在工程施工中,我公司严格贯彻执行国家及地方有关安全生产的各项法律法规及管理办法,针对路灯、冬雨季施工、高空作业、现场用电制定专项技术保证措施,确保安全生产,无安全事故发生。
4.环保目标(1)全面贯彻环境保护体系(2)将对周围环境污染降到最低。
二、部署原则1.实现公司施工总方针:做到“四全、三优先”,即全力以赴、全方位作业、全公司支持、确保全胜,要在人力、物力、财力上优先。
2.发挥公司优势,在施工机具、施工设备,周转材料、劳动力等方面加大投入,集中力量,袭击施工,以求在最短的工期内创出最优的成绩。
市政道路路灯照明工程施工组织设计方案
市政道路路灯照明工程施工组织设计方案一、工程概述本市政道路路灯照明工程位于具体地点,道路全长具体长度米。
该工程旨在为道路提供安全、高效、节能的照明设施,改善夜间交通条件,提升城市形象。
二、施工准备(一)技术准备1、熟悉施工图纸和相关技术规范,进行技术交底。
2、编制施工方案和施工进度计划。
(二)材料准备1、根据设计要求,采购质量合格的路灯灯具、灯杆、电缆、配电箱等材料。
2、对材料进行检验和试验,确保符合要求。
(三)现场准备1、清理施工现场,保证施工场地平整、畅通。
2、确定临时用电、用水位置,并接通。
(四)人员准备1、组建施工项目部,配备项目经理、技术负责人、施工员、质检员、安全员等管理人员。
2、组织施工队伍,进行技术培训和安全教育。
三、施工流程(一)测量放线根据设计图纸,确定路灯的位置和间距,进行测量放线。
(二)基础施工1、开挖路灯基础坑,保证坑底平整、坚实。
2、制作和安装钢筋骨架,浇筑混凝土基础,并进行养护。
(三)灯杆安装1、灯杆运输到现场后,进行检查和验收。
2、使用吊车将灯杆吊起,安装在基础上,并调整垂直度。
(四)灯具安装将灯具安装在灯杆上,连接好线路,保证灯具安装牢固、接线正确。
(五)电缆敷设1、开挖电缆沟,深度和宽度符合设计要求。
2、敷设电缆,注意保护电缆外皮,避免损伤。
3、电缆接头制作和连接,进行绝缘测试。
(六)配电箱安装1、安装配电箱,保证箱体牢固、水平。
2、进行配电箱内设备的安装和接线。
(七)系统调试1、对路灯照明系统进行通电调试,检查灯具亮度、照度是否符合设计要求。
2、调试控制系统,确保定时、调光等功能正常。
四、质量保证措施(一)建立质量管理体系成立质量管理小组,明确各部门和人员的质量职责。
(二)加强原材料和构配件的质量控制严格执行材料进场检验制度,不合格材料不得使用。
(三)加强施工过程的质量控制1、严格按照施工工艺和操作规程进行施工。
2、加强工序检验,上道工序不合格,不得进行下道工序施工。

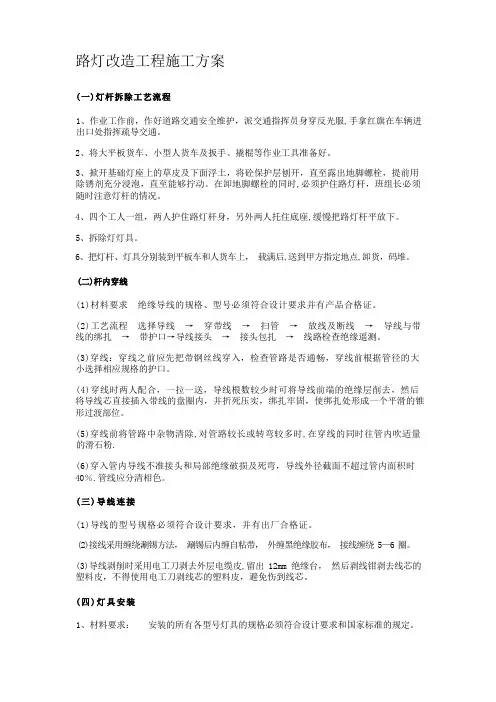

路灯改造工程施工方案(纯施工方案)
路灯改造工程施工方案1、作业工作前,作好道路交通安全维护,派交通指挥员身穿反光服,手拿红旗在车辆进出口处指挥疏导交通。
2、将大平板货车、小型人货车及扳手、撬棍等作业工具准备好。
3、掀开基础灯座上的草皮及下面浮土,将砼保护层刨开,直至露出地脚螺栓,提前用除锈剂充分浸泡,直至能够拧动。
在卸地脚螺栓的同时,必须护住路灯杆,班组长必须随时注意灯杆的情况。
4、四个工人一组,两人护住路灯杆身,另外两人托住底座,缓慢把路灯杆平放下。
5、拆除灯灯具。
6、把灯杆、灯具分别装到平板车和人货车上,载满后,送到甲方指定地点,卸货,码堆。
(1)材料要求绝缘导线的规格、型号必须符合设计要求并有产品合格证。
(2)工艺流程选择导线→ 穿带线→ 扫管→ 放线及断线→ 导线与带线的绑扎→ 带护口→导线接头→ 接头包扎→ 线路检查绝缘遥测。
(3)穿线:穿线之前应先把带钢丝线穿入,检查管路是否通畅,穿线前根据管径的大小选择相应规格的护口。
(4)穿线时两人配合,一拉一送,导线根数较少时可将导线前端的绝缘层削去,然后将导线芯直接插入带线的盘圈内,并折死压实,绑扎牢固,使绑扎处形成一个平滑的锥形过渡部位。
(5)穿线前将管路中杂物清除,对管路较长或转弯较多时,在穿线的同时往管内吹适量的滑石粉.(6)穿入管内导线不准接头和局部绝缘破损及死弯,导线外径截面不超过管内面积时40%.管线应分清相色。
(1)导线的型号规格必须符合设计要求,并有出厂合格证。
(2)接线采用缠绕涮锡方法,涮锡后内缠自粘带,外缠黑绝缘胶布,接线缠绕 5—6 圈。
(3)导线剥削时采用电工刀剥去外层电缆皮,留出 12mm 绝缘台,然后剥线钳剥去线芯的塑料皮,不得使用电工刀剥线芯的塑料皮,避免伤到线芯。
1、材料要求:安装的所有各型号灯具的规格必须符合设计要求和国家标准的规定。
灯具配件齐全,无机械损伤、变形、油漆剥落、灯罩破裂、灯箱歪斜等现象。
所有灯具应有产品合格证.2、灯具安装(1)、常规照明灯具的效率不低于 60%,且应符合下列规定:①灯具为铝或压铸铝质,防锈性能良好,配件应齐全,无机械损伤、变形、油漆剥落、灯罩破裂等现象。
路灯工程施工组织设计
路灯工程施工组织设计1. 引言1.1 项目背景路灯工程是城市基础设施建设中的重要一环,它不仅能够提供夜间照明,增加行人和车辆的安全性,还能够美化城市夜景,提升城市形象。
本文档旨在根据项目的具体情况,对路灯工程施工组织进行设计,确保施工过程安全高效。
1.2 项目概述本项目位于XX市市区,计划新建100根路灯,覆盖市区主要街道和公共场所。
路灯的类型为LED灯,设计寿命15年。
施工时间为3个月,预算为XXX万元。
2. 施工组织设计2.1 组织架构根据项目规模和施工流程,本项目的施工组织架构如下:•项目经理:负责整个路灯工程的全面管理和协调,保证项目按时按质完成。
•技术负责人:负责路灯工程的技术指导和质量控制。
•施工队长:带领施工队伍进行具体的施工工作。
•安全负责人:负责路灯工程的施工安全管理。
•材料管理员:负责路灯工程材料的采购和管理。
•现场监理:对路灯工程施工过程进行监督和检查。
2.2 施工流程1.前期准备:包括工程勘察、设计评审、施工图纸编制等工作。
2.基础工程施工:首先进行路灯基础的施工,包括挖掘基坑、铺设电缆等工作。
3.灯杆安装:安装路灯灯杆,同时进行电器接线和调试。
4.灯头安装:将灯头固定在灯杆上,并进行灯头与灯杆的连接。
5.灯具安装:将LED灯具安装在灯头上,并进行电气连接和调试。
6.系统调试:对整个路灯系统进行调试,包括电气系统、照明系统等。
7.完工验收:进行路灯工程的质量验收和安全验收。
2.3 施工方法1.基础工程施工:采用机械挖掘和人工清理的方式进行基坑的挖掘,采用专业设备进行电缆的铺设。
2.灯杆安装:采用吊车进行灯杆的安装。
3.灯头安装:采用脚手架和安全绳进行灯头的固定。
4.灯具安装:采用专业工具进行灯具的安装。
5.系统调试:由专业技术人员进行电气连接和系统调试。
3. 安全管理3.1 安全风险评估在路灯工程施工过程中,存在一定的安全风险,应对这些风险,需要进行安全风险评估。
主要的安全风险包括:1.高处作业风险:灯杆、灯头和灯具的安装都涉及到高处作业,存在摔落风险。
路灯工程施工组织设计方案精细管理确保工期进度
路灯工程施工组织设计方案精细管理确保工期进度一、引言随着城市化的不断进展,路灯工程施工变得尤为重要。
为确保工期进度,高效的施工组织设计方案及精细管理是必不可少的。
本文将探讨路灯工程施工组织设计方案的重要性以及如何进行精细管理,以确保工期进度。
二、施工组织设计方案的重要性施工组织设计方案是路灯工程顺利进行的基础。
它包含了施工图纸、进度计划、人员配备、材料供应等方面的内容。
一个合理的施工组织设计方案能够帮助工程团队合理安排施工顺序,并提前识别潜在的风险和难点。
因此,施工组织设计方案在确保工期进度方面起着至关重要的作用。
三、施工组织设计方案的制定1.施工图纸的编制施工图纸的编制是施工组织设计方案的基础。
它详细描述了路灯工程的各个细节,包括灯杆的位置、电缆的敷设等。
在编制施工图纸时,应充分考虑路灯工程特点,确保施工图纸准确无误。
2.进度计划的制定进度计划是施工组织设计方案中的关键部分。
在制定进度计划时,需要充分考虑工期、人力资源、材料供应等因素,并合理安排施工顺序。
同时,还应预留适当的缓冲时间,以应对潜在的风险和延误。
制定完善的进度计划能够使工程团队有条不紊地推进工作,确保工期进度。
3.人员配备与培训合理的人员配备是施工组织设计方案中的重要环节。
工程团队应根据工程规模和工期要求,合理安排施工人员的数量和专业分工。
此外,还需要为施工人员提供必要的培训,确保其具备足够的技能和知识,能够胜任相应的工作。
4.材料供应与管理路灯工程的施工离不开各种材料的供应和管理。
为确保材料供应的及时性和稳定性,需要与供应商建立良好的合作关系,并进行有效的协调与监控。
同时,还需要建立健全的材料管理制度,实施材料的质量控制和入库管理,确保施工过程中可靠的材料供应。
四、精细管理确保工期进度1.施工现场管理施工现场是工程进度的重要控制点。
需要对施工现场进行精细管理,包括现场布置、安全管理、设备维护等方面。
通过合理的现场布置和规范化的管理流程,可以提高工程效率,确保施工工期的顺利推进。
路灯工程施工组织设计及安全措施
路灯工程施工组织设计及安全措施随着城市的不断发展和人民生活水平的提高,道路的交通量也逐渐增加。
为了确保夜间行车和行人出行的安全,路灯工程的施工和维护变得尤为重要。
本文将针对路灯工程施工组织设计及相关安全措施进行探讨。
一、施工组织设计1. 施工任务划分根据具体工程规模和时间要求,将施工分为若干阶段,明确每个阶段的施工任务和时间节点。
同时,要对施工人员进行科学的任务分配和职责划分,确保施工进度和质量。
2. 施工场地布置要合理规划施工场地,保证施工现场有足够的空间容纳设备和材料。
同时,要设立明显的标志和警示牌,确保周边车辆和行人的安全。
3. 施工流程安排根据实际情况,合理安排施工流程。
先进行杆体的安装和固定,然后进行线路的布线和连接,最后进行灯头的安装和测试。
4. 物资供应确保施工过程中所需的材料和设备的供应充足。
及时采购和配送,避免因供应不足而导致施工延期。
5. 人员管理严格按照施工人员的相关要求进行管理,确保人员的安全和施工质量。
为有车辆需求的人员提供合适的停车场所,以避免施工现场交通混乱。
6. 施工时间安排根据当地的交通流量情况和天气条件,合理安排施工时间。
避免施工对交通产生过大的影响,并确保施工人员的安全。
二、安全措施1. 动态警示标识设置在施工现场设置醒目的标识,警示过往车辆和行人注意施工,并提醒绕行或减速慢行。
这些标识应该具有一定的可见性,以确保夜间施工安全。
2. 施工区域隔离使用合适的围挡和隔离设施,将施工区域与行车和行人通道分隔开,以确保安全。
同时,设置合适的交通指示标志,引导交通流向避免交通事故发生。
3. 人员防护施工人员应佩戴适当的安全防护设备,如头盔、反光背心和手套等,以减少伤害风险。
同时,要加强对施工人员的安全教育和培训,提高他们的安全意识。
4. 严格电力安全操作规范在进行电力线路施工时必须遵守相关的安全操作规范。
施工人员应具备相关的电力安全知识和技能,确保操作过程中不会发生电击或火灾等事故。
路灯工程施工组织设计
路灯工程施工组织设计一、工程概况本项目为某城市路灯改造工程,主要包括道路照明系统、交通信号灯、监控设备等配套设施的安装和调试。
工程范围涵盖市区多条道路,预计总投资为XX万元。
二、施工组织总体部署1. 项目经理部组织结构本项目成立项目经理部,全面负责施工组织、协调和管理。
项目经理部下设施工管理组、质量安全组、材料设备组、技术组和综合办公室,各组分别承担相应职责。
2. 施工段划分根据工程范围和施工内容,将项目划分为若干施工段,每个施工段设立施工队长,负责该段工程的施工组织和管理。
3. 施工进度计划制定详细的施工进度计划,明确各施工段的施工顺序、工期和关键节点。
通过合理安排施工进度,确保工程按时完成。
4. 人力资源配置根据施工需求,合理配置各类施工人员,包括电工、管道工、安装工、调试工等。
同时,加强对施工人员的培训和技能提升,确保施工质量。
5. 设备材料供应制定设备材料供应计划,确保材料设备按时到场。
加强与供应商的沟通协作,确保材料设备质量合格。
三、施工方案及质量保证措施1. 道路照明系统施工(1)施工顺序:先进行电缆敷设,再进行灯具安装,最后进行照明系统调试。
(2)质量保证措施:严格把控电缆敷设质量,确保电缆走向合理、固定牢固;灯具安装应符合设计要求,固定可靠;照明系统调试应达到预期效果。
2. 交通信号灯施工(1)施工顺序:先进行信号灯杆安装,再进行信号灯设备安装,最后进行信号灯系统调试。
(2)质量保证措施:信号灯杆安装应垂直、稳定;信号灯设备安装应符合设计要求,线路连接正确;信号灯系统调试应满足交通需求。
3. 监控设备施工(1)施工顺序:先进行监控杆安装,再进行监控设备安装,最后进行系统调试。
(2)质量保证措施:监控杆安装应垂直、稳定;监控设备安装应符合设计要求,线路连接正确;系统调试应达到预期效果。
四、安全文明施工和环境保护措施1. 安全施工措施(1)加强施工现场安全管理,设立安全警示标志,确保施工现场安全。
