(技术规范标准)金地集团工程技术标准

合集下载

金地集团总部与子公司职责边界

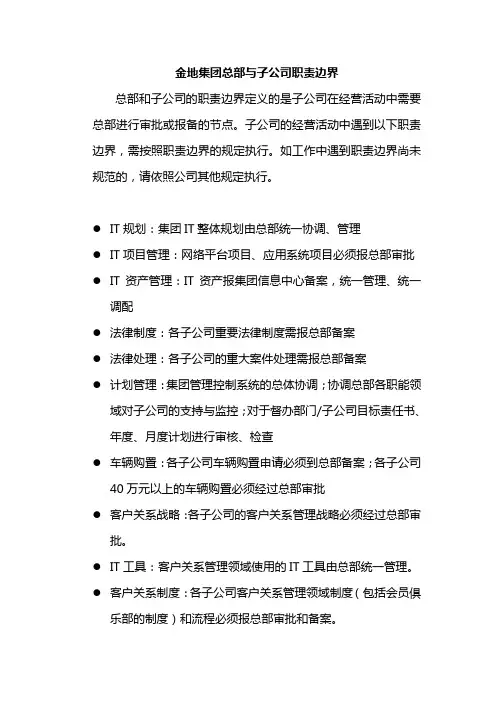

金地集团总部与子公司职责边界

金地集团总部与子公司职责边界总部和子公司的职责边界定义的是子公司在经营活动中需要总部进行审批或报备的节点。

子公司的经营活动中遇到以下职责边界,需按照职责边界的规定执行。

如工作中遇到职责边界尚未规范的,请依照公司其他规定执行。

●IT规划:集团IT整体规划由总部统一协调、管理●IT项目管理:网络平台项目、应用系统项目必须报总部审批●IT资产管理:IT资产报集团信息中心备案,统一管理、统一调配●法律制度:各子公司重要法律制度需报总部备案●法律处理:各子公司的重大案件处理需报总部备案●计划管理:集团管理控制系统的总体协调;协调总部各职能领域对子公司的支持与监控;对于督办部门/子公司目标责任书、年度、月度计划进行审核、检查●车辆购置:各子公司车辆购置申请必须到总部备案;各子公司40万元以上的车辆购置必须经过总部审批●客户关系战略:各子公司的客户关系管理战略必须经过总部审批。

●IT工具:客户关系管理领域使用的IT工具由总部统一管理。

●客户关系制度:各子公司客户关系管理领域制度(包括会员俱乐部的制度)和流程必须报总部审批和备案。

●客户满意度调查:各子公司外部客户满意度调查由集团统一组织。

满意度调查后,各子公司相关工作改进措施报总部备案。

●客户危机事件处理:各子公司重大客户危机事件的处理方案必须报总部审核和备案。

●目标客户管理:客户的追踪、数据分析、重大销售活动对目标客户关系的影响评估等分析必须报总部备案。

以上职责边界主要接口部门:集团行政管理部●薪酬体系:集团及各子公司的薪酬体系由总部统一制定,各子公司必须执行●薪酬福利发放:各子公司第一负责人、下派财务经理、下派成本经理的薪酬福利由总部统一发放;各子公司的高管绩效奖金由总部统一发放●人工成本:每年各子公司的人工成本及人员编制必须报总部备案●长期激励:由总部负责制订核心骨干人员的长期激励方案,子公司按方案执行●项目制激励:各子公司项目制激励方案由总部负责制订,子公司按方案执行●奖金备案:各子公司总经理特别奖金方案必须报总部备案●请假休假:各子公司第一负责人、下派财务经理、下派成本经理的请假、休假必须知会总部●内部调动:总部和各子公司以及各子公司之间的人事调动必须报总部审批●调工调干:各子公司的调工调干必须报总部审批●晋(降)级:各子公司总监及以上人员的晋(降)级必须经过总部审批●人事任命:各子公司总监及以上人员人事任命必须经过总部审批并发任命函●人员下派:各子公司人事负责人、财务负责人、成本负责人、设计负责人必须由总部下派或授权下派●人事信息:各子公司的人事信息必须每季度向总部上报一次●因公出国:子公司高层管理人员的因公出境(含港澳台)必须经过总部审批●机构设置:各子公司的机构设置及职能必须按照总部制定的统一规范执行●组织变动:各子公司的组织结构变动必须经过总部审批●应届生招聘:由总部统一招聘、培训及统一调配●招聘广告:媒体招聘广告版样由总部统一制定,各子公司执行●个性化培训:各子公司高层的胜任力评估及相关培训由总部负责●职务体系:由总部统一规范各子公司的职务体系,子公司必须遵照执行●绩效管理体系:集团及各子公司的绩效管理体系由总部统一制定,各子公司依据绩效管理体系制定考核方案;●考核实施:各子公司高层、下派建筑师、下派财务经理、下派成本经理由总部统一组织年终(中)考核●人事监察:总部拥有子公司的所有职员人事监察权●员工满意度调查:各子公司满意度调查由总部统一组织●公司刊物:各子公司公开刊物的创刊必须经过总部审批●文化活动:各子公司以集团名义参与或组织的重大文化活动必须报总部审批;涉及到集团高管的评选活动必须报总部审批●主品牌管理:各子公司必须执行集团下达的主品牌推广计划●子品牌管理:各子公司的品牌建设策略和方案必须经过集团审批●项目品牌管理:项目命名必须经过集团审批,其他重要项目的传播资料报总部备案●品牌评估:各子公司的品牌建设状况由集团进行统一进行评估●危机处理:各子公司的重大危机处理方案由总部负责处理以上职责边界主要接口部门:集团人力资源部●会计制度:各子公司的会计制度必须报总部审批●会计报表:各子公司会计报表必须上报总部,由总部统一合并●季(年)度结算:各子公司的季(年)度结算必须上报总部●会计信息披露:所有各子公司的会计信息披露由总部完成●财务软件:各子公司的财务软件必须和总部统一●财务预算:各子公司的财务预算必须经过总部审批●资债管理:各子公司的资债状况必须上报总部●成本制度:各子公司成本制度必须报总部审批●成本目标:项目开发过程中的项目发展成本目标必须报总部审批●动态成本:项目开发过程中的成本测算必须报集团备案●招投标合同:重大招投标总部必须参与,合同必须报总部备案●成本信息:所有成本信息必须上传成本信息系统●资金结算:转帐结算及现金收付业务、外汇买卖、国际结算业务由总部负责●资金筹措:拓展融资渠道、办理短期、中长期流动/授信额度贷款由总部负责●资金调配:资金调配、发放贷款由总部统一负责●资金信息:集团资金计划、担保、地价支付、银行负债等资金信息由总部统一进行管理,并由总部监控下属公司资金使用情况●资金运作:资金运作由总部负责。

【金地集团】地下车库成本优化设计导则(共125)

【金地集团】地下车库成本优化设计导则(共125)

住宅地下车库成本优化设计导则(意见征询版)目录序言 1一、房地产形势二、地下车库的重要性第一章、总则 2一、目的二、适用范围三、支持文件四、地库成本控制的关键要素五、地库指标定义第二章、地库总平面 5一、地库控制线二、停车指标三、总平面停车区域效率分析四、停车需求五、地下车库类别六、地库轮廓线七、场地竖向设计第三章、地库坡道出入口 35一、坡道出入口宽度及数量二、坡道位置与建筑物的关系三、形式四、尺寸要求五、自行车坡道第四章、地库主体 41一、停车位和通车道尺寸二、停车方式三、单车指标四、柱网五、结构形式、层高、梁高、设备高度、净高六、车行流线七、防火分区设计八、主楼地下室设计九、地库价值提升十、单层地库与主楼的关系十一、双层地库与主楼的关系十二、采光通风井十三、主楼连通口第五章、人防设计 68一、人防配建政策二、人防配置原则三、人防口部四、人防其它设施第六章、结构设计 76一、材料选择二、地库抗浮设计三、基础的优化设计控制措施四、柱墙的优化设计控制措施五、顶板的优化设计控制措施六、人防地下室七、其它构件的优化设计控制八、各种柱网与顶板形式的成本分析结果第七章、给排水设计 91一、地下车库消防管线二、设备用房的布置三、集水坑布置四、消火栓布置五、喷淋设计六、战时给排水设计七、管线综合优化第八章、暖通设计 100一、暖通成本构成二、暖通机房的布置三、车库补风系统的设置四、风机及辅助设备选择五、风管材料的选择六、战时通风系统的设置第九章、电气设计 105一、设计原则二、变电所的设置三、变电所的设计与施工四、供电方案五、低压配电系统六、配电和管线设计七、照明设计八、其他第十章、建筑技术 110一、地库的防水构造二、地库面层的做法三、风管材料选用序言一、房地产形势随着房地产行业盈利能力的下降,房地产开发的刚性成本,包括土地、融资、人力成本越来越高,库存与潜在供应有增无减,“降本增效”成为检验房企综合经营管理能力的重要体现。

金地集团项目全面评估操作手册2020修订版2-10

金地集团项目全面评估操作手册2020修订版2-10

金地集团项目评估操作指引集团工程管理部2020年1月1.目的坚守生命安全和质量底线,为动态识别和关闭项目施工过程中的安全及质量风险,降低交付风险系数,提升工程品质,提高客户满意度,特制定项目评估操作指引。

2.适用范围适用于金地集团工程操盘的住宅和公寓项目。

3.定义项目评估:由第三方公司对在建项目工程管理实施情况进行多维度评价的活动。

项目评估体系:金地项目评估体系目前包含地下工程评估、地上工程评估、材料评估、管理行为评估、进度评估、总包考察评估、园林景观工程专项评估、交付预评估、交付评估。

地上工程评估:地上评估为对处于地上工程施工阶段且未交付的项目进行实测实量、质量风险、安全文明及专项试验评估等的活动。

安全复工专项评估:安全复工专项评估为对处于土建阶段的地上工程项目在春节后项目复工安全管理情况的专项检查活动。

全过程评估:全过程评估为评价区域、城市的项目评估管理水平的综合性指标。

全过程评估=地下工程评估*15%+质量量化评估*25%+质量风险评估*25%+安全专项评估*15%+交付预评估*20%。

4.作业指导书4.1地下工程评估地下工程评估表格详见5.附件4.1.1信息采集(1)以基坑支护合同为评估单位(以下简称标段)。

(2)每季度首月10日前,各区域工程管理部完成《地下工程信息采集表》填报,将当季度内符合地下工程评估条件的标段清单发送至集团及评估公司,由评估公司对各标段进行地下工程随机飞检评估。

信息采集表详见5.附件。

4.1.2评估组要求评估组由3人组成,每标段评估时间不少于0.5天。

4.1.3评估频次按标段每45天评估一次,一年四季度不间断,一季度成绩计入二季度。

4.1.4评估成果提交(1)完成评估后,评估组当场向被评估方通报评估情况,包括但不地下工程评估桩基工程20%基坑安全30%地下室质量风险20%安全文明15%管理行为15%限于以下内容:实测数据结果、各分项评分结果、主要问题、改进建议、优秀做法推介等。

金地集团工程管理制度

金地集团工程管理制度

金地集团工程管理制度一、总则为了规范金地集团的工程管理行为,促进工程项目的顺利进行,提高工程质量,保障工程安全和环保,制定本制度。

二、适用范围本制度适用于金地集团所有工程项目的实施管理,包括建筑工程、市政工程、装饰工程等。

三、工程管理组织1. 工程管理部门金地集团设立工程管理部门,负责工程项目的统一管理和监督。

2. 工程管理人员工程项目的管理人员应具备相关工程管理经验和专业技能,能够独立负责工程项目的施工、质量、安全和进度等工作。

3. 工程管理团队每个工程项目建立专门的工程管理团队,由工程管理部门指定经验丰富的工程管理人员组成,进行全面的工程项目管理工作。

四、工程管理程序1. 前期准备(1)项目立项根据公司发展战略和市场需求,对项目进行立项审批,确定项目规划、建设方案和投资预算等。

(2)项目策划根据项目立项要求,制定项目策划书,明确项目目标、任务、组织机构、项目管理计划等。

2. 施工管理(1)施工组织设计编制施工组织设计方案,包括施工组织架构、施工方案、安全生产方案等。

(2)施工合同管理与承包商签订施工合同,明确责任、权利、质量标准和工期等内容。

(3)施工安全管理制定安全生产方案,建立工地安全管理制度,进行安全教育和培训。

(4)施工质量管理建立施工质量管理体系,加强过程控制和质量检验,确保工程质量。

3. 资金和物资管理(1)资金管理建立项目资金管理制度,保障项目资金的使用合理性和安全性。

(2)物资管理建立项目物资管理制度,统筹物资采购、储备、使用和清算等工作。

4. 管理评审定期对工程项目进行管理评审,及时发现问题,形成改进措施,提高管理水平。

五、工程管理要求1. 安全第一工程项目中安全工作是首要任务,必须严格遵守相关安全规定,确保施工安全。

2. 质量为本工程质量是企业的生命线,必须按照相关标准和规范进行施工,确保工程质量。

3. 环保可持续工程项目必须符合环保要求,减少对环境的污染,实现可持续发展。

3、金地粮仓临时用电施工方案

3、金地粮仓临时用电施工方案

河南金地集团粮食物流园区低温节能地下生态储粮新型(生产性试验)仓项目临时用电施工方案审批审核编制林州市华通建设有限公司年月日目录一、工程概况 (1)二、编制依据 (1)三、现场勘察 (1)四、确定电源进线,总配电箱,分配电箱等处的位置及线路走向 (1)五、进行负荷计算 (4)六、电器防火措施 (5)七、安全技术措施 (6)一、工程概况1、工程名称:河南金地集团粮食物流园区低温节能地下生态储粮新型(生产性试验)仓项目2、结构形式:仓外径25.6m,2*1排列,按小麦计单仓容3500吨,采用钢筋砼结构,顶盖为梁板结构,板厚150mm,上部仓体侧壁厚度为250mm,下部仓体侧壁厚度为300mm,仓底板厚度为400mm,仓体总深度为19.96m。

3、设计参数:3.1、设计使用年限50年,安全等级为二级;3.2、环境类别:二b类;3.3地基基础设计等级:乙级;3.4、抗震设防烈度:7度,设计基本地震加速度:0.10g;3.5、本工程耐久性规定如下:二、编制依据根据中华人民共和国城乡建设部JGJ46-2005《建筑施工现场临时用电安全技术规范》。

用电管理时临时用电安全技术规范的核心内容,按施工现场临时用电平面图和接线系统图,施工现场临时用电设备在5台及以上或者设备总容量在50KW以上者,应编制用电施工组织设计。

因此,本工程需要编写施工现场临时用电施工方案。

三、现场勘察1、根据该工程的施工组织设计安排,总平面布置图和拟定的临时用电平面图,确定所用机械设备的设置位置和上级配电的层次及导线架设的位置部署等。

四、确定电源进线,总配电箱,分配电箱等处的位置及线路走向1、该工程施工现场临时总配电源,是由建设单位箱变中引出的埋设线路,低压供电系统380/220电压引入施工单位总配电箱中。

整个施工现场按照上级配电内容形式布置。

所有开关箱由专人负责,整个施工现场有持证电工按时检查和不定期检查,以防发生触电伤害。

2、配电线路:建设单位送至总配电箱的一侧电源线为三相四线制,380/220低压供电系统自总配电箱二次开始配电,严格按照三相五线制系统施工,做到工作零线和保护零线严格分开,正常情况下,不带电的金属外壳必须和保护零线相连接,工作零线仅作为220照明系统和低压用电设备使用,保护零线导线的颜色应专门区分开来,采用绿/黄双色线。

建筑工程质量装饰装修分部子分部工程质量验收记录

建筑工程质量装饰装修分部子分部工程质量验收记录

建筑工程质量装饰装修分部子分部工程质量验收记录装饰装修分部(子分部)工程质量验收记录装饰装修分部(子分部)工程质量验收记录建筑地面分部(子分部)工程质量验收记录基层(垫层)分项工程质量验收记录水泥砂浆面层分项工程质量验收记录水泥砂浆面层检验批质量验收记录表水泥砂浆面层检验批质量验收记录表砖面层分项工程质量验收记录砖面层检验批质量验收记录表GB50209-2002一般抹灰分项工程质量验收记录金属门窗安装分项工程质量验收记录金属门窗安装工程检验批质量验收记录表(钢门窗)GB50210-2001(Ⅰ)铝合金门窗工程分项工程质量验收记录金属门窗安装工程检验批质量验收记录表(铝合金门窗)GB50210-2001(Ⅱ)门窗玻璃安装分项工程质量验收记录门窗玻璃安装工程检验批质量验收记录表GB50210-2001饰面砖粘贴分项工程质量验收记录饰面砖粘贴工程检验批质量验收记录表GB50210-2001水性涂料涂饰分项工程质量验收记录水性涂料涂饰工程检验批质量验收记录表GB50210-2001水性涂料涂饰工程检验批质量验收记录表GB50210-2001护栏和扶手制作与安装分项工程质量验收记录护栏和扶手制作与安装工程检验批质量验收记录表GB50210-2001涂膜防水层分项工程质量验收记录涂膜防水层检验批质量验收记录表GB50207-2002外墙保温层分项工程质量验收记录建筑屋面分部(子分部)工程质量验收记录涂膜防水层分项工程质量验收记录涂膜防水层检验批质量验收记录表GB50207-2002涂膜防水层检验批质量验收记录表GB50207-2002屋面保温层分项工程质量验收记录。

11-工程技术要求

11-工程技术要求

第六章工程建设标准及技术要求目录第一部分:概要 (1)一、简要说明 (1)二、拟招标工程基本情况 (2)第二部分:招标工程要求 (4)一、工程工期 (4)二、工程质量 (9)三、安全及文明施工 (11)四、工程技术要求 (12)1、基本要求 (12)2、施工现场平面布置 (16)3、钢筋混凝土工程 (21)4、二次结构及砌体工程 (30)5、屋面工程 (35)6、抹灰工程 (37)7、门窗工程 (39)8、外墙外保温工程(专业分包,总包只考虑配合措施) (41)9、楼地面工程 (43)10、防水工程 (43)11、机电及设备安装 (46)12、脚手架工程 (53)13、成品保护 (55)14、安全及文明施工 (56)五、材料要求 (57)六、适用于本工程的设计和施工规范 (58)1、一般规定 (58)2、工程实施的技术标准和规范 (58)七、工程维修要求 (61)第三部分:招标工程技术标编制要求 (62)第四部分:附件 (79)第一部分:概要一、简要说明1、本技术要求以执行国家、地方、行业等现行相关规范和标准为基础,只对重点关注内容做适当阐述和要求。

2、当本要求的相关内容前后不一致,或与图纸及现行的国家、地方、行业等规范和标准相冲突时,均按较严格要求执行。

3、金地集团及金地集团西北区域地产公司的相关工程做法、技术标准等在个别部位区别于通用做法,需要投标人员高度重视。

4、本技术要求中的所有技术措施和构造要求等投标单位应仔细研读并针对技术要求制定切实可行的施工方案,并按照制定的方案单独报价。

投标单位递交投标文件后,视为合同报价已包含为满足本技术要求的所有费用,进场后必须按照本技术要求进行施工,任何因投标方疏忽或刻意漏报的情况,发包方将不予补偿。

5、本技术要求的构造节点是对设计图纸的补充和完善,本技术要求是合同的重要组成部分,同时亦是现场施工的必要依据。

6、金地集团工程实体质量严格执行国家相关规范,在此基础上形成了金地集团工程项目实测实量标准,本标准作为合同要件,需要投标人员高度关注。

11-防水华北标准

11-防水华北标准

金地集团北方片区防水技术标准(北京区域公司版)目录1、总则2、要点3、防水验收技术标准4、节点构造及施工质量控制要点5、构造层及施工质量控制要点6、不成功案例附件一、金地集团北方片区防水技术标准之构造节点做法通用图集版(注:此附件为独立的AUTOCAD文件)(节点增加:1-1(B)、1-3(C))附件二、金地集团北方片区防水技术标准之工程做法表附件三、总包合同及招标技术标书中的防渗漏措施附加条款附件四、设计任务书附则附件五、防水施工合同的防渗漏措施附加条款1、总则1.1、为提高北京区域公司建设项目防水设计与施工质量,特制定此标准1.2、防水体系的设计与施工方案须贯彻“防排结合,以排为主”、“刚柔相济,简单高效”以及“可靠易行,落实第一”等原则。

1.3、此标准为强制标准,北京区域公司范围内所有在建项目均须按此标准执行。

其中“附件一”及“附件二”为各项目施工图纸的固定组成部分,由设计管理部负责导入。

相关规范或图纸要求与本标准要求不一致的,原则上以本标准为准。

1.4、本《标准》为各项目防水技术标书的默认附件。

因其中多项措施涉及施工费用,项目中心应将本附件三《总包合同及招标技术标书中的防渗漏措施附加条款》列入技术标书中;成本管理部应将本附件三《总包合同及招标技术标书中的防渗漏措施附加条款》列入总包合同中,同时在投标答疑纪要中应提示投标单位认真考虑这些措施要求对合同计价的影响,确保这些措施在施工过程中能够顺利落实;应将本附件五《防水施工合同的防渗漏措施附加条款》列入防水合同中。

2、要点2.1、所有平/斜屋面及露台结构板均须设计防水构造加强,按不出现贯通裂缝要求设计、施工;建筑设计上必须有组织排水,最长排水距离不宜大于8米,排水坡度不小于1.5%,雨水口周边200范围内排水坡度不小于5%,形成簸箕口;平屋面及露台结构板须设计5厘米高差的原始结构自找坡,表面赶光压平,结构自找坡最低点须起自直立及侧排雨水口;雨水口须紧贴结构面安装;每一个排水区域排水口不得少于两个;结构自找坡以外的找坡层要求使用细石混凝土,禁止使用轻质混凝土找坡层。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

质量是企业的生命‐‐1 ‐‐第一部分前言本标准是针对客户端口反馈的、集团范围内共性的质量通病,在国家(地方)规范和行业通用标准的基础上,加入了以往项目和行业标杆企业的成功经验,并通过固化构造措施和管理要点的形式,而形成的金地集团的企业标准。

目的是降低渗漏、裂缝、成品破坏、观感等业主关注的质量问题发生的概率,杜绝因工程质量引起的高额索赔事件的发生。

考虑到工程质量不仅仅是施工质量,工程质量通病的预防起点应该是设计环节,过程中除了施工环节的监督管理外,还依赖于招标环节的合约、技术标准和措施费的合理性。

因此,本标准的编制,不但考虑到要作为工程系统控制施工质量的检查标准,还将作为设计的输入条件为完善施工图纸提供帮助,作为成本的输入条件,将以往扯皮较多的构造措施、安全文明和成品保护等费用以清单的形式逐项单列。

从而在设计、施工、招标三个环节扫除质量标准执行的障碍。

此标准将作为集团开展工程质量实测实量和风险评估的依据,对于目前的绩效评价体系而言,本标准可以从专业角度为盖洛普调研关于工程质量的评价提供一个有益的补充。

我们期望通过推动本标准的执行,在2012 年底之前,达到客户总体满意度≥80%、工程质量满意度≥70%、工程质量实测实量得分≥85 分的质量目标。

另外,本标准不是一个大而全的国家规范汇编,主要是针对国家规范已经明确但执行效果较差的条款,以及国家规范不够明确或标准较低的条款,是一个重点明确的质量标准。

而且,本标准还将在应用过程中,根据实际情况不断的进行补充与完善。

第二部分目录清单第三部分:质量标准一、砌筑工程技术标准1、材料使用标准1.1各类砌筑材料物理性能、外观尺寸、表观质量等技术指标应符合国家、行业以及当地标准。

1.2 轻骨料隔墙板各项技术指标应符合 DBJ01-29-2000《轻隔墙条板质量检验评定标准》中的质量要求。

1.3 各类砌筑粘结材料的技术指标应符合国家、行业以及当地标准。

1.4 砌筑时,普通和轻骨料混凝土小型空心砌块龄期不得少于 28d,蒸压加气混凝土砌块的龄期不得少于 28d,蒸压灰砂砖龄期不得少于 28 天,大孔轻集料砌块龄期不得少于 28 天,砂加气砌块的龄期不得少于 7 天。

1.5 普通混凝土空心砌块和轻集料混凝土空心砌块适用于各类建筑地面(±0.00)以上的内外墙和地面以下的内隔墙(有特殊要求的墙体除外),但地面或防潮层以下的砌体应采用强度等级不低于 C20 的灌孔混凝土灌实或采用实心砌块。

1.6 加气混凝土砌块适用于各类建筑地面(±0.00)以上的内外墙和地面以下的内隔墙(有特殊要求的墙体除外),但如不采取有效的防护措施,不得在以下部位使用:(1)建筑物±0.00 以下(地下室的非承重内隔墙除外)部位。

(2)长期浸水或经常干湿交替的部位。

(3)受化学侵蚀的环境。

(4)砌块表面经常处于 80℃以上的高温环境。

(5)屋面女儿墙。

1.6烟道、排气管道不应采用砌块砌筑,应采用预制专用烟道和管道。

用砌块砌筑的电梯井道,宜采用普通混凝土实心砌块。

1.7外墙不宜采用单排孔小型空心砌块砌筑。

1.8材料运输及堆放标准2、砌筑完成面质量标准3、砌筑节点及工艺标准(1)砌体(含加气混凝土砌块、页岩砖、砂加气、大孔砖)正手墙表面垂直度允许偏差8mm、平整度允许偏差5mm。

(2)无断砖、通缝、瞎缝、假缝(3)无缺棱掉脚(缺角最长边≤3cm)(4)轻骨料混凝土隔墙板表面平整度允许偏差3mm,接缝高差允许误差2mm,三面垂直允许误差4mm,阴阳角方正3mm,门窗洞口4mm。

不得有起皮、掉角(缺角最长边≤3cm),不得露出嵌缝带、不得出现裂缝。

(1)混凝土导墙、打底砖、腰梁a.导墙:所有可能因积水产生渗漏的墙体底部必须设置 C20 砼导墙,包括但不限于有挑板的外墙、卫生间墙体、露台、飘板、空调板根部墙体。

导墙的宽度同墙体的宽度,高度≥100mm,且不低于周边可能积水的地面完成面标高。

设计无特殊要求时,应按构造要求配筋,或纵筋不少于2φ8,箍筋φ6@200。

烟道底部或周边应设置 C20 混凝土导墙,导墙宽度≥50mm,高度≥100mm,且不低于周边地面完成面标高,按构造要求配筋。

b.打底砖:用轻骨料混凝土小型空心砌块或蒸压加气混凝土砌块砌筑时,墙底部应砌烧结普通砖或多孔砖,或普通混凝土小型空心砌块,或现浇混凝土坎台等,其高度不小于 200mm。

c.腰梁:顶层外墙及高度超过3m的墙体,在墙体半高处应设置与墙同宽的腰梁,高度≥120mm,纵筋不少于2φ8,并用φ6 钢筋进行拉接。

当外墙无门窗时,腰梁设计在墙中间高度,当外墙有门窗时,腰梁应与窗台板(或门窗过梁)同高且连通。

质量是企业的生命‐‐5 ‐‐工程技术标准(第一版)生效日期:(2)门窗固定、窗台压顶及过梁a.门窗固定:门窗不得直接固定在砌块上。

门窗洞口固定应满足地方抗震设防要求。

当无地方抗震设防要求时,应在门窗洞两侧预埋固定块(C20 混凝土块、水泥砖或其他材料),以便固定门窗框(或副框)。

固定块宽度同墙厚,高度应与砌块同高或砌块高度的1/2 且不小于 100mm,长度不小于 200mm,最上部(或最下部)的固定块中心距洞口上下边的距离为 150~250mm,其余部位的中心距不大于 600mm,且均匀分布。

大孔轻集料砌体墙的门窗洞口两侧应灌芯柱,配2φ12,C20 混凝土。

豪宅楼盘或宽度大于或等于 2m 时的洞口两侧应设置钢筋混凝土边框.(建议)b.窗台压顶:对于砌体墙(含加气混凝土砌块、页岩砖、砂加气砌块),窗洞下口必须浇筑宽与墙厚相同、高度不小于100mm、长度每边伸入墙内不少于 400mm(不足 400mm 时通长设置)的 C20 混凝土窗台压顶。

纵筋不少于2φ10,箍筋φ6@200。

对于大孔轻集料砌体墙,应现浇 80~100mm 高 C20 混凝土窗台压顶,2φ12,φ6@200。

c.过梁:宽度大于 300mm 的门窗洞口(包括临时施工洞口),应设置钢筋混凝土过梁,过梁的截面尺寸、配筋、支座长度应根据洞口宽度按设计要求采用。

当采用预制钢筋混凝土过梁时,支座处砌体顶部应找平,安装时应坐砌砂浆。

过梁两端深入墙体长度≥250mm。

(3)顶砌与墙顶塞缝填充墙砌至接近梁、板底时,应留一定空隙,待填充墙砌筑完并至少间隔7d后,再将其补砌挤进。

如下两种处理方式可任选其一。

a.顶砌:砌体顶部预留 200MM 左右空隙,用配套砌体材料(混凝土砌块等)斜砌压紧挤实。

顶砌开始时间应在下部墙体砌筑完成至少7天后进行,顶砌应对称向两边倒,且端部和中部采用三角形混凝土预制块。

b.塞缝:蒸压加气混凝土砌体顶部与梁板之间预留 30-50mm 空隙,分两次嵌填密实;嵌缝前清除浮灰,第一次用 C20 细石微膨胀混凝土填塞,两侧留出 20MM,待砼初凝后,再用水泥砂浆嵌缝压实。

塞缝开始时间应在下部墙体砌筑完成至少 7 天后进行。

砂加气砌块墙体顶层预留10-15mm 空隙,用岩棉或或发泡剂塞缝。

大孔轻集料砌体顶部与梁板之间预留10-20mm 高缝隙,质量是企业的生命‐‐6 ‐‐4、质量控制流程(建议)砌筑质量检查记录表防裂措施检查记录表5、过程检查记录(建议)6、技术资料(略)二、抹灰工程技术标准1、材料使用标准1.1 水泥:必须为大厂水泥,不得采用立窑水泥。

不同品种不同标号的水泥严禁混合使用,水泥应有产品合格证书和复检报告。

1.2 砂:使用平均粒径为 0.35~0.5mm 的中砂,砂在使用前应过 5mm 孔径的筛子。

不得含有杂物,含泥量不大于 3%。

1.3 抹灰砂浆:蒸压灰砂砖、粉煤灰砖、加砌块内墙抹灰时,砂浆等级不宜过高,一般宜用 1:3 石灰砂浆、1:1:6 或 1:3:9 的混合砂浆。

1.4 粉刷石膏:应使用正规厂家生产的质量合格的石膏品牌。

需满足以下指标:1.5 加强网:抹灰加强网的质量应符合国家和地方规范要求。

其中镀锌钢丝网规格为10×10×0.7mm。

2、抹灰完成面质量标准3、抹灰节点及工艺标准4、流程控制(建议)抹灰质量检查记录表5、过程检查记录(建议)6、技术资料(略)三、外门窗工程技术标准1、材料使用标准金属门窗的品种、类型、规格、尺寸、性能、开启方向、安装位置、连接方式及铝合金门窗的型材壁厚应符合设计要求,金属门窗的防腐处理及填嵌密封处理应符合设计要求。

塑料门窗的品种、类型、规格、尺寸、开启方向、安装位置、连接方式及填嵌密封处理应符合设计要求,内衬增强型钢的壁厚及设置应符合国家现行产品标准的质量要求。

玻璃的品种、规格、尺寸、色彩图案和涂膜朝向应符合设计要求,单块玻璃大于1.5m2 时应使用安全玻璃。

2、外门窗完成面质量标准3、外门窗节点及工艺标准2、窗框固定:门窗不得直接固定在砌块上。

(1)固定块门窗洞口固定应满足地方抗震设防要求。

当无地方抗震设防要求时,应在门窗洞两侧预埋固定块(C20混凝土块、水泥砖或其他材料),以便固定门窗框(或副框)。

固定块宽度同墙厚,高度应与砌块同高或砌块高度的 1/2 且不小于 100mm,长度不小于 200mm,最上部(或最下部)的固定块中心距洞口上下边的距离为150~250mm,其余部位的中心距不大于 600mm,且均匀分布。

大孔轻集料砌体墙的门窗洞口两侧应灌芯柱,配2φ12,C20 混凝土。

(2)窗框固定在门窗框或副框安装前,土建施工单位应为门窗安装提供三线(水平线、垂直线和进出线)基准,由门窗安装单位逐个复测洞口尺寸及偏差,对需要进行处理的门窗洞口应做好记录和标识。

洞口固定:采用金属膨胀螺栓或射钉,将已安装好的固定片固定在周边的混凝土墙或固定块上,固定时应按对称顺序,先固定上下框,然后固定边框,临时定位可用木楔固定。

若安装钢副框,则钢副框与结构之间的缝隙宽度不应超过 25mm,如副缝宽度超过 25mm,需用聚合物防水砂浆分层抹灰找补;利用土建施工单位提供的三条基线控制副框安装,保证位置正确、不倾斜。

3、塞缝(1)门窗框(或采用副框时的副框)底边及两侧边上翻150 高范围采用干硬性水泥砂浆塞缝(沈阳区域因气候原因可采用发泡胶),上边及两侧边剩余部分可采用打发泡剂,也可采用干硬性水泥砂浆塞缝。

塞缝必须密实。

(2)打发泡胶前必须先将缝隙清理干净,并将窗框与洞口间的缠绕保护膜撕去,发泡胶须满填缝隙,超出门窗框外的发泡胶应在其固化前用手或专用工具压入缝隙中,严禁固化后用刀片切割。

发泡胶固化后取出临时固定的木楔,并在其缝隙中打入发泡胶并用专用工具压入缝隙中,同样不得在固化后用刀片切割。

4、流程控制(建议)成果文件1、形成培训记录2、图纸会审记录3、样板验收记录4、形成材料验收记录形成基层质量检查记录表形成质量检查记录表施工记录5、过程检查记录(建议)6、技术资料(略):四、防水工程技术标准1、材料使用标准1.1 基本规定:各防水工程所使用的材料,应有产品的合格证书和性能测试报告,材料的品种、规格、性能应符合现行国家产品标准和设计要求。
