浙江水利造价员计算步骤
水利建筑工程单价组成及计算步骤

水利建筑工程单价组成及计算步骤1.直接费用:直接费用是指在工程施工中与工程量直接相关的费用,包括人工费、材料费、机械设备费、措施费等。
直接费用是水利建筑工程单价的主要组成部分,也是根据工程量进行估算的重要依据。
2.间接费用:间接费用是指工程施工中与工程量间接相关的费用,包括管理费、风险费、利润等。
间接费用是根据直接费用的合理比例进行计算的,在估算水利建筑工程单价时需要考虑到。
3.其他费用:其他费用是指工程施工中非直接费用和非间接费用的费用项目,包括安全费、质量检测费、监理费、保险费等。
这些费用是根据具体项目的特点和要求进行估算的。
计算水利建筑工程单价的步骤如下:1.确定工程范围和工程量:根据工程项目的要求和设计文件,确定工程的范围和工程量,并将其分解为各项子工程的工程量。
2.估算直接费用:根据工程量和施工过程中所需要的人工、材料、机械设备等费用,进行直接费用的估算。
可以通过查阅材料价格、工人工资、机械设备租赁费等信息进行估算。
3.计算间接费用:根据直接费用的合理比例进行间接费用的计算。
通常情况下,间接费用的比例在5%到10%之间,具体比例会受到项目特点和施工难度的影响。
4.估算其他费用:根据项目的具体要求和特点进行其他费用的估算。
这些费用通常是根据相关的规定和标准进行计算的,可以参考相应的费用清单和施工合同进行估算。
5.合计费用:将直接费用、间接费用和其他费用合计,就可以得到水利建筑工程单价的总费用。
以上就是计算水利建筑工程单价的主要步骤和要点。
在实际操作中,需要根据具体项目的要求和特点进行详细的估算和计算,并结合实际情况进行合理的调整和修正,以确保单价的准确性和可靠性。
造价员计算工程量秘籍

造价员计算工程量秘籍承台基础1、承台基础工程量(1)承台基础垫层的体积(2)承台基础体积(3)、承台基础垫层基模板(4)、承台基础模板(5)基坑的土方体积(6)槽底钎探工程量2、独立基础手工计算方法⑴、承台基础垫层的体积垫层体积=垫层面积×垫层厚度⑵、承台基础垫层模板垫层模板=垫层周长×垫层高度⑶、承台基础体积独立基础体积=各层体积相加(用长方体和棱台公式)⑷、承台基础模板独立基础模板=各层周长×各层模板高(5)基坑土方工程量基坑土方的体积应按基坑底面积乘以挖土深度计算。
基坑底面积应以基坑底的长乘以基坑底的宽,基坑底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。
排水沟的体积应纳入总土方量内。
当需要放坡时,应将放坡的土方量合并于总土方量中。
(6)槽底钎探工程量槽底钎探工程量,以槽底面积计算。
3、承台基础工程量的计算难点①异形承台基础体积不好计算。
②承台基础与其他基础相交时扣减量不好计算。
③土方量计算时考虑工作面及放坡,计算扣减比较麻烦。
桩:1、预制钢筋混凝土桩制作按设计图示尺寸以体积计算,长度按包括桩尖的全长计算,桩尖虚体积不扣除。
2、喷射混凝土按设计图示尺寸以体积计算。
3、钢筋混凝土钻孔灌注桩钻孔和泥浆运输的体积按室外自然地坪至桩底的长度乘以桩断面面积以体积计算。
4、钢筋混凝土钻孔灌注桩灌注混凝土的体积按设计桩长与设计超灌长度之和乘以桩断面面积以体积计算。
5、打预制钢筋混凝土桩工程量,按桩断面乘以全桩长度以体积计算,桩尖的虚体积不扣除。
混凝土管桩空心部分体积应扣除,混凝土管桩不包括空心填充所用的工料。
6、送桩工程量,按桩截面乘以送桩深度以体积计算。
送桩深度为打桩机机底至桩顶之间的距离。
(按自然地面至设计桩顶距离另加50cm计算)7、水泥搅拌桩的体积,按设计桩长乘以设计桩截面面积以体积计算。
8、地下连续墙的混凝土灌注按照设计图示尺寸以体积计算。
土方回填、运土1、土(石)方回填按设计图示尺寸以体积计算。
造价员考试定额换算

1、人工挖单独地下室三类湿土,挖土深度3m,该工程采用桩基础。
求每立方米基价。
1-11H 15.08*1.18*1.252、挖掘机在垫板上挖三类土基坑,(含装车)土方含水率为28%,挖土深度为3.6米,求每立方米基价。
1-46H 3.661*1.15*1.25+0.233、反铲挖掘机垫板自上挖地下室土方三类土,深度4.8m,土方含水率为28%、自卸汽车运至1km 内弃土。
1-47H+67 4095*1.15*1.25+230+51954、人工挖墙基础局部超深5m部分三类土方。
1-2H 27.15*1.15*1.155、反铲挖掘机开挖房屋土方,三类湿土,含水率40%,深6米,下有桩基。
1-35H 3.449*1.15*1.16、推土机推土上坡(坡度18%),斜运距为100米,三类土。
1-58H+1-60*21 (100*2.25-20)/10=21 1.878+0.565*217、挖掘机挖含水率为30%的砂石,根据施工组织设计,要求在垫板上工作,挖深3.8米。
1-34h 3.065*1.15*1.25+0.238、铲运机铲运土方(土壤中含石率为35%)。
1-63h 6.163*1.259、房屋地槽人工综合挖三类湿土,深5米,有桩基1-2H 27.15*1.06*1.05*1.05*1.081、某工程采用直径377扩大桩,设计桩长15m(不包括预制桩尖及加灌长度),复打一次,则每根桩的工程量为0.1885*0.1885*3.14*(15+0.5)(1+0.85*1)2、直径500单头喷水泥砂浆搅拌桩每米桩水泥惨量50kg,实际工程加固土重1500kg/m3。
计算基价。
50/(3.142*0.25*0.25*1*1500)=16.99%2-119+121*4 111.4+5.7*4=134.23、静力压800m预应力管桩,桩径500mm2-28H 15.2+(2.1887+11.4492)*0.254、振动式沉管灌注混凝土桩,桩长24m,安放钢筋笼。
浙江省水利造价讲义——浙江省水利工程造价知识讲义2

17
临时工程概算
• 对投资较大的临时工程,分别列项,根据
其设计深度采用单价法、指标法、公式法 计算其投资
• 属于施工现场的小型临时设施及施工期环
境保护措施等包括在直接费的措施费中
• 介于以上两项之间所有临时工程归入“其
它临时工程”,采用百分率法估算其投资
18
其它临时工程
• 实施管理费:指征地移民实施机构用于征地、安
置、拆迁过程中的工资、办公、差旅、宣传教育 等经常性管理费用
• 实施机构开办费:指移民实施机构启动和运作所
必须配置的办公用房、车辆和设备购置及其他用 于开办工作所需要的费用
• 技术培训费:指为提高农村移民生产技能、文化
素质和移民干部管理水平所需要的费用
26
水利工程基础单价
1
砂石料单价
• 广义的砂石料是泛指砂、卵(碎)石、块石、条
石、料石等当地建筑材料。
• 这里仅指经加工后的砂、卵(碎)石,即我们常
称的骨料。
• 砂石料单价一般包括:覆盖层清除摊销、毛料开
采运输、毛料筛洗加工、成品料运输、弃料处理 及摊销、各运输及堆存环节的损耗等
• 工序单价法是按砂石料生产流程,分解成若干个
价格
• 单价包括料场覆盖层清除、石料开采、加
工(修凿),石料运输、堆存,以及在开采、 加工、运输、堆存过程的损耗等
• 按施工组织设计确定的工艺流程、施工方
法,选用(98)定额的相应子目计算综合单价
• 块石、片石计量单位为码方,
条石、料石的计量单位为清料方
8
外购砂石料单价
• 外购砂石料单价包括原价、运杂费、损耗、采购
• 成品骨料运输:指经过筛洗加工后的分级骨料,

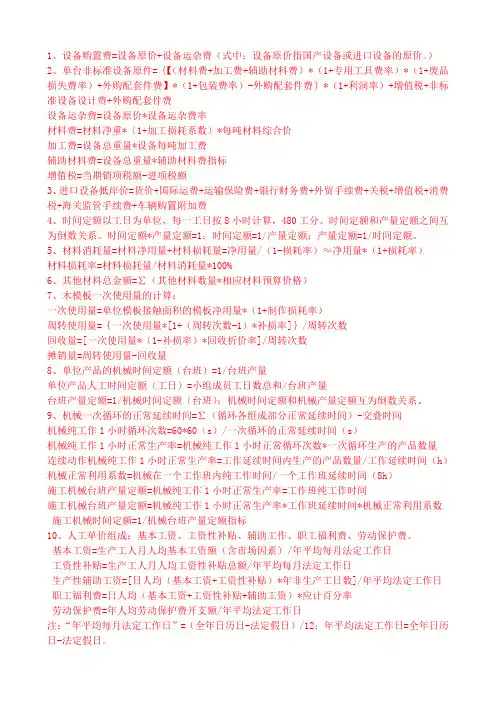

造价员基础知识计算规则

1、设备购置费=设备原价+设备运杂费(式中:设备原价指国产设备或进口设备的原价。
)2、单台非标准设备原件={【(材料费+加工费+辅助材料费)*(1+专用工具费率)*(1+废品损失费率)+外购配套件费】*(1+包装费率)-外购配套件费}*(1+利润率)+增值税+非标准设备设计费+外购配套件费设备运杂费=设备原价*设备运杂费率材料费=材料净重*(1+加工损耗系数)*每吨材料综合价加工费=设备总重量*设备每吨加工费辅助材料费=设备总重量*辅助材料费指标增值税=当期销项税额-进项税额3、进口设备抵岸价=货价+国际运费+运输保险费+银行财务费+外贸手续费+关税+增值税+消费税+海关监管手续费+车辆购置附加费4、时间定额以工日为单位,每一工日按8小时计算,480工分。
时间定额和产量定额之间互为倒数关系。
时间定额*产量定额=1;时间定额=1/产量定额;产量定额=1/时间定额。
5、材料消耗量=材料净用量+材料损耗量=净用量/(1-损耗率)≈净用量*(1+损耗率)材料损耗率=材料损耗量/材料消耗量*100%6、其他材料总金额=∑(其他材料数量*相应材料预算价格)7、木模板一次使用量的计算:一次使用量=单位模板接触面积的模板净用量*(1+制作损耗率)周转使用量={一次使用量*[1+(周转次数-1)*补损率]}/周转次数回收量=[一次使用量*(1-补损率)*回收折价率]/周转次数摊销量=周转使用量-回收量8、单位产品的机械时间定额(台班)=1/台班产量单位产品人工时间定额(工日)=小组成员工日数总和/台班产量台班产量定额=1/机械时间定额(台班);机械时间定额和机械产量定额互为倒数关系。
9、机械一次循环的正常延续时间=∑(循环各组成部分正常延续时间)-交叠时间机械纯工作1小时循环次数=60*60(s)/一次循环的正常延续时间(s)机械纯工作1小时正常生产率=机械纯工作1小时正常循环次数*一次循环生产的产品数量连续动作机械纯工作1小时正常生产率=工作延续时间内生产的产品数量/工作延续时间(h)机械正常利用系数=机械在一个工作班内纯工作时间/一个工作班延续时间(8h)施工机械台班产量定额=机械纯工作1小时正常生产率=工作班纯工作时间施工机械台班产量定额=机械纯工作1小时正常生产率*工作班延续时间*机械正常利用系数施工机械时间定额=1/机械台班产量定额指标10、人工单价组成:基本工资、工资性补贴、辅助工作、职工福利费、劳动保护费。
浙江造价员工程造价定额计价方法(1)

第⼀节⼯程建设定额 ⼀、⼯程建设定额的概念和分类 1.⼯程建设定额的定义:由指定的机构按照⼀定程序制定、审批颁布执⾏的,在⼯程建设中单位产品消耗的⼈、材、机、资⾦的规定额度。
2.⼯程建设定额的分类 (1)劳动消耗定额、机械消耗定额、材料消耗定额 (2)施⼯定额、预算定额、概算定额、概算指标、投资估算指标、⼯期定额 (3)全国通⽤定额、⾏业通⽤定额、专业⽤定额 (4)全国统⼀定额、⾏业统⼀定额、地区统⼀定额、补充定额 ⼆、⼯程建设定额的特点1.科学性2.系统性3.统⼀性4.权威性5.稳定性和时效性 三、⼯程建设定额的地位和作⽤ 1.定额是节约社会劳动、提⾼劳动⽣产率的重要⼿段 2.定额是组织和协调社会化⼤⽣产的⼯具 3.定额是宏观调控的依据 4.定额是评价劳动成果和经营效益的尺度。
第⼆节⼯程定额计价的基本⽅法 ⼀、定额计价的基本程序 1.定额计价模式:按照预算定额的分部分项⼦⽬,逐项计算⼯程量,套⽤预算定额单价(单估表)确定直接费,按规定的取费标准计取其他直接费、现场经费、间接费、利润、税⾦,加上材料调差系数和不可预见费,汇总成⼯程预算或标底。
2.两个最基本的过程:⼯程量计算和⼯程计价,是量与价的结合。
⼆、定额消耗量 1.定额消耗量定义:规定消耗在单位假定建筑产品上的⼈、材、机的数量标准。
2.概预算定额结构内容:定额说明部分、定额(节)表部分、定额附录部分 3 .正确计算⼯程量 第三节建设⼯程预算定额 ⼀、预算定额的概念和⽤途 1.预算定额:规定消耗在合格质量的单位⼯程基本构造要素上的⼈、材、机的数量标准,是计算建安产品价格的基础。
2.预算定额⽤途 (1)编制施⼯图预算、确定⼯程造价的基础 (2)是编制施⼯组织设计的依据 (3)⼯程结算依据 (4)施⼯单位进⾏经济活动分析的依据 (5)编制概算定额的基础 (6)合理编制招标标底、投标报价的基础。
⼆、预算定额编制原则1.按照社会平均⽔平确定2.简明适⽤原则3.坚持同⼀性和差别性相结合的原则 三、预算定额的计量单位确定 1.断⾯有⼀定形状和⼤⼩,长度不定,按延长⽶计; 2.厚度有⼀定规格,长度、宽度不定,按平⽅⽶计; 3.长度、厚度、宽度都变化,按⽴⽅⽶计; 4.钢结构按重量以吨计; 5.没有⼀定规格,构造复杂,按个、台、座、组等计。
水利工程造价估算

水利工程造价估算1. 引言水利工程造价估算是在水利工程的规划、设计和施工过程中,对工程投资进行预估和控制的重要环节。
准确的造价估算有助于合理分配预算、优化资源配置、提高工程效益,对于推动水利工程健康、可持续发展具有重要意义。
2. 造价估算方法水利工程造价估算方法包括工程量法、综合估算法和参数估算法等,下面分别介绍:2.1 工程量法工程量法是根据水利工程的具体设计、施工图纸和规范要求,通过计算原材料、设备、劳务和施工作业量等因素得出的造价估算方法。
该方法适用于水利工程较为简单、设计较为明确的情况,精度较高。
2.2 综合估算法综合估算法是根据水利工程的类似项目历史造价数据、市场行情、工程难度等多个因素综合考虑,通过建立数学模型计算得出的造价估算方法。
该方法适用于水利工程较为复杂、设计不完全的情况,精度相对较低。
2.3 参数估算法参数估算法是根据水利工程的特定参数和相关统计关系,通过合理的数学统计模型计算得出的造价估算方法。
该方法适用于水利工程常规部分和标准化工程的造价估算,精度较高。
3. 造价估算过程水利工程造价估算过程包括四个主要步骤,分别是:3.1 定义项目范围在造价估算过程中,需要明确水利工程项目的范围和设计要求,包括工程规模、设计指标、主要设备等。
3.2 收集数据收集和统计与水利工程造价估算相关的数据,包括设计图纸、工程量清单、市场行情、历史造价数据等。
3.3 进行估算计算根据选定的造价估算方法,利用所需数据进行计算和推算,得出水利工程的预估造价。
3.4 评估与调整根据对造价估算结果的评估,进行必要的调整和修正,确保估算结果的准确性和合理性。
4. 造价估算的影响因素造价估算的结果受到多个因素的影响,包括但不限于以下几个方面:- 市场行情:原材料价格、劳务费用等市场行情的波动会对造价估算产生直接影响。
- 设计要求:水利工程的设计要求决定了工程规模、设备选型等方面,直接影响造价估算的结果。
- 工程难度:水利工程的施工难度、工期等因素也会对造价估算结果产生重要影响。
造价员考试-计算公式

桥架计算:(附加长度:2.5℅耗损:1℅)1.桥架的工程量= 桥架水平长度+ [桥架高度–(配电箱高度+ 槽钢高度)]× 2(两边桥架的垂直长度)2.电缆敷设工程量 = (水平长度 + 垂直长度) × (1 + 2.5℅) + 预留程度(长 + 宽)3.电缆长度 = 电缆敷设工程量× (1 + 1℅) 1.01防雷(附加长度:3.9℅耗损:5℅)1.避雷网沿折板支架的工程量= 避雷网总长度× (1 + 3.9℅)2.避雷网材料用量 = 工程量× (1 + 5℅损耗)3.避雷引下线工程量 = (女儿墙高 + 基础地下接地网高度) ×处数4.均压环工程量 = 均压环总长度⑴避雷引下线和均压环都是两根钢筋焊接,用3根×1.5、4根×2⑵⑶、⑷不计附加长度5.户外接地母线工程量= [地面至起算点高+ 母线埋深+母线长度] × 1.0396.户内接地母线工程量 = (基础均压环高度 + 母线长度 + 电位箱底边高 + 箱内预留) × 1.0397.扁钢用料量 = 工程量×(1 + 5℅)管线(损耗16℅)1.(cc、wc)管的工程量= 水平长度(总和) + 垂直长度(总和)2.线的工程量= 根数× (管工程量 + 预留程度) 注:没有附加3.(wc、fc)插座工程量 = 出箱垂直高度 + 埋深 + 水平长度 + (埋深 + 插座高度) ×处数4.导线长度 = 线的工程量× 16℅设备安装用的地脚螺栓按土建预埋考虑、不包括二次灌浆配电装置安装包括P47设备安装所需的地脚螺栓按土建预埋考虑、不包括二次灌浆互感器安装定额系按单相考虑的,不包括抽芯、及绝缘油过滤控制设备及低压电气安装包括电气控制设备、低压电气、小电气控制设备安装未包括的内容P56。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
根据浙江省水利水电工程费用定额及概算编制规定,试写出建筑、安装工程单价计算程序及计算方法。
解:⑴建筑工程单价计算程序及计算方法如下:
一、直接费(一)+(二)
(一)直接工程费〈1+2+3 〉
1.人工费:人工定额工日数×人工预算单价
2.材料费:∑材料定额用量×材料预算价格
3.机械使用费:∑机械台班定额用量×机械台班费
(二)措施费:(一) ×措施费费率之和
二、间接费:直接费×间接费费率
三、利润:(直接费+间接费)×利润费率
四、材料补差:∑材料定额用量×材料差价
五、税金:(直接费+间接费+利润+材料补差)×税率
六、工程单价:一+二+三+四+五
⑵安装工程单价计算程序及计算方法如下:
一、直接费(一)+(二)
(一)直接工程费〈1+2+3 〉
1.人工费:人工定额工日数×人工预算单价
2.材料费:∑材料定额用量×材料预算价格
3.施工机械使用费:∑机械台班定额用量×机械台班费
(二)措施费:直接费×措施费费率之和
二、间接费:人工费×间接费费率
三、利润:(直接费+间接费)×利润费率
四、材料补差:∑材料定额用量×材料差价
五、税金:(直接费+间接费+利润+材料补差)×税率
六、工程单价:一+二+三+四+五。
