施工方案-屋面天沟、檐沟施工方案

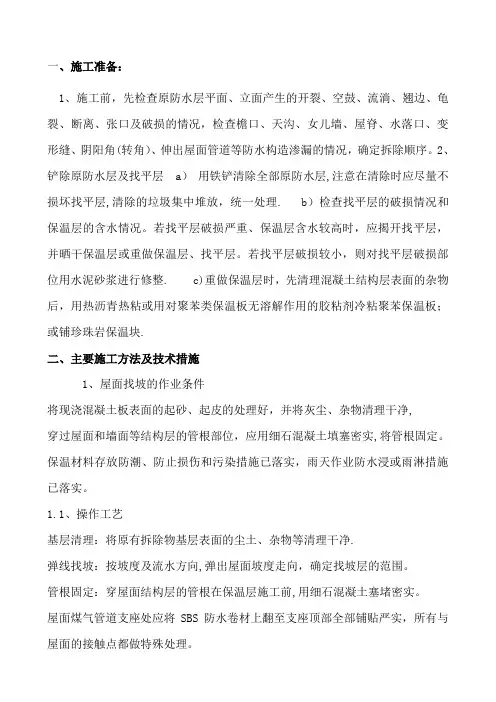

屋面防水改造施工方案29894

一、施工准备:1、施工前,先检查原防水层平面、立面产生的开裂、空鼓、流淌、翘边、龟裂、断离、张口及破损的情况,检查檐口、天沟、女儿墙、屋脊、水落口、变形缝、阴阳角(转角)、伸出屋面管道等防水构造渗漏的情况,确定拆除顺序。
2、铲除原防水层及找平层a)用铁铲清除全部原防水层,注意在清除时应尽量不损坏找平层,清除的垃圾集中堆放,统一处理. b)检查找平层的破损情况和保温层的含水情况。
若找平层破损严重、保温层含水较高时,应揭开找平层,并晒干保温层或重做保温层、找平层。
若找平层破损较小,则对找平层破损部位用水泥砂浆进行修整. c)重做保温层时,先清理混凝土结构层表面的杂物后,用热沥青热粘或用对聚苯类保温板无溶解作用的胶粘剂冷粘聚苯保温板;或铺珍珠岩保温块.二、主要施工方法及技术措施1、屋面找坡的作业条件将现浇混凝土板表面的起砂、起皮的处理好,并将灰尘、杂物清理干净,穿过屋面和墙面等结构层的管根部位,应用细石混凝土填塞密实,将管根固定。
保温材料存放防潮、防止损伤和污染措施已落实,雨天作业防水浸或雨淋措施已落实。
1.1、操作工艺基层清理:将原有拆除物基层表面的尘土、杂物等清理干净.弹线找坡:按坡度及流水方向,弹出屋面坡度走向,确定找坡层的范围。
管根固定:穿屋面结构层的管根在保温层施工前,用细石混凝土塞堵密实。
屋面煤气管道支座处应将SBS防水卷材上翻至支座顶部全部铺贴严实,所有与屋面的接触点都做特殊处理。
铺设找坡层:本工程采用炉渣找坡层,施工完毕后及时施工砂浆找平层。
已铺好的找坡层要平整,不得在其上面行走运输小车和堆放重物。
2、找平层本工程的找平层采用20厚1:3水泥砂浆。
2。
1、作业条件找平层施工前:屋面找坡层应进行隐蔽工程检查验收,并办理手续。
各种穿过屋面的预埋管件根部、煤气管道支座、伸缩缝及其他与屋面接触的连接点处的根部应按规范要求做好处理。
根据设计规定的坡度、弹线、找好规矩(包括天沟、檐沟的坡度),并进行彻底清扫。
屋面防水施工方案5篇

屋面防水施工方案5篇1、施工工序:土方开挖→垫层浇筑→底板施工→池壁施工→顶板施工2、土方开挖:土方工程采用1台挖土机开挖。
基坑土方开挖至设计标高后后,及时通知监理单位进行隐蔽检查,合格后继续施工。
为有效地保证施工进度,本工程采用大面积全部开挖,挖土时不得超深、超挖,机械挖土注意保护基底不要破坏。
基坑四周按1∶0.5比例放坡,并且留有0.5m施工操作面。
挖土期间专人跟随测量标高、观测土方动向。
既挖好一块,清理一块。
对挖浮土方要有防止塌方措施。
3、垫层浇筑严格控制垫层平整度、水平标高,垫层表面用木蟹二次搓平。
待垫层干燥硬结后,重新引测轴线,并根据基准线,用墨线弹出水池梁柱子壁板轴线。
4、底板施工水池底板厚250mm,采用双层钢筋绑扎,双层钢筋架凳按500×500绑扎。
使用C30混凝土浇筑。
底板上层保护层厚度为30mm,底板下层保护层厚度为40mm。
浇筑前应先预制好相同厚度的砂浆块呈梅花形布置在钢筋骨架下,以确保保护层的厚度。
在浇筑时振捣务必密实,振捣工具为平板振动器。
在浇筑完池底后应在池底斜托上部并避开斜托钢筋处设置橡皮钢边止水带,止水带接口处的搭接长度为100mm。
5、池壁施工池壁筋在完成水池底板后进行,池壁钢筋一次绑扎到顶不需搭接,池壁钢筋采用搭简易架固定。
由于池壁立筋一次性绑扎搭设,上部摆动较大,不易保证下部钢筋保护层厚度,可用S型钢筋钩固定池壁模板采用1800×900×20的木模板,模板上涂上脱模剂。
池壁两侧搭设双排脚手架,立杆横向间距1.5m,纵杆间距1.2m,大横杆竖向间距1.2m,大横杆与立杆相连处均设置两米长小横杆,且在上下小横杆上设置斜支撑。
外侧临近坑壁的,利用坑壁顶撑和基坑上四周埋设钢管固定,坑上埋设钢管间距1.2m,墙体模板用斜撑加固,斜撑水平间距为1.2m。
池壁外侧钢绞线与埋设钢管固定,内侧与地板预埋锚栓固定。
模板安装垂直平整,支撑牢固,绝不允许有走模现象。
全面详细的屋面防水施工做法图解,逐层分析!

全面详细的屋面防水施工做法图解,逐层分析!规范查查规范,就来“规范查”!现行建筑行业规范查询,每月新实施建筑业规范发布,输入规范编号直接查看规范!为建筑行业从业者提供建筑规范查询、查看、信息服务!来源:网络如有问题,联系删除大家好,我是查叔,是规范查的主编,也是一个有态度的工程人。
新关注的朋友都会获得500本规范见面礼哦!一、屋面构造保温屋面构造层次示意图:倒置式屋面构造层次示意图:二、找平层施工一般采用水泥砂浆、细石砼或沥青砂浆作屋面的整体找平层。
1、厚度及技术要求⑴水泥砂浆找平层:当结构层为现浇砼整体板时,厚度为15~20mm;当有整体或块状材料保温层时,厚度为20~25mm;当结构层为装配式砼板且保温层为松散材料时,厚度为20~30mm。
水泥砂浆采用1:2.5~1:3(水泥:砂)体积比,水泥强度等级不低于32.5级。
⑵细石砼找平层:厚度为30~35mm,砼强度等级不低于C20。
⑶沥青砂浆找平层:当结构层为现浇砼整体板时,厚度为15~20mm;当结构层为装配式砼板且保温层为整体或块状材料时,厚度为20~25mm。
沥青砂浆采用1:8(沥青:砂)质量比。
2、找平层的排水坡度平屋面采用结构找坡时不应小于3%,材料找坡时宜为2%;天沟、檐沟纵向找坡不应小于1%,沟底水落差不得超过200mm。
3、节点处理找平层在突出屋面结构(女儿墙、山墙、变形缝、烟囱)的交接处和转角处应作成园弧形,园弧半径当防水层为沥青防水卷材时R=100~150mm,高聚物改性沥青防水卷材时R=50mm,合成高分子防水卷材时R=20mm。
内部排水的落水口周围,找平层应做成略低的凹坑。
高低跨变形缝处理:伸出屋面管道防水处理:直式水落口:4、找平层的分格缝找平层宜设分格缝,并嵌填密封材料。
分格缝应留设在板端缝处,其纵横缝的最大间距,水泥砂浆或细石砼找平层不宜大于6m,沥青砂浆不宜大于4m。
屋面分格缝的面层处理:三、保温层施工1、保温层材料保温材料可分为三类:一是松散材料,如炉渣、膨胀蛭石、膨胀珍珠岩等,目前已较少使用。
坡屋面的防水安全施工方案

在防水层与保护层之间设置隔离层,防止保护层对防水层的破坏。
排水措施
在屋面的檐口、天沟等易积水部位,应设置排水措施,避免积水对 防水层的损害。
03
排水系统安装
天沟排水安装
天沟设计
根据屋面坡度和汇水面积,设计合理的天沟截面尺寸和坡度,确保 雨水能够顺畅流入天沟。
材料选择
选用耐腐蚀、耐老化的高分子材料或不锈钢材料制作天沟,确保长 期使用不漏水。
作业人员必须穿着防滑鞋,坡屋面上 应铺设防滑垫或采取其他防滑措施。
边缘防护
在坡屋面的边缘设置防护栏杆或安全 警示线,防止人员意外跌落。
易燃易爆物品管理规范
物品存放
易燃易爆物品应存放在指定的安全区域,远离火源 和热源。
使用规范
使用易燃易爆物品时,必须遵守相应的安全操作规 程,确保安全。
废弃物处理
易燃易爆物品的废弃物应按照相关规定进行妥善处 理,避免造成环境污染和安全隐患。
施工工具
02
准备必要的施工工具,如刮板、滚刷、搅拌器等,确保施工顺
利进行。
安全防护用品
03
配备安全帽、安全带、防滑鞋等安全防护用品,确保施工人员
的人身安全。
02
防水层施工
基层处理
清理基层
清除基层表面的杂物、尘土,确保基层平整、干 净。
修补缺陷
对基层上的裂缝、凹坑等缺陷进行修补,确保基 层平整。
湿润基层
防水层厚度检查
采用专业测量工具对防水层厚度进行测量,确保达到 设计要求的厚度标准。
防水层外观检查
检查防水层表面是否平整、无气泡、裂纹、起鼓等缺 陷,保证防水层的完整性。
排水系统质量检查
排水坡度检查
测量屋面的排水坡度,确保符合设计要求,保 证雨水能够顺利排出。
屋面工程施工专项方案

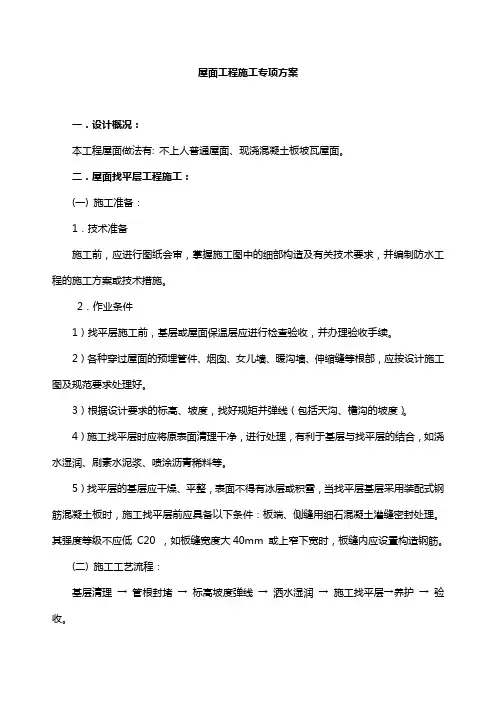

屋面工程施工专项方案一.设计概况:本工程屋面做法有: 不上人普通屋面、现浇混凝土板坡瓦屋面。
二.屋面找平层工程施工:(一) 施工准备:1.技术准备施工前,应进行图纸会审,掌握施工图中的细部构造及有关技术要求,并编制防水工程的施工方案或技术措施。
2.作业条件1)找平层施工前,基层或屋面保温层应进行检查验收,并办理验收手续。
2)各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及规范要求处理好。
3)根据设计要求的标高、坡度,找好规矩并弹线(包括天沟、檐沟的坡度)。
4)施工找平层时应将原表面清理干净,进行处理,有利于基层与找平层的结合,如浇水湿润、刷素水泥浆、喷涂沥青稀料等。
5)找平层的基层应干燥、平整,表面不得有冰层或积雪,当找平层基层采用装配式钢筋混凝土板时,施工找平层前应具备以下条件:板端、侧缝用细石混凝土灌缝密封处理。
其强度等级不应低C20 ,如板缝宽度大40mm 或上窄下宽时,板缝内应设置构造钢筋。
(二) 施工工艺流程:基层清理→管根封堵→标高坡度弹线→洒水湿润→施工找平层→养护→验收。
(三) 施工操作要点:1.基层清理:将结构层、保温层上表面的松散杂物清扫干净,突出基层表面的灰渣等粘结杂物要铲平,且不得影响找平层的有效厚度。
2.管根封堵:大面积做找平层前,应先将出屋面的管根、变形缝、屋面暖沟墙根部处理好。
3.抹水泥砂浆找平层的做法:厚度要求:整体混凝土板为15~20mm ;装配式混凝土板、松散材料保温层20~30mm 、整体或板状材料隔热保温层20~25mm 。
1)洒水湿润(1) 设计无保温层时:抹水泥砂浆找平层前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,使防水层施工后窝住水气,导致防水层产生空鼓。
所以洒水达到基层和找平层能牢固结合为度。
也可在混凝土构件表面上用扫帚均匀涂刷水泥浆,随刷随做水泥砂浆找平层。
(2) 设计有保温层时:不得浇水。

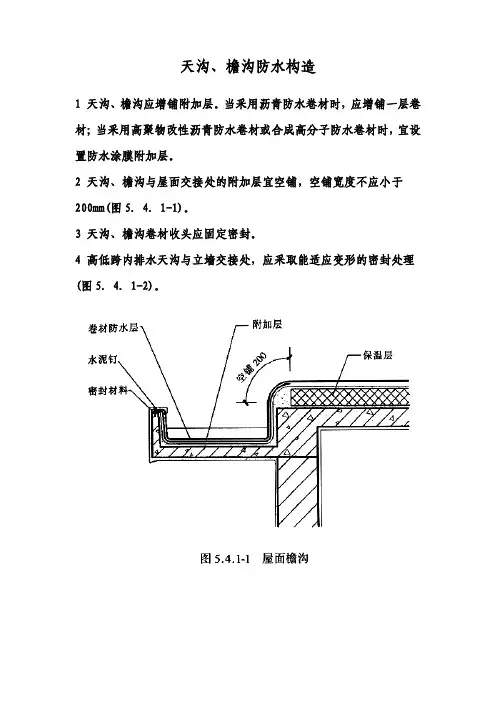

天沟-檐沟、泛水、屋面变形缝、水落口防水构造

天沟、檐沟防水构造1 天沟、檐沟应增铺附加层。
当采用沥青防水卷材时,应增铺一层卷材;当采用高聚物改性沥青防水卷材或合成高分子防水卷材时,宜设置防水涂膜附加层。
2 天沟、檐沟与屋面交接处的附加层宜空铺,空铺宽度不应小于200mm(图5.4.1-1)。
3 天沟、檐沟卷材收头应固定密封。
4 高低跨内排水天沟与立墙交接处,应采取能适应变形的密封处理(图5.4.1-2)。
5 无组织排水檐口800mm范围内的卷材应采用满粘法,卷材收头应固定密封(图5.4.2)。
檐口下端应做滴水处理。
泛水防水构造1 铺贴泛水处的卷材应采用满粘法。
泛水收头应根据泛水高度和泛水墙体材料确定其密封形式。
1)墙体为砖墙时,卷材收头可直接铺至女儿墙压顶下,用压条钉压固定并用密封材料封闭严密,压顶应做防水处理(图5.4.3-1);卷材收头也可压入砖墙凹槽内固定密封,凹槽距屋面找平层高度不应小于250mm,凹槽上部的墙体应做防水处理(图5.4.3-2)。
2)墙体为混凝土时,卷材收头可采用金属压条钉压,并用密封材料封固(图5.4.3-3)。
2 泛水宜采取隔热防晒措施,可在泛水卷材面砌砖后抹水泥砂浆或浇筑细石混凝土保护,也可采用涂刷浅色涂料或粘贴铝箔保护。
屋面变形缝构造1 变形缝内宜填充泡沫塑料,上部填放衬垫材料,并用卷材封盖,顶部应加扣混凝土盖板或金属盖板(图5.4.4)。
水落口防水构造1 水落口宜采用金属或塑料制品;2 水落口埋设标高,应考虑水落口设防时增加的附加层和柔性密封层的厚度及排水坡度加大的尺寸;3 水落口周围直径500mm范围内坡度不应小于5%,并应用防水涂料涂封,其厚度不应小于2mm。
水落口与基层接触处,应留宽20mm、深20mm凹槽,嵌填密封材料(图5.4.5-1和图5.4.5-2)。
4 女儿墙、山墙可采用现浇混凝土或预制混凝土压顶,也可采用金属制品或合成高分子卷材封顶。
反梁过水孔构造1 根据排水坡度要求留设反梁过水孔,图纸应注明孔底标高;2 留置的过水孔高度不应小于150mm,宽度不应小于250mm,采用预埋管道时其管径不得小于75mm;3 过水孔可采用防水涂料、密封材料防水。
换天沟施工方案

换天沟施工方案一、工程背景与目标随着城市建设的快速发展,地下管道的维修与更换成为保障市民生活与城市运行的重要环节。
本次换天沟施工方案针对的是城市主要干道下方的老旧天沟,旨在通过专业施工,提高地下排水能力,保障城市排水系统的稳定运行,减少因天沟堵塞或破损造成的城市内涝风险。
二、施工准备工作现场勘查:对天沟所在区域进行详细勘查,了解地质条件、周边环境及地下管线布局。
方案设计:根据勘查结果,设计合理的施工方案,明确施工范围、开挖方式及临时支撑结构。
材料采购:按照设计要求,提前采购所需材料,包括新天沟材料、支护材料、排水材料等。
设备准备:确保施工所需设备齐全,如挖掘机、起重机、抽水机等。
人员组织:组建专业的施工队伍,进行必要的培训与安全教育。
三、施工方法与流程围挡设置:根据施工范围设置围挡,确保施工安全。
临时排水:在施工前,设置临时排水系统,防止施工区域积水。
开挖与支护:按照设计要求开挖天沟,同时设置临时支护结构,确保施工安全。
新天沟安装:将新天沟按照设计要求安装到位,确保连接牢固、密封性好。
回填与压实:完成新天沟安装后,进行回填作业,确保回填材料密实、无空隙。
恢复路面:待回填材料稳定后,恢复施工区域的路面,确保道路平整、通行顺畅。
四、材料与设备选型新天沟材料:选择耐腐蚀、强度高、密封性好的材料,如钢筋混凝土、高密度聚乙烯等。
支护材料:选择符合要求的支护材料,如钢板桩、木支护等,确保支护结构稳固可靠。
施工设备:选择高效、安全的施工设备,如挖掘机、起重机、抽水机等,提高施工效率与质量。
五、安全防护与措施设置明显的施工警示标志,提醒过往行人与车辆注意安全。
定期对施工现场进行安全检查,及时发现并处理安全隐患。
对施工人员进行安全教育与培训,提高安全意识与自我保护能力。
制定应急预案,确保在突发情况下能够迅速响应并妥善处理。
六、质量监控与验收建立健全质量监控体系,确保施工质量符合设计要求。
对施工过程中的关键环节进行重点监控,如新天沟安装、回填材料等。
屋面防水施工方案及工艺流程(完整版)

屋面防水施工方案及工艺流程(完整版)防水施工方案一、准备施工在施工之前,需要准备好以下作业条件:1.找平层施工完毕,并经过养护、干燥,含水率不得超过9%。
2.找平层坡度应符合设计要求,不能有空鼓、开裂、起砂、脱皮等缺陷。
3.各种阴阳角、管根应抹圆角。
4.立面上卷最小高度要保证≥250mm。
5.需要做好挑沿、女儿墙、人孔、沉降缝等防腐木砖,沉降缝顶部要做坡以利于铁皮封盖。
6.下水口的位置、出墙距离不能影响雨漏斗的安装,不能与各楼层的通气孔、空调孔紧贴。
7.作业人员应持证上岗。
8.安全防护到位并经安全员验收,准备好卷材及配套材料,存放和操作应远离火源,防止发生事故。
9.出屋面的各种管、避雷设施施工完毕,会同相关工长、质检员进行交接验收,合格后填写交接验收记录表,这样就可以进行防水层的施工,否则不可施工。
在材料及要求方面,需要注意以下几点:1.规格、材质应符合设计要求。
2.资料需要经过有关部门认证许可并有出厂合格证。
3.防水卷材及配套材料运至施工现场后,会同监理、建设单位一起按照试验要求取样,然后一起送检测中心检测,检验合格方准使用。
4.高聚物改性沥青防水卷材是合成高分子聚合物改性沥青油毡。
5.配套材料包括氯丁橡胶沥青胶粘剂、橡胶沥青嵌缝膏、保护层料、70号汽油、二甲苯等。
需要使用的主要机具包括电动搅拌器、高压吹风机、自动热风焊接机、铁抹子、滚动刷、汽油喷灯、剪刀、钢卷尺、笤帚、小线、粉笔、红土粉等。
二、质量要求对于主控项目,需要注意以下几点:1.卷材防水层所用卷材及其配套材料,必须符合设计要求。
2.卷材防水层不得有渗漏或积水现象。
3.卷材防水层在天沟、檐沟、檐口、水落口、泛水、变形缝和伸出屋面管道的防水构造,必须符合设计要求。
在一般项目方面,需要注意以下几点:1.卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。
2.卷材防水层上的撒布材料和浅色涂料保护层应铺撒或涂刷均匀,粘结牢固;水泥砂浆、板材或细石混凝土保护层与卷材防水层间应设置隔离层;刚性保护层的分格缝留置应符合设计要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
che
che
五、屋面天沟、沿沟
1、适用范围:
本工艺标准适用于屋面工程天沟、檐沟工程。
2、材料准备
基层处理剂、防水卷材、钢压条、密封材料等。
3、施工机具
喷灯、腻刀及防烫伤的皮手套、工作鞋等有关施工机具
4、施工工艺流程图
基层表面清理、修整→喷涂基层处理剂→天沟、檐沟与屋面交界
处变形集中空铺卷材→做防水层做→钢压条、涂密封材料→清理与检
查修理
4.1基层表面清理、整修:检查基层质量是否符合要求,并加以
清扫,出现缺陷应及时加以修补。
4.2喷涂基层处理剂:在已干燥的天沟、檐沟的基层上喷涂处理
剂,以便卷材与基层粘结牢固。
4.3天沟檐沟与屋面交界处变形集中空铺卷材:为增强抗裂能力,
沟内附加层在天沟、檐沟与屋面交界处宜空铺,空铺的宽度不应小于
200mm。
4.4做防水层:使用卷材时,宜采用防水涂膜增强层。
4.5做钢压条涂密封材料:卷材防水层由沟底翻上至外檐顶部,
卷材收头,应用钢压条、水泥钉固定,并用密封材料封严。
4.6清理与检查修理:对已完工的天沟、檐沟防水卷材进行检查,
che
che
对不符合要求的部位进行修整,并同时将杂物清理干净。
5、质量标准
5.1主控项目
5.1.1天沟、檐沟的排水沟坡度符合设计要求,用水平仪,拉线
和尺度检查;
5.1.2天沟、檐沟的防水构造,必须符合设计要求;
5.1.2.1天沟、檐沟的防水构造要求
a、沟内附加层在天沟、檐沟与屋面交接处宜空铺,空铺的宽度
不应小于200mm;
b、卷材防水层应由沟底翻上沟外檐顶部,卷材收头应用水泥钉
固定,并用密封材料封严。
c、涂膜收头用防水材料多遍涂刷或用密封材料封严;
d、在天沟、檐沟与细石混凝土防水层的交接处,留凹槽并用密
封材料封严。
5.1.3密封材料镶嵌
5.1.3.1主控项目:
密封材料的质量必须符合设计要求;
密封材料嵌填必须密实、连续、饱满、粘接牢固,无气泡、开裂、
脱落等缺陷。
5.1.3.2一般控制项目:
嵌填密封材料的基层应牢固、干净、干燥,表面应平整、密实。
不得有蜂窝、麻面、起皮或起砂现象;
che
che
嵌填的密封材料表面应平滑,边缝应顺直,无凹凸不平现象。
6、成品保护
6.1施工过程中应防止损坏已做好的防水层
6.2不得在天沟、檐沟处堆放材料等其他物品
6.3不准穿带钉的鞋在天沟、檐沟上行走
