设备管道拆除专项施工方案编制:审核:批准:编制单位:二0一九年十一月目录第一章工程概况及施工条件 (1)第二章编制依据 (2)第三章施工程序及施工方法 (2)第四章进度计划及控制措施 (4)第五章资源配置计划 (6)第六辛工程质量管理措施 (8)第七章职业健康安全与环境管理 (9)地上立罐□1□2□3□4□5□6□7□8□9备注:1-9号储罐第一章工程概况及施工条件一、工程概况本工程位于XXXXXXXXX化工厂罐区,立罐9个,包括储罐、反应釜、工艺管道、保温层、泵及电器仪表等众多工艺装置需拆除。

原充装介质为XXX冷却水残留液。

为确保上述装置拆除工作安全、有序、顺利的进行,我公司根据现场实际情况,同时结合多年的同类工程施工经验编制本方案,作为拆除工作的指导性文件。

二、现场条件1.临时供水、供电等设施满足拆除施工要求。

2.材料已按要求送达施工现场并检验合格,质量符合设计文件的规定。

3做妤作业面准备,检查道路,明确材料堆放场所位置,操作场所要清理干净。

4.吊车的工作位置已进行处理并满足吊车对工作场地的要求。

三、开工条件1.技术文件完整齐全,已按程序进行了工程交底。

2.施工方案已批准,并已进行技术和安全交底。

3已办理工程开工文件。

4用于施工的机械、工器具应安全可靠,计量器具、检测器具应检定合格并在有效期内。

第二章编制依据1本工程项目的原设计图纸和实测数据2《石油化工施工安全技术规程》SH3505-19993《SYT6696-2007储罐机械清洗作业規范》4建设单位组织的现场踏勘与技术交底5同类型工程项目施工经验6本公司QHSE管理体系文件第三章施工程序及施工方法施工程序一、施工准备1、了解现场,熟悉拆除物周围环境,包括:影响范围内建(构)筑物、周边各类设施(设备、管线)的分布状况。

2、同建设单位现场确认拆除设施内介质残留液的浓度,必要时采用可燃气体检测仪、有毒气体检测仪进行相关数据检测,以区分拆除设施的动火部分与不动火部分,并作出相应标识。

管道拆除专项施工设计的方案

管道拆除专项施工设计的方案

管道拆除专项施工设计的方案方案1:利用人工拆除方法的管道拆除方案1.确定拆除范围:首先需要明确要拆除的管道的范围和种类,包括管道长、管径、管材等信息,以确定所需的施工设备和人工数量。

2.安全措施:在拆除前需制定详细的安全方案,包括人员安全培训、施工区域的隔离与标识、施工人员的安全设备等。

同时,需了解管道周围的环境情况,确保拆除过程中不会影响到周围的设施和人员。

3.材料准备:根据管道的材质和厚度,准备相应的工具和设备,如手持切割机、电动锉刀、切管机等,以确保能够顺利进行管道的切割和拆除。

4.施工流程:(1)确保管道内部没有残余的液体或气体,避免事故发生。

(2)使用适用的工具和设备,将管道切割成相应的长度。

(3)根据管道的位置和长度,确定合适的方法进行管道的拆除,例如使用吊车吊起管道的一段,然后逐段拆除。

(4)遵循相关安全规范,对拆除的管道进行分类和处理,以便后续的处理和处置。

(5)在拆除过程中,对使用的工具和设备进行维修和保养,确保其正常运行,并避免事故发生。

5.施工监督与管理:在施工过程中,需要有专人进行监督和管理,确保施工过程符合相关的规定和标准。

同时,定期检查施工场地和设备的安全状况,并及时修复和处理存在的问题。

6.施工完成与验收:管道拆除完成后,需进行进一步的清理和整理工作,将拆除后的管道和材料妥善处置。

同时,进行相关部门的验收,确保拆除工作符合相关的要求和标准。

方案2:利用机械拆除方法的管道拆除方案1.确定拆除范围:同样需要明确要拆除的管道的范围和种类,包括管道长、管径、管材等信息,以确定所需的施工设备和人工数量。

2.安全措施:同样需制定详细的安全方案,包括人员安全培训、施工区域的隔离与标识、施工人员的安全设备等。

在机械拆除过程中,特别需要注意碰撞和倾覆的风险。

3.材料准备:准备适用的机械设备,如挖掘机、起重机等,以确保能够顺利进行管道的拆除。

4.施工流程:(1)使用挖掘机挖掘管道周围的土壤,确保达到管道的埋藏层。

某化工厂拆除施工方案

某化工厂拆除施工方案

某化工厂拆除施工方案引言某化工厂拆除施工方案是指在化工厂区域进行拆除工程的具体操作计划。

拆除工程是指对化工厂设施、设备、管道以及其他建筑结构进行有计划、有组织、有安全措施的拆除作业。

本文将介绍某化工厂拆除施工方案的主要内容,包括施工前的准备工作、保障措施、拆除顺序和拆除方式等。

施工前准备工作在进行拆除工程前,需要对整个施工区域进行综合评估和准备工作。

具体包括以下几个方面:1.安全评估:对工程区域进行安全评估,确定拆除将带来的潜在风险和可能的影响。

根据评估结果制定相应的安全措施。

2.拆除计划:制定详细的拆除计划,包括拆除的顺序、方式和时间安排。

确保拆除工程的有序进行,不影响正常运营和周边环境。

3.材料准备:准备必要的工具、设备和材料,包括拆除机械、安全防护设备和废弃物处理设施等。

4.团队组织:确定拆除施工团队的组成和职责,明确各个工种的协同配合关系。

5.通知周边单位:及时通知周边单位和相关部门,告知拆除计划和可能带来的影响,确保周边单位做好相应的应对措施。

保障措施为确保拆除工程的安全和顺利进行,需要采取一系列保障措施。

以下为某化工厂拆除施工方案中的主要保障措施:1.安全防护:对施工区域进行划定,设立明显的安全警示标志,并设置围栏进行封锁,禁止外人进入。

施工人员必须佩戴相应的安全防护装备,如安全帽、防护眼镜、防护手套等。

2.环境保护:严格按照环保要求进行废物处理和管理,防止对周边环境造成污染。

拆除过程中如有涉及有害物质的处理,需采取专业的方法和设备进行处理。

3.人员培训:对施工人员进行必要的培训,包括安全操作规程、应急处理方法和环境保护要求等。

4.火灾防护:设立灭火器材和消防设备,并安排专人负责火灾防护工作。

施工期间严禁吸烟、明火作业等可能引发火灾的行为。

5.周边管制:与周边单位和相关部门密切协调,确保拆除工程不对周边单位和居民造成影响。

如有需要,可制定交通管制措施,确保施工现场的交通畅通和周边单位的正常运营。

化工拆除方案范文

化工拆除方案范文

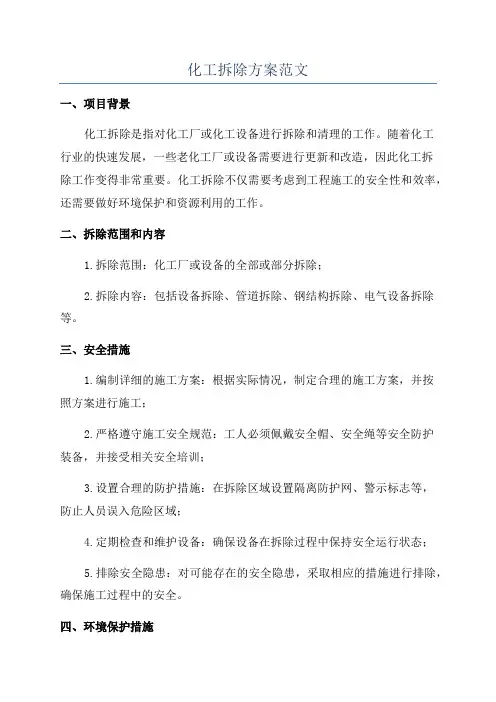

化工拆除方案范文一、项目背景化工拆除是指对化工厂或化工设备进行拆除和清理的工作。

随着化工行业的快速发展,一些老化工厂或设备需要进行更新和改造,因此化工拆除工作变得非常重要。

化工拆除不仅需要考虑到工程施工的安全性和效率,还需要做好环境保护和资源利用的工作。

二、拆除范围和内容1.拆除范围:化工厂或设备的全部或部分拆除;2.拆除内容:包括设备拆除、管道拆除、钢结构拆除、电气设备拆除等。

三、安全措施1.编制详细的施工方案:根据实际情况,制定合理的施工方案,并按照方案进行施工;2.严格遵守施工安全规范:工人必须佩戴安全帽、安全绳等安全防护装备,并接受相关安全培训;3.设置合理的防护措施:在拆除区域设置隔离防护网、警示标志等,防止人员误入危险区域;4.定期检查和维护设备:确保设备在拆除过程中保持安全运行状态;5.排除安全隐患:对可能存在的安全隐患,采取相应的措施进行排除,确保施工过程中的安全。

四、环境保护措施1.做好现场环境调查:了解拆除区域的环境特点,为环境保护措施的制定提供科学依据;2.环境监测:对拆除过程中的噪音、振动、颗粒物等进行监测,并采取相应的措施进行控制;3.严格执行环境保护法规:根据相关法规要求,采取有效的措施,减少对环境的污染;4.安全处理废弃物:将拆除产生的废弃物进行分类、封装和标识,并按照相关规定进行安全处理;5.资源利用:根据废弃物的特性,合理选择废弃物的处理方式,尽可能地实现资源利用。

五、施工过程1.堆放设备和材料:将待拆除的设备和材料堆放在指定区域,做好防火和防倾覆措施;2.拆卸设备和管道:根据施工方案,采用合适的工具和方法进行设备和管道的拆卸;3.切割钢结构:对需要拆除的钢结构进行切割和分段处理,确保安全和顺利完成;4.拆除电气设备:根据相关技术要求,对电气设备进行拆除和清理;5.清理现场:拆除和清理完成后,对现场进行清理和整理,确保卫生和安全。

六、社会效益1.有效利用资源:通过对化工设备的拆除和清理,可以有效地利用废弃物资源,减少资源浪费;2.减少环境污染:通过严格执行环境保护措施,减少对环境的污染和破坏;3.促进经济发展:化工拆除工程的实施,为新项目的建设和发展提供了必要的条件和空间。

化工厂拆除施工方案

化工厂拆除施工方案

化工厂拆除施工方案1. 引言化工厂是一个存在一定危险性的建筑物,其拆除过程需要进行详细的计划和安全措施。

本文档旨在提供一份化工厂拆除施工方案,确保拆除过程的安全与高效。

2. 施工前准备工作在进行化工厂拆除施工之前,需要进行以下准备工作:2.1 安全评估在拆除工程开始之前,必须进行全面的安全评估。

该评估应由专业机构或资深工程师进行,以确定可能存在的风险和采取的必要措施。

评估包括但不限于:结构稳定性、存在的危险物质以及周围环境等。

2.2 施工计划根据安全评估的结果,制定一份详细的施工计划。

计划应包括工程进度、拆除顺序、使用的机械设备以及拆除废料的处置方法等。

2.3 通知相关方在开始拆除工程之前,应及时通知相关方,包括但不限于公共部门、邻近企业和周围居民。

通知内容应明确指出拆除工程的时间、地点以及可能对周围环境和人员带来的影响。

2.4 资质与许可证确保施工团队具备相关资质和许可证,以执行化工厂拆除工程。

必要时,申请相关的拆除许可证和环境保护许可证。

3. 施工过程3.1 拆除顺序根据安全评估的结果,确定化工厂拆除的顺序。

通常情况下,首先拆除非结构性的物体,如管道、设备以及屋顶等。

然后逐步拆除建筑结构。

3.2 使用的机械设备根据拆除计划,选择适当的机械设备进行拆除工作。

常用的机械设备包括挖掘机、破碎机、吊车等。

在选择使用设备时,要考虑设备的适应性、效率以及安全性。

3.3 建筑结构拆除在进行建筑结构拆除时,需要采取相应的安全措施。

首先,清除周围区域的杂物和危险物质,确保拆除作业场所的安全。

然后进行分段拆除,避免一次性拆除过大面积的建筑结构。

3.4 废料处置化工厂拆除过程中产生的废料应根据相关法规和环境保护要求进行分类和处理。

不同类型的废料需要采取相应的处理方法,如回收利用、焚烧和安全填埋等。

4. 安全措施在化工厂拆除工程中,安全措施至关重要。

以下是一些常见的安全措施:•施工现场设置围栏和标识,确保未经授权人员无法进入工作区域。

化工厂设备拆除方案

化工厂设备拆除方案

化工厂设备拆除方案一、前言。

咱们要拆除化工厂的设备啦,这就像是给一个复杂的大机器做个超级大拆解。

不过可不能瞎搞,得有个靠谱的方案才行。

二、设备拆除前的准备。

# (一)人员安排。

1. 得找一帮靠谱的兄弟来干活儿。

要有经验丰富的拆除老师傅,就像那些拆东西拆了几十年的高手,他们知道哪个螺丝先拧,哪个零件要小心对待。

2. 还得有安全监督员,就像个严格的管家,眼睛时刻盯着,一有不安全的动作就立马喊停。

3. 再安排几个年轻力壮的小工,帮忙搬搬东西、递递工具啥的。

# (二)工具和材料准备。

1. 工具方面,大扳手、小扳手得全乎了,各种型号的螺丝刀也不能少。

要是碰到那种大螺栓,还得把大锤子、千斤顶啥的准备好。

就像打仗前得把武器都备齐了一样。

2. 防护材料也很重要,安全帽、防护手套、护目镜,这都是保护兄弟们的宝贝,可不能马虎。

3. 还得准备一些标记用的东西,像小标签、油漆笔之类的。

拆下来的零件那么多,要是不标记好,到时候组装都不知道该咋整了。

# (三)安全措施。

1. 在拆除区域周围拉上警戒线,就像给这个危险区域画个圈儿,告诉别人“这里在拆东西,危险,别靠近”。

2. 对所有参与拆除的人员进行安全培训,讲讲拆除过程中可能会遇到的危险,比如化学品残留、设备突然松动啥的,让大家心里有数,知道怎么保护自己。

3. 检查一下现场的消防设备是不是好用的,毕竟化工厂设备里可能会有一些残留的易燃物,万一着火了,得能马上灭火。

三、设备拆除的步骤。

# (一)设备断电和清洗。

1. 让电工师傅把要拆除设备的电给断掉,这就像把设备的“神经”切断一样,让它先安静下来。

而且得反复确认是不是真的没电了,可别搞出触电事故来。

2. 然后就是清洗设备啦。

化工厂的设备里面可能会残留很多化学物质,要是不清洗干净,拆的时候可能会有危险,而且也会污染环境。

用专门的清洗剂,里里外外好好清洗一遍,就像给设备洗个澡一样。

# (二)设备解体。

1. 从外到内开始拆。

先把那些容易拆卸的外壳、护罩啥的拆下来,就像给设备脱个外套一样简单。

医药化工厂设备管道拆除施工方案

医药化工厂设备管道拆除施工方案

医药化工厂设备管道拆除方案—、工程概况:本次项目的主要任务是拆除**化工甲氨基车间、除虫脲车间、危化品罐区所有旧设备,合计400多台。

实施拆除前还必须得到业主对口专业工程师的书面和现场确认。

整个装置为2栋三层厂房和露天罐区。

二层、三层厂房分别各有钢结构平台分布着各种设备。

吨位一般在0.5-3吨之间。

在我方进入厂房前,现场厂房的交出证(包括厂房断水、电、汽)由**化工负责办理,厂房内的管道和设备的置换和清洗由**化工负责。

在厂房内设备管道交出证全部办理完成后,我方将进入现场进行拆迁工程施工。

施工过程中的动火证由**化工负责办理。

动火作业监护工作**化工负责。

二、拆除工作:1、管线、管架、电线、电缆、电器的拆除:在拆迁过程中我方将依据先附属物后主体设备的拆除原则,管线、管架、电线、电缆、电器的拆除是最先安排的。

在确认管道内没有残留物后,再进行拆除工作。

而电线、电缆、电器设备则要在确认电源被切断的情况下再组织施工。

拆除工作按照自上而下、先高空后地面、先地面后地下的原则进行。

管线、管架、电线、电缆、电器设备的重大危险因素风险削减措施:2、塔、罐、槽、釜类设备的拆除甲方做到:先期拆除所有与设备联接管道使设备处于隔离状态,在确认工艺处理结束后再对设备进行强制通风,设备测氧、测爆分析合格。

甲方办理动火手续完成,并下达拆除指令后,经我方项目经理批准方可动工。

所有拆除工作,必须服从现场技术人员统一指挥。

设备拆除全部为保护性拆除,拆除工作将按照先准备后施工、先附属后主体的施工原则。

计划上优先考虑施工周期长、工程量大的设备,从顶楼开始拆除由上至下。

每台设备在确认重量、高度、跨度后再配备相应的起重设备实施吊装拆卸,吊装拆卸时必须先预吊确认无误后再实施吊装拆卸。

塔、罐、槽、釜类设备拆除的重大危险因素风险削减措施:在设备拆除过程中由于设备全部采用保护性拆除,因此在设备下吊过程中需要拆除厂房部分墙体,依据拆除后的孔洞,制作移动防护栏,高度 1.2米。

设备管道拆除施工方案

设备管道拆除施工方案

设备管道拆除施工方案设备管道拆除施工方案一、施工概述本次设备管道拆除施工是为了更换老化的设备管道,确保工艺设备的正常运行。

施工过程中,将采取安全、高效、环保的方法进行。

二、施工准备1. 资材准备:准备相应数量的管道材料并进行检查,确保质量合格。

2. 施工人员:安排有经验的施工人员和负责监工的工程师,确保施工质量。

3. 施工设备:准备相应的工具和设备,包括切割机、焊接机等。

三、施工步骤1. 施工区域准备:首先清理施工现场,确保没有杂物和障碍物。

为施工现场进行围挡,确保施工安全,并设置警示标识,提醒周围人员注意。

2. 管道切割:根据设计要求和管道连接方式,采用切割机将管道切割成所需长度。

切割过程中,要确保切割平整,不损坏周围设备和管道。

3. 管道拆卸:将切割好的管道进行拆卸,采用适当的工具进行拆卸,确保拆卸顺利进行,不损坏周围设备和管道。

4. 清洁处理:将拆卸下来的管道进行清洗处理,确保内部不留有污垢和残留物,以免影响后续的安装工作。

5. 新管道安装:根据设计要求和布置图纸,将新管道进行安装,采用焊接或者螺纹连接等方式进行。

安装过程中要注意管道的正常连接和固定,确保无漏水现象。

四、安全措施1. 遵守相关安全操作规程,佩戴合格的个人防护装备,如安全帽、手套、眼镜等。

2. 施工人员需参加安全教育和培训,具备相关操作证书。

3. 施工现场设置警示标识,设立安全警戒线,避免非施工人员进入施工区域。

4. 严禁吸烟、明火作业和乱堆杂物,确保施工区域整洁、清爽。

5. 施工现场定期巡查,发现安全隐患及时处理,确保施工安全。

综上所述,本次设备管道拆除施工方案旨在确保施工的安全、高效和环保。

通过合理的施工步骤和严格的安全措施,可以保证新管道的安装质量,提高工艺设备的运行效率。

施工人员需具备一定的专业知识和技能,确保施工质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

医药化工厂设备管道拆除方案一、工程概况:本次项目的主要任务是拆除**化工甲氨基车间、除虫脲车间、危化品罐区所有旧设备,合计400多台。

实施拆除前还必须得到业主对口专业工程师的书面和现场确认。

整个装置为2栋三层厂房和露天罐区。

二层、三层厂房分别各有钢结构平台分布着各种设备。

吨位一般在0.5-3吨之间。

在我方进入厂房前,现场厂房的交出证(包括厂房断水、电、汽)由**化工负责办理,厂房内的管道和设备的置换和清洗由**化工负责。

在厂房内设备管道交出证全部办理完成后,我方将进入现场进行拆迁工程施工。

施工过程中的动火证由**化工负责办理。

动火作业监护工作**化工负责。

二、拆除工作:1、管线、管架、电线、电缆、电器的拆除:在拆迁过程中我方将依据先附属物后主体设备的拆除原则,管线、管架、电线、电缆、电器的拆除是最先安排的。

在确认管道内没有残留物后,再进行拆除工作。

而电线、电缆、电器设备则要在确认电源被切断的情况下再组织施工。

拆除工作按照自上而下、先高空后地面、先地面后地下的原则进行。

管线、管架、电线、电缆、电器设备的重大危险因素风险削减措施:2、塔、罐、槽、釜类设备的拆除甲方做到:先期拆除所有与设备联接管道使设备处于隔离状态,在确认工艺处理结束后再对设备进行强制通风,设备测氧、测爆分析合格。

甲方办理动火手续完成,并下达拆除指令后,经我方项目经理批准方可动工。

所有拆除工作,必须服从现场技术人员统一指挥。

设备拆除全部为保护性拆除,拆除工作将按照先准备后施工、先附属后主体的施工原则。

计划上优先考虑施工周期长、工程量大的设备,从顶楼开始拆除由上至下。

每台设备在确认重量、高度、跨度后再配备相应的起重设备实施吊装拆卸,吊装拆卸时必须先预吊100mm确认无误后再实施吊装拆卸。

塔、罐、槽、釜类设备拆除的重大危险因素风险削减措施:在设备拆除过程中由于设备全部采用保护性拆除,因此在设备下吊过程中需要拆除厂房部分墙体,依据拆除后的孔洞,制作移动防护栏,高度1.2米。

暂停吊装时,必须设置防护栏安全保护。

3、搪瓷釜拆除、保管、运输注意事项:搪瓷反应釜的玻璃衬里,虽具有一定的抗冲击强度,但它毕竟是一种脆性材料,苛刻的工作条件又不允许其存在任何微小缺陷。

因此,为确保设备的使用性能,在拆除、运输、保管与安装过程中,应采取有效的保护措施。

⑴、搪瓷釜拆除前加固:拆除前搅拌加固:设备搪玻璃表面用水清洗干净,穿洁净胶鞋入内加固搅拌轴。

采用圆木或方木十字交叉将轴固定牢稳。

⑵、搪瓷釜吊装:合理选择吊装部位。

吊装设备只能采用支座、吊钩或罐体受力,不允许接管、卡子等薄弱部件受力。

吊装过程中,设备不得与其它物件碰撞,应做到轻吊轻放。

设备移出安装工位时,应平稳拖运,不应采用滚动、撬翻等不稳妥的方法。

设备外壳任何时候严禁敲击及强烈震动。

⑶、搪瓷釜在待用保管过程中的注意事项:在有条件下,设备最好室内存放。

设备于室外存放时,应注意遮盖,避免人敲物击,日晒雨淋。

冬季存放时应特别注意检查罐体及温度计套管是否积水,避免因冰冻而损坏。

对于装配有机械密封的反应罐或聚合釜,对密封部位应倍加防护、保持清洁。

⑷、搪瓷釜在运输中的注意事项:搪瓷釜在运输时下铺减震草垫,四周斜面方木挤紧。

钢丝绳或麻绳将设备一一固定。

4、施工机械、机具设备用量计划三、拆除工程施工安全管理在安全环境管理上,我公司严格执行国家、行业和**化工公司的有关规定,建立一套完整的安全环境管理体系,以确保在**化工公司施工服务工作的安全进行。

1、安全计划指导思想:以职业健康安全管理体系为主体,环境体系运行控制为基础,加强安全管理,贯彻落实方针政策,确保安全服务目标的实现。

具体措施:1)落实安全生产责任制:2)加强安全教育培训,提高员工安全素质2、各级施工人员安全职责1) 项目经理项目经理是该项目施工的安全负责人,对施工安全工作全面负责,组织建立健全施工安全防火网络。

负责安排员工的安全教育。

组织安全生产检查,发现隐患及时整改,组织参加施工中事故调查,对发生的事故按“四不放过”的原则及时处理,并按规定上报。

大力支持施工安全管理员工作,全面推动施工的安全工作。

加强对特种作业人员的管理,严格执行持证上岗制度。

2) 安全管理员在项目经理的领导下,负责本次施工的安全技术工作,协助项目经理贯彻有关安全生产的指示和规定,并检查督促执行情况。

在业务上甲方安全监管部门的指导。

负责监督检查施工人员正确使用劳动防护用品。

施工安全设施、防护器材、灭火器材和事故隐患管理、掌握有关职业安全卫生方面情况,提出防范措施,防止发生重复事故。

协助项目经理抓好施工安全检查工作,对查出的问题和隐患及时负责督促整改。

发生事故时,保护好现场,救护伤员,及时了解情况,并向上级有关部门报告。

健全完善安全管理基础资料,做到齐全、实用、规范化。

3) 领班安全职责对本班安全工作负全面责任;带头执行安全生产法律法规和规章制度,根据生产任务落实具体的安全生产措施;组织本班员工学习,贯彻执行上级、公司和部门有关安全生产规章制度;负责组织本班的安全生产检查,安全装置和安全设施的检查、维护和保养,确保生产安全;检查督促本班员工正确、合理使用和爱护劳防器具及用品,制止违章作业;组织本班事故调查、分析,制订防范措施;负责本班员工上岗的三级安全教育;组织并参加班组安全学习活动,坚持班前讲安全,班中检查安全,班后总结安全。

4)员工安全职责安全生产人人有责,企业的每位员工都应在自己的岗位上认真履行各自的安全职责,对本岗位的安全生产负直接责任;严格遵守各项安全生产规章制度及操作规程,不违章作业,有权拒绝违章作业的指令;宣传、执行“三不伤害”,增强自我保护意识;积极参加班组安全学习、安全技术知识培训等安全活动;做好设备、工具等维护保养工作,保持作业现场的整洁;特种作业人员要持有效证件上岗;正确分析、判断和处理各种事故苗子,把事故消灭在萌芽状态;在发生事故时,及时如实向上级报告,并按事故应急预案正确处理,同时保护好现场。

3、作业危险因素1.滚落、坍塌和倾覆:建筑物;槽罐;管道2.机械伤害:檫伤和撞击;挤压;绞缠3.高处作业:高于2米的作业区域;脚手架;人员或物件坠落4.起重伤害:吊装;铲运;搬运;超重;砸伤5.触电:临时用电线;电焊机;配电箱;照明灯;电动工具4、安全措施①施工中的安全控制进入施工现场,由现场经理带领现场领班和施工人员根据委托方的“设备检修安全合格交出证”进行现场确认,若发现不合格有权提出整改要求,待合格后予以确认;参加施工的一切人员都应严格遵守执行甲方的安全管理制度和约定,公司安全生产管理制度及相应的安全技术标准和规章制度,同时必须接受安全监督管理。

②动火作业的基本原则动火作业“三不动火”原则A. 没有经批准的动火许可证不动火。

B. 防火安全措施不落实不动火C. 动火监护人(看火人)不在现场不动火③脚手架搭设及高处作业凡距坠落高度基准面2米及以上,有可能坠落的高处进行作业称为高处作业;进行高处作业应办理“高处作业安全作业证”;5、应急管理——在施工中发生人身伤害事故,要立即组织抢救伤者,并采取必要措施,防止事态扩大;——发生一般事故,在规定的时间内报告公司总部、业主等有关部门,发生火灾事故要先打火警电话,在安全的状态下积极组织扑救;——发生事故按照规定的程序及时填写事故报表等有关资料,按时上报有关部门。

①应急组织应急领导小组组成:组长:副组长:成员:②应急处理原则:——停止作业,疏散无关人员,最大限度减少人员伤亡。

——向委托方求助,阻断危险物源,防止二次事故发生。

——调集救助力量,迅速控制事态发展避免或降低环境污染。

——保护装置、设备、设施;降低其它财产损失。

——处理事故险情时,首先考虑人身安全,其次应尽可能做到减少财产损失和环境污染。

——报告。

③急救报告急救事项发生后,施工人员应立即向公司相关部门报告并同时施救。

若是人身伤害事故发生打120;火灾事故拨打119。

④急救现场处置——有人受伤——保持镇定;——如现场危险,按正确救护的方式先将伤者移离危险地(但自己必须处于安全环境);——打急救电话:120;——安慰伤者,包扎伤口,对危及生命的伤员要采取人工呼吸、心肺复苏等急救措施;——立即送医院抢救。

急救事项发生后,现场指挥人员在保障人身安全的情况下采取措施防止事项扩大,减少财产损失。

如是事故造成急救,在抢救伤者的同时,对事故现场进行有效的保护,如设置围栏或拉警戒线等。

⑤相关部门与联络方法甲方化救、火灾报警甲方医疗急救中心甲方治安报警公司安全部门电话:⑥施工触电应急预案当发现有人触电时,首先应迅速拉下开关或插头尽快使触电者脱离电源,如果电源的闸刀或插头离触电地点很远,则应迅速用绝缘性良好的电工工具把电线剪断。

或用干燥的木棒、木条等物迅速将电线拨离触电者。

如果事故发生在高压设备上,为使触电者脱离电源,应立即通知供电部门停电。

如果触电者在高处,在使其脱离电源时,应在其下方拦安全网,防止发生摔伤、坠落等二次伤害。

如果触电者的伤害不严重,神志清醒,可让他就地休息一段时间,不要走动,做仔细检查,必要时送医院。

如果触电者伤害情况严重,无呼吸,应一边拨打120急救电话,通知医院抢救,一方面采取口对口人工呼吸法抢救,并调车辆将其送医院,在转送途中,不得停止抢救工作。

⑦高空坠落和物体打击应急预案当高空坠落或物体打击导致轻伤事故,使本人工作中断时,负伤人员或最先发现的人应立即报告班组长,班组长要对伤者进行必要的救治。

当从高空坠落或物体打击导致重伤事故时,应积极救护受伤者,将其送往最近的医院,并通知项目部领导和安全监督员,迅速采取措施防止事故蔓延扩大。

当事故发生时,应立即调用车辆将其送往医院。

当现场没有车辆时,应拔打120急救电话,通知医院抢救。
