井下电缆敷设管理管理办法
井下电缆吊挂标准及管理规定

井下电缆吊挂标准及管理规定根据《煤矿安全规程》及《煤矿安全质量标准化》的要求,结合我矿实际,制定井下巷道电缆敷设及吊挂标准,望有关单位认真执行。
一、电缆敷设及吊挂原则:(一)、电缆必须吊挂。
(二)、电缆水平敷设时必须与巷道走向保持一致,垂直方向敷设时必须与地面成90º,即横平竖直;电缆改变敷设方向时要求转弯处应有适宜的圆弧:1、铠装电缆要求:弯曲半径≥20倍电缆外径2、橡套电缆要求:弯曲半径≥10倍电缆外径(三)、电缆悬挂点(电缆钩)的间距在水平巷道或倾斜巷道内应保持一米(允许悬挂点的间距在±50mm,上下10mm范围内变动)。
(四)、悬挂高度符合下列要求:(以下高度以挂电缆钩最下层钩为准)1、主要运输巷道不低于1.5米。
2、掘进与回采巷道不低于1.5米,机电硐室不低于1.5米。
(五)、悬挂应有适当的驰度,一般以电缆拉直后自然下垂为宜。
(六)、要求挂线打电缆吊挂眼,固定电缆钩的预埋件(膨胀螺栓)埋入后裸露长度不超过30mm。
(七)、电缆应每根分开吊挂(吊挂顺序:根据电缆截面大小由下而上吊挂,高压电缆悬挂在最下钩)。
(八)、电缆安设经过躲避硐室时,必须拐弯进硐室吊挂,硐室内拐弯处电缆钩底部靠帮固定。
横过巷道电缆(过龙门处电缆)应用电缆桥架或电缆钩固定。
二、一般规定:1、电缆吊挂用我矿统一类型规格的电缆钩。
2、巷道一侧挂有2根以上的电缆时,不得交叉,且驰度一致,不得错钩吊挂。
3、电缆不得挂风筒或水管上。
电缆与供风管、供水管在巷道同一侧吊挂时,必须敷设在管子上方并保持0.3米以上的间距。
4、电缆不得遭受淋水,如有淋水予以保护。
5、电缆上严禁悬挂任何物件。
6、盘圈或盘8字型的电缆不得带电(综采、综掘机组供电电缆不受此限)。
7、巷道内高低压电缆敷设在同一侧时:沿电缆钩由上到下依次为通讯、信号电缆、低压电力电缆、高压电力电缆。
高低压电缆之间的距离大于100mm;高压电缆之间、低压电缆之间的距离不得小于50mm。
井下电缆敷设管理规定

井下电缆敷设管理规定1. 引言本规定旨在规范井下电缆敷设的管理,确保施工安全、质量和效率,保护井下电缆设备的正常运行。
2. 敷设前期准备2.1 项目负责人应组织编制详细的施工方案,并提供必要的图纸和资料。
2.2 确定敷设的起点和终点,并标明电缆的走向和埋深。
2.3 检查施工现场的地质情况,并制定相应的应对措施。
2.4 按照规定进行施工设备和材料的采购,确保质量合格。
2.5 审查现场环境安全,确保施工过程中的安全措施得到落实。
3. 施工操作要求3.1 确保施工人员具备必要的岗位技能和证书。
3.2 严格按照施工方案的要求,合理安排施工队伍的人员和设备。
3.3 在敷设前,对井下电缆进行仔细检查,确保电缆的质量和完整性。
3.4 在敷设时,注意保护电缆的外皮和绝缘层,防止损坏和污染。
3.5 严格按照井下电缆敷设的规定埋设管道,确保电缆的安全性和可靠性。
3.6 在敷设过程中,监测电缆的张力,确保电缆不出现过紧或过松的情况。
3.7 施工结束后,对井下电缆进行验收,并填写相应的质量检测报告。
4. 安全管理措施4.1 施工现场应设置醒目的安全警示标志,禁止无关人员进入作业区域。
4.2 施工人员应佩戴符合规定的个人防护用品,如安全帽、安全鞋等。
4.3 施工现场应配备必要的消防器材,并保持通道畅通。
4.4 施工人员应定期进行安全培训,提高应急响应能力。
4.5 在特殊情况下,如遇暴雨、地震等,应暂停施工,确保人员安全。
5. 质量管理要求5.1 施工现场应设立质量检测岗位,负责对电缆敷设过程进行监督和检验。
5.2 电缆敷设完毕后,应进行质量验收,确保电缆的品质符合要求。
5.3 防止电缆的潮湿、腐蚀等情况,确保电缆的使用寿命。
5.4 电缆的敷设要符合相关标准和规范,确保电缆的安全性和可靠性。
6. 管理责任与监督6.1 项目负责人应担负起施工管理的总责任,并对施工质量和安全承担相应的监督责任。
6.2 监理单位应对施工过程进行监督和检查,并提出合理的改进建议。
2024年某煤矿电力电缆管理办法(3篇)

2024年某煤矿电力电缆管理办法第一章总则第一条根据国家煤矿生产安全法规定,为了加强对煤矿电力电缆管理的监督,保障煤矿生产安全和工人生命财产安全,制定本管理办法。
第二条本管理办法适用于煤矿中的所有电力电缆的管理工作。
第三条电力电缆是指煤矿中用于输送电力的电缆线路。
第四条煤矿应当建立健全电力电缆管理制度,配备专业的技术人员,进行电力电缆的检测、维护、保养、更新和管理。
第二章电力电缆的分类与标识第五条电力电缆按照额定电压分为低压电缆、中压电缆和高压电缆。
第六条电力电缆按照敷设方式分为地下电缆和架空电缆。
第七条电力电缆应当在其覆盖的地方设置标识牌,标明电缆产权单位、电缆类型、规格、敷设位置、敷设深度等信息。
第八条电力电缆应当按照标准规定的颜色进行标识,以便于工作人员识别。
第三章电力电缆的检测与维护第九条煤矿应当定期对电力电缆进行检测和维护,确保电缆的正常使用。
第十条电力电缆的检测包括外观检查、绝缘电阻测试、套管温度测试等。
第十一条煤矿应当配备专业的电力工程师,进行电力电缆的检测工作,并对测试结果进行记录和分析。
第十二条电力电缆的维护包括绝缘层修补、接头维护、更换老化电缆等。
第十三条煤矿应建立电力电缆的档案,记录电缆的使用情况、检测结果和维护记录,并定期进行更新。
第四章电力电缆的保养与管理第十四条煤矿应当制定电力电缆保养计划,按照计划对电缆进行保养工作。
第十五条电力电缆的保养包括保持电缆的清洁、防止机械损伤、防止化学腐蚀等。
第十六条煤矿应当确保电力电缆的敷设和保养符合国家相关安全规范,并定期组织电缆的巡检工作。
第十七条煤矿应当及时处理电力电缆出现的故障和事故,并对事故进行调查分析,总结教训。
第五章电力电缆的更新与淘汰第十八条煤矿应当对老化的电力电缆进行及时的更换和淘汰。
第十九条电力电缆更新应严格按照国家的技术标准进行,确保新电缆的安装质量。
第二十条煤矿应当对淘汰的电缆进行专门处理,保护环境。
第六章罚则第二十一条对于违反本管理办法的行为,煤矿应当及时进行整改,并依法给予相应的处罚。
某煤矿电缆安全管理制度

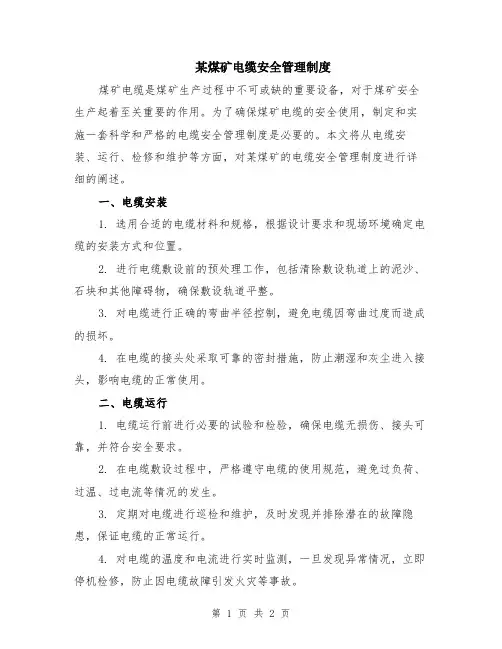

某煤矿电缆安全管理制度煤矿电缆是煤矿生产过程中不可或缺的重要设备,对于煤矿安全生产起着至关重要的作用。
为了确保煤矿电缆的安全使用,制定和实施一套科学和严格的电缆安全管理制度是必要的。
本文将从电缆安装、运行、检修和维护等方面,对某煤矿的电缆安全管理制度进行详细的阐述。
一、电缆安装1. 选用合适的电缆材料和规格,根据设计要求和现场环境确定电缆的安装方式和位置。
2. 进行电缆敷设前的预处理工作,包括清除敷设轨道上的泥沙、石块和其他障碍物,确保敷设轨道平整。
3. 对电缆进行正确的弯曲半径控制,避免电缆因弯曲过度而造成的损坏。
4. 在电缆的接头处采取可靠的密封措施,防止潮湿和灰尘进入接头,影响电缆的正常使用。
二、电缆运行1. 电缆运行前进行必要的试验和检验,确保电缆无损伤、接头可靠,并符合安全要求。
2. 在电缆敷设过程中,严格遵守电缆的使用规范,避免过负荷、过温、过电流等情况的发生。
3. 定期对电缆进行巡检和维护,及时发现并排除潜在的故障隐患,保证电缆的正常运行。
4. 对电缆的温度和电流进行实时监测,一旦发现异常情况,立即停机检修,防止因电缆故障引发火灾等事故。
三、电缆检修1. 制定电缆检修计划,定期对电缆进行检修,包括清洗、绝缘检测、接头的松紧度检查等。
2. 电缆检修时,必须按照规定的程序和标准进行操作,确保检修质量。
3. 在电缆检修过程中,必须关闭相关设备的电源,采取安全措施,防止因误操作导致的电击和其他事故的发生。
4. 电缆检修结束后,对检修结果进行记录和归档,以备后续参考和追溯。
四、电缆维护1. 定期检查电缆的外观和接头,发现问题及时进行修复,避免因小故障而导致大事故的发生。
2. 对电缆进行绝缘电阻测试,确保电缆的绝缘性能符合要求。
3. 定期清理电缆周围的杂物和灰尘,保持电缆的干净和通风良好。
4. 对电缆的使用情况进行定期评估和检查,根据实际情况调整维护策略,确保电缆的长期安全可靠运行。
以上就是某煤矿电缆安全管理制度的主要内容。
井下电缆的安全管理范文

井下电缆的安全管理范文井下电缆的安全管理是保证井下作业人员和设备安全的关键措施之一。
为了有效管理井下电缆的安全,确保井下作业的顺利进行,需要制定科学合理的电缆安全管理方案,并加强实施和监督。
下面将从电缆安装、维护、故障排除、培训和应急预案等多个方面,详细介绍井下电缆的安全管理措施。
一、电缆安装1.施工筹划和方案编制在进行井下电缆的安装前,应对施工过程进行详细的筹划和方案编制工作。
包括施工人员数量、工作步骤、施工线路、安装方式等内容,并形成详细的施工方案文件,在施工前进行全面的讨论和评审。
2.施工人员资质井下电缆的安装需要经过专业培训并取得相应资质的施工人员进行。
在施工前,必须核实施工人员的培训证书和资质证书的真实性,确保他们具备相关知识和技能,能够胜任井下电缆安装的工作。
3.现场安全措施在井下电缆安装现场,应设置明显的警示标识,并划定安全区域。
同时,为施工人员提供必要的个人防护装备,如安全帽、防护眼镜、防护手套等,确保其安全作业。
4.施工工具和设备使用的施工工具和设备必须符合安全要求,并经过定期检修和维护。
在吊装、拉线等作业时,需保证工具和设备的稳固性和可靠性,防止意外事故的发生。
二、电缆维护1.定期巡视对井下电缆进行定期巡视是保障其安全运行的重要措施。
巡视人员应经过专业培训,并熟悉电缆的特点和安全要求,能够及时发现异常情况,并进行相应处理。
2.保护措施井下电缆在运行过程中可能会受到机械化、化学物质腐蚀等因素的影响,因此需要采取相应的保护措施。
如在有腐蚀性介质的场所,需采用防腐措施,如防腐涂料、防腐套管等,确保电缆的安全运行。
3.维护记录对电缆的维护情况进行详细记录,并建立相应的档案。
包括维护日期、维护项目、维护人员、维护结果等内容。
在发生电缆故障时,可以根据维护记录追溯原因,并采取相应的修复和改进措施。
三、故障排除1.快速响应发生电缆故障时,应迅速响应,并组织专业人员前往现场进行排故。
排故人员应具备相关的知识和技能,能够快速定位问题,并采取正确有效的措施进行修复。
井下电缆敷设管理规定(3篇)

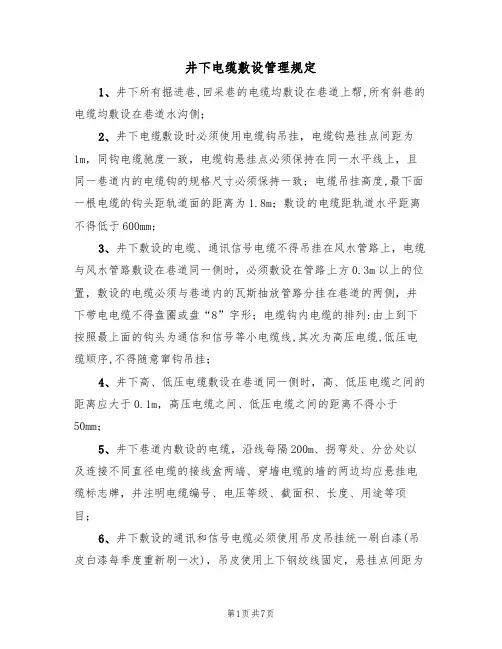

井下电缆敷设管理规定1、井下所有掘进巷,回采巷的电缆均敷设在巷道上帮,所有斜巷的电缆均敷设在巷道水沟侧;2、井下电缆敷设时必须使用电缆钩吊挂,电缆钩悬挂点间距为1m,同钩电缆驰度一致,电缆钩悬挂点必须保持在同一水平线上,且同一巷道内的电缆钩的规格尺寸必须保持一致;电缆吊挂高度,最下面一根电缆的钩头距轨道面的距离为1.8m;敷设的电缆距轨道水平距离不得低于600mm;3、井下敷设的电缆、通讯信号电缆不得吊挂在风水管路上,电缆与风水管路敷设在巷道同一侧时,必须敷设在管路上方0.3m以上的位置,敷设的电缆必须与巷道内的瓦斯抽放管路分挂在巷道的两侧,井下带电电缆不得盘圈或盘“8”字形;电缆钩内电缆的排列:由上到下按照最上面的钩头为通信和信号等小电缆线,其次为高压电缆,低压电缆顺序,不得随意窜钩吊挂;4、井下高、低压电缆敷设在巷道同一侧时,高、低压电缆之间的距离应大于0.1m,高压电缆之间、低压电缆之间的距离不得小于50mm;5、井下巷道内敷设的电缆,沿线每隔200m、拐弯处、分岔处以及连接不同直径电缆的接线盒两端、穿墙电缆的墙的两边均应悬挂电缆标志牌,并注明电缆编号、电压等级、截面积、长度、用途等项目;6、井下敷设的通讯和信号电缆必须使用吊皮吊挂统一刷白漆(吊皮白漆每季度重新刷一次),吊皮使用上下钢绞线固定,悬挂点间距为600mm,悬挂位置在巷道内电力电缆上方并保持0.1m以上距离,吊皮悬挂点必须保持在同一水平线上,且同一巷道内的吊皮的规格尺寸必须保持一致;7、吊挂通讯信号电缆的吊皮吊挂眼孔数无法满足现场通讯信号电缆吊挂时,多余通讯信号电缆需统一捆扎,吊挂在固定吊皮的上钢绞线上;8、井下各巷道电缆及通讯信号电缆必须保持表面清洁卫生,且每周必须进行不低于一次的电缆表面卫生清理工作;在喷浆施工段的电缆必须加设有效保护,避免被浆料覆盖;现场实际施工时开关负荷线需落地的,落地电缆必须加设套管进行有效保护;9、井下各巷道迎头综掘机随机电缆必须加设不低于____米、耙矸机随机电缆必须加设不低于____米的套管进行有效保护;10、井下各配电点电缆吊挂:吊挂电缆至开关或电机的电源线以及各种通信、信号电缆,必须从巷道内整体敷设的电缆里侧沿巷道帮部进行敷设,各种负荷线、信号监测线必须从串线下方至电缆钩敷设,杜绝交叉缠绕现象;11、井下过笼门电缆,应使用电缆钩托至巷道顶部沿弧形吊挂,过笼门通讯及信号电缆,应将通讯及信号电缆放入开口的橡胶软管内,并将橡胶软管沿巷道顶部弧形吊挂;12、岩巷开拓进尺电缆钩必须使用开叉螺栓上下固定;13、煤巷综掘进尺电缆钩使用上下钢绞线拉平敷设;14、井下皮带机头、刮板机头等处信号线必须沿拉直钢绞线吊挂;15、电缆、通讯及信号电缆必须吊挂整齐,不交叉,不落地,应有适当的弛度;16、电缆接线盒应打眼平直固定或使用横杆架设两个电缆钩间平直吊挂,两端电缆留有的弧度保持一致,并使接线盒与主线路整体保持一致;17、遇特殊情况如巷道断面不能满足上述规定时,以总工办提供的巷道布置图为准;18、对于违反上述管理规定的按刘庄煤矿机电管理规定给予处罚。
井下电缆管理制度3篇

井下电缆管理制度3篇1【第1篇】井下电缆钩管理制度为了保证电缆悬挂符合要求,合理使用电缆钩,减少丢失,特制定本办法。
一、井下所有地点的电缆钩统一由机电队负责管理。
二、需要增加电缆钩时,由机电队提供规格、数量并报机电矿长审批。
三、电缆钩损坏必须及时收回。
四、扩修巷道处拆下的电缆钩,由施工单位负责收集交机电队。
五、电缆回收时,机电队必须同时回收电缆钩,并集中存放到井下机电库房或地面库房。
六、在井下严禁乱放乱丢电缆钩。
七、机电队对电缆钩台帐进行管理。
【第2篇】井下电缆安全管理制度1.动力电缆由机电科统一管理,设电缆管理组对井下电缆实行专职、专业管理,指定供电副科长、1~2名供电技术员负责井下电缆发放、审批工作。
2.井下各采掘头、面必须有供电设计,采掘工区以此向机电科提报电缆领用单据;临时线路必须由供电工程师批准。
3.机电科电缆管理组负责电缆领、发、修补、验收、压号及帐、卡、图牌板的管理,并统计消耗情况,提出电缆增补计划,器材科进货,电缆管理组领取。
4.新电缆和检修好的电缆,两头必须压号,标明电缆长度、规格、编号,使用中的电缆严禁截断,如有特殊情况必须经分管科长及技术员的批准。
5.闲置电缆及更换后的破旧电缆,由使用单位于七日内回收上井,及时交电缆管理组。
6.采煤工作面的电缆应依安装后移交的电缆数量随回采进展,逐步回收上井,更换电缆必须以旧换新,新电缆下井后,旧电缆必须在规定时间内交还。
7.凡由电缆组发出的电缆,必须经过试验并符合规定要求,依试验记录开出“下井合格证”,无证下井,井口把钩工必须禁止入井。
8.井下电缆的敷设、吊挂,必须符合《煤矿安全规程》和机电质量标准化的要求,采掘头、面十五米内的电缆必须有保护措施(不能吊挂部分)。
9.垒砌穿有电缆的风墙时,施工单位必须给电缆留出孔洞,再由电缆分管单位加装铁管护套并封墙。
10.巷道施工改棚、透窝点附近2米的电缆必须制定安全保护措施,经矿机电副总批准后实施。
11.电缆变更使用单位或新安装头、面转入生产,移交单位将设施修整完好,由矿组织交接双方和电缆管理组到现场清点数量,办理转帐手续。
井下供电电缆敷设的管理规定(3篇)

井下供电电缆敷设的管理规定第一章总则第一条根据《井下供电电缆敷设管理办法》的规定,制定本规定。
第二条井下供电电缆敷设是指在煤矿、金属矿山等井下作业场所敷设供电电缆的活动。
第三条井下供电电缆敷设应当安全可靠、规范合理,保证生产作业的正常进行。
第四条井下供电电缆敷设应当按照设计方案进行,符合国家和地方有关技术标准、规范和规定。
第五条井下供电电缆敷设应当由具备相应资质的专业人员进行,严禁非专业人员参与。
第六条井下供电电缆敷设应当进行资料记录和管理,确保敷设过程的可追溯性。
第七条井下供电电缆敷设应当定期进行检查和维护,确保电缆的正常运行。
第八条井下供电电缆敷设施工应当符合施工安全管理的要求,严禁违规操作。
第九条矿山企业应当加强井下供电电缆敷设的管理,配备足够的人员和设备,确保安全生产。
第十条本规定所称的井下供电电缆敷设,包括新建敷设和维修敷设。
新建敷设是指对井下作业场所尚未敷设电缆的进行敷设;维修敷设是指对已经敷设的电缆进行维修和更换。
第二章设备和材料要求第十一条井下供电电缆敷设所使用的设备和工具应当符合国家和地方有关标准和规定。
第十二条井下供电电缆敷设所使用的电缆应当符合国家和地方有关标准和规定,并具有相应的测试报告。
第十三条井下供电电缆敷设所使用的接头、终端箱等附件应当符合国家和地方有关标准和规定,并具有所需的测试报告。
第十四条井下供电电缆敷设所使用的保护管道、线槽等辅助设施应当符合国家和地方有关标准和规定,并承担相应的载荷。
第十五条井下供电电缆敷设所使用的固定设施应当具有足够的强度和稳定性,能够承受相应的拉力和负荷。
第十六条井下供电电缆敷设所使用的绝缘材料和填充材料应当符合国家和地方有关标准和规定,并具有相应的测试报告。
第三章施工管理要求第十七条井下供电电缆敷设应当根据实际施工需要制定详细的施工方案,并报矿山企业审批。
第十八条井下供电电缆敷设的施工应当由具备相应资质的专业人员负责,并配备足够的工作人员。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
井下电缆敷设管理管理办法
为标准井下电缆的敷设,严格规程标准的执行,使井下电缆的运行安全、可靠。
吊挂合理、标准。
特制订本管理办法。
一、任何单位不得在井下巷道内敷设任何电缆,如需敷设电力电缆、通信电缆、视频光缆等电缆的单位,必须按井下电缆敷设程序要求,准备好电缆敷设前的相关资料,待矿有关部门审核同意后方可敷设。
二、井下电缆敷设程序
单位需在井下运输巷道内敷设电缆的,应按下列程序:
⑴向矿提出敷设电缆的申请或汇报,得到明确批准。
⑵编写设计、施工方案,得到矿有关部门的审核通过。
⑶填写立项单,得到明确批准。
⑷施工单位组织敷设。
⑸电缆设计、施工方案的编写严格按《金属非金属矿山安全规程》6.
⑸《工业企业通信设计标准》GBJ42⑻1的有关要求编写。
三、井下电缆维护按使用权限和单位职能划分如下:
⑴高压6kv电力电缆由动力车间负责日常维护。
⑵通信电缆、视频光缆等弱电电缆由信息中心负责日常维护。
⑶低压0.4kv以下电力电缆谁使用谁负责日常维护。
四、电缆铭牌吊挂
按《金属非金属矿山安全规程》6.5.2.8要求。
电缆在敷设应同时在电缆上吊挂电缆铭牌,铭牌上应注明电缆编号、规格、型号、电压、用途、起止地点、敷设时间、维护单位。
平巷内电缆铭牌吊挂间距为50-⑴00米,在拐弯处都要吊挂电缆铭牌。
五、目前现有电缆铭牌没有吊挂的,电缆维护责任单位,按《金属非金属矿山安全规程》6.5.2.8要求,制定吊挂铭牌及完成时间。
六、自20XX年9月1日后新吊挂的电缆要严格执行《井下电缆敷设管理管理办法》。
七、对没有按《井下电缆敷设管理管理办法》要求敷设的,矿有关部门将不予签字、验收、结算。
责任自负。
八、本管理办法在20XX年9月1日起执行。
20XX年9月2日
