隧道洞身开挖及支护方案及二次衬砌施工方案

合集下载

二次衬砌施工方案

二次衬砌施工方案

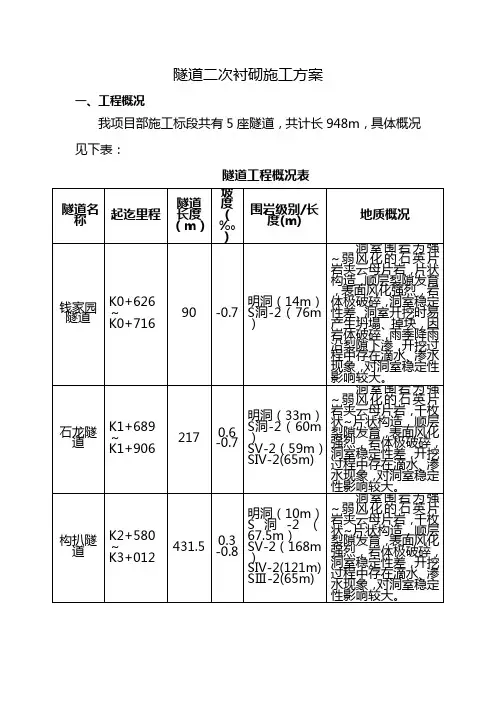

隧道二次衬砌施工方案一、工程概况我项目部施工标段共有5座隧道,共计长948m,具体概况见下表:隧道工程概况表隧道二次衬砌主要工程量:洞身衬砌C25 混凝土12386m3,仰拱C25混凝土6773m3,仰拱回天C15片石混凝土7523 m3,钢筋879081Kg,土工布防水板25764m2。

二、施工方案1.衬砌施工1.1二次衬砌施工工艺见“二次衬砌施工施工框图”。

二次衬砌施工工艺框图隧道正洞作业面配备1台9m长全断面液压衬砌台车,见“钢模液压衬砌台车示意图”。

衬砌台车定位采用激光导向仪。

模板板肋起重架钢模液压衬砌台车示意图洞外拌合站按配比生产砼,砼搅拌运输车运送至灌注地点,由砼输送泵泵送砼入模,插入式振捣器人工捣固。

本隧道二衬砼施工采用砼输送泵浇筑,见“泵送灌注砼示意图”。

初支砼泵送灌注砼示意图灌注砼从新旧砼接茬处开始均匀分布灌注,最后在单元体中间位置进行挤压泵送灌注,待砼自挡头板挤出浆来时,稳压持续几分钟,看砼是否灌满,如稳定压力不能再灌入时,说明拱顶已灌满,若稳定压力仍能灌入,则稳压持续到不能灌入为止。

砼施工注意事项:为保证砼具有良好的密实性、耐腐蚀性、耐久性,达到设计要求的抗压、抗折、抗渗等指标,在开工前,严格进行砼配合比的选配,确定最优配合比方案。

砼两侧对称灌注,保证两侧灌注高差不超过1m,砼灌注过程中注意振捣,防止过捣或漏捣现象出现,保证砼密实,表面光滑,无蜂窝麻面。

砼泵连续运转,输送管宜直,转弯宜缓,接头严密,泵送前润滑管道。

灌注结束清理现场,及时检修、保养输送泵和清洗管道,以备下循环使用。

砼灌注完成后,按规范要求进行养生。

衬砌施工时,在拱顶模筑砼衬砌外缘、防水板内侧沿纵向设置预留注浆孔,注浆管孔径Ф10聚氯乙烯树脂管。

在防水板敷设完成后采用胶粘于防水板内侧,结合施工缝布置,注浆管8~10m一段,两端分别与预设的Ф20镀锌钢管注浆口连接。

镀锌钢管注浆口突出衬砌内缘3~5cm,以便于连接。

隧道洞身二次衬砌施工方案

隧道洞身二次衬砌施工方案

隧道洞身二次衬砌施工方案一、二次衬砌施工概述凤凰山隧道全长范围内共设置七种衬砌类型,分别是:明洞段整体式衬砌为70cm厚C30钢筋混凝土;V级加强复合式衬砌为70cm厚C30钢筋混凝土;Ⅳ级加强复合式衬砌为60cm厚C30钢筋混凝土;Ⅳ级复合式衬砌为50cm厚C30钢筋混凝土;Ⅲ级复合式衬砌为45cm厚C25混凝土;Ⅱ级复合式衬砌为40cm厚C25混凝土;Ⅱ级紧急停车带复合式衬砌为45cm厚C25混凝土。

本隧道除Ⅱ级围岩衬砌段外,其余均设有仰拱,拱墙、仰拱衬砌混凝土均为防水混凝土,抗渗等级不小于S8,仰拱填充为C25普通混凝土。

另外,本隧道人行和车行横通道的二次衬砌均为C25防水混凝土,其中人行横通道根据其所处的不同围岩地段,衬砌厚度分别是:Ⅱ级20cm、Ⅲ级25cm、Ⅳ级30cm;车行横通道位于Ⅱ级围岩地段,其衬砌厚度为30cm,防火门安装段衬砌厚度为40cm。

二、施工方法二次衬砌施工工序比较多,主要有仰拱钢筋混凝土及填充混凝土,边墙基础施工、安装衬砌结构钢筋(Ⅴ级围岩加强段、Ⅳ级围岩加强段和Ⅳ级围岩段)和灌注混凝土。

施工顺序为:监控量测→确定施作二次衬砌→施工准备→测量放线→施作防水板和无纺布→绑扎钢筋(Ⅱ、Ⅲ级围岩段无此工序)→施作止水带(条)→预埋件安装→衬砌模板台车刷脱模剂→模板台车就位→灌注混凝土→脱模→模板台车退出→养护。

1、隧道仰拱及隧洞底混凝土回填超前,拱墙二次衬砌混凝土采用长12.0m 的自行式液压可调式钢模台车整体浇筑。

根据珠海市的相关规定和施工现场的实际情况,本工程采用外购商品混凝土,现场使用容积10.0m3的混凝土运输罐车将混凝土运送到泵送地点,混凝土输送泵泵送入模,插入式捣固器和附着式振捣器捣固混凝土。

对于衬砌仰拱地段浇筑混凝土采用大块钢模板,为了保证在隧道内各种施工车辆的通行,减少仰拱工作面对开挖作业面的影响,仰拱采取分两次施工。

浇筑前将基底松动的石渣、杂物和基坑内积水清除干净,然后安装初期支护的型钢拱架、焊接连接钢筋、铺设钢筋网,经检查合格后喷射混凝土。

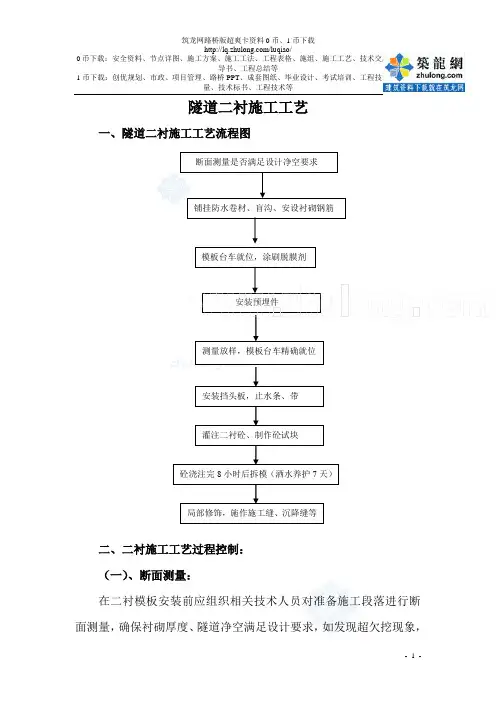

隧道二次衬砌施工工艺

隧道二次衬砌施工工艺
2、搭接要求
环向长度以隧道喷砼层内壁周长决定,如以设计理论值应考虑超挖影响,一般取1.1~1.3倍系数。Ⅱ类围岩段长27.0m,Ⅲ、Ⅳ类围岩段长26.5m(有扩大洞室段特制)。
3、洞内挂设
隧道内复合防水卷材的挂设在专用的作业平台上进行,作业平台长6m,分三层作业,挂设时,采用装载机或其它起吊方式将成捆复合防水卷材送到作业平台顶层,从作业平台顶部向两侧将一捆防水卷材展开,全断面敷设在隧道内喷砼面上。挂设防水卷材时应满足下列 要求:
隧道二衬施工工艺
一、隧道二衬施工工艺流程图
二、二衬施工工艺过程控制:
(一)、断面测量:
在二衬模板安装前应组织相关技术人员对准备施工段行处理,主要方法如下:
1、超挖断面应通过补喷砼或在二衬施工时一次完成超挖断面处理;
2、欠挖断面应详细测量,对欠挖位置应有详细记录,按照规范要求,对超出规范的位置应及时进行处理,主要通过风镐处理多余部分,如超挖较大应采取明炮的方法进行处理。
6、模板台车定位,中线、水平必须经测量技术人员现场放样,必须准确无误,本隧道线路中线纵坡为2.6%左洞(2.558%右洞)上坡(从洞口向洞身方向),模板台车定位必须垂直于线路纵坡;
7、衬砌前,边墙基底虚碴、污物和基坑内积水必须排除干净,仰拱与填充连续施工时,填充的砼不得侵入仰拱断面内,铺底或水沟坡面应平顺,使水流畅通;
4其它施工作业不得损坏防水层,若发现层面有损坏时应及时修补;
5防水层纵横向一次铺设长度应根据开挖方法和设计断面确定,铺设前,宜先试铺,并加以调整。防水层在下一个阶段施工前的边接部分,应保护不得弄脏和破损;
6防水板材粘接时,搭接宽度不少于10cm,两侧焊缝宽度不小于2.5cm,同时焊接所用焊条应与防水板材为相同材质;
2、主筋搭接采用单面焊接,搭接长度不小于22cm,焊缝长度不小于22cm;纵向筋搭接采用单面焊接,焊缝长度不小于12cm;主筋、勾筋及纵向筋之间所有的钢筋交叉点必须采用1.2mm软扎丝绑扎或点焊接相结合,采用φ502型焊条。要求钢筋安装成型后,搭接牢固,整体性及稳定性好,防止泵送砼时发生较大变形,造成质量事故。

隧道二衬施工方案

隧道二衬施工方案

目录1.编制依据............................................................2.编制原则............................................................3.工程概况............................................................3.1工程简介..........................................................3.2衬砌类型..........................................................4.材料及试验..........................................................4.1材料检测..........................................................4.2施工现场混凝土检测................................................5.施工计划............................................................6.机械设备及人员配备..................................................6.1劳动力安排........................................................6.2机械设备配置......................................................7.施工工艺............................................................7.1衬砌施工工艺......................................................7.2衬砌施工方法......................................................7.3拱顶衬砌混凝土施工................................................8.质量检验............................................................8.1主控项目..........................................................8.2一般项目..........................................................9.质量保证措施........................................................10.保证安全的主要措施.................................................11.文明施工...........................................................12.环境保护...........................................................12.1生态环境.........................................................12.2水体保护.........................................................12.3噪声.............................................................12.4振动.............................................................12.5大气污染.........................................................1.编制依据后湾里隧道施工设计图纸;《地下工程防水技术规范》(GB50108-2008)《公路隧道设计规范》(JTG D70-2004);《公路隧道施工技术规范》(JTG/T F60-2009);《公路工程质量检验评定标准》(JTG/T F80/1-2004)2.编制原则隧道二衬施工方案根据后湾里隧道的设计图纸、洞内围岩级别,选择适宜的方法进行施工;采用新技术、新设备、新方案,做到适用性和先进性相结合,进行技术经济方案的比选,选择最优方案施工;提高施工机械化水平,提高劳动生产率,加快施工进度,确保工程质量。

隧道洞身衬砌二次衬砌工程施工设计方案

隧道洞身衬砌二次衬砌工程施工设计方案

隧道洞身衬砌(二次衬砌)施工方案一、编制依据1、施工过程中引用或参考的主要设计、规范和施工技术规定:1、本项目为车石隧道改建,全长888m,其中隧道长788m,暗洞长773m,明洞15m,暗洞包括:V级围岩39m,IV级围岩(设仰拱)76.2m,IV级围岩(不设仰拱)177.8m,III级围岩480m。

隧道位于直线段,隧道纵断面布置情况为:最大纵坡2.016%,最小纵坡0%,最小竖曲线半径10000m(凸),最大竖曲线半径18000m(凸)。

2、当地交通条件项目所处地经济发达,路网完善,交通运输条件较好。

3、电力、水源供应情况本工程各村均有供电设施和自来水,施工用电可直接与业主和当地政府部门协商解决落实;在各主要工点安装变压器从既有电网接入供电,并配备发电机以备工程施工急用。

施工用水需临时修建水池,接驳自来水或天然山水、雨水使用,生活用水可从附近水厂连接取水。

4、本次施工为隧道洞身衬砌(二次衬砌),围岩衬砌类型采用复合式衬砌,衬砌分类见下表:车石隧道衬砌类型1、根据监控量测反映围岩已经稳定,可进行二次衬砌施工。

2、隧道二次衬砌所需原材料已经储备,并经试验检测合格运输采用汽车运输,确保满足隧道二次衬砌需求。

3、机械、二次衬砌班组人员投入30人已就位,具备进行二次衬砌施工条件,具体人员及机械见下表。

施工人员统计表主要机械设备配备表4、制定了二次衬砌施工工作的安全体系,质量保证措施、环保职业健康保证措施等。

5、测量放线、高程等工作已完成。

6、技术交底已下发。

四、进度计划预计开工日期2010年11月1日,完成2011年4月30日,计划工期180天。

详细进度计划见下表:施工进度计划表1、工程测量对每模二次衬砌,都将在模板台车就位后用经纬仪测量其轴线偏位,用水准仪测量其高程偏差;拆模后也将复测一次。

2、地表水与地下水防治按照“以排为主,防排结合,综合治理”的原则进行。

防、截、排、堵相结合,形成完整的房排水系统,使隧道防水可靠,排水畅通。

隧道二衬施工方案

隧道二衬施工方案

经过前期的洞身开挖以及初期支护,现拱顶和拱脚以及隧道的周边收敛沉降均已趋于稳定,已具备进行二次衬砌的施工条件,用于二次衬砌施工的机械设备已全部到位。

(1)二次衬砌钢筋在1 ∶ 1 的制作样台上,分单元分片制作成形,各单元间预留足够的搭接长度。

(2)钢筋制作前,由隧道工程师编制钢筋制作方案和钢筋配料表,并向作业班组进行技术交底。

(3)用于制作加工的钢筋表面应洁净。

油渍、漆污、浮皮和铁锈在使用前应清除干净。

在焊接处的水锈在焊接前应清除干净。

钢筋除锈普通可以在钢筋冷拉调直过程中进行,或者使用电动除锈机或者钢丝刷进行。

(4)钢筋调直可采用卷扬机拉伸调直的方法,其冷拉率:Ⅰ级钢筋不大于 4%,Ⅱ级钢筋不大于 1%。

调直后的钢筋应平直,无局部蜿蜒。

(5)钢筋下料切断采用 GQ-40 型钢筋切断机。

先制作钢筋下料平台,每种规格下料前,先将钢筋需要的下料长度标识在下料平台上,经复核无误后,设置断料尺寸栏板,再开始下料,以保证下料尺寸准确。

(6) 钢筋弯曲成型普通可采用 GW-40 型钢筋弯曲机,辅以手摇扳手、卡盘、扳头等手工工具。

对需要弯曲已安装在结构上的钢筋时,采用TJC 型手提式液压弯曲机,一般可弯曲φ10~32 的钢筋。

不允许热弯曲,也不允许锤击弯曲或者尖角弯折。

Ⅰ级钢筋末端需要作180°弯钩,其圆弧弯曲直径不小于2.5d (注: d 为钢筋直径,下同)。

钢筋平直部份长度不宜小于 3d;Ⅱ级钢筋末端需作90°或者135°弯折,其弯曲直径不小于4d,平直长度按设计要求确定;弯起钢筋末端弯钩按设计要求制作,设计无要求时,属抗震和受扭结构弯钩做成135°,平直长度不小于 10d。

(1)所有钢筋均按设计图纸的要求设置。

(2)钢筋的交叉点均采用铁丝扎牢。

(3)钢筋弯钩平面应与模板面垂直,转角处钢筋弯钩平面与模板夹角应为模板转角的平分角。

(1)将在放样台上分单元分片制作成形的钢筋运至施工现场,对特殊位置及不同尺寸的钢筋网片应作好安装断面位置的标记。

隧道二衬的施工方案

隧道二衬的施工方案

第一章 工程概况1.1工程概况1.1.1 起讫里程1、大崛坑1#隧道左洞ZK45+105~ZK46+060,全长955m ;右洞YK45+150~YK46+202,全长1052m 。

其中1#隧道左、右线明洞衬砌37m ,暗洞衬砌1950m 。

2、大崛坑2#隧道左洞ZK46+436~ZK46+881,全长445m ;右洞YK46+550~YK46+842,全长292m 。

其中2#隧道左、右线明洞衬砌30m ,暗洞衬砌697m 。

1.1.2设计原则对于隧道洞口段加强段及洞身Ⅴ级、Ⅳ级围岩地段,由于岩体风化严重,节理发育、自稳时间较短,洞室开挖跨度较大,二次衬砌承担部分上部土压力,二次衬砌要求紧跟掌子面。

1.2结构简介 1.2.1净空及内轮廓本隧道为上下行分离的双向六车道高速公路隧道,建筑限界净宽14m ,净高5m ;建筑内轮廓宽14.55m ,全高9.6m 。

隧 道 结 构 图 (图1.2-1)双层钢筋网工字钢拱架C20喷射混凝土预留变形量350g/m2无纺土工布1.2mmPVC防水板C25钢筋混凝土初期支护防水层二次衬砌护水泥混凝土面层C20混凝土基层混凝土仰拱回填C25钢筋混凝土仰拱C20喷射混凝土工字钢拱架1%1%2%14.559607651.2.2洞身二次衬砌(见表1.2.2-1)大崛坑隧道二次衬砌支护参数表表1.2-1序号衬砌类型围岩级别二次衬砌砼强度等级衬砌参数1 S5aⅤ级浅埋、偏压C25钢筋砼拱、墙60cm仰拱60cm2 S5b Ⅴ级C25钢筋砼拱、墙60cm 仰拱60cm3 S4aⅣ级浅埋、偏压C25钢筋砼拱、墙50cm仰拱50cm4 S4b Ⅳ级C25钢筋砼拱、墙50cm 仰拱50cm5 S3 Ⅲ级C25模筑砼拱、墙45cm6 Sma 明洞C25钢筋砼拱、墙70cm 仰拱70cm第二章衬砌施工运作方案2.1仰拱及仰拱填充施工仰拱及仰拱填充的施工必须超前,起到封闭基底、稳固拱脚、早闭合的作用,同时能保证洞内道路的畅通,对搞好洞内排水、搞好文明施工、防止隧道基底软化等都是非常有利的。

隧道二次衬砌施工方案

隧道二次衬砌施工方案

大主山隧道二次衬砌施工方案编制:复核审核:中铁一局集团有限公司温州市域铁路S1线一期工程SG9标段项目经理部二〇一五年八月目录1工程简介 (3)1.1 编制范围 (3)1.2 编制依据 (3)1.3 工程概况 (3)2作业准备 (3)3技术要求 (3)3.1 二次衬砌步长要求 (4)3.2 二次衬砌施作注意事项 (4)4隧道二次衬砌工艺流程及技术要求 (5)4.1 二次衬砌施作应符合要求 (5)4.2 衬砌施工 (6)4.3 钢筋加工及安装 (6)4.4 模板台车 (11)4.5 混凝土施工 (12)4.6 输送泵施工要求 (14)4.7 耐久性混凝土 (15)5隧道二次衬砌机具设备 (16)6二次衬砌混凝土的施工应满足的条件 (16)7质量要求 (18)7.1 质量验收参照规范 (18)7.2 衬砌质量要求 (18)8安全注意事项 (19)9环境保护 (19)1工程简介1.1 编制范围温州市域铁路S1线一期工程土建施工SG9标段大主山隧道矿山段工程。

1.2 编制依据1.2.1温州市域铁路S1线一期工程土建施工SG9标段施工组织设计1.2.2大主山隧道设计图纸1.3 工程概况大主山隧道矿山段位于温州市龙湾区,隧道附近有环山北路、南洋大道、高新大道等至工程区内,交通条件较为便利。

隧道全长2316.853m,起讫里程为DK31+272.3~DK33+589.153。

最大埋深约200m。

设计为时速120Km的市域铁路单洞双线带中隔墙区间隧道。

隧道V级围岩长度96.853m,IV级围岩85m,III级围岩180m,II级围岩1955m。

2作业准备作业指导书编写后,应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。

制定施工安全保证措施,提出应急预案。

对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。

检查水泥标号,质量及其性能是否与设计相符;确定实验配合比;安装调试好二衬台车及其他施工作业机具。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

隧道洞身开挖及支护方案及二次衬砌施工方案
因为本项目两座隧道为短隧道,按照长度小于1000m的隧道单口掘进原则,施工拟根据现场实际条件分别采用:曾家隧道采用出口向进口端单向掘进,谭家隧道采用从进口向出口单向掘进。

洞身开挖采用挖机配合液压冲击锤开挖,开挖时加强监控量测及超前地质预测预报,发现与设计地质不符及时通知设计院确认地质并联系四方做出设计变更。

开挖根据围岩情况Ⅴ级地段采用六步CD法或三台阶临时仰拱法施工,开挖时预留变形量10~15cm,初期支护及时试作并封闭成环,封闭位置距离掌子面不大于35m。

出碴采用挖掘机配合装载机装碴,自卸汽车运输。

隧道初喷及复喷均采用湿喷工艺施工。

锚杆采用锚杆台车或风动凿岩机钻孔,钻孔完毕后,进行清孔、注浆,人工安装锚杆。

型钢钢架、钢筋网及防水板均采用人工配合机械进行。

针对不同结构采取挂钢筋网、锚杆并喷射混凝土、超前小导管、钢支撑等多种初期支护。

加强围岩与支护动态的观察、检测,控制围岩变形;开挖后及时进行初期支护,以有效发挥支护体系的整体支承作用,针对不同围岩情况和地下水情况采取不同的开挖和支护措施。

二次衬砌施工方案
隧道衬砌要遵循“仰拱超前、拱墙整体衬砌”的原则,初期支护完成后,为有效地控制其变形,仰拱尽量紧跟开挖面施工,仰拱填充采用栈桥平台以解决洞内运输问题,并进行全幅一次性施工。

仰拱施做完成后,利用多功能作业平台人工铺设防水板,绑扎钢筋后,采用液压整体式衬砌台车进行二次衬砌,采用拱墙一次性整体灌注施工,最后完成整体道床施工。

混凝土在洞外采用拌和站集中拌和,混凝土搅拌运输车运至洞内,泵送混凝土浇筑,插入式捣固棒配合附着式振捣器捣固密实。

衬砌施作时间一般遵循新奥法要求初支达到稳定时;特殊情况下应及时施作,但应待衬砌混凝土强度达到设计与规范要求时,方可拆模。

二次衬砌距掌子面的距离Ⅳ级围岩不大于90m,Ⅴ级围岩不大于70m。
