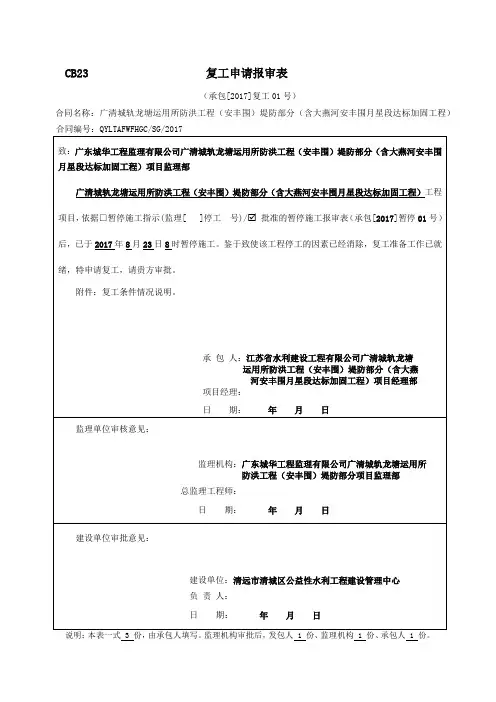

CB23 复工申请报审表说课材料
CB23 复工申请报审表

CB23 复工申请报审表
(承包[2017]复工01号)
合同名称:广清城轨龙塘运用所防洪工程(安丰围)堤防部分(含大燕河安丰围月星段达标加固工程)
说明:本表一式 3 份,由承包人填写。
监理机构审批后,发包人 1 份、监理机构 1 份、承包人 1 份。
复工条件情况说明
致:清远市清城区公益性水利工程建设管理中心、
广东城华工程监理有限公司广清城轨龙塘运用所防洪工程(安丰围)堤防部分(含大燕河安丰围月星段达标加固工程)项目监理部我方承担的广清城轨龙塘运用所防洪工程(安丰围)堤防部分(含大燕河安丰围月星段达标加固工程),由于2017年8月施工用地政策处理协调困难较大,土地征用未能解决、沿堤线大部分为房屋、耕地和鱼塘,无法继续施工,为保证施工质量,与2017年8月23日申请暂停施工。
现(1+175~1+700)征地问题基本解决,已达到施工要求。
且我方专门成立复工检查小组及安全检查机构,对现场质安体系、临时用电、临边防护、机械设备、职工食宿及安全教育、人员持有效证件上岗等进行检查。
我方以组织专职安全人员对施工现场进行过一次全面排查,消除存在的安全隐患。
同时,对新入场人员进行安全培训和教育。
且建设单位、监理单位已对我项目部安全隐患排查情况进行过复查,复查合格。
现申请复工,申请复工时间为2017年11月22日。
请核查并签发复工指令。
特此申请!
江苏省水利建设工程有限公司
广清城轨龙塘运用所防洪工程(安丰围)堤防部分
(含大燕河安丰围月星段达标加固工程)项目经理部
2017年11月20日。
复工复产申请表

复工复产申请表随着新冠疫情的逐渐控制,各地开始陆续放开防控措施,复工复产成为社会各界关注的重要话题。
为了有序恢复经济发展,许多企事业单位需要填写复工复产申请表,以便获得相关审批和指导。
本文将从申请表的填写要点、复工复产的意义以及可能面临的挑战等方面进行探讨。
一、申请表的填写要点复工复产申请表是一份非常重要的文件,对于企事业单位来说,填写准确、详细的申请表是顺利复工复产的关键。
申请表一般包括以下要点:1. 企事业单位的基本信息,如名称、地址、联系人等,这些信息是审批部门了解企业背景的重要参考。
2. 申请复工复产的具体日期和时间,包括预计复工的开始和结束时间,以及生产、经营的具体时间安排。
3. 申请复工复产的理由和相关准备工作。
企事业单位需要详细说明为什么需要复工复产,以及已经采取了哪些措施来确保员工和公众的安全。
4. 员工的健康情况和防护措施。
为了避免疫情传播,企事业单位需要提供员工的健康信息和防护措施,包括每位员工的体温监测、佩戴口罩等。
5. 复工复产后的风险评估和应对措施。
企事业单位需要列举可能面临的风险,比如员工聚集、交叉感染等,并提出相应的应对措施,如减少集会、加强消毒等。
二、复工复产的意义复工复产对于企事业单位和整个社会经济发展都有重要意义。
首先,复工复产可以稳定和增加就业岗位。
疫情导致许多企业停工或缩减规模,给员工带来了生计的压力。
复工复产可以恢复生产,保障员工的收入,缓解社会就业压力。
其次,复工复产可以促进经济复苏。
疫情期间,许多行业受到严重冲击,企业经营困难。
复工复产可以恢复正常生产和经营,推动经济活动,促进市场消费。
再次,复工复产是社会秩序的重要保障。
疫情期间,社会秩序受到很大影响,复工复产可以恢复正常的社会秩序,提升社会稳定,维护社会安宁。
最后,复工复产对于保障国家战略和人民生活的需要至关重要。
许多企业和单位是国家重要的战略资源和基础设施,复工复产可以确保国家的运转正常。
同时,复工复产也能够为人民提供更多丰富多样的生活服务和商品,提高人民的生活质量。
复工申请报告

复工申请报告尊敬的上级领导:我是您所负责部门的员工XXX,现就复工申请事宜向您做如下报告:一、背景介绍自XXX年XX月起,受COVID-19疫情影响,全国范围内多数企事业单位暂停或减少正常办公。
为了有效控制疫情传播,我单位也采取了停工停产的措施。
然而,经过相关部门的疫情防控数据分析与办公室复工指南的发布,我单位认为已具备复工的条件,并制定了复工方案。
二、复工准备1. 健康检查:我单位要求所有员工提供健康自查表,并安排专人负责晨检工作,确保员工健康无异常。
2. 办公场所准备:a. 清洁消毒:已委托专业清洁公司对办公区域进行全面消毒,并配备足够数量的消毒用品。
b. 人员错峰:为了减少人员聚集,我们将实行错峰上下班制度,有效降低员工接触风险。
c. 设施调整:对办公区域进行流程和设施调整,增加员工之间的间隔,并设置隔离区域,以确保员工安全。
3. 信息宣传和培训:我们将通过内部通报、公告牌、微信群等多种方式向员工宣传复工防疫知识,并组织培训,确保员工了解并遵守相关规定。
三、疫情防控措施1. 体温监测:我们将安排专门人员进行员工体温监测,并要求员工每日上班前自觉测量体温,确保无发热症状。
2. 配备防护用品:为所有员工发放口罩、消毒液等防护用品,并要求员工佩戴口罩,并做好手卫生。
3. 办公室卫生消毒:增加办公室的通风换气次数,加强室内日常清洁消毒工作,确保办公环境整洁和卫生。
4. 排队和聚集管控:设定明确的人员限制,开通绿色通道,确保员工排队和聚集时的安全距离。
四、员工管理和应急预案1. 加强员工培训:组织培训,加强员工疫情防控知识和个人卫生习惯的宣传与教育,提高员工自我保护意识。
2. 安排员工出行:根据员工所在区域的交通限制措施,我们将提供员工通行证明,确保员工顺利到岗。
3. 应急预案:制定了疫情防控应急预案,明确岗位职责,确保在发生疫情扩散等紧急情况下能够迅速响应和处置。
五、承诺与保证我们郑重承诺:1. 严格遵守疫情防控的国家、地方和行业相关政策法规。
工程复工报告及申请

工程复工报告及申请工程复工报告及申请一、项目背景为了保证工程进度,确保工程按时完成,我方决定申请工程复工。
该项目是XX工程,位于XXX地区,由我方承担,合同金额为XXX万元,工期为XXX天。
二、复工原因由于不可抗力因素(如XXX原因),工程进度受到了影响,导致工期无法按计划进行。
为了避免进一步延误工期,我方决定申请复工。
三、复工计划1. 安全保障计划:详细说明复工前的安全检查和安全措施,确保复工过程中的安全。
2. 人员安排:列出复工所需的人员及其职责,包括项目经理、施工人员、安全员等。
3. 设备准备:说明复工前需要准备的设备、材料等,确保工程的正常进行。
4. 进度计划:制定合理的进度计划,明确每个阶段的工作内容和时间节点。
四、前期准备工作1. 工程清理:对工程现场进行清理,确保能够正常进行施工。
2. 设备检查:对复工所需的设备进行检查和维修,确保其正常运行。
3. 材料采购:完成对复工所需材料的采购工作,保证其及时到达工地。
4. 人员培训:组织复工前的人员培训,提升复工人员的工作技能和安全意识。
五、复工申请材料1. 复工申请表:填写详细的复工申请表,包括复工日期、复工计划、复工原因等信息。
2. 复工风险评估报告:对复工过程中的各种风险进行评估,并制定相应的应对措施。
3. 工程进度调整方案:根据复工计划制定的工程进度调整方案,详细说明每个阶段的工作内容和时间安排。
4. 安全保障措施:列出复工过程中需要采取的安全保障措施,确保施工人员的安全。
附件:1. 《工程复工申请表》;2. 《风险评估报告》;3. 《工程进度调整方案》;4. 《安全保障措施清单》。
法律名词及注释:1. 不可抗力:指不可预见、不可避免并无法克服的客观情况,例如地震、台风等自然灾害。
2. 合同金额:指工程所签订的合同总金额,包括工程费、材料费、人工费等。
工程复工申请表

工程复工申请表随着疫情的逐渐控制,各行各业纷纷迎来了工程复工的时刻。
然而,在进行工程复工之前,企业需要填写一份复工申请表,以确保复工过程的顺利进行。
本文将围绕工程复工申请表展开论述,从申请表的内容、填写要点以及复工后的措施等方面进行探讨。
一、申请表的内容1.基本信息:填写企业名称、法定代表人、联系电话、企业性质等基本信息,确保复工申请表的准确性和真实性。
2.工程说明:详细描述需要复工的具体工程项目,包括工程名称、施工地点、工程规模、工期等。
3.复工计划:细化工程复工计划,包括复工时间、施工周期、分阶段施工计划等,确保复工过程的合理性和有序性。
4.安全保障措施:列出工程复工过程中需要采取的安全保障措施,如人员管理、防护措施、消毒措施等,以确保工人和相关人员的人身安全。
5.环境保护措施:说明复工过程中的环境保护措施,如噪音控制、灰尘处理、废弃物处理等,以确保工程对周边环境的影响最小化。
6.资金保障和供应链管理:在申请表中体现资金保障和供应链管理的可行性,以确保工程复工后能够顺利进行,并保障材料供应和资金流动。
二、填写要点1.准确详细:填写申请表时要保证信息准确无误,对每个问题都要提供详细的回答,以便相关部门能够全面了解复工计划和措施。
2.合理可行:复工申请表中的复工计划和措施要合理可行,需要充分考虑当前的疫情状况和相关防控要求,确保复工后能够保障工人和相关人员的健康安全。
3.符合法规要求:在填写申请表时要注意遵守相关法规和政策要求,例如劳动法、建筑施工安全管理法等,以免出现违规行为导致复工申请被驳回。
4.适时更新:随着疫情形势的不断变化,申请表中的复工计划和措施也需要及时更新,以确保复工过程的顺利进行。
三、复工后的措施1.人员管理:做好员工健康监测,加强员工培训,落实员工的防护要求,如佩戴口罩、勤洗手等,确保员工的身体健康。
2.现场管理:加强对施工现场的管控,划定不同区域,设立防疫岗位,定期消毒,保持场地的干净整洁。
工程复工报审表

工程复工报审表
前言
随着疫情的逐步控制,各行各业都迫不及待地重启生产。
对于工程类企业来说,复工必须经过报审才能获得正式开工证明。
本文档旨在帮助企业快速了解工程复工报审表的必要内容。
报审表内容
1. 企业基本信息
•企业名称:
•统一社会信用代码/注册号:
•企业类型:
•负责人姓名及联系方式:
•现场联系人及联系方式:
•建设单位(如有):
2. 工程概况
•工程项目名称:
•工程地址:
•建设单位(如有):
•总工期:
•计划复工时间:
•工程实际进度:
•建设规模及性质:
•工程分类(如有):
•是否环境敏感工程:
3. 复工计划
•复工前准备情况:
•复工安排:
•复工人员配备:
•防疫措施:
•消杀措施:
•管理措施:
•培训措施:
4. 监控实施计划
•监控实施原则:
•执行方案:
后续措施
根据报审表中提供的信息,相关部门将进行审核,并派遣人员进行现场勘查。
如一切顺利,将会发放正式复工证明。
企业必须遵守国家相关防疫和复工政策法规,执行好复工后的防控措施。
合理填写工程复工报审表对于企业复工复产是非常重要的一步。
为了确保员工
和社会的安全,所有工程类企业必须积极严格执行各项防控措施,为复工与复产发挥应有的贡献。
复工申请报审表

复工申请报审表复工申请报审表一、复工基本情况1. 公司名称:XXXX公司2. 部门/单位:安全管理部3. 复工原因:厂区正常使用4. 复工时间:3月10日5. 申请人:XXX公司负责人二、复工计划1. 复工组织机构:新安排4名负责人负责复工工作2. 复工项目:复核安全设施运行情况,复查员工防护用品情况3. 复工管理:确定停产期间、复产期间的上班安排、部门分工、和违纪处理机制4. 复工制度:建立完善的安全生产管理制度,确保安全生产和有序复工三、复工办法1. 组织活动:开展安全检查和消防演练,全面检查各项措施情况2. 健康管理:对复工前和复工后的员工采取体温检测和口腔拭子检测3. 卫生防疫:准备口罩、防护服、消毒液等防疫物质,定期对公司空气进行消杀4. 人员安排:按照一定的比例安排员工返岗四、执行控制1. 建立复工监控制度:定期对各部门和项目进行复工情况监控2. 检查测试程序:对安全设施和设备的正常使用情况进行检查和测试3. 复工验收:将各单位的复工申报进行验收和审批4. 安全指导:及时调整使用停产期间新 cur在生产运行中应遵循的安全指导五、开展宣传1. 发布宣传:发布复工宣传,宣传高度重视安全生产2. 安全宣讲:安排专业教师对复工员工进行安全宣讲和培训3. 公示告知:向公众公示复工安全情况,告知公众安全信息4. 通报公告:将各复工单位工作中发现的安全问题及时通报公众六、复工后的维护1. 安全检查:定期对安全设施和设备进行维护和检查保养2. 专项检查:对因复工活动引起的安全隐患进行检查3. 复核要求:确保安全措施符合要求,排查复产造成的安全隐患4. 坚持检查:坚持定期检查,及时排查发现的安全隐患七、总结与建议1. 总结复工:总结复工工作中的安全措施,分析复工过程中的突出问题2. 提出建议:提出复工期间的安全防范建议,并积极推进安全措施3. 建立联系:同有关部门建立有效的联系,及时报送安全信息4. 加强防护:持续加强安全防护,确保安全生产和有序复工。
(2023)工程复工报告及申请(一)

(2023)工程复工报告及申请(一)(2023)工程复工报告及申请摘要本报告主要介绍(2023)工程的复工申请情况,涵盖申请材料、复工计划、安全保证措施、环境保护计划等方面。
申请材料复工申请材料包括: - 工程建设方案书; - 施工组织设计; - 安全生产管理规划; - 环境保护方案; - 工程建设规划等。
复工计划复工计划包括: 1. 分阶段的施工进度安排; 2. 分阶段的工程验收计划; 3. 分阶段的质量检验计划; 4. 分阶段的安全保障计划; 5. 分阶段的财务支出计划等。
安全保证措施为保证施工安全,工程方制定了安全保证措施,主要包括: - 安全生产教育培训; - 安全生产隐患排查和整改; - 安全出入口设置; - 安全设施配备等。
环境保护计划为保护环境,工程方制定了环境保护计划,主要包括: - 施工期间的环境保护管理; - 施工期间的污染防治措施; - 施工期间的噪声扰动控制等。
结论本报告中提到的各项申请材料、复工计划、安全保证措施和环境保护计划等,都是(2023)工程复工所必需。
该工程方在制定这些计划的同时,将严格按照法律法规执行,确保工程复工进度与质量的顺利进行并保障人员的生命财产安全。
补充申请材料除了上述申请材料外,(2023)工程还需要补充以下材料: - 施工单位营业执照及组织机构代码证; - 工程负责人及施工人员的相关资质证书; - 施工单位的施工安全生产许可证; - 工程用地的相关许可证明等。
复工实施(2023)工程复工实施计划如下: 1. 对施工现场进行彻底清查,安排专人负责排查安全隐患; 2. 落实安全措施,安排专人负责安全、环保、质量控制,并及时向相关管理部门报告; 3. 按照复工计划和施工组织设计合理安排人员、物资的调配; 4. 对施工现场进行监测,及时发现问题并采取相应的措施; 5. 完成每个施工阶段的验收工作,确保工程质量符合要求。
风险预警在工程施工过程中,可能会出现一些风险,我们已经进行了预警和措施的制定: - 施工现场可能存在安全隐患情况,我们将通过排查和监测来及时发现问题; - 施工现场的环境污染问题,我们将采取相关防治措施来保护环境; - 施工现场可能会出现工期超时的情况,我们将合理安排施工进度,确保工期能够得到控制。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
C B23复工申请报审
表
CB23 复工申请报审表
(承包[2017]复工01号)
合同名称:广清城轨龙塘运用所防洪工程(安丰围)堤防部分(含大燕河安丰围月星段达标加固工程)
说明:本表一式 3 份,由承包人填写。
监理机构审批后,发包人 1 份、监理机构 1 份、承包人 1 份。
复工条件情况说明
致:清远市清城区公益性水利工程建设管理中心、
广东城华工程监理有限公司广清城轨龙塘运用所防洪工程(安丰围)堤防部分(含大燕河安丰围月星段达标加固工程)项目监理部我方承担的广清城轨龙塘运用所防洪工程(安丰围)堤防部分(含大燕河安丰围月星段达标加固工程),由于2017年8月施工用地政策处理协调困难较大,土地征用未能解决、沿堤线大部分为房屋、耕地和鱼塘,无法继续施工,为保证施工质量,与2017年8月23日申请暂停施工。
现(1+175~1+700)征地问题基本解决,已达到施工要求。
且我方专门成立复工检查小组及安全检查机构,对现场质安体系、临时用电、临边防护、机械设备、职工食宿及安全教育、人员持有效证件上岗等进行检查。
我方以组织专职安全人员对施工现场进行过一次全面排查,消除存在的安全隐患。
同时,对新入场人员进行安全培训和教育。
且建设单位、监理单位已对我项目部安全隐患排查情况进行过复查,复查合格。
现申请复工,申请复工时间为2017年11月22日。
请核查并签发复工指令。
特此申请!
江苏省水利建设工程有限公司
广清城轨龙塘运用所防洪工程(安丰围)堤防部分
(含大燕河安丰围月星段达标加固工程)项目经理部
2017年11月20日。
