通风机机械安装标准

合集下载

风机安装及验收要求规范

风机安装及验收要求规范

风机安装及验收要求规范风机是工业生产中常用的一种设备,安装和验收环节对于风机的正常使用和安全运行非常重要。

下面将详细介绍风机安装及验收的要求规范。

一、风机安装要求1.安装位置选择:风机应根据使用要求和工艺布局,在顺风方向安装,并考虑维修空间和排污等因素。

2. 底脚安装:风机基础应坚固平整,底脚与基础紧固牢固,底脚间的水平度差不超过0.5mm/m。

3.传动装置安装:传动装置应安装牢固,传动皮带或链条的松紧度应适中,传动装置与电机之间的联接应松散。

4.风机定位安装:风机的定位安装应根据工艺布局以及使用需求,防止任何外界对风机造成干扰或阻力。

5.排气管安装:根据风机的使用要求,排气管道应设在适当的位置,并确保管道与风机之间的紧密连接,避免漏风现象。

6.电气安装:风机的电气安装应符合相关的国家电气安装规范,电机的电源与电气设备应按要求联接。

7.加油润滑:按照风机生产商的要求,定期给风机的轴承和传动装置进行加油润滑。

二、风机验收要求1.安全防护:风机安装完成后,应检查和确认安全防护装置的安装是否符合规范,确保工作人员的安全。

2.风机性能:风机安装完成后,应进行性能测试,包括风机的风量和风压等参数是否符合设计要求。

3.噪声测试:风机的噪声测试应符合相关的噪声标准,确保风机的噪声控制在合理范围内。

4.振动测试:风机安装后应进行振动测试,测试结果应符合相关的振动标准,避免风机在运行过程中产生过大的振动。

5.温度测试:风机运行时的温度应定期进行监测,确保风机在正常运行温度范围内。

6.氧气浓度测试:当风机用于含有易燃或有害气体的场所时,应进行氧气浓度测试,确保氧气浓度符合安全要求。

7.风机电气系统测试:检查风机的电气系统是否联接良好,保证各个电气设备的正常运行。

8.安全标志和说明书:风机安装后,应在显眼的位置贴上安全标志,并附上风机的使用说明书。

风机的安装和验收对于保证风机的正常运行和工作效率起着重要作用,根据以上要求进行规范的安装和验收能够提高风机的使用寿命和安全性能。

离心通风机安装施工工艺标准(完)

离心通风机安装施工工艺标准(完)

离心通风机安装施工工艺标准(标准编号)1. 适用范围本工艺标准适用于风压小于或等于0.01~0.015MPa的各类离心式通风机的安装工程。

2. 施工准备2.1 技术准备2.1.1 安装前,应掌握有关设备安装的技术资料,包括设备参数表,施工图纸,供货商提供的安装或装备详图,安装运行和维护手册,基础要求、载荷、紧固件有关资料等;2.1.2.有关施工标准规范(1)《压缩机、风机、泵安装工程施工及验收规范》GB50275-98(2)《化工机器安装工程施工及验收通用规范》HG20203-2000(3)《化工设备安装工程质量检验评定标准》HG20236-93(4)《一般用途离心通风机技术条件》GB/T13275-912.2 作业人员2.2.1 参加离心通风机安装作业人员主要包括设备安装工程师、钳工、电工、电焊工、气焊工、起重工、架子工等,人员数量根据工程量大小和工期要求于配置。

2.2.2 上述各作业工种人员必须经过技术培训并经考试合格,持相关作业的上岗操作证。

2.3 设备、材料的检查、验收。

2.3.1 设备验收:安装离心通风机前,应由厂家,业主(总承包商,工程监理)安装单位共同对设备进行开箱验收。

将现场的实物与装箱清单核对。

随机文件及配件应齐全,将破损件,缺件填写在开箱记录清单上。

2.3.2 施工用的辅助材料如型钢、电焊条、垫铁、地脚螺栓等,应使用厂家指定产品,非指定产品必须要求材料供应商提供材料的材质证明及合格保证。

2.3.3 风机润滑油(脂)等应按风机说明书要求选用,一般由建设单位供应。

2.3.4 风机备品备件应按原设备装配图型号选用,并应对材质外观质量、尺寸等进行测量检查。

2.4 主要机具2.4.1 施工机具:吊机,卷扬机、倒链(根据风机重量、安装位置等选用)、电焊机、电气焊工具、千斤顶、各类扳手、拉马、铁锤、铜棒等。

2.4.2 测量器具:水准仪、框式水平仪、游标卡尺、塞尺、钢板尺、百分表、线坠、连通管等。

通风与空调设备安装安全要求

通风与空调设备安装安全要求

通风与空调设备安装安全要求
①搬动和安装大型通风空调设备,应与起重工协作进行,并设专人指挥,统一行动。

所用工具、绳索必需符合平安要求。

②整装设备在起吊和下落时,要缓慢行动,并要留意四周环境,不能破坏其他建筑物、设备和砸伤作业人员的手、脚。

③分段装配式空调机组拼装时,要留意防止板缝夹伤手指。

紧固螺栓用力要适度。

安装盖板时作业人员要相互协作,防止物件坠落伤人。

④禁止危害环境的污染废水未经处理直接排入城市排水系统和河流。

⑤不得在施工现场焚烧涂料等可能产生有毒有害烟尘和恶臭气体的物质。

⑥使用密封式的圈筒或者实行其他措施处理施工中的废弃物,以爱护环境。

⑦实行洒水等有效措施掌握施工中产生的扬尘,使施工工地处于干净状态。

- 1 -。

压缩机、风机、泵安装工程施工及验收规范(GB50275-98)

压缩机、风机、泵安装工程施工及验收规范(GB50275-98)

中中华人民共和国国家标准压缩机、风机、泵安装工程施工及验收规范GB50275-98中华人民共和国国家标准压缩机、风机、泵安装工程施工及验收规范GB50275-98主编部门:原中华人民共和国机械工业部批准部门:中华人民共和国建设部施行日期:1998年12月1日关于发布《机械设备安装工程施工及验收通用规范》等十项国家标准的通知建标[1998]9号根据国家计委计综[1986]2630号文和计综[1987]2390号文的要求,由原机械工业部会同有关部门共同修订的《机械设备安装工程施工及验收通用规范》等十项标准,已经有关部门会审.现批准下列规范为强制性国家标准,自一九九八年十二月一日起施行。

原国家标准《机械设备安装工程施工及验收规范》TJ231及《制冷设备安装工程施工及验收规范》GBJ66—84同时废止。

《机械设备安装工程施工及验收通用规范》GB50231—98《连续输送设备安装工程施工及验收规范》GB50270—98《金属切削机床安装工程施工及验收规范》GB50271—98《锻压设备安装工程施工及验收规范》GB50272—98《工业锅炉安装工程施工及验收规范》GB50273—98《制冷设备、空气分离设备安装工程施工及验收规范》GB50274—98《压缩机、风机、泵安装工程施工及验收规范》GB50275—98《破碎、粉磨设备安装工程施工及验收规范》GB50276—98《铸造设备安装工程施工及验收规范》GB50277—98《起重设备安装工程施工及验收规范》GB50278—98上述规范由国家机械工业局负责管理,具体解释等工作由机械工业部安装工程标准定额站负责,出版发行由建设部标准定额研究所负责组织。

中华人民共和国建设部1998年8月27日修订说明本规范是根据国家计委计综[1986]450号文的要求,由原机械工业部负责主编。

修订的具体工作由机械工业部安装工程标准定额站组织,会同部属合肥通用机械研究所、陕西鼓风机厂、沈阳鼓风机厂、沈阳水泵研究所和中国机械工业第四安装工程公司共同完成。

通风空调系统设备安装

通风空调系统设备安装

通风空调系统设备安装通风空调系统设备安装的工作量较大。

在通风空调系统中,各种设备的种类及数量较多,应严格按施工图和设备安装说明书的要求进行安装,以保证设备的正常工作和满足空气的处理要求。

常见的通风空调系统设备有空气过滤器、换热器、喷淋室、消声器、通风机、除尘器、空调末端设备等。

一、安装内容通风空调系统设备的安装内容:空气过滤器安装—换热器安装—分水器、集水器安装—喷淋室安装—消声器安装—通风机安装—除尘器安装—风机盘管和诱导器安装—空调机组安装。

二、安装要求1.空气过滤器安装(1)初效过滤器的安装。

①网状过滤器安装。

a.按设计图纸要求,制作角钢外框、底架和油槽,安装固定。

b.在安装框和角钢外框之间垫3 mm厚的石棉橡胶板或毛毡衬垫。

c.将角钢外框和油槽固定在通风室预留洞内预埋的木砖上,角钢外框与木砖连接处应严密。

d.安装过滤器前,应将过滤器上的铁锈及杂物清除干净。

可先用70%浓度的热碱水清洗,经清水冲洗晾干,再浸以12号或20号机油。

e.角钢外框安装牢固后,将过滤器装在安装框内,并用压紧螺栓将压板压紧。

在风管内安装网格过滤器,为便于取出清扫,可做成抽屉式的,如图10-30所示。

②铺垫式过滤器的安装。

因滤料需要经常清洗,为了拆装方便,采用铺垫式横向踏步式过滤器,如图10-31所示。

先用角钢做成框架,框架内呈踏步式。

斜板用镀锌铁丝制成斜形网格,在其上铺垫20~30 mm厚的粗中孔泡沫塑料垫,与气流成30°角,要清洗或更换时就可从架子上取下。

这种过滤器使用和维修方便,一般在棉纺厂的空气处理室中用于初效过滤。

图10-30 抽屉式过滤器图10-31 横向踏步式过滤器凡用泡沫塑料作为滤料时,在装入过滤器前,都应用5%浓度的碱溶液进行透孔处理。

③金属网格浸油过滤器安装。

金属网格浸油过滤器用于一般通风空调系统。

安装前应用热碱水将过滤器表面黏附物清洗干净,晾干后再浸以12号或20号机油。

安装时应将空调器内外清扫干净,并注意过滤器的方向,将大孔径金属网格朝迎风面,以提高过滤效率。

风机安装作业指导书

风机安装作业指导书

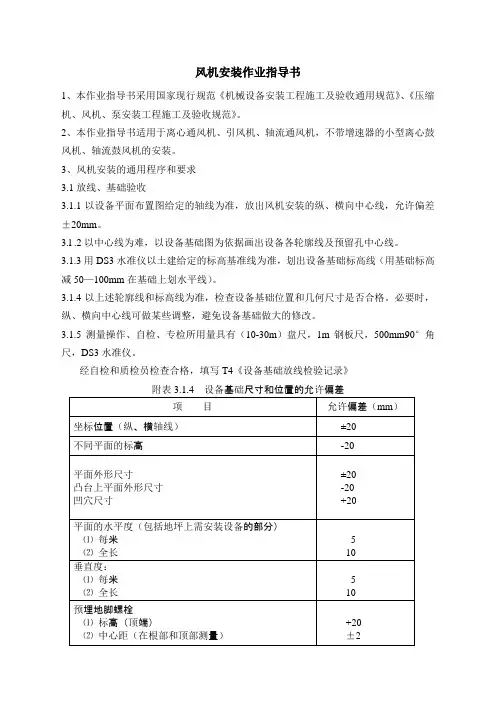

风机安装作业指导书1、本作业指导书采用国家现行规范《机械设备安装工程施工及验收通用规范》、《压缩机、风机、泵安装工程施工及验收规范》。

2、本作业指导书适用于离心通风机、引风机、轴流通风机,不带增速器的小型离心鼓风机、轴流鼓风机的安装。

3、风机安装的通用程序和要求3.1放线、基础验收3.1.1以设备平面布置图给定的轴线为准,放出风机安装的纵、横向中心线,允许偏差±20mm。

3.l .2以中心线为难,以设备基础图为依据画出设备各轮廓线及预留孔中心线。

3.1.3用DS3水准仪以土建给定的标高基准线为准,划出设备基础标高线(用基础标高减50—100mm在基础上划水平线)。

3.1.4以上述轮廓线和标高线为准,检查设备基础位置和几何尺寸是否合格。

必要时,纵、横向中心线可做某些调整,避免设备基础做大的修改。

3.1.5测量操作、自检、专检所用量具有(10-30m)盘尺,1m钢板尺,500mm90°角尺,DS3水准仪。

经自检和质检员检查合格,填写T4《设备基础放线检验记录》附表3.1.4 设备基础尺寸和位置的允许偏差3.2设备开箱检查3.2.1清点零、部件及配套件,应齐全并无损坏。

3.2.2核对机壳、叶轮和其他主要尺寸,应与设计要求相符合。

3.2.3风机进、出口方向应与设计相符,叶轮旋转方向和定子导流叶片的导流方向应符合设备技术文件的规定。

3.2.4检查风机外露部位及加工面应无锈蚀,风机各部位无变形及损坏。

开箱应有质检员和甲方代表在场,开箱检查后应填写S1《设备开箱检查验收记录》。

3.3设备就位、粗平、灌浆3.3.1风机的搬运和吊装应注意下列问题:a.整体出厂的风机搬运和吊装时,绳索不得捆缚在转子和机壳上盖或轴承上盖的吊耳上。

b.解体出厂的风机的捆缚不得损伤机件表面,转子和齿轮轴颈、测振部位不应做为捆缚部位,转子和机壳的吊装应保持水平。

c.当风机内壳涂有保护层时,应妥善保护,不得损伤。

d.转子和齿轮不得在地上滚动。

轴流通风机安装施工工艺标准

轴流通风机安装施工工艺标准

轴流通风机安装施工工艺标准施工流程3.1基础制作3.1.1基础制作前,应核对基础尺寸、标高、垂直度等符合设计要求;3.1.2基础制作应按设计要求,制作基础框架,保证基础平整、牢固;3.1.3基础制作完毕后,应进行验收,符合要求后方可进行下一步施工。

3.2风机安装3.2.1风机安装前,应核对风机型号、尺寸、旋转方向等符合设计要求;3.2.2安装时应注意轴承座的安装位置、垂直度、水平度等;3.2.3安装风机时应注意安装顺序,先安装轴承座、轴承、然后安装风机本体;3.2.4安装风机本体时,应注意调整风机旋转方向,确保与设计要求一致;3.2.5风机安装完毕后,应进行验收,符合要求后方可进行下一步施工。

3.3管道安装3.3.1管道安装前,应核对管道尺寸、材质、连接方式等符合设计要求;3.3.2安装时应注意管道的垂直度、水平度、连接紧固度等;3.3.3管道安装完毕后,应进行压力试验,确保管道质量合格;3.3.4管道安装完毕后,应进行验收,符合要求后方可进行下一步施工。

3.4电气安装3.4.1电气安装前,应核对电气图纸、电气设备型号、电缆规格等符合设计要求;3.4.2安装时应注意电缆的敷设、接线、接地等;3.4.3电气安装完毕后,应进行电气试验,确保电气设备质量合格;3.4.4电气安装完毕后,应进行验收,符合要求后方可进行下一步施工。

4.安全措施4.1施工现场应设置明显的安全警示标志,保证施工人员的安全;4.2施工人员应按规定佩戴安全帽、安全鞋、安全带等个人防护设备;4.3施工机具应符合国家安全标准,定期检查维护,确保安全可靠;4.4使用电焊机时,应注意防火防爆措施,保证施工现场的安全;4.5施工现场应保持整洁,杜绝乱堆乱放等不安全行为。

本文介绍了XXX施工工艺标准轴流通风机安装的施工工艺标准。

适用于各种轴流式通风机的安装工程,包括一般通风换气用轴流式通风机、锅炉轴流式通风机、矿井轴流式通风机、隧道轴流式通风机及其他用途轴流式通风机(如冷却塔用轴流式通风机)等。

风机施工方案

风机施工方案

风机施工方案Document number:WTWYT-WYWY-BTGTT-YTTYU-2018GT通风机安装施工工艺标准1. 适用范围本工艺标准适用于风压小于或等于~的各类离心式通风机、各类轴流式通风机的安装工程,其用途包括一般通风换气、排尘通风、输送煤粉、防腐蚀、工业炉吸风、耐高温、防爆炸、矿井通风、电站锅炉引风、电站锅炉通风、冷却塔通风、一般通风换气等。

2. 施工准备技术准备安装前,应掌握有关设备安装的技术资料,包括设备参数表,施工图纸,供货商提供的安装或装备详图,安装运行和维护手册,基础要求、载荷、紧固件有关资料等;有关施工标准规范①《压缩机、风机、泵安装工程施工及验收规范》GB50275②《化工机器安装工程施工及验收规范》(通用规定)HG20203③《化工设备安装工程质量检验评定标准》HG20236④《一般用途轴流式通风机技术条件》GB/T13274⑤《一般用途离心通风机技术条件》GB/T13275在熟悉有关图纸、资料的情况下,应及时编制施工方案,并由设计人员、厂商代表、安装技术人员等对施工人员进行详细的技术交底。

作业人员表2-2主要作业人员备注:除五大工种需持证外,其他技术工种应持经企业考核颁发的上岗证,所有人员都要岗前培训。

设备、材料的验收及保管设备验收:安装通风机前,应由厂家,业主(总承包商,工程监理)安装单位共同对设备进行开箱验收。

将现场的实物与装箱清单核对。

随机文件及配件应齐全,将破损件,缺件填写在开箱记录清单上。

施工用的辅助材料如型钢、电焊条、垫铁、地脚螺栓等,必须要求材料供应商提供材料的材质证明及合格保证。

风机润滑油(脂)等应按风机说明书要求选用,一般由建设单位供应。

风机备品备件应按原设备装配图型号选用,并应对材质外观质量、尺寸等进行测量检查。

主要施工机具施工机械设备吊车、卷扬机、电焊机。

主要工具倒链、电气焊工具、千斤顶、各类扳手、拉马、铁锤、铜棒等。

测量及计量器具水准仪、框式水平仪、游标卡尺、塞尺、钢板尺、百分表、线坠、连通管等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
检查方法:用塞尺检查。 2-5、通风机转子安装后,必须转动灵活,无阻滞现象。
检查方法:盘车检查。 2-6、联轴器装配必须符合本标准附录C中C.8的规定。 2-7、轴流式通风机风叶角度必须符合使用要求,并锁紧固定叶片螺 母。
检查方法:观察检查或检查施工记录。 2-8、滑动轴承装配必须符合本标准附录C中C.10的规定。 (2)基本项目 2-9、通风机接口处,应符合下列规定:
(3)允许偏差项目
2-11、通风机安装的允许偏差和检验方法应符合表8.2.11的规定。
通风机安装允许偏差及检验方法 表8.2.11
项次
项目
允许偏差
检验方法
1 机体中心线与转子中心线重合度(mm)
2
检查施工记录
通风机轴与电动机 经向位移(mm)
0.05
2
轴的同轴度
倾斜度
0.2/1000
吊线尺量检查
皮带轮安装
合格 各接口严密,结合处不漏风。 优良 在合格的基础上,螺栓穿向及露出螺母长度一致。 检验方法 观察检查 2-10、通风机轴承箱冷却水管及连接处,应符合下列规定: 合格 系统试压不应低于0.4MPa,轴承箱、冷却水管接口及各部 位、连接处不应漏水,且畅通无阻。 优良 在合格的基础上,管路整齐、干净,无渗漏。 检验方法:观察检验。
3-2、反风装置起动灵活可靠,风门关闭时,严密不漏风。 检验方法: 操作检查。
(2)基本项目 3-3、风门支承梁及导向轮座安装,应符合下列规定: 合格 支承梁及导向轮座等安装应符合设计要求,并牢固可靠。 优良 在合格的基础上,螺栓穿向及螺纹露出螺母长度一致。 检验方法 观察和尺量检查
(四)试运转 保证项目
(一)通风机安装工程 1、 垫铁、基础螺栓及二次灌浆
-1、 通风机在安装主轴、电动机时,机座的垫铁、基础螺栓安 装及二次灌浆,应符合本标准第6.1的规定。 (二)机体安装 (1)保证项目
2-1、主轴及传动轴的水平度严禁超过0.1/1000. 检查方法:用水准仪检查。
2-2、机体纵横向水平度严禁超过02/1000。 检查方法:用精密水平尺检查。
2-3、轴流式通风机叶轮与机壳的间隙必须符合设备技术文件的规 定。无规定时,间隙应均匀分布,叶轮对应两侧的经向间隙,当叶 轮直径2M以上时,允许偏差为±2MM。
检查方法:用塞尺检查。 2-4、离心式通风机叶轮进风口与机壳进风口间隙轴向间隙和经向间 隙,必须符合出厂技术文件的规定。当无规定时,其轴向间隙应为 叶轮外径的1/100,经向间隙应均匀分布,其数值为叶轮外径的 1.5/1000~3/1000。
检验方法:检查试运转记录或操作检查。
4-4、试验风门和风门绞车的运行状态,反风装置在10min内必须能 完成反风操作。
4-5、通风机的水柱计、电流表、电压表、功率表、轴承温度计量等 安全仪表必须符合设计要求,且灵。
到最小负荷,继续运转到规定时间。通风机运转时必须符合下列规
定; 4-3-1、运行平稳,转子与机壳无摩擦声音; 4-3-2、风机运转中轴承的经向振幅必须符合设备技术文件的规定, 无规定时,按表8.4.3的规定选用;
风机运转工轴承的经向振幅值 表8.4.3
≤375 (r/min)
>375~ 550
>550~ >750~ >1000~ >1450~
皮带轮端面垂直度 0.5/1000
吊线尺量检查
3
两皮带轮端面在同一
平面内(mm)
0.5
拉线尺量检查
4
机体位置(mm)
10
拉线尺量检查
5
机体标高(mm)
±10
水平仪检查
(三)反风装置安装 (1)保证项目
3-1、风门提升绞车安装的标高和位置尺寸必须符合设计要求 安装的质量检验评定必须符合本标准第18.1节的规定。 检验方法 对照图纸和试车检查。
4-1、通风机经行试运转必须符合设备技术文件和《机械设备安 装工程施工及验收规范》的规定.
检验方法:检查施工记录. 4-2、通风机空负荷试运转为4h,负荷运转时间必须符合下列规 定:主扇或叶轮直径1.6m及其以上者不少于48 h,其它通风机 不少于8h。
检验方法:检查试运转记录。
4-3、离心式、轴流式通风机在试运转时,当正常运转后,调整到公 称压力下,电动机电流严禁超过额定值,如无异常现象,将风机调
750
1000
1450
3000
>3000
振幅不应超 0.18
0.15
0.12
0.10
0.08
0.08
0.04
过(mm)
4-3-3轴承温度必须符合下列规定:滑动轴承最高温度严禁超过 70℃,最高温升不能超过35℃;滚动轴承最高温度严禁超过80℃, 最高温升不超过40℃; 4-3-4、油路、水路不漏油、不漏水。
