人工挖孔桩旁站监理记录
人工挖孔桩浇筑旁站监理记录表范本

人工挖孔混凝土灌注桩旁站监理记录

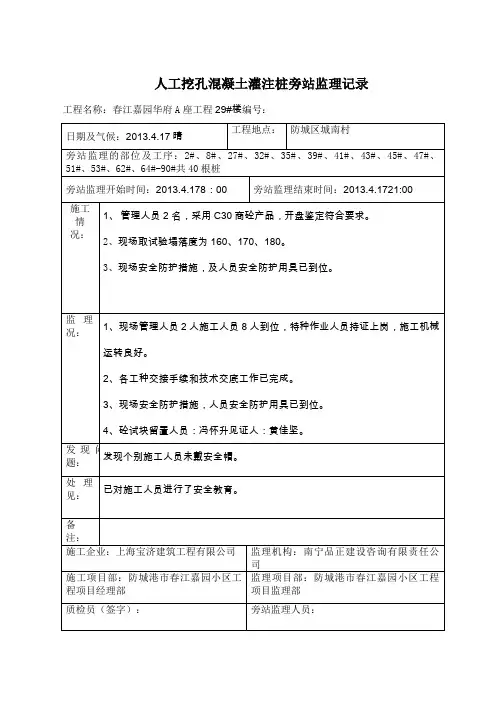

工程名称:春江嘉园华府A座工程29#楼编号:
日期及气候:2013.4.17晴
工程地点:防城区城南村
旁站监理的部位及工序:2#、8#、27#、32#、35#、39#、41#、43#、45#、47#、51#、53#、62#、64#-90#共40根桩
旁站监理开始时间:2013.4.178:00旁站监理结束时间:2013.4.1721:00
施工情况:1、管理人员2名,采用C30商砼产品,开盘鉴定符合要求。
2、现场取试验塌落度为160、170、180。
3、现场安全防护措施,及人员安全防护用具已到位。
监理情
况:
1、现场管理人员2人施工人员8人到位,特种作业人员持证上岗,施工机械
运转良好。
2、各工种交接手续和技术交底工作已完成。
3、现场安全防护措施,人员安全防护用具已到位。
4、砼试块留置人员:冯怀升见证人:黄佳坚。
发现问
题:
发现个别施工人员未戴安全帽。
处理意
见:
已对施工人员进行了安全教育。
备
注:
施工企业:上海宝济建筑工程有限公司监理机构:南宁品正建设咨询有限责任公
司
施工项目部:防城港市春江嘉园小区工程项目经理部监理项目部:防城港市春江嘉园小区工程项目监理部
质检员(签字):旁站监理人员:
2013年04月17日2013年04月17日。
人工挖孔桩旁站监理记录

人工挖孔桩旁站监理记录施工单位:XXX建筑工程有限公司监理单位:XXX监理有限公司地点:XXX工地日期:XXXX年XX月XX日一、施工前准备1.施工单位已完成施工前探测和标定工作,监理单位复核了标定数据并确认准确无误。
2.施工单位按照设计要求,配备了必要的施工设备和工具,包括挖机、钻机、水泥搅拌机等。
3.监理单位核实了施工单位的施工人员持证上岗情况,并要求施工单位提供相关人员的岗前培训记录。
二、施工过程1.开挖过程:挖机按照设计要求开始挖孔,挖孔定位准确,各孔直径和深度符合设计要求。
2.钻孔过程:钻机按照设计要求进行钻孔作业,监理人员对孔的钻进速度、土壤条件等进行了记录和评估。
3.清洗孔底:施工单位采用水冲洗的方法清洗孔底,在监理人员的监督下,确保孔底土壤排除干净,并记录清洗过程。
4.配筋安装:施工单位按照设计要求将钢筋束输送至孔内,监理人员核对了钢筋束的规格、数量和长度,并对钢筋的弯曲、错位情况进行了检查。
5.灌注混凝土:施工单位按照设计要求将预制混凝土送至孔内,监理人员监督了混凝土的浇灌流程,包括搅拌坍落度、灌注速度等。
三、质量检验1.孔壁检查:监理人员对钻孔孔壁进行了目测检查和触摸检查,确保孔壁光滑、无松动、无开裂等。
2.钢筋验收:监理人员对钢筋的规格、数量和弯曲情况进行了检验,并要求施工单位提供钢筋的出厂合格证明。
3.混凝土强度检验:施工单位在混凝土开始凝固后进行了强度检验,监理人员采样并提交给第三方实验室进行检测,检测结果符合设计要求。
四、安全措施1.施工单位必须配备足够数量的安全警示标志,包括施工区域的封锁标志、悬挂警示牌等。
2.施工单位对施工区域进行了维护,保持清洁和整齐,确保施工人员的安全。
3.监理单位对施工现场进行了定期巡视,并向施工单位提出了关于安全隐患和纠正措施的建议。
五、其他事项2.未解决的问题:此次监理记录中,未发现未解决的问题,施工单位和监理单位已就施工过程中的问题进行沟通和解决。
旁站监理记录范本

旁站监理记录表
目录
1土方回填旁站监理记录表
2人工挖孔灌注桩旁站监理记录表
附1、人工挖孔灌注桩单桩施工记录表
2、商品混凝土施工记录表
3锤击沉管灌注桩旁站监理记录表
附1、锤击沉管灌注桩施工记录表
2、现场拌和混凝土施工记录
4 锤击沉管夯扩灌注桩旁站监理记录表
附1、锤击沉管夯扩灌注桩施工记录表
2、现场拌和混凝土施工记录
5 振动沉管灌注桩旁站监理记录表
附1、振动沉管灌注桩施工记录表
2、现场拌和混凝土施工记录表
6 钻孔(含洛阳铲)灌注桩旁站监理记录表
附1、钻孔(含洛阳铲)灌注桩施工记录表
2、现场拌和混凝土施工记录表
7 防水混凝土浇注旁站监理记录表
附1、商品混凝土施工记录表
2、地下室防水效果检查记录表
8 后浇带混凝土浇注旁站监理记录表
附商品混凝土施工记录表
9 结构混凝土浇注旁站监理记录表
附商品混凝土施工记录表
10涂膜防水层旁站监理记录表
附浴室、卫生间、厨房地面蓄水试验记录表
11 卷材防水层旁站监理记录表
附屋面蓄水试验检查记录表
旁站监理记录
旁站监理记录表(人工挖孔混凝土灌注桩)
旁站监理记录表(锤击沉管灌注桩)
旁站监理记录表(锤击沉管夯扩灌注桩)
旁站监理记录表(振动沉管灌注桩)
旁站监理记录表(钻孔含洛阳铲灌注桩)
旁站监理记录表(防水混凝土浇筑)
旁站监理记录表(后浇带混凝土浇筑)
旁站监理记录表(结构混凝土浇筑)。
人工挖孔桩旁站记录

人工挖孔桩旁站记录一、工程概况工程名称:_____工程地点:_____建设单位:_____施工单位:_____监理单位:_____本次人工挖孔桩施工部位为:_____设计桩径:_____设计桩长:_____桩身混凝土强度等级:_____二、施工准备情况1、施工单位现场管理人员、技术人员、特种作业人员均已到岗。
2、施工机械、设备(如提升架、电动葫芦、鼓风机、潜水泵等)已检查验收,性能良好,能满足施工要求。
3、施工现场已做好“三通一平”工作,孔口周围已设置排水设施,场地内无积水。
4、原材料(如钢筋、水泥、砂、石等)已进场,并经检验合格。
5、已按设计要求进行测量放线,桩位偏差在允许范围内。
三、施工过程情况1、挖孔作业施工人员佩戴安全帽、安全带等安全防护用品,符合安全要求。
采用人工分段开挖,每段开挖深度控制在 10m 左右,及时进行护壁施工。
挖孔过程中,使用鼓风机向孔内送风,保持孔内空气流通。
当孔内有地下水时,采用潜水泵及时抽排,边抽水边开挖。
2、护壁施工护壁钢筋按照设计要求进行绑扎,钢筋间距、规格符合设计要求。
护壁模板安装牢固,拼接严密,无漏浆现象。
护壁混凝土采用现场搅拌,严格按照配合比进行配料,混凝土振捣密实,表面平整。
3、钢筋笼制作与安装钢筋笼在现场制作,钢筋的品种、规格、数量、间距、焊接质量等符合设计和规范要求。
钢筋笼安装时,采用吊车进行吊装,保证钢筋笼的垂直度和位置准确。
4、桩身混凝土浇筑浇筑前,对孔底进行清理,排除孔底积水和杂物。
混凝土采用商品混凝土,坍落度符合要求,运输过程中无离析现象。
采用串筒进行混凝土浇筑,串筒末端离孔底高度不大于 2m,防止混凝土离析。
混凝土浇筑过程中,分层振捣密实,控制好浇筑速度,防止混凝土振捣不密实或出现蜂窝麻面等质量问题。
四、施工过程中的问题及处理情况1、在挖孔过程中,发现个别桩孔壁有局部坍塌现象。
处理措施:立即停止挖孔作业,对坍塌部位进行清理和加固,重新进行护壁施工,确保孔壁稳定。
人工挖孔桩监理旁站方案【模板范本】

长沙县鹏基小学新建工程第二标段人工挖孔桩旁站监理方案编制:审核:湖南省益佳建设监理有限公司长沙县鹏基小学项目监理部2013年8月人工挖孔桩旁站监理方案审批表长沙县鹏基小学新建工程第二标段围墙基础人工挖孔灌注桩监理旁站方案一、工程概况本工程为长沙县鹏基小学新建工程第二标段,施工内容为食堂兼风雨操场和围墙、护坡及挡土墙工程,围墙桩基工程。
由长沙市洪山建筑有限公司施工,根据工程实际情况结合设计图纸及相关内容,编制本工程人工挖孔桩旁站监理方案。
二、编制依据根据《建设工程监理规范》GB50319-2000、湖南省关于印发危险性较大的分部分项工程安全管理办法的通知、以及相关的质量、安全方面对于旁站监理的定义及管理职责等方面的要求,综合本工程围墙桩基采用人工挖孔灌注桩基础施工而编制。
在实施本方案过程中,要求长沙市洪山建筑有限公司项目经理部按旁站监理的内容做好施工组织,与旁站监理人员密切配合共同做好旁站监理工作,使人工挖孔灌注桩子分部工程的施工质量、安全达到施工合同要求的质量标准及安全目标。
三、旁站监理的依据1.建筑工程相关的法律、法规;2.相关的技术标准、规范、规程;3.工程施工图纸、设计文件、设计变更、洽商;4.建筑工程施工合同;5.委托监理合同;6.工程监理规划、监理细则;7.工程施工组织设计,相关施工方案.四、本工程项目监理机构旁站设置情况总监理工程师:刘庆丰证书编号:43002852专业监理工程师:彭辉武证书编号:XS10-S0914安全监理工程师:陈若明证书编号:XY11—S1120五、旁站监理程序1. 人工挖孔灌注桩的各分项工程施工前长沙市洪山建筑有限公司鹏基小学新建工程第二标段项目经理部应提前24小时向项目监理部填报施工申请,经总监理工程师批准并签认申请表并指定旁站监理人员。
2.旁站监理人员在施工现场跟班监督及时发现及处理旁站过程中的质量、安全问题,如实、准确记录好旁站监理过程中的情况,凡双方人员未在旁站记录签字的,不得进行下道工序施工。
人工挖孔桩监理旁站方案

人工挖孔桩监理旁站方案一、工程概述本工程为_____,位于_____,总建筑面积为_____平方米。
人工挖孔桩基础设计桩径为_____mm 至_____mm,桩身长度为_____m 至_____m,桩端持力层为_____。
二、编制依据1、本工程的地质勘察报告;2、相关的设计图纸和文件;3、《建筑桩基技术规范》(JGJ 94-2008);4、《建筑地基基础工程施工质量验收规范》(GB 50202-2018);5、经审批的施工组织设计和专项施工方案。
三、旁站监理的范围和目标1、旁站监理的范围对本工程人工挖孔桩施工过程中的成孔、钢筋笼制作与安装、混凝土灌注等关键工序和关键部位进行旁站监理。
2、旁站监理的目标(1)确保人工挖孔桩施工符合设计和规范要求,保证工程质量;(2)监督施工单位严格按照施工方案和操作规程进行施工,防止安全事故的发生;(3)及时发现和解决施工过程中出现的问题,保证工程进度。
四、旁站监理人员的职责1、检查施工单位现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;2、在现场跟班监督关键部位、关键工序的施工执行施工方案以及工程建设强制性标准情况;3、核查进场建筑材料、建筑构配件、设备和商品混凝土的质量检验报告等,并可在现场监督施工单位进行检验或者委托具有资格的第三方进行复验;4、做好旁站监理记录和监理日记,保存旁站监理原始资料。
五、旁站监理的程序1、施工单位根据监理单位制定的旁站监理方案,在需要实施旁站监理的关键部位、关键工序进行施工前 24 小时,应当书面通知监理单位派驻工地的项目监理机构。
2、项目监理机构安排旁站监理人员按照旁站监理方案实施旁站监理。
3、旁站监理人员应当认真履行职责,对需要旁站监理的关键部位、关键工序在施工现场跟班监督,及时发现和处理旁站监理过程中出现的质量问题,如实准确地做好旁站监理记录。
4、旁站监理人员实施旁站监理时,发现施工单位有违反工程建设强制性标准行为的,有权责令施工单位立即整改;发现其施工活动已经或者可能危及工程质量的,应当及时向监理工程师或者总监理工程师报告,由总监理工程师下达局部暂停施工指令或者采取其他应急措施。
人工挖孔桩砼监理旁站记录表

符合要求
是否有违反强制性标准的地方
特殊工程人员是否持证上岗
施工机械是否准备调试好
建筑材料是否验收合格
建筑材料是否准备充足
是否执行施工方案
存在问题及处理意见:
备注:
施工企业:
项目经理部:
质检员(签字):
年月日
监理企业:
项目监理机构:
旁站监理人员(签字):
年月日
注:1、旁站情况栏中各项填“√”表示“符合要求”,填“×”表示“有问题”。
7、运送的商品砼是否与设计标准相符:8、砼塌落度是否符合规范标准:
9、是否按规范要求留置试块:10、水、电供应、机械运转是否正常:
11、施工人数人,负责人:12、人工挖孔桩内积水是否抽干:
13、桩底的余渣是否清理:14、振动棒是否分层振实:
15、浇筑砼是否设置串筒:
旁
站
情
况
施工企业现场质检人员是否到岗
人工挖孔桩砼监理旁站记录表
工程名称:x桩基础工程编号:
日期及气候:晴阴雨冰气温:
工程地点:
旁站监理的部位或工序:
旁站监理开始时间:
旁站监理结束时间:Байду номын сангаас
施工情况:
1、砼施工前相关资料是否齐全:2、是否按设计标准及部位预留孔洞:
3、施工道铺设有无4、桩顶部标高是否有专人控制:
5、商品砼是否有合格证:6、使用砼(商品砼/现拌砼)标号:
2、每一个旁站部位或工序填一张旁站监理记录表。
人工挖孔砼灌注桩工程旁站监理记录

大连泛华工程建设监理有限公司 泛监表—3注:1.检查项目中符合要求的检查项,应在□中打“√”;属于不符合要求的检查项,应在□中打“×”。
2.凡是在“×”项,属于发现的问题,要记录在“发现问题”栏目中;并在“处理情况”栏目中写清楚处理结果。
人工成孔灌注桩工程旁站监理记录工程名称东港区K04-1地块 (大连四季上东) 天气情况旁站监理部位:( )﹟楼【车库】边坡支护桩□第( )﹟桩︱︱基础承重桩□第( )﹟桩 旁站监理开始时间: 年 月 日 时 旁站监理结束时间: 年 月 日 时 施工准备情况:1.人工挖孔灌注桩施工单位 ,企业资质等级 ,符合工程等级要求□。
2.施工用电的电缆架设符合安全要求□。
3.施工机械:水泵( )台,混凝土搅拌机( )台,振捣棒( )台,电焊机( )台,吊车( )台,钢筋切割机( )台,自造加劲箍制作台( )个,护壁模板( )平方米,施工机械质量□数量□满足工程进度要求。
4.制作钢筋和存放钢筋笼的场地干净、平整□。
5.特殊工种人员上岗证件齐全□。
6.编制了结合工程实际的施工方案□加盖公章□经监理单位审核□。
7.进行了技术交底□监理单位委派 参加了技术交底。
8.进场钢筋□砂□石□水泥□等合格,并按时向监理单位报验。
旁站过程检查情况:1.挖孔定位测量,监理单位由 根据桩位平面图进行现场核对□。
2.人工挖孔的孔径□孔深□垂直度□孔底标高□孔底岩土状况□满足设计要求。
3.孔底岩土状况由地质勘察单位参加验收□如果该区域属于石灰岩地层,作物探检测□合格□。
4.钢筋笼的加劲箍制作直径()cm ,加劲箍直径的设定满足灌注桩保护层厚度()mm 的要求□。
5.钢筋笼长度按成孔深度定作编号□成活后的桩顶留足规范或设计文件规定的长度□。
6.钢筋笼、受力钢筋规格□数量□间距位置□满足设计文件要求,连接区段长度内钢筋接头质量□接头面积百分率□箍筋间距□箍筋连接长度□满足设计文件或规范规定。
