反季节栽植施工方案集团标准化小组:[VVOPPT-JOPP28-JPPTL98-LOPPNN]淄博高新区电子信息产业园带状公园工程(中润大道以南段)反季节栽植施工方案编制单位:淄博绿景园林工程有限公司审批人:宋芳丽绿化苗木反季节的种植本工程位于淄博高新区电子信息产业园内,中润大道以南,联通路以北。

面积约为31542平方米。

设计单位为上海市政工程设计研究总院(集团)有限公司。

经现场勘查,本工程具有工期短,地形复杂,高差大,垃圾土石方量大,土层薄,需破碎石方量大,与环路交叉施工的特点。

主要包括土石方工程、硬景施工、绿化工程。

根据工程工期的要求,本工程苗木栽植工作均在夏季展开,因此,特制订此施工方案。

园林绿化施工主要是园林植物的栽植过程。

植物材料基本是移植而来的移植成活率及植株长势是园林绿化施工质量的重要指标。

植物成活率与移植期﹑植物根再生能力﹑树体储存物质多寡﹑是否断根﹑移植技术措施及植后管理密切相关。

移植成活的内部条件主要是树势平衡,即外部条件确定的情况下,植株根部吸收供应水﹑肥能力和地上部分叶面光合﹑呼吸和蒸腾消耗平衡。

移植枯死的最大原因,是根部不能充分吸收水分,茎叶蒸腾量大,水分收支失衡所致。

在春季施工,由于植株未展叶,根系萌生﹑再生能力旺盛,树势不会出现严重失调,只需对未发芽的枝条进行适宜修剪,平衡树势即可。

因此按植物生存生长规律出发,传统的做法是从三月中旬开始至五月初结束或者是十月中旬至十一月下旬。

此间是正常施工季节。

此外的时间生长旺盛的夏季;冬季的极端低温与根系休眠缺乏再生能力;都造成移植成活比较困难。

这与形势发展及特殊要求的矛盾形成了非正常季节施工的难点。

为解决非正常季节绿化施工中遇到的难点,我们可以从种植材料的选择种植土壤的处理、苗木的运输和假植、种植穴和土球直径、种植前的修剪及种植等方面严格把关,从而尽可能提高种植成活率。

一、种植材料的选择由于非种植季节气候环境相对恶劣,对种植植物本身的要求就更高了,在选材上要尽可能的挑选长势旺盛、植株健壮的苗。

植物夏季反季节施工方案

植物夏季反季节施工方案

夏季反季节施工方案树木移植成活的内部条件主要是树势平衡,即外部条件(正常温度﹑湿度)确定的情况下,植株根部吸收供应水﹑肥能力和地上部分叶面光合作用﹑呼吸和蒸腾消耗平衡。

移植枯死的最大原因,是根部不能充分吸收水分,茎叶蒸腾量大,水分收支失衡所致。

因此按植物生存生长规律出发,正常施工季节是从3月中旬开始至5月初结束或者是10月中旬至11月下旬。

苗木生长旺盛的夏季施工造成移植成活比较困难。

由于本工程部分苗木种植时间为反季节时期,所以我们针对工程实际情况,从种植材料的选择、种植土壤的处理、苗木的运输和假植、种植穴和土球直径、种植前的修剪及种植等方面严格把关,从而尽可能提高种植成活率。

一、种植材料的选择由于夏季气候环境相对恶劣,对种植植物本身的要求就更高了,在选材上要尽可能的挑选长势旺盛、植株健壮的苗。

种植材料应根系发达,生长茁壮,无病虫害,规格及形态应符合设汁要求;大苗应做好断根、移栽措施;水生植物,根、茎发育应良好,植株健壮,无病虫害;露地栽培花卉应符合下列规定:1、一、二年生花卉,株高应为10~40cm,冠径应为15~35cm。

分枝不应少于3~4个,叶簇健壮,色泽明亮。

2、宿根花卉,根系必须完整,无腐烂变质。

3、球根花卉,根茎应茁壮、无损伤,幼芽饱满。

4、观叶植物,叶色应鲜艳,叶簇丰满。

二、种植前土壤处理非正常季节的苗木种植土必须保证足够的厚度,保证土质肥沃疏松,透气性和排水性好。

种植或播种前应对该地区的土壤理化性质进行化验分析,采取相应的消毒、施肥和客土等措施。

三、夏季施工中苗木的运输、假植苗木尽可能当天种植。

苗木当天不能种植的苗木应进行假植。

带土球小型花灌木运至施工现场后,应紧密排码整齐,当日不能种植时,应喷水保持土球湿润。

除了做好假植工作以外,苗木的运输也要合乎规范,在运输方面应该做到苗木运输量应根据种植量确定。

苗木在装车前,应先用草绳、麻布或草包将树干、树枝包好,同时对树生进行喷水,保持草绳、草包的湿润,这样可以减少在运输途中苗木自身水分的蒸腾量。

园林施工中的苗木反季节栽植技术

园林施工中的苗木反季节栽植技术

园林施工中的苗木反季节栽植技术苗木的反季节栽植技术是指将苗木不按照传统的季节要求,而是根据施工需要,在不同季节进行栽植的一种栽植技术。

一、反季节栽植技术的原理苗木的生长过程一般是春季开始萌发,夏季生长旺盛,秋季进入休眠,冬季则处于休眠状态。

根据这个生长周期,我们一般认为春季和秋季是最好的栽植时间,而夏季和冬季不适宜进行栽植。

在园林施工中,由于各种原因,常常需要在夏季或冬季进行苗木的栽植。

针对这种需求,反季节栽植技术应运而生。

其原理是通过调整环境条件,人为控制苗木的生长过程和休眠状态,使其能够适应非传统栽植季节的生长环境,提高苗木的成活率和生长速度。

1. 夏季反季节栽植技术夏季反季节栽植技术主要是通过保湿和降温来满足苗木的生长需求。

为了保持苗木的水分供应,在夏季反季节栽植时,需要加强浇水和灌溉管理。

在栽植前,将苗木根系浸泡在水中,以充分吸水;在栽植过程中,要及时浇水,使土壤保持适度湿润。

使用保水剂也是重要的措施之一,可以增加土壤的保水能力,减少水分蒸发。

为了降低夏季高温对苗木的影响,可以采取遮阳、喷雾和降温等措施。

在栽植现场,可以设置遮阳棚或者使用树荫遮蔽苗木,以降低温度。

可以利用喷雾系统给苗木喷雾,增加空气湿度,减少蒸腾作用,降低苗木的蒸腾散失。

如果条件允许,还可以使用冷却设备或水培方式,利用水的蒸发热来降低环境温度。

为了保护苗木不受严寒的冻害,在冬季反季节栽植时,可以使用保温材料进行覆盖,如麻布、麦秸等。

覆盖物可以遮挡风寒、保持土壤温度稳定,并且减少温度变化对苗木的影响。

为了提高苗木的抗寒能力,可以在栽植前和栽植后进行施肥。

适量的有机肥和复合肥可以增强苗木的抗寒性,提供充足的养分供应。

适当增加苗木的根系和地上部分的比例也是一种有效的保温措施。

可以选择具有较长根系和较少丛枝的苗木进行栽植,增加树木对低温的适应能力。

1. 选择适应性强的苗木品种。

不同苗木品种对季节的适应能力不同,应根据实际情况选择适合的苗木品种。

绿化工程反季节种植施工措施

绿化工程反季节种植施工措施

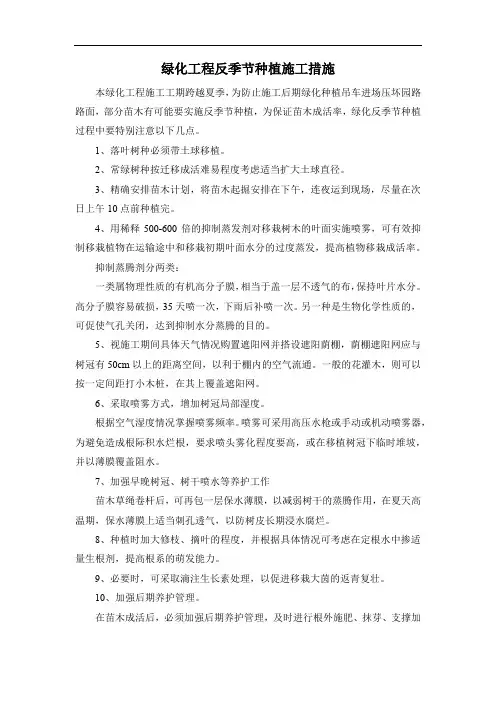

绿化工程反季节种植施工措施本绿化工程施工工期跨越夏季,为防止施工后期绿化种植吊车进场压坏园路路面,部分苗木有可能要实施反季节种植,为保证苗木成活率,绿化反季节种植过程中要特别注意以下几点。

1、落叶树种必须带土球移植。

2、常绿树种按迁移成活难易程度考虑适当扩大土球直径。

3、精确安排苗木计划,将苗木起掘安排在下午,连夜运到现场,尽量在次日上午10点前种植完。

4、用稀释500-600倍的抑制蒸发剂对移栽树木的叶面实施喷雾,可有效抑制移栽植物在运输途中和移栽初期叶面水分的过度蒸发,提高植物移栽成活率。

抑制蒸腾剂分两类:一类属物理性质的有机高分子膜,相当于盖一层不透气的布,保持叶片水分。

高分子膜容易破损,35天喷一次,下雨后补喷一次。

另一种是生物化学性质的,可促使气孔关闭,达到抑制水分蒸腾的目的。

5、视施工期间具体天气情况购置遮阳网并搭设遮阳荫棚,荫棚遮阳网应与树冠有50cm以上的距离空间,以利于棚内的空气流通。

一般的花灌木,则可以按一定间距打小木桩,在其上覆盖遮阳网。

6、采取喷雾方式,增加树冠局部湿度。

根据空气湿度情况掌握喷雾频率。

喷雾可采用高压水枪或手动或机动喷雾器,为避免造成根际积水烂根,要求喷头雾化程度要高,或在移植树冠下临时堆坡,并以薄膜覆盖阻水。

7、加强早晚树冠、树干喷水等养护工作苗木草绳卷杆后,可再包一层保水薄膜,以减弱树干的蒸腾作用,在夏天高温期,保水薄膜上适当刺孔透气,以防树皮长期浸水腐烂。

8、种植时加大修枝、摘叶的程度,并根据具体情况可考虑在定根水中掺适量生根剂,提高根系的萌发能力。

9、必要时,可采取滴注生长素处理,以促进移栽大茵的返青复壮。

10、加强后期养护管理。

在苗木成活后,必须加强后期养护管理,及时进行根外施肥、抹芽、支撑加固、病虫害防治及地表松土等一系列复壮养护措施,促进新根和新校的萌发。

后期养护应包括进入冬季的防寒措施,使得移栽苗木安全过冬。

采用方法有风幢、护干、树穴堆士、铺地膜、铺干草等。

夏季反季节施工方案

夏季反季节施工方案

夏季反季节施工方案树木移植成活的内部条件主要是树势平衡,即外部条件(正常温度﹑湿度)确定的情况下,植株根部吸收供应水﹑肥能力和地上部分叶面光合作用﹑呼吸和蒸腾消耗平衡。

移植枯死的最大原因,是根部不能充分吸收水分,茎叶蒸腾量大,水分收支失衡所致。

在春季施工,由于植株未展叶,根系萌生﹑再生能力旺盛,树势不会出现严重失调,只需对未发芽的枝条进行适宜修剪,平衡树势即可。

因此按植物生存生长规律出发,正常施工季节是从3月中旬开始至5月初结束或者是10月中旬至11月下旬。

苗木生长旺盛的夏季施工造成移植成活比较困难。

由于本工程部分苗木种植时间已接近反季节时期,所以我们针对工程实际情况,从种植材料的选择、种植土壤的处理、苗木的运输和假植、种植穴和土球直径、种植前的修剪及种植等方面严格把关,从而尽可能提高种植成活率。

一、种植材料的选择由于夏季气候环境相对恶劣,对种植植物本身的要求就更高了,在选材上要尽可能的挑选长势旺盛、植株健壮的苗。

种植材料应根系发达,生长茁壮,无病虫害,规格及形态应符合设汁要求;大苗应做好断根、移栽措施;水生植物,根、茎发育应良好,植株健壮,无病虫害;草块土层厚度宜为3~5cm,草卷土层厚度宜为1~3cm;植生带,厚度不宜超过lmm,种子分布应均匀,种子饱满,发芽率应大于95%。

露地栽培花卉应符合下列规定:1、一、二年生花卉,株高应为10~40cm,冠径应为15~35cm。

分枝不应少于3~4个,叶簇健壮,色泽明亮。

2、宿根花卉,根系必须完整,无腐烂变质。

3、球根花卉,根茎应茁壮、无损伤,幼芽饱满。

4、观叶植物,叶色应鲜艳,叶簇丰满。

二、种植前土壤处理非正常季节的苗木种植土必须保证足够的厚度,保证土质肥沃疏松,透气性和排水性好。

种植或播种前应对该地区的土壤理化性质进行化验分析,采取相应的消毒、施肥和客土等措施。

三、夏季施工中苗木的运输、假植及其他特殊措施苗木尽可能当天种植。

苗木当天不能种植的苗木应进行假植。

反季节种植施工方案

反季节种植施工方案

1.反季节栽植施工方案反季节保证苗木种植成活率的特殊要求和主要应对措施具体措施如下:(1)掌握好及时快速原则;树木到场后及时卸货、最好所有苗木在早5点前到场6点前卸完车、从时间上保证苗木当天到达当天种植。

苗木到达施工现场,首先选择阴凉堆放处,卸车后立即叶面喷雾保湿,立即全力以扑加快修剪,土球盖上湿润的麻片草帘等防止暴晒,剪好树冠种植前盖好遮阴网等,尽量减少树体水分损失,是必不可少的工作。

(2)在保持树形、冠型基础上,适当加大修剪和摘叶量;(同前节所述)对量冠幅的苗木适当提高采购规格,加重树冠新梢、嫩枝修剪量(剪后确保设计规格),乔木在保持基本冠型基础上,适当加重疏枝、加重截冠力度。

为了解决既要保持基本冠型和及时效果、又要提高成活率的矛盾情况,利用一般植物发叶快于发枝的特点,可以采取以大量手工摘叶代替过量修枝的办法,摘掉树冠90%以上甚至100%的叶片(而适当多留一些细枝梢),待树木成活后发新叶再出效果,这往往比过度修枝长时间难以恢复树冠来的更有实际效果。

(3)提前浇湿土壤降温和随种随浇水,高温和干旱季节,表层土层也干澡高温、所以种植前1天傍晚要提前给次日将种植的土壤全面喷透水一次、提高土壤含水量,降低土壤温度,避免因为不能及时随种随浇水土温过高干澡苗木根系土球水分被土壤反吸收,同时土温高烧坏毛细根,而影响成活率;这一点是最容易被忽视的重要工序;同时要从人力上确保宁可减慢种植或其他工作速度,也必须保证种植好的树木及时得到浇水,这一点非常关键。

(4)科学使用好植物生根剂和营养液,选用国光等正规品牌的植物生根剂和营养液,并且科学正确使用,生根剂要先稀释按使用浓度在种植时,土球落树穴回土到土球高一半时直接浇到泥球周边,要接触到植物根系断面最好,或则在浇第一次定根水之前浇入并要浇透(使药剂充分渗透到土球内接触到根系)才有效果;营养液要安排人力必须随种随挂,及时供应补充植物损失的水分;(不可等到树叶萎焉、甚至枝干枯死再使用,药效就大打折扣)。

苗木反季节种植技术方案

苗木反季节种植技术方案

苗木反季节种植技术专项施工方案园林绿化施工主要是园林植物的栽植过程。

植物材料基本是移植而来的。

移植成活率及植株长势是园林绿化施工质量的重要指标。

植物成活率与移植期﹑植物根再生能力﹑树体储存物质多寡﹑是否断根﹑移植技术措施及植后管理密切相关。

移植成活的内部条件主要是树势平衡,即外部条件确定的情况下(正常温﹑湿度),植株根部吸收供应水﹑肥能力和地上部分叶面光合﹑呼吸和蒸腾消耗平衡。

移植枯死的最大原因,是根部不能充分吸收水分,茎叶蒸腾量大,水分收支失衡所致。

在春季施工,由于植株未展叶,根系萌生﹑再生能力旺盛,树势不会出现严重失调,只需对未发芽的枝条进行适宜修剪,平衡树势即可。

因此按植物生存生长规律出发,传统的做法是从3月中旬开始至5月初结束或者是10月中旬至11月下旬。

此间是正常施工季节。

此外的时间,生长旺盛的夏季;冬季的极端低温与根系休眠缺乏再生能力;都造成移植成活比较困难。

这与形势发展及特殊要求的矛盾形成了非正常季节施工的难点。

为解决非正常季节绿化施工中遇到的难点,我们可以从种植材料的选择、种植土壤的处理、苗木的运输和假植、种植穴和土球直径、种植前的修剪及种植等方面严格把关,从而尽可能提高种植成活率。

一、种植材料的选择由于非种植季节气候环境相对恶劣,对种植植物本身的要求就更高了,在选材上要尽可能的挑选长势旺盛、植株健壮的苗。

种植材料应根系发达,生长茁壮,无病虫害,规格及形态应符合设汁要求;大苗应做好断根、移栽措施;水生植物,根、茎发育应良好,植株健壮,无病虫害;草块土层厚度宜为3~5cm,草卷土层厚度宜为1~3cm;植生带,厚度不宜超过1mm,种子分布应均匀,种子饱满,发芽率应大于95%。

二、种植前土壤处理非正常季节的苗木种植土必须保证足够的厚度,保证土质肥沃疏松,透气性和排水性好。

种植或播种前应对该地区的土壤理化性质进行化验分析,采取相应的消毒、施肥和客土等措施。

三、苗木的运输和假植大苗在非正常季节种植中,假植是很重要的。

反季节施工措施

反季节施工措施

反季节施工措施是非常重要的,措施的制定是为了更好的保障施工效率以及质量,每个细节的处理都非常关键。

一、反季节种植施工方案:1、对各品种的苗木均采用带土球的种植方案,利用土球减少根系的损伤,同时也利于使根系处在潮湿的土壤中。

2、苗木确定以后,应要求供应商事先将苗木断根,减缓苗木的生长速度,减少自身对养分的吸收。

3、对枝叶繁茂的枝条进行疏枝修剪,防止自身水份的蒸发,造成失水。

4、苗木运输过程中要用苫布将树根、树身遮盖好,防止阳光直晒和风吹失水,并在土球上洒水湿润。

5、采用近途苗木,尽量做到当天掘苗、当天运输、当天栽植的原则,使苗木能尽快接受养护管理,和对苗木的正常维护。

6、苗木种植时要打开土包,把根系舒展后,分层填实种植土,使根系和土壤紧密接触,便于根系的发蘖和对水分、养分的吸收。

7、苗木种植后要及时浇透水,要加支撑木固定,防止苗木的摆动,对坑穴产生沉陷和裂缝要及时覆土掩盖。

8、重点进行病虫害的防治,减少病害的产生和虫害的侵蚀,增强树木的抗病能力。

9、对植物在高温季节下要防止太阳直晒,通过勤浇水和叶面喷水降低温度,防止枝叶枯萎。

10、加强对苗木的巡视,视察苗木的生长状态,进行重点养护,使苗木尽快适应当地的生长环境。

二、反季节种植措施:1、采用土球栽植时,要求土球直径应大一个规格起苗种植,用草绳缠好土球,防止土球松散。

2、做好种植前准备,树穴内要提前晒水湿润,当天起运的苗木,要组织好人力,必须当天全部种植完,不要假植。

3、种植后要及时浇水,并施加生根粉,促进苗木根系的生长,适当增加浇水次数,使苗木根系始终处在湿的环境下。

4、采用遮荫网防护,防止太阳直晒到苗木,采用树叶喷水降温,并施加防蒸腾剂,减少苗木自身水分的蒸发。

5、在种植封堰时,回填土应略高于四周地面,增加苗木的稳固性,防止雨季大风吹倒苗木,同时也起到排水防涝的作用。

6、对于病虫害的防治,以预防为主,对于高温季节易产生的病毒,通过喷洒农药进行先期预防,对虫害的侵蚀预防,通过巡视观察发现虫害立即杀除。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

苗木栽植夏季反季节施工方案
编制人:陈彬施工单位:山东七星园林建
设有限公司
苗木栽植夏季反季节施工方案
树木移植成活的内部条件主要是树势平衡,即外部条件(正常温度、湿度)确定的情况下,植株根部吸收供应水、肥能力和地上部分叶面光合作用、呼吸和蒸腾消耗平衡。

移植枯死的最大原因,是根部不能充分吸收水分,茎叶蒸腾量大,水分收支失衡所致。

在春季施工,由于植株未展叶,根系萌生、再生能力旺盛,树势不会出现严重失调,只需对未发芽的枝条进行适宜修剪,平衡树势即可。

因此按植物生存生长规律出发,正常施工季节是从3 月中旬开始至5月初结束或者是10月中旬至11 月下旬。

苗木生长旺盛的夏季施工造成移植成活比较困难,尤其反季节栽植苗木难度大,运输防晒等环节成本高,技术措施要求严格,养护管理也要求更精细。

由于本工程大部分苗木种植时间属于反季节时期,所以我们针对工程实际情况,从种植材料的选择、种植土壤的处理、苗木的运输防晒、假植、种植穴和土球直径、种植前的修剪及种植、病虫害的防治等方面严格把关,种植,从而尽可
能提高种植成活率。

一、种植材料的选择
由于夏季气候环境相对恶劣,对种植植物本身的要求就更高了,在选材上要尽可能的挑选长势旺盛、植株健壮的苗。

种植材料应根系发达,生长茁壮,无病虫害,规格及形态应符合设汁要求;大苗应做好断根、移栽措施;水生植物,根、茎发育应良好,植株健壮,无病虫害。

二、种植前土壤处理
非正常季节的苗木种植土必须保证足够的厚度,保证土质肥沃疏松,透气性和排水性好。

种植或播种前应对该地区的土壤理化性质进行化验分析,采取相应的消毒、施肥和客土等措施。

三、夏季施工中苗木的运输、假植及其他特殊措施
苗木尽可能当天种植。

苗木当天不能种植的苗木应进行假植。

带土球小型花
灌木运至施工现场后,应紧密排码整齐,当日不能种植时,应喷水保持土球湿润。

由于是反季节,为保证树木的成活率,随之运输防晒成本加大,在运输方面应该做到苗木运输量应根据种植量确定。

所有苗木要求土球直径是平时的 1.2 倍以上。

苗木在装车前,应先用草绳、将树干、树枝包好,同时对树木进行喷水或喷洒抑制蒸腾剂,这样可以减少在运输途中苗木自身水分的蒸腾量。

苗木运到现场后应及时栽植。

苗木在装卸车时应轻吊轻放,不得损伤苗木和造成散球。

起吊带土球小型苗木时应用绳网兜土球吊起,不得用绳索缚捆根颈起吊。

重量超过1t 的大型土球应在土球外部套钢丝缆起吊。

土球苗木装车时,应按车辆行驶方向,将土球向前,树冠向后码放整齐。

装车时应顺序码放整齐;装车后应将树干捆牢,并应加垫层防止磨损树干。

针对大规格常绿乔木,如雪松,采取大土坨,早晚种植及一系列特殊措施。

措施一:夏季高温,容易失水。

在苗木进场时间以早、晚为主,雨天加大施工量,在晴天的条件下,每天给新植树木喷水两次,时间适宜在上午9时前、下午4时后,保证植株的蒸腾所需的水分。

措施二:所有移植苗都经过了断根的损伤,即使在种植前进行修剪,原有树势已经削弱。

为了恢复原来树势,扩大树上树冠,应对伤根恢复以及促根生长采取措施。

施生根粉,浓度按照说明。

施工后,在土坨周围用硬器打洞,洞深为土坨1/3,施后灌水。

措施三:夏季气温高,光照强,移栽后须应喷防蒸腾剂防止蒸发,用毛竹或钢管搭成井字架,在井字架上盖上遮阳网,必须注意网和栽植的树木保持一定的距离,以便空气流通。

四、种植穴和土球直径在非正常季节种植苗木时,土球大小以及种植穴尺寸必须要达到并尽可能超过标准的要求。

对含有建筑垃圾,有害物质均必须放大树穴,清除废土换上种植土,并及时填好回填土。

在土层干燥地区应于种植前浸穴。

挖穴、槽后,应施入腐熟的有机肥作为基肥。

五、种植前修剪非正常季节的苗木种植前修剪应加大修剪量,减少叶面呼吸和蒸腾作用。

修剪方法及修剪量如下:
1、种植前应进行苗木根系修剪,宜将劈裂根、病虫根、过长根剪除,并对树冠进行修剪,保待地上地下平衡。

2、落叶树可多留生长枝和萌生的强枝后进行抽稀,常绿阔叶树,适当疏稀树冠内部
不必要的弱枝,多留强的萌生枝,针叶树以疏枝为主。

3、对易挥发芳香油和树脂的针叶树、香樟等应在移植前一周进行修剪,凡10cm以上的大伤口应光滑平整,经消毒,并涂保护剂。

4、珍贵树种的树冠宜作少量疏剪。

另外,对于苗木修剪的质量也应做到剪口应平滑,不得劈裂。

枝条短截时应留外芽,剪口应距留芽位置以上1cm;修剪直径2cm以上大枝及粗根时,截口必须削平并涂防腐剂。

六、病虫害防治措施设专人负责病虫害防治工作,加强病虫情况预测预报,建立植保
档案。

根据不同树种的主要病虫发生规律,公司制订了长期和年度防治计划,采取生物、化学和物理等方法进行综合防治。

认真进行培养土和种苗的消毒工作。

避免具有相同病虫害的苗木在一起地上连接种植或连年栽植;不在育苗地种植易感染病虫的蔬菜和其他作物。

严格执行国家植物检疫条例的规定,未经检疫的种苗不得引进或输出。

对病虫害采取防治措施时,注意保护天敌。

应重点防治下列、下列病虫害:立枯病、根腐病、蛴螬、蝼蛄、金针虫、地老虎、线虫等。

锈病、白粉病、褐斑病、黄化病、丛枝病;蚜虫、红蜘蛛、卷叶虫、避债蛾、巢蛾、天社蛾、刺蛾等。

枝干病虫害:腐烂病;透翅蛾、天牛、吉丁虫、介壳虫病等。

使用药剂应严格执行国家植物保护条例的有关规定,尤其注意:正确选择药剂,防止植物产生药害。

在有效范围内,宜使用低浓度。

应注意换用不同药剂,防止病虫产生抗药性。

不得使用高污染、高残毒和彼此干扰的药物,提高防治效果。

必须执行植保操作规范,确保人畜安全。

七、养护措施
由于反季节栽植,生存坏境也发生了变化,其根部受到损伤,为保证成树的成活率,养护技术措施要求严格,必须遵循三分种,七分养的基本原则,对新植树木栽植后要适时安排除草松土,清除杂草和石块。

八、夏季施工管理措施
在工程施工中尽量避开夏季高温季节,如根据工程进度不可避免需在夏季高温季节进
行绿化施工时,则执行国家及业主所颁发的有关夏季施工技术措施要求。

调整作息时间,避开一日最热时间。

注意操作环境,搭设安全通道、休息凉棚,做好防暑降温措施,并集中设置茶水桶,宿舍安装电扇降温。

夏季施工作业时,作业班组宜轮班作业或尽量避开烈日当空酷暑的条件下进行施工,宜安排早晚或晚间气候条件较适宜的情况下施工。

建设单位:_____________
监理单位:_____________
施工单位:_____________。
