沱江大桥主线建设工程安全文明施工方案及措施

合集下载

河道施工安全保证措施

河道施工安全保证措施

目录一、工程概况 ............................ 错误!未定义书签。

二、桥梁在沱江内施工措施................. 错误!未定义书签。

三、桥梁施工航道通行安全管理体系......... 错误!未定义书签。

四、施工期间河道通航安全保障措施......... 错误!未定义书签。

一、工程概况拟建沱江特大桥位于内江市白马镇甘家渡。

桥梁中心里程桩号为K9+914.000, 起讫桩号K9+633.960~K10+194.040, 桥梁引桥部分跨径布置为0#-7#墩为3×30m+4×30m预应力混凝土T梁, 主桥部分7#-10#墩为(90m+160m+90m)持续刚构, 桥梁全长558m, 桥宽28m, 桥梁面积15624m2。

0#~7#墩引桥预制T梁及主桥边墩7#、主墩8#在沱江西侧白马镇进行施工, 沱江东岸中山乡侧施工主桥主墩9#及10#桥台。

桥位处沱江航道等级为《内河航道等级》(GB50139-)规定旳V-(2)级, 设计代表船队尺度为:91*9.2*1.3m(长*宽*吃水)。

设计最高通航水位按照三年一遇重现期确定为286.56, 通航净高不小于8m。

二、桥梁在沱江内施工措施沱江特大桥工程在沱江内设置主桥8#、9#墩, 桥梁灌注桩基础及下部构造施工采用在河道内填筑山皮土筑岛围堰旳方式, 保证在灌注桩基础及下部构造施工在下一种汛期来临前顺利完毕, 不影响沱江汛期正常排洪规定。

主桥上部构造持续刚构桥梁部分, 采用8#、9#墩顶浇筑完毕箱梁0#块混凝土后进行挂篮悬臂浇筑施工, 顺利完毕沱江上部桥梁合拢施工。

三、桥梁施工航道通行安全管理体系我项目部根据内江市海事局对白马镇沱江特大桥建设期间对航道顺利通行安全措施规定, 成立沱江特大桥航道通行安全管理小组, 施工期间对航道通行进行安全管理, 保证桥梁施工期间航道顺利通行。

四、施工期间河道通航安全保障措施1.施工前建设单位应在规定旳施工期限内向当地海事管理部门机构提出施工作业通航安全规定并申请审核, 由海事管理机构核发《水上水下施工作业许可证》后, 方可在规定施工区域进行河道内桥梁施工。

桥梁安全文明施工方案

桥梁安全文明施工方案

桥梁安全文明施工方案
为确保桥梁安全施工,保障施工人员生命财产安全,同时提倡文明施工行为,我公司制定了以下方案:
1. 在施工区域设置明显的警示标志,包括施工标识、禁止通行标识等,提醒过往车辆和行人注意施工区域。

2. 配备专业施工人员,并对施工人员进行必要的技能培训和安全知识教育,确保施工人员具备必要的安全防护意识和技能。

3. 施工人员必须佩戴符合安全要求的个人防护装备,如安全帽、防滑鞋等,严禁穿着拖鞋、高跟鞋等不符合要求的装备。

4. 施工期间,禁止施工人员在高处工作时喧哗、吵闹,避免对桥梁施工产生干扰。

5. 施工现场必须保持整洁有序,避免杂物堆放,垃圾乱扔。

设立垃圾桶,并定期清理施工现场。

6. 施工期间,严禁在施工区域吸烟,避免引发火灾事故。

7. 定期组织安全培训和练习,提高施工人员的应急反应能力,确保在突发事件中能够迅速响应和处理。

8. 做好施工现场交通组织工作,保证施工车辆和过往行人的通行安全。

设置合理的交通标志和交通管制措施。

9. 配备专人对施工现场进行监督和管理,及时发现和处理违规行为,保障施工安全和文明施工。

10. 完成施工后,恢复道路交通功能,清理现场,并做好安全交接工作。

通过以上措施,我们将确保桥梁施工的安全性和文明性,为推进工程顺利进行,保障桥梁的安全运行做出积极贡献。

桥梁工程施工安全措施

桥梁工程施工安全措施

桥梁工程施工安全措施1. 简介本文档旨在介绍桥梁工程施工中的安全措施,以确保施工过程安全可靠,减少事故发生的概率。

2. 安全措施以下是在桥梁工程施工中应采取的安全措施:2.1 工程现场管理- 确保施工现场有完善的围栏和警示标志,以限制非施工人员进入。

- 安排专人负责工程现场的管理和监督。

- 制定并有效执行临时交通流规划,确保交通通畅和施工区域的安全。

2.2 高空作业安全- 所有高空作业人员必须接受专业培训和持证上岗。

- 提供适当的安全防护设备,如安全帽、安全带等。

- 检查和维护高空作业设备的稳定性和可靠性。

2.3 施工材料管理- 质量合格的材料应按规定进行储存和堆放,避免对人员和设备造成伤害。

- 定期检查和维护使用的起重设备和施工机械,确保其正常运行。

2.4 桥梁支撑结构安全- 在施工期间,定期检查并保持桥梁支撑结构的稳定性。

- 严禁超载和过度振动,以免对桥梁造成损害。

2.5 动火作业安全- 动火作业必须由经过专业培训和持证上岗的人员执行。

- 提供适当的消防设备并定期检查,以确保火灾风险得到有效控制。

2.6 紧急救援和应急预案- 制定完善的应急预案,并进行演练和培训。

- 配备合适的急救设备和人员,以应对紧急情况。

3. 结论通过采取上述桥梁工程施工安全措施,可以有效减少事故发生的可能性,保障工程的安全和顺利进行。

务必严格执行安全措施并持续监督,以确保施工过程符合相关法规和标准。

以上为桥梁工程施工安全措施的简要介绍。

详情请参考相关法规和指南,以确保安全施工。

桥梁工程施工安全措施

桥梁工程施工安全措施

桥梁工程施工安全措施一、施工前的准备工作:1.进行施工前安全教育培训,确保施工人员了解相关安全规范和操作规程。

2.制定安全生产管理制度和安全操作规程,并明确责任人和分工。

3.检查施工现场和设备设施,确保符合安全标准,对存在的危险因素进行清理和整改。

4.组织施工人员进行必要的体检,确保身体健康、适合从事施工作业。

5.调查施工现场的地质和气象情况,制定相应的施工计划和安全应急预案。

二、现场安全措施:1.划定施工区域并设置明显的警示标志,防止未参与施工人员进入施工区域。

2.提供必要的个人防护装备,包括安全帽、安全鞋、手套、防护眼镜等,并确保其正确佩戴和使用。

3.设置安全警示标识,如禁止吸烟、禁止酒驾、禁止火种等,明确施工现场的安全要求。

4.安装安全防护设施,包括扶手、护栏、防护网等,提供施工人员的安全保护。

5.定期检查和维修施工设备和机械,确保其正常运行,防止发生事故。

6.保持施工现场的清洁整齐,清理垃圾和杂物,防止绊倒和滑倒事故的发生。

7.安排专人进行现场安全监管,对施工作业进行及时巡查和检查,发现并处理安全隐患。

8.限制高空作业和夜间施工,并采取必要的安全措施,如设置安全网、安全带等防止高处坠落事故。

三、施工过程中的安全措施:1.按照施工计划和操作规程进行工序控制,避免不按规定程序操作,防止事故发生。

2.严禁违反工程质量标准的施工行为,确保施工过程中不出现质量事故。

3.加强对爆破作业的安全监督和管理,遵守安全操作程序,确保爆破作业不影响周边人员和设施的安全。

4.设立安全防护区域,防止施工现场产生的噪声、震动、灰尘等对附近居民和环境造成影响。

5.严禁使用不合格的材料和设备,保证施工质量和安全性。

6.做好设备的维护和保养,定期检查设备的运行状态,确保其安全可靠。

7.组织相关人员进行消防演练,提高应对突发火灾的应急能力,确保人员安全疏散。

8.加强施工现场安全教育,提高施工人员的安全意识和安全技能。

四、紧急情况下的应急措施:1.制定紧急疏散计划,明确安全疏散通道和集合地点,确保人员迅速有序地离开施工现场。

主桥跨江施工安全措施

主桥跨江施工安全措施

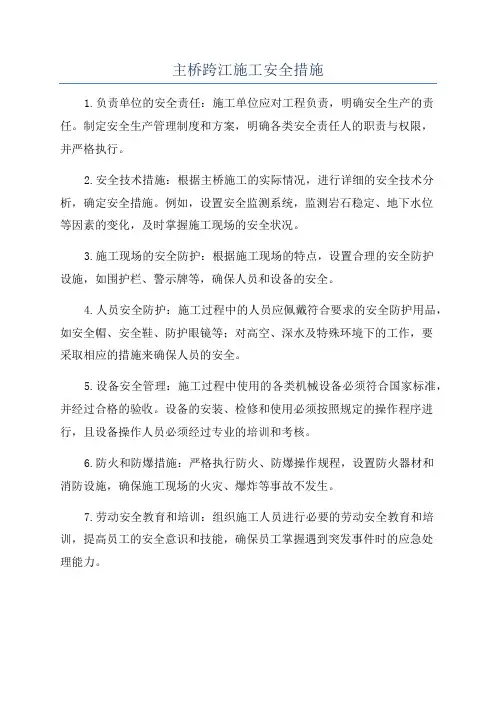

主桥跨江施工安全措施1.负责单位的安全责任:施工单位应对工程负责,明确安全生产的责任。

制定安全生产管理制度和方案,明确各类安全责任人的职责与权限,并严格执行。

2.安全技术措施:根据主桥施工的实际情况,进行详细的安全技术分析,确定安全措施。

例如,设置安全监测系统,监测岩石稳定、地下水位等因素的变化,及时掌握施工现场的安全状况。

3.施工现场的安全防护:根据施工现场的特点,设置合理的安全防护设施,如围护栏、警示牌等,确保人员和设备的安全。

4.人员安全防护:施工过程中的人员应佩戴符合要求的安全防护用品,如安全帽、安全鞋、防护眼镜等;对高空、深水及特殊环境下的工作,要采取相应的措施来确保人员的安全。

5.设备安全管理:施工过程中使用的各类机械设备必须符合国家标准,并经过合格的验收。

设备的安装、检修和使用必须按照规定的操作程序进行,且设备操作人员必须经过专业的培训和考核。

6.防火和防爆措施:严格执行防火、防爆操作规程,设置防火器材和消防设施,确保施工现场的火灾、爆炸等事故不发生。

7.劳动安全教育和培训:组织施工人员进行必要的劳动安全教育和培训,提高员工的安全意识和技能,确保员工掌握遇到突发事件时的应急处理能力。

8.安全监督和检查:建立施工现场的安全监管制度,定期进行安全检查和评估。

对违反安全规定的行为和隐患,要及时进行整改,并给予相应的处罚。

9.紧急救援预案的制定:针对可能发生的突发事故,制定完善的紧急救援预案,并进行演练和培训,以提高应急反应和处理能力。

10.安全信息的发布和交流:及时发布施工现场的安全信息,向相关方面进行交流和沟通,确保信息的传递畅通,从而共同关注施工现场的安全问题。

总之,主桥跨江施工的安全措施应该全面、系统地考虑各方面因素,从施工前的准备到施工中的监管,以及后期的维护工作,都需要严格遵守安全规定,做到防患于未然,确保施工的安全顺利进行。

同时,施工单位和相关部门还应加强合作,形成合力,为保障主桥跨江施工的安全作出积极的贡献。

桥梁工程建设单位安全文明施工保证措施

桥梁工程建设单位安全文明施工保证措施

桥梁工程建设单位安全文明施工保证措施桥梁工程是国民经济和社会发展中的一项重要基础设施,对于促进区域经济发展、改善交通条件、提高人民生活质量具有重要作用。

在桥梁工程建设过程中,安全文明施工是保障工程质量、确保施工人员生命安全和身体健康的关键。

为确保桥梁工程建设安全文明施工,工程建设单位应采取以下措施:一、建立健全安全文明施工管理体系工程建设单位应建立健全安全文明施工管理体系,明确各级管理人员的安全责任,确保各项安全措施落到实处。

成立以项目经理为组长的安全文明施工领导小组,负责施工现场的安全文明施工管理工作。

制定完善的安全文明施工管理制度,包括安全生产责任制、施工现场安全管理规定、突发事件应急预案等,确保施工现场安全文明施工工作的有序开展。

二、加强施工现场安全管理1. 做好施工现场安全防护设施的设置和维护。

根据工程特点和施工环境,合理设置安全防护设施,如防护栏杆、警示标志、夜间照明等,并定期检查、维护,确保其完好、有效。

2. 加强施工现场临时设施的安全管理。

对施工现场的临时设施进行严格的安全检查,确保临时设施的稳定性和安全性。

加强对施工现场临时用电、用火、用气的安全管理,防止火灾、触电等事故的发生。

3. 做好施工现场环境保护工作。

加强施工现场的洒水、降尘、绿化等工作,减少施工对周边环境的影响。

加强对施工现场噪音、废水、废气的处理,确保符合国家环保要求。

三、加强施工人员的安全教育培训和技能培训1. 做好施工人员的安全教育培训。

定期对施工人员进行安全教育培训,提高施工人员的安全意识和自我保护能力。

培训内容应包括安全生产法律法规、施工现场安全管理规定、事故应急预案等。

2. 加强施工人员的技能培训。

根据工程特点和施工人员的实际需求,开展技能培训,提高施工人员的业务素质和操作技能。

培训内容应包括施工工艺、操作规程、安全操作技能等。

四、加强施工现场的文明施工管理1. 做好施工现场的卫生和环境卫生工作。

定期对施工现场进行清扫、洒水,保持施工现场的整洁卫生。

凤凰沱江大桥总体施工设计【模板范本】

施工组织设计第一章工程概况一、工程概况1、概况:沱江大桥位于凤凰县城沱江凤凰大道古湘山庄,跨越沱江,与国道G209线K2370+040处相接,桥长237.265m,主跨采用1-90m箱肋拱,边跨(引桥部分)为6—20m预应力空心板,桥面净宽:B=15。

5+2*2。

75=21m。

荷载标准:汽-20级,挂-100级,人群3。

5KN/m2.洪水频率:1/100二、工程地质条件本桥位于沱江U形河谷,两岸均有公路通达.北岸地形稍平缓,为河流沉积岸,南岸为河流的冲刷岸。

南岸(0#台位处)为陡峻的冲积岸坡,且坡上已堆积了较厚的松散填土,原有的岩面自然坡度较大,0#台基坑开挖容易引发基坑侧面土体滑坡。

因此0#台基坑上口开挖将按1:0.5进行,北岸地形稍平缓,为河流沉积岸,桥位处无不良地质构造,自上而下为:填土、种植土、块石土、亚粘土、强风化泥质砂岩、弱风化泥质砂岩。

三、施工工期、质量标准及质量目标1、工期:该桥施工工期为20个月,项目经理部计划工程开工日期为2004年8月10日,竣工日期为2006年4月10日。

我们将在保证总工期的前提下,将尽最大努力争取提前完工。

2、质量标准:达到本项目的《合同技术规范》中的各项指标,并符合国标、部标,相关标准规范。

3、质量目标:在施工过程中,强化全体员工的质量意识,继续贯彻交通部“99质量年”活动实施纲要,争创优质工程,制定“抓质量,抢进度,创精品的方针目标。

4、质量承诺:使业主和监理工程师百分之百满意是我们的承诺。

四、大桥主要工程数量见详附表第二章总体施工组织布署为了对本工程项目进行全面高效的施工组织管理,拟成立精干独立的“湖南益阳路桥建设有限责任公司凤凰沱江大桥项目经理部",经理部的职能是依合同规定内容对承担的全部工程项目按计划进行有序的施工组织,对工程中的各施工环节有效控制,充分保证质量目标和进度指标的完成,同时对外负责与业主、监理工程师、设计单位和当地政府保持联系并建立良好的关系,保证有一个良好的施工环境,对内统一指挥工程施工,协调各部门及各队的关系,实行高效运转。

沱江特大桥合拢段施工方案

沱江特大桥合拢段施工方案一、概述沱江特大桥是连接两岸的重要交通枢纽,合拢段的施工方案直接影响桥梁的稳定性和使用安全。

本文将从合拢段施工方案的选取、施工过程的控制等方面进行详细介绍。

二、方案选择1. 方案分析在选择施工方案时,需考虑桥梁结构特点、环境条件、施工周期等因素,综合评估各方案的优缺点。

2. 选定方案结合实际情况,确定采用局部合拢的施工方案,通过分段施工逐渐完成桥面合拢。

三、施工过程1. 施工准备在施工前要做好周全准备,包括材料准备、技术人员培训等,确保施工顺利进行。

2. 施工步骤1.地基处理:对桥梁基础进行检测和修复,确保承载力满足合拢需求。

2.支架搭设:搭设支架以支撑桥面,保证施工过程中的稳定性。

3.合拢施工:采用局部合拢的方法,逐渐将桥面连接到一起,确保质量和安全。

3. 安全控制1.监测:实时监测施工过程中的各项指标,及时发现问题并处理。

2.安全检查:定期开展安全检查,确保施工现场安全。

四、质量保障1. 质量控制严格执行相关施工标准,确保施工质量,防止出现质量问题。

2. 质量检测定期进行桥梁质量检测,及时发现和解决质量问题,保证桥梁使用安全。

五、施工结束及验收1. 施工结束桥面合拢完成后,进行最后的整体检查和处理工作,准备进入桥梁的使用阶段。

2. 验收由相关部门进行验收,确认合拢段施工符合相关标准要求,桥梁可以投入正常使用。

结语沱江特大桥合拢段施工方案的设计和实施是一项复杂的工程,需要各个方面的密切配合和严格把控。

通过科学的施工方案和严格的管理控制,确保桥梁施工顺利、质量可靠,为桥梁的安全使用提供可靠保障。

沱江特大桥钢板桩围堰及埋置式承台施工关键技术

沱江特大桥钢板桩围堰及埋置式承台施工关键技术1. 沱江特大桥钢板桩围堰施工关键技术沱江特大桥作为本项目关键控制性工程,其钢板桩围堰的施工质量直接关系到桥梁的稳定性和安全性。

本段将重点介绍钢板桩围堰的施工流程、设计要点及施工过程中的技术措施。

钢板桩围堰作为一种高效、灵活的临时结构,适用于深水、软土地基或需要快速成型的场合。

在沱江特大桥的施工中,我们采用了先进的钢板桩施工设备和技术,以确保围堰的精确度和稳定性。

在设计阶段,我们充分考虑了现场环境、地质条件以及施工成本等因素,对钢板桩的尺寸、材质、锁口形式等进行了精心设计。

通过有限元分析软件对围堰进行模拟分析,优化了设计方案,提高了围堰的整体性能。

施工过程中,我们严格遵循设计图纸和施工规范,确保了钢板桩的加工、运输和安装质量。

通过采用雷达测距仪、激光定位仪等先进仪器,我们实现了围堰的精准定位和快速安装。

在施工过程中,我们还采用了实时监测技术对围堰的变形、位移等进行监控,确保了施工的安全性和稳定性。

我们还针对钢板桩围堰施工中可能出现的难题进行了深入研究,并采取了相应的措施加以应对。

针对软土地基上的钢板桩围堰稳定性问题,我们采用了预压法来提高围堰的承载能力;针对复杂地质条件下的钢板桩施工难题,我们采用了特殊的钢板桩结构和施工工艺。

1.1 钢板桩围堰概述钢板桩围堰是一种常用的临时性挡水结构,具有施工简便、成本低、环保等优点,在桥梁、水利、交通等领域得到了广泛应用。

本节将对钢板桩围堰的概念、类型、构造、施工方法等方面进行详细介绍,为沱江特大桥的建设提供有力的技术保障。

1.2 钢板桩围堰设计原则对于沱江特大桥的钢板桩围堰设计,首要考虑的是其功能性。

围堰的主要功能是为桥梁建设提供临时的防水结构,确保水下施工的顺利进行。

设计过程中必须充分考虑其结构强度和稳定性,确保在极端条件下(如洪水期、地质变化等)仍能正常工作。

考虑到施工过程中的动态变化因素,设计应具有一定的灵活性和适应性。

大桥施工安全专项方案

大桥施工安全专项方案一、背景简介大桥是连接两地之间交通的重要枢纽,为确保大桥施工期间的安全,保障工人和过往车辆的安全,制定大桥施工安全专项方案是非常必要和重要的。

该专项方案将从施工前准备、施工过程中的安全措施、应急预案等多个方面来保障大桥施工的安全。

二、施工前准备1. 研究设计方案并评估安全风险在施工前期,必须对大桥的设计方案进行详细研究,并评估其中的安全风险。

通过科学的方法和多种工具,全面分析设计方案中可能存在的问题,确定施工方案是否安全可行。

2. 拟定详细施工计划根据设计方案和安全评估结果,制定详细的施工计划。

明确施工的步骤、时间节点和责任分工,确保施工过程的有序进行。

3. 提供员工培训和安全教育在施工前,组织相关培训和安全教育,提高施工人员的安全意识。

培训内容包括施工操作规程、紧急情况下的自救和互救措施等。

4.督促施工材料供应商提供质量安全保障确保施工所使用的材料符合相关标准,提供质量安全保障,杜绝使用劣质或不合格材料。

三、施工过程中的安全措施1. 设置周边施工警示标志在大桥施工现场周边设置醒目的施工警示标志,提醒过往车辆注意减速慢行和绕行的通知,降低事故的发生概率。

2. 提供安全防护设备为施工人员提供必要的安全防护设备,包括头盔、安全带、安全鞋等。

严格执行人员佩戴安全防护设备的制度,确保人员的生命安全。

3. 强化施工现场管理建立健全施工现场管理体系,设置划定施工区域,并进行明确的管理和监督,确保施工过程的秩序和安全。

4. 定期检查和维护施工设备对施工过程中使用的各类设备进行定期检查和维护,确保设备的正常运行,避免由于设备故障引发的安全事故。

5. 建立施工班组安全检查机制建立施工班组安全检查机制,定期开展施工安全检查,及时发现和排除安全隐患,确保施工现场的安全。

四、应急预案1. 提前编制详细的应急预案针对各种可能发生的突发情况,提前编制详细的应急预案。

包括火灾、爆炸、风险物泄漏等各类事故的应急处理措施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

沱江大桥主线建设工程安全文明施工方案及措施建工集团沱江大桥主线建设工程项目经理部2012年4月18日目录一、编制依据及原则 (03)二、工程概况 (03)三、安全管理机构 (04)四、各职能部门及相关人员安全工作职责 (04)五、施工安全技术措施 (09)六、施工安全保证措施 (09)七、现场文明施工管理 (10)八、环境与噪音保护措施 (12)九、安全保证体系图 (12)十、安全组织机构图 (12)附:重大安全事故应急处置预案 (14)一、编制依据及原则(一)编制依据1.《沱江大桥主线建设工程》工程施工图设计;2.《公路工程施工安全技术规范》JTJ065-2015;3.《建筑工地文明施工标准》;4.《市政工程文明施工暂行标准》;5.《施工现场临时用电安全技术规范》;6.施工现场的实地考察信息资料;7.本单位施工现场管理规定;8.本单位的施工经验。

(二)编制原则1.在充分理解招标文件的基础上,以设计文件及有关规范为依据,紧密结合现场实际情况,编制经济、科学、切实可行的施工方案,施工部署、并以“安全第一、预防为主”、“管生产必须管安全”的原则。

2.安全目标明确,安全措施可靠,制度完善,确保施工安全。

3.施工中做到保护环境、控制扬尘、文明施工,整个工地达到文明施工工地标准。

4.确保一期工程现状管线迁改管网不被破坏,场外取土交通道路车辆行驶畅通。

二、工程概况沱江大桥主线建设工程,隶属于青城区,为连接青城区重要的南北纵向快速干道,大大缩短了至江北区、九龙区及市区的距离,有利于加强城市中心区与外围组团的联系。

本标段起点桩号为:K22+547,沿途经西江村,终点为:K23+160.579,全长612.579米,道路等级为城市快速路,设计车速为60㎞/h,双向六车道,路基全宽44.5m。

主要工程内容包括路基土石方挖填、雨污水管网及综合管网、K22+600地下人行通道、K22+812钢筋砼盖板涵、陶湾中桥等。

由于部分填料需要到K19+760~K20+020场外取土途经刘伏路,因此施工中除严格按照《施工安全技术规范》合理施工外,还应对土石方调配、原材料运输、人员过往等做好重点控制。

三、安全管理机构为了确保施工安全,保证施工期间过往行人、车辆及施工安全,本项目成立专门的安全领导小组,负责对项目安全工作进行领导和监督。

具体分工和名单如下:组长:李长虹副组长:希贵专职安全员:蒋平果组员:汪刺张宝陈丽罗平徐林塔四、各职能部门及相关人员安全工作职责根据“管生产必须管安全”,“安全生产,人人有责”的原则,制定各级工程管理人员及施工作业人员的安全职责,分清安全责任,现将各自职责规定如下:(一)项目经理安全工作职责对本项目的劳动保护和安全生产负全面领导责任。

1.认真贯彻执行劳动保护和安全生产政策、法令和规章制度。

结合本段施工特点,提出有针对性的安全管理要求,严格履行安全考核指标和安全生产奖惩办法;2.制定安全生产工作规划和各专业组的安全生产责任制;3.定期分析解决安全生产中的问题,并向全体职工报告安全生产情况,并针对存在的问题,分析原因落实解决和处理办法;4.定期组织安全检查和开展有益的安全教育活动;5.组织审批安全技术措施、计划并贯彻实施;6.对全体职工进行安全和遵章守纪及劳动保护的法制教育;7.督促施工队及各专业组做好各自相关范围的安全工作;8.总结和推广安全生产先进经验;9.主持和参与安全事故的调查分析,提出处理意见和改进措施,并督促实施。

(二)技术负责人安全工作职责对本项目劳动保护和安全生产的技术工作负领导责任。

1.在组织编制和审批施工组织设计,制定施工方案和采用新技术、新工艺、新设备时,必须制定相应的安全技术措施;2.针对本项目工作,负责提出改善劳动条件的项目和实施措施,并抓好落实;3.督促和要求各专业组,施工班组,做好各自的安全工作;4.负责对本项目职工进行安全技术教育工作;5.编制和审查企业的安全操作技术规程,及时解决施工中的安全技术问题;6.参与安全事故的调查分析,提出技术鉴定意见和改进措施。

(三)各专业主管工程师及工程技术人员安全工作职责对所管工程的安全工作负直接责任。

1.针对本专业及工作内容组织实施安全技术措施,进行安全技术交底;2.对施工现场的架设设施、安装的电气、机械设备等安全防护装置,组织验收合格后方能使用;3.要求施工班组和施工作业人员严格按照《安全技术操作规程》进行安全施工;4.不违章指挥,严厉制止不按技术要求违章作业;5.认真排除安全事故隐患,发生事故立即上报,保护现场,并参加调查处理。

(四)专职安全员工作职责负责本项目施工生产的日常安全工作,并负相关责任。

1.贯彻执行安全生产和劳动保护方针、政策、法规条例及企业的规章制度;2.做好安全生产的宣传教育和管理工作,总结推广先进经验;3.深入施工现场,指导施工班组安全技术人员的工作,掌握安全生产情况,调查研究生产中的不安全问题,提出改进意见和措施;4.定期召开安全会议,组织安全活动和开展安全检查,并及时向领导汇报安全工作情况;5.制止违章指挥和违章作业,遇有严重险情,有权暂停生产,并向领导汇报,或提出限期整改意见;6.对违规、违章行为有处罚权;7.参与安全事故的调查处理,建议和改进措施;8.对违反安全生产和劳动保护法规的行为,经说服劝阻无效的,有权越级上报处理。

(五)施工现场负责人安全工作职责对施工作业人员的劳动保护和安全生产工作负全面领导责任。

1.认真贯彻和执行项目部《安全文明施工管理规定》、《安全生产管理制度》,并负责制定相应的规定和制度,同时做到不违章指挥;2.落实施工组织设计中的各项安全技术措施要求;3.经常深入工点进行安全检查,消除事故隐患,制止违章作业;4.对职工进行安全技术和安全纪律教育;负责对工人进行安全技术培训;5.发生安全事故及时上报,并认真分析事故原因,提出和实现改进措施。

(六)班(组长)安全工作职责模范遵守安全生产规章制度,对本班组的安全工作负主要责任。

1.安排生产任务时要认真执行安全交底,严格执行本工程的安全技术操作规程,有权拒绝违章作业;2.做好安全工作的三个环节,即:“班前讲,班中检、班后评”。

并负责对班组的工人进行安全技术教育;3.班前对所使用的机具、设备和防护用具及作业环境进行安全检查,发现问题及时改进措施,消除事故隐患;4.发生安全事故立即组织抢救,保护现场,并及时向上级报告。

(七)施工班组专职安全员安全工作职责负责本施工班组日常的安全督促、检查工作,对安全工作负直接责任。

1.认真贯彻、执行安全文明施工的有关规定和制度;2.定期召开安全会议,组织有益的安全活动;3.做好本施工队的日常安全监督检查工作;4.有权对施工作业人员的违章违纪行为进行处罚;5.及时上报安全事故,定期参加项目部安全会议,上报当月的安全工作情况和次月的安全工作计划。

(八)各施工作业人员安全工作职责1.认真学习并严格执行安全技术操作规程,自觉遵守法律、法规和项目部的一切规章制度;2.积极参加安全活动和安全学习,认真执行交底,不违章作业,服从安全人员的指导,接受安全人员的监督、检查;3.发扬团结、友爱的优良作风,在安全生产中做到互相帮助,互相监督。

维护一切安全设施和防护用具,做到正确使用,不准折改;4.对不安全作业要敢于提出意见,并有权拒绝违间指挥作业;5.发生安全事故要立即上报,发现安全隐患要立即整改。

五、施工安全技术措施本工程安全施工的具体措施包括:(一)爆破施工方案(二)管网保护方案(三)占道交通方案(四)扬尘控制措施(五)重大安全事故应急处置预案六、施工安全保证措施1.确定安全生产目标:本工程实现“五无”。

“五无”即无职工死亡,无重大行车事故,无重大交通责任事故,无重大安全事故,无火灾事故。

2.建立安全保证体系,加强宣传教育工作,强化全员安全意识,使安全管理制度化,教育经常化。

3.认真贯彻执行各级关于安全生产的方针、政策、法规和指令,把安全第一的思想落实到施工的全过程,严格执行上述安全工作各项制度,用系统学的原理分工序制定安全技术措施和岗位安全责任制,并认真贯彻执行。

4.加强安全工作组织领导,主管生产的各级领导,要切实负责地抓好安全工作。

健全项目负责人的安全目标责任制。

经理部对各单位的安全目标要定期考核,确保整个工程安全目标的实现。

充分发挥各级监察人员的作用,加强安全监察工作,使其有职有权督促检查各种安全规章和措施的实施,杜绝违章指挥和违章蛮干,防患于未然,把不安全因素消灭在萌芽状态。

5.安全生产责任制度:项目经理部经理,施工负责人,管理人员,工人按公司颁发的规定逐级建立安全生产责任制。

经理部设安全质量监察工程师,施工班组设专职安全质量检查员,并做到分工明确,责任到人。

6.安全生产教育制度:对新工人进行各级安全教育,以师带徒,边教边学。

坚持每周不少于二小时的安全学习,安全技术员要定期上安全技术课。

对各级领导和全体职工要经常进行安全生产教育。

对特殊工种工人,必须考试合理,发给安全合格证后方能上岗操作。

7.安全技术交底制度:在编制施工计划方案时,要针对性的编制安全措施,并在开工前向有关人员进行交底,无安全措施或未进行技术交底,不得进行施工。

8.为了预防和最大限度的减少因事故带来的损失,根据需要建立和制定重大安全事故应急预案(附后)。

七、现场文明施工管理1.创文明施工目标文明施工管理是创优规划中的重要方面,本合同项目工程文明施工管理目标是:创市(部)级文明工地。

2.实行目标管理责任制,由项目经理部分别在场容、场貌、料具管理、环境控制、综合治理等方面确定责任人,采取“标准明确、持证上岗、责任到人”的目标管理责任制,将文明施工落到实处。

3.场容、场貌(1)按规划布置临时施工设施,建立平面住处信号管理系统,对生产场地、生活设施、管线、电力线路、各类物资放置场地及临时仓库实行平面动态管理,定期检查考评,有奖有罚。

(2)对作业环境设置必要的安全警戒标志,对工序实行挂牌标志的方法。

(3)场地规划要保证运输道路畅通,排水系统畅通不积水。

4.物资及设备物资按类别采取库房和大棚两种方式储存,做到料架整齐划一,分区合理,产品标识正确,检验无遗漏。

定点加工机具应设防雨棚,严格执行“十字作业法”,做到机具维护到位,性能可靠,表面清洁。

5.环境控制(1)建立卫生清洁责任制,划分卫生责任区域,由各责任人具体负责。

(2)施工污水采用软管排入已有的污水排水系统或流入规划的污水坑、沉淀池内,杜绝无组织乱排污水。

(3)生活临建区域采用明沟排放雨水,生活废水通过埋地管道排入集水坑或引入排污管内,生活垃圾及时处理。

(4)食堂干净卫生,炊事人员定期体检,持证上岗。

6.综合治理(1)搞好施工现场及生活区域的封闭式管理,教育职工遵守作业秩序和现场管理纪律。

相关文档
最新文档
