建筑工程联系单(表格)
中建三局工程联系函标准表格(中南,地连墙缺陷处理)

工作联系单

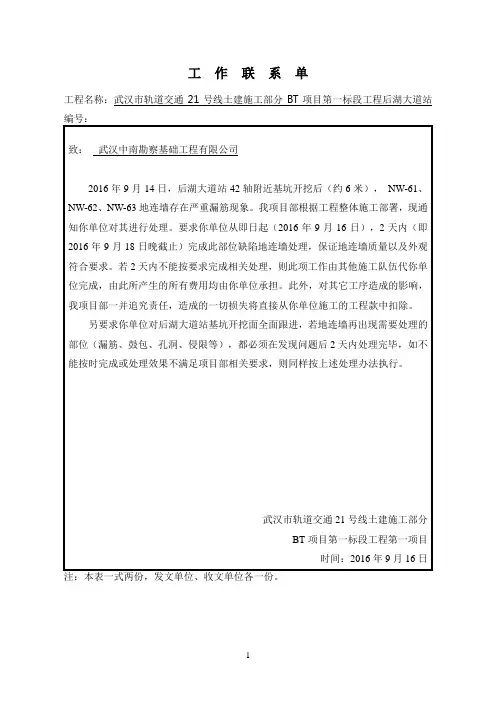

工程名称:武汉市轨道交通21号线土建施工部分BT项目第一标段工程后湖大道站编号:
致:武汉中南勘察基础工程有限公司
2016年9月14日,后湖大道站42轴附近基坑开挖后(约6米),NW-61、NW-62、NW-63地连墙存在严重漏筋现象。
我项目部根据工程整体施工部署,现通知你单位对其进行处理。
要求你单位从即日起(2016年9月16日),2天内(即2016年9月18日晚截止)完成此部位缺陷地连墙处理,保证地连墙质量以及外观符合要求。
若2天内不能按要求完成相关处理,则此项工作由其他施工队伍代你单位完成,由此所产生的所有费用均由你单位承担。
此外,对其它工序造成的影响,我项目部一并追究责任,造成的一切损失将直接从你单位施工的工程款中扣除。
另要求你单位对后湖大道站基坑开挖面全面跟进,若地连墙再出现需要处理的部位(漏筋、鼓包、孔洞、侵限等),都必须在发现问题后2天内处理完毕,如不能按时完成或处理效果不满足项目部相关要求,则同样按上述处理办法执行。
武汉市轨道交通21号线土建施工部分
BT项目第一标段工程第一项目
时间:2016年9月16日注:本表一式两份,发文单位、收文单位各一份。
1。
工程联系单(模板)

表号:CCM-CG01(C版)
承办单位(章):
承办人:签发人:
日期:日期:
其他相关/确认单位意见:(□业主□设计□厂家□其它单位□其它单位:)承办人:相关 Nhomakorabea位(章):
日期:代表:
日期:
发出单位跟踪关闭情况:
□该联系单提出的问题已解决,本单可以关闭。
□其它情况说明:
跟踪人:日期:
注:1、如表格内不够书写可另加“工程联系单附页”,并在意见栏中注明“见附页”;
广东粤电茂名博贺电厂2×100万千瓦“上大压小”发电工程
工程联系单
工程名称:编号:
致:
事由:
内容:
(具体内容或详见“工程联系单附页”)
发出单位(章):
提出人:审核人:签发人:
日期:日期:日期:
监理单位意见:
监理单位(监理部章):
监理工程师:(副)总监理工程师:
日期:日期:
承办单位意见:(□业主□设计□设备厂家□其它单位)
建筑工程联系单

建筑工程联系单联系单编号:2021-001工程名称:xxx建筑工程工程地址:xxxxxx联系单内容:一、甲方信息:甲方名称:xxxxxxx法定代表人(负责人):xxxxxxx联系电话:xxxxxxx邮箱:xxxxxxx二、乙方信息:乙方名称:xxxxxxx负责人:xxxxxxx联系电话:xxxxxxx邮箱:xxxxxxx三、工程描述:根据甲方要求,乙方将承担以下工程任务:1. 混凝土结构施工;2. 钢结构安装;3. 电气及电力系统安装;4. 给排水系统安装;5. 建筑装饰装修。
四、工程期限:工程开始日期:xxxx年xx月xx日工程预计完成日期:xxxx年xx月xx日五、工程费用:工程费用总额:xxxxx元(大写:人民币xxxxx元整)付款方式:甲方将在工程完工后15个工作日内支付工程款项。
六、工程变更:任何工程变更需经双方协商一致,并以书面形式确认。
七、质量保证:乙方将按照相关建筑标准和规范进行施工,保证工程质量满足要求。
在工程竣工后,在合同签订后的12个月内,乙方将免费负责工程的维修和保养。
八、违约责任:1. 甲、乙双方均应履行合同中规定的义务,若一方违约,应向对方支付违约金,违约金数额为合同金额的10%。
2. 若因不可抗力导致延期或终止工程,双方互不承担违约责任。
九、合同解决争议方式:双方一致同意,出现争议时,先友好协商,如协商不成,提交工程所在地有管辖权的人民法院解决。
十、合同生效:本联系单经甲、乙双方签字盖章后生效,一式两份,甲、乙双方各执一份,具有同等效力。
甲方(盖章):日期:xxxx年xx月xx日乙方(盖章):日期:xxxx年xx月xx日。
工作联系单

工作联系单工程名称:************************编号:GZLXD—001事由:关于**人多次阻工(一)兹有我施工单位的************************工程,现进行15#的基础工程作业;当地**人于2014年03月18日进入施工现场进行阻工,后经政府部门的协调和设计单位对基础结构形式的变更后,我施工单位接到上级部门的通知和设计变更后于2014年05月22日正式复工;当我施工单位按照变更后的设计图纸施工作业时,当地**人于2014年05月29日上午11:05到施工现场再次阻工,报上级部门的同意,我施工单位于2014年05月29日再次停工待命;(二)鉴于**人的持续阻工以及屡次调节都无用,造成我施工单位的所有工作都无法进行(由于本工程工期紧,前期我施工单位投入了大量的机械设备和施工作业人员),致使我施工单位的损失严重;(三):具体损失项目:A: 施工作业人员的误工费;B:项目部管理人员的误工费;C:机械设备的误工费;(四):村民阻工以及现阶段和以后存在的问题:1:安全因素:由于**人自主委派每天10人(其中包括6询以上的老人妇女)每天到施工现场进行监督我施工单位施工作业,这些村民没有专业知识,任意进入施工区域且不戴安全帽,不听取我施工单位现场安全员的任何提议和要求;这样使得我施工单位安全工作无法进行,**人坚持按照他们自己的要求和想法进入施工现场,若发生安全事故,我施工单位拒不承担任何责任;2:矛盾问题:在前期施工作业过程中时,**人完全按照他们自己的意愿来监督我施工单位,很多时候满足规范要求的,但是强行我施工单位返工或停止,若在以后施工作业中,我施工单位施工的质量满足规范要求后,**人还是按照他们的意愿来处理,若与规范不符或超过规范时怎么处理;3:工程进度问题:**人的多次阻工,已打乱了我施工单位对本工程的所有进度的安排,工期需相应的顺延。
施工单位:年月日监理单位:年月日业主单位年月日说明:本表格施工单位、监理单位、业主单位各存一份。
工程联系单2(编号122号爆裂)

工程联系单工程名称:潘集区滨河新村公租房项目1-6#楼桩基基础工程编号:002致:合肥工业大学建筑设计研究院内容:1、由于2#楼B轴与③轴PHC管桩编号122号爆裂,经检测部门做低应变检测,经分析122号桩为二类桩,在两米左右有缺陷。
根据设计院意见,在断裂处截断,重新做低应变检测,检测结果合格。
2、根据上述检测结果,建议采用图集(10G409-43页),接桩桩顶与承台连接详图。
钢筋型号、混凝土强度均提高一个等级施工(因桩长大于2D)。
请予以审核!施工单位:项目负责人:日期:监理单位:项目负责人:日期:设计单位:项目负责人:日期:建设单位:项目负责人:日期:工程联系单工程名称:潘集区滨河新村公租房项目1-6#楼桩基基础工程编号:003致:合肥工业大学建筑设计研究院2#楼122号桩位与施工塔吊基础相邻,如果采取补桩,施工困难很大,且工期长。
建议采用挖机,把土方下挖至爆裂处向下50cm处,用钢筋高强度混凝土浇筑替代PHC管桩,保证单桩承载力符合设计要求即可。
妥否?恳请设计院给予意见,并提供钢筋配筋大样图。
为感!施工单位:项目负责人:日期:监理单位:项目负责人:日期:设计单位:项目负责人:日期:建设单位:项目负责人:日期:工程联系单工程名称:潘集区滨河新村公租房项目1-6#楼桩基基础工程编号:004致:合肥工业大学建筑设计研究院滨河新村公租房1-6#楼项目地下室梁、筏板之间距离限制,基础土方开挖小于100cm的土墩无法保留。
11月24日会议一致通过,土方开挖掉,以后用C15混凝土填实,由设计单位出具范围大样图。
为感!施工单位:项目负责人:日期:监理单位:项目负责人:日期:设计单位:项目负责人:日期:建设单位:项目负责人:日期:。
实用文库汇编之工程联系单范本 (1)

项目负责人:
审查意见:
监理单位:
总/专业监理工程师:
日期:
批复意见:
建设单位:
现场代表:日期:*实用汇编之工作联系单*编号:工程名称:
北京大学第三医院病理科通风防护改建项目
致
建设单位(主送)
北京大学第三医院
监理单位(抄送)
中航工程监理(北京)有限公司
施工单位
中城建第五工程局集团有限公司事由空调水箱及板式换热器设计变更
本工程空调水系统中建设单位提供的一次热水流量不足,与设计不符,通过与空调厂家及板式换热器厂家沟通后,发现水箱容积与换热器功率与设计有较大差别,现施工单位准备订货,望建设单位拿出方案。
建设工程常用表格

39 建设工程常用表格1、承包单位用表A01设计计划报审表A02施工图交付进度计划报审表A03设计图纸报审表A04设计修改通知单报审表A05A单位工程开工报审表A05B工程复工报审表A06调试方案报审表A07施工组织设计(方案)报审表A08分包单位资格报审表A09 报验申请表A10施工测量放线报验表A11保温工程施工申请表A12工程物资进场报验表A13主要设备开箱申请表A14设备缺陷通知单A15设备缺陷处理报验表A16()月工、料、机动态表A17施工质量检验项目划分报审表A18土建交付安装中间检验交接表A19安装交付调试中间检验交接表A20分项/分部工程施工报验表A21单位工程竣工预验收报验单A22整改报验单A23工程质量事故报告单A24质量事故处理方案报审表A25质量事故处理结果报验表A26A()月工程进度款报审表A26B()标段工程预付款报审表A27费用报审表A28费用索赔申请表A29工程款支付申请表A30施工进度计划报审表A31工程延期申请表A32监理通知回复单A33安全文明施工隐患整改回复单A34特殊工种作业人员报审表2、项目监理部用表B01不合格项处置记录B02监理通知B03整改通知单B04安全文明施工隐患通知单B05工程暂停令B06监理抽检记录B07工程款支付证书B08施工进度一级网络进度计划报审表B09工程延期审批表B10费用索赔审批表B11竣工移交证书3、各方通用表C01工作联系单C02工程变更单C03设计成品核审单A01 设计计划报审表工程名称:编号:本表一式三份,由承包商填报,建设单位、项目监理部、承包商各存一份。
A02 施工图交付进度计划报审表工程名称:编号:本表一式三份,由承包商填报,建设单位、项目监理部、承包商各存一份。
A03 设计图纸报审表工程名称:编号:本表一式三份,由承包商填报,建设单位、项目监理部、承包商各存一份。
A04 设计修改通知单报审表工程名称:编号:本表一式三份,由承包商填报,建设单位、项目监理部、承包商各存一份。
工程联系单(新)

工程联系单工程名称:普定县黔龙朵贝项目施工单位:贵州铭阳建设工程有限公司编号:001注:1、本表适用于无专用表格,但又必须提出的不干涉及费用问题的联系事宜。
2、本表一式二份,需设计单位、施工单位同时确认时,可根据需要增加.工程联系单工程名称:遵义侨欣世家E栋施工单位:遵义城建建筑工程有限责任公司编号:007工程联系单工程名称:遵义侨欣世家E栋施工单位:遵义城建建筑工程有限责任公司编号:008工程联系单工程名称:遵义侨欣世家E栋施工单位:遵义城建建筑工程有限责任公司编号:009工程联系单工程名称:遵义侨欣世家E栋施工单位:遵义城建建筑工程有限责任公司编号:010注:1、本表适用于无专用表格,但又必须提出的不干涉及费用问题的联系事宜。
2、本表一式二份,需设计单位、施工单位同时确认时,可根据需要增加。
工程联系单工程名称:遵义侨欣世家E栋施工单位:遵义城建建筑工程有限责任公司编号:011注:1、本表适用于无专用表格,但又必须提出的不干涉及费用问题的联系事宜。
2、本表一式二份,需设计单位、施工单位同时确认时,可根据需要增加。
工程联系单工程名称:遵义侨欣世家E栋施工单位:遵义城建建筑工程有限责任公司编号:012注:1、本表适用于无专用表格,但又必须提出的不干涉及费用问题的联系事宜。
2、本表一式二份,需设计单位、施工单位同时确认时,可根据需要增加。
工程联系单工程名称:遵义侨欣世家E栋施工单位:遵义城建建筑工程有限责任公司编号:013注:1、本表适用于无专用表格,但又必须提出的不干涉及费用问题的联系事宜。
2、本表一式二份,需设计单位、施工单位同时确认时,可根据需要增加。
工程联系单工程名称:遵义侨欣世家E栋施工单位:遵义城建建筑工程有限责任公司编号:014注:1、本表适用于无专用表格,但又必须提出的不干涉及费用问题的联系事宜.2、本表一式二份,需设计单位、施工单位同时确认时,可根据需要增加。
工程联系单工程名称:遵义侨欣世家E栋施工单位:遵义城建建筑工程有限责任公司编号:015注:1、本表适用于无专用表格,但又必须提出的不干涉及费用问题的联系事宜。
