津建安表38)物料提升机

津建安表38)物料提升机

(津建安表38)天津市建设工程施工现场安全保证资料

SMZ150型自升式龙门架进场验收记录

物料提升机安装安全技术交底记录表内容完整

技术交底记录表 工程名称:鲁甸县小寨镇卫生院建设工程编号: 分部分项工程名称周转房主体交底时间 交底部位物料提升机安装工种安装工人 交底内容: 一、现场准备 1、清点各配件是否齐全,备足搭设所需要材料和搭设的工具。 2、检查井架、底盘、顶架、道轨、吊篮、停靠装置有无变形、脱焊。 3、检查卷扬机、滑轮、道轨轮、钢绳的磨损,视情况更换。 4、检查电气控制开关、行程限位器、断绳保护装置是否灵敏可靠,若有损坏或异常,提前更换维修完善。 5、对搭设人员进行安全技术交底,并做好书面交底记录工作。 6、做好安全应急救援预案及相关物资的准备。 二、安装工艺 底座下部支撑架搭设→底座安装校核水平→地脚螺栓固定→卷扬机安装→井架安装→高15m装安全绳并锚固→校核垂直→井架安装→封顶→缆风绳锚固→装顶梁及滑轮支架→装吊篮→装电柜→排线→接地→避雷→穿绕钢丝绳→安装停靠装置→垂直度检测→各部位检查→试运行→技术试验。 三、安装要求 架体每3米设一道架体附墙件(拉结点),在架顶设缆风绳一组。在楼层梁上预埋钢筋环,将另外两根缆风绳固定在拉环上。在提升机架顶设备Φ14的L=1500mm的顶部锥尖的避雷引针,并与架体电焊连接,提升机基础钢筋与车库项板的钢筋焊接形成有效电气等电位连接,形成共同的防雷接地体系。 地下室结构板下采用满堂钢管脚手架加固,作为施工升降机底座的支撑系统(具体做法见基础方案),待施工升降机拆除后再拆除。所有安装以及操作人员必须有多年操作经验并持证上岗。

四、安装要求 架体每3米设一道架体附墙件(拉结点),在架顶设缆风绳一组。在楼层梁上预埋钢筋环,将另外两根缆风绳固定在拉环上。在提升机架顶设备Φ14的L=1500mm的顶部锥尖的避雷引针,并与架体电焊连接,提升机基础钢筋与车库项板的钢筋焊接形成有效电气等电位连接,形成共同的防雷接地体系。 地下室结构板下采用满堂钢管脚手架加固,作为施工升降机底座的支撑系统(具体做法见基础方案),待施工升降机拆除后再拆除。所有安装以及操作人员必须有多年操作经验并持证上岗。 五、安装方案 1、安装提升机的第一步先安装底座与地面预埋件连接紧并校准确水平然后固定好两台卷扬机,增加井架的稳定性。 2、底座上的第一对四边撑是八孔,一边是装标准节,一边装标准节下半片。 3、安装装底座上两边的标准节必须一长一短,依次一边高边矮至顶部用半片补齐。 4、高空作业时,作业面下不能有人活动。作业现场设有警示牌及安全范围拦网。并派专人防护禁止无关人员入内。 5、到顶安装标准节上片,四边框上半片,再安装小梁,安装大梁。螺栓紧固。安装大滑轮用专用螺栓,穿钢丝绳互相磨擦说明装法有错。 6、架体搭高至9米时校正,用长度不小于2米的50mm板满铺在架体杆件上作为脚手板。 7、井架安装至15m时拉临时安全缆风绳(提升机安装后拆除)。所用杆件或配件,用绳子和定滑轮吊上操作面上使用。 8、安装标准节时,片片都要校正位置,线对线、孔对孔,螺栓颗颗要紧固。 9、安装警示红旗。 10、避雷针及避雷线接地电阻小于4Ω。 11、缆风绳的夹角450~600,缆风绳张紧适度对称。装绳卡要符合技术规范。当安装高度大于30米时不得采用缆风绳。 12、架体垂直度偏差不应大于架体高度的1.5/1000; 13、附着架与建筑主体刚性连接,不得与脚手架连接更不能与其它物件连接。附着要求在9m高度安装第一道附着,以后每隔6m安装一道附着,在建筑物的项层必须设置一

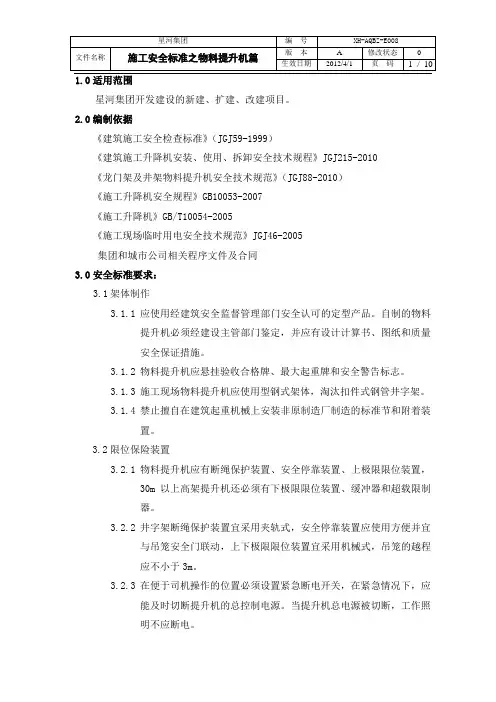

物料提升机安全检查要点

物料提升机安全检查要点 1)架体安全检查要点①. 应积极推广使用建设主管部门鉴定或认可的定型产品。自制的物料提升机必须经建设主管部门鉴定,并应有设计计算书、图纸和质量安全保证措施。使用厂家生产的产品使用前必须经建筑安全监督管理部门安全认可。②. 物料提升机悬挂验收合格牌、最大起重量牌和安全警告标志。③. 施工现场物料提升机应安全可靠,应使用型钢式架体,淘汰扣件式钢管井字架。2)限位保险装置检查要点①. 物料提升机要必须有断绳保护装置、安全停靠装置、上极限限位装置,30M以上高架提升机还必须有下极限限位装置、缓冲器和超载限制器。②. 提升机架断绳保护装置宜采用夹轨式,安全停靠装置应使用方便并宜与吊笼安全门联动,上下极限限位装置宜采用机械式,吊笼的越程应不小于3m,所有保险装置必须安全可靠。③. 在便于司机操作的位置必须设置紧急断电开关,在紧急情况下,应能及时切断提升机的总控制电源。当提升机总电源被切断,工作照明不应断电。3)架体稳定检查要点①. 缆风绳――采用缆绳固定架体的,缆风绳必须采用直径大于9.3mm的圆股钢丝绳,提升机架体高度在20m以下时设一组,20-30m设二组。――缆风绳应在架体四角同一水平面上对称设置,与地面夹角在45度-60度,其下端应采用与钢丝绳相适应的花篮螺丝与于地锚拉紧连接,不得栓在树上、电杆等其他物体上。――地锚采用不少于2根钢管并排设置,间距不小于0.5m,打入深度不小于 1.7m,桩顶部应有缆风绳防滑措施。――缆风绳不得有接头。端部应设置保险环并用不少于3个与绳径匹配的绳卡固定,绳卡间距不小于钢丝绳直径的6倍,绳卡滑鞍应放在受力绳一侧,不得正反交错设置绳卡。②. 与建筑结构连接――高架提升机必须使用连墙杆稳定架体,低架提升机宜采用连墙杆稳定架体。连墙杆间距不得大于9m,且在建筑物的顶层必须设置1组,提升机架体顶部的自由高度不得大于6m。――连墙杆与架体及建筑物之间均应采用焊接,连接牢固并形成稳定结构,不得连在脚手架上。连墙杆的材质应与架体相同,具体做法应进行设计并有相关图纸。4)钢丝绳检查要点①. 提升机钢丝绳不得有毛刺、断股、变形、缺油锈蚀现象,规格应满足额定重提升要求。②. 钢丝绳必须有过路保护装置,不得拖地,不得与其他部位磨擦;钢丝绳过道应设置钢丝绳检查孔。③.

物料提升机专项方案

年产7700吨流延膜镀铝膜生产基地物料提升机安装与拆除 安 全 专 项 施 工 方 案 编制人:职务/职称:项目技术负责人/助理工程师审核人:职务/职称:安全部门负责人/ 工程师 审批人:职务/职称:总工/ 工程师 江夏区第五建筑工程公司 2014年10月17日

目录 1.编制依据 2.提升机安装方法 2.1安装场地要求 2.2安装程序及注意事项 3.调试: 4.安装中技术要求 5.检验内容 6.楼层卸料平台防护 7.吊笼防护及安全装置 8.传动系统的具体做法 9.附墙架 10.卷扬机防护棚 11.物料提升机的验收 12.操作使用及注意事项

1.编制依据 1.1《建筑卷扬机安全规程》 1.2《龙门架及井架物料提升机安全技术规程》 1.3自升式物料提升机说明书。 1.4工程施工图纸 2.提升机安装方法 2.1安装场地要求 高架提升机应符合下列要求: 2.1.1压料后的承载力不小于80t/m2。 2.1.2浇筑C25混凝土。 2.1.3基础表面应平整,水平偏差小于1.5%且不大于10mm。架体做好接零保护。 2.1.4在4×4.5立柱安装场地范围内,排水要通畅,不得有积水浸泡基础。 2.2安装程序及注意事项: 2.2.1安装前首先检查龙门架体的垂直度,导轨接点的错位差,立柱安装后要求在两个方向上作垂直度检查,倾斜度应保证在架体高度1.5‰以内,并不大于200mm,达不到标准的应在底架下塞垫调整片直到调整符合要求为止。 2.2.2地梁及加长腿安装在地基上调整好,用螺钉固定,将自升工作台至于地梁之上,注意工作台套架与地梁上装立柱的位置。

2.2.3两根立柱分别装有平台套架孔中的地梁上,调整好后,螺钉固定,并分别将两提升滑轮装在其上端固定。 23.2.4自升工作台升降机按正确的绕绳方式穿好钢丝绳、锁定。 2.2.5提升吊杆安装于自升工作台规定的位置上,并装好钢丝绳锁定。 2.2.6用平台升降机构的手动卷扬机将自升平台提升至台面与立柱上端面平齐,使装在平台上的八个爬爪都能有效地卡在标准节的横担角钢上。 2.2.7两根备用立柱通过杆节起升机构装入已安装调整好的立柱上,调整并固定。 2.2.8重复(2.2.6)使工作台行至第二节立柱上端并用爬爪定位。 2.2.9按相关规定安装卷扬机构(见后面传动系统安装)。 2.2.10放入吊笼,装配好附件安装好钢丝绳。 2.2.11重复(2.2.7)[此时开始,立柱的运输靠吊笼升降来完成]达到需要高度。 2.2.12架体稳定: 本工程提升机用于主体、装修时物料运输,采用连墙杆与建筑结构连接,间距不大于9米,建筑物的顶层必须设一组,架体上部的自由高度为4米,并按使用说明的规定要求设置预埋件或预留孔,采用刚性连接,形成稳定结构,禁止架体与脚手架连接。

物料提升机监理细则

JHZX-JL-02 物料提升机监理细则 编制: 审批: 天津建华工程咨询管理公司 天津力神电池股份有限公司电动汽车动力电池扩建项目项目监理部 2016年10月10日

目录 一、工程概况 二、监理依据 三、主要规范的相关强制性条文要求 四、安全监理组织机构及人员岗位职责 五、专业工程特点及工作流程 六、安全监理主要工作流程 七、安全监理主要工作内容及控制 八、安全监理工作方法及措施 九、监理思路工作方法

一、工程概况 1、工程名称:天津力神电池股份有限公司电动汽车动力电池扩建 2、建设地点:高新区海泰南路与创新三路交口处 3、建设单位:天津力神电池股份有限公司 4、设计单位:中国汽车工业工程有限公司 5、监理单位:天津建华工程咨询管理公司 二、监理依据 1、《建筑工程安全生产管理条例》; 2、《建筑施工安全检查标准》JGJ59-2011; 3、《建筑机械使用安全技术规程》JGJ23-2001; 4、《龙门架及井架物料提升机安全技术规范》JGJ88-92; 5、已批准的《监理规划》; 6、已审核完成的施工组织设计及物料提升机安装、拆除专项方案。 三、主要规范的相关强制性条文要求 1、《建筑机械使用安全技术规程》JGJ33-201 2、2.0.2、2.0. 3、2.0.21、 2.0.22、4.1.11、4.1.14、条为相关的强制性条文,必须严格执行。2、《物料提升机安全技术规程》JGJ88-2010第5.1.5、5.1.7、6.1.1、8. 3.2、9.1.1、11.0.2、11.0.3条为相关的强制性条文,必须严格执行。 3、《施工现场机械设备检查技术规程》JGJ160-2008第6.9.2条为相关的强制性条文,必须严格执行。 四、安全监理组织机构及人员岗位职责实行总监理工程师负责制: 1、由总监理工程师审核其专项施工方案;

2.施工电梯及物料提升机安装验收表

施工电梯安装验收表(ZJSJ-QB-SB-053) 工程名称 出租单位出租负责人 安装单位安装负责人 检测单位资质证号 设备名称规格型号 拟安装咼度 初安装咼度 m娇厢t 人安装时间年月日验收时间年月日序号检查项 目 检查内容与要求 实测实 量实查 验收 结果 -一- 资料 部分 起重机械基础(隐蔽工程)验收记录 施工电梯垂直度测量记录 经审批的安装(拆除)方案 有健全的安全管理制度和岗位责任制 荷载标志牌、操作规程牌,机长、司机、定人定机牌,验收安全警 示牌、验收合格牌齐全 司机已接受技术交底、进场教育及经培训合格持证上岗 -二 二 结构 部分 各结构防腐,受力杆件无严重腐蚀 各部位连接螺栓紧固牢靠 附墙件安装间距不大于9m预埋件、附墙杆件连接紧固牢靠 本机要求自由高度应符合要求 架体的垂直度偏差不得超过 1 %0 基础平整,无积水且有排水措施 三 机械 部分 钢丝绳符合安全使用规定、且绳卡数量不少于3个,有鸡心环,滑 鞍放置正确,且紧固可靠 驱动齿轮副啮隙规定为0.1mm,切无过度磨损 减速机构无异响,无漏油 导轮、滚轮调整间隙及磨损符合规定 刹车装置灵敏可靠 四 电气 部分 电缆是否有破损老化,起升下降是否有卡死现象 操作盘仪表信号装置是否齐全完好 防雷接地连接应符合规定,接地电阻不大于10Q

器材部: 安全部: 经理部分管领导:

14.17 井子架(龙门架)安装验收表(ZJSJ-QB-SB-055) 工程名称 出租单位出租负责人安装单位安装负责人 设备名称出厂编号规格型号自编号 拟安装高度初安装高度额疋起重量 序号检查项 目检查内容与要求实测实量实查 验收结果 -一- 管 理 与 资 料 起重机械基础(隐蔽工程)验收记录 井架垂直度测量记录 经审批的安装(拆除)方案 井架安装前的机械及结构性能检测报告 有健全的安全管理制度和岗位责任制 吊篮容许载重标志牌、严禁乘人警告牌、安全技术操作 规程牌、疋人疋机牌、验收合格牌齐全 操作人员已接受技术交底、进场教育及经培训合格持证 上岗 -二二结构部 分 各结构防腐,主要受力杆件断面腐蚀量应不大于原尺寸 的10% 各连接杆件螺栓齐全,固定牢固 滑轮无缺损及严重磨损,安装符合要求且牢固防脱槽装 置有效 架体的垂直度偏差,新机不大于全高 5 %0, 各次使用的 不大于全高不超过3%。,并不得 超过200mm 三 吊 臂卷扬机安装平稳牢固,且距第一导向轮中心距离不少于卷筒长度的15?20倍 钢丝绳放出最大长度后,卷筒上至少保留三圈,卷筒两端凸缘至外层钢丝绳的距离,不得小于钢丝绳直径的2倍 钢丝绳直径与绳卡匹配正确,绳卡间距合理,鞍座放置以及绳卡数量符合要求 钢丝绳符合国家安全使用规定,工作时无拖地、浸水、有过路保护 卷筒上应安装防脱绳装置 扒杆工作半径安装时间验收时间 m

物料提升机验收表

物料提升机验收表 Company number:【0089WT-8898YT-W8CCB-BUUT-202108】

附件一 物料提升机联合验收表 注:此表一式四份,监理、使用单位、产权单位、监督员各存一份。 附件二

物料提升机月检验收表

注:1、此表每月5日前验收完毕,并报监督员备案。 2、此表一式四份,监理、使用单位、产权单位、监督员各存一份。附件三

物料提升机安装过程自检报告 工程名称:_________________________________________ 提升机型号:_______________________________________ 使用单位:_________________________________________ 自检日期:_________________________________________ 安装单位:(章)____________________________________ 注意事项及填写说明 1、本检验记录适用于施工电梯安装单位组织的企业内部自检。 2、本检验记录应用钢笔或签字笔等填写,字迹应工整,填写数据准确,内容齐全。 3、按照“检查内容和检查要求”的项目进行检查并记录:在“检查结果”栏与该条款相对应的方框内简述记录;对于项目内部分条款为无此项的,在“检查结果”栏与该条款相对应的方框内划“/”,项目内全部条款为无此项的在整栏内划“/”。 4、对于需要填写数据的项目必须如实填写数据。 5、检验记录中注有“*”的项目为关键项目,其它为一般项目。

安装单位自检合格证明表

物料提升机验收表

物料提升机联合验收表 使用单位物料提升机型 号 物料提升机产权 单位 设备编号产权备案编号 工程名称安装日期 安装单位安装高度 检验项目检查内容检查结果 技术资料制造许可证、产品合格证、制造监督检验证明、产权备案证明齐全、有效产品在规定的使用期限内,没超期 安装单位的相应资质、安全生产许可证及特种作业岗位证书齐全、有效安装合同、安装方案、应急救援预案、安全交底记录齐全有效 隐蔽工程验收记录和混凝土强度报告齐全有效 标识与环境产品铭牌和产权备案标识齐全 提升机架体顶端或运动部件离塔机水平与垂直方向距离不小于2m 与输电线的距离符合规定 自检情况自检过程记录齐全有效(附物料提升机安装过程自检合格报告) 安装单位验收意见: 专业技术人员签章:日期:使用单位验收意见: 项目技术负责人签章: 日期: 产权单位验收意见: 负责人签章: 日期: 监理单位验收意见: 项目总监签章: 日期:总承包单位验收意见: 项目技术负责人签章:日期: 注:此表一式四份,监理、使用单位、产权单位、监督员各存一份。

物料提升机月检验收表 使用单位 物料提升机型号 物料提升机产权单 位 设备编号 产权备案编号 工程名称 安装高度 安装单位 检验日期 检 验 项 目 检 查 内 容 检 查 结 果 基础沉降情况 地基基础经检测有无沉降及不均匀沉降情况 物料提升机垂直度 物料提升机架体垂直度偏差值≤1.5‰,但最大值不能超过200mm ‰ 物料提升机结构构 是否有开焊、裂纹、塑性变形、锈蚀严重等现象 紧固件 连接螺栓是否有松动、脱落;插销、开口销是否有更换,开口销是否开口 物料提升机环境 物料提升机周围是否有其它塔机及障碍物;是否有新的输电线路;是否有防碰撞措施和外电线路防护措施;吊笼/蓝运行轨道是否有架体或其它障碍 物料提升机司机* 物料提升机司机是否持证上岗 防护栏* 地面防护栏、架体周边防护、卸料平台防护栏等是否有损坏;卸料平台防护栏、防护门安装是否及时 卸料平台防护门 卸料平台每层要安装层门,层门应向内开,严禁进入吊笼运行通道内,层门制作应符合要求 运转机构 运转平稳,无震颤、冲击、过热、异常噪音、摇晃等现象,变速箱无渗漏现象;制动无下滑现象 易损件 钢丝绳是否报废;轴承、滑轮等是否有破损;制动器等是否制动可靠;联轴器是否完整无缺损;其它易损件是否定时更换 滑轮、滚筒 滑轮、滚筒无破损,与钢丝绳直径匹配(低架D ≥25d ;高架D ≥30d ),防脱保险齐全有效,钢丝绳在滚筒上最少余留圈数≥3圈,滚筒边缘超过最外层钢丝绳的高度要大于钢丝绳直径的两倍;轮缘外有钢丝绳防脱装置 电气及元器件 配电系统是否正常;所有的手柄、手轮、按钮、紧急断电开关和其它开 关、等是否正常有效;应有漏电、短路、过流、过压、欠压、错相、断相、零位等保护 绝缘和接地 在主电路、控制电路中,对地绝缘电阻不得小于0.5 M Ω;主体结构、电 机外壳、电气设备的金属外壳、导线金属护管都应可靠接地,接地电阻≤4Ω(重复接地电阻≤10Ω) 附着装置* 物料提升机附着是否牢固可靠,附着材质严格按说明书要求,严禁与脚手架连接,间距不能超过说明书规定距离;是否经过验收

物料提升机安装验收记录表

建筑施工起重机械(物料提升机)自检记录表 工程名称安装单位 施工单位项目负责人 设备型号设备编号 安装高度附着形式 安装时间 验收项目验收内容及要求实测结果备注 基础基础承载力符合要求 基础表面平整度符合说明书要求基础混凝土强度等级符合要求基础周边有排水措施 与输电线路的水平距离符合要求 导轨架各标准节无变形、无开焊及严重锈蚀 各节点螺栓紧固力矩符合要求 导轨架垂直度≤0.15%,导轨对接阶差≤1.5mm 动力系统卷扬机卷筒节径与钢丝绳直径比值≥30 吊笼处于最低位置时,卷筒上的钢丝绳不应小于3圈拽引轮直径与钢丝绳包角≥150° 卷扬机固定牢固 制动器、离合器工作可靠 钢丝绳与滑轮钢丝绳安全系数符合设计要求 钢丝绳断丝、磨损未达到报废标准钢丝绳及绳夹规格匹配、紧固有效滑轮直径与钢丝绳直径的比值≥30 滑轮磨损未达到报废标准 吊笼吊笼结构完好,无变形吊笼安全门开启灵活有效 电气系统 电气设备绝缘电阻值≥0.5兆欧,重复接地电阻值≤10欧姆 短路保护、过电流保护和漏电保护齐全可靠 附墙架 附墙架结构符合说明书要求 自由端高度、附墙架间距≤6m,且符合设计要求

(续表) 注: 1.每次加节后,施工总承包单位应组织有关单位按此表对物料提升机进行验收。 揽风绳与地锚 揽风绳的设置组数及位置符合说明书要求 揽风绳与导轨架连接处有防剪切措施 揽风绳与地锚夹角在45°~60° 揽风绳与地锚用花篮螺栓连接 安全与防护装置 防坠安全器在标定期内使用,且灵敏可靠 起重量限制器灵敏可靠,误差值不大于额定值的5% 安全停层装置灵敏有效 限位开关灵敏可靠,安全越程≥3m 进料门口、停层平台门高度及强度符合要求,且达到工具化、标准化要求 停层平台及两侧防护栏杆搭设高度符合要求 进料口防护棚长度≥3m ,且强度符合要求 停层平台不得与脚手架相连 验收结论: 验收单位(盖章): 验收负责人: 年 月 日 出租单位验收意见: 负责人(签字): (盖章) 年 月 日 使用单位验收意见: 项目负责人(签字): (盖章) 年 月 日 施工总承包单位验收意见: 项目负责人(签字): (盖章) 年 月 日 监理单位验收意见: 总监理工程师(签字): (盖章) 年 月 日

相关文档
最新文档
