二干光缆割接流程
通信机房整治割接方案

《XX市接入网机房整治(第二批)工程》XX机房割接方案一、割接目的:该机房使用年限比较长,各种线缆布放比较凌乱,交叉、重叠的情况比较严重,机房存在安全生产隐患。
经与建设单位研讨决定,对机房进行整治施工。
二、割接时间(预安排):2017年6月9日00:00时- 06:00时2017年6月10日00:00时- 06:00时三、割接人员安排及联系方式:要求:割接实施时必须统一指挥,统一调度,参加割接的所有部门应密切配合,割接现场必须设置割接联络电话,割接开始、完成及出现异常情况时,均应向割接总指挥报告;尤其是割接完成后,必须做相应的测试,并通知网管中心和维护单位对网络运行和业务恢复状态进行确认,由网管中心宣布割接完毕后方可离开割接现场。
四、割接内容:1、对机房在用设备进行合理的位置调整;2、将机房电源线、尾纤、信号线进行三线分离;3、机房内尾纤统一进行更换;4、新增ODF架,机房内的光缆割接至该ODF架内并成端;5、新增综合机柜,把龙门架内设备割接至综合柜;五、割接前后网络结构:割接前后网络结构无变化。
六、割接前准备工作:1、割接设备、工具、仪表、车辆准备表:七、割接步骤:1、6月9日0:00后,首先割接主干光缆,优先恢复传输设备华为OSN1800、华为Metro1000/A平面、华为Metro1000/B平面,传输恢复后调整瑞斯康达MSAP-3500E、华为S9303交换机、华为OLT/5608T、格林威尔MSAP6200至新综合机柜,调整火电厂3G/BBU至原综合机柜,先恢复所有业务,然后逐条逐条光缆的进行熔接,熔接完成后确认业务的恢复情况,确保恢复后再进行下一条光缆的熔接。
2017年6月9日割接时影响XXX(粗波环一上)所有设备业务中断约2小时,影响宽带用户182户,VPN用户10户,网吧用户1户。
基站影响XX厂带14个BBU。
2、6月10日0:00后逐条逐条光缆的进行熔接,熔接完成后确认业务的恢复情况,确保恢复后再进行下一条光缆的熔接。
光缆割接操作手册

通信资源网络管理系统错误!未指定书签。
Version 0.911.概述 (1)2.流程 (1)3.带业务的光缆割接 (3)3.1增加光缆割接工程 (3)3.2修改光缆割接工程 (4)3.3删除光缆割接工程 (6)3.4选择割接对象 (7)3.5割接封网 (8)3.6导出割接相关的业务信息 (8)3.7进行割接业务的开展 (8)3.8修改割接的业务信息 (10)3.9割接解封 (10)1. 概述由于现在资源管理系统已经支撑业务,而在带有业务资源上的割接比较复杂,割接情况也非常之多,真是动一发而动全身。
为了把割接进行简化,通过多方考虑,采用分层、割接、熔合的处理办法,具体方法是:业务信息先导出,然后进行纯资源的割接(修改,删除,添加等操作),最后导入业务信息。
为了便于割接流程的控制,我们为割接定义了工程,这样让割接更为清楚。
2. 流程光缆带业务割接流程如下:3. 带业务的光缆割接3.1 增加光缆割接工程第一步:启动割接工程管理窗口选择主菜单管线资源->光缆割接管理,出现“光(电)缆割接工程管理”窗口,如下图:第二步:增加光缆割接工程在窗口的列表中点击右键,选择“增加光缆割接工程”,出现“光(电)缆割接”窗体,如下图:第三步:输入相关信息,完成割接工程的新增输入割接工程的名称,创建时间、割接原因,点击“确定。
”3.2 修改光缆割接工程第一步:启动割接工程管理窗口选择主菜单管线资源->光电缆割接管理,出现“光(电)缆割接工程管理”窗口,如下图:第二步:修改光缆割接工程查询出需要删除的项目,默认查询显示全部项目,在窗口的列表中选中项目后点击右键,选择“编辑工程属性”,出现“光(电)缆割接工程”窗体第三步:输入相关修改信息,完成割接工程的修改注意:1.光缆割接工程的修改,主要是对割接工程的名称、创建时间、割接原因进行修改。
2.光缆割接工程的修改,贯穿于整个割接工程,可随时修改。
3.3 删除光缆割接工程第一步:启动割接工程管理窗口选择主菜单管线资源->光电缆割接管理,出现“光(电)缆割接工程管理”窗口,如下图:第二步:删除光缆割接工程查询出需要删除的项目,默认查询显示全部项目,在窗口的列表中选中项目后点击右键,选择“删除光缆割接工程”,已创建的工程则被删除。
干线光缆割接施工组织方案

干线光缆割接施工组织方案--传输管线工程版单位:编制时间:编制人:1、割接施工范围及工作内容项目基本情况本方案涉及需要进行割接的光缆为原A站传输室B站传输室的接头盒01至接头盒02的两条6芯光缆,新敷设光缆的终端同样也在接头盒01和接头盒02;所以本次光缆割接内容只是在两端进行倒纤作业,将老光缆的业务倒入新敷设光缆的纤芯中,不影响正常通信业务及行业业务;施工作业内容1.对新敷设的12芯光缆提前做好终端并进行全程测试;2.网管接到准予倒纤的命令后通知施工负责人,施工负责人通知机房倒纤人员进行倒纤作业;3.倒纤完成后,通知网管进行确认;4.网管确认业务正常后通知施工负责人,施工负责人通知施工人员撤离; 主要工作量1对提前敷设好的新光缆进行全程测试做好台帐记录,对纤;2与传输线路管理单位现场再次确认倒纤的光缆及相关业务;3确认完毕后,现场施工负责人通知网管准备工作已完成;4网管接到割接命令后通知施工负责人,施工负责人通知施工人员进行倒纤作业;5倒纤作业完成后,通知网管进行业务确认;确认业务正常后;全体施工人员撤离;6割接作业完成后做好新旧光缆对应业务信息记录;新旧光缆色谱及接续对照表-干线传输光缆12、施工组织人员组织安排割接人员安排割接点第一小组:接头盒01①把原接头盒01的第一条6芯光缆中的1蓝、2橙、3绿、4棕纤A专线业务、3500.复用段、社区宽带、社区宽带依次倒接到新敷设的新12芯光缆中的1蓝、2橙、3绿、4棕纤,然后向网管确认业务不受影响,时间30分钟;②把原接头盒01的第二条6芯光缆中的1蓝、2橙、3绿、4棕、5灰纤传输SDH6229华为R中继、连B传输室、;;;;;;SDH622华为下层、;;;;;;SDH622华为下层、C专线业务倒接到新敷设的新12芯光缆中的7红、8黑、9淡、10紫、11粉纤;然后向网管确认业务不受影响,时间40分钟;第二小组:接头盒02①把原接头盒01的第一条6芯光缆中的1蓝、2橙、3绿、4棕纤A专线业务、3500.复用段、社区宽带、社区宽带依次倒接到新敷设的新12芯光缆中的1蓝、2橙、3绿、4棕纤,然后向网管确认业务不受影响,时间30分钟;②把原接头盒01的第二条6芯光缆中的1蓝、2橙、3绿、4棕、5灰纤传输SDH6229华为R中继、连B传输室、;;;;;;SDH622华为下层、;;;;;;SDH622华为下层、C专线业务倒接到新敷设的新12芯光缆中的7红、8黑、9淡、10紫、11粉纤;然后向网管确认业务不受影响,时间40分钟;注:割接依次进行第一芯倒接后,向网管确认业务不受影响后,方可进行第二芯割接,以此依次进行割接作业;第一小组与第二小组同时对同一芯进行割接,总共用时1个小时20分钟;3、施工准备施工仪器仪表准备1、主要工具仪器配备表施工材料准备每个小组热缩管2袋,酒精棉球,光纤擦拭纸巾等,新12芯接头盒;防护用品配备2、防护用品一览表施工现场准备1、割接前1天,通过OTDR测试新敷设光纤,保证其光电特性良好,做好测试结果备份;2、割接当天施工单位提前借好相应的机房钥匙;3、检查所有的工具仪器仪表,提前装箱;4、每个组配置车辆1辆,配置工程指挥车1辆;5、本次光缆割接现场安排和割接顺序:本次割接共有两条6芯光缆,分2组接续人员在接头盒01好接头盒02同时开始进行割接;割接顺序依次为,第一条6芯光缆的1蓝、2橙、3绿、4棕纤,然后是第二条6芯光缆的1蓝、2橙、3绿、4棕、5灰纤;4、实际开始施工1、施工当日,2个小组提前1小时到现场,到场后再次用OTDR测试新敷设光纤;2、负责确认光缆的人员必须在截缆点待命;3、机房与现场确认待割接光缆后,网管指挥中心下达割接命令后,通知现场施工负责人开始割接,现场施工人员开始依次按准备的顺序开始割接;4、依次熔接、依次向网管确认业务不受影响后,做好光纤收容和保护,封盒完成此条光缆割接;盘纤是必须小心谨慎,接续好的光纤小心理顺,避免缠绕损坏;5、机房测试人员与现场配合监控整个割接过程并保证割接质量;各机房测试组注意监测,及时与现场人员联系,两边机房人员要边接续边对纤,发现接错纤芯的时候要通知各续接组及时改正;6、割接完成后,指挥室和监控网管中心人员联系确认系统恢复情况,得到监控网管中心许可后方可结束割接作业;5、割接施工保障措施由于本次割接采用中断业务割接,为避免整个过程中出现意外,参加割接的全体人员要服从指挥,遵守纪律次序,注意安全,并做好相应工作:(1)出发前要带齐专用开剥工具、接头材料、帐篷、照明用具,检查割接器材、工具;(2)要求参加割接人员必须提前2个小时到达现场;现场施工负责人员要求施工人员做好接续准备工作和现场保护措施;机房人员到机房后要做好相关记录,对纤,标识工作;(3)等待割接时间到,由指挥监控中心确认可以割接后,机房测试人员开始核对纤芯;并确保割接纤芯正确后通知总指挥开始割接,并注意实时监测;(4)本次割接需要现场人员和机房人员保持联系,准确找出在用纤芯;在整个过程中,注意保持通讯畅通,爱护好仪器;(5)割接人员注意收集资料,割接完毕要将光缆维护图、路由图资料及时上报进行修改;(6)严格在割接点内进行施工,不得超范围、超计划施工;施工时确保工程质量,待割接完毕后,联系设备管理单位做进行实验;各项试验指标达到相关技术规程后,方可申请开通;(7)割接完成后经双方确认填写割接现场确认表和割接机房确认表;6、应急预案为预防和控制在施工过程中对营业线安全造成危害,以待发生事故时能有效地应急控制,最大限度的减小对营业线的影响,制定本预案;应急组织机构;;;;;;安全应急领导小组组长:组员:办公地点:;;;;;;站应急小组人员分工1组长:现场应急救援总负责2副组长:协助组长负责具体救援工作①副书记:负责事故现场通讯联络和对外联系工作,配合组织设备管理单位专业抢修工作;②生产副经理:负责施工现场机具、物资、设备、人员的组织调配工作和事故自救工作;负责事故现场保护和伤亡人员的紧急处置工作;③总工程师:负责现场技术指导;3组员①安质部:协助组长做好事故报警、情况通报及事故处置工作;②工程部:负责现场技术调查、技术处理、制定方案和防范措施;③物资部、调度:负责现场工程抢险、抢修所需救援物资、设备的储备调用工作;④办公室:负责抢险后勤保障,负责伤员抢救、转院、亲属的安顿以及生活必需品的供应工作;负责救援车辆的指挥和分派工作;⑤作业队:负责现场的抢修工作;应急联系发生安全事故后,现场施工人员应立即拨打应急电话:表应急联系电话表施工单位应急联系电话表应急常用电话表应急救援材料、机械及人员表应急响应材料及机械设备表应急响应1.根据此次光缆割接可能出现的突发事件,特制订此应急预案;1当施工过程中发现异常或影响业务时,现场作业人员立即汇报现场施工负责人;2施工负责人应立即下命令恢复原来状态,并立即向通信段调度报告,现场停止一切施工;3现场施工负责人向应急小组组长汇报,启动应急预案;4应急小组组长立即调配施工力量抵达现场进行支援;5当通信段人员到场后,配合查找原因及时克服,在通信段人员的指导下再进行光缆处理;6光缆处理完成后,由通信段人员向网管进行确认;7抢修完成得到通信段人员通知后方能离开施工现场;8现场事故处理完成后,立即按有关规定进行事故分析,并制定整改措施;在整改措施不落实的情况下,禁止施工;2.预案启动的原则和要求:1出现影响业务正常使用的异常情况;2发生影响业务正常运用、业务不能正常恢复等异常情况,启动上述预案; 主要应急预案损坏行业设备发生损坏信号、通信等行业设备,影响营运光缆段正常运行及行业安全时,应立即通知相关设备管理单位和施工地点两端车站,报告故障情况,请求组织救援;同时,应立即向本施工单位负责人报告,请求组织配合救援的人员、机具、材料赶赴现场,救援工作应在设备管理单位领导下组织进行;触电事故严格执行用电管理制度,实行“一机、一箱、一闸、一漏”,配电箱应坚固、完整、严密,危险部位悬挂警示标志,配电箱要有接地装置;按规定配备使用安全防护用品、工具;项目部应对作业人员进行用电安全教育,经常性地对施工现场临时用电进行检查;应急计划:项目部事故应急救援领导小组成员手机必须确保24小时开机;第一现场人员负责事故紧急处理降低事故后果,一旦发生触电事故,首先设法断开电源,断电前不能直接接触触电人,应通过绝缘物体将触电人与带电部分分离,并及时上报项目部事故应急救援领导小组,由应急救援领导小组负责人和现场施工负责人共同指挥展开紧急抢救,第一时间内运送伤者到就近医院进行救治;同时停止一切作业,根据现场情况采取临时措施,防止事故后果扩大;人身伤害1同组作业人员大声呼救,求得相关方人员帮助;2对救出的伤者,检查是否有意识,如没有意识,进一步检查是否有呼吸及心跳,否则,立即实施心、肺复苏;3如伤者伤口流血,应给其立即按压伤口止血,用现场医疗物品包扎;如出现骨折,应进行骨折固定,万万不可随意拉抱或翻身,以防断骨割断神经造成无法挽回的后果;5如出现触电事故,救护组对触电人员进行检查,如触电人员已停止呼吸或心跳,立即对其实施心、肺复苏,直至触电人员苏醒;6及时与应急领导小组和外部联系,求得120急救中心援助;7用临时担架将伤者抬到急救车辆能到达的路口,及时送伤者就医抢救治疗;安全防火1发现火灾后立即由切断火灾现场电源,并且启动安全防火应急预案,应急领导组成员各就各位,各责任部门和义务消防队在领导组的统一指挥下立即进入工作状态;2由通讯联络组立刻拨打“119”火警电话,迅速准确地向当地消防部门报警,并清理通道、查清防火栓和水源位置;为消防灭火做好准备;3作业队义务消防队员紧急集合,用配备的干粉灭火器、消防器材进行灭火,若火势较大,则应在专业消防队未到之前遏止火势蔓延或把火扑灭在初起阶段;4由疏散引导组引导、疏散火灾现场人员,抢救组立刻对伤员做紧急救治;5由保卫组负责组织人员进行现场保护和灭火、抢救和保护国有财产等应急措施;6巡逻队员坚守工作岗位,防止国有财产丢失;7由防火应急领导组向上级和有关部门报告火灾情况,并协助查清火灾原因;通信中断在倒纤过程中碰断其他纤芯导致通信中断,危害性车安全时,现场防护员必须立即通知相关设备管理单位,具体做法:1现场防护员立即通知现场停止施工;2现场防护员立即与设备管理单位联系,汇报事故发生地点、事故原因及现场目前情况;3现场防护人员按相关规定设置防护措施,并设专人在原地监视;4设备管理单位现场确认制定紧急方案后,立即组织人员、机具、材料,配合设备管理单位尽快抢修完成,最大限度减少对营业线的干扰;。
通信光缆接续工艺工法

通信光缆接续施工工艺工法1前言1.1工艺工法概况在铁路通信工程中,光缆接续是长途通信线路工程中的关键工序。
其接续效果主要取决于接续人员的工艺和熔接机本身的质量状况及接续周边环境。
其主要工序为:准备工具、切除端头、开剥光缆、光缆接续及留盘封盒等。
1.2工艺原理通过施工准备、开剥电缆、光缆接续、封装接头盒等施工工序完成光缆接续施工。
2工艺工法特点工序明了、操作简便,通俗易懂,操作人员易于掌握。
3适用范围适用于铁路通信工程施工中,长途通信光缆接续及成端作业,也适用网通、联通、地铁及高速公路机电项目施工中的光缆接续及成端。
4主要引用标准4.1《铁路通信工程施工规范》(TB10205);4.2《铁路光缆通信同步数字系列(SDH)工程施工规范》(TB10219);4.3《铁路运输通信工程施工质量验收标准》(TB 10418—2003)。
5施工方法5.1挖好接头坑,准备好工具,端头切除等做好施工准备工作。
5.2开剥光缆,切割骨架,连接加强件等进行光缆开剥。
5.3安置工具,开剥光纤涂覆层,对光纤切割、接续、测试,安装加强管等进行光缆接续。
5.4光纤留盘,接头盒密封和组装,完成接头盒封装。
6工艺流程及操作要点6.1通信光缆接续流程图通信光缆接续流程如图1所示:图1 通信光缆接续顺序图6.2施工准备根据光缆程式挖好接头坑,放好工具,检点工具材料。
6.3光纤被覆层开剥6.3.1用酒精纱布擦拭清除光纤表面灰尘和油污。
6.3.2在光纤上串一个光纤接头加强管,并移至盘留板出口附近。
6.3.3用开剥钳剥除光纤被覆层,开剥长度按切剥刀说明书要求。
6.3.4用酒精纱布轻轻擦拭剥掉被覆层的位置。
6.4光纤的切割和接续6.4.1按照光纤切割刀使用说明书中切割刀使用方法对接续点光纤进行切割。
6.4.2切好的光纤端平放入熔接机V 型槽,沿V型槽小心放下磁性压板。
6.4.3观察两根光纤端面的质量及检查两根光纤是否处于两电极之间,如发现光纤端面有缺陷要重新切割。
二干光缆割接流程word资料7页

1.目的:
为了规范二干光缆的割接,根据省公司的相关光缆割接细则制定本流程。
2.范围:
适用于在阳江境内的二干光缆割接。
3.职责与分工:
阳江网维中心传输室负责按省公司的安排割接光缆。
4.名词解释:
无。
5.流程内容:
二干光缆割接流程图
6.相关制度/流程/部门:
7.相关记录:
二级干线光缆线路割接记录1
(以下内容在申请阶段填写)
二级干线光缆线路割接记录2 (以下内容在准备阶段填写)
二级干线光缆线路割接记录3 (以下内容在割接开始前填写)
二级干线光缆线路割接记录4 (以下内容在割接开始前填写)
二级干线光缆线路割接记录5 (以下内容在割接期间填写)
二级干线光缆线路割接记录6 (以下内容在割接完成后填写)。
光缆割接流程实用版

三、割接完成阶段
1、割接完成后,盘好纤芯,监理人员电话知会与网管、监控核对站点完成割接后现网运行是否正常(报批复号),如现网运行正常方可装好和固定接头盒以及盘好光缆后,再次致电与网管确认现网运行情况,如正常方可清理现场后撤场,如现网管系统存在告警,应查找原因,如果告警是该次割接站点导致并若有大量告警,必须要求施工单位处理,若不能处理则恢复割接前状态,直至现网运行正常(即无告警)方可撤场。
2、割接方案为新开环站点,必须先跟施工单位核实汇聚环纤芯是否跳通(如电力割接站点,涉及新开环站点,需跟设备施工单位核实),核实跳通后,方可安排割接,否则不安排该点割接(针对部分站点方案是旧环加点,有可能旧环站点未割接以及开通,务必在核对割接情况时,与网管人员核实,避免到现场实施割接弯纤时未出现告警后,网维不让割接实施)

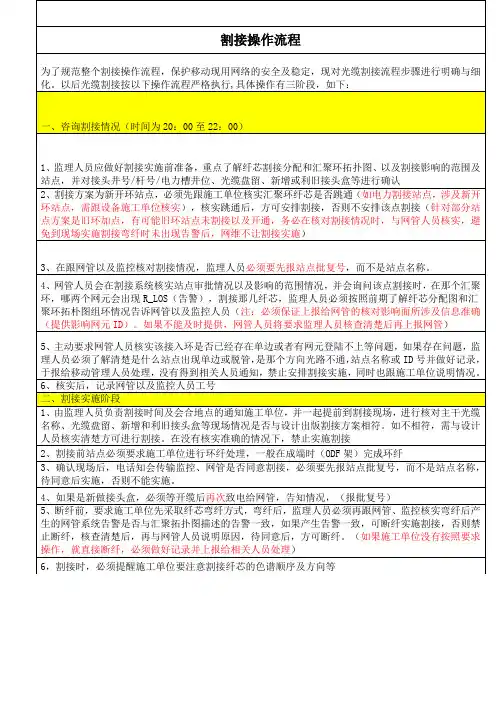

割接操作流程
为了规范整个割接操作流程,保护移动现用网络的安全及稳定,现对光缆割接流程步骤进行明确与细化。以后光缆割接按以下操作流程严格执行,具体操作有三阶段,如下:
一、咨询割接情况(时间为20:00至22:00)
1、监理人员应做好割接实施前准备,重点了解纤芯割接分配和汇聚环拓扑图、以及割接影响的范围及站点,并对接头井号/杆号/电力槽井位、光缆盘留、新增或利旧接头盒等进行确认
2、记录网管以及监控人员工号
3、割接完成后务必发通报短信出来,格式为“你好,我是***,*认告警恢复”,一个站点必须发一条短信,而不是几个站点同时发,短信发给***。。
注:请监理人员必须按照操作流程实行,否则网管人员将会在《割接记录》上进行备注,次日将上报给工程管理中心传输室后,由其进行通报。
5、主动要求网管人员核实该接入环是否已经存在单边或者有网元登陆不上等问题,如果存在问题,监理人员必须了解清楚是什么站点出现单边或脱管,是那个方向光路不通,站点名称或ID号并做好记录,于报给移动管理人员处理,没有得到相关人员通知,禁止安排割接实施,同时也跟施工单位说明情况。
传输线路割接流程图

(三)迁改割接
1、光缆线路需割接迁改时应提前15天上报移动公司并填写割接方案。
光缆割接采用光缆线路不断业务割接法进行割接,割接完成后填写割接完成表。
2、所有抢修员均熟练、掌握带业务割接时的“纵向开剥”技能。
光缆线路不断业务割接工作流程(采用纵剥技术)
注:1、割接前准备工作包括光缆的布放、新介入光缆的检测、新介入光缆的开剥与固定、原光缆备用光纤的测试与存盘等。
2、纵剖过程中,如不慎将在用束管剖断,应根据实际情况判断。
如大部分束管和光纤仍保持畅通,可及时联系主用EM,提前倒纤,继续实行不断业务割接;如大部分束管和光纤都被剖断,可联系主用EM,将此次光缆割接改为断缆方式割接。
3、整个割接过程中,光缆两端机房均需进行实时监测。
4、光缆备用束管割接前,两端机房与现场必须核对纤序与纤号,以免误割主用纤芯。
附:抢修(割接)现场安排表
抢修(割接)报告
抢修(割接)现场安排表
单位:
注:1、抢修时现场总指挥携带文件夹,填写本表一式四份(总指挥1份、甲方人员1份、起/末点带队各1份)。
2、到达现场后,先填单后安排部署任务。
抢修(割接)报告
技术负责人(签字):项目主管(签字):
年月日(盖章)
备注:此报告务必于事发后1工日内传真公司项目管理部,项目管理部于五5工日内进行原因调查。
公司根据调查结果按公司有关规定对责任人、主管进行处罚。
干线光缆割接操作规范性手册

场
操
作
(三)光纤测试
(四)接头盒封装
LOGO
二、现场操作
1.实时监测
(三)光纤测试
2.在用纤芯测试 3.空闲纤芯存盘并分析
LOGO
二、现场操作
1.实时监测
测试人员在机房监测空闲纤芯熔接情况,双向平均损耗大于0.08dB立 即电话通知现场操作人员打断重接,同时记录相关数据。
LOGO
二、现场操作
2.在用纤芯测试 如在用系统衰耗增大,需在网管统一调配下对在用纤芯进行测试。
二、现场操作
清洁长度为3.5米,次数不少于3次
LOGO
(4)套密封圈
二、现场操作
正面
正面
正面朝外侧
LOGO
二、现场操作
(5)测量开剥光缆长度
1
3
2
测量需开剥的光缆长度(180cm),均匀分为三段并做记号
LOGO
(6)开剥光缆外护层
二、现场操作
必须使用带旋钮调节功能的美工刀
1
横向剖刀
2
美工刀
LOGO
LOGO
一 、 割接前期准备
(二)仪器仪表及工器具准备
接续台不小于长70公分、 宽70公分、高60公分
1
帐篷三面遮挡,做到防风防雨,保障割 接顺利实施。
2
LOGO
一 、 割接前期准备
(二)仪器仪表及工器具准备
OTDR 尾纤
红光源
光源 光功率计
光
纤
识
别
器
1
测试仪表
部分仪器仪表图例
2
光 纤 切 割 刀
LOGO
1.量纤
二、现场操作
建议短的一侧90公分, 长的一侧140公分
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.目的:
为了规范二干光缆的割接,根据省公司的相关光缆割接细则制定本流程。
2.范围:
适用于在阳江境内的二干光缆割接。
3.职责与分工:
阳江网维中心传输室负责按省公司的安排割接光缆。
4.名词解释:
无。
5.流程内容:
二干光缆割接流程图
二级干线光缆线路割接流程
申请流程
准备流程
实施流程
6.相关制度/流程/部门:
7.相关记录:
二级干线光缆线路割接记录1
(以下内容在申请阶段填写)
二级干线光缆线路割接记录2 (以下内容在准备阶段填写)
二级干线光缆线路割接记录3 (以下内容在割接开始前填写)
二级干线光缆线路割接记录4 (以下内容在割接开始前填写)
二级干线光缆线路割接记录5 (以下内容在割接期间填写)
二级干线光缆线路割接记录6
(以下内容在割接完成后填写)
未经允许,不得擅自复印和修改11页。
