小型农田水利工程施工组织设计
农田灌溉施工组织设计

重庆市灌溉实验中心站(大足)工程施工组织设计编制单位:重庆市大足区鑫发建设集团有限公司编制时间:2017年3月22日第一章编制说明一、编制依据1)、根据本工程施工承包合同2)、根据水利水电工程相关工程施工规范及技术标准3)、依据我国现行水利工程有关质量评定标准4)、依据水利水电工程施工组织设计指南5)、依据工程建设标准强制性条文有关规定6)、根据本公司设备及人员状况和施工经验7)、依据招标文件二、编制原则1)、按合同工期要求,抓住关键、控制重点,全面合理安排施工人员,机械设备及施工进度计划,搞好工序衔接达到均衡生产,在保证质量、安全生产的前提下缩短工期,按时完成。
2)、科学合理的配置资源,充分利用施工单位现有的机械设备,施工中做到机械化作业和标准化作业。
3)、强化质量管理,加强工序监控,做到事前预防,争创优良工程。
三、编制执行的有关施工技术规范1. SL52-93《水利水电工程施工测量规范》2. SD207-82《水工砼施工规范》3. SDJ2450-88《水利水电基本建设单元工程质量等级评定标准(一)》4. SDJ338-89《水利水电工程施工组织设计规范》5. GBJ202-83《地质与基础工程施工及验收规范》6. SD128-87《土工试验规程》7. GB50290-98《土工合成材料应用技术规范》8. SL207-98《节水灌溉技术规范》9. SL236-1999《滴灌与微灌工程技术管理规程》第二章工程概况第一节工程概况试验站位于三驱镇大桥村,南部与西部邻近窟窿河,除北边监测试验中心、径流场地势稍高外,其余用地平坦。
试验站周围用高2.3m 的砖砌铁栅栏围墙与外界隔开,在试区正南位置设置大门,进入大门后即为南北走向的主干道。
主要建设内容有:实验中心大楼、径流场、晒场、旱作物试区、旱作测坑、测筒、中试区、清灌试区、微喷灌试区、气象观测场、水稻标准试区、水稻测坑区、日光温室、草莓种植基地、设备安装等。
水利水电工程施工组织设计

2009年度中央小型农田水利工程建设项目台山市坪迳灌区改造工程施工组织方案深圳市东深工程有限公司二○一○年十二月二十三日第一章工程概况一﹑工程概况本工程位于台山市大江镇,主要由南干渠、北干渠、岐岭灌区支渠、沙埔灌区支渠、里坳灌区支渠、陈边灌区支渠、大塘灌区支渠组成,渠道总长35.6km,其中干渠总长16.2km,5条支渠总长19.4km,渠系建筑物59座,主要类型包括水闸、水坡、涵管等。
本次改造主要对南干渠、北干渠进行改造,包括衬砌渠道9km,更新和新建拦水坡6座,新建取水口进水闸6个,更新和新建分水闸13个,浆砌石护坡400m,清淤渠道1000m,新建消力池100m等。
第二章总平面布置一施工总平面布置图说明根据本标的地形、地质条件及现场实际条件,进行本标施工场地的总平面布置。
在具体布置中,利用现有的施工场地条件,合理布局,统筹安排,确保各施工时段内的施工均能正常有序进行。
同时尽量少占耕地,对施工区及周围环境进行有效的保护。
二场内交通1、本标段对外交通方便,直接通过公路进入现场工地。
2、场内施工道路:场内施工道路沿用原有机耕路。
三水电、通讯系统施工用水使用该工地附近河道中的水,生活用水从附近接自来水管至生活区。
现场施工使用发柴油电机发电,生活区用电接该地农用线路。
用电区设置简易配电柜,并根据安全用电要求,各配电柜都安装漏电保护器,并做到一机一闸一保护。
项目经理部安装1台台式计算机,及一台传真机,另配备若干台对讲机,便于场内施工管理和指挥调度。
第三章施工进度计划一编制说明(一).编制依据1. 按照合同要求,进场日期为2010年12月22日,工程完工日期为2010年4月21日。
2. 工程设计图纸,各项目工程量、施工技术要求、设计说明、施工规范。
3. 现场施工条件。
4. 主要施工机械的生产效率和工作范围。
5. 本公司现有施工机械设备和可供设备的数量、工作人员情况.6. 施工人员现有工作时间,每月有效施工日考虑26天,每天正常工作时间8小时。
【农田水利施组】农业综合开发高标准农田水利工程施工组织设计

第一章编制依据为了如期完成本工程的施工任务,实现我们制定的施工控制目标,特编制本实施性施工组织设计,以指导和约束施工,确保我方施工总体目标的实现。

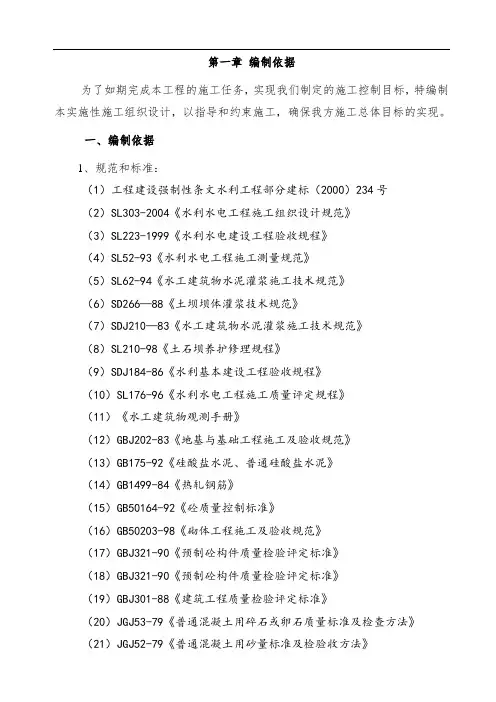

一、编制依据1、规范和标准:(1)工程建设强制性条文水利工程部分建标(2000)234号(2)SL303-2004《水利水电工程施工组织设计规范》(3)SL223-1999《水利水电建设工程验收规程》(4)SL52-93《水利水电工程施工测量规范》(5)SL62-94《水工建筑物水泥灌浆施工技术规范》(6)SD266—88《土坝坝体灌浆技术规范》(7)SDJ210—83《水工建筑物水泥灌浆施工技术规范》(8)SL210-98《土石坝养护修理规程》(9)SDJ184-86《水利基本建设工程验收规程》(10)SL176-96《水利水电工程施工质量评定规程》(11)《水工建筑物观测手册》(12)GBJ202-83《地基与基础工程施工及验收规范》(13)GB175-92《硅酸盐水泥、普通硅酸盐水泥》(14)GB1499-84《热轧钢筋》(15)GB50164-92《砼质量控制标准》(16)GB50203-98《砌体工程施工及验收规范》(17)GBJ321-90《预制砼构件质量检验评定标准》(18)GBJ321-90《预制砼构件质量检验评定标准》(19)GBJ301-88《建筑工程质量检验评定标准》(20)JGJ53-79《普通混凝土用碎石或卵石质量标准及检查方法》(21)JGJ52-79《普通混凝土用砂量标准及检验收方法》(22)JGJ55-81《普通混凝土配合比设计技术规定》(23)JGJ63-89《砼拌和用水标准》(24)JGJ18-96《钢筋焊接及验收规范》(25)《建设项目环境保护设计规定》[国家计委、国务院环境保护委员会令(87国环字第002号)](26)其它有关国家、部(省)颁标准、规范、规程2、业主提供的文件A、“XX县XX年农业综合开发高标准农田建设示范工程”工程图纸;B、“XX县XX年农业综合开发高标准农田建设示范工程”招标文件。
小型农田水利专项工程建设项目实施计划方案

小型农田水利专项工程建设项目实施方案目录综合说明 (1)(一)项目建设概要 (6)(二)年度工程建设内容及实施计划 (11)(三)主要单项工程设计 (14)1. 工程建设内容 (14)2.设计依据 (15)3. 渠道配套与改造设计 (16)4. 小型水源工程设计 (24)(四)施工组织设计 (27)(五)工程投资、资金筹措及管理 (31)(六)效益分析 (37)(七)项目建设组织与实施 (45)(八)工程运行管理 (47)附件:设计概算书综合说明按照财政部、水利部《中央财政小型农田水利设施建设和国家水土保持重点建设工程补助专项资金管理办法》(财农〔2009〕335号)、**省人民政府办公厅《关于以民办公助方式推进财政支农项目建设的意见》(*办发〔2010〕53号)和《2010年中央财政小型农田水利设施建设补助专项工程建设资金项目立项指南》的要求,以及《**县农田水利综合规划》,尊重群众意愿,注重实际效果,强化工程配套,延伸设施功能,提高综合利用水平,充分调动农民群众的积极性,引导社会力量参与农田水利建设,坚持以科学发展观为指导,突出水利的基础产业地位,确保粮食生产安全,突出重点,坚持山、水、田、林、路综合治理与大、中、小、微与渠系配套建设相结合的原则,全面推行“民办公助、先建后补”机制,以统一规划、尊重民意为前提,以财政补助为引导,以农民、农民用水合作组织或村组集体等为载体,变政府主导为政府引导,变农民被动建为农民自主建,努力调动农民群众的积极性,以渠道配套建设为主,高台地辅以小型水源工程建设,通过项目建设,项目区内基本形成较为完善的灌排工程体系,基本实现“旱能灌、涝能排”,达到农业生产条件明显改善、农业综合生产能力明显提高、抗御自然灾害能力明显增强。
该项目由**县水利水电勘测设计队负责整个项目的规划设计等工作。
设计队具有丙级资质,从事水利水电设计工作有二十余年的经验。
建设目标和任务:**县2010年度中央财政小型农田水利专项建设的总体目标是:项目区内基本完成主要小型农田水利工程配套改造,基本形成较为完善的工程灌排工程体系,基本实现“旱能灌、涝能排”,达到农业生产条件明显改善,农业综合生产能力明显提高,抗御自然灾害能力明显增强,基本实现旱涝保收。
最新版农田水利工程灌溉泵站管网工程施工组织设计方案

农田水利工程灌溉泵站管网工程施工组织设计方案第一章编制依据本施工组织设计编制依据如下:一、《**新区万顷良田大路一期农田水利工程施工设计图(庄基中心河南)》(河海大学设计研究院有限公司)二、《农田低压管道输水灌溉工程技术规范》GB/T 20203-2006三、《低压输水灌溉用应聚氯乙烯(PVC-U)管材》(GB/T 13664-2006)四、《市政工程施工技术规范》五、《给水排水管道工程施工及验收规范》(GB50268-2008)六、国家、行业及地方有关政策、法律、法令、法规九、**市和新区有关政策、法律、法规第二章工程概况一、工程简介分部工程名称:**新区万顷良田大路一期农田水利工程庄基中心河南1#、2#灌溉泵站管网工程建设地点:庄基中心河流南建设单位:**新区新农公司设计单位:河海大学设计研究院有限公司质量标准:合格工期要求:2014年4月20日至2014年5月20日,一个月。
二、工程施工条件本分部工程位于姚桥庄基中心河流南,负责该地块的灌溉任务,灌溉面积约800亩。
目前施工的田块的土方基本平整,种植的小麦已经长势良好,施工时需要尽量缩小作业面,减小农作物损坏。
由于临近长江,施工场地地下水水位较高(一般开挖1.5m后及出现地下水)。
第三章施工总体部署一、项目组织机构建立以项目经理为首的项目经理部,承担整个项目施工全过程的质量、进度、安全、文明施工等的组织协调和管理工作。
项目组织机构框架如下二、施工总体部署1、施工区和施工阶段划分(1)施工区划分本工程总体按照两个管网分两个施工段进行流水作业。
做到既不处处开花,又不造成劳动力与机械设备的浪费。
(2)施工阶段划分根据本工程特点,将本工程分成以下六个施工阶段。
第一阶段:施工准备。
重点完成人、材、物进场,进行施工平面布置,充分做好开工前的各项准备工作,确保开工日期。
第二阶段:沟槽开挖。
开挖采用机械明挖,人工配合,重点是沟槽开挖截面尺寸和标高控制。
第三阶段:管道铺设及管件制作安装。
最新最全坡改梯农田水利田间道路工程施工组织设计

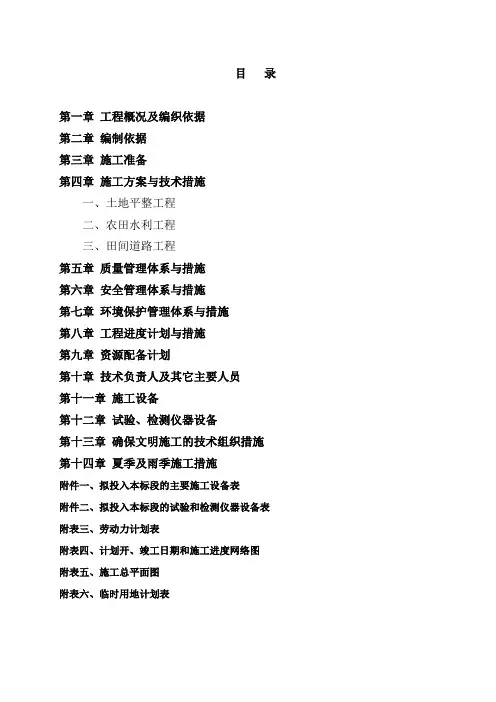

目录第一章工程概况及编织依据第二章编制依据第三章施工准备第四章施工方案与技术措施一、土地平整工程二、农田水利工程三、田间道路工程第五章质量管理体系与措施第六章安全管理体系与措施第七章环境保护管理体系与措施第八章工程进度计划与措施第九章资源配备计划第十章技术负责人及其它主要人员第十一章施工设备第十二章试验、检测仪器设备第十三章确保文明施工的技术组织措施第十四章夏季及雨季施工措施附件一、拟投入本标段的主要施工设备表附件二、拟投入本标段的试验和检测仪器设备表附表三、劳动力计划表附表四、计划开、竣工日期和施工进度网络图附表五、施工总平面图附表六、临时用地计划表第一章工程概况及编织依据该工程为土地平整坡改梯农田水利及田间道路工程,建设地点位本项目建设地点;计划工期为210日历天,质量要求达到国家施工验收规范一次性合格标准。
主要施工内容:1、土地平整工程2、农田水利工程3、田间道路工程其他工程量详见工程量清单。
二、实施目标1、质量目标:严格按国家施工质量验收规范要求施工,确保本工程质量达到合格工程。
2、工期目标:根据甲方要求,本工程总工期为210日历天。
我公司郑重承诺:在无重大图纸修改的情况下决不延误工期。
3、安全生产目标:制定和完善安全管理责任制度,提高施工人员的安全意识,采取有效的安全防范措施,争创“安全优质工程”,将死亡和重伤事故率控制在“0”,轻伤事故率控制在0.1%以下。
4、文明施工目标:坚决贯彻执行建筑行政主管部门的有关安全规定,按文明施工规则组织管理,并与其他单位积极配合,力争达到“文明施工现场”。
5、环保卫生目标:不污染环境,不排放未经处理的污水。
第二章编制依据一、编制依据1、本工程的招标文件和施工图纸。
2、《省坡改梯工程建设技术规程》。
3、《土地开发整理项目设计规范》;4、《水土保持综合治理技术规范》)5、《灌溉与排水工程规范》6、《建筑地基基础规范》7、《渠道防渗工程规范》8、《公路路基设计规范》9、《公路水泥混凝土路面设计规范》10、《公路工程技术标准》11、《省乡村机耕道通用技术条件》其它与土地整理相关规定和规范。
课程农田水利设计方案模板
一、项目背景随着我国农业现代化进程的不断推进,农田水利设施的建设已成为提高农业生产效率、保障粮食安全的重要手段。
为培养具备农田水利设计能力的专业人才,特制定本课程农田水利设计方案模板。
二、设计原则1. 科学性:遵循水利工程设计的基本原理,确保设计方案合理、可行。
2. 经济性:在保证工程质量和效益的前提下,尽量降低工程造价。
3. 可持续性:考虑农田水利设施的长远发展,实现资源的合理利用。
4. 系统性:将农田水利设施作为一个整体,统筹考虑各部分之间的协调与配合。
三、设计内容1. 工程概况(1)项目名称:[项目名称](2)建设地点:[建设地点](3)建设规模:[建设规模](4)建设工期:[建设工期]2. 设计依据(1)国家相关法律法规和政策(2)水利工程设计规范(3)地方水利建设标准3. 设计方案(1)水源工程水源工程主要包括水库、塘坝、井泉等。
设计时,应充分考虑水源的可靠性、充足性和水质要求。
(2)灌溉工程灌溉工程包括灌溉渠系、田间灌水系统等。
设计时应遵循以下原则:①灌水均匀,减少浪费;②适应地形地貌,便于田间管理;③充分利用水资源,提高灌溉效率。
(3)排水工程排水工程包括排水渠系、田间排水系统等。
设计时应遵循以下原则:①排水通畅,防止内涝;②适应地形地貌,便于田间管理;③充分利用水资源,减少排水损失。
(4)水土保持工程水土保持工程包括坡面防护、梯田、截流沟等。
设计时应遵循以下原则:①减缓水土流失,保护生态环境;②适应地形地貌,便于田间管理;③提高土地利用率。
4. 施工组织设计(1)施工方案:根据工程特点和施工条件,制定合理的施工方案。
(2)施工进度:明确施工各阶段的起止时间,确保工程按时完成。
(3)施工质量:加强施工过程中的质量控制,确保工程质量符合要求。
(4)安全生产:严格执行安全生产制度,确保施工安全。
四、效益分析1. 经济效益:提高农业生产效率,增加农民收入。
2. 社会效益:保障粮食安全,促进农业可持续发展。
小型农田水利工程技术标
小型农田水利工程技术标【正文】一、总则1.1 目的与依据本文档旨在规范小型农田水利工程技术标准,确保工程安全、质量和效益。
依据《中华人民共和国水利法》、《农田水利工程施工及验收规范》等法律法规进行编制。
1.2 适用范围本文档适用于小型农田水利工程施工过程中的设计、施工、监理和验收等环节。
二、术语和定义2.1 小型农田水利工程指用于农田排灌、灌溉供水、水资源调控等农田水利工程,包括渠道、沟渠、水闸、水泵站、水塘等。
2.2 设计指小型农田水利工程技术方案的编制,包括工程水文计算、结构设计等。
2.3 施工指按照设计方案进行工程建设的实际操作过程。
2.4 监理指对小型农田水利工程施工过程进行监督和管理。
2.5 验收指小型农田水利工程竣工后,由相关部门对工程进行检查、测试、评价的过程。
三、设计要求3.1 工程勘察3.1.1 水文地质勘察3.1.2 土质勘察3.1.3 水资源评价3.1.4 工程规模确定3.2 工程设计3.2.1 渠道设计3.2.2 水闸设计3.2.3 水泵站设计3.2.4 水塘设计3.3 施工图设计3.3.1 渠道施工图设计3.3.2 水闸施工图设计3.3.3 水泵站施工图设计3.3.4 水塘施工图设计四、施工要求4.1 渠道施工4.1.1 渠道开挖4.1.2 渠道埋设4.1.3 渠道衬砌4.2 水闸施工4.2.1 水闸桩基施工4.2.2 水闸建筑物施工4.2.3 水闸门体制作与安装4.3 水泵站施工4.3.1 水泵站房屋施工4.3.2 水泵安装与调试4.4 水塘施工4.4.1 水塘挖掘与边坡处理4.4.2 水塘防渗处理五、监理要求5.1 施工前的监理工作5.1.1 技术文件审核5.1.2 施工组织设计的审核5.2 施工过程的监理工作5.2.1 监督施工进度5.2.2 监督施工质量5.3 施工结束的监理工作5.3.1 竣工图资料的审核5.3.2 工程竣工验收的监理六、验收标准6.1 渠道验收标准6.2 水闸验收标准6.3 水泵站验收标准6.4 水塘验收标准【附件】1、相关图纸2、工程报告3、施工合同4、监理合同5、其他相关文件【法律名词及注释】1、水利法:中华人民共和国水利法,是为了保护水资源,推进水利建设,维护水利秩序,保障人民群众利益而制定的法律。
水利项目施工组织设计28483
目录1 编制依据及原则1。
1 编制依据1.2 编制原则1。
3 编写范围、重难点工程2 工程概况2。
1 工程位置2.2 工程基本情况2。
3 对外交通及水电物资供应情况2.4 主要的工程量2。
5 工程特点3 施工准备工作3.1 技术准备3.2 材料机具准备3.3 生产准备3.4 施工现场的准备4 施工总平面布置4。
1 施工总平面布置原则4.2 施工总平面具体布置5 工程质量、进度、安全生产、文明施工目标5。
1 工期目标5.2 质量目标5.3 安全目标5。
4 文明施工目标5。
5 环境保护目标6 施工组织机构设置及其职责6.1 项目组织机构设置6.2 施工队伍的组建6。
3 项目部组成人员的职责7 主要工程施工方法及控制措施7.1 施工工作面及重点工程工序7.2 机井工程施工方案7.3 机井工程施工具体操作7.4 管道工程施工准备工作7。
5 管道工程施工具体方法7。
6 变压器安装工程7。
7 砌砖工程施工方案7.8 砌石工程施工方案7。
9 机电设备安装工程施工方案7.10 砼及钢筋砼工程施工方案8 雨天施工措施8。
1 雨天施工注意的事项8.2 雨天施工采取的有效措施8。
3 受雨影响工程工期的补偿措施9 施工进度计划及工期保证措施9.1 施工进度计划9。
2 工程进度控制9。
3 工期保证措施9。
4 影响工期因素预防与补救措施10 工程质量保证体系及保证措施10。
1 质量方针及质量目标10。
2 保证工程质量的组织措施10。
3 保证施工工艺质量的主要技术措施10.4 质量管理体系各自职责10.5 落实质量管理制度10.6 把好各种质量关10。
7 正确处理矛盾冲突,确保工程建设质量10.8 质量记录及文件资料的控制措施11 安全生产保证体系及措施11.1 安全方针11.2 安全生产目标11。
3 安全保证体系11。
4 安全生产管理措施11.5 安全生产技术措施11。
6 安全保证制度12 文明施工及环境保护措施12.1 文明施工12。
农田水利工程施工设计说明
农田水利工程施工设计说明一、项目背景农田水利工程是农田灌溉、排水、输水、蓄水等水利设施工程的统称。
农田水利工程在农田规模化、现代化发展中起着至关重要的作用。
通过科学合理的工程设计与施工,可以有效改善农田水利条件,提高农田产量,保障农田水资源的合理利用,促进农业生产的可持续发展。
二、项目概况本项目位于XX市XX区XX镇,总面积约XXX亩。
主要工程包括灌溉渠道、水坝堰、水泵站等。
灌溉渠道总长约XXX公里,水坝堰总面积约XXX平方米,水泵站总装机容量约XXX千瓦。
本项目的施工设计依据《水利工程施工技术规范》等相关规范标准进行。
三、工程设计内容1. 灌溉渠道设计根据工程实际情况,设计采用开挖自然渠道和新建混凝土渠道相结合的方式。
根据灌溉需求和地形地貌,设计渠道总长、渠底宽度、渠壁坡度等参数,保证水流畅通稳定,以满足农田灌溉需求。
2. 水坝堰设计设计根据工程需要,选址定型,考虑综合效益、安全性和可操作性等因素,确定水坝堰的类型和布置方式。
设计水坝堰高度、长度、底宽、堰顶宽度等参数,保证工程安全可靠,满足灌溉、排水和蓄水等需求。
3. 水泵站设计设计水泵站选址、建筑结构、设备布置、水泵选型等内容,保证水泵站运行稳定、效率高、节能环保。
设计水泵站与灌溉渠道、水坝堰等设施的连接方式,保证工程整体协调运行。
四、工程施工要求1. 施工组织设计根据工程设计和实际情况,编制施工组织设计方案,明确施工分包商、施工队伍、设备材料供应商等相关责任,保证施工进度和质量。
2. 施工工艺与方案制定施工工艺流程和方案,根据工程要求和标准规范,采用适当的施工方法和措施,保证工程施工质量,确保工程安全、进度和效益。
3. 施工程序与验收制定施工全过程质量管理程序,包括材料验收、施工过程监控、工程验收等环节,确保施工质量和进度。
4. 安全防护和环保措施落实现场安全管理和环保要求,加强现场安全防护和卫生保障,确保施工过程安全可控,环境保护达标。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
林州市2011年小型农田水利专项工程项目施工三标段施工组织设计编制人:审核人:审批人:河南新黄水电工程有限公司二〇一三年月目录1总体概述2施工组织机构3施工总体布置4施工进度计划和各阶段进度的保证措施5劳动力和材料投入计划及其保证措施6机械设备及检测设备投入计划7排水及汛期方案8主体建筑物工程施工9施工重点、难点分析和解决方案10工程质量管理方案11文明工地建设措施、为其它承包人提供方便措施等12水土保持、环境保护管理方案附表一:施工总进度计划横道图附表二:施工总平面布置图1总体概述1.1综合说明1.1.1编制依据⑴林州市2011年小型农田水利专项工程项目施工三标段招标文件,林州市2011年小型农田水利专项工程项目施工三标段设计图纸。
⑵现行的水利水电工程施工与验收规范、规程和标准,水利部有关建筑工程质量和安全的规定。
⑶我公司质量保证体系的有关文件,我公司现有施工力量和技术装备情况和我公司在其他类似工程施工中总结的经验。
⑷我公司合作技术力量和行业资源、专业厂商、材料供应商。
1.1.2.编写原则⑴坚决遵照招标文件各项标准和条款要求,根据工程的实际情况。
⑵认真贯彻国家和地方有关基本建设的各项方针、政策,遵守国家和地方的法律,严格执行施工程序和合同规定的工程竣工工期,严格遵守设计规范、施工规范和验收标准。
⑶采用流水交叉施工方法和网络计划技术组织有节奏、均衡和连续施工;坚持先进性、科学性、经济性与实际结合。
⑷坚持“质量第一,安全第一”,在安全生产的原则下,推行标准化管理和实行安全生产责任制;坚持对施工过程严密监控、动静结合、科学管理的原则。
⑸实行项目法管理,通过对劳力、设备、材料、资金、技术方案和信息的优化处置,实现造价、工期、质量目标效果。
⑹实行监理、施工、设计和建设单位四结合,做好施工部署,一切忠实业主,一切听从监理的指挥;言必行,行必果,兑现我公司在投标书中的承诺。
⑺贯彻“勤俭节约”的方针,合理布置好施工现场,组织好文明施工。
⑻充分利用现有机械设备,扩大机械化施工范围,减轻劳动强度,提高劳动生产率;使用计算机辅助工程项目实现质量、工期和造价的控制。
1.1.3.编制说明⑴在认真、全面系统地阅读招标文件的基础上,认真采集信息和收集工程资料,针对本工程特点,并结合我公司在同类或类似工程中的施工实践,本着实事求是的科学态度,编制本工程施工组织设计。
⑵编写本施工组织设计不仅是为了本工程施工管理的需要,而且也将是为控制具体的施工生产提供重要依据。
⑶本施工组织设计的各章、节为一有机的整体,互为联系、互为解释、互为补充。
1.2工程概况及施工条件1.2.1工程概况林州市2011年小型农田水利专项工程项目施工三标段位于姚村镇焦家屯村,修建渠道33条,长20150米,修建渠系配套建筑物334座,其中农桥110座,放水口门224座,项目区标志牌1个。
1.2.2施工条件交通:工程所在村镇有村村通公路,交通便利。
用水:大部分施工点用水较为方便,就近村里取用,少部分施工点用水较为困难,可采用小型水车供给。
生活用水在就近村庄取用。
用电:主要施工用电从附近村庄的用电系统接入。
渠道混凝土施工由于面广分散,电源可由附近村镇就近接入,简易方便。
施工用料:水泥、钢筋、砂石料等原材料均在林州市购买。
2施工组织机构2.1组织机构为了顺利实施本工程施工,确保工程施工安全、优质、高效地完成,确保工程如期竣工。
组成“项目经理部”。
施工组织机构关系见下图:2.2主要岗位职责项目经理岗位职责1.项目经理是公司在该工程项目的代理人,代表公司对工程项目全面负责,是安全生产和工程质量的第一责任人。
2.认真贯彻执行公司质量管理体系标准。
3.遵守国家和地方政府的政策法规,执行公司的规章制度和指令。
在该项目中代表公司履行合同执行中的有关技术、工程进度、现场管理、质量检验、结算与支付等方面工作。
4.主持制定项目的施工组织设计、质量计划,编制年、季、月施工进度计划。
5.深入施工现场,处理矛盾,解决问题。
不断完善经济制度,正确处理工期、质量和效益的关系。
6.搞好施工现场管理和精神文明建设,关心职工生活,确保安全生产,抓好消防保卫,保障职工人身、财产的安全。
依法参与涉及职工利益的重大决策,维护职工利益,做好困难补助工作,并对病、伤、残职工的慰问。
7.做好项目的基础管理工作,保证文件、资料、数据和信息等准确及时地传递和反馈,及时进行工程结算、清算。
8.完成公司交办的其他工作。
技术负责人岗位职责1.贯彻执行国家有关技术政策及上级技术管理制度,对项目技术工作全面负责。
2.组织施工技术人员学习并贯彻执行各项技术政策、技术规程、规范、标准和技术管理制度。
贯彻执行质量管理体系标准。
组织技术人员熟悉合同文件和施工图纸,参加施工调查、图纸会审和设计交底。
3.负责制定施工方案、编制施工工艺组织设计,并向有关技术人员进行交底。
4.组织项目各项规划、计划的制定,协助项目经理对工程项目的成本、安全、工期及现场文明施工等日常管理工作。
5.组织项目部的质量检查工作,督促检查生产班组开展自检、互检和交接检,开展创优质工程活动。
6.负责整理变更设计报告、索赔意向报告及索赔资料。
7.参加建设单位组织的各种施工生产、协调会,编制年、季、月施工进度计划。
8.负责项目各阶段的工程计价、计量资料的收集、整理和申报签认手续。
9.负责主持竣工技术文件资料的编制,参加竣工验收。
安全员岗位职责1.在项目经理领导下,对项目的安全生产负监督检查责任。
2.贯彻执行安全生产的方针、政策。
3.贯彻执行《安全生产操作规程》等规章和标准。
4.经常督促、检查技术操作规程执行情况,并对规程、措施、交底要求执行情况经常检查,随时纠正违章冒险作业。
确保所有进入工地人员必须戴上安全帽和不穿拖鞋、高跟鞋。
5.经常深入工地检查安全情况,发现问题及时提出改进意见并向项目经理、施工员反映。
6.负责编报有关安全生产、劳动保护工作的各项统计报表。
7.负责对班组安质员进行业务指导,定期和不定期组织班组学习安全操作规程,开展安全教育活动,并对重点工种进行日常组织管理工作。
8.按时填写安全台帐,做好事故分析记录及安全资料的管理工作。
9.完成领导交办的其它工作。
施工员岗位职责1.在项目经理的领导下,负责现场的施工组织安排和施工管理工作2.负责现场的技术、测量、试验工作。
3.作好现场的技术、安全、质量交底工作,履行签认手续,并对规程、措施、交底要求执行情况经常检查,随时纠正违章作业。
做好施工队伍技术指导。
4.随时掌握作业组在施工过程中的操作方法,严格过程控制。
5.按工程质量评定验收标准,经常检查作业组的施工质量,抓好自检、互检和工序交接检,发现不合格产品要及时纠正或向项目经理汇报。
6.负责现场的施工准备,保护好测量标志。
7.严格监督、检查、验收进人施工区、段的材料、半成品是否合格,堆码、装卸、运输方法是否合理,防止损坏和影响工程质量。
8.按时填写各种有关施工原始记录、隐蔽工程检查记录和工程日志,做到准确无误。
9.积累原始资料,提供变更、索赔依据。
质检员岗位职责1.在项目负责人和施工负责人领导下,根据施工组织设计编制项目质量计划和试验工作计划。
2.全面负责项目质量监督检查。
3.负责检查、鉴定和试验工程项目使用的材料是否符合规范和设计规定的要求。
4.检查、指导试验人员的工作。
5.认真做好试验报告和检测记录,做到数据准确、字迹清晰、整齐规范、签证齐全。
6.对测量原始记录、试验检测报告以及送交监理工程师的签证资料和各项试验资料是否齐全等进行认真审查,并交付监理工程师办理签认手续。
7.负责例外放行物的标识和记录。
负责对不合格产品的标识,并对设置情况跟踪验证、记录。
8.参加分项、分部工程验标评定,按规定时间向上级报送工程质量等统计报表。
9.加强与驻地监理工程师的联系,搞好试验与质量检测工作。
材料员岗位职责1.在项目经理的领导下,负责项目材料的管理工作,认真贯彻执行质量标准。
2.掌握所需要的主要材料的品名、规格、数量、质量。
配合施工部门编制好施工材料计划,确保施工现场的材料供应。
3.把好原材料、成品、半成品、构配件的进场质量验收关。
做好现场材料的堆放、保管工作。
4.掌握各施工点、段材料消耗的节、超情况,向项目经理提供分析资料。
5.配合现场施工员负责材料到场的计量收方工作。
6.搞好对内、对外结算,建立各种台帐,账面整洁、清晰,帐物相符,盈亏有原因、损坏有报告,记账有凭证,调整有依据。
7.负责各种材料原始凭证、计量凭证、核算凭证质量证明书等资料收集,按程度准确及时地传递和反馈,并装订成册,专项保管。
8.忠于职守,实事求是,全面、准确、及时地收方、结算、报统计资料。
9.完成领导交办的其他工作。
造价员岗位职责1、编制各工程的材料总计划,包括材料的规格、型号、材质。
在材料总计划中,主材应按部位编制,耗材按工程编制。
2、负责编制工程的施工图预、结算及工料分析,编审工程分包、劳务层的结算。
3、编制每月工程进度预算及材料调差(根据材料员提供市场价格或财务提供实际价格)并及时上报有关部门审批。
4、审核分包、劳务层的工程进度预算(技术员认可工程量)。
5、协助财务进行成本核算。
6、根据现场设计变更和签证及时调整预算。
7、在工程投标阶段,及时、准确做出预算,提供报价依据。
8、掌握准确的市场价格和预算价格,及时调整预、结算。
9、对各劳务层的工作内容及时提供价格,作为决策的依据。
10、参与投标文件、标书编制和合同评审,收集各工程项目的造价资料,为投标提供依据。
11、熟悉图纸、参加图纸会审,提出问题,对遗留未发现问题负责。
12、参与劳务及分承包合同的评审,并提出意见。
13、建好单位工程预、结算及进度报表台帐,填报有关报表。
3施工总体布置3.1布置原则施工场地的规划布置在本项目施工规划的临时征地范围内,根椐工程施工特点及地形条件,本着节约用地,方便施工管理,布置合理的原则,最大限度地减少对周围环境的影响。
施工临时设施场地的划分和布置应符合国家有关的安全、卫生、环境保护、噪音、粉尘废水、污染物等规定,做到文明施工。
本工程施工布置主要是根据建筑物布置的特点,结合已有的道路、地形地势等条件,采用分区分块规划的方法,方便施工和管理,按功能集中布置,并尽量利用现有交通、场地以减少临时征地,在因地制宜、因时制宜和利于生活、方便生产、快速安全、经济可靠、易于管理的原则指导下研究和解决工程施工期间所需的各种施工设施在平面和垂直上的布置以完成计划内的施工任务。
施工总布置的主要内容包括:(1)运输方案:选择场内运输及交通联系方式、布置路线等;(2)选择合理的场地、布置各种辅助系统及办公、生活设施;(3)选择供水、供电的位置布置干管、干线;(4)规划堆料场地,做好开挖、浆砌石砌筑、砼浇筑的平衡和调配工作;(5)研究和制定安全、保安和环保等措施;3.2临时生活和施工用房及现场布置详见附件二:施工平面布置图。
