住宅小区室外管网工程
住宅小区室外管网施工方案

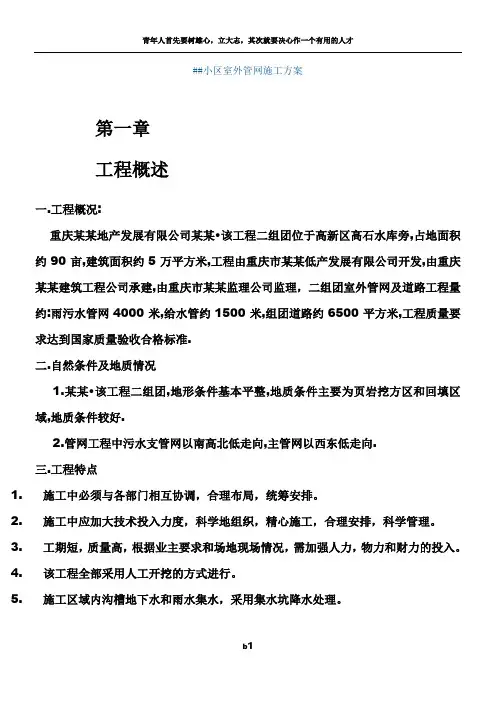

##小区室外管网施工方案第一章工程概述一.工程概况:重庆某某地产发展有限公司某某•该工程二组团位于高新区高石水库旁,占地面积约90亩,建筑面积约5万平方米,工程由重庆市某某低产发展有限公司开发,由重庆某某建筑工程公司承建,由重庆市某某监理公司监理,二组团室外管网及道路工程量约:雨污水管网4000米,给水管约1500米,组团道路约6500平方米,工程质量要求达到国家质量验收合格标准.二.自然条件及地质情况1.某某•该工程二组团,地形条件基本平整,地质条件主要为页岩挖方区和回填区域,地质条件较好.2.管网工程中污水支管网以南高北低走向,主管网以西东低走向.三.工程特点1.施工中必须与各部门相互协调,合理布局,统筹安排。
2.施工中应加大技术投入力度,科学地组织,精心施工,合理安排,科学管理。
3.工期短,质量高,根据业主要求和场地现场情况,需加强人力,物力和财力的投入。
4.该工程全部采用人工开挖的方式进行。
5.施工区域内沟槽地下水和雨水集水,采用集水坑降水处理。
6.雨污水管的断面施工严格按照《重庆市下水道图集》和图集02S515,04S519严格执行。
第二章施工组织机构和施工部署第一节组织机构在该工程建设指挥工程部和该工程二组团工程项目部的领导和协作下,组织有针对性的专业施工人员,合理安排施工工序,作业流程,控制施工进度.质量.安全.文明施工等施工环节。
项目部经理(某某某)――(某某某)―――→技术负责人管网施工班组长(某某某)设备施工班组长(某某某)(某某某)(某某)(某某某)(某某某)(某某某)若在施工过程中,工程项目有所调整,另行调整管理机构。
第二节主要施工方案选择一.沟槽开挖与回填由于本工程土石方施工的特殊性,沟槽开挖以人工为主,遇石方不爆破。
土方开挖采用自然放坡的方式进行。
沟槽的回填均采用人工回填,在雨污管以上1000mm采用细土回填,回填土进行分层夯实,其压实度根据现场情况,穿越小区道路的地方应达到96﹪以上,管沟穿越绿化带和其他不承重部位,压实度可相对减少。
住宅小区综合管网工程施工方案[1]
![住宅小区综合管网工程施工方案[1]](https://img.taocdn.com/s3/m/067fa1c1a1116c175f0e7cd184254b35eefd1aa0.png)
住宅小区综合管网工程施工方案
一、前言
随着城市化进程不断加快,住宅小区的建设日益成为社会发展的重要组成部分。
为了提高小区居民的生活质量,综合管网工程的施工显得尤为重要。
本文将针对住宅小区综合管网工程施工方案进行详细介绍,以期为相关工程的实施提供参考。
二、整体设计
1. 工程概况
•项目名称:住宅小区综合管网工程
•工程范围:覆盖整个小区范围
•工程内容:包括供水、排水、燃气等管网系统
2. 设计原则
•满足功能需求:确保管网系统能满足小区居民的正常生活需求
•安全可靠:保证管网系统的运行安全和稳定性
•绿色环保:采用环保材料和技术,促进小区可持续发展
三、施工方案
1. 施工流程
•前期准备:确定施工范围、调配施工人员和设备
•排水管道施工:首先进行排水管道的铺设和连接
•供水管道施工:接着进行供水管道的安装及调试
•燃气管道施工:最后完成燃气管道的铺设和调试
2. 施工要点
•施工技术:采用先进的施工技术,保证施工质量
•安全措施:严格遵守安全规定,确保施工过程安全
•质量控制:严格把控施工质量,确保管网系统达到设计要求
四、施工效果
•完工后的管网工程保证了小区供水、排水和燃气的正常使用,极大地提升了小区居民的生活质量。
•管网系统的安全、稳定和环保特点将为小区居民提供更加舒适、健康的生活环境。
五、结语
住宅小区综合管网工程是小区建设中至关重要的一环,其施工方案直接关系到小区居民的生活质量和安全。
本文简要介绍了该工程的施工方案,希望能为相关工程的实施提供参考,提升小区居民的生活品质。
室外管网工程施工方案(3篇)

第1篇一、工程概况本工程为某市某住宅小区室外管网工程,包括给水管网、排水管网、电力管网、通信管网等。
工程总投资约XX万元,施工周期为XX个月。
工程地点位于某市某住宅小区,占地面积约XX平方米。
本工程按照国家相关标准和规范进行设计、施工和管理。
二、施工准备1. 施工组织设计(1)成立项目经理部,明确项目经理、技术负责人、质量负责人、安全负责人等职责。
(2)编制施工组织设计,明确施工方案、施工进度、质量保证措施、安全措施等。
(3)组织施工人员培训,提高施工队伍的整体素质。
2. 施工材料及设备(1)材料:给水管材、排水管材、电力电缆、通信电缆、管件、阀门等。
(2)设备:挖掘机、推土机、压路机、焊接设备、切割设备、起重设备等。
3. 施工现场布置(1)施工现场划分:施工区、材料堆放区、施工便道、临时设施等。
(2)施工现场道路:确保施工现场道路畅通,满足施工车辆通行需求。
(3)临时设施:搭建办公室、宿舍、食堂、厕所等临时设施。
4. 施工用水用电(1)施工现场用水:采用临时水源,确保施工用水需求。
(2)施工现场用电:采用临时电源,确保施工用电需求。
三、施工方案1. 给水管网施工(1)施工工艺:开挖沟槽、铺设管道、回填土方、检查验收。
1)开挖沟槽:根据设计图纸,确定沟槽位置、尺寸和深度,严格按照规范进行开挖。
2)铺设管道:采用预应力混凝土管、球墨铸铁管等管材,按照规范进行铺设。
3)回填土方:按照规范进行回填,确保管道稳定。
4)检查验收:对管道进行外观检查、压力试验,确保管道质量。
2. 排水管网施工(1)施工工艺:开挖沟槽、铺设管道、检查井施工、回填土方、检查验收。
(2)施工要点:1)开挖沟槽:根据设计图纸,确定沟槽位置、尺寸和深度,严格按照规范进行开挖。
2)铺设管道:采用HDPE双壁波纹管、水泥管等管材,按照规范进行铺设。
3)检查井施工:按照设计要求,进行检查井施工,确保检查井质量。
4)回填土方:按照规范进行回填,确保管道稳定。
某小区室外消防管网工程施工方案

某小区室外消防管网工程施工方案1. 引言本文档旨在提供某小区室外消防管网工程施工方案,以确保小区消防系统的正常运行和安全性。
本施工方案将包括工程背景、施工范围、施工步骤和安全措施等内容。
2. 工程背景某小区为多层住宅小区,需要建设室外消防管网工程以提高整体消防系统的可靠性和安全性。
该工程将包括管道铺设、消防栓安装和阀门设置等工作。
3. 施工范围本次施工的范围涉及以下几个部分:- 室外管道铺设:根据设计图纸,在小区内铺设消防管道,连接各楼栋的消防设施。
- 消防栓安装:根据设计要求,在小区内合理设置消防栓,并确保其能够满足消防需求。
- 阀门设置:在管道系统中设置适当的阀门,以便对管网进行控制和维修。
4. 施工步骤本工程的施工步骤如下:1. 现场准备:清理施工区域,确保施工场地的安全和整洁。
2. 管道铺设:根据设计图纸和要求,在指定位置进行消防管道的铺设。
需要确保管道质量和连接的可靠性。
3. 消防栓安装:根据设计要求,合理安装消防栓,并进行必要的测试和调试,确保其正常运行。
4. 阀门设置:根据需求,在管道系统中设置适当的阀门,以进行管网的控制和维修。
5. 系统测试:完工后进行整体的系统测试,验证管道和设备的运行状态和安全性。
6. 清理和交付:清理施工现场,并将工程交付给业主或相关部门使用。
5. 安全措施为确保施工过程的安全性和顺利进行,将采取以下安全措施:- 施工现场设置明显的警示标志,提醒他人注意安全。
- 施工人员必须佩戴符合要求的工作服和个人防护设备。
- 施工过程中需注意火源和电源的安全控制,避免火灾和电气事故的发生。
- 施工现场必须保持整洁,避免材料和工具的堆放造成意外伤害。
- 在必要的地方设置临时围栏或挡板,确保过往人员的安全。
以上是某小区室外消防管网工程施工方案的简要内容。
具体细节和技术要求将根据实际情况和相关法规进行调整和制定。
在施工过程中应该遵循相关的工程标准和安全规范,以确保工程质量和人员安全。
室外管网工程施工方案(3篇)

第1篇一、工程概述本工程为某住宅小区室外管网系统建设,包括给水管网、排水管网、雨水管网、消防管网等。
工程范围涵盖小区内所有室外管网设施,包括管道、检查井、阀门井、水表井等。
工程实施期间,需确保施工质量、安全和环保,以满足小区居民的生活需求。
二、施工准备1. 施工组织成立项目组,明确项目经理、技术负责人、质量负责人、安全负责人等岗位,确保施工顺利进行。
2. 施工图纸及资料收集、审核、整理施工图纸及相关资料,确保图纸完整、准确。
3. 材料及设备采购符合国家标准的管材、管件、阀门、检查井等材料及设备,并确保材料质量合格。
4. 施工队伍选拔具有丰富施工经验的专业施工队伍,确保施工质量。
5. 施工机械配备挖掘机、装载机、平板车、压路机、焊接机等施工机械,确保施工进度。
三、施工工艺1. 施工测量按照设计图纸进行施工测量,确定管道走向、标高、埋深等参数。
2. 沟槽开挖根据设计要求,开挖沟槽,确保沟槽尺寸符合要求。
3. 管道安装管道安装前,对管道进行外观检查,确保管道无裂纹、气泡等缺陷。
按照设计要求,进行管道安装,包括管道连接、检查井安装等。
4. 管道回填管道安装完成后,进行管道回填,确保管道两侧和管顶以上50cm范围内采用轻夯压实,管道两侧压实面的高差不应超过30cm。
5. 检查井施工检查井施工包括井室砌筑、井盖安装等,确保检查井结构稳固、美观。
6. 阀门井施工阀门井施工包括井室砌筑、阀门安装等,确保阀门井结构稳固、美观。
7. 水表井施工水表井施工包括井室砌筑、水表安装等,确保水表井结构稳固、美观。
四、质量控制1. 材料质量控制:确保材料质量符合国家标准,并做好材料进场、使用、退场的记录。
2. 施工过程控制:严格按照施工规范进行施工,确保施工质量。
3. 工程验收:按照设计要求和施工规范进行工程验收,确保工程质量。
五、安全措施1. 施工现场安全防护:设置安全警示标志,确保施工现场安全。
2. 人员安全培训:对施工人员进行安全教育培训,提高安全意识。
室外电气管网工程施工方案

室外电气管网工程施工方案一、工程概述本方案适用于某城市新建住宅小区室外电气管网工程。
工程包括供电线路、配电箱、电缆敷设、接地系统等施工内容。
工程面积约为XX平方米,施工周期为XX天。
二、施工准备1. 技术准备:根据工程设计图纸和相关规范,编制详细的施工方案和施工进度计划。
对施工人员进行技术交底和安全培训,确保施工人员了解工程要求和技术规范。
2. 材料准备:根据工程量清单,提前采购所需的电缆、配电箱、接地线等材料,并进行质量检查。
确保材料符合国家和行业标准。
3. 设备准备:准备挖掘机、推土机、电缆敷设机等施工设备,并进行调试和维护,确保设备正常运行。
4. 现场准备:清理施工现场,开挖电缆沟,设置施工围挡,确保施工安全顺利进行。
三、施工流程1. 供电线路施工:按照设计图纸,敷设供电线路,包括架空线路和电缆线路。
架空线路采用绝缘导线,电缆线路采用铠装电缆。
施工过程中,注意遵守相关安全规范,确保线路敷设质量。
2. 配电箱安装:根据设计图纸,安装低压配电箱。
配电箱应固定在可靠的基础上,接线准确无误,箱体接地良好。
3. 电缆敷设:按照设计图纸,敷设铠装电缆。
电缆敷设应遵循电缆施工规范,确保电缆排列整齐,固定牢固,接头牢固可靠。
4. 接地系统施工:根据设计图纸,施工接地系统。
包括接地体、接地干线和接地支线。
接地体应埋设深度合适,接地干线与接地支线连接牢固,接地电阻符合要求。
5. 调试与验收:施工完成后,进行设备调试和工程验收。
确保电气设备运行正常,接地系统安全可靠。
四、施工质量控制1. 材料质量控制:严格按照国家和行业标准,对施工材料进行检验,确保材料合格。
2. 施工过程控制:加强施工过程中的质量监督,确保施工符合设计和规范要求。
3. 验收环节控制:工程完成后,组织相关单位进行验收,确保工程质量符合要求。
五、施工安全措施1. 施工人员必须穿戴符合国家标准的个人防护装备,如安全帽、防护手套、防护眼镜等。
2. 施工现场应设置安全警示标志,提醒施工人员和过往行人注意安全。
住宅小区室外管网施工方案

住宅小区室外管网施工方案一、项目概述室外管网施工是指在住宅小区内进行供水、排水、燃气等管道系统的建设和安装。
该施工方案旨在确保工程质量和进度,确保小区居民正常使用各项基础设施。
二、施工内容1.供水管道施工:包括主供水管道和室内供水管道的建设和连接。
施工时应尽量避免对周边环境的影响,确保供水安全和质量。
2.排水管道施工:包括室内排水管道和外部排水管道的建设和连接。
施工时应考虑排污口的布置和排放能力,确保排水畅通。
3.燃气管道施工:包括室内燃气管道和室外燃气管道的建设和连接。
施工时应遵循相关的安全规范和标准,确保燃气供应的可靠性和安全性。
三、施工流程1.前期准备工作:a.项目规划和设计:根据小区情况和居民需求,确定供水、排水、燃气管道的布置和设计方案。
b.材料采购:根据设计方案,采购所需的管材、阀门、接头等。
c.施工准备:确定施工队伍,配备所需的工具和设备。
2.施工阶段:a.清理施工区域:清理施工地面、道路,确保施工区域的整洁。
b.敷设管道:按照设计方案的要求,敷设供水、排水、燃气管道。
c.连接管道:采用焊接、螺纹连接等方式,将不同管段连接在一起,确保连接处的密封性。
d.标识管道:对已铺设的管道进行标识,以便未来维护和管理。
e.做好防腐、保温、防护措施:根据管道材料的特性,对部分管道做好防腐、保温、防护工作。
3.施工验收:a.检查管道质量:对已施工的管道进行检查,确保质量符合相关标准。
b.进行试验:对供水、排水、燃气管道进行试压、试验,确保运行安全和畅通。
c.管道划线和标识:对已建设的管道进行划线和标识,以便居民和后续维护人员查找和维修。
四、安全措施1.工地防护:设置围挡、警示标志等,确保施工区域的安全,防止行人误入施工区域。
2.火灾防控:施工现场应有灭火器材和相关设施,对易燃物品进行妥善保管。
3.通风措施:在燃气施工过程中,应加强通风,确保工地空气质量。
五、环境保护1.施工现场的垃圾和废弃物应分类处理,保持施工区域的整洁。
室外管网工程施工方案

一、工程概况本工程为某市某住宅小区室外管网工程,包括给水管网、雨水管网、污水管网和消防管网等。
工程总长度约10公里,施工范围涵盖小区内所有室外管网。
二、施工准备1. 技术准备(1)组织施工人员学习施工图纸、施工规范、施工质量验收标准等相关资料,提高施工人员的业务水平。
(2)编制详细的施工组织设计,明确施工工艺、施工顺序、施工方法等。
(3)对施工人员进行安全技术培训,提高施工人员的安全意识。
2. 材料准备(1)管材:选择符合国家标准、质量合格、规格齐全的管材。
(2)管件:选择与管材相匹配、质量合格的管件。
(3)施工设备:准备好挖掘机、装载机、压路机、焊接机等施工设备。
3. 人员准备(1)组织施工队伍,明确各工种人员职责。
(2)安排施工人员进场,进行现场培训。
三、施工部署1. 施工顺序(1)给水管网施工:按照先主管后支管的顺序进行。
(2)雨水管网施工:按照先主管后支管的顺序进行。
(3)污水管网施工:按照先主管后支管的顺序进行。
(4)消防管网施工:按照先主管后支管的顺序进行。
2. 施工方法(1)给水管网施工:采用开挖沟槽、铺设管道、回填土、验收等工序进行。
(2)雨水管网施工:采用开挖沟槽、铺设管道、回填土、验收等工序进行。
(3)污水管网施工:采用开挖沟槽、铺设管道、回填土、验收等工序进行。
(4)消防管网施工:采用开挖沟槽、铺设管道、回填土、验收等工序进行。
四、施工质量保证措施1. 严格按照施工图纸、施工规范、施工质量验收标准进行施工。
2. 加强材料、设备、施工人员的管理,确保施工质量。
3. 定期进行质量检查,发现问题及时整改。
4. 加强施工过程中的过程控制,确保施工质量。
五、施工安全保证措施1. 严格按照施工安全规范进行施工,确保施工安全。
2. 加强施工人员的安全教育,提高安全意识。
3. 配备必要的安全防护设施,如安全帽、安全带、防护眼镜等。
4. 加强施工现场安全管理,确保施工安全。
六、施工进度保证措施1. 制定合理的施工进度计划,确保工程按期完工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
住宅小区室外管网工程(下称小区管网工程)是住宅小区的配套工程。
小区管网工程的特点可归纳为“三多两紧”:一是管线种类多。
现代住宅小区普遍都有排水管道(雨水排水管、污水排水管)、供水管道(自来水管、中水管、纯净水管)、热力管道、煤气管道、通讯及智能管网(电话、有线电视、宽带网等)、电力管线等;二是施工单位多。
各专业管线分属各专业部门施工,尤其是自来水、煤气、电力等专业管线的施工,目前仍有一定的垄断性;三是交叉多。
小区管线纵横交叉,造成专业施工交叉。
“两紧”就是工期紧和场地紧。
业主为尽早回收资金,作为配套的小区管网工程,预留的施工工期很紧,加之往往主体工程拖期挤占配套工程工期,致使大多小区管网工程工期紧上加紧。
而场地紧则表现为现在小区管网几乎都是埋在其道路和绿化这一有限空间的地下,要求在一个短时间内完成诸多管线施工,场地必然紧张。
上述特点,给小区管网工程施工和管理带来了困难。
1 配合业主统筹安排小区各专业管线的施工顺序,并进行有效控制针对小区管网的特点,结合施工现场的具体情况及业主对工期的要求,项目监理部应积极配合业主,科学、合理、统筹安排小区各专业管线的施工顺序,并进行有效控制,这是确保小区管网工程正常有序施工的前提。
1 . 1 安排施工顺序,坚持“四让”原则。
即有压管道让无压管道,埋管浅的管道让埋管深的管道,单管让双管,柔性材料管道让刚性材料管道。
按照这个原则,小区管网施工顺序基本是:排水管道(污水管、雨水管)——热力管道——煤气管道——供水管道(自来水管、中水管、纯净水管)——通讯及智能管线(电话、有线电视、宽带网)——电力管线。
1 .2 相邻管线,在埋设的高程相同或相近时,最好考虑大开槽的施工方案,这是缩短工期、加快工程进度的有效措施。
1 .3 在小区道路结构层内偏上的管线,最好待道路结构层碾压成形后,返挖槽施工。
这既能确保道路结构层的碾压施工及质量,又避免了道路碾压施工对管道施工成果的损坏。
1 .4 按照总工期的要求,结合各专业管线编制的施工进度计划,遵循上述施工程序安排原则,统筹各专业管线的开工期和工期。
如条件成熟,最好作出小区管网工程施工进度网络图,并据此进行有效控制,使小区管网施工形成一个衔接紧凑、合理交叉和有条不紊的施工局面。
2 既要控制管线的平面位置,又要控制管线的立面高程为了环境美观,当今小区管线几乎全部埋设地下。
小区道路或绿地下的管网纵横密布,上下交错,因而,加强对管线平面位置和立面高程的双重控制,是确保小区管网正常有序施工的关键。
从这几年我们监理过的工程看,有相当多的小区管网设计单位,仅做小区综合管网平面图,而未做小区管网立面综合图,这无疑给小区管网施工造成了许多困难,而许多业主对管网立面综合图的重要性认识不足。
对此,总监理工程师应当积极向业主提出建议,要求设计单位进行管网的立面设计,做出管网的立面综合图,为控制管线的立面高程创造必须的条件。
2 . 1 专业监理工程师必须认真熟悉施工图,并协助业主做好设计技术交底,加强对小区管线平面位置和立面高程的预控。
2 . 2 各专业管线放线后,应由专业监理工程师统一验线,确认签字后方可开槽。
必须强调的是,各专业管线的路径不能随意变动,如必须调整,务必报告业主,并由原设计单位出具书面变更通知,经总监理工程师审核无误后方可实施。
2 . 3 管线交叉较多的丁字和十字路口,是管线立面高程控制的重点和难点部位,在此部位管线互相打架屡见不鲜。
为搞好控制工作,项目监理部最好指定一名专2008-3-9 13:52 回复总监代表351位粉丝2楼业管线知识面广、又熟悉工程测量的监理工程师专门负责管线立面高程控制工作。
同时,总监也应重点做好协调工作。
2 . 4 在管线立面交叉中,监理人员必须按设计或相关规范要求注意控制各专业管线之间保持一定的间距。
为避免或减少立面交叉管线之间相互损坏和确保安全,在施工过程中,应督促施工单位采取一些必要的支、挂、吊管等临时性措施。
3 加强对管道施工用料的控制施工用的管材、管件及阀门等配件的质量,是影响管道工程质量的关键因素之一,因而,加强对管道施工用料的控制是质量控制的重点。
各种专业管线使用的材料各异,品种、规格繁多,当前以塑代钢已成发展趋势,塑料管材及管件五花八门,加之建材市场管理混乱,鱼目混珠,增加__了控制难度。
通过几年来监理实践的摸索,感到重点应从以下几方面控制:3 . 1 建立进场材料及配件申报制度。
主要管材、阀门进场前,要求施工单位提前报验,监理人员应审核其出厂合格证书、技术性能检测报告、准用证等是否齐全有效,是否符合设计和相关规范要求。
不合格的材料及配件不准进场。
3 . 2 对进场的管材和管件,按批量进行抽查,检查品种规格和外观质量,以防止以次充好,材料实物与报验不符。
当前,由于利益驱使,有为数不少的生产厂商,其生产的管材质量不符规范标准,尤其在壁厚方面,无论是钢筋混凝管、钢管、塑料管,以薄充厚的现象比比皆是。
所以监理人员进行抽查时,应以壁厚为重点。
以塑料管材为例,有普通管和加厚管之分,如D N 1 0 0 的P V C 普通管,壁厚应为3 . 5 m m,加厚管应为4.5mm,而现在市场上有相当部分的PVC 管的壁厚仅有2. 2mm-3.0mm。
用于电力管线埋设的钢管,施工单位以次充好,以薄充厚的较为普遍。
煤气和热力管道使用的直径大于DN150 的螺旋焊管,应特别注意管截面椭园度的检查,如超标会造成焊结对口困难,影响焊接质量。
管件多为冲压件,其砂眼、夹碴和壁厚冲压不均是常见的毛病。
3 . 3 管道使用的阀门,如截止阀、闸阀、球阀、蝶阀等也是控制的重点。
首先,应检查出厂质量合格证书与阀门上的铭牌是否相符,型号、规格、压力使用范围、密封等是否满足设计要求。
不仅如此,安装前还应检查阀门开闭是否灵活,必要时,还应按施工验收规范的要求进行强度和严密性试验,合格者方可使用。
4 严格按规范要求,控制管道的强度和功能性试验的质量强度和功能性试验主要指:排水管道的闭水试验;供水管道的系统试压;供热管道的分段和系统试压;煤气管道的试压和严密性检测等。
管道的强度和功能性试验,是对管道施工质量的全面检测,也是工程质量验收的主要依据。
因而,监理人员必须严格按规范要求,控制试验的质量,把好工程验收前最关键的一关。
4 . 1 试验之前,要求施工单位务必制定试验方案,报专业监理工程师审查同意后方可实施。
专业监理工程师应按规范要求并结合施工现场情况,审查其试验方案是否安全、合理、可行。
4 . 2 排水管道的闭水试验为检查管道接口的严密性。
如接口不严,管道接口长期渗漏,导至排水管道基础下沉、管道悬空,甚至路面塌陷。
出现这类现象的教训不少。
闭水试验是对排水管道施工质量的全面检查,所占时间较长,又较烦琐,很多施工单位总以种种借口不做。
监理人员有责任督促施工单位认真做好这项试验。
4 . 3 供水管道和热力管道试压。
监理人员应重点控制:( 1 ) 试验用水的水质应使用自来水,但有的施工单位为省钱而使用沟塘水,沟塘水泥砂多,还可能含有害物质腐蚀管道,故应当制止;( 2 )试压用的压力表及安装位置应符合要求。
压力表必须在校验的有效期内,其表的刻度值应达到试验压力的1 . 5 倍,并应在管道的远、近端各安置一块压力表;( 3 ) 试验压力值和稳定时间应严格按设计要求或相关的验收规范执行;( 4 )热力管道试压必须在管线上构筑物(如固定墩)的混凝强度达到8 0 % 以上方可进行。
尤其应注意试压前,管道的端头应做“靠背”加固措施,监理人员必须认真检查是否安全可行。
4. 4 煤气管道试压和严密性检测应使用压缩空气进行。
必须十分注意安全。
4 .5 在管道强度和功能性试验中,现场监理人员必须对试验的全过程进行旁站监督,严格检查试验结果,并督促施工单位认真做好记录,如实填报试验资料,履行签字手续。
4 .6 各类专业管线在隐蔽前,专业监理工程师务必认真检查现场,并核实隐蔽验收资料是否真实、齐全、有效。
应进行而未进行强度和功能性试验的管道,或经试验不合格的管道,一律不得回填隐蔽。
5 做好组织协调工作,有效控制工程进度小区管网工程施工过程中现场极易产生各行其事、相互干扰的混乱局面,项目监理工程师,尤其是总监,应当尽力做好组织协调工作,以便在一定的时间与空间条件下,使各专业管线科学合理、有条不紊地进行施工,争取实现工期目标。
5 . 1 协调好项目监理部内部的关系。
专业管道分工负责,各专业监理工程师既分工又协作,要密切配合,顾全大局,发挥项目监理部的整体控制优势。
5 . 2 协调好施工与业主、设计的关系。
要督促业主按施工合同条款提供施工条件,促使业主及时排除施工现场的障碍和干扰。
发现现场情况与设计不符时,通过业主敦促设计人员及时到场,尽快提出设计变更或修改。
5 . 3 协调好施工单位之间的关系。
监理人员在组织协调上应尽力减少施工单位之间的相互干扰,缓和他们之间的矛盾。
现场因前期施工成果被损而引起施工单位之间的纠纷屡见不鲜,监理人员应督促后续的施工单位重视和加强对已完施工成果的保护,必要时应采取一些临时性保护措施。
与此同时,监理人员还应配合业主,建立一项“谁损坏谁赔偿”的制度,这是保护施工成果较为有效的办法。
5 . 4 协调好工期与质量的关系。
由于工期紧,施工单位忽视施工质量盲目抢工期的现象时有发生,监理人员应提请施工单位合理安排工期,控制施工节奏。
在施工过程中,坚持质量第一的观念,在确保施工质量的前提下加快工程进度。
5 . 5 召开工地例会是监理组织协调的最好办法。
总监要定期组织召开工地例会,解决工程施工中的相互配合问题,及时化解矛盾,消除影响施工进展的各种因素。
在平行、交叉施工多,工期和场地十分紧张的情况下,有必要每天召开一次工地例会。
