建筑工程第三方评估策划方案2020.4

合集下载

项目第三方评估策划方案

项目第三方评估策划方案

项目第三方评估策划方案本工程的第三方评估方案旨在确保工程质量,提高工程的可持续性和安全性。

评估内容包括工程质量、安全文明施工、施工进度等方面,评估标准符合国家相关标准和规定。

六、实测实量实施:在施工过程中,将对各项工程指标进行实测实量,确保符合国家相关标准和规定。

同时,对施工过程中的问题进行及时解决和纠正,确保工程质量。

七、质量保证措施:本工程将采取多项质量保证措施,包括材料采购、施工过程质量控制、工程验收等方面。

同时,将建立健全的质量管理体系,确保工程质量达到国家相关标准和规定。

八、安全文明施工措施:本工程将采取多项安全文明施工措施,包括安全培训、施工现场管理、安全防护等方面。

同时,将建立安全文明施工管理体系,确保施工过程安全、文明。

九、施工进度保证措施:本工程将采取多项施工进度保证措施,包括进度计划制定、进度监控、进度调整等方面。

同时,将建立施工进度管理体系,确保工程按时按质完成。

十、评估行走路线平面图:评估行走路线平面图将根据实际情况进行设计和制定,确保评估过程中能够全面、准确地评估工程质量和安全性。

对于建筑企业来说,获得第三方评估的质量、安全和文明施工的风险评估是市场需求和企业自身素质提高的需求。

建筑工程是一个长期使用的大型产品,其质量是建设单位提升销售品质、打造品牌的关键步骤之一。

同时,这也有利于施工企业在市场竞争中提高信誉度,实现不断发展壮大,适应市场的发展。

因此,我们为了满足***花园100-163座的施工特点,安排了2名经验丰富的管理人员和约15名独立的专业班组,从安全文明施工、技术质量措施、保证施工进度等方面制定了措施,以确保施工任务的圆满完成。

本工程为****花园别墅区,主体工程已全部完成,现在进入部分砌体和装饰阶段,抹灰施工已完成。

根据XXX第三方工程评估方案的要求,对142、143、147、151、155、158、159、162、163座共9座进行实测实量、安全文明施工和质量风险评估。

第三方评估方案

第三方评估方案

第三方评估方案1. 引言随着企业日益重视其业务表现和可持续发展,第三方评估成为了一种必不可少的手段。

第三方评估是指由独立的、与被评估主体无利益关系的第三方机构对其进行客观、公正的评估和审查的过程。

本文将介绍第三方评估的背景和意义,并提供一个通用的第三方评估方案,以帮助企业和组织在实施第三方评估时获得可靠的结果。

2. 第三方评估的背景和意义第三方评估作为一种评估和监督机制,能够提供企业和组织业务表现的客观和公正的评估结果。

以下是第三方评估的几个重要背景和意义:2.1 保证客观性和独立性第三方评估机构与被评估主体无利益关系,能够提供独立的评估结果。

这有助于消除主观因素对评估结果的影响,确保评估结果的客观性和可信度。

2.2 提供专业的评估能力第三方评估机构通常具备丰富的评估经验和专业知识。

他们能够根据被评估主体的具体需求,提供针对性的评估方案和建议,帮助被评估主体改善业务表现和实现可持续发展。

2.3 增加透明度和信任度第三方评估机构的评估结果具有公信力和权威性,能够增加被评估主体的透明度和信任度。

这有助于吸引投资者和合作伙伴,提升企业和组织的形象和竞争力。

3. 第三方评估方案为了确保第三方评估的有效性和可靠性,需要制定一个科学合理的评估方案。

以下是一个通用的第三方评估方案的步骤和内容:3.1 制定评估目标和指标体系评估目标是确定评估的具体目的和关注的问题,评估指标体系是确定评估的重点和衡量标准。

制定评估目标和指标体系应基于被评估主体的需求和实际情况,确保评估的全面性和准确性。

3.2 选择评估方法和工具评估方法和工具是评估的具体手段和方法。

根据评估目标和指标体系,选择适合的评估方法和工具,如问卷调查、访谈、数据分析等。

评估方法和工具应具备科学性、可操作性和可比较性。

3.3 收集评估数据评估数据是评估的基础,应确保数据的准确性和完整性。

收集评估数据可以通过多种途径,如调查问卷、实地观察、文件分析等。

在收集评估数据时,应确保数据的来源可靠、样本代表性和隐私保护。

第三方评估实施方案

第三方评估实施方案

第三方评估实施方案1. 简介第三方评估是指针对某个项目、计划或组织进行的独立评估。

它通过引入外部专业机构或个人的独立观点和方法,对被评估对象进行全面、公正、客观的评估,为决策者提供有价值的参考和建议。

第三方评估在政府、企业、非营利组织等领域得到广泛应用,可以帮助提高透明度、改进效益、优化资源配置等。

本文将介绍第三方评估的实施方案,包括评估目标、评估流程、评估方法、评估报告等内容,以期为读者提供一份详细的指导。

2. 评估目标第三方评估的目标是了解被评估对象的运行状况、问题和潜力,并提出改进建议。

评估目标应具体明确,根据被评估对象的特点和需求来确定。

评估目标可以包括但不限于以下几个方面:•评估对象的质量、效益和成本效益等方面的情况;•评估对象的风险和机会;•评估对象的组织结构、管理体系和人员素质等方面的情况;•评估对象与相关法律法规、政策和标准等的符合程度;•评估对象的可持续发展能力。

3. 评估流程第三方评估的实施流程一般包括需求确认、评估计划制定、数据收集、数据分析、评估报告编写等阶段,具体流程如下:3.1 需求确认在开展评估前,首先需要与委托方充分沟通,明确评估的目的、范围、期望成果等。

通过充分了解委托方的需求,确定评估的重点、方法和时间安排,从而制定详细的评估计划。

根据需求确认的结果,制定评估计划。

评估计划应包括评估目标、范围、方法、工作步骤、时间安排、相关资源和责任分工等内容。

评估计划应经过委托方的审核和确认,确保评估的可行性和公正性。

3.3 数据收集根据评估计划,进行数据收集工作。

数据收集可以通过问卷调查、访谈、观察、文件分析等方式进行。

收集的数据应覆盖评估对象的各个方面,具备代表性和可信度。

在数据收集过程中,应注意保护被评估对象的隐私和机密信息。

3.4 数据分析对收集到的数据进行整理、分类、统计和分析。

通过数据分析,可以了解评估对象的现状、问题和潜力,并为后续的评估报告编写提供依据。

数据分析可以借助统计软件和专业工具进行。

工程第三方评估方案

工程第三方评估方案

工程第三方评估方案一、引言工程第三方评估是指由独立的评估机构或专家对工程项目进行评价,其目的是为了确保工程项目的质量、安全和合规性。

第三方评估的独立性和客观性能够为工程项目提供公正、可信的评价和建议,对于政府、企业和公众来说具有非常重要的意义。

本评估方案旨在提出一套全面、科学、合理的工程第三方评估方案,以确保工程项目的可持续发展和社会效益。

二、评估对象本评估方案适用于各类工程项目,包括建筑工程、土木工程、机电工程等。

评估对象包括但不限于工程项目的规划设计、施工实施、后期运营等各个阶段。

三、评估目标1. 评估项目的设计方案是否符合国家和地方相关法律法规的要求,以及各项标准规范的要求;2. 评估施工工艺和施工质量是否满足设计要求,及相关法律法规的要求;3. 评估项目的后期运营是否符合相关技术规范和运营标准,确保工程设施的长期运营和维护;4. 评估项目的环保、安全等方面问题,确保工程项目的可持续发展。

四、评估内容1. 设计评估包括对工程项目的可行性分析、设计方案评审,以及工程量清单的编制等;2. 施工评估包括工程施工合同签订审查、施工方案审批、现场检查、施工质量验收等;3. 运营评估包括工程设施的操作规程、维护管理计划、设备设施的检测评估等;4. 环保评估包括对项目的环境影响评价、节能与资源综合利用评估、环境风险评估等;5. 安全评估包括对工程项目的安全生产能力评估、安全隐患评估、应急预案的审核评估等。

五、评估方法基于工程项目的不同特点和阶段,评估方法将进行多方位、多角度的综合评价。

评估方法包括但不限于:1. 文件资料分析通过对项目的相关文件、资料进行分析,评估工程项目是否符合相关法规和标准的要求;2. 现场检查对工程项目的设计、施工和运营情况进行全面的现场检查,确保项目的质量和安全;3. 专家评审邀请行业专家对工程项目的设计、施工、运营进行专业的评审,提供专业、可信的评价意见;4. 数据采集通过对项目的数据进行采集和分析,为项目的评估提供科学、客观的数据支持;5. 经济评估对工程项目的投资成本、运营成本、收益情况进行评估分析,为项目的可行性提供数据支持。

建筑施工第三方评估组织策划

建筑施工第三方评估组织策划

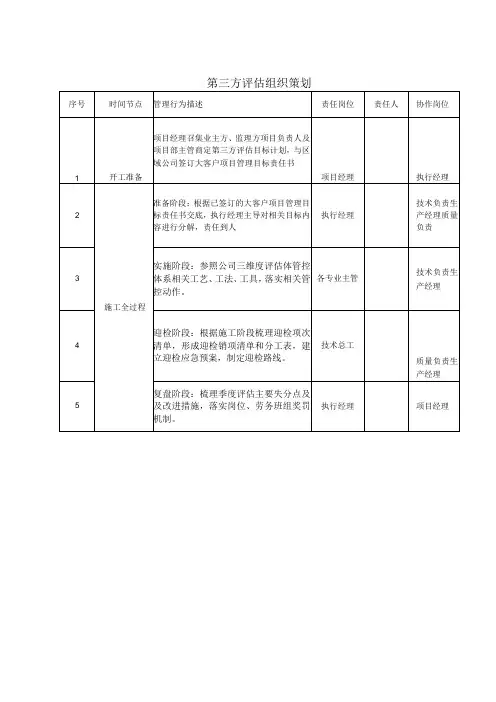

第三方评估组织策划
序号
时间节点
管理行为描述
责任岗位
责任人
协作岗位
1
开工准备
项目经理召集业主方、监理方项目负责人及项目部主管商定第三方评估目标计划,与区域公司签订大客户项目管理目标责任书
项目经理
执行经理
2
施工全过程
准备阶段:根据已签订的大客户项目管理目标责任书交底,执行经理主导对相关目标内容进行分解,责任到人
执行经理
技术负责生产经理质量负责
3
实施阶段:参照公司三维度评估体管控体系相关工艺、工法、工具,落实相关管控动作。
各专业主管
技术负责生产经理
4
迎检阶段:根据施工阶段梳理迎检项次清单,形成迎检销项清单和分工表,建立迎检应急预案,制定迎检路线。
技术总工
质量负责生产理
5
复盘阶段:梳理季度评估主要失分点及及改进措施,落实岗位、劳务班组奖罚机制。
执行经理
项目经理

第三方项目评估工作安排及调整内容

第三方项目评估工作安排及调整内容

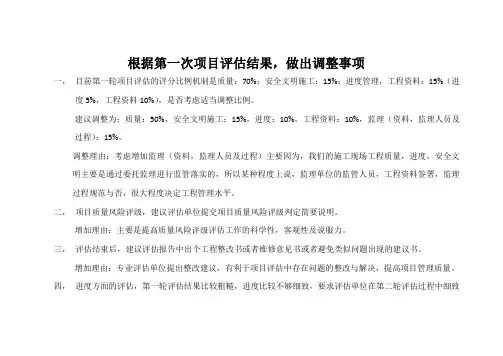

根据第一次项目评估结果,做出调整事项
一,目前第一轮项目评估的评分比例机制是质量:70%;安全文明施工:15%;进度管理,工程资料:15%(进度5%,工程资料10%),是否考虑适当调整比例。

建议调整为:质量:50%,安全文明施工:15%,进度:10%,工程资料:10%,监理(资料,监理人员及过程):15%。

调整理由:考虑增加监理(资料,监理人员及过程)主要因为,我们的施工现场工程质量,进度,安全文明主要是通过委托监理进行监管落实的,所以某种程度上说,监理单位的监管人员,工程资料签署,监理过程规范与否,很大程度决定工程管理水平。

二,项目质量风险评级,建议评估单位提交项目质量风险评级判定简要说明。

增加理由:主要是提高质量风险评级评估工作的科学性,客观性及说服力。

三,评估结束后,建议评估报告中出个工程整改书或者维修意见书或者避免类似问题出现的建议书。

增加理由:专业评估单位提出整改建议,有利于项目评估中存在问题的整改与解决,提高项目管理质量。

四,进度方面的评估,第一轮评估结果比较粗糙,进度比较不够细致,要求评估单位在第二轮评估过程中细致
评估得出科学具体的数据结果。

调整理由:工程建设进度,按合同要求专业对比评估,有利于掌握工程进度存在的问题。

五,含精装修工程的项目,建议纳入评估,评估报告中应该有相关内容。

调整理由:如每个项目的样板区精装修工程,将要求评估单位派出专业装修评估人员做出评估,并在评估报告中体现。

六,图纸变更签证方面的检查希望深入一点,最好有个专题评价。

七,我们公司以后会有一些制度推出,建立以后会要求项目工程部执行,希望能对项目工程部制度执行情况评估。

第三方评估实施方案

第三方评估实施方案

第三方评估实施方案第三方评估实施方案背景介绍在当前社会中,第三方评估被广泛应用于各个领域,包括企业运营、项目管理、政策制定等。

第三方评估是指由独立的专业机构或个人对特定对象进行客观评价的过程。

它可以提供客观中立的评估结果,为决策者和相关方提供参考依据,帮助他们做出正确的决策。

目标和目的本文旨在设计一个具体的第三方评估实施方案,以评估组织的某项特定活动的效果和效率。

通过这个评估,旨在提供客观的评估结果并为决策者提供改进和优化的建议。

步骤和措施1.明确评估目标和要求:确定评估的目标是什么,需要评估的具体指标是什么,评估结果将如何被使用。

同时明确评估的时间表和预算等方面的要求。

2.选择评估工具与方法:根据评估目标和需求,选择适合的评估工具和方法进行评估。

例如,可以采用问卷调查、访谈、观察等方法,结合定性和定量的评估方式。

3.制定评估计划:根据评估目标和需求,制定评估的详细计划。

包括评估的时间安排、评估过程的具体步骤、评估工作的分工等。

4.收集数据与信息:根据评估计划,收集相关的数据和信息。

可以通过问卷调查、访谈、观察等方式进行数据收集。

5.数据分析与处理:对收集到的数据进行分析和处理。

可以采用统计分析、内容分析等方法,对数据进行整理和总结。

6.评估报告撰写:根据分析和处理的结果,撰写评估报告。

报告应该包括评估目标、方法、数据分析结果、评估结论和建议等内容。

7.结果沟通和应用:将评估报告的结果进行沟通和交流,确保评估结果的正确理解和应用。

同时向决策者提供改进和优化的建议。

预期效果通过第三方评估,可以促进组织的持续改进和优化。

评估结果的客观中立性,可以帮助决策者从全面和客观的角度了解特定活动的效果和问题。

评估报告中的建议可以指导组织改进当前的活动,并提高效率和效果。

结论第三方评估是一种重要的评估方式,可以为决策者提供客观、中立的评估结果和改进建议。

通过设计和实施一个具体的评估方案,可以帮助组织提高活动的效果和效率,促进持续改进。

建筑工程第三方评估策划方案2020.4

建筑工程第三方评估策划方案2020.4

城园第三方评估策划方案一、工程简介:城园项目是由XX实业有限公司投资开发,XX设计院设计,XX管理有限公司监理,XX公司总承包施工。

项目地块位于XX。

标段范围XX楼、XX楼、项目总建筑面积近17万㎡。

二、第三方评估方案概述:针对总承包单位,通过独立的第三方XX咨询有限公司评估检查,获得现场施工质量评估打分,安全文明的风险评估打分,有利于我们施工企业在现场管理中查漏补缺,评估项目管理过程中薄弱环节,现浇混凝土构件的实测实量数据化评比对照、安全文明施工观感及细节的检查,防水渗漏细节控制等,有利于总包单位提升施工现场管理水平,提高思想认识,提升企业形象,使我们不段的发展壮大,促进公司的发展。

针对本项目的施工,项目部结合标段的施工特点,从安全文明施工,技术质量措施,保证施工进度有效实施等方面制定如下措施,使施工任务圆满完成。

三、文明施工措施3.1工地大门及周边大门庄重美观,大门尺寸4*10m,采用石材门柱,门柱基础牢固可靠,镀锌钢板门扇,门扇上分别设置“XX集团”和我方XX公司名称;在工地现场四周要做围护,在临市政道路围墙上,围护高不低于 2.0M,美观大方;大门旁边设置员工专用通道。

员工通道上方设置LED滚动显示屏,发布安全标语、重大信息、人员清点等内容;门口设置保安室,保安室和施工围墙连成一体,实行24 小时值班制度。

大门内车辆出行方向设置自动洗车装置及沉淀池、清水池;洗车装置下设排水沟,洗车装置周边向排水沟找坡,冲洗后污水经沉淀池过滤后方能流向清水池。

大门内设置PM2.5扬尘检测设备,联网市环保相关部门,严防扬尘超标;3.2、场区施工道路场区内道路畅通,道路护栏使用装配式护栏。

主干道宽度不小于6m,有满足消防要求的循环干道,施工道路能够到达各材料堆场;排水沟、集水井,保证排水畅通,场地内不积水。

3.3标识标牌大门口应设置场区路线引导牌,包括简易分区块的现场总平面布置图、、“您已进入施工置仪表镜。

施工大门口设置“九牌二图”,工程重大危险源告示牌,场区入口处应设置班前宣讲台,宣讲台北侧设安全看板,大门口内侧设置曝光栏,安全隐患、质量问题整改照片上墙;安全交底内容齐全,长期对工人进行安全教育。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

城园第三方评估策划方案一、工程简介:城园项目是由XX实业有限公司投资开发,XX设计院设计,XX管理有限公司监理,XX公司总承包施工。

项目地块位于XX。

标段范围XX楼、XX楼、项目总建筑面积近17万㎡。

二、第三方评估方案概述:针对总承包单位,通过独立的第三方XX咨询有限公司评估检查,获得现场施工质量评估打分,安全文明的风险评估打分,有利于我们施工企业在现场管理中查漏补缺,评估项目管理过程中薄弱环节,现浇混凝土构件的实测实量数据化评比对照、安全文明施工观感及细节的检查,防水渗漏细节控制等,有利于总包单位提升施工现场管理水平,提高思想认识,提升企业形象,使我们不段的发展壮大,促进公司的发展。

针对本项目的施工,项目部结合标段的施工特点,从安全文明施工,技术质量措施,保证施工进度有效实施等方面制定如下措施,使施工任务圆满完成。

三、文明施工措施3.1工地大门及周边大门庄重美观,大门尺寸4*10m,采用石材门柱,门柱基础牢固可靠,镀锌钢板门扇,门扇上分别设置“XX集团”和我方XX公司名称;在工地现场四周要做围护,在临市政道路围墙上,围护高不低于 2.0M,美观大方;大门旁边设置员工专用通道。

员工通道上方设置LED滚动显示屏,发布安全标语、重大信息、人员清点等内容;门口设置保安室,保安室和施工围墙连成一体,实行24 小时值班制度。

大门内车辆出行方向设置自动洗车装置及沉淀池、清水池;洗车装置下设排水沟,洗车装置周边向排水沟找坡,冲洗后污水经沉淀池过滤后方能流向清水池。

大门内设置PM2.5扬尘检测设备,联网市环保相关部门,严防扬尘超标;3.2、场区施工道路场区内道路畅通,道路护栏使用装配式护栏。

主干道宽度不小于6m,有满足消防要求的循环干道,施工道路能够到达各材料堆场;排水沟、集水井,保证排水畅通,场地内不积水。

3.3标识标牌大门口应设置场区路线引导牌,包括简易分区块的现场总平面布置图、、“您已进入施工置仪表镜。

施工大门口设置“九牌二图”,工程重大危险源告示牌,场区入口处应设置班前宣讲台,宣讲台北侧设安全看板,大门口内侧设置曝光栏,安全隐患、质量问题整改照片上墙;安全交底内容齐全,长期对工人进行安全教育。

3.4、材料堆放3.4.1工现场材料堆放和机具设备安放应符合现场平面布置图确定的位置;材料堆码要整齐,摆放有序,并挂置定型标牌,标牌内容:产品名称、规格、型号、检验状态和产地等;标牌挂置要牢固,方向一致,高度相同。

3.4.2施工现场应建立材料收发管理制度。

仓库、工具间材料应堆放整齐。

易燃易爆物品应分类堆放,配置专用灭火器、专人负责,确保安全。

3.4.3施工现场应建立清扫制度,落实到人,做到工完料尽、场地清。

建筑垃圾应定点存放,及时清运。

3.4.4钢筋堆场需设置在完成硬化或铺垫石子的场地内,底部用型钢托槽固定,设置专用废料池,钢筋有序摆放;3.4.5木料堆场需设置在完成硬化或铺垫石子的场地内,地势高于周边地面,不得积水。

模板、木方需按规格尺寸码放整齐,做好防雨、防火措施;同时堆放位置需做好通风管理,防止堆放时间过长导致的发霉变形;码堆高度<1.5m。

3.5、加工场地3.5.1钢筋加工场地a)钢筋加工场地需设置在临近钢筋堆场同时方便吊运的位置处,若处在建筑物的坠落半径和塔吊等机械作业半径之内,应搭设双层防护棚。

b)为防止钢筋在冷弯时脆断伤人,冷弯位置应设置三边防护隔离围板。

c)为防止闪光对焊火花伤人和引起火灾,对焊位置应设置挡火板、接火斗。

d)为防止钢筋调直车间钢筋伤人,应设置三边防护隔离围板;钢筋加工3.5.2 木方模板加工场地a)木方模板加工场地若处在建筑物的坠落半径和塔吊等机械作业半径之内,加工位置应搭设双层防护棚。

b)为防止木材受潮,场地应高于周边地平至少150MM;场地需设置木质垃圾收集点,同时有防木屑扬尘措施,场地需设置灭火器等防火措施。

3.6、样板区3.6.1 样板区的设置:a)根据集团要求,各项目需设置各类样板用于指导现场施工,具体有:材料样板展示区、工艺样板展示区、施工节点样板展示等。

b)样板区域的设置需要选择在人流量大,能够长久保留的位置实施,材料样板设置在楼栋内,工艺样板选择在施工现场出入口处,施工节点样板展示选择在楼栋内。

样板完成后将作为对工人进行交底展示的宣传区域。

3.6.2、样板区的展示要求a)材料样板:材料样板展示需包含如下内容:水电材料、砌体材料及配件、防水材料、饰面材料、装修材料等。

b)工艺样板和施工节点可以统一制作,需涵盖:防水节点做法,墙面砌筑节点做法及工序,内外墙粉刷及保温,饰面层的节点及工序,门窗塞缝的节点及工序,水电安装的节点及工序,构造柱、窗台板、过梁、导墙等的节点及工序,屋面施工节点及工序,地库钢板止水带施工节点及工序等。

3.7生活区、办公区3.7.1 生活区①生活区宿舍需布置在场地外的独立地块内,生活区与办公区、施工区域隔离;②宿舍内采用36v安全电压,杜绝大功率电器使用,消除火灾隐患,每个工人宿舍配备空调,生活区设置集中灶具间和开水房,垃圾回收点;需统一设置有限电功能的配电箱和分配器。

宿舍停车区设置充电插座供工人电动车充电使用。

③生活区垃圾分类回收,每日集中清理外运,严禁长时间堆放和私自焚烧.④生活区有完备的防火措施,宿舍、开水炉、食堂、燃料存放处、配电间等均设置灭火器等消防设施。

⑤生活区完善排水措施,保证污水、雨水的及时排出,不发生内涝、积水。

3.7.2 办公区①项目部办公区域需设置办公室、停车场、宣传栏等设施,地面硬化,垃圾应分类收集处理。

②临时办公室层数不超过两层,施工区域、材料堆放加工区域应与办公区域划分清晰,并应采取相应的隔离措施;3.8、现场防火3.8.1施工现场有消防平面布置图。

施工现场必须制订消防预案,建立健全消防防火责任制和管理制度,配备消防器材及义务消防人员。

3.8.2施工现场、工人生活区必须制定防火、消防制度,建立防火领导小组及义务消防队,明确各区域消防责任人,并上墙公示。

按消防要求合理配置灭火器材;定期对施工现场及工人生活区进行消防检查,消除消防隐患。

3.8.3、项目主入口:配置相应的消防设施,进行相应的消防宣讲。

3.8.4、施工现场应单独设置易燃易爆危险品仓库。

易燃易爆物品堆放间、木工间、油漆间等消防防火重点部位应采取必要的消防安全措施,配备专用消防器材并有专人负责。

3.9、卫生健康3.9.1保健急救a)施工现场必须备有保健药箱,配备常用药品和急救器材。

b) 施工现场配备的急救人员应掌握常用的“人工呼吸”、“固定绑扎”、“止血”等急救措施,并使用简单的急救器材。

c)施工现场应经常性开展卫生防病宣传教育和急救常识教育,并做好记录。

3.9.2 茶水亭、直饮水a)每个茶水亭配置一套饮水设备,饮水设备要能够正常出水正常使用。

b)夏季高热天气还配备解暑凉茶。

3.9.3吸烟处a)在楼层公共区域设置吸烟区:结构施工时在模板拆除层的下一层设置一处。

砌筑、抹灰、装修阶段每单元隔 5 层设置一处。

b)在墙面张贴吸烟区标示,放置灭火器;3.9.4工地厕所施工现场应设固定的男、女厕所,防风吹雨淋日晒;实行专人管理,及时清理,保持整洁,应有灭蚊蝇和防止蚊蝇孳生措施。

3.10成品保护每一道工序完成后或成品运至工地时,需及时对其进行妥当的成品保护措施,避在后续施工中遭到破坏。

四、安全生产4.1、安全防护4.1.1、临边防护临边搭设钢管护栏,高度≥1200mm,钢管刷红白相间或黄黑相间的油漆。

电梯井道安全门防护栅门高度不得低于1.8m,并设置180mm高踢脚板,防护门固定牢固,井道每隔两层且不大于10m设置水平网,如为硬质防护则每层设置。

4.1.2水平洞口防护楼板短边尺寸不大于 25cm 的洞口,须设坚固的模板盖实,并能防止挪动;楼板边长为 25cm~50cm 的洞口,须设置固定盖板,保持四周搁置均匀,并有固定其位置的措施。

边长为 50cm~150cm 的洞口,用扣件钢管进行围蔽。

4.1.3 基坑周边防护基坑临边采用钢管搭设,设置两道水平杆,立杆间距不大于 1.8 米,水平高度不低于1.2米,水平杆及立杆刷红白相间或黄黑相间的油漆,周边满挂安全网,并悬挂安全警示标志。

防护栏杆下部设置 200mm 高挡水,用灰砂砖砌筑,并抹灰。

设置工人上下施工通道,并按照同样的要求进行临边防护。

防护栏外侧设置排水沟,排水通畅,不积水。

4.1.4 工地场内按要求设置临时消火栓、塔吊基础防护塔吊周边须设置 1600mm 高的防护栏杆或防护栏板,刷红白相间的警示油漆,居中位置设置一道门,方便检修使用。

塔吊周边需张贴安全操作规程、检测机构监督检验合格证、安装验收牌、使用登记证、塔吊司机操作证、起重吊装“十不准”、定人定机责任牌、塔吊限载牌等。

4.2 易燃易爆等危险品存储:施工电梯消防设施对于易燃易爆物品,如乙炔、氧气、油漆等隔离并单独存放,做好标识。

配备足够的灭火器材,张挂责任人和相关安全使用须知施工主干道设置消防宣传栏,配备不少于 5 个铁铲、4个砂桶、8个10L 二氧化碳或干粉灭火器。

施工楼层每层电梯口、电箱、人货梯口明显处设置2个干粉灭火器。

危险品仓库、油漆间、木工间每25m2 配置一个种类合适的灭火器,配电房应设置二氧化碳或干粉灭火器。

工地消防主管应采用 DN100 镀锌钢管,每个楼层应设置消防水源接口,并设置消火栓,消火栓内应配置水带、水枪。

4.3 用电安全配电柜四周用铁制栏杆进行围蔽,,侧边设置推拉门,用于日常检修,护栏刷红白相间的油漆,并悬挂安全警示牌。

电箱应整洁、牢固,布线规整、接地良好,电箱门上应张贴接线图和电工巡查记录,电工每天应对电箱进行巡查,并填写巡查记录,室外电箱应有防雨、防砸措施。

电线及电缆附着建筑物的必须采用瓷瓶进行分离。

大型开关控制柜应有可靠的隔离措施,配备相应的灭火器材,并张挂安全警示牌。

专用保护零线与工作零线不得混接;严格落实“三级用电两级保护”。

潮湿作业使用36V 以下安全电压;线路过道须有保护措施。

4.4 工完场清施工单位应加强工完场清的管理力度,每天完成施工后,需对垃圾进行清扫。

4.5、安全教育及明火管理工地定期要对工人进行安全教育和交底,教育形式丰富,能使工人容易接受。

可采取现场交底,或采用电视、投影仪播放,每天召开安全晨会,告知当天重大危险源,安全注意事项,安全警钟长鸣;工地动火前必须严格执行动火审批制度,并由安全员签署动火审批表方能动火。

现场进行动火时,现场必须配备接火斗及相应的灭火器材,如灭火器、水、黄沙等。

五、实测实量管理5.1、实测实量检查内容主体阶段:混凝土结构工程:截面尺寸、平整度、垂直度、板厚、顶板水平度、阴阳角、顶板极差控制、方正度、混凝土观感;砌筑工程:表面平整度、垂直度、外门窗洞口尺寸、砌筑节点设备安装:洁具定位及施工质量、电气安装定位及施工质量、消防系统定位、间距、数量及节点施工质量。
