室外综合管线技术交底
室外工程技术交底

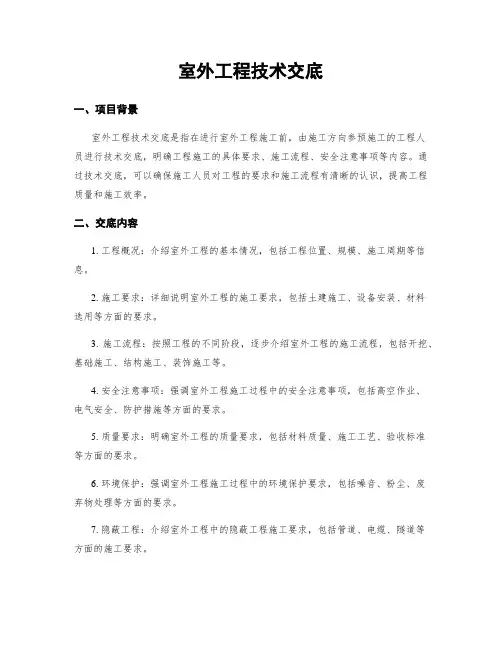

室外工程技术交底一、项目背景室外工程技术交底是指在进行室外工程施工前,由施工方向参预施工的工程人员进行技术交底,明确工程施工的具体要求、施工流程、安全注意事项等内容。
通过技术交底,可以确保施工人员对工程的要求和施工流程有清晰的认识,提高工程质量和施工效率。
二、交底内容1. 工程概况:介绍室外工程的基本情况,包括工程位置、规模、施工周期等信息。
2. 施工要求:详细说明室外工程的施工要求,包括土建施工、设备安装、材料选用等方面的要求。
3. 施工流程:按照工程的不同阶段,逐步介绍室外工程的施工流程,包括开挖、基础施工、结构施工、装饰施工等。
4. 安全注意事项:强调室外工程施工过程中的安全注意事项,包括高空作业、电气安全、防护措施等方面的要求。
5. 质量要求:明确室外工程的质量要求,包括材料质量、施工工艺、验收标准等方面的要求。
6. 环境保护:强调室外工程施工过程中的环境保护要求,包括噪音、粉尘、废弃物处理等方面的要求。
7. 隐蔽工程:介绍室外工程中的隐蔽工程施工要求,包括管道、电缆、隧道等方面的施工要求。
8. 竣工验收:说明室外工程竣工验收的相关要求,包括验收标准、验收程序等方面的要求。
三、交底方式1. 会议交底:组织施工人员进行集中的技术交底会议,由技术负责人进行详细讲解,同时提供文字材料和示意图等辅助资料。
2. 现场交底:在施工现场进行技术交底,由技术负责人亲自指导,结合实际情况进行讲解和演示。
3. 文件交底:将交底内容整理成文件形式,以文件的形式发放给施工人员,要求施工人员子细阅读并签字确认。
四、交底效果评估为了确保技术交底的效果,需要进行交底效果评估。
评估内容包括:1. 施工人员的理解程度:通过与施工人员的交流和提问,评估他们对交底内容的理解程度。
2. 施工质量:通过对施工过程的监督和检查,评估施工人员是否按照交底内容进行施工。
3. 安全情况:通过对施工现场的安全检查,评估施工人员是否遵守安全注意事项。
室外工程道路技术交底

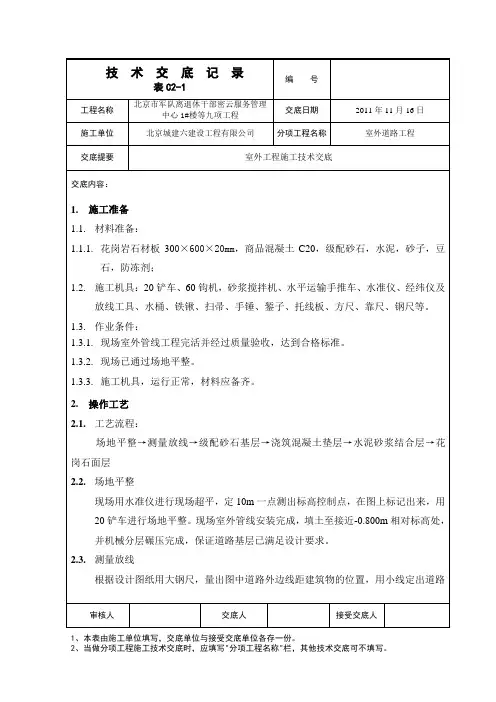

表C2-1编 号工程名称 北京市军队离退休干部密云服务管理中心1#楼等九项工程交底日期 2011年11月16日 施工单位 北京城建六建设工程有限公司分项工程名称室外道路工程交底提要室外工程施工技术交底交底内容:审核人 交底人 接受交底人外侧轮廓线,用白灰撒线。
标高根据现场在道路两侧控制桩上标出道路垫层底标高位置,以此控制级配砂石基层厚度。
2.4. 级配砂石基层现场采用外购级配砂石,要求现场试验员进行检验,石子最大粒径不得大于垫层厚度的2/3,现场最大粒径不得大于200mm 。
级配砂石分层摊铺,且摊铺均匀,不允许有粗细颗粒分离现象。
如出现砂窝或石子堆之处,要将此部分的挖出后分别掺入适量的石子或砂重新进行铺摊。
碾压前,要根据干湿程度和气候情况,适当洒水使砂石表面保持湿润。
现场采用碾压法夯实,每层虚铺厚度宜为250~350mm ,现场平均需铺300mm 厚,最佳含水量为8%~12%。
用6t ~10t 压路机反复碾压,碾压遍数已达到压实系数不小于0.95为宜,但不少于三遍。
2.5. 浇筑混凝土垫层按垫层边线,用200×900mm 、200×1200mm 、200×1500mm 小钢模作为垫层边模板,小钢模用卡扣沿长向连接,用Ф10或Ф12钢筋直线段道路按10m 一道,曲线段道路按5m 一道,对称固定于道路两侧。
用水准仪根据图纸要求,在钢筋头上画出混凝土垫层顶标高,并用小线连接,将小钢模埋入道路两侧且保证模板顶标高与小线相平。
小钢模用350mm8或10钢筋头沿竖向钉入道路基层中,钉入深度为200mm.。
模板固定完成,要进行测量复验,达到设计要求的标高后,可以进行混凝土浇筑。
混凝土垫层厚度为150mm ~180mm 。
为了控制垫层的平整度,在铺设混凝土前先将基层上洒水湿润,冬施期间取消此项操作。
然后从一端开始由内向外退着铺设,边铺边。
室外综合管网安全技术交底模板

一、工程概况1. 工程名称:________________________2. 施工单位:________________________3. 施工地点:________________________4. 施工内容:室外给水、排水、燃气、电力、通讯等综合管网施工。
二、安全技术交底目的为确保室外综合管网施工过程中的安全,防止安全事故的发生,特制定本安全技术交底。
三、安全技术交底内容1. 施工现场安全:(1)施工人员必须佩戴安全帽,正确使用个人防护用品。
(2)施工现场设置明显的安全警示标志,禁止无关人员进入施工区域。
(3)施工区域周边设置安全防护栏,防止人员误入。
(4)施工车辆进出施工现场,应遵守交通规则,确保安全。
2. 施工安全措施:(1)给水管道施工:- 开挖前,应了解地下管线分布情况,避免挖断现有管线。
- 施工过程中,发现异常情况,应立即停止施工,并报告相关人员进行处理。
- 施工结束后,应及时回填土方,确保路面平整。
(2)排水管道施工:- 排水管道施工应确保管道坡度符合设计要求,防止淤堵。
- 施工过程中,应避免对周边环境造成污染。
(3)燃气管道施工:- 燃气管道施工前,应进行检测,确保管道无泄漏。
- 施工过程中,应加强通风,防止可燃气体积聚。
- 施工结束后,应进行管道试压,确保管道安全可靠。
(4)电力管道施工:- 电力管道施工前,应了解地下电缆分布情况,避免挖断电缆。
- 施工过程中,应遵守相关电力安全操作规程,确保施工安全。
(5)通讯管道施工:- 通讯管道施工前,应了解地下通讯线路分布情况,避免挖断线路。
- 施工过程中,应遵守相关通讯安全操作规程,确保施工安全。
3. 应急预案:(1)发生火灾、触电等紧急情况,应立即切断电源、气源,并拨打火警、急救电话。
(2)发生管线泄漏、破裂等紧急情况,应立即采取措施,防止事故扩大。
四、安全技术交底责任1. 施工单位负责安全技术交底的组织和实施。
2. 施工现场管理人员负责安全技术交底的传达和监督。
室外工程技术交底

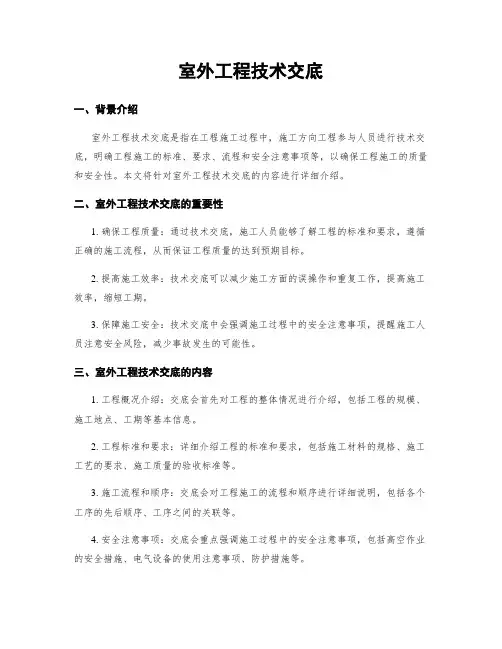

室外工程技术交底一、背景介绍室外工程技术交底是指在工程施工过程中,施工方向工程参与人员进行技术交底,明确工程施工的标准、要求、流程和安全注意事项等,以确保工程施工的质量和安全性。
本文将针对室外工程技术交底的内容进行详细介绍。
二、室外工程技术交底的重要性1. 确保工程质量:通过技术交底,施工人员能够了解工程的标准和要求,遵循正确的施工流程,从而保证工程质量的达到预期目标。
2. 提高施工效率:技术交底可以减少施工方面的误操作和重复工作,提高施工效率,缩短工期。
3. 保障施工安全:技术交底中会强调施工过程中的安全注意事项,提醒施工人员注意安全风险,减少事故发生的可能性。
三、室外工程技术交底的内容1. 工程概况介绍:交底会首先对工程的整体情况进行介绍,包括工程的规模、施工地点、工期等基本信息。
2. 工程标准和要求:详细介绍工程的标准和要求,包括施工材料的规格、施工工艺的要求、施工质量的验收标准等。
3. 施工流程和顺序:交底会对工程施工的流程和顺序进行详细说明,包括各个工序的先后顺序、工序之间的关联等。
4. 安全注意事项:交底会重点强调施工过程中的安全注意事项,包括高空作业的安全措施、电气设备的使用注意事项、防护措施等。
5. 施工质量控制:交底会介绍工程施工质量的控制措施,包括现场质量检查的要求、质量问题的处理流程等。
6. 工程验收标准:交底会明确工程的验收标准和流程,包括施工的各个阶段的验收要求和验收标准。
7. 环境保护要求:交底会对工程施工过程中的环境保护要求进行说明,包括施工废弃物的处理、施工噪音的控制等。
四、室外工程技术交底的组织方式1. 会议形式:可以组织召开技术交底会议,由施工方负责人对工程技术进行详细讲解,同时可以进行现场示范和答疑解惑。
2. 文件形式:可以编写技术交底文件,对工程技术进行详细描述,包括文字说明、图纸、施工流程图等,供施工人员参考。
五、室外工程技术交底的注意事项1. 交底内容准确:交底内容必须准确无误,确保施工人员能够清楚理解和掌握。
室外道路施工技术交底

(7)管道内的管口缝,当管径大于1000mm时,应在管内作整圈勾缝。
3、雨水井砌筑施工
(1)井基混凝土强度达到5MPa时,方可砌筑井体。并严格按照图纸施工要求,用灰沙砖或红砖切筑,绝不能用水泥砖。
(2)砌筑砂浆配合比准确,井壁砂浆饱满,灰缝平整。圆形检查井内壁应圆顺,抹面光实,踏步安装牢固。
(2)挖方路基:原状土较密实,按路基要求压实后可不设石渣垫层,直接铺水泥稳定基层,路基0~30cm范围内压实度为93%。从地形图上看挖的地方为挖方路段,采用挖方断面;只为一般农田、荒地、回填区的,对应地勘报告,若属于"回填土、杂填土、耕土、腐殖土等"的工程性质差的土,不管标高是否高于设计标高,均用以填方路段处理,保留石渣垫层结构。
3、施工人员不得随意在未压实成型的路面基层上行走。
4、当天浇筑完成的混凝土路面上不得停放一切施工设备,以免发生混凝土路面面层变形。
5、严防设备漏油污染路面。
五、安全管理措施
1、严格执行作业时间,尽量避免噪声扰民,控制强噪声机械在夜间作业。
2、对施工剩余的路面材料及凿除接茬的废渣,不得随意扔弃,应集中外运到规定地点进行处理。
(3)管道铺设在非道路下时,排水管道、雨水口、检查井在验收合格后,应选用好土按照施工规范要求进行分层夯实回填,密实度达到85%以上。
(4)管节铺设应平顺、稳固,管底坡度不得出现反坡,管节接头处流水面高差不得大于5mm。管内不得有泥土、砖石、砂浆等杂物。
(5)管口内缝砂浆平整密实,不得有裂缝、空鼓现象。
室外道路
工程名称
分部工程
施工单位
分项工程
交底内容:
一、施工准备
1、材料准备:花岗岩石材板300×600×20mm,商品混凝土C20,级配砂石,水泥,砂子,豆石,防冻剂。
室外管网技术交底

技术交底记录鲁JJ-013-001山东省建设工程质量监督总站监制工程名称山东省潍坊第四中学分校高一教学楼施工单位潍坊昌大建设集团有限公司分项工程名称室外配套管网工程交底日期2017年 3 月 7 日交底内容:(4)沟槽开挖采用人机配合,开挖前先挖探沟,确定地下线路,避免将地下临时电缆和水管破坏(5)槽底预留10cm左右用人工清理(根据现场土质而定),严禁超挖及扰动原土(6)开挖时严格控制槽底标高,确保符合图纸设计顺水坡度5、管道、井底基础(1)垫层施工前应报验甲方、监理,检查槽底及槽壁,验收合格后并做好验槽记录(2)本工程管道基础采用100MM中粗砂垫层,检查井基础采用150MM厚C15混凝土垫层(3)垫层要求:砂石垫层表面平整,无垃圾及其他建筑垃圾掺杂,混凝土垫层要求振捣密实、表面压光,宽度与槽底同宽(4)管道基础的接口部位应预留凹槽方便接口操作,接好后再塞填密实6、安装管道(1)管材应由人工搬运,轻抬轻放,不准用机械倒运,避免破坏管材(2)安装管材时,承口应朝向逆水方向,插口应朝向顺水方向,并且应从下游向上游进行顺序安装(3)管道的长短应用手锯切割,切割口要垂直平整(4)管道接口时,先将承口的内侧及插口的外侧清理干净,不得有泥土、砂子等杂物(5)橡胶圈应正确套在插口第二个肋槽内,并插入承口至少四道肋槽,如下图所示(6)管道全部安装后,根据定位桩量出管道中心点并用线坠引在检查井的混凝土垫层上,两端拉紧施工线,施工线应高出管顶100MM,再将管道调正,并测量管道两端坡度是否符合设计要求7、砌筑检查井(1)本工程检查井为井底内径φ1000、井顶φ700圆形砖砌检查井(收口式),(2)检查井砌筑前根据出楼的污水管道位置确定检查井的中心点,依中心点半径50CM画圆,放出检查井内径线,用水准仪根据检查井四周室外地坪抄测砌筑高度,并预留井盖尺寸(120MM),然后砌筑(3)砌筑时采用丁砖砌法,两面排砖,外侧大灰缝用“二分头”砌筑,应逐层砌筑,随砌随检查井室尺寸,确保四周收口均匀一致(4)垫层至管顶上250MM为直砌,上部为收口式砌法,收口段根据砌筑高度算出收口段的高度,再算出每皮砖的收口尺寸(管道上的砌筑高度不大于1米的全部为收口式砌法)(5)根据出楼1.5米污水管道的直径、标高及坡度设计要求算出在检查井墙上预留洞口的位置(6)本工程依实际情况需分段施工,其余管道支管要做好预留口的设置项目专业技术负责人:交底人: 接受人:工程名称山东省潍坊第四中学分校高一教学楼施工单位潍坊昌大建设集团有限公司分项工程名称室外配套管网工程交底日期2017年 3 月7 日交底内容:(7)检查井砌筑完成后,进行内外抹灰压光处理(8)井底采用流槽处理,具体做法见详图(9)井室内应设置踏步,从盖板下220MM处设置第一个踏步,向下每360MM设置一个,水平净距150MM,交错设置,见上图所示8、管道与检查井连接(1)管道与砖砌检查井连接时,宜采用刚性连接。
室外综合管网技术交底

室外综合管网技术交底一、近年来,城市化进程越来越快,城市规模不断扩大,城市基础设施需求不断增加。
室外综合管网作为城市基础设施中的重要组成部分,承担着城市供水、排水、燃气、热力等多项功能。
为了确保管网的运行稳定和服务质量,需要对室外综合管网进行技术交底,明确管网建设、维护和管理的必要流程、方法和要求。
二、技术交底内容1. 管网建设•建设规划:确定管网建设范围、服务范围、建设时限、建设标准等要素。
•施工组织设计:建立施工组织设计方案、拟定工期计划、明确材料要求、建立施工质量监控措施等。
•建设验收:在建设完成后,对管网进行验收,确保建设符合相应标准和质量要求。
2. 管网维护•定期巡查:定期对管网进行巡查,发现问题及时处理,确保管网运行稳定。
•日常维护:定期进行水质监测、维护管道清洗、及时处理管道故障等,保证管网长期正常运行。
•紧急维修:对于管道突发故障,要及时响应、快速处理,确保问题不会影响管网运行。
3. 管网管理•管理标准:建立管网管理标准,包括制定管道建设和维护的标准、制定管道使用及停用的规定等。
•管理手段:建立并完善监管运行机制、建立管道线路日志和维修记录等,确保管网管理规范化和信息化。
•了解政策:关注政策动态和法律法规,及时掌握管网建设、运营等领域的最新信息。
三、技术交底的意义通过技术交底,可以让相关工作人员更好地了解室外综合管网的建设、维护和管理流程,提高他们的工作技能和管理水平。
同时,交底还可以促进交流,加强沟通,合理分配资源,提升室外综合管网的运行效率,提高管网服务的质量。
此外,在日常的管理过程中,通过技术交底可以不断经验、不断完善管网建设和管理,使管理工作更加科学、规范、有效。
四、室外综合管网的技术交底是保障城市基础设施正常运行的重要环节。
仅有建设好的管网还远远不够,我们更需要科学有效的管网维护和管理,让室外综合管网能够在城市化进程中承担更多的责任和义务,为人们提供更加便捷、高效的服务。
室外管线安全技术交底模板

一、工程名称:____________________二、施工单位:____________________三、建设单位:____________________四、交底日期:____年__月__日五、交底内容:一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 工程规模:____________________4. 工程内容:____________________二、安全技术要求1. 施工人员必须持证上岗,熟悉室外管线施工安全操作规程。
2. 施工现场应设置明显的警示标志,并确保安全通道畅通。
3. 施工过程中,必须严格遵守各项安全操作规程,确保施工安全。
4. 施工现场应配备必要的安全防护设施,如安全网、防护栏杆、安全带等。
5. 施工现场应定期进行安全检查,及时发现并消除安全隐患。
三、施工准备1. 施工人员应提前了解工程概况、施工图纸及施工方案,掌握施工工艺和安全要求。
2. 施工现场应提前做好场地平整、排水、照明等工作,确保施工顺利进行。
3. 施工材料、设备应提前准备齐全,并符合质量要求。
4. 施工现场应设置临时设施,如宿舍、食堂、厕所等,确保施工人员生活便利。
四、施工过程安全措施1. 挖沟、埋管、回填等工序应严格按照施工图纸及规范要求进行。
2. 挖沟作业时,必须遵循“先排水、后挖沟”的原则,确保施工安全。
3. 埋管作业时,应确保管道接口严密,防止泄漏。
4. 回填作业时,应分层压实,确保回填质量。
5. 施工过程中,应随时检查管道的稳定性,防止管道变形、损坏。
五、应急处置1. 发生安全事故时,应立即停止施工,组织人员迅速撤离危险区域。
2. 及时向相关部门报告事故情况,并配合事故调查。
3. 采取有效措施,防止事故扩大,确保人员安全。
4. 事故处理后,对事故原因进行分析,制定预防措施,防止类似事故再次发生。
六、交底确认1. 施工单位应将本安全技术交底内容传达给所有施工人员。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
室外综合管线施工技术交底
1:2#楼北面化粪池刚好在施工大门口上,需现场调整。
2:施工前重新复核风凰路雨污标高
3: 1#2#3#楼前排水管密集,因回填土过厚,做好防沉降措施
4:控制路面标高,雨污检查井盖和路面接合平整。
5: 1#/2#/3#楼前的排水管过多,注意管线交叉位置以坡度排水。
6:所有主管线按规范埋设,做垫层,沙覆盖层。
7:室外消防管材做好防腐沥青。
&幸福饭堂做一个小型的隔油池
9:市政给水管主管 DN250太大,按DN20C施工,水务
公司接口为DN200
10:很多检查井设在路边,先进行检查井施工,再施工道路
11:室外消管环路管以及地下式消火栓(总包施工) 12:管外管线和绿建对接,偏移大树种植位置。
13;顶板上路面排水沟(总包施工)
14:绿化给水施工范围:表后――管道――快速取水器15 :市政给水管按水务公司要求采用 K8螺旋钢管
16:高压线入地库部份预埋套管及管井由腾安先施工,4#楼接市政入口位置住前北面移。
17:园建挡土墙及楼梯位置下的排水管需先预埋。
18:均衡池采用底部放空排水,不允许侧排,否则无法排干。
19:过脚池的放水开关尽量避免明装。
20:园建配电箱尽量避免外露,用乔木遮挡。
21:喷泉水底灯灯线不能外露过长,水底灯及喷头安装位置需配合造形排布。
建设单位:
施工总包: 消防单位:
机电单位:
Welcome To Download !!!
欢迎您的下载,资料仅供参考!。
