砖砌围墙施工方案

砖砌围墙施工方案

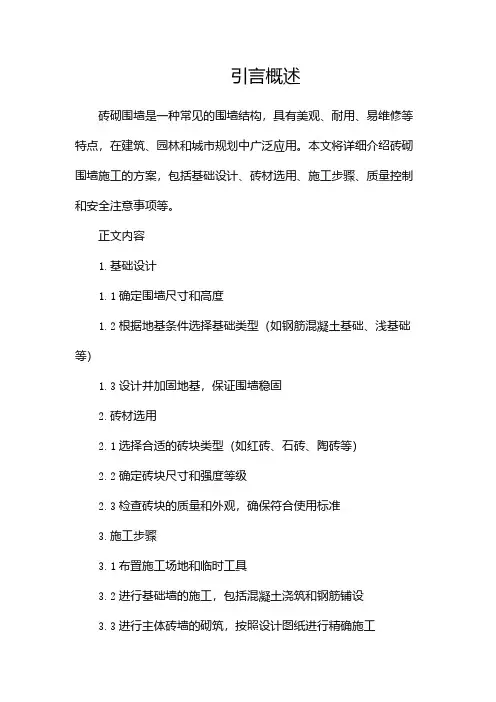

引言概述砖砌围墙是一种常见的围墙结构,具有美观、耐用、易维修等特点,在建筑、园林和城市规划中广泛应用。

本文将详细介绍砖砌围墙施工的方案,包括基础设计、砖材选用、施工步骤、质量控制和安全注意事项等。

正文内容1.基础设计1.1确定围墙尺寸和高度1.2根据地基条件选择基础类型(如钢筋混凝土基础、浅基础等)1.3设计并加固地基,保证围墙稳固2.砖材选用2.1选择合适的砖块类型(如红砖、石砖、陶砖等)2.2确定砖块尺寸和强度等级2.3检查砖块的质量和外观,确保符合使用标准3.施工步骤3.1布置施工场地和临时工具3.2进行基础墙的施工,包括混凝土浇筑和钢筋铺设3.3进行主体砖墙的砌筑,按照设计图纸进行精确施工3.4进行围墙的抹灰、打磨和涂刷等装饰性工作3.5进行围墙顶部的防水处理和加固4.质量控制4.1施工前进行砖块和材料的质量检查4.2施工过程中进行严格的施工质量控制,包括墙体垂直度、砖缝对齐度等方面4.3施工后进行围墙的质量验收和检验4.4对可能存在的质量问题进行及时纠正和修补5.安全注意事项5.1施工过程中使用个人防护设备,如安全帽、安全鞋等5.2组织施工现场,确保安全通道畅通,防止人员滑倒或被物体击中5.3定期检查和维护施工工具和设备,确保其正常运行和安全使用5.4防止火灾和电气安全问题,遵守相关安全操作规程总结砖砌围墙的施工方案涉及到基础设计、砖材选用、施工步骤、质量控制和安全注意事项等方面。

正确的基础设计和砖材选用是保证围墙稳固和美观的前提。

在施工步骤中,要严格按照设计图纸进行施工,保持墙体的垂直度和砖缝的对齐度。

质量控制是确保围墙质量的关键,对施工过程和施工后进行质量验收和检验,及时纠正和修补可能存在的质量问题。

在施工过程中,要严格遵守安全操作规程,使用个人防护设备,保障施工人员的安全。

通过合理的施工方案和严格的质量控制,砖砌围墙可以达到美观、耐用、易维护的效果,满足建筑、园林和城市规划的需要。

砖砌围墙施工方案_

砖砌围墙施工方案_

砖砌围墙施工方案
一、工程概述
在建筑工程中,砖砌围墙是常见的构筑物之一,其建造不仅具有保护作用,还能美化环境。

本文将介绍砖砌围墙的施工方案及注意事项。

二、材料准备
1.砖块:选择符合标准的砖块,确保材料质量。

2.砂浆:准备好适量的水泥、石灰和砂子,按比例调配砂浆。

3.配件:需要墙角砖、墙头砖等辅助材料。

4.施工工具:铲子、板凿、水平仪、橡皮锤等。

三、施工步骤
1. 基础处理
在选择位置后,清理地面并浇筑混凝土基础,确保围墙的稳固性。

2. 布砖
根据设计要求和尺寸,先在地基上横向抹一层砂浆,再粘贴第一层砖块,注意保持水平和垂直。

3. 砖缝处理
在两块砖块间填充适量的砂浆,用铲子将砂浆刮平,保持墙面整洁。

4. 墙角处理
在墙角处使用特殊的墙角砖进行处理,保持墙体的整体美观和结构牢固。

5. 墙头处理
在围墙顶端设置砖头石或特殊墙头砖,加强围墙的抗压能力。

四、施工注意事项
1.安全第一,施工过程中需佩戴好安全帽、手套等防护用具。

2.注意砖块的选择和质量,确保施工的稳定性和美观性。

3.施工过程中保持墙面水平、垂直,提高围墙的美观性。

4.施工完成后,进行质量检验,确保围墙的稳固性和坚固性。

五、总结
砖砌围墙是一种常见的建筑结构,其施工过程需要注意细节,确保围墙的质量和稳固性。

通过本文介绍的施工方案和注意事项,希望能够帮助施工人员顺利完成围墙建设工作。

砖砌围墙施工方案_

砖砌围墙施工方案_

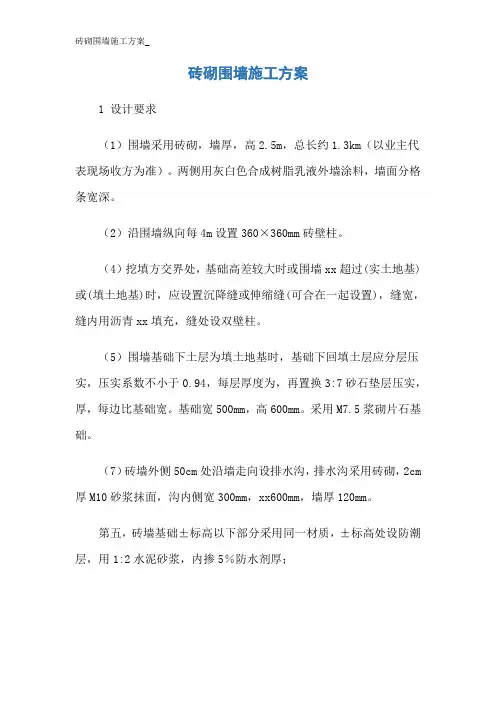

砖砌围墙施工方案1 设计要求(1)围墙采用砖砌,墙厚,高2.5m,总长约1.3km(以业主代表现场收方为准)。

两侧用灰白色合成树脂乳液外墙涂料,墙面分格条宽深。

(2)沿围墙纵向每4m设置360×360mm砖壁柱。

(4)挖填方交界处,基础高差较大时或围墙xx超过(实土地基)或(填土地基)时,应设置沉降缝或伸缩缝(可合在一起设置),缝宽,缝内用沥青xx填充,缝处设双壁柱。

(5)围墙基础下土层为填土地基时,基础下回填土层应分层压实,压实系数不小于0.94,每层厚度为,再置换3:7砂石垫层压实,厚,每边比基础宽。

基础宽500mm,高600mm。

采用M7.5浆砌片石基础。

(7)砖墙外侧50cm处沿墙走向设排水沟,排水沟采用砖砌,2cm 厚M10砂浆抹面,沟内侧宽300mm,xx600mm,墙厚120mm。

第五,砖墙基础±标高以下部分采用同一材质,±标高处设防潮层,用1:2水泥砂浆,内掺5%防水剂厚;第六,砖采用蒸压灰砂砖等符合要求的砌体材料,砖墙砌筑砂浆采用混合砂浆或水泥砂浆,强度等级M10,砂浆饱满度不得小于80%,缝宽。

(9)质量要求:第一,轴线位移偏差≤(每);第二,平整度偏差≤;第三,垂直度偏差≤;第四,墙顶水平偏差≤;第五,墙身截面尺寸偏差~+。

图1.3-1 围墙平面图图1.3-2 围墙外立面图图1.3-3 围墙内立面图图1.3-4 围墙剖面图图1.3-5 围墙水沟2 施工工艺要点(1)在围墙基础施工过程中,对轴线控制桩应经常进行复测,以防桩位移影响围墙施工定位。

(2)围墙基础基槽开挖时,至基底设计标高,留土层人工清底、xx,基槽挖好后,要防止雨水及地下水浸泡,开挖完成后应立即对基坑进行垫层及基础施工。

(3)回填土分层铺摊和夯实,采用振动打夯机,每层铺土厚度为,每层至少夯打三遍,要求一夯压半夯;在气候干燥时须加速回填,如遇雨天,回填土应做含水率测定,采取翻晒、晾干或参入干土等措施。

砖砌围墙的施工方案

砖砌围墙的施工方案

砖砌围墙的施工方案1. 引言砖砌围墙是一种常见的建筑结构,它广泛应用于建筑和市政工程中。

本文将介绍砖砌围墙的施工方案。

该方案包括材料准备、工具准备、基础处理、墙体砌筑和粉刷等环节。

通过本方案,能够使施工人员按照规范进行操作,确保围墙的质量和稳定性。

2. 材料准备•砖块:根据围墙设计要求选择合适的砖块,常见的有实心砖、空心砖等。

•水泥:用于砌筑砖墙时的黏结材料,选用符合国家标准的水泥。

•砂浆:用于填充砖缝,选用符合国家标准的砂浆。

•钢筋:用于加固墙体,根据设计要求选择合适的钢筋规格。

•线材:用于建立水平和垂直参考线,保证墙体的垂直和水平度。

3. 工具准备•搅拌设备:用于搅拌水泥砂浆的搅拌机或手动搅拌工具。

•砌筑工具:包括批刀、砂浆刮板、抹灰刀、拳头锤、量具等。

•安全设备:包括安全帽、护目镜、手套等。

•辅助工具:包括水平仪、垂直仪、线锤、线垛等。

4. 基础处理在开始砖砌围墙施工之前,需要对地基进行处理和准备。

具体步骤如下:1.在施工地点确定好围墙的位置和尺寸。

2.清理基础,清除地面上的杂物和泥土。

3.进行勘探,确定地下管线的位置,避免损坏。

4.对地基进行夯实,确保地面平整坚实。

5.根据设计要求,铺设防水层和防潮层。

5. 墙体砌筑根据基础处理完成后,开始进行围墙的砌筑工作。

具体步骤如下:1.根据设计要求和标高确定第一层砖的位置和高度,利用水平仪和线锤进行水平和垂直的标定。

2.准备好砂浆和砖块,将砂浆均匀地涂抹在砖块的一侧。

3.将涂抹了砂浆的砖块一一贴于基础上,用拳头锤适当敲击使其与基础和相邻砖块之间形成紧密连接。

4.在砖与砖之间填充砂浆,利用砂浆刮板将砂浆填充到砖缝中,确保砖缝饱满。

5.根据设计要求设置钢筋,采用预埋和穿线的方式将钢筋固定在墙体内部。

6.按照相同的方法继续砌筑上层砖块,直至围墙高度达到设计要求。

7.在砖砌围墙的顶部设置砖垛,用于增加围墙的稳定性和美观度。

6. 粉刷待砖砌围墙砌筑完毕后,可以进行粉刷装饰。

砖砌围墙施工方案_

砖砌围墙施工方案_

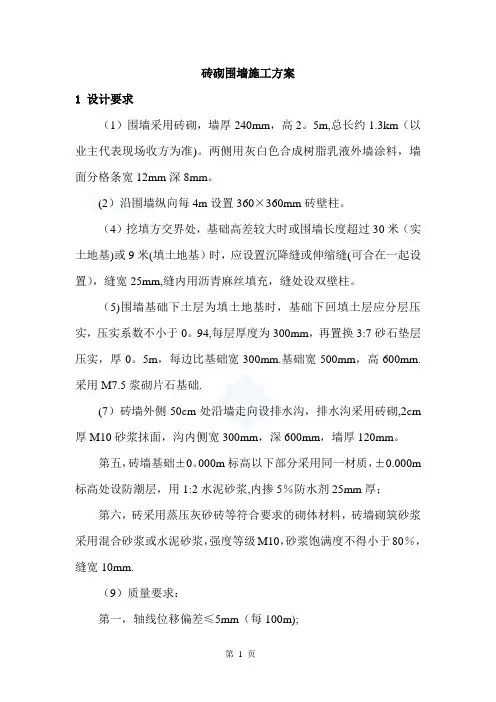

砖砌围墙施工方案1 设计要求(1)围墙采用砖砌,墙厚240mm,高2。

5m,总长约1.3km(以业主代表现场收方为准)。

两侧用灰白色合成树脂乳液外墙涂料,墙面分格条宽12mm深8mm。

(2)沿围墙纵向每4m设置360×360mm砖壁柱。

(4)挖填方交界处,基础高差较大时或围墙长度超过30米(实土地基)或9米(填土地基)时,应设置沉降缝或伸缩缝(可合在一起设置),缝宽25mm,缝内用沥青麻丝填充,缝处设双壁柱。

(5)围墙基础下土层为填土地基时,基础下回填土层应分层压实,压实系数不小于0。

94,每层厚度为300mm,再置换3:7砂石垫层压实,厚0。

5m,每边比基础宽300mm.基础宽500mm,高600mm.采用M7.5浆砌片石基础.(7)砖墙外侧50cm处沿墙走向设排水沟,排水沟采用砖砌,2cm 厚M10砂浆抹面,沟内侧宽300mm,深600mm,墙厚120mm。

第五,砖墙基础±0。

000m标高以下部分采用同一材质,±0.000m 标高处设防潮层,用1:2水泥砂浆,内掺5%防水剂25mm厚;第六,砖采用蒸压灰砂砖等符合要求的砌体材料,砖墙砌筑砂浆采用混合砂浆或水泥砂浆,强度等级M10,砂浆饱满度不得小于80%,缝宽10mm.(9)质量要求:第一,轴线位移偏差≤5mm(每100m);第二,平整度偏差≤5mm;第三,垂直度偏差≤10mm;第四,墙顶水平偏差≤10mm;第五,墙身截面尺寸偏差-5mm~+8mm。

图1。

3-1 围墙平面图图1。

3—2 围墙外立面图图1。

3-3 围墙内立面图图1.3—4 围墙剖面图图1.3—5 围墙水沟2 施工工艺要点(1)在围墙基础施工过程中,对轴线控制桩应经常进行复测,以防桩位移影响围墙施工定位。

(2)围墙基础基槽开挖时,至基底设计标高,留300mm土层人工清底、修坡,基槽挖好后,要防止雨水及地下水浸泡,开挖完成后应立即对基坑进行垫层及基础施工.(3)回填土分层铺摊和夯实,采用振动打夯机,每层铺土厚度为300mm,每层至少夯打三遍,要求一夯压半夯;在气候干燥时须加速回填,如遇雨天,回填土应做含水率测定,采取翻晒、晾干或参入干土等措施.(5)围墙砌筑要点:第一,砌筑前,应将砌筑部位清理干净,浇水湿润;第二,砂浆搅拌宜用机械搅拌,搅拌时间不少于2分钟。

砖砌围墙工程施工方案

砖砌围墙工程施工方案

砖砌围墙工程施工方案一、基础工程施工一、开挖准备1、技术员放围墙定位灰线→平整场地→修施工道路(1)、技术员放围墙定位灰线:确定围墙开挖位置,方便围墙场地平整。

(2)、平整场地:平整场地至总图设计标高。

(3)、修施工道路:修施工道路便于施工过程中材料进场。

二、基础开挖1、技术员放开挖线→人工开挖→清理浮土→放围墙定位线→垫层浇捣→砌筑墙体→土方回填→土方转运(1)、放开挖线:定位基础开挖位置;(2)人工开挖:人工开挖至设计标高;(3)清理浮土:清理开挖过程中产生的浮土;(4)放围墙定位线:定位围墙精确位置;(5)垫层浇捣:浇捣围墙设计基础垫层;(6)砌筑墙体:砌筑墙体至正负零处;(7)土方回填:土方人工回填至正负零处。

(8)土方转运:土方回填后剩余土方用拖拉机转运至运动场。

二、砌体工程施工一、材料1、砖的品种、强度等级必须符合设计要求,并应规格一致有出厂合格证明及试验单。

2、水泥:品种与标号应根据砌体部位及所处环境选择,采用32。

5号矿渣硅酸盐水泥;必须有出厂合格证明和试验报告方可使用。

3、砂:宜采用中砂,砂的含泥量不应超过5%。

4、水:应采用不含有害物质的洁净水。

6、其他材料:拉结钢筋、预埋件等均应符合设计规范要求。

二、操作工艺1、拌制砂浆:砂浆采用机械拌合,手推车上料,磅称计量.材料运输主要采用井字架作垂直运输,人工手推车作水平运输。

(1)、根据试验提供的砂浆配合比进行配料称量,水泥配料精确度控制在2%以内;砂、石灰膏等配料精确度控制在±5%以内.(2)、砂浆应采用机械拌合,投料顺序应先投砂、水泥、掺合料后加水。

拌和时间自投料完毕算起,不得少于1。

5min。

(3)、砂浆应随拌随用,水泥砂浆和水泥混合砂浆必须分别在拌成后3小时和4 小时内使用完毕.2、组砌方法(1)、砖墙砌筑应上下错缝,内外搭砌,灰缝平直,砂浆饱满,水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm。

砖砌围墙施工方案_

砖砌围墙施工方案_一、前期准备工作1.1确定施工范围和尺寸,根据需求和设计图纸确定围墙的长度、高度和宽度等尺寸参数。

1.2开展勘测工作,确定施工现场的地势情况、土质条件和地下管线等情况,以确定施工方案的可行性和安全性。

1.3准备材料和工具,包括水泥、砖块、沙子、水、工具等,并检查其质量和数量是否满足施工需求。

二、基础处理2.1根据地势情况和土质条件,进行基础的处理。

如地势较高或土质较差的地方,需要进行挖土、填充和夯实等工作,以保证围墙基础的稳固性。

2.2在基础处理完成后,进行基础的沉降观测,确保基础稳定后再进行后续的施工。

三、围墙立柱3.1根据设计图纸和施工要求,确定立柱的位置和间距。

3.2在立柱位置处进行挖孔,并按要求加固孔底。

孔底加固可采用混凝土浇筑或填充碎石等方式。

3.3在加固孔底后,安装立柱。

立柱可采用整体浇筑或预制立柱。

3.4立柱安装完成后,进行竖直度和水平度的调整,保证立柱的垂直和水平。

四、围墙连接件4.1根据设计要求,选择合适的围墙连接件。

常用的连接件包括砖墙钢筋连接带、砖墙角码等。

4.2在立柱之间的连接位置,进行连接件的安装。

安装时要注意连接件与立柱的咬合紧密,并采取适当的固定措施,以保证连接的牢固性。

五、砖砌施工5.1在连接件安装完成后,进行砖砌施工。

施工前要注意砖块的质量和尺寸是否符合要求。

5.2施工时,应逐层砌筑,并保证每层砖砌完后进行验收,以确保施工质量。

5.3采用适当的砌筑方式和方法,如梁式砌筑或基础砌筑等,以保证围墙的稳固性和美观性。

六、墙面处理6.1在围墙砌筑完成后,进行墙面处理。

墙面处理可采用涂料或贴瓷砖等方式,提高围墙的美观性和耐久性。

6.2在墙面处理前,应进行墙面清理和处理,确保墙面干净和平整,以便后续的施工工序顺利进行。

6.3根据设计要求和施工要求,选择合适的墙面处理材料,并按照操作规范进行施工。

七、收尾工作7.1施工完成后,进行围墙的验收工作。

验收时要检查围墙的垂直度、水平度、平整度和美观度等,以确保围墙的施工质量符合要求。

砖砌围墙施工方案

砖砌围墙施工方案1. 引言砖砌围墙是一种常见的围墙施工方式,具有美观、耐久、寿命长等特点,广泛应用于住宅、公共设施等建筑中。

本文档将介绍砖砌围墙的施工方案,包括工具和材料准备、基础处理、砌筑过程和后续维护等内容。

2. 工具和材料准备在进行砖砌围墙施工之前,需要准备以下工具和材料:•砖墙施工工具:砌筑铲、毛刷、水泥刀、墙角刷等;•砖墙施工材料:砖块、水泥、沙子、助剂等;•安全防护装备:安全帽、手套、口罩等。

3. 基础处理在开始砖砌围墙施工之前,需要对基础进行处理,以确保围墙的稳固和耐久性。

3.1 清理基础首先,清理基础表面的杂物和灰尘,保持基础表面干净。

3.2 制定基础平整度使用水平仪和尺子,测量基础表面的水平度和垂直度,制定基础平整度标准。

3.3 基础涂抹根据基础平整度标准,进行基础涂抹。

首先,在基础表面涂抹一层水泥砂浆,然后使用抹子将砂浆铺平,确保基础的平整度。

4. 砌筑过程4.1 砌筑墙角首先,从墙角开始砌筑围墙。

根据设计要求和墙角尺寸,选择合适的砖块,并使用水泥砂浆将砖块砌入墙角。

4.2 砌筑墙体在砌筑墙角后,根据设计要求和墙体尺寸,选择合适的砖块,并使用水泥砂浆一层一层地进行砌筑。

砖块之间需要留出适当的缝隙,以便后续填充水泥砂浆。

4.3 砌筑门洞和窗洞在墙体砌筑过程中,如果需要设置门洞和窗洞,需要提前进行测量,然后根据尺寸要求进行砌筑。

门洞和窗洞的砖块需要与墙体砖块密切衔接,并使用水泥砂浆固定。

4.4 砌筑墙顶在墙体砌筑完成后,进行墙顶的砌筑。

首先,根据设计要求,在墙体上方留出适当的空间,然后选择合适的砖块进行围墙顶部的砌筑。

5. 后续维护5.1 砖墙养护在砖砌围墙施工完成后,需要进行砖墙的养护工作。

养护工作包括保持砖墙干燥,避免受到雨水浸泡,以及定期检查砖墙表面的裂缝和脱落情况。

5.2 墙面刷漆根据需要,可以对砖墙进行刷漆处理,以提高墙面的美观度和耐久性。

在刷漆之前,需要清洁墙面,并进行必要的修补工作。

砖砌围墙施工方案(2)

砖砌围墙施工方案(2)
一、施工准备工作
在进行砖砌围墙施工之前,首先需要完成以下准备工作:
1.确定围墙的位置和尺寸,绘制详细的施工图纸。

2.准备好所需的砖块、水泥、砂浆等施工材料,确保质量符合要求。

3.租赁或购买必要的施工工具,如砌筑工具、水平仪、刷子等。

4.清理并整理施工现场,确保围墙施工区域干净整洁。

二、施工步骤
1. 地基处理
•在围墙的施工位置上挖掘基础沟槽,深度一般应在20厘米以上。

•填充砂石或碎石,倒入水泥浆,夯实基础,保持均匀水平。

2. 立砖柱
•根据设计要求,在基础上依次砌起砖墙的柱子,每隔固定距离设置一个柱子,确保垂直度和水平度。

•柱子高度应大于围墙高度,以便围墙的稳定性。

3. 砌墙体
•在立柱之间砌筑围墙墙体,先用水泥砂浆将砖块粘贴在一起,然后逐层交错砌筑。

•注意保持墙体的垂直度和水平度,同时留出承重柱和门窗洞口的位置,便于后续施工。

4. 加固处理
•在围墙的顶部和底部加固钢筋,以增强整体结构的承载能力。

•在墙体内侧加入横向填充物,增加围墙的稳定性。

三、收尾工作
•检查围墙的质量和外观,修补可能存在的砂浆裂缝和砖块错位问题。

•清理施工现场,清除多余的材料和工具,确保施工现场整洁。

结语
以上是关于砖砌围墙的施工方案,希望能够为您提供帮助。

在施工过程中,请务必严格按照设计要求和安全规范进行操作,确保围墙的质量和稳定性。

祝施工顺利!。

砖砌围墙施工方案

砖砌围墙施工方案砖砌围墙施工方案1、土方开挖本工程主要利用砼道路作为围墙基础,由于部分装置区地面为碎石,不能直接作为围墙基础,需对地面进行开挖处理,根据以往经验和现场土质情况,本围墙基础拟开挖深度600mm,宽度500mm,基础开挖采用机械挖土、人工清槽的方式施工,挖至基底设计标高,留100mm 土层人工清底、修坡。

开挖时,设计为天然地基承重,基槽按标高挖好后,经业主工程师共同验槽,确认地基承载力达到设计要求值后,才能进行下道工序施工,基槽挖好后,要防止雨水及地下水浸泡,而降低地基的承载力。

在雨季进行施工时,可在基坑上面四周挖截水沟,防止地表雨水流入坑内。

基坑边坡用彩条尼龙面遮盖,防止雨水冲刷,避免塌方。

2、模板工程采用多层木模板,模板应有足够的强度和刚度,模板进厂后应按规格型号分类堆放整齐,堆放高度不超过1.5m。

模板使用前应清理整平,并刷脱模剂,拆模后要及时堆放到指定地点。

模板安装好后要进行投点找正,保证模板位置的准确及垂直度和表面平整度,确定无问题要及时地进行固定(采取拉顶的方法来保证)。

模板拆模时间,侧模混凝土强度能保证构件不变形,棱角完整时方可拆除。

3、混凝土工程垫层C10混凝土采取现场自拌,并用斗车运至浇筑地点。

条形基础梁为C25混凝土,基础梁截面为200*250,采取商品混凝土运到施工场地自卸方式浇筑,基础砼均按照胀缩缝一次性浇筑,振捣砼时,每一振点的振捣延续时间,应使砼表面呈现浮浆和无气泡产生。

当采用插入式振捣器时,应避免碰撞钢筋、模板等;在下雨天浇筑施工时,砼浇完毕后要有遮盖措施,以防雨水冲走泥浆影响砼质量。

砼浇筑完毕后,应在12小时以内对砼加以覆盖和浇水;砼的浇水养护的时间,对采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的砼,不得少于7d,对掺用外加剂或有抗渗性要求的砼,不得少于14d;浇水次数应能保持砼处于润湿状态;砼的养护用水应与拌制用水相同。

4、砌体工程材料要求:A、砖:品种、强度等级必须符合设计要求,并有出厂合格证或试验单。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

围墙施工方案一、编制依据1、施工图纸新疆国经鸽业有限公司乌什县肉鸽标准化养殖示范基地建设项目场区平面图、围墙图纸及相关图集。

2、主要规范、规程工程测量规范(GB50026-1993)地基与基础工程施工质量验收规范(GB50202-2002)砌体工程施工质量验收规范(GB50203-2002)混凝土结构工程施工质量验收规范(GB50204-2002)建筑工程施工质量验统一标准(GB50300-2001)3、土质和地形情况工程位于阿克苏地区乌什县伊麻木镇玉斯屯克和田村1大队。

在挖深范围内,土质和地形情况如下:自然地面挖深0.5m以内为人工耕填土,大部分由碎石土及亚粘土组成,分布均匀。

挖0.5m以下为连砂石层,可作围墙持力层。

4、工程概况新疆国经鸽业有限公司乌什县肉鸽标准化养殖示范基地建设项目围墙招标,包括围墙基础、围墙砌筑、围墙砼柱及防盗网安装预留角铁。

工程位于阿克苏地区乌什县伊麻木镇玉斯屯克和田村1大队。

开工日期: 2016年 9 月 26 日,竣工日期: 2016年 10 月25日 ,总工期30日历天。

砌体围墙总长度约2千米(具体以实测为主),墙体构造以图集为主要依据。

围墙砌筑高度2米,墙体采用MU7.5粘土多孔砖、M5.0水泥砂浆砌筑,每3.6M砌筑500mm×370mm砖垛,墙面为抹灰刷涂料;基础为500mm宽 C35自拌混凝土,基础埋深0.80m;现浇C25钢筋混凝土压顶,同时为安装防盗网预留40mm*40mm角钢预埋,压顶表面抹1:2水泥砂浆。

5、工程特点由于工期紧、土质及地形情况等特点,组织施工时,合理选择施工机械,精心安排工作面,采用多班次、平面交叉流水作业,做到充分利用空间和时间,做好各工序的配合,连续作业,确保按时按质完成。

二、施工准备1、技术准备:(1)、首先熟悉了解设计图纸及会审记录、工程洽商、变更等文件。

掌握围墙砌筑工程的长度、宽度、高度等几何尺寸,以及墙体轴线、标高、构造形式等内容情况。

(2)、通过图纸会审,如有问题应及时与设计方联系,并得到确认。

(3)、根据现场条件,完成工程测量控制点的定位、移交、复核工作。

(4)、了解基础混凝土强度等级,施工缝构造要求。

(5)、完成进场原材料的见证取样、复检,混凝土及砌筑砂浆的试配工作。

(6)、根据砌块尺寸和灰缝厚度计算皮数和排数,制做皮数杆。

(7)、施工前组织施工人员进行安全、技术、质量、环境交底工作。

2、材料准备:(1)、根据设计要求将砌体所选用材料提前进场,并做好检验、复试工作,同时应符合有关验收标准及施工图纸要求。

(2)对进场的材料进行数量及外观质量的验收工作,并按施工平面图进行分类堆放。

(3)、对进场模板、方条进行加工,涂上油性隔离剂。

(4)、混凝土、砂浆强度等级必须符合设计要求。

水泥:采用42.5级普通硅酸盐水泥。

砂:采用中砂不得含有有害物质,抹灰用水泥砂浆M5.0,各项指标符合规范和设计要求。

水:使用自来水。

(5)砖的品种、强度等级必须符合设计要求,并应规格一致,有出厂合格证及试验单。

3、机械准备:(1)、机械设备:挖掘机、测量器具、砂浆搅拌机、水平运输机械等。

(2)主要工具:瓦刀、大铁锹、刨锛、手锤、钢凿、筛子、铁锹、手推车等。

(3)检测工具:水准仪、经纬线仪、钢卷尺、锤线球、水平尺、磅秤、砂浆试模等。

4、作业条件:(1)、基槽土方开挖前,应详细查明施工区域内的地下、地上障碍物。

对位于基坑、管沟内的管线和、相距较近的地上、地下障碍物按拆、改或加固方案处理完毕。

(2)、根据给定的控制坐标和水准点,按建筑物总平面要求,引测到现场。

在工程施工区域设置测量控制网,包括控制基线、轴线和水平准点;做好轴线控制测量的校核。

(3)、夜间施工时,应有足够的照明设施;在危险地段应设置明显标示,并要合理安排开挖顺序,防止错挖或超挖。

(4)、在机械无法作业的部位,配备人工进行开挖。

(5)、基槽土方开挖完成,分段分阶整平基底,清除浮土,夯实地基基槽,验收后,弹好基础或墙身轴线及边线,经复核,办理验线手续。

(6)、基础模板定位及安装固定,弹好浇筑基础砼控制线。

(7)立皮数杆或划皮数线:皮数杆间距15m~20 m,转角处均设立,一般距墙皮或墙角50㎜为宜。

皮数杆应垂直、牢固、标高一致。

(8)常温施工时,砌砖前1天应将砖浇水湿润,雨天作业不得使用含水率饱和状态的砖。

(9)、砌筑部位的灰渣、杂物应清除干净,基层浇水湿润。

(10)、砂浆配合比已经试验室根据实际材料确定。

按试验确定的砂浆配合比拌制砂浆,并搅拌均匀。

砂浆应随拌随用,严禁使用过夜砂浆。

当气温超过30度时,砂浆应在2~3h内用完。

三、施工方法1、土方工程(1)、工艺流程测量放线→确定开挖顺序→分段均匀开挖→清底。

(2)操作工艺①、基槽开挖,应先进行测量定位,抄平放线,定出开挖宽度,按放线分块(段)挖土。

②、开挖基槽,应合理确定开挖顺序、路线及开挖深度。

然后分段分层均匀开挖。

③、机械开挖基槽和管沟,应采取措施防止基底超挖,一般可在设计标高以上暂留200㎜一层土不挖。

以便经抄平后由人工清底挖出。

④、修帮和清底。

在距槽实际标高500㎜槽帮处,抄出水平线,钉上小木橛,然后用人工将暂留土层挖走。

同时由两端轴线(中心线)引桩拉通线(用小线或铅线),检查距槽边尺寸,确定槽宽标准。

以此修整槽边,最后清理槽底土方。

槽底修理铲平后进行质量检查,验收合格后,才进行下一道工序施工。

2、砼条形基础放线→安装模板→拌制砼→砼运输→浇筑砼基础→模板拆除→验收。

(2)、操作工艺①、按总平面图及基础平面图,弹好基础皮线。

②、根据实测围墙两端地坪标高差、伸缩缝距离,按弹好基础皮线分段分阶安装好模板,模板与地坪接缝严密,在模板面上弹好基础砼面控制线,用60×80方木固定模板。

③、每盘用料严格按实验室给定的配合比进行搅拌,且须严格控制水灰比和坍落度。

④、在场地中央安装一台350搅拌机拌料,用两台机动翻斗车水平运输到位。

⑤、浇筑砼基础砼用插入震动器振捣密实,振捣时间以混凝土表面出现浮浆及不出现气泡、下沉为宜。

浇筑时设专人看模、护模,防止胀模漏浆。

⑥模板拆除模板拆除时砼浇筑完成时间不小于6小时,砼强度达到1.2N/mm2,保证其表面及棱角不因拆模而受损。

并及时养护,养护时间不少于7天。

3、砖墙砌筑(1)、工艺流程作业准备→砖浇水→拌制砂浆→砌砖墙→验收。

①组砌方法砌体采用一顺一丁(满丁、满条)、梅花丁或三顺一丁砌法。

②、选砖砌混水墙应选择棱角整齐,无弯曲、裂纹均匀,规格基础一致的砖。

③、盘角砌砖前应先盘角,每次盘角不应超过五皮,新盘的大角,及时进行吊、靠。

如有偏差要及时修整。

盘角时应仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平灰缝均匀一致。

大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙。

④、挂线砌筑砖墙厚度超过一砖厚时,应双面挂线。

超过10m的长墙,中间应设支线点,小线要拉紧,每皮砖都要穿线看平,使水平缝均匀一致,平直通顺;砌一砖厚度混水墙时宜采用外手挂线,可照顾砖墙两面平整,为下道工序控制抹灰厚度奠定基础。

⑤、砌砖砌砖应采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺、满挤操作法。

砌砖时砖要放平,里手高,墙面就要张;里手低,墙面就要背。

砌砖应跟线“上跟线、下跟棱,左右相邻要对平。

”水平灰缝厚度和竖向灰缝宽度一般为10㎜,但不应小于8㎜,也不应大于12㎜。

为保证清水墙面主缝垂直,不游丁走缝,当砌完一步架高时,宜每隔为2m水平间距,在丁砖立楞位置弹两道垂直立线,以分面控制游丁走缝。

在操作过程中,要认真进行自检,如出现偏差,应随时纠正,严禁事后砸墙。

砌筑砂浆应随搅拌随使用。

⑥、施工脚手眼补砌时,灰缝应填满砂浆,不得用干砖填塞。

⑦、变形缝按设计要求和基础作法留置。

4、压顶浇筑(1)、工艺流程模板安装→钢筋制作及安装→砼运输→浇筑砼→模板拆除→验收。

①、按围墙砌筑实际落差分阶安装好模板,模板与墙体接缝严密,用40×60方木固定模板。

②、现场制作好钢筋,按图纸设计要求绑扎好放置在墙体上、用砂浆垫块每隔0.8米设置一道,垫块为保护层厚度。

③、每盘用料严格严实验室配合比进行搅拌,首先按实验室给定的配合比,用台称称好砂子、石子重量倒进翻斗车上,再在翻斗车上划上刻划线,每盘上料严格按翻斗车上刻划线标准执行,且须严格控制水灰比和坍落度。

④、在场地中央安装一台350搅拌机拌料,用两台机动翻斗车水平运输到位。

搅拌机旁应明示配合比,操作人必须持证上岗。

⑤、浇筑砼砼必须振捣密实,浇筑时设专人看模、护筋,防止钢筋移位及胀模漏浆。

⑥模板拆除模板拆除时砼浇筑完成时间不小于6小时,砼强度达到1.2N/mm2,保证其表面及棱角不因拆模而受损。

并及时养护,养护时间不少于7天。

四、质量标准:1、土方开挖前应检查定位放线、排水和降低地下水位系统,合理安排土方运输车的行走路线及堆土场地。

2、施工过程中应检查平面位置、水平标高、边坡坡度、压实度。

3、土方开挖工程的质量检验标准应符合施工质量验收标准规定。

4、混凝土所用的水泥、骨料、外加剂等必须符合规范及有关规定,使用前检查出厂合格证、有关试验报告及复检报告,严格执行实验室混凝土配合比进行下料。

5、砌筑砖砌体时,砖应提前1~2d浇水湿润。

烧结普通砖含水率宜为10%~15%,(现场检验砖的含水率的简易方法采用继砖法,当砖截面四周融水深度为15㎜~20㎜时,视为符合要求的适宜含水率)。

6、采用铺浆法砌筑时,铺筑长度不得超过750㎜;施工期间气温超过30度时,铺浆长度不得超过500㎜。

7、竖向灰缝不应出现透明缝、瞎缝和假缝。

8、施工临时间断处补砌时,必须将接槎处表面清理干净,浇水湿润,并填实砂浆,保持灰缝平直。

9、砖和砂浆的强度等级必须符合设计要求,砌体水平灰缝的砂浆饱满度不得小于80%。

10、砖砌体的转角处和交接处应同时砌筑,对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3。

11、砖砌体组砌方法应正确,上、下错缝,内外搭砌;砖砌体的灰缝应横平竖直,厚薄均匀。

水平灰缝厚度宜为10㎜,但不应小于8㎜,也不应大于12㎜;砖柱不得采用包心砌法。

12、砖砌体的位置及垂直度允许偏差及一般尺寸允许偏差应符合施工质量验收标准规定。

五、质量通病及防范:1、防止基底超挖:开挖基槽、管沟不得超过基底标高,如个别地方超挖时,其处理方法应取得设计单位同意,不得私自处理。

2、基底保护:基槽开挖后应尽量减少基土的扰动。

如果基础不能及时施工时,可在基底标高以上预留300㎜地层不挖,待做基础时再挖。

3、混凝土及砂浆配制时,对各组分材料应采用重量计量,并确保各种材料的计量误差在规定范围内,搅拌时间应符合规定,避免因配合比不准而影响质量。
