高压配电柜调试实施方案

合集下载

10KV变电所电气调试方案

10KV变电所电气调试方案

10KV变电所电气调试方案电气调试是变电站建设中至关重要的一环,它涉及到变电所内设备的安装、连接、通电和测试等一系列工作。

正确地进行电气调试可以确保设备的正常运行,并及时发现和解决潜在问题,保障电网的安全和稳定运行。

下面是一个10KV变电所电气调试方案,详细介绍了调试过程中的步骤和注意事项。

一、调试准备1.收集相关资料:包括设计文件、设备制造厂家的施工图纸和操作手册等。

2.准备调试工具:如电压表、电流表、验流器、绝缘电阻测试仪、变电站自动化监控系统等。

3.检查设备安装质量:检查设备是否安装到位,连接是否稳固,接线是否正确。

4.清理工作场地:确保工作场地干净整洁,消除安全隐患。

5.组织调试人员:安排专业技术人员进行调试工作,确保人员数量和素质能够满足调试需要。

二、设备和线路的试验顺序根据设备和线路的键合方式,调试顺序如下:1.动力设备:先调试主变压器、配电变压器、高压开关设备等。

2.联络设备:调试隔离开关、接地开关、旁路开关、电容器组等。

3.电流互感器和电压互感器:调试互感器的连接和变比。

4.线路绝缘:进行线路的绝缘测试,确保电气设备和线路与大地之间的绝缘性能良好。

5.线路的接通和切换:逐级逐段进行线路的接通和切换试验,确保线路正常运行。

6.安全和保护装置:调试各种安全和保护装置,包括过电压保护、过电流保护、接地保护等。

7.控制装置:调试变电站自动化监控系统,确保其正常运行。

三、注意事项1.安全第一:严格遵守安全操作规程,戴好安全防护装备,确保人员和设备的安全。

2.仔细阅读操作手册:对设备进行正确的操作,不擅自变更设备参数,以免产生不可预知的后果。

3.实时监测和记录数据:在调试过程中,及时监测各个设备和线路的运行状态,并记录数据进行分析和比对。

4.合理安排时间:合理安排调试时间,不能因为赶工期而忽略设备调试的重要性。

5.逐级逐段调试:由低压到高压、由简单到复杂,逐级逐段进行调试。

确保每个步骤都正常运行后再进行下一步。

高压配电柜调试方案

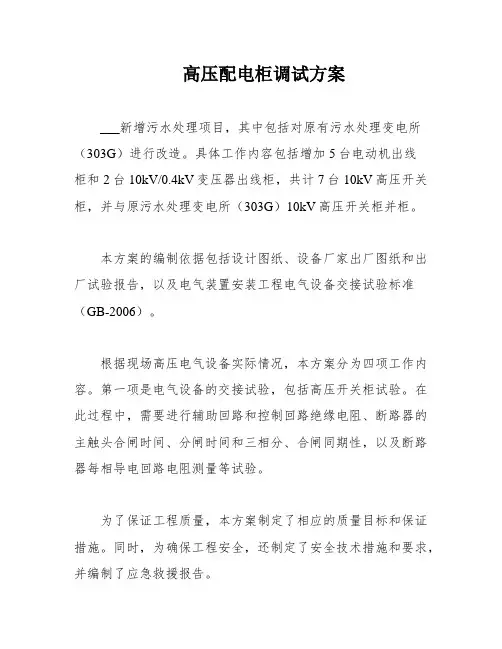

高压配电柜调试方案

高压配电柜调试方案___新增污水处理项目,其中包括对原有污水处理变电所(303G)进行改造。

具体工作内容包括增加5台电动机出线柜和2台10kV/0.4kV变压器出线柜,共计7台10kV高压开关柜,并与原污水处理变电所(303G)10kV高压开关柜并柜。

本方案的编制依据包括设计图纸、设备厂家出厂图纸和出厂试验报告,以及电气装置安装工程电气设备交接试验标准(GB-2006)。

根据现场高压电气设备实际情况,本方案分为四项工作内容。

第一项是电气设备的交接试验,包括高压开关柜试验。

在此过程中,需要进行辅助回路和控制回路绝缘电阻、断路器的主触头合闸时间、分闸时间和三相分、合闸同期性,以及断路器每相导电回路电阻测量等试验。

为了保证工程质量,本方案制定了相应的质量目标和保证措施。

同时,为确保工程安全,还制定了安全技术措施和要求,并编制了应急救援报告。

对所有设备进行检查和维护,确保设备状态良好。

检查所有接线和连接点,确保无松动或腐蚀现象。

确认所有继电保护装置整定值符合设计要求。

1.1高压开关试验:进行断路器的操动机构试验和交流耐压试验,确保操动机构可靠并能正常工作。

1.2电力电缆试验:测量绝缘电阻和进行交流耐压试验或直流泄漏电流测量,同时检查电缆两端的相位。

1.3隔离开关试验:测量绝缘电阻和进行交流耐压试验,同时进行操动机构试验和最低动作电压试验。

1.4封闭母线连同套管试验:进行绝缘电阻测量和交流耐压试验,确保设备状态良好。

2.二次回路的检查和接线:校对线路连接的准确性,同时测量绝缘电阻。

3.综合继电保护系统试验及整定:按照设计院或甲方提供的继电保护整定值表进行整定,并进行模拟故障试验,确保继电器保护功能和联锁装置符合设计和安全操作要求。

4.变配电系统试运行:在进行模拟试运行和带电试运行前,先进行设备检查和维护工作,确保所有设备状态良好。

进行速断、过流、低电压等保护装置的检查,并进行分闸和合闸试验,确保设备动作可靠并符合要求。

高压调试方案

高压调试方案

永钢集团450m2烧结项目(项目编号:B1106)高压系统送电调试方案编制:审核:炼铁总厂:总调办:批准:组织单位:烧结项目部二O一三年八月目录一、工程概述 (3)二、编制依据 (3)三、送电调试人员组织网络安排 (3)四、调试各岗位职责 (5)4.1现场调试总负责人职责 (5)4.2现场负责人职责 (5)4.3安全负责人职责 (5)4.4调试人员职责 (6)五、送电前检查项目 (6)六、送电、调试流程 (8)七、安全措施 (9)7.1. 重大危险源及控制措施 (9)7.2. 常规职业健康安全管理措施 (10)八、送电应急预案 (10)8.1. 应急资源 (10)8.2. 应急措施 (10)九、高压室送电后注意事项 (11)十、记录 (11)一、工程概述450m2烧结机工程高压系统由中冶北方工程技术有限公司进行设计,电源来自8#变电所,共两路进线,分别给高压系统Ⅰ段母线和Ⅱ段母线供电,电缆采用单相三拼1*300平方,共计24根电缆。

高压系统由2台受电柜(1AH、2AH)、2台电压互感器柜(3AH、4AH)、2台所用变(5AH、6AH)、6台变压器柜(9AH-18AH)、2台主抽风机电源(19AH、34AH)、1台余热发电并网柜(20AH)、2台环冷风机电源(21AH、22AH)、2台分段柜(23AH、32AH)、2台环冷风机(24AH、25AH)、1台二次混合(26AH)、5台除尘器电源(27AH、28AH、29AH、35AH)、1台S-1胶带机(30AH)、1台1#一次混合机(31AH)、1台P-1胶带机(33AH)、1台脱硫高配室电源(36AH)、1台余热高配室电源(37AH)、6台备用柜(38AH-43AH)共计43台高压柜组成。

二、编制依据2.1《电气装置安装工程电气设备交接试验标准》GB50150-2006;2.2《建筑电气工程施工质量验收规范》GB50303-2002;2.3《冶金电气设备工程安装验收规范》GB 50397-2007;2.4《新编电气装置安装工程施工及验收规范》;2.5 450m2烧结机工程高压配电室电气制造图。

高压柜电气调试方案范本

高压柜电气调试方案范本

高压柜电气调试方案电气设备的调试是确保设备正常运行的重要步骤。

而在高压柜电气设备的调试中,更加需要严谨性和谨慎性。

本文将探讨高压柜电气调试方案,以及调试过程中需要注意的事项。

1. 高压柜电气调试方案概述高压柜是一种用于电力系统中的主要设备,其主要功能是对来自输电系统的电力进行分配和控制。

高压柜中安装了各种电气元件,如断路器、负荷开关、继电器等等。

因此,在高压柜电气设备调试中,需要对这些元件进行监测和测试,以确保其正常运行。

高压柜电气调试方案一般分为以下几个部分:1.1 前期准备在进行高压柜电气设备调试前需要做好一系列的准备工作。

首先需要制定调试方案,包括测试方法、测试仪器和测试步骤。

其次需要准备调试所需的仪器和工具,如数字万用表、电压表、电流表、万能表等。

在准备阶段,还需要检查设备是否符合要求。

对于高压柜电气设备的接线箱、绝缘子、导电路径等需要进行检查和维护。

此外,还需要检查高压柜设备的信号线是否连接正确,以及电气设备的参数是否设置正确。

1.2 测试步骤在进行高压柜电气设备调试时,需要按照一定的测试步骤来进行。

测试步骤一般包括以下内容:1.2.1 检查高压柜设备的连接状态在进行高压柜电气设备调试时,首先需要检查高压柜电气设备的连接状态。

这包括检查设备的接线是否正确、绝缘子是否符合要求、导电路径是否通畅等等。

1.2.2 测试电源电压测试电源电压是高压柜电气设备调试的重要步骤之一。

测试电源电压可以帮助我们检查设备的供电情况,以及监测设备是否存在电动势偏差等情况。

为了确保测试结果的准确性,我们需要使用数字万用表或电压表来进行测试。

1.2.3 测试电流在进行高压柜电气设备调试时,需要测试其电流。

测试电流是为了确保设备是否能正常工作,以及避免设备因电流过大而导致短路或过载等情况。

在进行测试时,一般需要使用电流表来测量电流值。

1.2.4 测试控制电路在进行高压柜电气设备调试时,需要测试其控制电路。

这是因为控制电路一般会直接影响设备的输出信号。

高压配电工程施工方案

高压配电工程施工方案

高压配电工程施工方案一、工程概述本项目为XX地区某高层建筑的高压配电工程,主要包括高压配电柜、电缆敷设、配电箱等设备的安装和调试。

供电电压为10kV,供电容量为8000kVA。

工程要求在保证质量、安全的前提下,按时完成施工任务。

二、施工准备1. 技术准备:根据设计图纸和施工规范,编制详细的施工方案和施工进度计划,对施工人员进行技术交底和安全培训。

2. 施工现场准备:确保施工现场道路畅通,具备施工所需的基础设施,如水源、电源等。

3. 施工材料准备:根据施工进度计划,提前准备好所需的高压配电柜、电缆、配电箱等设备及材料。

4. 施工机械准备:根据施工需要,准备相应的施工机械和工具,如吊车、叉车、电钻、扳手等。

三、施工流程1. 高压配电柜安装:按照设计图纸和规范要求,进行高压配电柜的安装,包括柜体固定、设备安装、接线等。

2. 电缆敷设:根据设计图纸和规范要求,进行电缆的敷设,包括电缆沟开挖、电缆敷设、电缆固定、接头处理等。

3. 配电箱安装:按照设计图纸和规范要求,进行配电箱的安装,包括箱体固定、设备安装、接线等。

4. 设备调试:对高压配电柜、电缆、配电箱等进行调试,确保设备运行正常,满足供电要求。

5. 验收:施工完成后,组织相关单位进行验收,确保工程质量符合设计要求和规范。

四、施工措施1. 质量措施:严格遵循设计图纸和施工规范,对施工过程进行全程监控,确保工程质量。

2. 安全措施:加强施工现场安全管理,制定安全事故应急预案,对施工人员进行安全培训,确保施工安全。

3. 进度措施:合理安排施工进度,确保关键节点按时完成,整个工程按时交付。

4. 环保措施:严格执行环保法规,对施工过程中产生的废弃物进行妥善处理,减少对环境的影响。

五、施工组织1. 施工现场组织机构:设立项目经理部,负责施工现场的全面管理;设立技术部,负责施工技术的指导和监督;设立质量安全部,负责工程质量和安全的管理。

2. 人员配置:根据施工任务,合理配置施工人员,确保施工顺利进行。

高压低压配电柜的安装调试要点与技巧

高压低压配电柜的安装调试要点与技巧

高压低压配电柜的安装调试要点与技巧在高压低压配电柜的安装调试过程中,有一些关键要点和技巧需要注意。

本文将从配电柜的选型、安装位置、电缆布线、接地方法以及调试步骤等方面进行阐述,帮助读者更好地理解和掌握高压低压配电柜的安装调试要点与技巧。

1. 配电柜的选型在选择高压低压配电柜之前,需要充分考虑工程实际需求,如负荷容量、运行环境、安全标准等。

同时,还需注意选择具有可靠的短路保护、过载保护、漏电保护等功能的设备,以保障电气系统的安全运行。

2. 安装位置配电柜的安装位置要尽量选择在干燥通风、无腐蚀气体和易燃易爆物品的区域,并确保与其他设备和墙壁之间保留足够的间距,以方便维护和操作。

此外,还需保证配电柜的安装基座水平稳固。

3. 电缆布线电缆是配电系统中不可或缺的组成部分,其布线质量直接影响到电气系统的安全稳定运行。

在进行电缆布线时,应合理选择电缆截面积和长度,避免过长或过短。

同时,还需注意电缆的敷设方式和固定方法,确保电缆接头牢固可靠。

4. 接地方法做好配电柜的接地工作,是保证电气系统安全运行的重要环节。

配电柜的金属外壳应与地网进行可靠连接,接地电阻不宜过大。

此外,还需要对配电柜内部的高压、低压设备进行分区接地,避免电气设备之间的潜在故障导致整个电气系统的瘫痪。

5. 调试步骤在进行高压低压配电柜的调试前,需确保已进行必要的安全措施,如戴好绝缘手套、使用绝缘工具等。

具体的调试步骤如下:(1) 检查各电气元件的连线是否正确,并进行必要的紧固;(2) 接通电源后,逐个检查各开关的动作是否正常;(3) 对配电柜内的电流互感器和电压互感器进行检测,确保其测量准确可靠;(4) 分别检测各部分回路的电流和电压是否合格;(5) 进行漏电保护器的测试,确保其动作可靠;(6) 进行过载保护器和短路保护器的测试,确保其在过载或短路情况下能够及时切断电源。

总之,高压低压配电柜的安装调试是一项复杂而重要的工作,需要注意各个环节的细节,确保电气系统的安全稳定运行。

电力系统中高压配电柜的调整试验操作及注意事项

电力系统中高压配电柜的调整试验操作及注意事项

电力系统中高压配电柜的调整试验操作及注意事项高压配电柜在电力系统中起着重要作用。

定期进行高压配电柜试验,能够保证高压配电柜性能稳定,使环境湿度与温度处于恒定的状态中,提高系统中自动调节能力。

电力系统高压配电柜调试主要检测其日常运行情况及内部构件的绝缘状态,排除故障风险,更好地服务于电力系统的安全、高效运行。

标签:电力系统;高压配电柜;调整试验;操作事项1.电力系统中高压配电柜调试要点1.1电压控制。

高压配电柜调试过程电压与介质损耗之间为反向变动,若检测精度不足、电压值误差较大,会导致介质损耗上升,电阻阻值增加并引发漏电。

因此,需要求严格控制低压状态下的电阻,分析电流及电阻阻值,避免过度干扰电压[1]。

高压配电柜调试完毕后,与现有数据进行对比分析,保证调试结果达标。

1.2接地问题的控制配电柜调试阶段需重点关注其接地情况,运行过程中配电柜接地不良现象时有发生,导致传输介质损耗加速。

若二次回路接地出现异常,容易导致实际数值与铭牌数值发生偏离。

另外,由于一次和二次绕组之间存有大量电容,若二次绕组接地不当,就会产生感应电压并引发放电。

1.3引线控制引线操作过程中,避雷系统仍处于连通状态,或引线接头处理不当,易引发电气故障。

带故障开展引线操作,电压互感器介质分析不合理,获取的数据将存有较大误差。

因此,避雷设备运行时,需拆除无用引线,并对引线引发的漏电问题进行预估,严格控制绝缘误差,确保配电柜调试效果。

高压配电柜调试易受外部因素干擾,可结合中位数、数据离散程度等进行试验参数分析,提高数据精度。

2.电力系统中高压配电柜的调整试验操作应注意事项2.1做好试验前的检查高压配电柜与其他的电气设备相比,接线方式与试验标准具有一定的差别。

所以,在每次高压试验之前都要进行周密地检查。

操作人员与监护人员要分析调压器位置、接线方式和仪表的原始状态,保证和带电体有一定距离。

检查过程中要使用安全防护措施,在负责人允许的情况下升压。

高压低压配电柜的调试步骤是什么

高压低压配电柜的调试步骤是什么

高压低压配电柜的调试步骤是什么高压低压配电柜是电力系统中常用的设备,用于向用户供电并保护电力设备。

为确保其正常运行和安全使用,进行调试是必要的。

下面将详细介绍高压低压配电柜的调试步骤。

1.准备工作在开始调试之前,需要做一些准备工作。

首先,确认配电柜的图纸和标识符合要求,确保所有部件的型号和参数与设计要求一致。

其次,检查配电柜内部的连接是否牢固,无松动或腐蚀现象。

最后,检查配电柜周围环境是否干燥通风,避免水分和灰尘进入。

2.安全措施在调试过程中,安全始终是首要考虑的因素。

操作人员应穿戴必要的防护装备,如绝缘手套、防护眼镜和防静电鞋等。

确保调试区域内没有易燃、易爆物品,以防发生火灾或爆炸。

并且需要对调试现场进行明确的管控,确保只有经过培训并具备相关资质的人员才能接近。

3.检查电源在开始调试之前,首先需要检查供电电源的情况。

确认电源电压和频率是否符合要求,并进行电源接地测试,确保接地正常。

同时,检查电源开关和保险丝是否正常,没有损坏或断开的情况。

4.检查电器元件配电柜内部包含了多个电器元件,如断路器、接触器、继电器等。

在调试前,需要逐个检查这些元件的连接和安装是否正确,是否有损坏或松动的现象。

同时,检查元件的参数和型号是否与设计要求一致。

5.接线检查配电柜内的接线连接是调试过程中需要重点关注的部分。

先检查高压进线和低压进线的接线是否正确,没有接错或接反的情况。

接着,逐个检查各个输出回路的接线,确保无误。

特别要注意的是,在接线时要按照规定的标识和颜色进行,以避免出现混淆或错误。

6.功能测试在完成接线检查后,进行功能测试是调试的重要步骤之一。

按照设计要求,逐个启动和测试各个电器元件的功能是否正常。

例如,检测断路器是否能够正常断开和闭合,接触器和继电器是否能够正确吸合和分离等。

同时,还需要测试过载保护、短路保护和漏电保护等功能是否正常。

7.运行试验最后一步是进行运行试验,模拟实际使用情况,检验配电柜是否能够正常供电和保护设备。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

蒲城清洁能源化工有限责任公司新增污水处理项目
(303G)高压开关柜调试方案
编制:
审核:
批准:
陕西建工安装集团有限公司蒲城
新增污水处理项目部
2017年05月06日
目录
一、编制说明 (1)
二、编制依据 (1)
三、工程内容 (1)
四、主要资源计划 ........................................................................................... 错误!未定义书签。

五、质量目标及保证措施 (6)
六、安全技术措施及要求 (11)
七、应急救援报告 (11)
一、工程概况
本次工程内容为对原有的污水处理变电所(303G进行改造)。

共增加5台电动机出线柜及2台10kV/0.4kV变压器出线柜共计7台10kV高压开关柜与原污水处理变电所(303G)10kV高压开关柜并柜。

二、编制依据
1.设计图纸。

2.设备厂家出具的出厂图纸,及出厂试验报告。

3.电气装置安装工程电气设备交接试验标准(GB50150-2006)
三、工程内容
根据现场高压电气设备实际情况本方案分为四项工作内容:
1. 电气设备的交接试验。

电气设备的交接试验在高压柜、变压器及电缆敷设安装完成后进行。

交接试验按照电气设备交接试验GB50150-2006标准进行。

1.1高压开关柜试验;
(1)辅助回路和控制回路绝缘电阻。

(2)断路器的主触头合闸时间,分闸时间和三相分、合闸同期性,合闸时的弹跳时间。

(3)断路器每相导电回路电阻测量。

(4)断路器绝缘电阻试验。

(5)断路器分合闸线圈绝缘电阻和直流电阻。

(6)断路器的操动机构试验。

(7)断路器交流耐压试验。

(8)CT绝缘电阻试验。

(9)CT交流耐压试验。

(10)CT极性检查。

(11)CT变比检查和变比误差测量。

(12)PT绝缘电阻测量。

(13)PT交流耐压试验。

(14)PT联结组别和极性。

(15)PT电压比测试和变比误差测量。

(16)PT一、二次直流电阻测试。

(17)过电压保护装置的测试。

1.2电力电缆;
(1)测量绝缘电阻。

(2)交流耐压试验或直流泄露电流测量。

(3)电缆两端相位检查。

1.3隔离开关试验;
(1)测量绝缘电阻。

(2)交流耐压试验。

(3)操动机构试验。

(4)操动机构最低动作电压试验。

1.4 封闭母线连同套管试验;
(1)绝缘电阻测量。

(2)交流耐压试验。

2.二次回路的检查和接线。

2.1 二次回路的检查和试验项目:
2.2.校对线路连接的准确性;
2.3.测量绝缘电阻;
3.综合继电保护系统试验及整定。

3.1 继电保护单元整定按照设计院或甲方提供的继电保护整定值表进行。

3.2高压电气系统选用的继保,提供速断、过流、过负荷、过电压和低电压等保护及电能测量检测功能。

并建立配套的监控系统。

3.3 继电保护单元的整定和监控系统的建立完成后,应进行模拟故障试验,检查继电器保护功能及其联锁装置符合设计及安全操作要求。

4. 变配电系统试运行。

变配电系统试运行前,成立试运行领导小组,组织好对各种继电保护装置整组试验以及计量回路、自动控制回路等通电检验之后,确认保护动作可靠、接线无误、高压设备试验数据合格即后可进行系统试运行。

4.1模拟试运行
在一次主回路不带电的情况下,对所有二次回路输入规定的操作电源,以模拟运行方式进行故障动作,检查工作性能。

(1)检查速断、过流、低电压等保护装置
用信号发生装置给出速断、过流、低电压信号,应能使断路器准确跳闸,监控系统能发出相应的信号。

(2)在电压互感器二次回路中,输入三相100V电压,闭合直流小母线及各分支回路开关。

监控系统投入运行,进行分闸和合闸试验5次以上,断路器应动作可靠,有关辅助接点、信号、隔离开关闭锁结构等工作正常、无卡阻、失控现象。

4.2带电试运行
变配电系统带电试运行应先进行24小时的空载试运行,运行无异常,再进行24~72小时的负载试运行。

(1)试运行前的准备工作
a.在模拟试运行的基础上,对所有二次回路再重复进行检查一遍,对已检查过的接线恢复原状。

b.检验一次设备。

清洁设备,高压设备交接试验完全符合要求。

c.准备电气安全用具以及消防用具。

d.试运行领导小组组织参加试运行人员,明确分工,各负其责,指定有高压操作合格证者操作高压分闸机构。

e.制定送电方案,整个试运行要安方案进行。

f.预先与供电单位取得密切联系。

(2)空载试运行
变压器送电安全方面应注意的事项:
①人员方面
送电前设备修配及盘柜制造厂家、保护装置厂家、安装调试、总包专业工程师业主、监理等人员应到位。

②技术方面
开关柜送电前首先对其进行合跳试验,检查各接线端是否在正确位置,接线有无遗漏,差错,本体有无遗物。

③消防及安全设施方面
现场的干粉灭火器、消防沙、安全围栏、警示牌都应到位。

④操作票填写,审核并模拟操作。

○5首次送电要进行冲击合闸试验,宜在就地控制断路器,同时监视保护装置上的冲击电流。

一切准备就绪,先使直流操作电源送到各个小母线,投入监控系统。

然后由操作人员按操作命令进行送电操作:
a.闭合进线柜断路器,这时候应全面观察母线和其它设备有无不正常情况。

b.暂时使进线断路器分闸,将电压互感器和避雷器柜开关闭合。

c.再次闭合进线柜断路器,监控系统应分别读取各相对地及线间电压。

d.再依次闭合每一开关柜上的隔离开关(如果有),然后操作每一断路器合闸。

至此,试运行操作完毕,断开进线断路器,装置好临时安全接地保护,全面检查所有线路接点和设备等有无局部发热和其它不正常现象。

如有不正常情况发生,查明原因处理后,重新进行试运行。

四、主要资源计划
电气调试的主要资源是调试人员及调试用仪器设备。

1、人员施工组织机构:
2、调试用仪器设备:
调试仪器及设备一览表:
五、质量目标及保证措施
为保证本调试工程达到质量优良、无质量责任事故,应采取如下措施:现场电气设备进行交接试验时负责人,对整个工作进行统筹安排,对现场试验质量进行把关。

对现场试验记录及时归档整理,及时出具试验报告。

1、调试人员应持证上岗,严禁无证操作。

2、调试仪器设备完好,属计量器具的应满足量值传递要求并在有效期范围内。

3、试验前应对所用仪器、设备熟练了解,在搬运、运输中应对仪器、设备进行可靠保护。

4、调试人员应熟悉工程图纸、了解各设备及元件的特性、掌握相应的标准规范。

5、调试时接线应准确无误,试验接线应一人接线,另一人检查后方可进行操作。

6、各项试验均应严格按照电气装置安装工程电气设备交接试验标准进行。

六、安全技术措施及要求
为确保调试工作安全进行,调试人员必须服从上级部门制定的各种规章制度,严格执行操作规程。

特别试验时现场必须实行封闭管理,封闭区域四周悬挂:高压区域禁止入内的警示标志。

进行设备耐压试验后必须对所试设备进行彻底的放电。

特别是直流耐压试验后必须放电1分钟以上确保放电干净。

试验全过程要设专职安全员进行现场安全监督。

1、调试人员进入现场应穿戴整齐,戴安全帽,佩带胸卡。

2、对其他人员可能造成触电危险的试验区,应由专人看护现场,并在试验区域挂警示牌。

3、在试验过程时,严禁带电接线。

4、送电的设备应挂“已送电”标示牌,防止危害人身安全伤害。

5、送电前一定要进行绝缘检查,合格后方可送电。

七、应急救援及报告
(应急救援由现场救援组负责)
7.1、应急事件的报告一般程序:发生事故应立即将事故逐级报告(紧
急情况下可越级报告),报告可采用书面或口头形式,报告的途径如下图:
7.2、当伤害事故发生时,事故发现人员应迅速将应急事件的信息传
递给现场负责人,现场负责人应立即将事故汇报现场施救组长并采取现场临时救助措施,听从指挥,分工合作积极抢救、抢险,立即组织人员参与救护并采取措施控制事故的扩大,必要时联络第三方人员参于救护。

7.3、应急事件采用口头报告的形式,第一个接受报告者必须书面记录报告者姓名、报告的内容和事故发生时的时间、地点,单位、职业、姓名、性别、年龄、事故经过、伤势情况、伤害人数、事故现场情况、事故范围、经济损失等,然后按报告途径上报。

7.4、寻救第三方支援救护
1)报警:当伤害事件发生后,报警人员可寻求第三者支援救护。

在报警时应报告发生伤害的地点、伤害类型、伤害范围,同时还必须报告伤害
地点附近醒目的建筑标志,以利于第三方迅速判断方位到达救援地点。

2)报警后为了把损失降到最低点,如救护地点地形复杂,存在十字交叉路口,应安排相关人员到路口等待,迎接拯救车辆,并引导急救车辆从具备驶入条件的道路迅速到达现场。

3)应急领导小组成员应在第三方救援人员未到之前,因道路不畅通,应急指挥小组应安排相关人员打开救援通道,以保证救援车辆和设备能迅速通过到达应急救护地点,同时在第三方救援人员到来之后安排人员配合和提供急救场所和设备。

相关文档
最新文档
